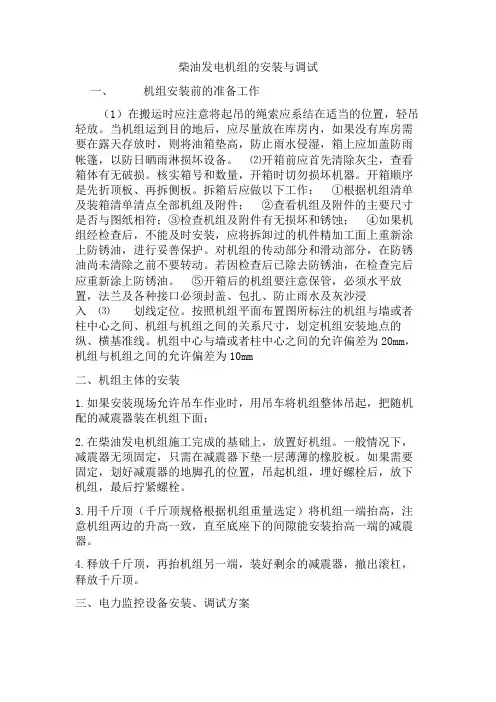

柴油发电机组的安装与调试
一、 机组安装前的准备工作
(1)在搬运时应注意将起吊的绳索应系结在适当的位置,轻吊轻放。当机组运到目的地后,应尽量放在库房内,如果没有库房需要在露天存放时,则将油箱垫高,防止雨水侵湿,箱上应加盖防雨帐篷,以防日晒雨淋损坏设备。 ⑵开箱前应首先清除灰尘,查看箱体有无破损。核实箱号和数量,开箱时切勿损坏机器。开箱顺序是先折顶板、再拆侧板。拆箱后应做以下工作: ①根据机组清单及装箱清单清点全部机组及附件; ②查看机组及附件的主要尺寸是否与图纸相符;③检查机组及附件有无损坏和锈蚀; ④如果机组经检查后,不能及时安装,应将拆卸过的机件精加工面上重新涂上防锈油,进行妥善保护。对机组的传动部分和滑动部分,在防锈油尚未清除之前不要转动。若因检查后已除去防锈油,在检查完后应重新涂上防锈油。 ⑤开箱后的机组要注意保管,必须水平放置,法兰及各种接口必须封盖、包扎、防止雨水及灰沙浸入 ⑶ 划线定位。按照机组平面布置图所标注的机组与墙或者柱中心之间、机组与机组之间的关系尺寸,划定机组安装地点的纵、横基准线。机组中心与墙或者柱中心之间的允许偏差为20mm,机组与机组之间的允许偏差为10mm
二、机组主体的安装
1.如果安装现场允许吊车作业时,用吊车将机组整体吊起,把随机配的减震器装在机组下面;
2.在柴油发电机组施工完成的基础上,放置好机组。一般情况下,减震器无须固定,只需在减震器下垫一层薄薄的橡胶板。如果需要固定,划好减震器的地脚孔的位置,吊起机组,埋好螺栓后,放下机组,最后拧紧螺栓。
3.用千斤顶(千斤顶规格根据机组重量选定)将机组一端抬高,注意机组两边的升高一致,直至底座下的间隙能安装抬高一端的减震器。
4.释放千斤顶,再抬机组另一端,装好剩余的减震器,撤出滚杠,释放千斤顶。
三、电力监控设备安装、调试方案 1、电力监控系统设备集中安装在控制柜中,控制柜内设备安装、协议转换、程序下载、模拟调试等在工厂中完成后发往现场。
柴油发电机安装、调试、验收方案
第一节:产品制造、安装
一、柴油发电机
(一)发电机基础
根据安装施工图,检查基础的外形尺寸及基础上的埋铁或预留孔位置。 基础表面应无裂缝、空洞、露筋和掉角现象。根据土建提供的建筑轴线位置,标高的水平线,分别检查安装基准线与建筑轴线距离,安装基准线与设备平面位置和标高的偏差值。
(二)主机运输吊装就位
在机组吊装就位前必须对现场进行详细的考察,并根据现场实际情况熟悉运输路线。使用垫铁等固定铁件实施稳机找平作业,预紧地脚螺栓。必须在地脚螺
栓拧紧前完成找平作业。采用楔铁找平时,应将一对楔铁用点焊焊住。主机安装好后然后再安装降音棚,降音棚采用单层彩钢板进行搭设。
(三)排气、燃油冷却系统安装
排气系统的安装:柴油发电机组的排气系统由法兰连接的管道、支撑件、波纹管和消声器组成,在法兰连接处应加石棉垫圈,排气管管口应经过打磨与消声器安装正确。机组与排烟管之间连接的波纹管不能受力,排烟管外侧包 一层保温材料。
燃油、冷却系统的安装:主要包括油箱、卸油泵、循环泵、热交换器、 风机、仪表和管道的安装。正确安装机组和储油罐位置,对储油罐的焊缝质 量进行认真检查。
(三)电气设备的安装
发电机控制箱(屏)是发电机的配套设备,主要是控制发电机送电及调 压。
柜相互间或与基础型钢的连接应用镀锌螺栓固定,且防松零件齐全。
二次回路配线成束绑扎,不同电压等级、交流、直流线路及计算机控制
线路应分别绑扎,且有标识;固定后不应妨碍手车开关或抽出式部件的拉出 或推入。根据控制屏和机组安装的位置安装金属桥架,应符合电缆桥架安装标 准。
(四)接地线安装 将发电机的中性线(工作零线)与接地母线用专用接地线及螺母连接, 螺栓防松装置齐全,并设置标识。应急柴油发电机房下列导电金属应做等电位联结:
1.应急柴油发电 机组的底座;
2.日用油箱支架;
3.金属管,如水管、采暖管、通风管 道等;
4.钢门(窗)框、百叶窗、有色金属窗框架等;

AP1000备用柴油发电机顺序带载分析与调试
摘要:AP1000机组备用柴油发电机系统功能是在发生主发电机跳闸同时厂外电源不可用时,向特定的永久非安全性负载、支持纵深防御功能的负荷提供交流电源。备用柴油发电机系统作为厂用电源之一,与传统的二代核电机组不同的是,它不是核电厂的重要安全专设,因此不承担任何安全相关功能。在本文介绍了AP1000备用柴油发电机组的主要功能,剖析了柴油发电机的带载逻辑,针对调试阶段的顺序带载试验,分析了核电厂在失去主交流电源和失去厂外电源的工程实践。
关键词:AP1000、柴油发电机、顺序带载、调试
AP1000相比传统的二代核电机组,其主要安全系统如余热排出系统、安注系统、安全壳冷却系统等均采用非能动设计,在发生事故时,不依靠交流电源供电即可保持安全停堆状态,大大减小了厂用电源系统的设计要求。厂内备用电源系统(ZOS)在电站正常运行期间保持热备用状态,当发生LOOP及主发电机跳闸时,柴油发电机能在120s内启动,按照预定的顺序完成带载,避免非能动专设的动作。
柴油发电机顺序带载试验模拟了厂内中压母线失压,快切失败同时残压切换触发后,柴油机启动并完成带载的6种工况,验证了柴油发电机能够可靠给核岛10.5kV中压母线及下游负荷供电的设计要求。
1 AP1000备用柴油发电机组概述
AP1000核电厂每台机组配备两台完全相同、实体分隔和独立的A列与B列柴油发电机,两台额定功率6000kW的柴油机分别与核岛10.5kV中压母线ECS-ES-1和ECS-ES-2连接。如图1所示。
柴油发电机在电站正常运行期间保持热备用状态,在主发电机跳闸同时失去厂外电源时,柴油发电机接收到启动信号后完成启动,120s内加速至额定转速,发电机达到额定电压和频率,给选定的电厂永久性纵深防御非安全相关负荷、1E级直流电和UPS系统提供至少2.5小时的交流电源,这些负荷主要是支持RCS余热排出系统以及机组任何工况下都必须保持运行的非安全负荷。
柴油发电机组调试数据记录表格
项目 单位 100%负荷 75%负荷 50%负荷 25%负荷
实测载荷 ekW
发动机转速 rpm
运行时间(发动机) h
环境压力 kPa
环境温度 ℃
电池电压 V
水套冷却水泵出口温度 ℃
水套冷却水发动机出口温度 ℃
水套冷却水泵出口压力(绝对压力) kPa
水套冷却水发动机出口压力 kPa
水套节温器开度 %
中冷器冷却水泵出口温度 ℃
中冷器冷却水发动机出口温度 ℃
中冷器冷却水泵出口压力(绝对压力) kPa
中冷器冷却水发动机出口压力 kPa
中冷器节温器开度 %
发动机机油压力(绝对压力) kPa
高压共轨泵机油压力 kPa
机油温度 ℃
机油滤清器压差 kPa
曲轴箱压力(绝对压力) kPa
燃油增压压力 kPa
粗滤压差 kPa
燃油压力(绝对压力) kPa
燃油滤清器压差 kPa
所需轨压(绝对压力) MPa
实际轨压(绝对压力) MPa
燃油阀开度 %
低压燃油温度 ℃
高压燃油温度 ℃
每循环供油量 mm3
进气管进气温度 ℃
发电机调试数据:
项目 单位 100%负荷 75%负荷 50%负荷 25%负荷
T1相电压 V
T2相电压 V
T3相电压 V
T1相电流 A
T2相电流 A
T3相电流 A
T1相功率 kW
T2相功率 kW
T3相功率 kW
功率因数
后端轴承温度 ℃ 进气管进气压力 kPa
A列进气管进气压力损失(绝对压力) kPa
B列进气管进气压力损失(绝对压力) kPa
