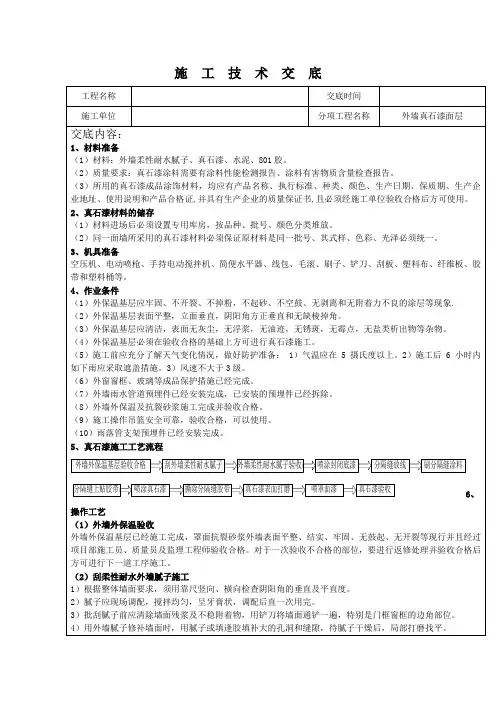

外墙真石漆技术交底

施工前,必须确保外墙外保温基层已经验收合格。抗裂砂浆外墙表面应该平整、结实、牢固,没有鼓起或开裂等问题。如有不合格的部位,必须进行返修处理并验收合格后方可进行下一道工序施工。

在施工前,需要用靠尺竖向、横向检查阴阳角的垂直及平直度,并弹墨线标记。特别是外墙窗台、挑檐及空调板等部位的墨线要提前做好,为外墙腻子施工提供依据。腻子应现场调配,搅拌均匀,呈牙膏状,调配后直接一次用完。

施工完成后,至少12小时内必须防止雨淋、酷热阳光照射及霜冻。施工温度在5-35度,空气相对湿度在75%为宜。

机具准备方面,需要准备功率为5kw以上,气量充足,压力为0.5~1.0MPa的空气压缩机,带3根气管,能够满足3个人以上同时施工,并且能够自控控制压力。喷枪需要下壶喷枪,容量500ml,口径1.3mm以上,容量不能太大,操作不便,口径太小,施工速度慢,不宜大面积施工。各种口径的喷嘴也需要准备,口径越小,喷涂越平整均匀,口径大,花点越大,凹凸感越强。橡胶管需要氧气管,直径8mm。其它工具材料包括毛刷、滚筒、铲刀、刮板、电动搅拌器、塑料布、纤维板、胶带(美纹纸)、塑料桶等。

在作业条件准备方面,施工前应充分了解天气变化情况,做好防护准备。气温应在5摄氏度以上,下雨后不能施工,且湿度不大于85%。施工后6小时内如下雨应采取遮盖措施,风速不大于3级。外窗窗框、玻璃等成品保护措施已经完成。外墙雨水管道预埋件已经安装完成,已安装的预埋件已经拆除。外墙外保温及抗裂砂浆施工完成并验收合格。施工操作架安全可靠,验收合格,可以使用。雨落管支架预埋件已经安装完成。

5) 在施工过程中,使用抹刀将腻子均匀地涂抹在基面上,每道批涂的厚度应控制在0.5mm以内,尝试进行1-2次,第二次应在第一次完全干燥后进行。在修补外墙时,可以使用腻子或填缝胶填补大的孔洞和缝隙,等待腻子干燥后,局部打磨以达到平整的效果。

6) 在涂抹外墙腻子时,需要横向和竖向同步进行批刮,以使基层整体平整度达到要求。刮板的运行速度和力度也需要保持均衡,否则会影响平整度,形成斜坡状或波浪状。

7) 腻子干燥后需要进行打磨,直到表面无刮痕,平整为止,并清除浮灰。表面平整度偏差应控制在3mm以内,以确保墙面平整,阴阳角顺直、方正。

8) 在批刮砂浆的过程中,可能会将少量浆料粘附堆积于非涂物表面,应及时清除,以免其干硬而难以处理。

9) 腻子层需要充分养护,并保证腻子层干燥结实牢固。

3、外墙柔性耐水腻子验收

在施工真石漆涂料之前,需要对基层进行以下几个方面的验收:

1) 表面质量需要符合规范要求。对于基层有空鼓的部分,需要使用机具切去后进行修补。对于质量缺陷,如裂缝、缺棱、掉角和凹凸不平,需要使用聚合物水泥腻子或其他等同腻子进行修补。

2) 基层含水率不应大于10%。一般情况下,夏季基层需要干燥14天,冬季需要干燥21天,才能达到要求。基层含水率可以用薄膜覆盖法粗略判断。

3) PH值应小于10.基层碱性过大会影响涂料的粘结、起层及涂层变色等质量事故。其测定方法可以使用清水将棉花浸湿,然后按在待测基层上以吸收基层的碱分,几分钟后用PH试纸测定接触的棉花。

4) 基层还应无浮浆、灰尘、油污等。

4、涂封闭底漆:

1) 在施工外墙空调护栏、栏杆等防护设施骨架或预埋件全部安装完成后,需要对门窗、空调支架、雨落管支架等金属件部位进行必要的包裹和遮盖,待整体成品后再去除,以防止污染和锈蚀。

2) 对基层表面处理后出现的细部到大面积需要进行仔细检查,确认符合要求。在检测基层含水率小于15%后,进行基层封墙底漆施工。

3) 腻子干透后,需要涂刷一遍抗碱漆,主要成分为苯乙烯-丙烯酸酯共聚物。这可以有效保护中涂及面涂免受墙体内部化学物质的侵蚀。

4) 选用底漆时颜色应与中涂层及面涂层颜色一致,以更加突出仿石特点。

5) 底漆施工前需要保证腻子层表面清洁干净,不能有浮尘、松散物及油污等,需要在施工前用灰扫清扫干净。

6) 施涂环境温度应保证在5℃~40℃之间,喷涂量为0.2-0.3Kg/m2.

8) 在进行基层封墙底漆施工前,必须严格按照产品规定的稀释比例进行稀释。在稀释时,应对底漆进行充分搅拌,以保证均匀。 9) 施工时应使用滚刷和毛刷上底涂,滚刷时应先横滚后坚刷,不得斜滚。边角要用毛刷涂齐,底涂要均匀,不得漏涂。如果发现局部没刷到位,要及时进行补刷,以免今后产生渗碱现象。

10) 如果在施工中突然下雨,要当即停工,待天晴后重新涂刷。重刷前要保证墙面完全干燥。

11) 底漆施工结束后,施工工具应及时清洗,并在阴凉处保存。

12) 底漆涂刷4-6小时后可以进入下道工序。

5、分格放线:

1) 根据外墙真石漆分格设计要求对墙面进行弹线分格。分格时应从整个单体的四周由上而下同时分格,以保证四周相应的灰缝在同一水平线上。所有竖向灰缝相互平行、铅垂,做到灰缝横平竖直。

2) 分格线为墨斗弹单根墨线。弹墨线时,要考虑分格缝的宽度。墨线为分格缝的一侧边线,窗口角墨线为窗洞口边线。

6、刷分格缝涂料: 1) 在涂刷分格缝涂料前1-2小时前,应粘贴美纹纸。粘贴美纹纸前,需用扫帚清扫一下粘贴的面,清除表面浮挂的灰尘。美纹纸粘贴必须与墙面粘贴密实、牢固。

2) 依据弹好的分格缝线在墨线的一侧粘贴美纹纸,窗口部位的美纹纸粘贴在窗洞口边线的外侧面,其它位置的美纹纸粘贴,水平向分格缝美纹纸粘贴在墨线的上面,竖向分格缝美纹纸根据弹线时考虑统一粘贴在墨线的左侧或右侧。

3) 分格缝涂料为黑色外墙涂料,采用毛刷涂刷,涂刷遍数不少于2遍,以保证无透底的现象发生。

7、粘贴胶带:

1) 在喷涂真石漆前,应先用塑料膜将门、窗等不需喷涂的部位保护好。如需图案效果,可先用铅笔在其面上描出图案,再用分色纸沿图案贴好。

2) 分格涂料涂刷完全干固后且喷真实漆前1-2小时前,在沿分格涂料平齐一端粘贴10mm宽美纹纸。

3) 美纹纸粘贴先粘贴竖向,然后再粘贴水平向。所有竖向灰缝铅垂和横向灰缝相互平行,保证分格缝横平竖直。

4) 外窗窗框四周粘贴8mm宽的美纹纸,以保证外窗打玻璃胶时,胶缝平直。 5) 对于凸出外墙的空调挑板、挑檐等不喷真石漆的部位,真石漆与涂料分缝在阴角部位,美纹纸要粘贴在涂料面上。

8、喷涂真石漆:

1) 外窗玻璃、窗框、涂刷涂料部位已经涂刷完成,且做好了成品保护措施。

2) 真实漆喷涂根据施工现场确定样板的要求,选择合适的喷嘴进行真石漆喷涂。

6) 在滚涂时,需要确保滚筒沾满涂料但不会流淌。横向顺序滚涂要均匀,边角和凹进部位需要用毛刷均匀刷涂,不得漏刷。

7) 施工后需要达到色泽一致,无流挂、漏底和阴角处没有积料。这可以通过观察来检查。

四、质量验收标准及保证措施:

一) 主控项目:

1) 工程所使用的真石漆(包括封底漆、中层漆和罩面漆)的品种、型号和性能应符合设计要求。检查方法包括查看材料的产品合格证书、性能检测报告和进场验收记录。

2) 真石漆工程的颜色和图案应符合设计要求。检查方法为观察。

3) 真石漆工程应涂饰均匀、粘结牢固,不得漏涂、透底、起皮和掉粉。检查方法为观察和手摸检查。

二) 一般项目:

项目 等级 标准 检查方法 允许偏差项 允许偏差值(mm)检查方法次 国家规范标准

普通涂饰 均匀一致颜色一 级涂饰 均匀一致 厚涂料涂饰质

泛碱、普通涂饰允许少量轻微项量 允许偏差 观察 咬色 高级涂饰 不允许 目点状分 普通涂饰 布高级涂饰 疏密均匀

三) 允许偏差项目:

项 允许偏差值(mm)项目检查方法次 国家规范标准

大角垂 单层、多层 1 经纬仪、吊线、尺量直度 高层平整度(层) 4 2m靠尺、塞尺2 墙面垂直度(层) 4 2m托线板、尺量垂直度(层) 4 3阴阳角方正(层) 4方尺、塞尺4 分格条(槽)平直度 4 拉线、尺量5 墙裙、勒脚上口平直度 4 尺量

四) 质量纠正预防措施:

1) 使用防水腻子在抗裂层砂浆上进行找平,腻子必须和抗裂砂浆相互兼容,最好采用同一企业的产品。否则,由于胀缩不同,真石漆可能会出现大小不一的裂缝。

2) 真石漆的施工难度较大,如果控制不好,涂膜容易产生局部发花现象。因此,在喷涂真石漆时,需要注意出枪和收枪不要在正喷涂的墙面上完成。喷枪移动的速度要均匀,每一喷涂幅度的边缘要在前面已经喷涂好的幅度边缘上重复1/3,且搭界的宽度要保持一致,保持涂膜薄厚均匀。

3) 阴阳角裂缝:真石漆喷涂过程中,有时会在阴阳角处出现裂缝。这是因为阴阳角是两个面交界处,如果喷上真石漆,在干燥过程中会有两个不同方向的张力同时作用于阴阳角处的涂膜,易裂缝。现场解决办法:发现阴阳角裂缝,用喷枪再一次薄薄覆喷,隔0.5小时再喷一遍,直至盖住裂缝。对于新喷涂的阴阳角,则在喷涂时特别注意不能一次喷厚,采取薄喷多层法,即表面干燥后重喷。喷枪距离要远,运动速度要快,且不能垂直阴阳角喷,只能采取散射,即喷涂两个面,让雾花的边缘扫入阴阳角。

4) 平面出现裂缝可能是因为天气突然变冷,导致内外层干燥速度不同,表干里不干而形成裂缝。解决方法是改用小嘴喷枪,薄喷多层,控制每层干燥速度,喷涂距离以略远为好。

5) 成膜过程中出现裂缝可能是因为喷涂不够均匀或太厚,在表层成膜后出现裂缝。要注意喷涂方法,必要时,要与生产厂商联系,改变配方,重新试制。

6) 在5℃以下的施工环境温度会影响水溶性涂料在未凝固前的成份结构,因此不宜在该气温条件下施工。

7) 雨天后,需要干燥3天以上确保完全干燥,以免影响基材内碱基渗出,产生白花,并导致剥落。

8) 涂装基层应平整,表层粉光,以不起砂为标准。

五(成品保护)

1) 在喷涂真石漆前应先用塑料膜将门、窗等不需喷涂的部位保护好,外窗玻璃表面粘贴塑料膜保护。

2) 不喷涂部分及物件,应用挡板或纸张等隔开。

3) 外墙雨落管支架要用塑料布包裹严密,防止真石漆污染。

4) 工人在翻脚手板时,脚手板不得磕碰墙面,防止对墙面造成破坏。

5) 外墙雨落管预埋件、护栏等预埋件要用塑料胶带保护好,防止污染。
