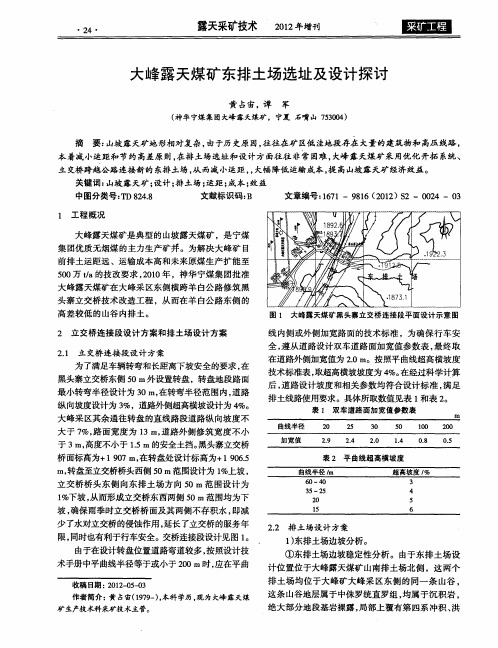

浅析某露天煤矿内排土场设计方案
摘要:为解决某露天煤矿外排土场征地困难,尽量利用现有的占地范围,在
开采程序的时间和空间上进行调整,利用露天矿坑的底部空间快速实现内排,降
低排土运距、节省经营成本,提高土地利用率,合理设计内排土场排弃方案。
关键词:倾斜煤层内排土;内排土场区域划分;内排土工作线转向
1 排土场总体布置
1.1矿山采区划分及开采顺序
某露天矿田天然划分为南部的上盘区,北部的下盘区(某背斜北翼、F9断层
下盘)。
首采区开采完成后,再在现矿坑坑底向下盘延深至C1煤层,向北推进
至北部最终境界,然后开采三采区,直至最终境界结束。
开采顺序是:首采区→
二采区→三采区,其采区划分及开采顺序可实现首采区采完后进行内排,当开采
二采区时,此时剥离可以实现部分内排,采用卡车运输,实行下部双环、上部单环
内排。
1.2排土区域划分
某露天煤矿各采区生产的工作线长度与矿坑宽度相同,设备作业条件好。
首
采区上盘已接近采剥完毕,向北延伸至二采区,即全矿区可进行内排土作业,形
成首采区内排土场→二采区内排土场→三采区内排土场。
1.3排弃方式、内排量、排土参数
内排土排弃方式设计为汽车运输—前装机边缘排土。
某露天煤矿某背斜北翼
倾角一般6~8°,属缓倾斜煤层,南翼倾角一般9~22°,属缓倾斜~倾斜煤层,首采区首先开采背斜南翼西部,由于不具备内排条件,首采区剥离物全部运往南
部外排土场排弃,目前计划开采上盘C3为最下可采煤层,采用技术手段C3煤层
剥离实现分区内排,内排土量为42.5万m3,减轻外排负担。
排土段高按原初步
设计为20m,通过计算排土工作线长度400m,排土平盘宽度76m
首采区+760m以下排土容量176.5万m3,+760m~+780m排土容量410.2万m3,+780m~+820m(矿区西侧顶部边缘标高)排土容量1090.8万m3,即首采区排弃至
+820m总排土容量为1577.5万m3。
即二采区倒堆一采区剥离量为1573万m3。
首
采区上盘北部各可采煤层采剥完毕,首采区内排土北部边缘与向二采区过渡采煤
安全距离满足需求。
二采区总剥离量4326.45万m3,运往一区倒堆1577.5万m3,二采区坑内内
排量2748.95万m3,计算二采区内排土以+820m标高计算内排土容量为3256.7m3,二采区剩余排土量508.65万m3为三采区开采创造内排条件,则三采区实现跟踪
内排。
2 首采区内排
2.1首采区内排土布置合理性
现拟开采C3煤层处于某背斜南翼,倾角较陡17°~22°,属于F9上盘煤层。
ZK203柱状图显示厚度为4.26m,根据已开采现状,预计C3煤层可采厚度
3.5~
4.8m,全区可采,顶板岩性是粉砂岩及泥岩。
由于C3煤层属倾斜煤层,整
层开采难以实现内排土,故沿C3煤层走向方向将首采区划分为分三个分区由东
向西依次开采,1分区走向近东西,倾向由北向南,倾角12°38';2分区煤层走
向近东西,南北倾角约9°36′;三采区煤层走向近东西,南北倾角约10°12′。
设计剥离采用分层沿矸石东西走向剥离,开采方式为C3煤层整层开采,3分区
均顺煤层倾向开采,分区开采时在首采区采完后,可将下一采区的剥离物实现内
排土排弃到前一已采完的采区,无须在矿体底盘扩帮,排土方案为首采区整体实
现内排土创造条件。
2.2首采区内排土方式
南帮C3煤层采剥设计明确,计划分三个小分区,由东向西一次为1分区、2
分区、3分区依次剥离和采煤,工作面长度为总长560m,宽度200m,每一分区长
度平均180m。
剥离矸石在770~730m水平,厚度6~7m。
2.3矿区首采区采剥完毕全面内排
首采区1分区与2分区+740m内排土容量即可满足南帮C3煤层采剥总量,即首采取采剥完成,根据原初步设计及边坡稳定分析计算结合矿区修建排土运输路线,首采区设计排土最终标高为+820m,富余排土量为1535万m3。
根据该矿年排
土量为 3.42Mm3,约为该矿 4.5年剥离量。
为首采区过度二采区创造了内排空间。
首采区内排土+820m终了平面。
3 二采区内排
3.1二采区生产现状
目前二采区工作平盘总宽度约560m,工作线长度约260m,目前进行C3,C4
煤层采剥,待进行C1煤层采剥后即二采区可全面进行内排,排土方式同首采区,为保证行成双环排土运输道路,保留首采区与二采区中部运输道路,中部运输道
路与西侧端帮共同形成双环排土运输道路,二采区留沟内排,保证内排土工作线
长度及与工作帮坡底线距离。
3.2二采区内排完成及三采区准备
根据原初步设计,二采区采剥方向由南向北,二采区现已进行C4煤层开采,上部剥离满足内排土工作平盘及留沟要求,待开采最下煤层时可实现二采区内排土,考虑采用“L”型组合转向方式,二采区转向前内排土场终了平面如下图所示,形成5个排土台阶,排土量为1785万m3,采煤利用原中部运输道路,排土
利用西端帮进行排土。
完成二采区转向进入三采区,二采区“L”型组合转向方
式即进入三采区排土终了.
4 三采区内排
三采区条形分布,采剥量相对首采区、二采区较大,三采区煤层赋存相对较高,转向剥离量增大,转向区剥离量增大问题已顺利解决,三采区可实现通过东侧及北侧端帮进行跟踪内排,根据地形关系矿区东高西低,三采区即东部剥离标高相对较高,内排土高度对比二采区增高40m,即顶部排土高度为+860m。
+820m 以下台阶均与二采区内排台阶相连接,排弃终了示意图如图1.
图1三采区排土示意图
5结语
通过原采区划分及开采顺序,提出了当工作面推到首采区南部最终边界后,向北延伸至下盘煤层开采第二采区时,可以进行全部内排。
在首采区上盘煤层由东向西划分1分区、2分区及3分区依次开采,解决倾斜煤层不利于内排土,即可形成首采区南帮到界区域顺利全部实现内排土,为今后二采区、三采区实现内排土创造条件。
二采区内排完成及三采区准备,考虑采用“L”型组合转向方式,在满足安全生产、技术合理的情况下实现了经济效益最大化。
参考文献:
[1]GB 50197-2015 煤炭工业露天矿设计规范[S].
作者简介:苑忠义,1997年10月,男,汉族,吉林临江人。
2019年毕业于山东理工大学,采矿工程,本科学历。
现助理工程师;现在天津矿山工程有限公司工作,从事技术工作。
