西南公司-城北优品道广场-填充墙砌体施工方案
- 格式:doc
- 大小:173.00 KB
- 文档页数:13
填充墙砌体施工方案目录1.1 墙砌体施工方案1.1.1 施工前准备1.1.2 墙体布局和定位1.1.3 砌体砌筑技术1.1.4 砌筑质量控制1.1.5 砌体施工注意事项1.1.6 砌体施工常见问题及解决方法1.1.7 施工完工验收1.1.1 施工前准备在进行墙砌体施工前,首先需要做好充分的准备工作。
这包括准备所需的材料、工具,清理施工现场,了解工程要求等。
施工前准备工作做好后,可以提高施工效率,保证施工质量。
1.1.2 墙体布局和定位在进行墙砌体施工时,要根据设计图纸确定墙体的布局和定位。
合理的布局和准确的定位是保证墙体施工准确的关键,可以避免后期的调整和修正,提高施工效率。
1.1.3 砌体砌筑技术砌体砌筑技术是墙砌体施工的核心环节。
在进行砌筑时,要注意砖块的摆放、砂浆的搅拌、墙体的垂直和水平度等方面,确保砌体的牢固和整齐。
熟练的砌筑技术可以提高施工效率,保证施工质量。
1.1.4 砌筑质量控制在墙砌体施工过程中,要对砌筑质量进行严格控制。
通过验收、检测等方式,及时发现和处理施工中出现的质量问题,确保墙体施工符合相关标准和要求。
1.1.5 砌体施工注意事项在进行墙砌体施工时,要注意施工过程中的安全、环保、文明施工等方面。
同时,要留意天气的变化,合理安排施工进度,确保施工的顺利进行。
1.1.6 砌体施工常见问题及解决方法在墙砌体施工过程中,常常会遇到一些问题,比如砖块断裂、砂浆浓度不足等。
针对这些常见问题,需要及时采取有效的解决方法,保证施工的顺利进行。
1.1.7 施工完工验收墙砌体施工完成后,需要进行完工验收。
验收工作主要包括对施工质量、工程安全、环保等方面进行检查,确保墙体施工符合相关标准和规定。
通过验收,可以保证施工质量和工程进度。
填充墙砌体施工方案第1篇填充墙砌体施工方案一、项目背景随着我国城市化进程的不断推进,各类建筑工程如雨后春笋般涌现。
填充墙砌体作为建筑结构中的一部分,其施工质量直接影响到整个建筑物的安全、舒适性和美观。
为确保填充墙砌体施工质量,依据相关法律法规和行业标准,结合本项目实际情况,特制定本施工方案。
二、施工目标1. 确保填充墙砌体施工质量符合国家相关标准和设计要求。
2. 保障施工现场安全,降低安全事故发生概率。
3. 提高施工效率,缩短施工周期。
4. 减少施工过程中的环境污染和资源浪费。
三、施工准备1. 技术准备:组织项目技术负责人、施工员等相关人员学习施工图纸、施工方案及国家、地方和行业的相关标准、规范。
2. 材料准备:提前采购合格的砌体材料,包括砖、砌筑砂浆、拉结筋等,并确保材料供应及时。
3. 施工机具准备:配置必要的施工机具,如搅拌机、运输车辆、砌筑工具等。
4. 人员准备:选派具有丰富施工经验的施工队伍,进行技术培训和安全教育。
四、施工工艺1. 施工流程:基层处理→放线→砌筑→抹灰→验收。
2. 基层处理:清理基层杂物、油污等,确保基层平整、干净。
3. 放线:根据施工图纸,采用弹线法进行放线,确保砌体位置准确。
4. 砌筑:a. 采用挤浆法进行砌筑,确保砂浆饱满、密实。
b. 砌筑过程中应严格控制砌体垂直度、平整度和灰缝厚度,灰缝厚度宜为10mm左右。
c. 墙体转角处、纵横交接处应设置拉结筋,拉结筋应沿墙高每隔500mm设置一道,并伸入填充墙不小于100mm。
d. 填充墙与主体结构连接处应采用拉结筋或钢丝网片连接,确保连接牢固。
e. 遇有预留洞口、预埋件等,应按照设计要求进行预留和预埋。
5. 抹灰:砌筑完成后进行抹灰施工,抹灰应分层进行,每层厚度宜为5-10mm。
6. 验收:施工完成后,组织相关人员进行验收,确保施工质量符合国家相关标准和设计要求。
五、质量保证措施1. 严格把控材料关,确保所用材料合格、质量稳定。

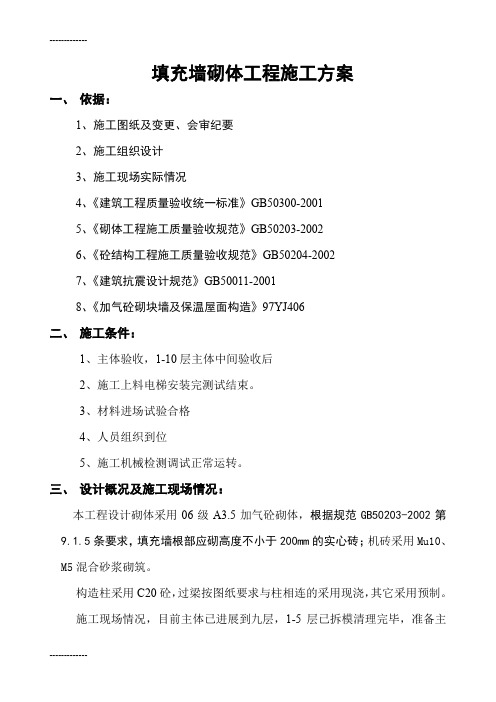

填充墙砌体工程施工方案一、依据:1、施工图纸及变更、会审纪要2、施工组织设计3、施工现场实际情况4、《建筑工程质量验收统一标准》GB50300-20015、《砌体工程施工质量验收规范》GB50203-20026、《砼结构工程施工质量验收规范》GB50204-20027、《建筑抗震设计规范》GB50011-20018、《加气砼砌块墙及保温屋面构造》97YJ406二、施工条件:1、主体验收,1-10层主体中间验收后2、施工上料电梯安装完测试结束。
3、材料进场试验合格4、人员组织到位5、施工机械检测调试正常运转。
三、设计概况及施工现场情况:本工程设计砌体采用06级A3.5加气砼砌体,根据规范GB50203-2002第9.1.5条要求,填充墙根部应砌高度不小于200mm的实心砖;机砖采用Mu10、M5混合砂浆砌筑。
构造柱采用C20砼,过梁按图纸要求与柱相连的采用现浇,其它采用预制。
施工现场情况,目前主体已进展到九层,1-5层已拆模清理完毕,准备主体中间验收,植筋队伍已进场。
材料准备,加气块厂家已订货,粘土砖已进场送检,砂浆已送实验室配比,其它材料均已能满足供应。
四、劳动力组织情况:目前砌体施工队伍已确定,拟投入本工程施工人员82人,其中,技术人员4人,瓦工35人,普工20人,木工6人,砼工10人,机械操作4人,电工1人,机修1人,项目部配备专业工长1人。
五、施工机械投入:350砼搅拌机壹台,砂浆搅拌机贰台,振动棒5根,振动棒电机4台,圆盘锯壹台。
六、施工方案与施工方法:本工程计划主体分二次验收,一至五层为一批,六至十三层为一批,在一至五层主体验收后,投入砌体工程施工。
垂直运输采用施工电梯,水平运输采用斗车人工运输,砼采用现场搅拌。
施工方向,自下而上,逐层施工。
砌体:1、砌体施工工艺流程,墙体放线,砌块浇水制备砂浆排砖摆缝铺砂浆砌块就位校正砌筑镶砖勾缝2、放线、砌体施工前,应按平面图位置,放出墙体轴线或控制线,洞口位置等。
填充墙砌体施工方案一、引言填充墙是建筑领域中常见的一种墙体结构形式,通过填充材料充填而成。
填充墙的施工方案对于墙体的稳定性和质量具有重要作用。
本文将介绍填充墙砌体施工的步骤、注意事项和施工工具的选择,以确保施工质量和工程安全。
二、施工步骤1. 准备工作在施工填充墙之前,需要进行以下准备工作: - 清理施工现场,确保墙体基底平整清洁; - 检查建筑设计图纸,了解墙体的位置和尺寸; - 准备施工所需的材料和工具。
2. 布置基准线根据设计要求,使用水平仪和垂直仪在墙体基底上布置好水平基准线和垂直基准线。
基准线的准确布置对后续的砌体施工有重要影响。
3. 混凝土底层施工在墙体基底上铺设混凝土底层,厚度一般为10-15厘米。
混凝土的配合比需根据设计要求进行控制,施工时应确保混凝土均匀铺平,并使用振动棒进行均匀震实。
4. 围墙柱施工根据建筑设计要求,在墙体基底上设置围墙柱。
首先在基底上标出围墙柱位置,然后按照设计要求进行砼浇筑。
5. 填充墙施工在围墙柱之间进行填充墙的施工。
先拿取一定数量的填充材料,如砖块、砌块等,在墙体的一侧逐层叠放并使用水泥砂浆粘结。
填充时要注意墙体的垂直度和水平度,使用水平仪和垂直仪进行检测和调整。
6. 砂浆填充填充墙的砌体完成后,需要进行砂浆填充以增强墙体的稳定性和抗震性能。
使用砂浆进行墙体的填缝和涂抹,使填充墙与围墙柱之间形成整体结构。
7. 砌面处理待砂浆干燥后,用刮板等工具对墙面进行修整,并进行光滑处理。
8. 施工验收对填充墙砌体进行验收,检查墙体的垂直度、水平度和表面平整度等指标,确保施工质量符合设计要求。
三、注意事项•确保施工现场安全,配备必要的安全设施和施工人员防护用品;•严格按照设计要求进行施工,确保墙体尺寸和平整度的符合性;•使用优质建筑材料,避免使用劣质或过期材料;•施工时注意施工工具的使用和保养,确保工具正常并符合施工要求;•按照规范要求进行施工记录和检查,确保施工过程的可追溯性。
填充墙砌体施工方案填充墙砌体施工方案1. 引言填充墙砌体是建筑施工中常见的一种墙体结构形式,适用于多种建筑类型。
它以砖、石等材料为填充体,采用砂浆或灰浆作为粘结剂,将填充材料和粘结剂依次砌筑而成。
本文将详细阐述填充墙砌体的施工方案。
2. 施工前准备在进行填充墙砌体施工之前,需进行以下准备工作:- 确定施工图纸:根据建筑设计图纸,将填充墙的位置、尺寸等要素准确绘制在施工图纸上,以便施工时参考。
- 准备施工材料:根据设计要求和施工图纸,准备好所需的填充材料、粘结剂、砌筑工具等。
- 搭建脚手架:对需要进行施工的墙体位置,搭建合适的脚手架,以提供工人进行施工所需的支撑和工作平台。
3. 施工步骤填充墙砌体的施工步骤主要包括以下几个方面:3.1 基底处理填充墙砌体施工前,需对基底进行处理,以确保其平整、稳固。
具体步骤如下:1. 清理基底:清除基底上的杂物、尘土等,并进行清理。
2. 涂刷界面剂:对基底进行涂刷界面剂,以增加基底和填充材料之间的粘结性。
3.2 砌筑填充墙在完成基底处理后,可以开始进行填充墙的砌筑工作。
具体步骤如下:1. 准备砂浆:按照设计要求和砂浆配合比,将水和砂浆搅拌均匀,制备好所需的砌筑砂浆。
2. 布置水平线:在墙体上标出水平线,以便进行砌筑时的参考。
3. 开始砌筑:用砂浆将填充材料依次砌筑在墙体上,注意保持墙体的垂直度和水平度。
4. 粘贴填充材料:将填充材料蘸满砂浆,然后粘贴在墙体上,并按设计要求进行规整。
5. 填满缝隙:在填充墙的砌筑过程中,及时填满填充材料之间的缝隙,保证墙体的一体性。
6. 修整表面:在填充墙的砌筑完成后,用抹光工具对墙体表面进行修整,使其平整光滑。
3.3 养护墙体填充墙砌体完成后,需进行适当的养护工作,以确保墙体的强度和稳定性。
具体步骤如下:1. 水养护:用清水对填充墙进行充分湿润,以防止过快脱水和收缩。
2. 防晒防风:在养护期间,对墙体进行适当的防晒和防风措施,以避免外界环境对墙体的不良影响。
填充墙砌体施工方案一、施工前准备1.1编制施工组织设计和施工方案,根据设计图纸和施工要求确定施工计划。
1.2购买所需材料,包括砖块、砂浆、水泥等,并进行验收。
1.3准备施工工具和设备,如砖刀、泥斗、抹子、量具、扬尘设施等。
1.4组织施工人员进行安全教育和技术培训,确保施工安全和施工质量。
1.5清理施工现场,保持施工场地整洁有序。
二、基础处理2.1根据设计要求进行基础开挖,确保基础的平整和牢固。
2.2进行基础防水处理,采用防水涂料或防水卷材进行基础防水,以防止墙体渗水。
2.3打基础砖,将砖块按照设计要求和墙体形状进行砌筑,固定在基础上,保证墙体的垂直度和稳定性。
三、墙体砌筑3.1根据设计要求确定墙体厚度、砖墙类型和砖块尺寸。
3.2刷湿墙体,用水将墙体湿润,以提高砂浆的粘结性和墙体的牢固性。
3.3配制砂浆,按照一定比例将水泥、砂子和适量的水进行搅拌,形成均匀的砂浆。
3.4按照设计要求砌砖,采用搭砌或者交错砌筑的方式进行,确保墙体的垂直度和水平度。
3.5用抹子将砂浆均匀的涂抹在砖块上,填满缝隙,并将墙面抹平,使其达到设计要求的光滑度。
3.6在墙体砌筑过程中,要及时清除多余的砂浆和杂物,保持施工现场的整洁。
四、墙体加固处理4.1根据需要,对墙体进行加固处理,可以采用垂直加固、水平加固、斜向加固等方式。
4.2对墙体进行加固时,要注意断墙的及时处理,确保墙体的连续性和稳定性。
4.3加固材料可以采用钢筋、钢梁、钢板等,根据设计要求和墙体结构进行选择。
4.4加固材料的连接方式应采用焊接、螺栓等可靠连接方式,确保加固效果。
五、墙体验收和保护5.1完成墙体砌筑后,进行验收,对墙体的垂直度、水平度、平整度、光滑度进行检查。
5.2对于不合格的墙体,要及时进行修补或者重砌,确保墙体质量。
5.3围挡墙体施工完成后,应采取措施进行保护,防止人为或自然因素对墙体的损坏和破坏。
5.4在施工过程中,要严格执行安全操作规程,做好施工现场的安全管理和环境保护工作。
墙砌体施工方案
一、背景与概述
填充墙是建筑中常见的结构,其施工质量直接影响建筑物的稳固和美观程度。
本文将介绍填充墙砌体的施工方案,包括施工准备、砌体材料选择、施工步骤及注意事项等内容。
二、施工准备
1.确定设计方案,包括填充墙的结构要求、砌体规格和强度等;
2.准备施工图纸和技术要求文件,以便施工过程中参考;
3.确保施工现场具备良好的通风条件和安全设施,保障施工人员的安全。
三、砌体材料选择
1.硅酸钙板或轻质砌块常被用作填充墙的砌体材料,具有质轻、保温隔
热等特点;
2.选择合适的砂浆,确保砌体牢固、结实。
四、施工步骤
1.绘制砌体放线,确定填充墙的位置和尺寸;
2.准备砌体材料,保证质量符合要求;
3.按照设计要求进行砌筑,注意纵、横向交错拼接,提高墙体的稳固性;
4.在砌筑过程中及时清除砖缝中的浮灰、混凝土等杂物,以保证墙体整
体美观;
5.定期检查墙体的垂直度、水平度和墙体的强度,发现问题及时处理。
五、注意事项
1.施工过程中应按照相关标准和规范操作,确保砌体墙体的质量;
2.施工人员必须经过专业培训和持证上岗,提高施工质量,并保证施工
安全;
3.施工现场应保持整洁,确保施工质量。
结语
填充墙作为建筑中重要的结构之一,其施工质量关系到建筑物的整体稳固性和
美观程度。
本文所介绍的填充墙砌体施工方案,经过精心设计和认真施工,不仅可以提高填充墙砌体的质量和美观度,还能为建筑的使用提供更好的保障。
希望本文所述内容能对填充墙的施工提供一定的参考和帮助。
填充墙砌体工程施工方案清晨的阳光透过窗帘,斜照在堆满施工图纸的桌面上,我的思绪随着笔尖在纸上跳跃,那些关于填充墙砌体工程施工的方案,就像老朋友一样,一个个浮现在我的脑海中。
一、工程概述咱们得明确这个工程是干嘛的。
填充墙砌体工程,顾名思义,就是用砖、砌块、砂浆等材料,按照设计要求,把墙体填充起来。
这个过程看似简单,但里面的门道可多了去了。
二、施工材料施工材料这块,咱们得讲究。
砖,得是符合国家标准的;砂浆,得是根据设计要求配制的;至于其他的辅助材料,也得是质量过硬的。
一句话,材料不合格,工程就别想合格。
三、施工准备施工前的准备工作,那可是一点都不能马虎。
是技术准备,得熟悉施工图纸,了解工程特点,掌握施工方法。
然后是物资准备,把所需材料、设备都备齐了。
是施工现场的布置,这得根据施工方案来,确保施工顺利进行。
四、施工方法施工方法这块,咱们得分步骤来说。
是排版,这可是施工的基础,排版不准确,后面的工作就别想顺利进行。
然后是砌筑,这个过程得严格按照设计要求来,确保墙体的稳定性。
是抹灰,这可是墙面美观的关键,得细心操作。
五、施工工艺施工工艺这块,那是施工的灵魂。
是基层处理,得把基层清理干净,确保墙体与基层的连接牢固。
然后是砌筑,这个过程得分层施工,每层都要压实、抹平。
是抹灰,这可是施工的一步,也是最关键的一步,得保证抹灰层的厚度和平整度。
六、质量控制质量控制这块,那是施工的生命线。
是材料控制,所有材料都必须符合国家标准。
然后是施工过程控制,每个环节都要严格按照施工方案来。
是验收,验收合格了,才能算工程完成。
七、安全措施安全措施这块,那是施工的底线。
是施工现场的安全防护,确保施工现场的安全。
然后是施工人员的安全教育,提高他们的安全意识。
是应急预案,一旦出现安全事故,得有应对措施。
八、施工进度施工进度这块,那是施工的节奏。
得根据工程量和施工难度,制定合理的施工计划。
然后是按照计划进行施工,确保工程按时完成。
十、后期维护后期维护这块,那是工程的延续。
填充墙砌体施工方案一、前言填充墙砌体是建筑施工中常用的一种墙体结构,其施工方案的设计和实施对于构筑牢固、耐久的建筑至关重要。
本文将详细介绍填充墙砌体施工方案的准备工作、材料选用、施工步骤等内容,希望对相关从业人员提供参考。
二、准备工作在进行填充墙砌体施工前,首先需要做好充分的准备工作,确保施工过程顺利进行。
准备工作包括但不限于: - 工地清理:清理施工现场,确保平整、无杂物。
- 安全防护:设置好必要的安全围栏和标识,确保施工人员的安全。
- 材料准备:准备好所需的砌砖、砂浆、工具等施工材料。
- 施工方案确认:根据设计图纸和要求确认填充墙砌体的具体尺寸、结构和布局。
三、材料选用在填充墙砌体施工中,选用质量好、符合标准的材料至关重要。
以下是常用的材料选用建议: - 砖块:选用符合国家标准的砖块,保证砌体的牢固稳定。
- 砂浆:选用普通水泥砂浆或预拌砂浆,确保粘结质量和施工效率。
- 加筋材料:如钢筋、梁、柱等,根据设计要求和建筑荷载选择合适的加筋材料。
- 其他工具:如搅拌机、灰浆盆、抹灰板等辅助工具。
四、施工步骤1. 壁面处理在进行填充墙砌体施工前,需要对墙体进行处理,如清洁、润湿等,以保证填充砌体与原墙体之间的粘结。
2. 砌筑墙体根据设计图纸和要求,按比例混合水泥、砂浆,进行砌筑墙体工作,保证墙体垂直、水平和整齐。
3. 置入加筋材料在砌筑墙体的同时,根据设计要求置入加筋材料,如钢筋、梁等,提高填充墙砌体的承载能力和抗震性能。
4. 砂浆填充砌筑完成后,使用砂浆填充墙体空隙,保证填充墙体的密实性和牢固性。
5. 抹灰最后对填充墙砌体的表面进行抹灰处理,使墙体表面平整光滑,提高装饰效果。
五、施工注意事项•施工过程中要做好二次混凝土梁、悬挑梁的绑扎与浇筑。
•涂料的刷涂应按设计图纸要求进行,并做到墙面一次性粗浆抹布。
•填充墙的口角部分包角处理时,不要统一抹满,要按角度逐步包角处理。
六、总结填充墙砌体施工是建筑施工中不可或缺的部分,合理的施工方案设计和严谨的施工操作对于建筑的质量和安全具有重要意义。
填充墙砌体施工方案填充墙砌体是建筑施工中常用的一种结构形式,它主要用于填充墙体内的空洞,增加墙体的重量和稳定性。
本文将介绍填充墙砌体的施工方案,包括施工前准备、材料准备、砌墙方法以及质量控制等方面的内容。
施工前准备在进行填充墙砌体之前,需要有足够的施工准备工作。
这些工作包括:1.建立严格的施工计划和时间表,确保施工能够按时完成。
2.确定墙体的厚度和高度,计算需要的砖块数量,以及填充材料的用量。
3.确保施工现场安全,采取必要的安全措施,如设置标志牌、围挡等。
4.准备必要的施工工具和设备,如砖铲、砖钳、水平仪、测量工具等。
材料准备进行填充墙砌体施工所需的材料主要包括砖块、填充材料以及砂浆。
下面具体介绍一下这些材料的准备和选购事项。
砖块填充墙砌体常用的砖块有普通砖、轻质砖、加气砖和空心砖等。
在选购砖块时,需要注意以下几点:1.检查砖块的质量,包括尺寸、韧性等。
2.确定砖块的规格,一般根据墙体厚度来确定。
3.根据实际情况选择轻质砖、空心砖还是加气砖等。
填充材料填充墙砌体中常用的填充材料有石棉、泡沫混凝土、聚苯板等。
在选择填充材料时,需要考虑以下几点:1.填充材料要轻便且不易受潮,方便施工。
2.填充材料的厚度和强度需要符合设计要求。
3.填充材料的密度也需要根据实际情况来选择。
砂浆填充墙砌体中用于拼接砖块的砂浆一般采用水泥砂浆。
在选择砂浆时,需要注意以下几点:1.砂浆要质量稳定,易于搅拌和涂抹。
2.砂浆的配合比例需要根据实际情况来确定。
3.砂浆的强度也需要符合设计要求。
砌墙方法在进行填充墙砌体施工时,一般采用前后墙体交替进行砌筑的方法。
下面介绍具体的砌墙方法。
第一步:基础处理在进行填充墙砌体之前,需要先对基础进行处理,确保基础的平整度和韧性。
第二步:砌筑前墙体选择搭建好棚架,先进行前墙体的砌筑。
在砌筑前墙体时应注意以下事项:1.按照设计要求采用相应的砖块和填充材料。
2.确保墙体的垂直度和水平度,避免出现倾斜和扭曲。
领悟您发展的愿景交付您满意的产品1填充墙砌体专项施工方案编制:审核:审定:浙江省建工集团有限责任公司2015年6月领悟您发展的愿景交付您满意的产品2目录一、编制依据 (3)二、工程概况 (3)三、施工图纸设计要求 (4)四、施工准备 (6)五、施工部署 (7)六、施工方法 (7)七、质量要求及保证措施 (10)八、成品保护 (12)九、安全施工管理 (12)十、文明施工管理 (13)领悟您发展的愿景交付您满意的产品3一、编制依据1、城北优品道广场一期一标段工程施工组织设计文件2、《砌体工程施工质量验收规范》GB50203-20113、《建筑工程施工质量验收统一标准》GB50300-20134、《框架轻质填充墙构造图集》西南05G701(四)5、《混凝土结构工程施工质量验收规范》GB50204-2002(2011版)6、城北优品道广场一期一标段工程施工图纸二、工程概况项目名称:城北优品道广场一期一标段工程建设单位:成都品筑置业有限公司设计单位:中国建筑西南设计研究院有限公司监理单位:四川飞红工程管理咨询有限公司施工单位:浙江省建工集团有限责任公司建设地点:成都市新都区大丰街道高家社区2、3、7组及甫家社区3组建筑结构安全等级:二类;防火等级:一级;设计使用年限:50年;抗震设防烈度:7度;地基等级:高层主楼地基基础设计等级为甲级,其余为乙级。
结构类型:本子项为地下室,地下2层(局部设非机动车车库),采用框架结构;基础采用柱下独立基础,以稍密卵石层为持力层。
两栋高层办公楼(9、10号楼)结构采用筏板基础,以高压旋喷桩复合地基为持力层;主楼采用框剪结构。
建设规模:城北优品道广场一期一标段工程总建筑面积:7.8万平方米,其中两栋高层办公楼(9、10号楼)以及三栋多层商业(6、7、8号楼)组成,高层办公楼与商业楼共用两层领悟您发展的愿景交付您满意的产品4大底盘地下室,地面以上各自独立。
质量标准:本工程要求严格按照国家有关施工及验收规范、技术标准进行施工,符合国家颁发的有关质量验评标准,工程质量等级为合格,确保达到优良样板工程。
工期要求:本项目总工期为630日历天,于2014年12月12日开工,计划于2016年1月10日前主体全部结顶,2016年9月 2日竣工。
三、施工图纸设计要求1、材料要求(1)砖砌块的规格:页岩多孔砖强度等级MU≥10.0,规格200×90×115;页岩空心砖强度等级MU≥3.5,规格240×200×115;墙下和门窗洞口、顶砖配实心砖规格:200×90×53。
(2)砌筑砂浆强度室内地坪以下及潮湿环境,采用水泥砂浆其强度等级不应低于M10.0,其它部位采用混合砂浆其强度等级不应低于M5.0。
(3)砖砌块使用部位:外墙采用页岩多孔砖;内墙采用页岩空心砖及页岩多孔砖,其中分户墙、电视墙、电梯井道、设备管井、卫生间、清洁间、厨房采用多孔砖。
100厚墙体采用页岩多孔砖砌筑。
(4)二次结构构造柱、边框、腰带、过梁、压顶采用C25细石混凝土;止水带及反坎、设备间门槛采用C20混凝土,做法详结构设计总说明。
2、结构要求(1)构造柱设置原则a、内隔墙的下列部位应设置构造柱,其构造详西南05G701(四):1)、墙间距大于3m内隔墙转角处,一字墙端部;2)、相邻横墙或框架柱的间距大于5米时,墙段内增设构造柱,间距≤3.0米;3)、门洞口≥2.1m的洞口两侧,紧邻的双门洞两侧及弹簧门洞口两侧;b、围护墙的下列部位应设置构造柱,其构造详西南05G701(四):1)、内外墙交接处,外墙转角处;领悟您发展的愿景交付您满意的产品52)、相邻横墙或框架柱的间距大于4米时,墙段内增设构造柱,间距≤2.5米;3)、窗洞≥2.4m的窗下窗中部及窗洞口两侧,间距≤2.0米;4)、带形窗窗下墙,间距≤2.0米;c、楼梯间周边填充墙内构造柱间距应不大于2.0m。
屋面女儿墙构造柱间距应不大于1.5m。
d、砖砌体电梯井道墙体转角处及纵横相交处。
e、构造柱配筋,纵向钢筋410,箍筋 6.5@100/200(2)高度≥4M, <6.0m的填充墙半层高处或门、窗上口及外墙普通窗窗台上沿设通长C20细石砼现浇水平连系梁,截面为墙厚x100mm,纵筋2∅8,拉筋∅6.5@250。
(3)当填充墙门窗洞口与柱(混过凝土墙)边距离<300mm时,使用C25细石砼浇筑成同墙宽墙垛,纵向钢筋210,箍筋 6.5@200。
(4)拉结筋楼层填充墙拉结筋设置:转角处、构造柱、边框和填充墙与主体结构交接处设置拉结筋2 6.5@500,构造柱设置、洞口边框、拉结筋长度及做法详图集西南05G701(四)中所示施工。
(5)门洞过梁过梁配筋表如下:10 8 6.5@20010 6.5@20010 6.5@20010 6.5@20012 6.5@20012 6.5@20014 6.5@200填充墙中门窗过梁,当洞口与柱/墙边或构造柱边的距离<250mm时,应从柱内/墙或构造领悟您发展的愿景交付您满意的产品6柱内预埋过梁钢筋,过梁改为现浇,其上部筋按下部筋大小设置,锚固按梁要求。
(6)圈梁电梯井:在导轨支架安装处及每层门洞上方应设置截面为墙厚 X300的钢筋混凝土圈梁,主筋 414,箍筋为 6.5@200。
出楼(屋)面风井圈梁:截面200x200,纵筋48,箍筋8@200。
(7)出屋面风井顶板:顶板100mm厚, 8@200双层双向配筋。
四、施工准备4.1、技术准备1、熟悉施工图纸、图纸会审记录及施工组织设计对现场专业工长进行书面形式技术交底。
2、根据施工图纸总说明,确定构造柱、墙体水平筋、洞口过梁、腰梁、门洞口包框等的位置及钢筋规格、型号。
3、和预拌干混砂浆供应单位作好技术配合工作。
4.2、材料准备1、根据施工图纸计算工程量,确定材料种类及各阶段材料用量,确定供货厂家,确保材料和工程进度同步。
2、根据图纸提前按规格统计砖砌块数量,并通知供应单位组织生产。
3、根据图纸和图集要求,组织拉结筋和构造柱钢筋。
4、本工程砌筑砂浆采用预拌砂浆,强度等级为M5混合砂浆。
5、本工程砌筑结构的构造柱、过梁、圈梁混凝土采用商品混凝土,混凝土强度等级为C25,坍落度要求为160±10mm。
4.3、劳动力准备根据本工程争创优质结构的目标。
砌体施工班组要求选择高素质的施工作业队伍及有经验的专业工种人员,分级签定劳务合同,施工前由项目安全员进行入场三级教育。
本项目部配备为专业砌筑工长。
领悟您发展的愿景 交付您满意的产品7劳动力需用计划表4.4、施工机具准备本工程9#、10#楼砌体施工采用以下施工机具,其他施工班组自带。
主要施工机械需用计划表五、施工部署5.1施工顺序根据本工程实际施工情况,施工电梯安装调试好后开始砌筑。
因此在砌体工程大面积展开之前,在10#楼5层砌筑样板层,待建设、设计、监理、施工单位验收合格后再大面展开。
卫生间、厨房、阳台墙体底部浇筑同墙宽200mm 高C20混凝土止水带(详见砌体固化图)。
六、施工方法6.1砌筑前准备1基层处理将楼地面上的泥土、混凝土浮浆、碎渣用铁锹、凿子铲除,并用水冲洗干净,除去浮尘。
2定位放线(1)根据施工图纸和施工实际情况,在结构墙或柱上弹好500mm 或1000mm 的建筑标高线,在楼地面上弹好墙身线、门洞口线、填充墙立边线,并将洞口边线标高控制在梁柱上。
(2)制作皮数杆,在结构墙、柱上弹好过梁或圈梁位置线、墙体拉接筋位置线。
3墙拉筋植筋采用冲击钻钻眼成孔,除去孔内碎屑,用吹风机将孔内灰尘吹干净,再将钢筋上植筋胶后,慢慢塞进孔内,静置24小时后,经检拉拔试验合格后开始砌筑。
4材料准备及搬运领悟您发展的愿景交付您满意的产品8(1)空心砖及配砖采用运砖车通过施工电梯垂直运输至施工楼层,按照施工图纸要求,将不同规格的砌块沿墙两边堆码整齐,与墙边线应留余一定的操作距离;堆码高度不应大于1.8m,砌体材料的堆放不宜过于集中。
(2)砌筑砂浆搅拌好后用斗车运至施工楼层,砂浆应随拌随用。
砂浆倒在楼面上使用时,底部应采用旧模板垫起,严禁直接倾倒在楼面上。
5填充墙砌筑(1)砌块组砌①立面排块:根据墙体净高度、砖的高度及灰缝厚度计算皮数,选择合适的组合排砖方法,确定砖块的层数。
应注意考虑门洞口过梁及圈梁高度和位置和顶部斜砌高度。
2、平面排块:砌筑前在平面位置处应先排一下砌块,将空心砖沿轴线方向,在柱与墙之间,干摆砌块,调整好缝隙(注意门洞口及构造柱处的处理),排到墙的两端时,排不了整块时,可以把空心砖进行割锯,但长度不能少于整块长度的1/3。
(2)砌筑施工方法及操作要点1、砌筑前,提前将结合部位润湿,以保证粘结牢固。
2、砌体施工时,必须在墙体站人操作一侧挂水平标高线,挂线一定要拉紧绷直。
3、墙体底部烧结普通砖宜采用“三一”法砌筑,其高度不宜小于200mm,如墙体底部凹凸不平,可适当以C20细石混凝土找平。
4、空心砖砌筑采用先铺砂浆后压砖校正的方式进行,根据灰缝厚度要求用灰铲将砂浆铺开,以两个砌块用灰量为宜,然后将砌块对准砌筑线平稳搁置,进行挤压、用木锤锤打直至与砂浆紧密结合为止。
5、砌筑应从转角处或交叉墙开始顺序推进,内外墙应同时砌筑,纵横墙应交叉搭砌,砌筑时应上下错缝,填充墙不得通缝,搭接长度不宜小于砌块长度的1/3。
6、水平灰缝的砂浆应饱满,水平灰缝的砂浆饱满度不得低于80%,砖砌体水平灰缝宽度为8~12mm,竖向灰缝可采用挤浆,使其砂浆饱满,宽度为10mm。
灰缝应横平竖直,砂浆饱满,垂直灰缝宜用内外夹板灌缝不得出现透明缝、瞎缝或假缝,水平灰缝的砂浆饱满度不得小于80%。
7、每层砖都要拉线看平,使水平缝均匀一致、平直通顺。
宜采用外手挂线,可以照顾砖墙两面平整,从而控制抹灰厚度。
灰缝应随砌筑随勾缝,每砌一皮空心砖,就位校正后,用砂浆灌垂直缝,随后进行灰缝的勒缝,深度为3~5mm。
8、顶部斜砌应在下部墙体砌筑后至少等待7天,待稳定后进行斜砌。
填充墙顶部斜砌采用侧砖或立砖斜砌挤紧,倾斜度宜为60°左右,斜砌砖逐块敲紧砌实,砂浆填满,封堵严实。
9、砌块墙体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工;对不能同时砌筑而且必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不得小于高度的2/3。
临时间断处补砌时应将接槎处灰浆及杂物清理干净,浇水湿润,并用砂浆填实保持灰缝顺直。
10、通风管井在砌筑时,井道内壁要随砌随进行抹灰、压光。
11、凡有穿过空心砖墙体的管道,应预先留设。
管线从墙体上穿过时应先弹线定位后用切割机开槽,不得在已经砌筑墙体上凿槽打洞。
12、砌筑外墙时,尽量不留或少留脚手眼,宽度小于120mm 厚墙、小于1m 的窗间墙、砌体门窗洞口两侧200mm 和转角处450mm 范围内墙严禁设置脚手眼;预留的脚手眼,不得用干砖填塞,应在抹灰前安排专人从外面用M5水泥砂浆填实,以防留下墙体渗、漏隐患。
