清表技术交底
- 格式:doc
- 大小:1.50 MB
- 文档页数:10

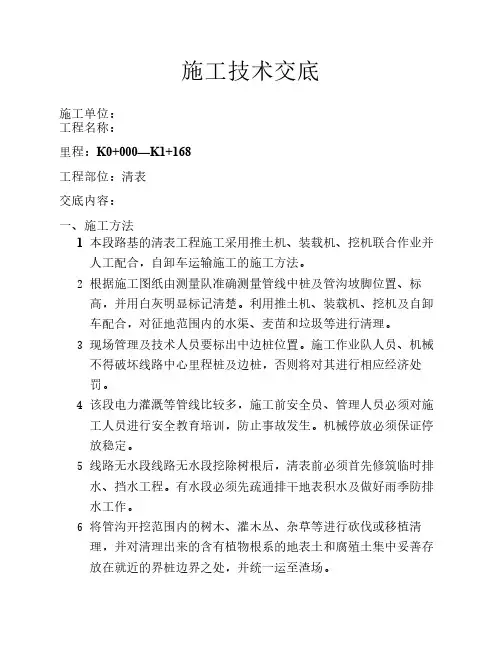

施工技术交底施工单位:工程名称:里程:K0+000—K1+168工程部位:清表交底内容:一、施工方法1 本段路基的清表工程施工采用推土机、装载机、挖机联合作业并人工配合,自卸车运输施工的施工方法。
2 根据施工图纸由测量队准确测量管线中桩及管沟坡脚位置、标高,并用白灰明显标记清楚。
利用推土机、装载机、挖机及自卸车配合,对征地范围内的水渠、麦苗和垃圾等进行清理。
3 现场管理及技术人员要标出中边桩位置。
施工作业队人员、机械不得破坏线路中心里程桩及边桩,否则将对其进行相应经济处罚。
4 该段电力灌溉等管线比较多,施工前安全员、管理人员必须对施工人员进行安全教育培训,防止事故发生。
机械停放必须保证停放稳定。
5 线路无水段线路无水段挖除树根后,清表前必须首先修筑临时排水、挡水工程。
有水段必须先疏通排干地表积水及做好雨季防排水工作。
6 将管沟开挖范围内的树木、灌木丛、杂草等进行砍伐或移植清理,并对清理出来的含有植物根系的地表土和腐殖土集中妥善存放在就近的界桩边界之处,并统一运至渣场。
7 对于本施工段,清表厚度从原地面之下50㎝计。
二、清表后的场地外观应符合下列要求1、基地无草皮,树根等杂物,且无积水。
2、清表后地面平整,无质量隐患。
3、横坡明显,纵坡符合设计要求。
三、安全措施施工机械车辆必须有专人指挥,以防伤人伤物,以致引起伤亡和损失。
1、运输车辆司机安全操作规程一般要求1)严格遵守交通规则和有关规定,证、照齐全,不准驾驶与证件不符的车辆,严禁酒后开车。
2)发动前应将变速杆放到空档位置,并拉紧手刹车。
3)发动后应检查各种仪表、方向机构、制动器、灯光是否灵敏可靠,并确认周围无障碍物后,方可鸣号起步。
4)涉水时,如水深超过排气管,不得强行通过,并严禁熄火。
5)在坡道上被迫熄火停车,并拉紧手制动器,下坡挂倒档,上坡挂前进档,并将前后轮楔牢。
6)通过泥泞路面时,应保持低速行驶,不得急刹车。
7)车辆陷入坑内,如用车牵引,应有专人指挥,互相配合。
蒲白黄高速公路A合同段项目蒲城段
施工技术交底
施工单位:中核西北建设集团有限公司合同号:A
注:本表一式三份,工班组自存一份,项目部、总监办各归档1份。
“会签栏”可根据实际参会人数进行调整。
安全技术交底
施工单位:中核西北建设集团有限公司合同号:A
监理单位:西安华兴公路工程咨询监理有限公司编号: 0001
注:1、本表一式3份,交底人、安全员、被交底人各1份。
2、后附参加人员签到表。
环保技术交底
施工单位:中核西北建设集团有限公司合同号:A
监理单位:西安华兴公路工程咨询监理有限公司编号: 0001
注:1、本表一式3份,交底人、安全员、被交底人各1份。
清表施工技术交底1.既有管线的调查(1)施工前,对图纸上标识的管线查找核对,探明施工范围的通讯、水电、信号等管线及其他设施情况,并分类登记列表,明确产权单位和所在位置、施工涉及程度,并与设备管理单位共同确定防护范围。
(2)施工队伍进场后,对施工区域内可能的管线查找、标识后,必须积极主动地与设备维修部门或产权部门取得联系,并要求产权或设计单位对地下管线进行交底。
对不明确的资料及设备必须及时向相关部门提出,并取得书面反馈资料。
(3)进行开挖前必须用地下管线探测仪对作业区做一次普查,进一步核对图纸资料的准确性。
对有疑点处要组织专人调查挖探,在此基础上设立地下管线埋设位置及走向施工标志,并向施工人员交底,派专职安全人员监督施工。
施工中必须认真细致,不得推断臆测、盲目施工。
(4)对已查明的管线、电缆路径两侧各1.5米范围,不得使用机械挖掘。
开挖作业必须在责任心强的职工带领劳务工进行,挖掘作业时禁用铁镐和双齿尖耙,要做到逐层轻插浅挖,直至地下管线、电缆暴露。
以防挖断,压断,碰断,推断光电缆和损坏管道。
挖出的管线、电缆必须按照相关单位监护人员提出的方法进行保护或迁移。
(5)开挖作业中必须严格按照安全协议约请维修单位人员到场监护,共同做好意外事故的预想、突发事故的抢修。
2.根据施工图纸由测量人员准确测量线路中桩及路基坡脚线位置、标高,并用白灰或者彩布条明显标记清楚。
经与监理工程师对原地面复测完成后,开始进行路基清表工作。
3.清表施工开始由现场工程师通知监理工程师,清表结束后及时让监理工程师签认清表工程量。
4.将路基范围内的树木、灌木丛、杂草等进行砍伐或移植清理;利用挖掘机、推土机对红线范围内的有机土、种植土和垃圾等进行清理。
5.清除的表土严禁填埋在路基填筑范围之内以致路基下沉,应结合附近地形进行集中堆放,以便用于边坡、中央分隔带等部位绿化防护。
6.对于一般的水田、旱地等地段清表厚度从原地面之下30㎝计。
对于林地、荒地、果园等地段从原地面之下10㎝计。
技术交底书单位:中铁十一局四公司京石改扩建JS9标项目部编号:为尽快打开施工场面,见缝插针的安排施工任务,在红线内征地尚未解决的情况下,展开路基清表及临时便道的施工。
根据现场实际情况进行如下交底:1.因扩建工程特殊性及红线征地进展状况,针对老路大边沟位置进行清表,修筑临时便道。
为了防止边坡滑塌,采用由下而上随路基填筑需要,逐级清表的方式。
施工中,清表厚度40cm;在老路边坡坡脚开挖第一阶台阶,开挖高度1m,宽度1.5m的平台,换填段落为防止在后期换填过程中出现滑坡,台阶开挖高度控制在0.5-0.8m,宽度1.5m;上部台阶(第二阶台阶以上开挖宽度为1.2m,高度0.8m)在下阶台阶填筑完成后,再进行开挖,随路基填筑进行逐级开挖。
在下阶台阶未完成土方填筑前,禁止对其上阶台阶进行开挖,保护老边坡原有植被,防止雨季滑塌。
2.因进行老路大边沟位置处清表,在老路另一侧的原地面土坎也许进行清表,如下图所示;清表厚度40cm (需避开军用光缆)坡脚开挖高宽约为0.4m~0.5m的平台,可根据现场实际情况进行调整,满足便道宽度。
3.清表前因对现场进行预埋线路的排查,安排人工配合挖机。
对原有地表存在的附着物进行逐一调查,直至路基用地范围内的垃圾、有机物残留及地面以下至少100~300mm内的草皮、农作物的根系和表土予以清除(在机械施工无法清理干净时应配合人工进行清理,直至符合要求)。
场地清理完成后,应全面进行填前碾压。
由于弃土场尚未确定,清表及台阶开挖土方先堆放至原有隔离栅附近,待红线内征地解决后,进行整面清表时,一起用土方车运至指定弃土场堆放。
清表土及台阶开挖土严禁就地整平填筑。
4.临时便道设置在老路大边沟内,详见下图。
便道的宽度4≤宽度≤5m,特殊段落达不到要求可根据实际情况进行平整。
待红线内征地解决后,临时便道移至新路基大边沟位置(另下交底)。
几点注意事项:1.清表前必须对地面附着物及埋设线路进行调查,对不明确的需上报工程部技术人员,不可盲目施工。
路基清表作业指导书
1、在进行路基清表施工时,确保环保绿带不扰动或尽量少扰动。
最大限度的保护环保绿线与用地红线之间的原生植被。
2、必须进行清表的路基用地范围内的垃圾、有机物残渣及原地面以下至少300mm内的草皮、农作物的根系和表土应予以清除,并且堆放在弃土场内。
3、在对种植土及淤泥进行清除作业时,应采取措施防止其流失污染环境、水源,并要求在指定的地点单独堆放,以便今后回填于公路中央带、碎落台、互通等绿化区域。
4、场地清理完成后,应全面进行填前碾压,使其密实度达到规定的要求。
5、低洼地段、软土地基进行排水,同时应开挖路基临时排水。
同时应开挖路基临时排水沟,以免地表积水。
6、清除前应注意红线、边线的范围,在施工作业时切忌超过红线范围。
7、在施工过程中遇到坟、水池、管线等民用设施时,要及时报告工区,以免造成不必要的纷争。
8、在施工过程中要注意文明施工,尊重当地老百姓、了解当地风俗习惯。
9、在施工过程中,机手要严格遵守操作规程,做到安全第一。
防止操作过程中因疏忽而造成的人员伤害。
汝郴高速公路第一合同段一工区
2009年02月10日
汝郴高速公路第一合同段项目经理部技术交底记录表。

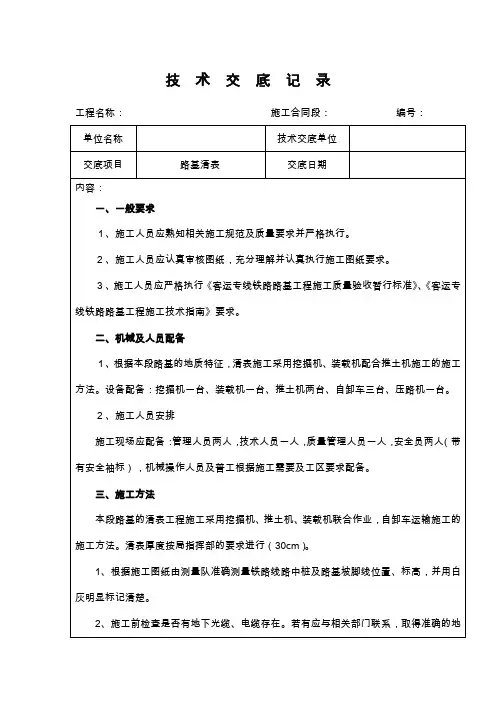

路基清表标准技术交底技术交底书表格编号1310项目名称郑州新郑机场二期GTCSG-07标第页共页交底编号工程名称道路工程设计文件图号施工部位地基清表交底日期2015.4.5技术交底内容:一、一般要求1、施工人员应熟知相关施工规范及质量要求并严格执行。
2、施工人员应认真审核图纸,充分理解并认真执行施工图纸要求。
3、施工人员应严格执行相关规范要求。
二、机械及人员配备1、根据本段路基的地质特征地面清表施工采用挖掘机、装载机配合施工的施工方法。
设备配备:挖掘机一台、装载机一台、自卸车4台、压路机一台。
2、施工人员安排施工现场应配备:技术人员一人,质量管理人员一人,安全员两人(带有安全袖标),机械操作人员及普工根据施工需要及工区要求配备。
三、施工方法本段路基的清表工程施工采用挖掘机、装载机联合作业并人工配合,自卸车运输施工的施工方法。
1、根据施工图纸由测量队准确测量线路中桩及路基坡脚线位置、标高,并用白灰明显标记清楚。
利用挖掘机、装载机及自卸车配合,对红线范围内的有机土、种植土围墙和垃圾等进行清理。
2、现场管理及技术人员要标出中边桩位置。
施工作业队人员、机械不得破坏线8、填挖交界处的路基必须清除较松散的岩石以及地表植被有机土以防路基出现不均匀沉降。
9、清表后的场地外观应符合下列要求:1)基地无草皮,树根等杂物,且无积水。
2)原地面基地密实、平整,坑穴处理彻底,无质量隐患。
3)纵坡符合设计要求。
四、安全措施施工机械车辆必须有专人指挥,以防伤人伤物,以致引起伤亡和损失。
1、运输车辆司机安全操作规程一般要求1)严格遵守交通规则和有关规定,证、照齐全,不准驾驶与证件不符的车辆,严禁酒后开车。
2)发动前应将变速杆放到空档位置,并拉紧手刹车。
3)发动后应检查各种仪表、方向机构、制动器、灯光是否灵敏可靠,并确认周围无障碍物后,方可鸣号起步。
4)在坡道上被迫熄火停车,并拉紧手制动器,下坡挂倒档,上坡挂前进档,并将前后轮楔牢。
交底提要:场地清表平整机具准备、质量要求及施工工艺。
交底内容:
一、施工准备
施工器具:
挖掘机、推土机、水准仪、运土车及其它相关配套机具。
二、工艺流程
1、先清表后进行平整施工
2、场区原有道路加宽施工
三、施工要求:
1、工程动土开工,先将施工区域内的各类树木、杂草贴根砍断,并统一堆放就地焚烧,并做好防火措施;
2、焚烧后存在堆积物及时外运,不得就地填埋(特殊不需要外运的清表物需要甲方项同意后进行现场处理);
3、现场清理干净无遗漏,直径大于5cm树木根系必须处理干净;
4、根部清理干净后,将的山坡长高比大于1:10按照坡度推平到1:10,并满足后续光伏阵列作业条件(高差太大需经过甲方确认后是否利用在进行清表和推平处理);
5、山地本身存在原有道路,将甲方制定的原有道扩宽致甲方要求道路大小宽度,原有道路扩宽及平整到符合道路铺设路基基本条件及平整度落差不大于5。
(路基要求主路7m、辅路5m);
6、山地不存道路需根据甲方提供的图纸进行施工,需满足施工车辆通行及材料运输至上头所有位置(包括环山路路等),根据每个上头不同地形进行清表和场平,最终场平效果必须满足甲方施工作业等条件:
7、草木清理和场地标高及平整度符合设计要求,通过目测、测量工具观察,每1亩检查3处;
8、检查要求;。
路基清表三级技术(安全)交底记录工程名称:广东省龙怀高速TJ21合同段施工班组分项工程名称交底部门质量管理部交底时间施工部位交底人陈文涛施工限期2015 年11 月1日至2016年 4 月 1 日接受交底人署名:交底内容:清表施工先期准备:已经全面熟习设计图纸与现场查对,进行了施工管线检查,查对工程数量,发现的问题实时向上司领导报告。
一、施工方法路基的清表工程施工采纳发掘机、装载机结合作业并人工配合,自卸车运输施工的施工方法。
1、依据施工图纸由丈量队正确丈量线路中桩及路基坡脚线地点、标高,并用白灰显然标记清楚。
利用发掘机、装载机及自卸车配合,对红线范围内的有机土、栽种土和垃圾等进行清理。
2、现场管理及技术人员要标出中边桩地点。
施工作业队人员、机械不得损坏线路中内心程桩及边桩。
3、对该段电力通信等管线的拆掉,施工前安全员、管理人员一定要对施工人员进行安全教育培训,防备事故发生。
禁止施工机械作业开挖光缆限界5m 范围内原状土;禁止涉及公路路基。
机械停放一定保证停放稳固。
4、线路无水段挖除树根后,清表前一定第一修建暂时排水、挡水工程。
有水段一定先疏导排干地表积水及做好雨季防排水工作。
在多水地段修建挡水土围堰,围堰高度按 1 米左右控制,达成后再进行挖树根等工作。
5、将路基范围内的树木、灌木丛、杂草等进行砍伐或移植清理,并对清理出来的含有植物根系的地表土和腐殖土集中妥当寄存在就进的界桩界限之外,并一致运至弃土场,禁止填埋在路基填筑范围以内致使路基下沉。
6、关于一般的水田、旱地等地段清表厚度为原地面以下30 ㎝。
关于淤泥质土应消除后,换填砂砾、开山石渣等。
关于有机土质较厚的局部水田地段,应依据实质状况进行清表。
7、清表过程中关于机械不可以清理的部位,比如树根等应配合人工进行清除。
在消除树根时,一定一次性将树根发掘洁净,保证地基办理工程顺利施工。
消除完成后对人工造成的坑穴要填平压实,并对其碾压至规定的压实度。
安全技术交底书
第页共页
本表一式多份,交底人、被交底人和安全管理部门各持一份。
安全技术交底要交至每个作业人员,每个作业人员必须签名,有文盲的可代签,但本人必须加按手指印纹。
附件:路基清表安全交底
随着征地拆迁工作的进行,路基清表工作即将开始,为保证路基清表工作顺利进行,现特作如下要求:
1、清表前,各种手续应办理齐全,不得因手续不全与当地老百姓发生任何冲突;
2、清表前,检查各自工具是否完好,各队应向各清表人员进行安全交底,作业中施工人员注意戴好防护用品;
3、清表前,应了解现场各种地下和地上电缆、光缆、电线位置和走向,并对地埋光缆、电缆进行标识。
清表中,注意加以保护。
4、清表前,应调查现场场地是否有淤泥坑等不利情况,以免施工人员及机械陷入,造成人员伤害和损失;
5、严禁各施工队采用推土机、挖掘机、装载机等非专业伐树机具砍伐树木;
6、伐树前,应将周围有碍砍伐作业的灌木和藤条砍除,并选好安全躲避的退路;
7、伐树范围内应布置警戒,非工作人员不得逗留、接近;
8、为使树木按预定方向倾倒,要在树木下部倒树方向砍一剁口,其深度为树干直径的1/4,然后再从剁口上边缘的对面开锯,最后应留2~3cm安全距离;
9、在陡坡处砍伐树木,应有防止树木倒后顺坡溜滑和撞落石块伤人的安全措施;在山坡上严禁在同一地段上下同时作业;
10、大风、雨天不得进行伐树作业;
11、所砍树木根据要求堆放在指定地点;
12、清理表土位置、厚度、弃土必须按工程部技术交底要求进行施工;
清表中各种机械的使用必须遵守安全操作规程。
清表安全技术交底内容应知应会清单交底内容:1.施工前,应邀请道路施工占地范围内有关现况管线等地下设施的管理单位召开施工配合会,了解各种设施的状况,核实位置,必要时应采取详探措施,并研究、确认加固或迁移方案;详探作业中,应采取措施使被探地下管线保持安全的状态。
2.清表施工现场,主要是清除各种障碍物,平整地面,满足路基施工需要;施工现场使用的机具设备,使用前应检查、试运转,确认合格;施工中应定期检查,保持正常。
3.对于路基下的坟坑和废弃的水井、人防设施、地下管道等应在路基外封堵,并按技术规定及时处理,确认合格。
4.使用装载车、机动翻斗车运输工具、材料时,应严格按照运输车辆安全操作规程要求操作。
5.地层中有水时,应将水排除疏干后,方可施工;道路扩建中,挖掘现况道路边缘进行接茬处理时,不得影响现况道路的稳定。
6.清表施工中,在场地狭小、机械和车辆作业繁忙的地段应设专人指挥交通,保持人员、机械、车辆安全作业。
7.修建的施工便道应符合下列要求:(1)坡道两侧边坡必须稳定。
(2)坡道应顺直,不宜设弯道。
(3)土体应稳定、坚实,表层宜硬化。
(4)作业中应对坡道采取防扬尘措施并维护、保持完好。
(5)坡道宽度应较运输车辆宽lm以上,纵坡不宜陡于1:6。
8.严禁机械在架空线路下方作业。
在电力架空线路一侧作业时,必须符合下表的具体要求:施工现场的机动车道与外电架空线路交叉时的最小垂直距离,并在管线外设限高标志。
外电架空线路电压(kV)1以下1~1035距离(m)6779.现场应尽量利用现况道路运输。
道路沿线的桥涵、便桥、地下管线和构筑物应有足够的承载力,能满足运输要求;运输前应调查,必要时进行受力验算,确认安全;穿越桥涵和架空线路的净空应满足运输要求。
施工技术交底记录
2017年 3 月15日工程名称XXX 分部工程道路工程分项工程路基清表
交底内容:
一、施工准备
1、技术准备
1)施工前,应放出道路中心线与边线,无较大挖填方段道路红线一边加宽50cm施工宽度,挖方填方较大路段应按设计给出坡度比例计算并撒出道路边线。
2)经与监理验线及复测原地面后方可开挖。
3)开挖前配合测量员将道路两侧开挖边线用白灰撒出。
4)开挖前配合工长对地下管线,地下构筑物做好调查工作。
5)开挖过程中,必须避开构筑物、管线,在距管道边1m范围内应采用人工开挖;在据直埋缆线2m范围内必须采用人工开挖。
对通信,电力,电杆等处不能扰动,预留直径约2m等待拆移后再挖出。
2、材料准备
1)水准仪、50m钢卷尺、白灰、施工线
3、机具准备
1)履带式挖掘机、免爆、料车
4、作业条件
1)机械已进场,方案已审批。
二、质量要求
1、清表遵循原则清除杂填土、淤泥、腐殖有机物质等不宜直接做路基结构层的土质;
2、清表后不得有翻浆、弹簧现象。
三、成品保护
1、设立警示牌禁止社会车辆驶入。
2、清表后及时与监理复测高程,签字确认后继续下一道工序。
四、环境、职业健康安全管理情况
1、工人在清表过程中需穿反光背心和佩戴安全帽。
2、跟机人员要提醒机手注意周围人员机械以及环境情况,防止发生安全事故。
3、在夜间施工时,应有足够的照明设施已供施工使用。
交底单位XXX公司接收单位
交底人项目部技术负责人:接收人。
清表技术交底
注:本表一式三份,工班组自存一份,项目部、
总监办各归档1份。
“会签栏”可根据实际参会
人数进行调整。
蒲白黄高速公路A合同段项目蒲城段
安全技术交底
施工单位:中核西北建设集团有限公司
合同号:A
监理单位:西安华兴公路工程咨询监理有限公司编号: 0001
注:1、本表一式3份,交底人、安全员、被交
底人各1份。
2、后附参加人员签到表。
蒲白黄高速公路A合同段项目蒲城段
环保技术交底
施工单位:中核西北建设集团有限公司合同号:A
监理单位:西安华兴公路工程咨询监理有限
公司编号: 0001
注:1、本表一式3份,交底人、安全员、被交底人各1份。
