路基清表:安全技术交底-制度大全路基清表:安全技术交底之相关制度和职责,工程名称连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程交底日期2011年6月25日施工单位安阳市恒达公路发展有限责任公司分项工程名称路基清表交底提要桩基、安全交底内容:路基清表安全技术...工程名称连霍高速公路洛阳至三门峡(豫陕界)段改扩建工程交底日期2011年6月25日施工单位安阳市恒达公路发展有限责任公司分项工程名称路基清表交底提要桩基、安全交底内容:路基清表安全技术交底一、施工现场地下管线1、对既有线影响的施工,施工前,对图纸上标识的管线查找核对,探明施工范围的通讯、水电、信号等管线及其他设施情况,并分类登记列表,明确产权单位和所在位置,施工涉及程度并与设备管理单位共同确定防护范围。
2、施工队伍进场后,对施工区域内可能的管线查找原有标识后必须积极主动地与设备维修部门或产权部门取得联系,并要求产权或设计单位对地下管线进行交底。
对不明确的资料及设备必须及时向相关部门提出,并取得书面反馈资料。
3、进行开挖前必须用地下管线探测仪对作业区做一次普查,进一步核对图纸资料的准确性。
对有疑点处要组织专人调查挖探,在此基础上设立地下管线埋设位置及走向施工标志并向施工人员交底,派专职安全人员监督施工。
施工中必须认真致细、不得推断臆测盲目施工。
4、对已查明的管线、电缆路径两侧各1.5米范围,不得使用机械挖掘。
开挖作业必须在责任心强的职工带领劳务工进行,挖掘作业时禁用铁镐和双齿尖耙,要做到逐层轻插浅挖,直至地下管线、电缆暴露。
以防挖断,压断,碰断,推断光电缆和损坏管道。
挖出的管线、电缆必须按照相关单位监护人员提出的方法进行保护或迁移。
5、开挖作业中必须严格按照安全协议约请维修单位人员到场监护,共同做好意外事故的预想、突发事故的抢修。
二、清表施工1、根据施工图纸由测量队准确测量线路中桩及路基坡脚线位置、标高,并用白灰明显标记清楚。
利用推土机,挖掘机及自卸车配合,对红线范围内的有机土、种植土围墙和垃圾等进行清理。
原地面清表施工技术交底书编号:技术交底内容:1、技术交底范围本交底适用于工程全段路基清表。
2、设计概况路基填筑前应先清除草皮、树木、腐殖土等,一般填方段清表厚度按30cm计,清除的表土不得用于路基填筑。
位于低矮路堤地段,路堤地面横坡大于1:5地段采用挖台阶处理,台阶宽度不小于1m。
本工程需完成K295+700.2至K299+132.0段原地面清表工作。
清表完成后应对相应路段进行冲击碾压处理,处理范围为路堤地段为坡脚向外2米。
冲击碾压采用YCT25冲击碾压机械,施工由两边向中间全路幅冲压。

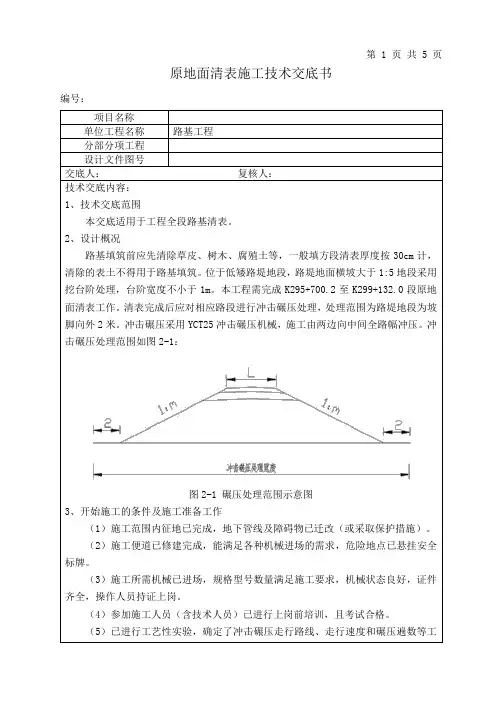

冲击碾压处理范围如图2-1:图2-1 碾压处理范围示意图3、开始施工的条件及施工准备工作(1)施工范围内征地已完成,地下管线及障碍物已迁改(或采取保护措施)。
(2)施工便道已修建完成,能满足各种机械进场的需求,危险地点已悬挂安全标牌。
(3)施工所需机械已进场,规格型号数量满足施工要求,机械状态良好,证件齐全,操作人员持证上岗。
(4)参加施工人员(含技术人员)已进行上岗前培训,且考试合格。
(5)已进行工艺性实验,确定了冲击碾压走行路线、走行速度和碾压遍数等工艺参数。
4、施工工艺4.1施工流程4.2施工工艺4.2.1施工准备施工前,测量人员利用GPS根据现场实际和路基边坡数据准确放出原地面清表界线,并用石灰标记。
对于场地范围内的地下构造物,管线和电线的位置,作出标记并采取必要的防护措施,防止施工造成破坏,对于这些部位可以采用人工与机械配合完成清表。
4.2.2原地面清表原地面清表采用挖掘机、装载机等联合作业并辅以人工配合,自卸车运输施工的方式对场地范围内的进行清理,清表后应将弃土运至弃土场。
首先将红线范围内的树木、灌木丛、杂草进行砍伐或移植清理,将清理出来的腐殖土、树木、杂草、垃圾等集中堆放,并使用自卸车转运至弃土场。
在进行砍伐树木时应设专人指挥,作业人员应协调配合,必须采用缆绳等控制树木倒向,树木倾倒区不得有人和设备。
蒲白黄高速公路A合同段项目蒲城段
施工技术交底
施工单位:中核西北建设集团有限公司合同号:A
注:本表一式三份,工班组自存一份,项目部、总监办各归档1份。
“会签栏”可根据实际参会人数进行调整。
安全技术交底
施工单位:中核西北建设集团有限公司合同号:A
监理单位:西安华兴公路工程咨询监理有限公司编号: 0001
注:1、本表一式3份,交底人、安全员、被交底人各1份。
2、后附参加人员签到表。
环保技术交底
施工单位:中核西北建设集团有限公司合同号:A
监理单位:西安华兴公路工程咨询监理有限公司编号: 0001
注:1、本表一式3份,交底人、安全员、被交底人各1份。
(注:范文素材和资料部分来自网络,供参考。
只是收取少量整理收集费用,请预览后才下载,期待你的好评与关注)。
路基工程施工技术交底一、施工前的准备工作1、认真复核提供的设计资料,及时反馈信息。
2、根据设计要求以及现场实际情况进行清表工作,清表碾压完成,并复测标高、断面须经项目部测量组、驻地监理工程师验收认可后方可进行下道工序。
3、路基清表前后及所有桥涵隐蔽工程都要留影像资料上报归档。
4、填方路基施工前,必须选取大于200m的路段进行填方试验段的施工。
5、路基顶标高位置以中线两侧各1米处。
路基填筑施工工艺框图施工机械根据合同文件和满足施工需要,配备主要施工设备、试验检测设备。
二、路基土方工程的施工路基清表①清除现场草皮、耕植土、淤泥、树根、生活垃圾,清表厚度为≤30厘米,以将淤泥、生活垃圾及有机质土清除干净为准。
②填土厚度小于0.8m地段,对于原地表清理与挖除之后的土质基底,应将表面翻松深30cm,然后整平压实,其压实度不应小于96%。
③水塘、软土地基清表后按照设计方案采取搅拌水泥桩处理。
路基填筑施工方案及施工工艺(一)、施工方案路基填方试验段采用机械施工,基底清表及原地面压实后,经检查压实度达到要求后,进行试验段测量放样、打格铺土,松铺厚度为30cm,推土机初平后,采用平地机细找平,最后压路机碾压,采用压实度指标控制路基的压实质量。
按试验段确定填土的松铺厚度、碾压遍数、碾压速度和最佳含水量进行施工。
(二)、施工顺序施工准备→原地面清表→基底处理压实→施工放样→分层填筑→摊铺整平→机械碾压→检验签证。
(三)、施工工艺用推土机配合人工清除地表杂草及腐植土,清除≤30cm厚深度,清除后用压路机碾压。
检验合格后,并重新复测标高、断面报项目部测量组及监理复检。
2、原地面纵横坡大于1:5处应挖台阶,台阶顶面挖成2%-4%的内倾斜,挖台阶宽度必须大于等于1.0米,高度小于等于0.5米。
3、路基填筑采用路基横断面全宽度横向水平分层填筑,填土虚铺厚度为30cm。
施工前用白灰洒出填土网格,按每车一格安排,并按虚铺厚度计算一格用量,以便平整时厚度均匀。

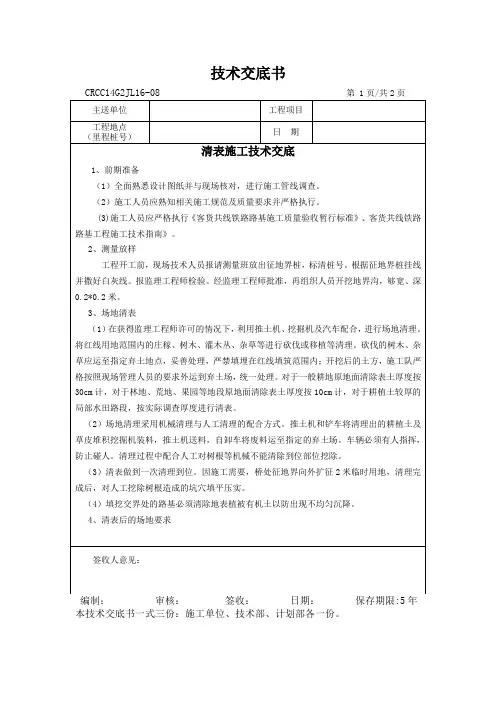

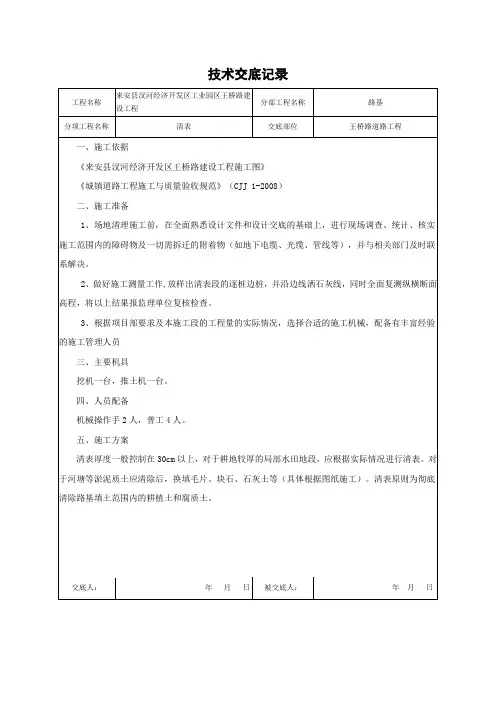

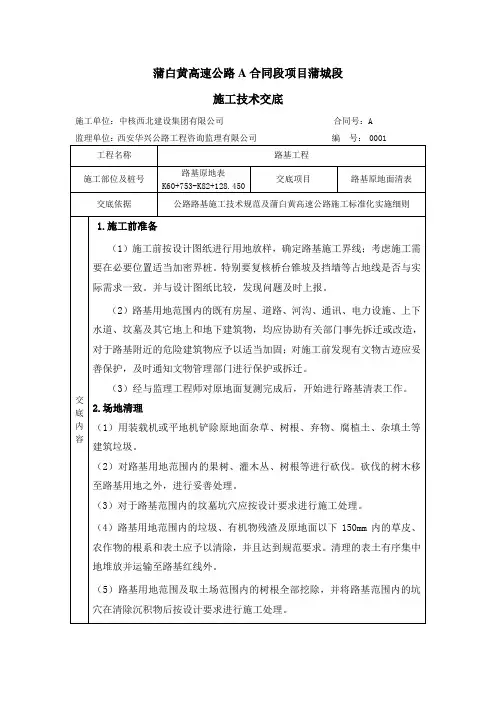

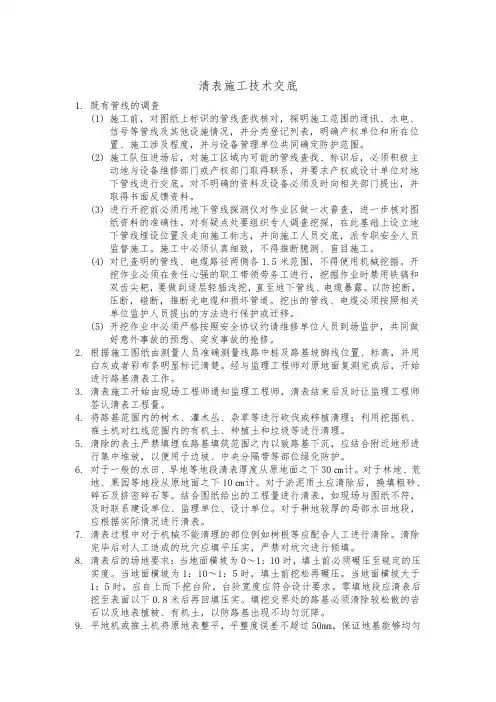

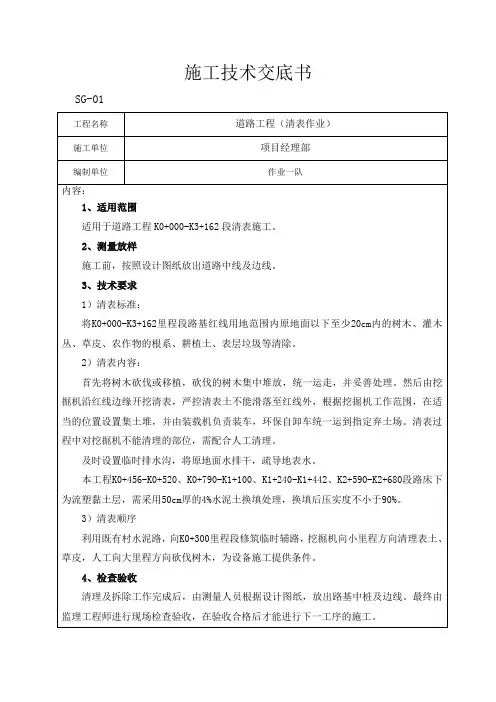

清表施工技术交底1.既有管线的调查(1)施工前,对图纸上标识的管线查找核对,探明施工范围的通讯、水电、信号等管线及其他设施情况,并分类登记列表,明确产权单位和所在位置、施工涉及程度,并与设备管理单位共同确定防护范围。
(2)施工队伍进场后,对施工区域内可能的管线查找、标识后,必须积极主动地与设备维修部门或产权部门取得联系,并要求产权或设计单位对地下管线进行交底。
对不明确的资料及设备必须及时向相关部门提出,并取得书面反馈资料。
(3)进行开挖前必须用地下管线探测仪对作业区做一次普查,进一步核对图纸资料的准确性。
对有疑点处要组织专人调查挖探,在此基础上设立地下管线埋设位置及走向施工标志,并向施工人员交底,派专职安全人员监督施工。
施工中必须认真细致,不得推断臆测、盲目施工。
(4)对已查明的管线、电缆路径两侧各1.5米范围,不得使用机械挖掘。
开挖作业必须在责任心强的职工带领劳务工进行,挖掘作业时禁用铁镐和双齿尖耙,要做到逐层轻插浅挖,直至地下管线、电缆暴露。
以防挖断,压断,碰断,推断光电缆和损坏管道。
挖出的管线、电缆必须按照相关单位监护人员提出的方法进行保护或迁移。
(5)开挖作业中必须严格按照安全协议约请维修单位人员到场监护,共同做好意外事故的预想、突发事故的抢修。
2.根据施工图纸由测量人员准确测量线路中桩及路基坡脚线位置、标高,并用白灰或者彩布条明显标记清楚。
经与监理工程师对原地面复测完成后,开始进行路基清表工作。
3.清表施工开始由现场工程师通知监理工程师,清表结束后及时让监理工程师签认清表工程量。
4.将路基范围内的树木、灌木丛、杂草等进行砍伐或移植清理;利用挖掘机、推土机对红线范围内的有机土、种植土和垃圾等进行清理。
5.清除的表土严禁填埋在路基填筑范围之内以致路基下沉,应结合附近地形进行集中堆放,以便用于边坡、中央分隔带等部位绿化防护。
6.对于一般的水田、旱地等地段清表厚度从原地面之下30㎝计。
对于林地、荒地、果园等地段从原地面之下10㎝计。
技术交底书单位:中铁十一局四公司京石改扩建JS9标项目部编号:为尽快打开施工场面,见缝插针的安排施工任务,在红线内征地尚未解决的情况下,展开路基清表及临时便道的施工。
根据现场实际情况进行如下交底:1.因扩建工程特殊性及红线征地进展状况,针对老路大边沟位置进行清表,修筑临时便道。
为了防止边坡滑塌,采用由下而上随路基填筑需要,逐级清表的方式。
施工中,清表厚度40cm;在老路边坡坡脚开挖第一阶台阶,开挖高度1m,宽度1.5m的平台,换填段落为防止在后期换填过程中出现滑坡,台阶开挖高度控制在0.5-0.8m,宽度1.5m;上部台阶(第二阶台阶以上开挖宽度为1.2m,高度0.8m)在下阶台阶填筑完成后,再进行开挖,随路基填筑进行逐级开挖。
在下阶台阶未完成土方填筑前,禁止对其上阶台阶进行开挖,保护老边坡原有植被,防止雨季滑塌。
2.因进行老路大边沟位置处清表,在老路另一侧的原地面土坎也许进行清表,如下图所示;清表厚度40cm (需避开军用光缆)坡脚开挖高宽约为0.4m~0.5m的平台,可根据现场实际情况进行调整,满足便道宽度。
3.清表前因对现场进行预埋线路的排查,安排人工配合挖机。
对原有地表存在的附着物进行逐一调查,直至路基用地范围内的垃圾、有机物残留及地面以下至少100~300mm内的草皮、农作物的根系和表土予以清除(在机械施工无法清理干净时应配合人工进行清理,直至符合要求)。
场地清理完成后,应全面进行填前碾压。
由于弃土场尚未确定,清表及台阶开挖土方先堆放至原有隔离栅附近,待红线内征地解决后,进行整面清表时,一起用土方车运至指定弃土场堆放。
清表土及台阶开挖土严禁就地整平填筑。
4.临时便道设置在老路大边沟内,详见下图。
便道的宽度4≤宽度≤5m,特殊段落达不到要求可根据实际情况进行平整。
待红线内征地解决后,临时便道移至新路基大边沟位置(另下交底)。
几点注意事项:1.清表前必须对地面附着物及埋设线路进行调查,对不明确的需上报工程部技术人员,不可盲目施工。
