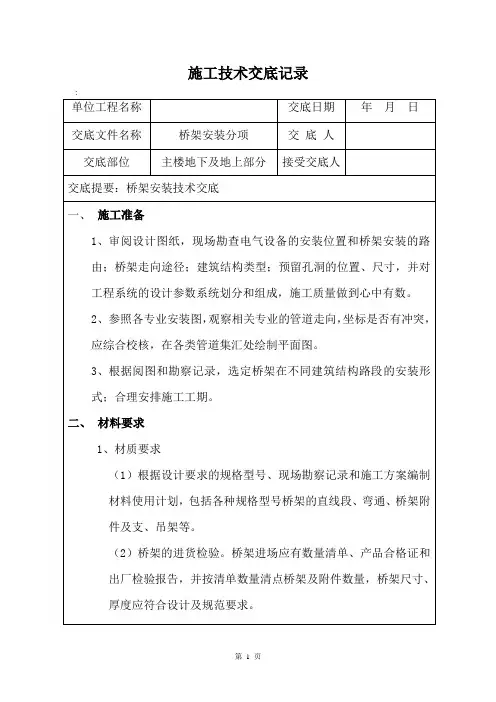

主楼桥架安装技术交底

  • 格式:doc
  • 大小:804.00 KB
  • 文档页数:4

工程名称茂林公馆一期二标段8#、9#、11#、12#、
14#楼
交底部位主楼地下室及电气竖井
工程编号日期2014年5月30日交底内容:桥架安装
一、施工准备
(一)施工准备作业条件
1、电缆桥架、线槽安装应在土建结构已完成,墙体砌筑抹灰完成的情况下进行。

安装前必须与土建、给排水、消防专业协调位置,以保证各专业的管道均能安装就位,排布合理,符合设计及施工规范要求。

2、电缆桥架及穿楼板的预留洞孔已处理好。

3、安装电缆桥架所需要的支架等附件已加工好。

4、室内电缆桥架的安装宜在管道工程施工基本完毕进行。

如交叉作业既要做好电气工程的成品保护,又要执行其他分项工程成品保护措施。

(二)、材质要求
1、所用电缆桥架规格型号要符合设计要求,采用防火制品,防火钢板的厚度在桥架宽度小于150㎜时,厚度不小于1.0㎜,在200-300㎜之间时,厚度不小于1.2㎜,大于400㎜时,厚度不小于1.5㎜。

2、电缆桥架应平直,无明显扭曲,支架应焊接牢固,无显著变形,切口应无卷边毛刺。

二、质量标准
(一)、主控项目
金属电缆桥架和引入或引出的金属电缆导管必须接地(PE)或接零(PEN)可靠,且必须符合下列规定:
1、金属电缆桥架及其支架全长应不少于2处与接地(PE)或接零(PEN)干线相连接;
2、非镀锌电缆桥架间连接板的两端跨接铜芯地线,接地线最小允许截面积不小于4m㎡。

3、镀锌电缆桥架间连接板的两端不跨接接地线,但连接板两端不少于2个有防松螺帽或防松垫圈的连接固定螺栓。

(二)一般项目
电缆桥架安装应符合下列规定:
1、电缆桥架跨越建筑物变形缝处设置补偿装置;
2、电缆桥架转弯处的弯曲半径,不小于桥架内电缆最小允许弯曲半径,电缆最小允许弯曲半径见表表12.2.1-1 电缆最小允许弯曲半径
技术负责人:交底人:接交人:
工程名称茂林公馆一期二标段8#、9#、11#、12#
楼、14#楼
交底部位主楼地下室及电气竖井
工程编号日期2014年5月30日
3、当设计无要求时,电缆桥架水平安装的支架间距为1.5~3m;垂直安装的支架间距不大于2m;
4、桥架与支架间螺栓、桥架连接板螺栓固定紧固无遗漏,螺母位于桥架外侧;当铝合金桥架与钢支架固定时,有相互间绝缘的防电化腐蚀措施;
5、电缆桥架敷设在易燃易爆气体管道和热力管道的下方,当设计无要求时,与管道的最小净距,符合12.2.1-2的规定;
表12.2.1-2与管道的最小净距(m)
6、敷设在竖井内和穿越不同防火区的桥架,按设计要求位置,有防火隔堵措施;
7、支架与预埋件焊接固定时,焊缝饱满;膨胀螺栓固定时,选用螺栓适配,连接紧固,防松零件齐全。

三、工艺流程
确定电缆桥架位置→打孔、固定支架→桥架安装→金属桥架的接地保护
四、操作工艺
(一)确定电缆桥架位置
1.电缆桥架应敷设在安全、干燥、易操作位置处。

2.按照图纸设计的位置,计算空间尺寸是否满足操作距离的要求,特别是竖井内桥架、配电箱数量较多,尺寸较大、经常出现排列困难,因此必须仔细核对尺寸。

技术负责人:交底人:接交人:
工程名称茂林公馆一期二标段8#、9#、11#、12#
楼、14#楼
交底部位主楼地下室及电气竖井
工程编号日期2014年5月30日
3.检查预留的洞口位置是否合适,不正时应及时修正、剔凿,使上下楼层所对应的洞口通直不错位,注意不要影响结构。

4.地下一层水平桥架的支吊件用红外线投线仪放出一条直线进行打孔安装固定吊杆。

(二)固定支架安装要求
1、合理利用材料,做到物尽其用。

2、100㎜—200㎜规格的电缆桥架采用Ǿ8的通丝杆做吊筋,300㎜—600㎜规格的电缆桥架采用Ǿ10的通丝杆做吊筋。

3、钻孔直径误差不得超过±0.3㎜-0.5㎜;深度误差不得超过+3㎜;钻孔后应将孔内残存碎屑清除干净。

打孔的深度应以将套管全部埋入墙内或顶板内,表面平齐为宜。

4、水平桥架的底面每隔10米要与支吊件的横担进行电钻开孔、螺丝连接固定。

5、采用Ǿ10的通丝杆做吊筋间距为2米,用Ǿ10的拉爆固定在顶板,横向的强电桥架采用40×40×4的镀锌角钢做横担;转角处或三通件处固定吊架间距为500mm。

如下图所示
6、电井内竖向的桥架直接贴墙安装固定,在桥架的底面用电钻开2个Ǿ10的孔,用Ǿ10的通丝杆和25×4的扁铁加工成丁字件与桥架背部固定,每层固定点两处,此间距不大于2米。

7、
(三)、桥架安装
1、桥架与支架之间固定采用螺栓,桥架连接板螺栓固定紧固无遗漏,螺母位于桥架外侧;
2、桥架与钢管之间连接采用专用锁母固定,并有跨接地线。

3、需要在桥架侧面开孔的必须用专用工具:电钻开孔器、液压开孔器;电缆桥架开孔严禁热加工。

4、当直线段钢制电缆桥架超过30米,应有伸缩缝,其连接采用伸缩连接板。

5、桥架穿越楼板,墙壁处四周应留不大于50㎜间隙,预留洞口方整过楼板处设有挡水台;墙体如需开桥架洞口的用云石机切割开槽。

6、桥架安装应整齐美观、距离一致、连接牢固,同一水平面内水平度偏差不超5㎜/m,直线度偏差不超过10㎜/m。

技术负责人:交底人:接交人:
工程名称茂林公馆一期二标段8#、9#、11#、12#
楼、14#楼
交底部位主楼地下室及电气竖井
工程编号日期2014年5月30日
(六)金属桥架的接地保护
1.桥架全长应为良好的电气通路。

镀锌制品的桥架搭接处用螺母、平垫、弹簧点紧固后可不做跨接地线。

此工程为防火桥架,所以用4㎡的软铜编织线两边用线鼻子压接制作的接地线连接,并用专用爪垫螺丝压紧,可靠连接。

如下图所示
2.电气竖井内随桥架侧面垂直敷设一条40×4㎜镀锌扁钢,焊接要求:(1)镀锌扁钢与镀锌扁钢焊接,其搭接长度不少于宽度的2倍,三边施焊;
3、因竖向桥架与扁钢距离较近在施焊时采取隔离防护措施,避免把桥架防火漆面烤焦。

五、应注意的质量问题
1、桥架连接处缝隙过大,跨接线压接不牢靠。

2、桥架竖向偏差或水平偏差过大。

六、安全注意
1、使用电气设备,电动工具要有可靠的保护接地(接零)措施,打眼时要带防护眼镜。

2、电缆桥架安装时,其下方不应有人停留。

3、使用人字梯必须坚固,距梯脚40—60㎝处要设拉绳,防止劈开;或使用活动脚手架安装。

4、废弃材料放在指定地点。

技术负责人:交底人:接交人:。
