页岩保温空心砖砌筑工程施工方案(施工工艺图全面)
- 格式:doc
- 大小:1.05 MB
- 文档页数:9

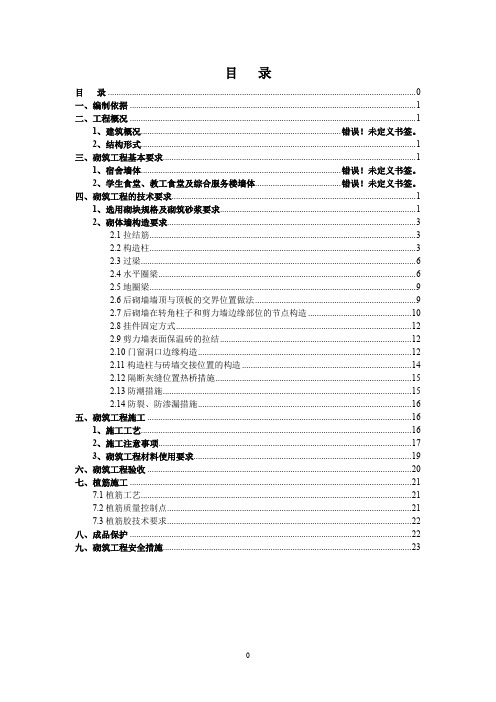

目录目录 0一、编制依据 (1)二、工程概况 (1)1、建筑概况........................................................................................... 错误!未定义书签。
2、结构形式 (1)三、砌筑工程基本要求 (1)1、宿舍墙体........................................................................................... 错误!未定义书签。
2、学生食堂、教工食堂及综合服务楼墙体....................................... 错误!未定义书签。
四、砌筑工程的技术要求 (1)1、选用砌块规格及砌筑砂浆要求 (1)2、砌体墙构造要求 (3)2.1拉结筋 (3)2.2构造柱 (3)2.3过梁 (6)2.4水平圈梁 (6)2.5地圈梁 (9)2.6后砌墙墙顶与顶板的交界位置做法 (9)2.7后砌墙在转角柱子和剪力墙边缘部位的节点构造 (10)2.8挂件固定方式 (12)2.9剪力墙表面保温砖的拉结 (12)2.10门窗洞口边缘构造 (12)2.11构造柱与砖墙交接位置的构造 (14)2.12隔断灰缝位置热桥措施 (15)2.13防潮措施 (15)2.14防裂、防渗漏措施 (16)五、砌筑工程施工 (16)1、施工工艺 (16)2、施工注意事项 (17)3、砌筑工程材料使用要求 (19)六、砌筑工程验收 (20)七、植筋施工 (21)7.1植筋工艺 (21)7.2植筋质量控制点 (21)7.3植筋胶技术要求 (22)八、成品保护 (22)九、砌筑工程安全措施 (23)一、编制依据《新建天津海运职业学院国际海员实训中心施工图》《天津市非承重烧结页岩空心砖墙体技术规程》(J10962-2007)《围护结构保温构造(非承重烧结页岩保温空心砖系列)》(07SJ114)《砌体工程施工质量验收规范》(GB50203-2002)二、工程概况本工程位于天津市津南区,。
空心砖砌体专项施工方案本工程室内地坪以下采用实心页岩砖,地坪以上外墙采用200厚烧结页岩空心砌块,内墙采用100或200厚页岩空心砖,M5水泥砂浆砌筑。
一、施工顺序安排本工程以各单元为施工段进行平行流水作业,整栋楼分三节(即2〜7 层为第一节,8〜13层为第二节,14〜18及屋顶层为第三节),前两节为先上后下,第三节为先下后上进行逐层砌筑。
二、施工材料要求1.页岩空心砖砌块:强度不低于MU3.0的页岩空心砖砌块,页岩空心砖砌块的几何尺寸为200哑X190 ^X 115mm。
页岩空心砖砌块进场后,厂家需及时提供产品的出厂合格证、产品检测报告等相关资料。
2.实心页岩配砖:强度不低于MU7.5实心页岩配砖,实心页岩配砖的规格200mmX 100mmX53mm。
应色泽均匀,边角整齐,无弯曲、裂纹,规格基本一致,敲击时声音响亮,并须有出厂合格证、试验报告单。
3.特细砂:不得含有草根等有害杂物,使用前需过5mm筛,特细砂含泥量不得大于5%。
进场后在使用前取样作试验(以同一产地、同一规格、同一进厂时间及每400m3或600t为一验收批)。
试验项项目为:细度模量、含泥量、泥块含量等。
4.水泥:强度不低于42.5级,材料入场时应有生产厂家的出厂质量证明书、试验报告单,内容需包括:厂别、品种、出厂日期、出厂编号和试验数据。
5.水:自来水或不含有害物质的洁净水。
6.其他材料:必须符合设计要求及相关标准规定。
三、砖体一般要求1.砌筑前,应先用钢尺校放线尺寸,允许偏差应符合上表要求。
放线尺寸的允许偏差2.砌体施工,应设置皮数杆,并应根据设计要求,块材规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位。
3.砌筑顺序,应符合下列规定:内外墙应同时砌筑。
当不能同时砌筑时,应按规定留槎处理。
4.基础墙的防潮层,当设计无具体要求,宜用1:2.5的水泥砂浆加适量的防水剂铺设,其厚度宜为20mm。
5.砌筑前应将砌筑部位的砂浆和杂物等清除干净,块材碎渣和杂物等。

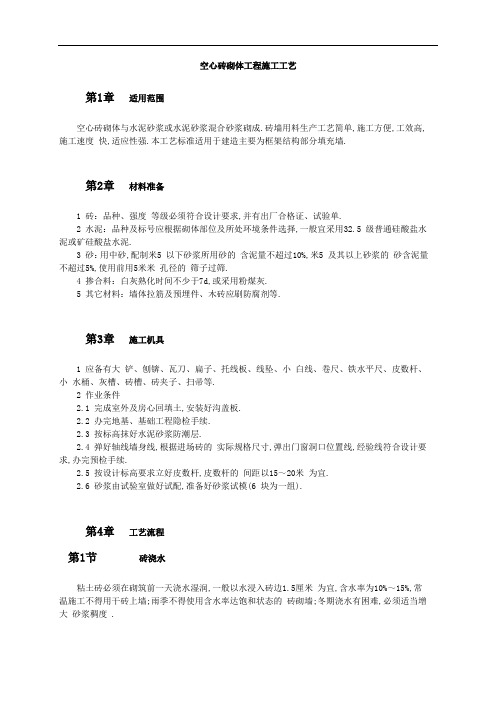

空心砖砌体工程施工工艺第1章适用范围空心砖砌体与水泥砂浆或水泥砂浆混合砂浆砌成.砖墙用料生产工艺简单,施工方便,工效高,施工速度快,适应性强.本工艺标准适用于建造主要为框架结构部分填充墙.第2章材料准备1 砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单.2 水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采用32.5 级普通硅酸盐水泥或矿硅酸盐水泥.3 砂:用中砂,配制米5 以下砂浆所用砂的含泥量不超过10%,米5 及其以上砂浆的砂含泥量不超过5%,使用前用5米米孔径的筛子过筛.4 掺合料:白灰熟化时间不少于7d,或采用粉煤灰.5 其它材料:墙体拉筋及预埋件、木砖应刷防腐剂等.第3章施工机具1 应备有大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖槽、砖夹子、扫帚等.2 作业条件2.1 完成室外及房心回填土,安装好沟盖板.2.2 办完地基、基础工程隐检手续.2.3 按标高抹好水泥砂浆防潮层.2.4 弹好轴线墙身线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,经验线符合设计要求,办完预检手续.2.5 按设计标高要求立好皮数杆,皮数杆的间距以15~20米为宜.2.6 砂浆由试验室做好试配,准备好砂浆试模(6 块为一组).第4章工艺流程第1节砖浇水粘土砖必须在砌筑前一天浇水湿润,一般以水浸入砖边1.5厘米为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨季不得使用含水率达饱和状态的砖砌墙;冬期浇水有困难,必须适当增大砂浆稠度 .第2节砂浆搅拌砂浆配合比应采用重量比,计量精度水泥为±2%,砂、灰膏控制在±5%以内.宜用机械搅拌,搅拌时间不少于1.5米in.第3节砌砖墙(1) 组砌方法:砌体一般采用一顺砌法.(2) 排砖撂底(干摆砖):一般外墙第一层撂底时,两山墙用小红砖排丁砖,前后纵墙排条砖.根据好的门窗洞口位置线,认真核对窗间墙、垛尺寸 ,其长度是否符合排砖模数,如不符合模数量,可将门窗口的位置左右移动.若有破活,七分头或丁砖应排在窗口中间,附垛或其它不明显的部位.移动门窗口位置时,应注意暖卫立管安装及门窗开启时不受影响.另外,在排砖时还要考虑在门窗中上边的砖墙合拢时也不出现破活.所以排砖时必须做全盘考虑,前后檐墙排第一皮砖时,要考虑甩窗品后砌条砖,窗角上必须是七分头是好活.(3) 选砖:砌清水墙应选择棱角整齐,无弯曲、裂纹,颜色均匀,规格基本一致的砖.敲击时声音响亮,焙烧过火变色,变形的砖可用在基础及不影响外观的内墙上.(4) 盘角:砌砖前应先盘角,每次盘角不要超过五层,新盘的大角,及时进行吊、靠.如有偏差要及时修整.盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小 ,使水平灰缝均匀一致.大角盘好后再复查一次,平整垂直完全符合要求后,再挂线砌墙.(5) 挂线:砌筑一砖半墙必须双面挂线,如果长墙几个均使用一根通线,中间应设几个支线点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌一砖厚混水焙时宜采用外手挂线,可照顾砖墙两面平整,为下道工序控制抹灰厚奠定基础.(6) 砌砖:砌砖宜采用一铲灰、一块砖、一挤揉的“三一”砌砖法,即满铺、满挤操作法.砌砖时砖要放平.里手高,墙面应要张:里手低墙面就要背.砌砖一定要跟线,“上跟线,下跟棱,左右相邻要对平”.水平灰缝厚度和竖向灰缝宽度一般为10米米,但不应小于8米米,也不应大于1 2米米.为保证清水墙面主缝垂直,不游丁走缝,当砌完一步架高时,宜每隔2米水平间距,在丁砖立楞位置弹两道垂直立线,可以分段控制游丁走缝.在操作过程中,要认真进行自检,如出现有编差,应随时纠正,严禁事后砸墙.清水墙不允许有三分头,不得在上部任意变活、乱缝.砌筑砂浆应随搅拌随使用,一般水泥砂浆必须在3h 内用完,水泥混合砂浆必须在4h 用完,不得使用过夜砂浆.砌清水墙应随砌、随划缝,划缝深度为8~10米米,深浅一致,墙面清扫干净.混水墙应随砌随将舌头刮尽.(7) 留槎:外墙转角处应同时砌筑.内外墙交接处必须留斜槎,槎子长度不应小于墙体高度的 2/3,槎子必须平直、通顺.分段位置应变形缝或门窗角处,隔墙与墙或柱不同时砌和时,可留阳槎加预埋拉结筋.沿墙高按设计要求每50 ㎝预埋ф6 钢筋2 根,其埋入长度从墙的留槎处算起,一般每边均不小于50 ㎝,设防烈度为6 度、7 度时,不小于100厘米末端应加90°弯钩.施工洞口也应按以上要求留水平拉结筋.隔墙顶应用立砖斜砌挤紧.(8) 木砖预留孔和墙体拉结筋:木砖预埋时应小头在外,大头在内,数量按洞口高度决定.洞口高在1.2米以内,每边放2 块;高1.2~2米,每边放3 块;高2~3,每边放4 块,预埋木砖的部位一般在洞口上边或下边四皮砖,中间均匀分布.木砖要提前做好防腐处理.钢门窗安装的预留孔,硬架支模、暖卫管道,应按设计要求预留,不得事后剔凿.墙体拉结筋的位置、规格、数量、间距均应按设计要求留置,不应错放、漏放.(9)安装过梁、梁垫:安装过梁、梁垫时,其标高、位置型号必须准确,坐灰饱满.如坐灰厚度超过2 ㎝时,要用豆石混凝土铺垫,过梁安装时,两端支承点的长度应一致.(10) 构造柱做法:凡设有构造柱的工程,在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直.砌砖墙时,与构造柱连接处砌成马牙槎.每一个马牙槎沿高度方向的尺寸不宜超过30 ㎝.马牙槎应先退后进.拉结筋按设计要求放置,设计无要求时,一般沿墙高50 ㎝设置2 根ф6 水平拉结筋,每边深入墙内不应小于1米.第4节冬期施工在预计连续10d 由平均气温低于+5℃或当日最低温度低于-3℃时即进入冬期施工.冬期使用的砖,要求在砌筑前清除冰霜.水泥宜用普通硅酸盐水泥,灰膏要防冻,如已受冻要融化后方能使用.砂中不得含有大于1厘米的冻块,材料加热时,水加热不超过80℃砂加热不超过40℃.砖正温度时适当浇水,负温即应停止.可适当增大砂浆稠度 .冬期不应使用无水泥的砂浆.砂浆中掺盐时,应用波美比重度检查盐溶液深度 .但对绝缘、保温或装饰有先烈要求的工程不得掺盐,砂浆使用温度不应低于+5℃,掺盐量应符合冬施方案的规定.采用掺盐砂浆砌筑时,砌体中的钢筋应预先做防腐处理,一般涂防锈漆两道.第5章质量标准第1节主控项目(1) 砖的品种、强度必须符合设计要求.(2) 砂浆品种及强度应符合设计要求.同品种、同强度等级砂浆各组试块抗压强度平均值不小于设计强度值,任一组试块的强度最低值不小于设计强度的 75%.(3) 砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%.(4) 构造柱留置正确,大马牙槎先退后进、上下顺直:残留砂浆清理干净.(5) 清水墙组砌正确,竖缝通顺,刮缝深度适宜、一致,楞角整齐,墙面清洁美观.第2节一般项目1 砖砌体组砌方法应正确,上下错缝,内外搭砌,砖柱不得采用包心砌法.2 砖砌体的灰缝应横平竖直,厚薄均匀,水平灰缝厚度宜为10米米,但不应小于8米米,也不应大于12米米.第3节允许偏差项目砖砌体的一般尺寸允许偏差符合表205-1 的规定.表205-1第6章成品保护1 墙体拉结筋、抗震构造柱钢筋各种预埋件,暖卫、电气管线等,均应注意保护,不得任意拆改或损坏.2 砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面.3 在吊放平台脚手架或安装大模板时,指挥人员和司机要认真指挥和操作,防止碰撞已砌好的砖墙.4 在高车架进料口周围,应用塑料薄膜或木板等遮盖,保持墙面洁净.5 尚未安装楼板或屋面板的墙,当可能遇到大风时,应采取临时支撑等措施,以保证施工中墙体的稳定性.第7章安全和环境1 砂浆搅拌机及配套机械作业前,应进行无负荷试运转,运转后再开机工作.2 搅拌机应有专用开关箱,并装有漏电保护器,停机时应拉断电闸,下班时应上锁.3 操作人员应按规定要求配戴好安全帽.4 无论是砖混结构的承重墙,还是框架结构的填充墙,在施工时应作外架搭设和防护工作.5 在楼面卸下堆放时,严禁倾卸及撞击楼板.在楼板上堆放时,宜分散堆放,不得超过楼板的设计允许承载能力.6 操作过程中,对稳定性较差的窗间墙、独立柱等部分,应适当加设临时支撑.7 对每天砌墙时多余的碎砖块和落地灰应清扫干净,做到落地灰二次利用,碎石指定地点堆放.第8章注意事项1 灰缝大小均匀:立皮数杆要保持标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧.2 窗口上部立缝变活:清水墙排砖时,为了使窗间墙、垛排成好活,把破活排在中间或不明显位置,在砌过当上第一行砖时,不得随意变活.3 混水墙粗糙:舌头灰未刮尽,半头砖集中使用,造成通缝;一砖厚墙背面偏差较大:砖墙错层造成螺丝墙.半头砖应分散使用在墙体较大的面上.首层或楼层的第一皮砖要查对皮数杆的标高及层高,防止到顶砌成螺丝墙.一砖厚墙应外手挂线.4 构造柱处砌筑不符合要求:构造柱砖墙应砌成大马牙槎,设置好拉结筋,从柱脚开始两侧都应先退后进,当凿深12厘米时,宜上口一皮进6厘米,再上一皮进12厘米,以保证混凝土浇筑时上角密实构造柱内的落地灰、砖渣杂物必须清理干净,防止混凝土内夹渣.第9章质量记录本工艺标准应具备以下质量记录:1 材料(水泥、红砖、砂、石灰膏、外加剂等)的出厂质量证明书、试验报告.2 砂浆配合比通知单.3 砌筑砂浆试块报告.4 隐检记录.5 设计变更及洽商记录.6 分项工程检验评定.7 对砌体工程的观感质量作出总评价报告.8 提供其他技术资料.__。
空心砖砌体工程施工方案一、项目概述本工程为一座空心砖砌体建筑的施工工程。
主要包括砌体墙体的施工、防水层、保温层以及外墙装饰层的施工工作。
本工程按照国家相关规范和标准进行施工,确保工程质量和安全要求。
二、施工准备1.项目经理、技术人员和施工班组到岗,组织施工人员安全培训和技术培训。
2.确认施工图纸和设计方案,沟通设计单位与业主的要求。
3.准备工程机械、工具和仪器设备。
4.确定原材料供应商,提前采购好所需的砖、胶水等材料。
5.安排施工场地,确保施工场地的平整和通风。
三、工程施工步骤1.基础处理:根据设计要求,清理基础上的灰尘和杂物,查漏补缺,防止渗水。
2.砂浆配制:按照规范要求,控制砂浆配比,确保质量合格。
3.墙体砌筑:按照施工图纸和技术要求进行砌砖工作。
先确定水平线和垂直线,然后开始砌砖。
注意砖缝要均匀,砖与墙体之间要留有适当的缝隙以便于伸缩。
4.砌墙师傅要注意墙体的水平度、垂直度和墙面的平整度。
对于墙面不平整的地方,及时进行修整,确保墙面平整度达标。
5.外墙处理:砌筑完毕后,对墙体进行清理,确保墙面无污水和砂浆残渣。
6.防水处理:根据施工图纸和设计要求,进行防水层的施工。
采用高分子材料进行涂刷,确保墙体的防潮效果。
7.保温处理:根据设计要求,选择合适的保温材料进行施工。
将保温材料铺设在墙体上,并进行焊接和固定。
8.外墙装饰:根据设计图纸,按照施工工艺进行外墙装饰的施工。
施工过程中注意装饰材料的选用和固定,确保装饰效果和质量要求。
四、施工安全措施1.对施工人员进行安全培训,确保其具备相关安全操作知识和技能。
2.使用安全防护设备,如安全帽、安全鞋、手套、口罩等。
3.安排专人负责施工现场的安全巡查和管理。
4.使用符合国家标准的材料和工具,并对其进行检验和查验。
5.注意施工现场的通风和消防设施,确保施工现场的安全。
五、施工质量控制1.严格控制砂浆的配比,确保其质量合格。
2.注意墙体的垂直度、水平度和平整度,及时进行修整。
录. 目一、工程概况 (2)二、编制依据 (3)三、施工部署 (3)(一)管理体系及项目部组成 (3)(二)设备、劳动力组织 (5)四、砖砌体施工方法 (6)(一)施工准备 (6)1、技术准备 (6)2、材料准备 (7)3、施工设施准备 (7)4、作业条件准备 (7)(二)施工工艺 (8)1、施工工艺流程 (8)(三)操作要求 (9)6、构造要求 (11)3、注意事项 (22)五、空心砖、多孔砖砌筑方法 (23)(一)空心砖砌筑方法 (23)(二)多孔砖墙砌筑方法 (24)六、质量控制标准 (26)七、安全文明施工 (29)八、冬期施工 (31)九、成品保护 (31)ΧΧΧ楼工程砌体工程专项施工方案一、工程概况ΧΧΧ工程总建筑面积为29951㎡,其中地上为28986㎡,地下965㎡;剪力墙结构,桩筏基础;地下1层,地上33层,建筑高度96.15m,地下埋深4.80m。
抗震等级为一级,抗震设防烈度为8度。
使用年限50年。
本工程的非承重墙(隔墙及填充墙)为页岩空心砖;±0.000以上除厨房、卫生间及电梯间道为承重页岩实心砖,其余均为非承重内外墙MU5页岩空心砖。
用M5混合砂浆砌筑。
±0.000以下采用页岩实心砖,用M5水泥砂浆砌筑。
本工程页岩空心砖的规格为:240*240*115 ,230*180*115 ;承重多孔砖规格为:180*115*90 ,240*115*90 ,页岩实心砖的规格为:240*115*53 ,180*115*53。
2#楼砌体分布表:该工程的建设主体:建设单位:ΧΧΧ置业有限公司设计单位:ΧΧΧ设计研究院勘察单位:ΧΧΧ勘察设计研究院设监理单位:ΧΧΧ工程监理公司施工单位:ΧΧΧ集团有限公司质监单位:ΧΧΧ质量安全监督站二、编制依据1. ΧΧΧ工程施工图,图纸会审纪要及设计变更联系单;2.《砌体工程施工质量验收规范》(GB50203-2011)3.《中型砌块建筑设计与施工规程》(JGJ5-80)4.《建筑工程质量检验评定标准》GB50205-20015.《建筑工程施工质量验收统一标准》GB50300-20016.《砌体工程现场检测技术标准》GB/T50315-20117.《多孔砖砌体结构技术规范》JGJ137-2001(2002版)8.《建筑工程冬期施工规程》JGJ14-979. 本工程施工组织设计10.本公司的施工工艺标准三、施工部署(一)管理体系及项目部组成1、项目部组成及人员名单本工程建立以施工现场项目经理为首的工程项目部,配备项目部专职施工管理人员,由项目经理统一指挥和调度。
一、工程概况本工程采用空心砖砌筑施工,适用于各类建筑物的墙体、隔墙等部位。
空心砖具有重量轻、强度高、隔热保温、施工方便等优点,是现代建筑施工中常用的墙体材料。
二、施工准备1. 材料准备:- 空心砖:选用符合国家标准的空心砖,要求尺寸准确、强度达标。
- 砂浆:采用水泥砂浆,配合比为水泥:砂=1:2.5。
- 水泥:选用符合国家标准的普通硅酸盐水泥。
- 砂:选用中粗砂,含泥量小于3%。
- 钢筋:选用符合国家标准的钢筋。
2. 工具准备:- 水泥砂浆搅拌机、手推车、磅秤、外用井架、吊笼、胶皮管、筛子、大铲、瓦刀、砖块夹具、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、扫帚等。
3. 人员准备:- 砌筑工人:熟练掌握空心砖砌筑工艺,具备一定的施工经验。
- 技术人员:负责施工方案的编制、技术交底、施工质量监督等工作。
三、施工工艺1. 施工准备:- 弹线定位:根据设计图纸,弹出墙体轴线、墙边线、门窗洞口位置线等。
- 立皮数杆:用30mm×40mm木料制作皮数杆,按标高立好皮数杆,间距15m,转角处距墙皮或墙角50mm设置皮数杆。
- 预检:检查轴线、标高、墙体厚度等是否符合设计要求。
2. 砌筑施工:- 砌筑顺序:先砌筑两头的砖,再拉准线砌中间部分。
- 砌筑方法:采用刮浆法,竖缝应先批砂浆后再砌筑。
- 灰缝控制:水平灰缝和竖向灰缝宽度应控制在10mm左右,灰缝应砂浆饱满,水平灰缝的砂浆饱满度不得小于80%,竖向灰缝不得出现透明缝。
- 砌筑高度:每天砌筑高度不应超过1.8m。
3. 管线槽预留:- 弹线定位:根据设计图纸,弹线定位管线槽位置。
- 开槽:采用凿子或开槽机开槽,不得采用斩砖预留槽的方法。
4. 施工缝处理:- 施工缝应留置在门窗洞口或预埋件处,留置宽度宜为20mm。
- 施工缝处应设置拉结钢筋,拉结钢筋间距不宜大于600mm。
四、质量要求1. 空心砖尺寸准确,强度达标。
2. 砂浆配合比正确,强度符合要求。
页岩砖砌体施工方案1. 介绍本文档旨在提供页岩砖砌体的施工方案。
页岩砖是一种常见的建筑材料,具有较好的隔热、隔音和耐火性能。
在施工过程中,正确的施工方案是确保施工质量的关键。
2. 设备和材料准备在进行页岩砖砌体施工前,需要准备以下设备和材料: - 砖切割机 - 砂浆搅拌机 - 砖锤 - 刮板 - 打线器 - 打结机 - 砖墙施工所需的页岩砖、砂浆、水泥等材料3. 施工步骤3.1. 验收和准备基底•首先,对基底进行验收,确保其平整、牢固,并满足相关标准要求。
•清理基底,去除尘土、油污等杂物,确保基底表面干净。
3.2. 砂浆准备•将砂浆和水泥按照一定比例放入砂浆搅拌机中,充分搅拌,直至达到均匀的砂浆状态。
•注意调整砂浆的比例以及加水的量,以保证砂浆的质量和粘合强度。
3.3. 砖的切割和处理•使用砖切割机根据需要将页岩砖切割成所需尺寸。
•对于有缺陷或破损的砖块,应予以清理或更换。
3.4. 布置打线并砌筑基底•在基底上使用打线器布置打线,以确定砌筑的起点和水平线。
•从基底的一侧开始,将砂浆均匀地刮在基底上,然后将砖块放置在砂浆上,并用锤子轻轻敲打,使其与基底紧密结合。
3.5. 砌筑砖墙•在基底上完成第一层的砌筑后,使用刮板将砂浆均匀涂抹在砖块的一侧。
•将下一层的砖块放置在第一层砖块上,用锤子轻轻敲打,使其与上一层砖块紧密结合。
•重复以上步骤,逐层砌筑砖墙,注意保持墙体的垂直度和水平度。
3.6. 打结和填缝•采用打结机进行打结,以增加砌体的稳定性。
根据设计要求和规范,设置打结间距和打结方式。
•打结完成后,用砂浆填缝,填补砖与砖之间的缝隙。
使用刮板将砂浆均匀涂抹在缝隙上,并用抹光工具进行光滑整齐的处理。
4. 施工质量控制在进行页岩砖砌体施工时,需要注意以下质量控制方面: - 基底的平整度和牢固度符合要求。
- 砂浆的配比和搅拌均匀,确保砂浆质量符合要求。
- 砖块的质量符合标准,无明显缺陷和破损。
- 砌筑的墙体垂直度和水平度控制在规定范围内。
空心砖砌体专项施工方案
一、概述
空心砖砌体是建筑工程中常用的一种砌筑结构,具有轻质、保温隔热等优点。
本文旨在就空心砖砌体专项施工方案进行详细介绍,确保施工质量和工程进度。
二、施工前准备
1. 材料准备
在施工前,需准备空心砖、水泥、砂浆等所需材料,并对材料进行检查确保符合要求。
### 2. 基础准备施工前需对基础进行检查,确保基础平整、牢固,符合砌体施工要求。
三、施工步骤
1. 基准线的设置
根据设计要求,在墙体上确定好建立砌体的基准线,以保证墙体垂直、水平。
2. 开始砌筑
将预拌好的砂浆涂在砌体底端,逐层摞砌空心砖,注意砖与砖之间的缝隙要均匀并保持垂直度。
3. 砌体处理
砌筑到一定高度后,需及时处理砌体中的门窗洞口等开口部分,确保开口处的抗风压和承重能力。
4. 砌缝处理
完成砌筑后,对砌体缝隙进行涂浆处理,保证砌缝的密实性和牢固度。
5. 防渗处理
对已完成的砌体墙体进行防渗处理,以提高墙体的防水性能。
四、施工注意事项
1.施工人员需熟悉工程图纸,按要求施工。
2.涉及高度超过2米的墙体施工需设置安全防护措施。
3.施工过程中需及时清理现场,保持施工环境整洁。
五、施工质量验收
施工完成后,需对空心砖砌体结构进行验收,确保质量合格。
主要验收内容包
括砌体墙体垂直度、水平度、砌缝均匀性等。
六、结束语
空心砖砌体施工是建筑工程中重要的一环,只有做好专项施工方案的制定和严
格执行,才能确保工程质量和安全。
希望本文所述内容能对相关从业人员有所帮助。
四、砌筑工程的技术要求 3
1、选用砌块规格及砌筑砂浆要求3
2、砌体墙构造要求4
2.1拉结筋 2.2构造柱 2.3过梁 2.4水平圈梁 2.5地圈梁
2.6后砌墙墙顶与顶板的交界位置做法
2.7后砌墙在转角柱子和剪力墙边缘部位的节点构造11
2.8挂件固定方式 13 2.9剪力墙表面保温砖的拉结 13
2.10门窗洞口边缘构造 2.11构造柱与砖墙交接位置的构造
2.12隔断灰缝位置热桥措施16
2.13防潮措施 16 2.14防裂、防渗漏措施17
五、砌筑工程施工17
1、施工工艺
2、施工注意事项
3、砌筑工程材料使用要求
六、砌筑工程验收21
七、植筋施工22
7.1植筋工艺 22 7.2植筋质量控制点 23 7.3植筋胶技术要求 23 水平圈梁(抗震扁带)钢筋设置示意图
后砌墙在转角柱子和剪力墙边缘部位的节点构造
一、编制依据
《新建天津海运职业学院国际海员实训中心施工图》
《天津市非承重烧结页岩空心砖墙体技术规程》(J10962-2007)
《围护结构保温构造(非承重烧结页岩保温空心砖系列)》(07SJ114)
《砌体工程施工质量验收规范》(GB50203-2002)
二、工程概况
本工程位于天津市津南区,。
该项目占地面积3500m2,总建筑面积11530m2(含地下室)。
地下一层,地上四层,其中地下建筑面积2974m2,地上建筑面积8556m2。
结构形式为桩基础、承台及基础梁;框架结构体系,建筑设计使用年限为50年,建筑耐火等级:二级,抗震设防烈度:7度。
国际海员实训中心项目工程是由天津北洋园投资开发有限公司投资,天津市建筑设计院设计,天津国际工程建设监理公司监理。
三、砌筑工程基本要求
外檐墙体采用260厚非承重烧结页岩保温空心砖砌筑。
砖强度等级不小于MU5.0,砂浆强度等级不小于Mb5。
砌筑方式采用全眠砌筑。
内檐墙体200厚,防火墙240厚,采用非承重烧结页岩空心砖砌筑。
砖强度等级不小于MU3.5,砂浆强度等级不小于Mb5。
砌筑方式采用全眠砌筑。
四、砌筑工程的技术要求
1、选用砌块规格及砌筑砂浆要求
1.2 200厚墙体
选用主要砌块规格:240×200×115。
门窗洞口部位、包柱转角处以及其他配
用砖根据实际情况选用。
1.3砌筑砂浆
1)砂浆采用机械搅拌,自投料完算起,搅拌时间应符合下列规定:
水泥砂浆和水泥混合砂浆不得少于2min;
掺用外加剂的砂浆不得少于3min;
掺用有机塑化剂的砂浆,应为3~5min。
2)采用机械搅拌,严格按照试验室提供配合比进行计量,投料顺序为砂—水泥—掺合料—水,搅拌时间常温下不少于1.5min。
3)砂浆随拌随用,水泥砂浆和水泥混合砂浆一般在拌合后3h内用完,如施工期间最高气温超过30℃,拌合后的砂浆要在2h内用完,严禁用过夜砂浆。
4)每一楼层或250m3砌体砂浆,搅拌机应至少检查一次;每次至少应制作一组试块(每组6块)。
5)水泥
水泥采用普通硅酸盐水泥P42.5,水泥进场使用前,应分批对其强度、安定性、凝结时间进行复验,不同品种水泥不得混合使用。
2、砌体墙构造要求
2.1拉结筋
砌体墙必须与钢筋混凝土框架柱或剪力墙拉结,沿柱子或者剪力墙高度方向设置2φ6拉结钢筋,拉结钢筋应置于灰缝中。
拉结筋深入墙内的长度不应小于墙长度的1/5,且不小于700mm。
拉结筋在构造柱或框架柱、剪力墙内锚固长度300mm。
2.2构造柱
当墙体的长度大于4m时,在墙中部设置钢筋混凝土构造柱。
构造柱间距不
应大于4m。
构造柱采用C20混凝土,竖向配筋412(图纸中学生宿舍构造柱钢筋采用一级钢,以本方案为准,采用三级钢),箍筋φ6@200,构造柱顶端和底端箍筋加密为φ6@100,加密区段为地板以上500mm和顶板以下500mm。
其竖筋应锚入梁、板等结构内。
构造柱与两侧墙体设2φ6拉结钢筋。
学生宿舍拉结钢筋埋入墙内长度均不小于墙长度的1/5和700mm,竖向间距不大于500mm。
学生食堂、教工食堂及综合服务楼拉结筋要求沿墙长度方向全部贯通。
本工程中还要求在≥2000的洞口两侧、一字墙端头、墙拐角处、丁字墙交点位置设置构造柱。
各层外墙部位构造柱详见各楼细部节点。
墙中构造柱
洞口边或悬墙端构造柱
拐角位置构造柱
丁字墙位置构造柱
外墙部位构造柱示意图
2.3过梁
门窗洞口要根据跨度及部位要求设置过梁。
过梁截面尺寸、配筋要求详见结构施工图图纸说明中的过梁表。
门窗过梁深入墙内的长度不应小于250mm,或者锚入剪力墙或框架柱中。
门窗洞口宽度超过2m时,应根据构造柱设置要求设
置构造柱。
2.4水平圈梁
墙高超过4m时,在墙体高度一半处要设置与剪力墙墙、柱连接且沿墙全长贯通的钢筋混凝土圈梁(抗震扁带)。
圈梁混凝土强度等级C20,学生食堂、教工食堂及综合服务楼圈梁截面为墙厚×200mm,纵向钢筋采用412,箍筋φ6@200,学生宿舍抗震扁带截面尺寸为墙厚×150,纵向钢筋为4φ10,箍筋φ6@200;纵筋要锚固到框架柱、剪力墙或者构造柱内,学生食堂、教工食堂及综合楼外檐部位的圈梁的具体配筋及截面尺寸图纸为准。
当GRC腰线悬挂于页岩砖墙体时,墙体内应设置圈梁,GRC应与圈梁有可靠的连接,具体设置部位详见各楼号建筑图纸及GRC深化设计图纸。
水平圈梁(抗震扁带)钢筋设置示意图如下。
