工程决算书
建设单位(甲方):河北恒金房地产开发有限公司
施工单位:(乙方):河北冶金建设集团有限公司
地基基础工程分公司
对乙方在甲方承包的恒金花园静压桩工程已全部完工,工程资料齐全,质量合格,经双方协商一致,同意进行决算。双方确认:
工程静压桩施工费:27380m×21元/ m =574980元;
爆桩材料费:322 m×146元/ m =47012元;
小计:621992元。
扣:施工现场开挖后有6根桩需进行接桩由土建施工单位施工费用5000元。
决算应付乙方工程款:616992元(大写:陆拾壹万陆仟玖佰玖拾贰元整)。
建设单位:(盖章) 施工单位:(盖章)
代表人:(签字) 代表人:(签字)
年 月 日 年 月 日 工程决算书
建设单位(甲方):河北恒金房地产开发有限公司
施工单位:(乙方):河北海天建设有限公司
管桩分公司
对乙方在甲方承包的恒金花园静压桩工程已全部完工,工程资料齐全,质量合格,经双方协商一致,同意进行决算。双方确认:
工程静压桩材料费:27058m×146元/ m =3950468元;
决算应付乙方工程款:3950468元(大写:叁佰玖拾伍万零肆佰陆拾捌元整)。
建设单位:(盖章) 施工单位:(盖章)
代表人:(签字) 代表人:(签字)
年 月 日 年 月 日
工程决算书
建设单位(甲方):河北恒金房地产开发有限公司
施工单位(乙方):
对乙方在甲方承包的1#、2#、3#楼基坑土方开挖外排工程已全部完工,质量合格,经双方协商一致,同意进行决算。双方确认:
总土方量费用:196137.3m3×26元/ m3 =5099569.8元;
桩基工程

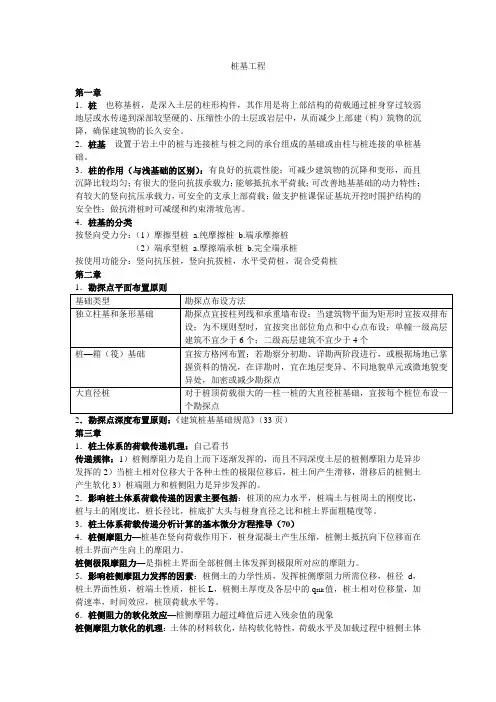

第一章
1.桩---也称基桩,是深入土层的柱形构件,其作用是将上部结构的荷载通过桩身穿过较弱地层或水传递到深部较坚硬的、压缩性小的土层或岩层中,从而减少上部建(构)筑物的沉降,确保建筑物的长久安全。
2.桩基---设置于岩土中的桩与连接桩与桩之间的承台组成的基础或由柱与桩连接的单桩基础。
3.桩的作用(与浅基础的区别):有良好的抗震性能;可减少建筑物的沉降和变形,而且沉降比较均匀;有很大的竖向抗拔承载力;能够抵抗水平荷载;可改善地基基础的动力特性;有较大的竖向抗压承载力,可安全的支承上部荷载;做支护桩课保证基坑开挖时围护结构的安全性;做抗滑桩时可减缓和约束滑坡危害。
4.桩基的分类
按竖向受力分:(1)摩擦型桩 a.纯摩擦桩 b.端承摩擦桩
(2)端承型桩 a.摩擦端承桩 b.完全端承桩
按使用功能分:竖向抗压桩,竖向抗拔桩,水平受荷桩,混合受荷桩
第二章
1.勘探点平面布置原则
基础类型 勘探点布设方法
独立柱基和条形基础 勘探点宜按柱列线和承重墙布设;当建筑物平面为矩形时宜按双排布设;为不规则型时,宜按突出部位角点和中心点布设;单幢一级高层建筑不宜少于6个;二级高层建筑不宜少于4个
桩—箱(筏)基础 宜按方格网布置;若勘察分初勘、详勘两阶段进行,或根据场地已掌握资料的情况,在详勘时,宜在地层变异、不同地貌单元或微地貌变异处,加密或减少勘探点
大直径桩 对于桩顶荷载很大的一柱一桩的大直径桩基础,宜按每个桩位布设一个勘探点
2.勘探点深度布置原则:《建筑桩基基础规范》(33页)
第三章
1.桩土体系的荷载传递机理:自己看书
传递规律:1)桩侧摩阻力是自上而下逐渐发挥的,而且不同深度土层的桩侧摩阻力是异步发挥的2)当桩土相对位移大于各种土性的极限位移后,桩土间产生滑移,滑移后的桩侧土产生软化3)桩端阻力和桩侧阻力是异步发挥的。
2.影响桩土体系荷载传递的因素主要包括:桩顶的应力水平,桩端土与桩周土的刚度比,桩与土的刚度比,桩长径比,桩底扩大头与桩身直径之比和桩土界面粗糙度等。
丰源淳和二期5#、6#、7#、8#楼
全 夯 桩 基 础 工 程
决 算 书
完成桩数:714+8根
工程造价:2170947.54元
大写:贰佰壹拾柒万零玖佰肆拾柒元伍角肆分整
江西中恒建设集团公司珠海分公司
二O一O年三月
丰源淳和二期5#、6#、7#、8#楼
全夯桩基础工程决算单
根据甲、乙双方签订的建设工程施工合同及有关规定,丰源淳和二期5#、6#、7#、8#楼全夯桩基础工程决算造价计算如下:
一、桩基施工造价:根据建设工程施工合同第二条的约定及工程量审核签证明细表,桩基施工造价如下:
1、桩基础混凝土量:
(952.952+463.148+466.48×2-38.046)m3×900.00元/m3
=2079912.60元
2、因充盈系数加大增加的砼量:
119.697m3×215.00元/m3 =25734.86元
3、钢筋笼:增加214.13米,其中Ф14螺纹钢增加1.59吨,Ф12螺纹钢增加0.12吨,Ф6.5圆钢增加0.29吨,增加费用为10906.34元
小计:2116553.80
二、签证工程费用:
002#现场签证通知单:12932.75元
003#现场签证通知单:13602.21元
004#现场签证通知单:27158.78元
005#现场签证通知单:700.00元
小计:54393.74
第一、二项合计:2170947.54元
大写:贰佰壹拾柒万零玖佰肆拾柒元伍角肆分整
江西中恒建设集团公司珠海分公司
2010年3月8日

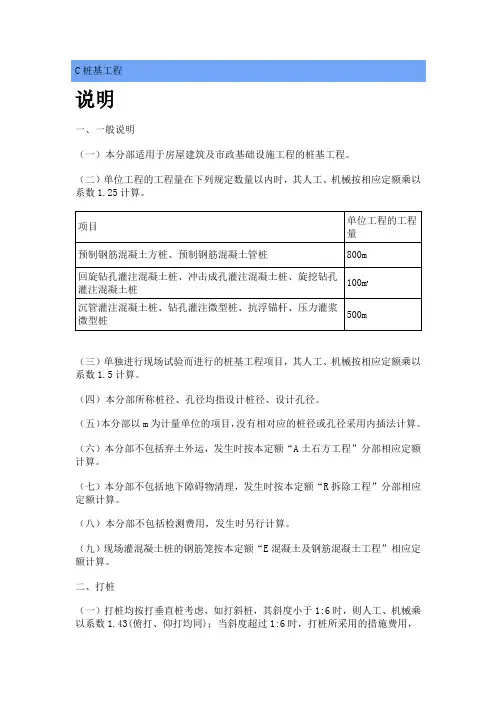

C桩基工程
说明
一、一般说明
(一)本分部适用于房屋建筑及市政基础设施工程的桩基工程。
(二)单位工程的工程量在下列规定数量以内时,其人工、机械按相应定额乘以系数1.25计算。
项目 单位工程的工程量
预制钢筋混凝土方桩、预制钢筋混凝土管桩 800m
回旋钻孔灌注混凝土桩、冲击成孔灌注混凝土桩、旋挖钻孔灌注混凝土桩 100m3
沉管灌注混凝土桩、钻孔灌注微型桩、抗浮锚杆、压力灌浆微型桩 500m
(三)单独进行现场试验而进行的桩基工程项目,其人工、机械按相应定额乘以系数1.5计算。
(四)本分部所称桩径、孔径均指设计桩径、设计孔径。
(五)本分部以m为计量单位的项目,没有相对应的桩径或孔径采用内插法计算。
(六)本分部不包括弃土外运,发生时按本定额“A土石方工程”分部相应定额计算。
(七)本分部不包括地下障碍物清理,发生时按本定额“R拆除工程”分部相应定额计算。
(八)本分部不包括检测费用,发生时另行计算。
(九)现场灌混凝土桩的钢筋笼按本定额“E混凝土及钢筋混凝土工程”相应定额计算。
二、打桩
(一)打桩均按打垂直桩考虑,如打斜桩,其斜度小于1:6时,则人工、机械乘以系数1.43(俯打、仰打均同);当斜度超过1:6时,打桩所采用的措施费用,按实计算。
(二)打预制钢筋混凝土方桩及预制钢筋混凝土管桩按运输至施工现场的成品桩编制,不再计算桩的制作及运输。
(三)打桩时如果采用预钻孔沉桩,按本分部或本定额“B地基处理与边坡支护工程”分部相应定额计算。设计图纸无预钻孔孔径规定时,按桩径(或方桩对角线)减100mm确定预钻孔孔径。
(四)焊接法接桩项目的钢材用量与设计不同时应按实调整。
(五)截桩项目已包括将截下的桩头运至现场不影响施工的堆放点的费用,桩头如需外运者,按本定额“A土石方工程”相应定额计算。
三、灌注桩
(一)钢护筒埋设深度超过7m时,按经批准的技术措施方案计算。当采用混凝土护筒时,按人工挖孔桩相应定额计算。
