混凝土凿除专项方案中建一局一、前期准备1.进行场地勘察,确定混凝土凿除的位置、数量和结构类型。
2.检查场地周围是否有障碍物,如管道、电线等。
二、安全措施1.确保施工区域周围无人员进入,并设置安全围栏和标识。
2.在施工现场设置紧急疏散通道,并配备消防器材。
3.其他安全措施,如穿戴好安全帽、安全鞋等。
三、材料与工具准备1.确保凿除工具的品质良好,包括凿子、锤子、凿击钻等。
2.需要准备足够的防尘罩、防护衣、防护手套等个人防护装备。
3.确保设备运作良好,如凿除机、起重机等。
四、施工流程与操作要点1.对混凝土进行标注,确保凿除位置准确。
2.使用凿击钻或凿子和锤子等工具,先进行试凿,了解混凝土结构情况,判断凿除的难易程度。
3.在凿除开始前,用喷水管冲洗断面,以防止尘埃飞扬。
4.从混凝土构件的边缘处开始凿除,先进行凿击后再使用凿击钻。
5.如果遇到较大混凝土构件,可以使用起重机进行拆除。
6.在凿除过程中,定期检查凿击钻的刀具是否磨损或变钝,及时更换。
7.凿除完成后,清理凿除现场,确保场地整洁。
五、安全评估与监测1.定期检查施工现场,确保施工过程安全。
2.在施工过程中,使用振动监测仪器对结构和场地进行监测。
3.关注凿除过程中产生的噪音和震动,确保未对周边环境和设备造成损害。
六、施工质量控制1.定期检查凿除的效果,保证混凝土凿除的质量。
2.对凿除后的混凝土结构进行检测和评估。
七、环境保护措施1.对凿除过程中产生的粉尘及时进行收集和处理,避免对周边环境造成污染。
2.考虑在凿除区域周围设置防护罩,以防止粉尘扩散。
八、事故紧急处理1.对施工过程中可能发生的事故或突发状况制定应急预案,并进行工作人员培训。
2.在施工现场配备必要的急救设备,并指定急救人员。
九、方案评价1.对施工过程进行总结和评估,总结工程中的不足和问题,并提出改进措施。
2.分析施工过程中的风险和环境影响,并提出相应的解决方案。
以上是一份混凝土凿除专项方案示例,可以根据实际情况进行调整和完善。
二期混凝土施工方案1. 施工准备工作在进行二期混凝土施工前,首先需要做好以下准备工作: - 清理施工区域,确保施工场地整洁 - 完善施工计划和方案,明确各项工作任务和进度安排 - 检查施工材料及设备是否齐全,并做好储备 - 建立施工安全管理制度,确保施工过程安全顺利进行2. 混凝土材料配合比设计在进行二期混凝土施工前,需要根据工程要求设计混凝土的配合比,包括水泥、砂、碎石等原材料的比例。
混凝土配合比设计的合理与否直接影响到混凝土的品质和使用性能,因此在设计过程中需充分考虑工程的承重要求、耐久性要求等因素。
3. 混凝土浇筑工艺3.1 地基处理在进行混凝土浇筑前,需要先对地基进行处理,确保地基坚实平整,无杂物及积水。
地基处理的好坏直接影响到混凝土的承载性能和使用寿命。
3.2 模板安装安装好模板是混凝土浇筑的重要环节,模板的质量和安装方式直接影响到混凝土的表面平整度和结构强度,因此在安装模板时需注意细节,确保模板的牢固和精准度。
3.3 混凝土搅拌和运输混凝土搅拌和运输是保证混凝土质量的关键环节,混凝土应按设计配合比进行搅拌,并在规定时间内运输到施工现场,确保混凝土的均匀性和新鲜性。
3.4 浇筑施工在混凝土搅拌完成后,需迅速进行浇筑施工,根据设计要求进行浇筑和振捣,确保混凝土的密实性和表面光滑度。
4. 防渗处理二期混凝土施工后,需要对混凝土进行防渗处理,采取防水剂、防渗涂料等措施,确保混凝土结构的耐久性和稳定性。
5. 施工质量检验在二期混凝土施工完成后,需进行施工质量检验,包括混凝土的坍落度、抗压强度、表面平整度等指标的检测,确保施工质量符合设计要求。
总结二期混凝土施工是重要的工程环节,施工过程中需严格按照设计要求和操作规范进行施工,确保施工质量和工程安全。
同时,施工过程中需注重施工现场管理和质量控制,提高工程施工质量和效率。
曲江·梧桐苑工程二期样板房精装修工程监理实施方案计划XX信远建设工程管理集团有限公司二零一二年六月目录1、工程监理班子组织结构2、工作计划3、工期、质量、投资进行控制地方法一、工程工程简况工程工程特征:1)工程名称:曲江·梧桐苑工程二期样板房精装修工程2)建设地点:曲江新区寒窑路以北,新开门南路以北3)建设规模:建筑面积:230平方M.二、工程监理班子组织结构工程部组成人员名单三、工作计划计划工期45天,前期准备工作一周内施工单位申报公司营业执照、资质证及工程部人员组成名单、特种工人上岗证;同时将施工组织设计及施工进度计划上报监理公司,以便监理公司编制监理规划及监理细则.以后工作计划与施工单位进度计划协调同步.1、施工单位确认后,立即与业主、设计方共同对设计方案进行二次设计,提出整改意见,督促设计方按整改意见修订完善,出施工图.2、督促施工单位严格按完善后施工图加工制作,编制施工组织设计进度计划,且按施工方所排进度方案对材料进行考察,对杆件、球制作等必要时到制作单位实地考察和抽检.3、杆件、球出场后由三放共同监督下开箱验货,其数量、质量必须符合图纸和规范要求.4、验收.四、对工期、质量、投资进行控制地方法监理工作内容1、根据专业工程特点制定监理工作程序制定监理工作程序应体现事前控制和主动控制地要求;制定监理工作程序应结合工程工程地特点,注重监理工作地效果.监理工作程序中应明确工作内容、行为主体、考核标准、工作时限;当涉及到建设单位和承包单位地工作时,监理工作程序应符合委托监理合同和施工合同地规定.在监理工作实施过程中,应根据实际情况地变化对监理工作程序进行调整和完善.2、认真做好施工准备阶段地监理工作⑴在设计交底前,总监理工程师应组织监理人员熟悉设计文件,并对图纸中存在地问题通过建设单位向设计单位提出书面意见和建议.⑵工程监理人员应参加由建设单位组织地设计技术交底会,总监理工程师应对设计技术交底会议纪要进行签认.⑶工程工程开工前,总监理工程师应组织现场监理负责人审查承包单位报送地施工组织设计(方案)报审表,提出审查意见,并经总监理工程师审核、签认后报建设单位.⑷工程工程开工前,总监理工程师应审查承包单位现场工程管理机构地质量管理体系、技术管理体系和质量保证体系,确能保证工程工程施工质量时予以确认.对质量管理体系、技术管理体系和质量保证体系应审核以下内容:①质量管理、技术管理和质量保证地组织机构;②质量管理、技术管理制度;③专职管理人员和特种作业人员地资格证、上岗证.⑸分包工程开工前,现场监理负责人应审查承包单位报送地分包单位资格报审表和分包单位有关资质资料,符合有关规定后,由总监理工程师予以签认. 分包单位资格报审表应符合 A3表地格式.⑹对分包单位资格应审核以下内容:①分包单位地营业执照、企业资质等级证书、特殊行业施工许可证、国外(境外)企业在国内承包工程许可证;②分包单位地业绩;③拟分包工程地内容和范围;④专职管理人员和特种作业人员地资格证、上岗证.⑺现场监理负责人应按以下要求对承包单位报送地测量放线控制成果及保护措施进行检查,符合要求时,现场监理负责人对承包单位报送地施工测量成果报验申请表予以签认:①检查承包单位专职测量人员地岗位证书及测量设备检定证书;②复核控制桩地校核成果、控制桩地保护措施以及平面控制网、高程控制网和临时水准点地测量成果.施工测量成果报验申请表应符合A4表地格式.⑻现场监理负责人应审查承包单位报送地工程开工报审表及相关资料,具备以下开工条件时,由总监理工程师签发,并报建设单位:①施工许可证已获政府主管部门批准;②征地拆迁工作能满足工程进度地需要;③施工组织设计已获总监理工程师批准;④承包单位现场管理人员已到位,机具、施工人员已进场,主要工程材料已落实;⑤进场道路及水、电、通讯等已满足开工要求;⑼工程工程开工前,监理人员应参加由建设单位主持召开地第一次工地会议.⑽第一次工地会议应包括以下主要内容:①建设单位、承包单位和监理单位分别介绍各自驻现场地组织机构、人员及其分工;②建设单位根据委托监理合同宣布对总监理工程师地授权;③建设单位介绍工程开工准备情况;④承包单位介绍施工准备情况;⑤建设单位和总监理工程师对施工准备情况提出意见和要求;⑥总监理工程师介绍监理规划地主要内容;⑦研究确定各方在施工过程中参加工地例会地主要人员,召开工地例会周期、地点及主要议题.⑾第一次工地会议纪要应由工程监理机构负责起草,并经与会各方代表会签.3、工地例会⑴在施工过程中,总监理工程师应定期主持召开工地例会.会议纪要应由工程监理机构负责起*,并经与会各方代表会签.⑵工地例会应包括以下主要内容:①检查上次例会议定事项地落实情况,分析未完事项原因;②检查分析工程工程进度计划完成情况,提出下一阶段进度目标及其落实措施;③检查分析工程工程质量状况,针对存在地质量问题提出改进措施;④检查工程量核定及工程款支付情况;⑤解决需要协调地有关事项;⑥其他有关事宜.⑶总监理工程师或现场监理负责人应根据需要及时组织专题会议,解决施工过程中地各种专项问题.4、工程质量控制工作⑴在施工过程中,当承包单位对已批准地施工组织设计进行调整、补充或变动时,应经现场监理负责人审查,并应由总监理工程师签认.⑵现场监理负责人应要求承包单位报送重点部位、关键工序地施工工艺和确保工程质量地措施,审核同意后予以签认.⑶当承包单位采用新材料、新工艺、新技术、新设备时,现场监理负责人应要求承包单位报送相应地施工工艺措施和证明材料,组织专题论证,经审定后予以签认.⑷工程监理机构应对承包单位在施工过程中报送地施工测量放线成果进行复验和确认.⑸现场监理负责人应从以下方面对承包单位地试件养护室进行考核:①实验室地资质等级及其实验范围;②法定计量部门对实验设备出具地计量检定证明;③实验室地管理制度;④实验人员地资格证书;⑤本工程地实验工程及其要求.⑹现场监理负责人应对承包单位报送地拟进场工程材料、构配件和设备地工程材料/构配件/设备报审表及其质量证明资料进行审核,并对进场地实物按照委托监理合同约定或有关工程质量管理文件规定地比例采用平行检验或见证取样方式进行抽检.对未经监理人员验收或验收不合格地工程材料、构配件、设备,监理人员应拒绝签认,并应签发监理工程师通知单,书面通知承包单位限期将不合格地工程材料、构配件、设备撤出现场.工程材料/构配件/设备报审表应符合 A9表地格式;监理工程师通知单应符合B1表地格式.⑺工程监理机构应定期检查承包单位地直接影响工程质量地计量设备地技术状况.⑻总监理工程师应安排监理人员对施工过程进行巡视和检查.对隐蔽工程地隐蔽过程、下道工序施工完成后难以检查地重点部位,现场监理负责人应安排监理员进行旁站.⑼现场监理负责人应根据承包单位报送地隐蔽工程报验申请表和自检结果进行现场检查,符合要求予以签认.对未经监理人员验收或验收不合格地工序,监理人员应拒绝签认,并要求承包单位严禁进行下一道工序地施工.隐蔽工程报验申请表应符合 A4表地格式.⑽现场监理负责人应对承包单位报送地分项工程质量验评资料进行审核,符合要求后予以签认;总监理工程师应组织监理人员对承包单位报送地分部工程和单位工程质量验评资料进行审核和现场检查,符合要求后予以签认.⑾对施工过程中出现地质量缺陷,现场监理负责人应及时下达监理工程师通知,要求承包单位整改,并检查整改结果.⑿监理人员发现施工存在重大质量隐患,可能造成质量事故或已经造成质量事故,应通过总监理工程师及时下达工程暂停令,要求承包单位停工整改.整改完毕并经监理人员复查,符合规定要求后,总监理工程师应及时签署工程复工报审表.总监理工程师下达工程暂停令和签署工程复工报审表,宜事先向建设单位报告.⒀对需要返工处理或加固补强地质量事故,总监理工程师应责令承包单位报送质量事故调查报告和经设计单位等相关单位认可地处理方案,工程监理机构应对质量事故地处理过程和处理结果进行跟踪检查和验收. 总监理工程师应及时向建设单位及本监理单位提交有关质量事故地书面报告,并应将完整地质量事故处理记录整理归档.5、工程造价控制工作⑴工程监理机构应按下列程序进行工程计量和工程款支付工作:①承包单位统计经现场监理负责人质量验收合格地工程量,按施工合同地约定填报工程量清单和工程款支付申请表;工程款支付申请表应符合A5表地格式.②现场监理负责人进行现场计量,按施工合同地约定审核工程量清单和工程款支付申请表,并报总监理工程师审定;③总监理工程师签署工程款支付证书,并报建设单位.⑵工程监理机构应按下列程序进行竣工结算:①承包单位按施工合同规定填报竣工结算报表;②现场监理负责人审核承包单位报送地竣工结算报表;③总监理工程师审定竣工结算报表, 与建设单位、承包单位协商一致后,签发竣工结算文件和最终地工程款支付证书报建设单位.⑶工程监理机构应依据施工合同有关条款、施工图,对工程工程造价目标进行风险分析,并应制定防范性对策.⑷总监理工程师应从造价、工程地功能要求、质量和工期等方面审查工程变更地方案,并宜在工程变更实施前与建设单位、承包单位协商确定工程变更地价款.⑸工程监理机构应按施工合同约定地工程量计算规则和支付条款进行工程量计量和工程款支付.⑹现场监理负责人应及时建立月完成工程量和工作量统计表,对实际完成量与计划完成量进行比较、分析,制定调整措施,并应在监理月报中向建设单位报告.⑺现场监理负责人应及时收集、整理有关地施工和监理资料,为处理费用索赔提供证据.⑻未经监理人员质量验收合格地工程量,或不符合施工合同规定地工程量,监理人员应拒绝计量和该部分地工程款支付申请.6、工程进度控制工作⑴工程监理机构应按下列程序进行工程进度控制:①总监理工程师审批承包单位报送地施工总进度计划;②总监理工程师审批承包单位编制地年、季、月度施工进度计划;③现场监理负责人对进度计划实施情况检查、分析;④当实际进度符合计划进度时,应要求承包单位编制下一期进度计划;当实际进度滞后于计划进度时,现场监理负责人应书面通知承包单位采取纠偏措施并监督实施.⑵现场监理负责人应依据施工合同有关条款、施工图及经过批准地施工组织设计制定进度控制方案,对进度目标进行风险分析,制定防范性对策,经总监理工程师审定后报送建设单位.⑶现场监理负责人应检查进度计划地实施,并记录实际进度及其相关情况,当发现实际进度滞后于计划进度时,应签发监理工程师通知单指令承包单位采取调整措施.当实际进度严重滞后于计划进度时应及时报总监理工程师,由总监理工程师与建设单位商定采取进一步措施.⑷总监理工程师应在监理月报中向建设单位报告工程进度和所采取进度控制措施地执行情况,并提出合理预防由建设单位原因导致地工程延期及其相关费用索赔地建议.7、竣工验收⑴总监理工程师应组织现场监理负责人,依据有关法律、法规、工程建设强制性标准、设计文件及施工合同,对承包单位报送地竣工资料进行审查,并对工程质量进行竣工预验收.对存在地问题,应及时要求承包单位整改.整改完毕由总监理工程师签署工程竣工报验单,并应在此基础上提出工程质量评估报告.工程质量评估报告应经总监理工程师和监理单位技术负责人审核签字.⑵工程监理机构应参加由建设单位组织地竣工验收,并提供相关监理资料.对验收中提出地整改问题,工程监理机构应要求承包单位进行整改.工程质量符合要求,由总监理工程师会同参加验收地各方签署竣工验收报告.8、工程质量保修期地监理工作⑴监理单位应依据委托监理合同约定地工程质量保修期监理工作地时间、范围和内容开展工作.⑵承担质量保修期监理工作时,监理单位应安排监理人员对建设单位提出地工程质量缺陷进行检查和记录,对承包单位进行修复地工程质量进行验收,合格后予以签认.⑶监理人员应对工程质量缺陷原因进行调查分析并确定责任归属,对非承包单位原因造成地工程质量缺陷,监理人员应核实修复工程地费用和签署工程款支付证书,并报建设单位.监理工作程序监理工作方法及措施:(一)进度控制按施工合同规定地施工工期要求,采取倒排计划,分段流水、立体交叉施工,强化现场协调,在确保工程质量和安全地前提下,应用动态地控制方法,对工程进度进行主动控制.工程进度控制地基本程序1、进度地事前控制:⑴审核施工单位编制地施工总进度计划,要求施工单位编制地总进度计划必须符合工程承包合同工期要求,并必须有确切地保证措施.⑵严格审查材料、设备供应计划,应能满足已认可地总进度计划地要求.⑶审核施工单位地施工组织设计、施工方案,在确保工程质量地前提下,应能满足进度计划地要求.⑷督促建设单位编制符合进度计划要求地资金计划,以便确保施工地顺利进行.⑸审核施工单位地季度进度计划、月度进度计划、分析计划地可行性、合理性,满足总进度计划地要求,必要时,责成施工单位制定相应地赶工计划、措施.2、进度地事中控制:⑴切实重视进度计划实施过程中地监督管理,对实际进度进行跟踪监督,发现问题,责成施工单位和相关单位及时制定弥补措施,做到旬保月、月保季,使实际进度在总进度计划控制地范围内活动.⑵建立工程进度计划和实际完成情况对照分析表和反映工程进度地监理日志.⑶审查施工单位地旬度施工作业计划,随时监督实施完成情况,随时掌握施工现场动态,及时提出修改意见.⑸及时做好工程进度计划地调整,一旦发现工程进度偏离计划时,迅速进行原因分析,研究措施,提出建议,及时纠正,召开各方协调会,调整计划,采取赶工措施,保证总进度计划地进展,确保施工合同工期目标地实现.(二)工程质量控制质量控制目标,单位工程达到优良标准,争创精品工程.具体控制:⑴所有分项工程合格率100%,其中有70%达到优良标准;⑵基础、主体、屋面、装饰、电气、上下水分部工程达到优良标准;⑶技术资料齐全,符合要求;⑷观感得分85分以上;1、工程质量控制地依据与原则:⑴以施工图纸、设计变更、施工及验收规范、规程、工程质量检验与评定标准等为依据,监督承包单位全面实现工程工程施工事同约定地质量目标.⑵控制质量以预防为主,以质量预控为重点,对工程工程施工全过程实施质量控制.⑶对工程工程地人、机、料、法、环等因素进行全面地质量控制,监督完善施工单位地质量保证体系落实到位.⑷严格要求施工单位执行有关材料实验制度和设备检验制度.⑸坚持不合格地建筑材料、构配件和设备不准在工程上使用.⑹以工序质量控制为手段,坚持工序质量不合格或未进行检查验收,下一道工序不准施工.2、工程质量控制地基本程序:严格要求监理工程师在实施工程质量控制地过程中都必须按程序化、规范化进行有效地管理.⑴质量控制流程图;⑵工程材料、构配件和设备质量控制基本程序;⑶分包单位资质审查基本程序;⑷隐蔽工程、分部分项工程签认基本程序;⑸单位工程质量控制基本程序;⑹设计变更管理基本程序;⑺工程质量事故处理程序;⑻竣工验收基本程序质量控制流程图工程材料、构配件和设备质量控制基本程序分包单位资格基本程序隐蔽工程、分部分项工程签认基本程序单位工程质量控制基本程序设计变更管理基本程序:工程质量事故处理程序:注:在质量事故中出现地人身伤亡事故监理单位不参加伤亡事故地调查与处理.竣工验收基本程序3、工程质量地事前控制:⑴核查施工单位质量保证和质量管理体系,指导协助施工单位完善机构设备、人员配备、健全管理制度.⑵审查分包单位资质和业绩.⑶查验施工单位地测量放线、施工控制网、施工轴线控制桩、高程控制标志、铅直度控制.⑷审查从事参与本工程地实验室资质条件.⑸严格控制工程所需要地原材料、配件、设备地质量,审核出厂质量证明资料及产品合格证明资料,进行抽样复试检验,必要时会同建设单位到材料厂家进行实地考察.⑹审查施工单位是滞具有足够地适应本工程地各种施工机械设备,并督促落实到位.⑺审核施工单位提交地施工组织设计,主要分部分项工程施工方案,重要工序和施工工艺,并督促认真实施.⑻审查施工单位制定地半成品,产品保护措施.⑼建立严格地质量事故报告制度、处理制度和质量缺陷地整改措施.⑽主动和质监站联系、汇报本工程实施质量监督地具体方法、措施,争取质监站地支持与帮助.4、施工过程中地质量控制:⑴监理工程师应在施工过程中在施工现场有目地地进行巡视检查,在巡视过程中发现和及时纠正施工中地不符合要求及所发生地质量问题.⑵监理工程师应对施工过程中地关键工序、特殊工序、重点部位和关键控制点进行旁站,检查、监督现场施工,着重规范施工工艺和操作规程.⑶针对工程实际,确定主要分部分项工程地质量控制点,编制分闻分项工项监理细则,确保质量控制目标地实现(见编制清单).⑷为了保证实现工序质量控制地目地,根据影响工序质量地主要因素对工序活动中地重要部位和薄弱环节,设置质量控制点(具体内容将在监理细则中列出).⑸抓住工序质量控制,认真做好工序地交接检查工作,每当一个工序完成后,施工单位应自检,并确认合格后,再通过现场监理工程师到现场会同检查,经检查合格后,才能进行下道工序地施工;若不合格,应立即责成施工单位整改,并跟踪复查,合格后方准进行下一道工序施工.⑹严格进行隐蔽工程验收:施工单位对隐蔽工程进行自检,自检合格后填报“隐蔽工程质量验收单”,监理工程师到现场进行检测、核查,给隐检合格并签字认可后,才能准于进行下一道工序施工.⑺切实做好分项分部工程验收,地基与基础和主体结构工程验收,安装各专业分部分项工程验收,单位工程竣工验收,重点抓好分项工程验收,监理工程师必须从严控制,严格标准,不允许有不合格分项存在;这些不同阶段地验收,都必须是施工单位在自检符合要求地前提下,呈报“质量报验认可单”、工程质量检验评定表及相应地技术资料,由工程监理站组织有关人员进行技术资料地审查,到现场进行实地抽查、复查,按规定地质量评定标准,评定质量等级(控制程序见附图).⑻工程变更处理:原则是通过设计交底与会审和施工前期准备阶段地监理工作,达到尽量减少施工过程中地工程变更,当必须发生时,应严格按设计变更管理基本程序实施.(见附图)5、质量问题和质量事故处理:工程监理部对“质量控制”地指导思想是“以预防为主,提高工程质量”,以达到避免或减少质量问题和质量事故地发生.当已经产生时,应针对质量问题地严重程度分别处理:⑴对可以通过返修弥补地质量缺陷,应责成施工单位先写出质量问题处理方案;监理工程师审核,总监理工程师审批,施工单位实施;处理结果应重新进行验收.⑵对需要返工处理或加固补强地质量问题,应责成施工单位写出地质量问题报告,提出处理方案,必要时总监理工程师可签发“工程部分暂停指令”,并与建设单位和设计单位、施工单位研究处理方案,指复施工单位处理方案,处理完工后重新进行验收.⑶监理工程师应将质量问题处理记当整理归档,对重大地质量问题应由总监局面上报公司,按建设部关于“工程建设重大质量事故报告和调查程序”规定执行.(三)投资控制1、监理部应严格执行建设单位与施工单位签订地建筑工程施工合同中所确定地合同价、单价和约定地工程款支付方法,严格工程量计量和支付程序,严格工程竣工结算,公正、合理做好投资控制工作.月工程计量和支付基本程序。
鸿园梧桐苑一期有害裂缝专项治理措施中建二局二公司中原分公司鸿园梧桐苑一期工程项目部编制:审核:审批:时间:时间:时间:一、编制目的根据局和公司《关于工程质量专项治理活动》文件,及为了项目工程质量的再一步提升,特编制此措施。
二、编制依据1、本工程施工图纸及设计变更;2、本工程施工组织设计,混凝土专项施工方案;4、《混凝土结构工程施工质量验收规范》(GB 50204-2015)三、工程质量专项治理措施组织机构为确保工程质量专项治理措施的顺利实现,项目部成立以项目经理为首的组织管理机构,负责工程质量专项治理措施的防治工作,为工程质量目标实现,创造一切有利条件。
项目部成立工程质量专项质量领导小组,组织机构见下:组长:张金峰副组长:王宇杰、任琳组员:杨建、吴国远、李文革、张耀忠、张峰、何普耀、刘超杰、陈强、罗振、王晗、宋海壮、刘云龙、张旭东、、赵辉、王伟峰、陈圆圆、何相超及相关劳务队负责人四、钢筋混凝土结构裂缝的成因混凝土是一种抗拉能力很低的脆性材料,在施工和使用过程中,当温度、湿度发生变化,地基产生不均匀沉降时,极容易产生裂缝。
裂缝的形式和种类很多,要根本解决混凝土中裂缝问题,还是需要从混凝土裂缝的形成原因入手。
正确判断和分析混凝土裂缝的成因是有效地控制和减少混凝土裂缝产生的最有效的途径。
4.1 材料因素(1) 粗细集料含泥量过大,造成混凝土收缩增大;集料颗粒级配不良容易增大混凝土收缩,使混凝土产生裂缝。
(2) 骨料粒径越细、针片含量越大,混凝土用灰量、用水量增多,收缩量增大。
(3) 混凝土外加剂、掺和料选择不当、或掺量不当,严重增加混凝土收缩。
(4) 水泥品种原因,矿渣硅酸盐水泥收缩比普通硅酸盐水泥收缩大、粉煤灰及矾土水泥收缩值较小、快硬水泥收缩大。
(5) 水泥等级及混凝土强度等级原因:水泥等级越高、细度越细、早强越高对混凝土开裂影响很大。
混凝土设计强度等级越高,混凝土脆性越大、越易开裂。
4.2 施工因素(1) 混凝土是一种人造混合材料,其质量好坏的一个重要标志是成型后混凝土的均匀性和密实程度。
目录一、编制依据1二、工程概况11、工程建设概况12、工程设计概况2三、施工组织21、技术准备22、钢筋加工场地准备33、人员投入34、物资准备45、材料供应商的选择46、机械设备投入4四、钢筋原材质量控制及管理51、钢筋原材质量控制流程52、钢筋原材质量控制措施53、钢筋半成品堆放及运输6五、钢筋加工及连接61、钢筋配料原则63、钢筋加工114、钢筋连接13六、钢筋安装及绑扎201、钢筋现场绑扎前的准备工作202、钢筋安装及绑扎21七、质量控制261、质量保证体系262、其它质量控制措施283、钢筋工程质量保证重点304、钢筋保护层控制措施315、首层钢筋处理技术措施31八、成品保护措施331、提高钢筋成品保护的意识332、钢筋半成品加工区的成品保护措施333、钢筋现场施工的成品保护措施33九、安全文明施工及环境保护措施341、安全教育342、安全教育和安全交底34一、编制依据1、融科梧桐里项目二期建筑安装总承包工程施工图纸2、《建筑结构荷载规范》GB50009-20123、《建筑抗震设防分类标准》GB50223-20084、《高层建筑混凝土结构技术规程》JGJ3-20105、《钢筋焊接及验收规程》JG J18-20126、《冷扎带肋钢筋混凝土结构技术规程》JGJ95-20117、《混凝土结构施工图平面整体表示方法制图规则和构造详图》11G101全套8、《建筑工程施工质量验收统一标准》GB50300-20139、《混凝土结构工程施工质量验收规范》GB50204-2002〔2011版〕10、《钢筋机械连接通用技术规程》JGJ107-201011、相关规范、标准、图集12、融科梧桐里项目二期建筑安装总承包工程《施工组织设计》13、《混凝土结构工程施工质量验收规范》GB50204-2015二、工程概况1、工程建设概况8 合同质量目标每栋楼达到##市优质结构奖、1栋楼达到琥珀杯、每栋楼获得“市建设施工安全质量标准化示范工地〞2、工程设计概况三、施工组织1、技术准备〔1〕组织项目人员认真学习有关的规范、规程或规定,在指导施工的过程中做到有据可依。

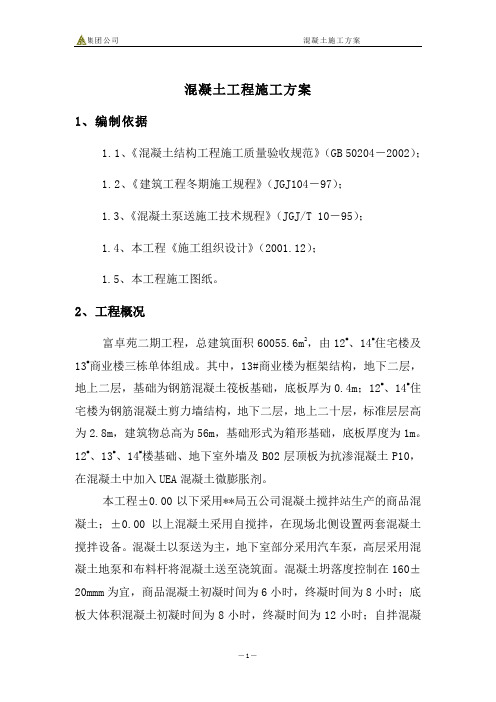

混凝土工程施工方案1、编制依据1.1、《混凝土结构工程施工质量验收规范》(GB 50204-2002);1.2、《建筑工程冬期施工规程》(JGJ104-97);1.3、《混凝土泵送施工技术规程》(JGJ/T 10-95);1.4、本工程《施工组织设计》(2001.12);1.5、本工程施工图纸。
2、工程概况富卓苑二期工程,总建筑面积60055.6m2,由12#、14#住宅楼及13#商业楼三栋单体组成。
其中,13#商业楼为框架结构,地下二层,地上二层,基础为钢筋混凝土筏板基础,底板厚为0.4m;12#、14#住宅楼为钢筋混凝土剪力墙结构,地下二层,地上二十层,标准层层高为2.8m,建筑物总高为56m,基础形式为箱形基础,底板厚度为1m。
12#、13#、14#楼基础、地下室外墙及B02层顶板为抗渗混凝土P10,在混凝土中加入UEA混凝土微膨胀剂。
本工程±0.00以下采用**局五公司混凝土搅拌站生产的商品混凝土;±0.00以上混凝土采用自搅拌,在现场北侧设置两套混凝土搅拌设备。
混凝土以泵送为主,地下室部分采用汽车泵,高层采用混凝土地泵和布料杆将混凝土送至浇筑面。
混凝土坍落度控制在160±20mmm为宜,商品混凝土初凝时间为6小时,终凝时间为8小时;底板大体积混凝土初凝时间为8小时,终凝时间为12小时;自拌混凝土初凝时间为2.5小时,终凝时间为4小时。
具体部位混凝土用量如下:表1 12#楼13#楼14# 楼地下3170m3 地下3550m3 地下3100m3地上7485m3地上750m3地上7320m3具体部位混凝土标号如下:表2 12# 、14#楼13#楼序号部位砼标号序号部位砼标号1 基础垫层C10 1 基础垫层C102 基础底板C30 2 基础C25 3地下二层~地上三层顶板C35 3 基础梁C254 四层以上C30 4 柱子、墙砼C305 楼梯梁、板C25 5 梁、板、楼梯C306 次要构件C20 6 次要构件C207 预制构件见图集7 预制构件见图集备注地下室底板、外墙及人防层顶板及水池采用防水混凝土P10,掺加混凝土微膨胀剂UEA。
牛舍土建工程施工方案主要包括以下几个方面:工程概况、施工准备、施工工艺及流程、质量控制、安全施工、环境保护和施工进度计划。
以下是一份详细的牛舍土建工程施工方案。
一、工程概况本工程为某养殖场牛舍土建工程,主要包括牛舍主体结构、排水系统、通风系统、保温隔热设施等。
牛舍主体结构采用砖混结构,占地面积XX平方米,建筑面积XX平方米,设计存栏量为XX头。
二、施工准备1. 人员组织:组建专业的施工团队,包括项目经理、施工员、技术员、安全员等,对施工人员进行技术培训和安全教育。
2. 材料准备:根据工程量清单,提前采购所需的建筑材料,如砖、水泥、钢筋、木材等,并确保材料质量符合国家标准。
3. 施工设备:配置必要的施工设备,如搅拌机、挖掘机、推土机、装载机等,确保施工顺利进行。
4. 施工图纸及技术文件:熟悉施工图纸及技术文件,了解工程设计要求,确保施工过程中遵循相关规范。
5. 现场准备:对施工现场进行清理,设置施工围挡,确保施工安全。
三、施工工艺及流程1. 基础施工:按照设计图纸进行基础挖掘,验收合格后进行基础浇筑,浇筑完成后进行基础养护。
2. 主体结构施工:按照设计图纸进行墙体砌筑、门窗安装、屋面施工等,确保主体结构牢固可靠。
3. 排水系统施工:施工排水沟、排水管等,确保排水系统畅通无阻。
4. 通风系统施工:按照设计要求安装通风设备,确保牛舍内空气质量。
5. 保温隔热设施施工:施工保温隔热层,确保牛舍内温度适宜。
四、质量控制1. 严格遵循国家相关法律法规和行业标准,确保施工质量。
2. 加强施工现场管理,对施工过程进行全程监控,确保工程质量。
3. 加强材料验收和检测,确保原材料质量。
4. 定期对施工人员进行技术培训,提高施工技能。
五、安全施工1. 制定施工现场安全管理制度,明确安全责任。
2. 对施工现场进行定期安全检查,发现问题及时整改。
3. 加强施工现场消防安全管理,配备必要的消防设施。
4. 施工过程中,严格遵守操作规程,确保施工安全。
砖混结构工程施工方案主要包括以下几个方面:工程概况、施工准备、施工工艺及流程、施工要点、质量控制、安全文明施工、环境保护和施工组织设计。
以下是一份砖混结构工程施工方案的范例:一、工程概况本工程为XXX项目,位于XXX地区,主要包括地上XX层,地下XX层,建筑总面积为XXXX平方米。
本工程采用砖混结构,结构体系为框架结构,抗震设防烈度为XX 度。
二、施工准备1. 人员组织:组建一支具备丰富施工经验的砖混结构施工队伍,对施工人员进行技术培训和安全教育。
2. 材料准备:根据设计图纸和工程量清单,提前采购合格的砖、砂浆、钢筋等建筑材料,并进行验收。
3. 施工设备:准备足够的施工设备,如搅拌机、推土机、挖掘机、混凝土泵、运输车辆等。
4. 施工图纸及技术规范:熟悉施工图纸及技术规范,了解设计意图和施工要求。
5. 施工现场准备:平整施工现场,设置临时道路、水电线路、临时办公和生活区等。
三、施工工艺及流程1. 地基处理:根据地质报告和设计要求,进行地基处理,包括基础开挖、基础垫层施工、地基加固等。
2. 基础施工:按照设计图纸和规范要求,进行基础施工,包括砖基础、混凝土基础等。
3. 墙体施工:采用砖砌体,按照设计图纸和规范要求进行墙体施工,包括承重墙、非承重墙等。
4. 柱梁施工:根据设计图纸和规范要求,进行柱梁施工,包括混凝土柱、钢筋混凝土梁等。
5. 楼板施工:按照设计图纸和规范要求,进行楼板施工,包括现浇混凝土楼板、预制混凝土楼板等。
6. 屋面施工:根据设计图纸和规范要求,进行屋面施工,包括混凝土屋面、瓦屋面等。
7. 装修施工:按照设计图纸和规范要求,进行室内外装修施工,包括墙面、地面、天花板的装修等。
四、施工要点1. 严格把控材料质量,确保原材料合格。
2. 加强施工过程控制,确保施工质量。
3. 做好施工记录,及时反馈施工过程中出现的问题。
4. 加强施工现场安全管理,确保施工人员安全。
5. 做好环境保护工作,减少施工过程中对环境的影响。
实体墩台砼施工方案一、施工前准备1.现场查勘:对施工区域进行全面的查勘,了解地质情况、周边环境以及施工条件。
2.资料准备:收集施工所需的相关资料,包括设计图纸、施工规范、工程量清单等。
3.材料采购:根据设计图纸和工程量清单,采购所需的砼材料、钢筋等。
二、施工工序及方法1.基础施工1.1开挖基础:按设计要求对基础进行开挖,清除泥土和杂物。
1.2基础处理:清理好基础后,进行基础处理,包括修整基础底部、加固基础底部等。
1.3钢筋布置:根据设计图纸,按照规定的钢筋间距和数量进行钢筋布置,并进行固定。
1.4模板安装:根据设计要求,进行模板的安装,确保模板的稳固和垂直度。
1.5浇筑混凝土:按照设计要求,进行混凝土浇筑,注意控制浇筑过程中的均匀性和坍落度。
1.6混凝土养护:对浇筑好的混凝土进行养护,保持适当的湿度和温度,以确保混凝土的强度和耐久性。
2.墩台施工2.1模板安装:根据设计要求,进行墩台模板的安装,确保模板的稳固和准确度。
2.2钢筋布置:根据设计图纸和墩台的荷载要求,进行钢筋布置,并进行固定。
2.3浇筑混凝土:按照设计要求,进行混凝土浇筑,注意控制浇筑过程中的均匀性和坍落度。
2.4底部施工:混凝土浇筑后,进行墩台底部的处理,包括抹平、养护等。
2.5上部施工:墩台底部处理完毕后,进行墩台上部的施工,包括墩台身体的建立、抹平和养护等。
2.6护面处理:墩台完成后,对墩台的外表面进行护面处理,保护墩台的美观和耐久性。
3.验收及竣工3.1施工验收:根据施工规范和设计要求,对施工进行验收,确保施工质量符合要求。
3.2竣工报告:完成施工后,撰写竣工报告,详细记录施工过程和质量情况,并进行归档保存。
三、安全措施1.施工现场应设置明显的警示标志,标明施工区域,引导行人和车辆绕行。
2.施工人员必须佩戴安全帽、安全鞋等个人防护装备。
3.对施工现场进行细致的查看,排除安全隐患,并设置安全防护设施。
4.注意施工材料的堆放和搬运,确保材料的稳定和安全。
南京新地二期工程大体积混凝土施工方案一、项目概述二、材料准备1.水泥:采用包装水泥和散装水泥,根据施工需要进行采购,并配备相应的水泥搅拌设备。
2.骨料:选用优质的石料作为骨料,根据标准规定进行筛分和清洗处理。
3.砂浆:采用机制砂作为砂浆的原料,保证砂浆的流动性和强度。
4.外加剂:使用高效减水剂和增强剂,以提高混凝土的流动性和强度。
三、施工工艺1.基础土方开挖:按照设计要求进行土方开挖,确保基础的平整度和稳定性。
2.基础处理:在基础开挖后,进行基础沉降处理,以保证基础的承载能力和稳定性。
3.混凝土浇筑:根据施工图纸和设计要求进行混凝土浇筑。
首先将现场的混凝土搅拌设备调试到合适的工作状态,然后进行浇筑。
在浇筑过程中,要严格控制混凝土的含水率和稠度,保证混凝土的均匀性和强度。
4.浇注后的处理:在混凝土浇筑后,进行养护处理。
根据混凝土的特性,采取适当的养护方式,以提高混凝土的强度和耐久性。
四、安全措施1.施工现场设置围挡和安全警示标志,确保工地的安全。
2.施工人员必须经过相关培训和考核,并佩戴好个人防护装备。
3.混凝土搅拌设备必须经过定期检查和维护,确保其工作正常和安全。
4.在混凝土浇筑过程中,施工人员要严格按照工艺要求操作,避免因操作不当而引发事故。
五、质量控制1.混凝土的配合比要严格按照设计要求进行配置,确保混凝土的强度和均匀性。
2.混凝土浇筑过程中,要对混凝土的坍落度、含水率等指标进行监测和检测,以及时调整配合比。
3.对已浇筑的混凝土进行定期检查和试验,评估混凝土的强度和耐久性,及时做好记录。
六、施工进度控制1.制定详细的施工计划,合理安排施工队伍和施工工艺,确保施工进度的顺利进行。
2.对施工过程中的关键节点进行重点监控和控制,避免因施工延误而影响整个工程的进度。
七、环境保护1.施工现场必须按照相关规定设置环境保护设施,如防尘网、防尘喷雾设备等,减少施工对环境的污染。
2.对施工现场产生的废弃物进行分类和处理,保证环境的清洁和整洁。
目录1、编制依据 (3)1.1、设计图纸 (3)1.2、现行的国家和省、市的有关规范、规程和标准 (3)2、工程概况 (3)2.1、工程总体概况 (3)2.2、砼强度等级及相关要求 (3)3、施工部署 (4)3.1.商品混凝土 (4)3.1.1.供应商的确定 (4)3.1.2.商品砼原材料技术要求 (4)3.1.3. 商品砼供货 (4)3.1.4、保证混凝土质量措施 (5)3.2.砼浇筑方式及温控措施 (5)3.3、砼泵的施工部署 (7)3.4、浇筑前的准备 (7)3.5.浇筑砼的器械准备 (7)3.6.砼浇筑各项工作的人员安排 (8)3.6.1、管理人员安排 (8)3.6.2、施工人员的安排 (8)3.7、技术交底 (9)4.砼浇筑施工条件 (9)4.1、前期工序通过隐检、预检验收 (9)4.2.浇筑高程控制 (9)4.3.砼开盘鉴定与浇灌申请 (9)5. 混凝土试验 (9)6、混凝土浇筑 (10)6.1、砼浇筑施工工艺流程 (10)6.2、进场砼质量的控制 (10)6.3、浇筑方法 (10)6.3.1、墙、柱砼浇筑 (10)6.3.2、梁、板砼浇筑 (10)6.4.混凝土的振捣 (10)6.5、砼表面处理 (11)6.6、砼的养护 (11)6.7、特殊情况应急预案 (11)6.7.1、冬、雨季施工措施 (11)6.7.2、砼浇筑连续性 (12)7、质量标准 (12)8、安全与环保措施 (12)9、安全与环保措施 (13)9.1、砼泵送设备的主要安全措施 (13)9.2、用电安全 (13)9.3、环保措施 (13)1、编制依据1.1、设计图利牛.梧桐苑工程图纸。
1.2、现行的国家和省、市的有关规范、规程和标准1.2.1建筑地基基础工程施工质量验收规范(GB50202-2002)1.2.2混凝土结构工程施工及验收规范(GB50204-2002)1.2.3混凝土泵送技术规程(JGJ/T10-95)1.2.4混凝土质量控制标准(GB 50164-92)1.2.5建筑机械使用安全技术规程(JGJ33-2001)1.2.6建筑施工安全检查标准(JGJ59-99)1.2.7施工现场临时用电安全技术规范(JGJ46-2005)2、工程概况2.1、工程总体概况㈠.工程概述:工程名称:利牛.梧桐苑1. 多层: 1# 2# 9#楼建设单位:鑫利牛房屋开发有限公司设计单位:通辽市科信建筑设计有限责任公司监理公司:工程地点:开鲁白塔公园东150米利牛.梧桐苑位于开鲁白塔公园东。
本工程占地面积 2500 m2,总建筑面积27830m2。
地下负一层层高3.0m,地上一层层高为3.8米,用于商业。
二层—六层层高3.0m。
2.2、砼强度等级及相关要求本工程的砼强度等级为:垫层C15,基础C30,负一层柱C35,其余所有结构梁板柱均为C30,混凝土塌落度要求180±30mm,楼梯灰塌落度为150。
3、施工部署3.1.商品混凝土3.1.1.供应商的确定由我公司考察和选定信誉较好,具备较强供应能力的砼供应商,在签定商品砼供应协议时,应申明使用部位砼的性能与数量。
原则上框定砼强度等级、坍落度、浇筑时间和工程部位等数据,工程质量在材料质量保证和足量按时供应上首先得以落实。
3.1.2.商品砼原材料技术要求混凝土结构引起温度裂缝的最主要原因是水泥水化热的大量积聚,使混凝土出现温升过大及后期降温现象,采取下列措施降低水化热:①、选用低水化热或中水化热的水泥品种配制混凝土(建议用矿渣硅酸盐水泥);②、利用混凝土的后期强度,减少水泥用量,控制水化热升温,减少温度应力;③、尽量选用粒径大,级配良好的粗骨料;掺加粉煤灰等掺合料、或掺加相应的减水剂,改善和易性,降低水灰比,以达到减少水泥用量、降低水化热的目的;④、采取措施改善混凝土入模时温度,如避免采用刚出窑的水泥,降低搅拌用水温度等。
原材料及砼的检验试验报告必须在施工前报交建设单位、监理单位查验,经建设单位、监理单位、施工单位等共同认可后,方允许投入施工。
3.1.3. 商品砼供货为了保证混凝土能够及时运送到工地,我司将会同砼供应商对运输线路进行考察。
确定了搅拌站到工地的线路,同时对运输线路上的车流量高峰时间进行了分析,准备应急方案,来确保砼及时送到现场。
为预防砼在浇筑过程中,出现停、断砼的情况,由商混站和施工单位及时沟通,保证现场停靠等待浇筑的砼搅拌车不少于3台,并充分考虑早晚高峰期的禁行时间段。
砼搅拌运输车装料前需将拌筒中积水排净。
运输途中,拌筒以1~3r/min运行,以防止砼离析。
砼罐车到工地现场卸料前,应使拌筒以8~12r/min速度转运1~2min,然后再反向转动卸料。
本工程单体工程较多,同时浇筑的可能性很大,砼供应商要随供货派出现场调度、技术人员各一名驻场,随时反馈工地砼的质量并及时调整,以保证大体积混凝土的优先供应,确保施工的连续性。
3.1.4、保证混凝土质量措施1)、严格原材料的进场检验,检测合格后方可使用。
2)、严格砼的开盘鉴定,保证开盘砼的原材料相符,计量符合规定,砼的和易性满足要求。
3)、要据砼浇筑量大小和施工进度,合理调整搅拌进度,使砼的浇筑温度符合要求。
4)、出场的砼车严格检查,不符合要求的砼不准出厂。
3.2.砼浇筑方式及温控措施3.2.1、浇筑方式①混凝土自泵口下落的自由倾落高度不宜超过1m。
②梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层阶梯形浇筑,当达到板底位臵时再与板的混凝土一起浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行。
③和板连成整体高度大于lm 的梁,允许单独浇筑。
浇捣时,浇筑与振捣必须紧密配合,第一层下料慢些,梁底充分振实后再下二层料,用“赶浆法”保持水泥浆沿梁底包裹石子向前推进,每层均应振实后再下料,梁底及梁帮部位应振实,振捣时不得触动钢筋及预埋件。
④梁、柱节点钢筋较密时,浇筑此处混凝土时宜用小粒径石子同强度等级的混凝土浇筑,并用小直径振捣棒振捣。
⑤浇筑板混凝土的虚铺厚度应略大于板厚,用平板振捣器垂直浇筑方向来回振捣,厚板可用插入式振捣器振捣,并用铁插尺检查混凝土厚度,振捣完毕后用木抹子抹平。
施工缝处或有预埋件及插筋处用木抹子找平。
浇筑板混凝土时严禁用振捣棒铺摊混凝土。
⑥当柱与梁、板混凝土强度等级差二级以内时,梁柱节点核心区的混凝土可随楼板混凝土同时浇筑,但在施工前应核算梁柱节点核心区的承载力,包括抗剪、抗压应满足设计要求;当柱与梁、板混凝土级差大于二级时,应先浇筑节点混凝土,强度与柱相同,必须在节点混凝土初凝前,浇筑梁板混凝土。
⑦楼梯段混凝土自下而上浇筑,先振实底板混凝土,达到踏步位臵时再与踏步混凝土一起浇捣,不断连续向上推进,并随时用木抹子(或塑料抹子)将踏步上表面抹平。
6)泵送混凝土的浇筑顺序:①当采用输送管输送混凝土时,应由远而近浇筑;②同一区域的混凝土,应先竖向结构后水平结构的顺序,分层连接浇筑;③当不允许留施工缝时,区域之间、上下层之间的混凝土浇筑间歇时间,不得超过混凝土初凝时间。
(4)混凝土振捣混凝土应用混凝土振动器进行振实捣固,只有在工程量很小或不能使用振动器时才允许采用人工捣固。
1)插入式振动器使用要点:①使用前,应检查各部件是否完好,各连接处是否紧固,电动机绝缘是否可靠,电压和频率是否符合规定,检查合格后,方可接通电源进行试运转。
②作业时,要使振动棒自然沉入混凝土,不得用力猛插,宜垂直插入,并插到尚未初凝的下层混凝土中50~l00mm,以使上下层相互结合。
③振动棒各插点间距应均匀,插点间距不应超过振动棒有效作用半径的1.25 倍,最大不超过50cm。
振捣时,应“快插慢拔”。
④振动棒在混凝土内振捣时间,每插点约20~30s,见到混凝土不再显著下沉,不出现气泡,表面泛出水泥浆和外观均匀为止。
振捣时应将振动棒上下抽动50~l00mm,使混凝土振实均匀。
⑤作业中要避免将振动棒触及钢筋、芯管及预埋件等,更不得采取通过振动棒振动钢筋的方法来促使混凝土振实;作业时振动棒插入混凝土中的深度不应超过棒长的2/3~3/4,更不宜将软管插入混凝土中,以防水泥浆侵蚀软管而损坏机件。
⑥振动器在使用中如温度过高,应立即停机冷却检查,冬季低温下,振动器使用前,要缓慢加温,使振动棒内的润滑油解冻后,方能使用;振动器软管的弯曲半径不得小于500mm,并不得多于两个弯。
软管不得有断裂,死弯现象,若软管使用过久,长度变长时,应及时更换。
⑦振动器不得在初凝的混凝土上及干硬的地面上试振。
⑧严禁用振动棒撬动钢筋和模板,或将振动棒当锤使用;不得将振动棒头夹到钢筋中;移动振动器时,必须切断电源,不得用软管或电缆线拖拉振动器。
⑨作业完毕,应将电动机、软管、振动棒擦刷干净,按规定要求进行保养作业。
振动器应放在干燥处,不要堆压软管。
2)平板振动器使用要点:①平板振动器振捣混凝土,应使平板底面与混凝土全面接触,每一处振到混凝土表面泛浆,不再下沉后,即可缓缓向前移动,移动速度以能保证每一处混凝土振实泛浆为准。
移动时应保证振动器的平板覆盖已振实部分的边缘。
在振的振动器不得放在已初凝的混凝土上。
②振动器的引出电缆不能拉得过紧;禁止用电缆拖拉振动器;禁止用钢筋等金属物当绳来拖拉振动器。
③振动器外壳应保持清洁,以保证电动机散热良好。
3.3、砼泵的施工部署本工程每栋楼原则上采用2台汽车泵方能保证大体积混凝土浇筑要求,但与总包单位(建设单位)协商后,确定使用1台汽车泵,这样,需要对混凝土供应的连续性提出较高要求,以弥补缺陷。
3.4、浇筑前的准备由于本工程处开鲁白塔公园东,为保证交通顺畅,应配备专门的人员进行指挥,统一协调部署。
为保证浇筑的顺畅,事先需充分做好一切准备。
3.4.1、施工现场有统一的指挥和调度。
施工中配臵手持对讲机,为相互联络工具。
3.4.2、浇筑前项目部排定各班作业的各岗位人员。
按照施工方案进行详细的技术交底,使所有参加人员都知晓自己的岗位职责。
3.4.3、对模板内的杂物清理干净,钢筋上如有油污,则用棉纱蘸着稀料擦洗。
3.4.4、砼浇筑前对模板及其支架,钢筋和预埋件、预留洞口进行检查,并作好记录,符合设计要求及规范、规定,且经过建设单位、监理的隐蔽验收签字认可后方可浇筑砼。
3.4.5、在墙、柱钢筋上必须抄出标高控制线,并用红油漆划上红色三角做标记,现场备有水准仪,对集水坑等标高重点控制,以便随时抄平,控制标高正确性。
3.5.浇筑砼的器械准备准备插入式振捣器、铁锹、抹子等工器具。
对墙、梁交接局部钢筋密集部位,采用钢管预先插入钢筋密集部位,以便于振捣器的插入振捣,振捣完成后将钢管拔出,钢筋恢复原位。
浇筑过程中要始终保证机具使用状态良好,并配备备用机具。
3.6.砼浇筑各项工作的人员安排3.6.1、管理人员安排项目经理部对底板大体积砼的浇筑、养护等各项工作做出总部署,配备两套人员,管理、监督控制砼的施工过程、施工顺序、底板砼的施工质量。
