人行道混凝土垫层检验批质量检验记录一、工程概况人行道混凝土垫层是人行道建设中不可或缺的一道工序,为确保人行道的安全和使用寿命,质量检验记录是必不可少的环节。
本文档记录了人行道混凝土垫层的质量检验过程和结果,以保证人行道的质量达到设计要求。
二、检验项目及标准1. 原材料检验:包括水泥、砂、骨料等原材料的检验,按照相关标准进行检测。
2. 混凝土配合比检验:按照设计要求的配合比进行检验。
3. 浇注前的准备工作:检查模板的结构、固定情况是否符合要求。
4. 浇注过程检验:包括浇注前、浇注中和浇注后的检验,检查砂浆的均匀性、充实度等。
5. 硬化过程检验:浇注后的养护和硬化过程的检验,包括保温、湿润等。
三、检验记录内容1. 工程信息:记录人行道混凝土垫层的工程名称、工程编号等基本信息。
2. 施工单位:记录承建人行道混凝土垫层的施工单位的名称和联系方式。
3. 检验日期:记录检验的具体日期。
4. 原材料检验记录:包括水泥、砂、骨料等原材料的检验结果记录。
5. 配合比检验记录:记录按照设计要求的配合比进行的检验结果。
6. 模板检验记录:记录人行道混凝土垫层模板的检验结果,包括结构和固定情况的检查。
7. 浇注过程检验记录:记录浇注前、浇注中和浇注后的检验结果,包括砂浆的均匀性、充实度等。
8. 硬化过程检验记录:记录养护和硬化过程的检验结果,包括保温、湿润等情况的记录。
9. 检验结论:根据检验结果,给出人行道混凝土垫层的质量检验结论。
如发现问题,应记录问题和处理措施。
10. 检验人员签名:检验人员对检验结果的确认和签字。
四、质量问题处理措施1. 如果在检验中发现问题,应立即停止施工,并采取相应的措施解决问题。
2. 相关问题应及时通知施工单位,并要求施工单位提出整改意见和措施。
3. 对于严重影响人行道质量和安全的问题,应严肃处理,并追究相关责任人的责任。
结论本文档记录了人行道混凝土垫层质量检验的过程和结果,通过检验可以了解人行道混凝土垫层的质量状况,并及时发现问题并解决。
混凝土垫层施工混凝土垫层是在基层和面层之间的构造层,其作用主要是隔水、排水、防冻,改善基层和土基的工作条件,并为面层施工提供良好的工作基础。
混凝土垫层施工质量的好坏,直接影响到整个地面工程的质量和使用寿命。
下面,我们就来详细了解一下混凝土垫层的施工过程。
一、施工准备1、材料准备水泥:应选用强度等级不低于 325 的普通硅酸盐水泥或矿渣硅酸盐水泥。
水泥应有出厂合格证和复试报告,其质量应符合国家现行标准的规定。
砂:宜选用中砂或粗砂,含泥量不应大于 3%。
砂的质量应符合国家现行标准《普通混凝土用砂质量标准及检验方法》(JGJ 52)的规定。
石子:宜选用粒径为 5~315mm 的碎石或卵石,含泥量不应大于2%。
石子的质量应符合国家现行标准《普通混凝土用碎石或卵石质量标准及检验方法》(JGJ 53)的规定。
水:宜采用饮用水。
当采用其他水源时,水质应符合国家现行标准《混凝土拌合用水标准》(JGJ 63)的规定。
2、主要机具准备混凝土搅拌机:应根据施工规模和现场条件选择合适型号的搅拌机。
运输车辆:如手推车、翻斗车等,用于运输混凝土。
振捣设备:如平板振捣器、插入式振捣器等,用于振捣混凝土。
抹光机:用于混凝土表面的抹平压光。
其他工具:如铁锹、刮杠、水平尺、木抹子、铁抹子等。
3、作业条件准备基层已清理干净,并经验收合格。
水平标高控制线已测设完毕,并经复查无误。
模板已支设完毕,并经验收合格。
混凝土配合比已确定,并经试配调整。
二、施工工艺流程1、基层处理清除基层表面的杂物、灰尘和油污等,确保基层表面干净、平整。
对基层表面的凹凸不平处,应采用水泥砂浆或细石混凝土进行修补,使其平整。
2、测设标高控制线根据设计要求和施工规范,在基层上测设出混凝土垫层的标高控制线。
标高控制线应采用水准仪进行测设,确保其精度符合要求。
3、模板支设根据混凝土垫层的厚度和尺寸,选择合适的模板材料和支设方式。
模板应安装牢固、顺直,拼缝严密,不得漏浆。
第1篇一、前言浇筑垫层是建筑工程中地基处理的重要环节,其质量直接影响到上部结构的稳定性和使用寿命。
本方案针对浇筑垫层施工,从施工准备、施工工艺、质量控制、安全管理等方面进行详细阐述,以确保施工质量和工程进度。
二、施工准备1. 施工图纸和技术资料施工前,必须仔细阅读施工图纸,了解垫层的结构形式、尺寸、材料要求等。
同时,收集相关技术资料,如垫层设计规范、施工规范、材料标准等。
2. 施工人员组织施工人员,包括项目经理、技术负责人、施工员、质检员、安全员等,明确各自职责,确保施工过程中各项工作有序进行。
3. 施工机械和设备根据施工图纸和施工方案,准备施工所需的机械设备,如混凝土搅拌机、平板振动器、水平尺、水准仪、推土机、挖掘机等。
4. 施工材料根据设计要求,准备垫层材料,如水泥、砂、石子、防水剂等。
确保材料质量符合国家相关标准。
5. 施工场地施工场地应平整、坚实,满足施工要求。
如有必要,进行场地平整、排水、围挡等准备工作。
三、施工工艺1. 基础处理对基础进行清理,清除杂物、杂草、泥土等,确保基础表面干净、平整。
如有必要,对基础进行加固处理。
2. 垫层材料准备按照设计要求,将水泥、砂、石子等材料进行配比,确保材料质量符合规范要求。
混凝土搅拌机进行搅拌,搅拌均匀。
3. 垫层施工(1)放样:根据设计图纸,确定垫层的位置、尺寸和厚度,使用水准仪进行放样。
(2)铺设:将搅拌好的混凝土均匀铺设在基础上,使用平板振动器进行振动,确保混凝土密实。
(3)抹面:待混凝土初凝后,用抹子进行抹面,使垫层表面平整、光滑。
(4)养护:在垫层表面覆盖塑料薄膜,保持湿润,进行养护,养护时间不少于7天。
4. 防水层施工(1)防水材料准备:按照设计要求,准备防水材料,如防水剂、防水涂料等。
(2)施工:将防水材料均匀涂抹在垫层表面,形成防水层。
防水层施工完成后,进行养护。
四、质量控制1. 材料质量:严格控制原材料质量,确保材料符合国家相关标准。
混凝土垫层施工方案一、项目背景混凝土垫层是在地面基础上进行施工的一种常见工程,用于提供坚实的基础支撑和保护地面。
本文将详细介绍混凝土垫层施工方案。
二、施工准备1. 确定施工区域:根据工程需求,确定需要施工的区域范围。
2. 地面清理:清理施工区域,确保地面平整、无杂物和污垢。
3. 检查地基:对地基进行检查,确保地基承载能力符合要求。
4. 准备施工材料和设备:准备好混凝土、水泥、沙子、石子等施工材料,以及搅拌机、振动棒等施工设备。
三、施工步骤1. 基础处理:在地基上铺设一层砂浆,用来填平地基不平整的部份,提高地面平整度。
2. 铺设隔离层:在基础处理完成后,铺设一层隔离层,用塑料薄膜或者沥青纸等材料,防止混凝土与地基直接接触,起到隔离作用。
3. 混凝土浇筑:将预先准备好的混凝土倒入施工区域,利用搅拌机进行搅拌,确保混凝土的均匀性。
然后将混凝土倒入施工区域,利用振动棒进行均匀压实,排除空隙温和泡。
4. 表面处理:在混凝土浇筑完成后,使用抹光机对表面进行抹平和光洁处理,以提高混凝土垫层的平整度和美观度。
5. 养护:混凝土浇筑完成后,进行养护工作。
养护时间根据混凝土的配方和环境条件而定,普通需要7-14天的时间。
四、质量控制1. 施工材料的质量:混凝土、水泥、沙子、石子等施工材料要求符合国家标准,确保施工质量。
2. 施工设备的使用:使用搅拌机、振动棒等施工设备时,操作人员应熟悉设备的使用方法,确保施工过程中设备的正常运行。
3. 施工工艺的控制:按照施工步骤进行施工,确保每一个环节的质量控制,避免施工中浮现问题。
4. 施工现场的管理:对施工现场进行管理,确保施工过程中的安全和秩序。
五、安全注意事项1. 施工人员必须佩戴符合要求的安全防护用品,如安全帽、安全鞋等。
2. 施工现场应设置明显的安全警示标志,以提醒工人和他人注意安全。
3. 施工期间应保持施工现场的整洁,避免杂物和工具造成安全隐患。
4. 施工过程中应注意防止混凝土溅到人体或者眼睛,必要时应佩戴防护眼镜和手套。
C15素混凝土垫层施工方案C15素混凝土垫层施工方案一、工程概述本工程为C15素混凝土垫层施工,位于市区新建道路改建项目。
该垫层位于道路基层与路基之间,主要起到传递荷载、分散压力、防止不均匀沉降等作用,对保证道路结构的稳定性和耐久性具有重要意义。
二、施工工艺流程1、准备工作:包括现场勘查、材料采购、机械设备进场等。
2、道路清理与整平:清除原地面的杂物和浮土,整平路面。
3、测量放样:根据设计图纸进行测量放样,确定素混凝土垫层的厚度和边线。
4、模板安装:根据测量放样结果,安装模板并调整其位置。
5、混凝土搅拌与运输:按照设计配合比进行混凝土搅拌,采用自卸车运输至施工现场。
6、混凝土浇筑与振捣:使用平板振动器振捣混凝土,确保振捣密实。
7、表面抹平:在混凝土初凝前,进行表面抹平,保证垫层表面平整度。
8、养护:按规定进行养护,保证垫层质量。
9、拆模与验收:在达到设计强度要求后,进行拆模,并进行质量验收。
三、施工要点1、模板安装应牢固,位置准确,防止在混凝土浇筑过程中发生位移。
2、混凝土搅拌应均匀,运输过程中应防止离析现象。
3、混凝土浇筑应分层进行,每层厚度控制在20-30cm。
4、使用平板振动器振捣,确保振捣密实,无漏振现象。
5、表面抹平应在混凝土初凝前进行,保证表面平整度。
6、养护采用覆盖洒水方法,保持垫层表面湿润,养护时间不少于7天。
四、质量保证措施1、严格控制原材料质量,确保混凝土强度和稳定性。
2、加强混凝土搅拌、运输、浇筑、振捣等环节的质量控制,确保混凝土质量。
3、定期对模板、机械设备进行检查和维护,确保设备运行正常。
4、实行工序验收制度,对每一道工序进行质量检查和控制。
5、加强质量记录和追溯管理,确保质量问题的及时发现和处理。
五、安全保障措施1、施工现场设置安全警示标志和安全防护设施,确保施工安全。
2、对操作工人进行安全教育培训,提高安全意识。
3、混凝土搅拌、运输、浇筑等环节应遵守安全操作规程,确保安全生产。

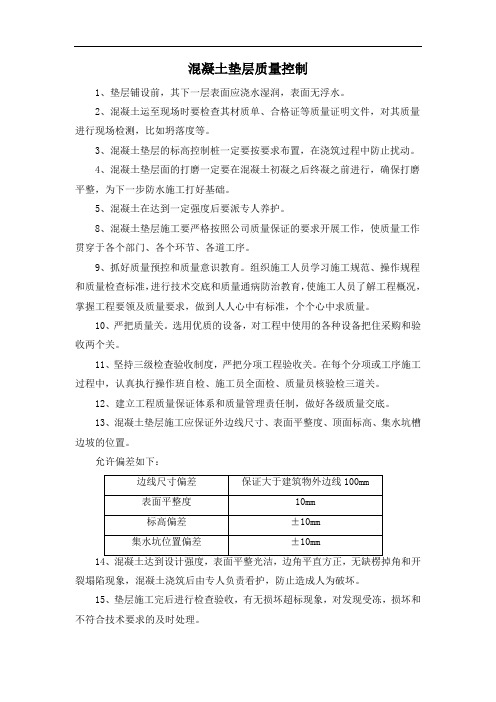

混凝土垫层质量控制1、垫层铺设前,其下一层表面应浇水湿润,表面无浮水。
2、混凝土运至现场时要检查其材质单、合格证等质量证明文件,对其质量进行现场检测,比如坍落度等。
3、混凝土垫层的标高控制桩一定要按要求布置,在浇筑过程中防止扰动。
4、混凝土垫层面的打磨一定要在混凝土初凝之后终凝之前进行,确保打磨平整,为下一步防水施工打好基础。
5、混凝土在达到一定强度后要派专人养护。
8、混凝土垫层施工要严格按照公司质量保证的要求开展工作,使质量工作贯穿于各个部门、各个环节、各道工序。
9、抓好质量预控和质量意识教育。
组织施工人员学习施工规范、操作规程和质量检查标准,进行技术交底和质量通病防治教育,使施工人员了解工程概况,掌握工程要领及质量要求,做到人人心中有标准,个个心中求质量。
10、严把质量关。
选用优质的设备,对工程中使用的各种设备把住采购和验收两个关。
11、坚持三级检查验收制度,严把分项工程验收关。
在每个分项或工序施工过程中,认真执行操作班自检、施工员全面检、质量员核验检三道关。
12、建立工程质量保证体系和质量管理责任制,做好各级质量交底。
13、混凝土垫层施工应保证外边线尺寸、表面平整度、顶面标高、集水坑槽边坡的位置。
允许偏差如下:裂塌陷现象,混凝土浇筑后由专人负责看护,防止造成人为破坏。
15、垫层施工完后进行检查验收,有无损坏超标现象,对发现受冻,损坏和不符合技术要求的及时处理。
16、混凝土施工加强基底保护,防止扰动地基,使基土质量必须符合设计要求。
17、雨季基坑保护措施,基坑坡顶修筑一条240×300的挡水坎,沿基坑底部一周做300×300的排水沟,每 30 米设置一个集水井,排水沟将水引至集水井内,再用潜水泵,抽水至坑外排水沟。
第1篇一、工程概况垫层混凝土是建筑物基础工程的重要组成部分,其主要作用是提高地基承载力,分散基础荷载,防止地基不均匀沉降。
本工程垫层混凝土施工方案适用于各类地基基础工程,包括住宅、商业、工业等各类建筑物。
二、施工准备1. 技术准备(1)熟悉设计图纸,了解垫层混凝土的设计要求,确保施工质量。
(2)掌握垫层混凝土施工规范、标准及操作规程。
(3)组织施工人员进行技术交底,明确施工要求和质量标准。
2. 材料准备(1)水泥:应选用符合国家标准的水泥,如硅酸盐水泥、普通硅酸盐水泥等。
(2)砂:选用中粗砂,含泥量不大于3%,细度模数在2.3~3.0之间。
(3)石子:选用粒径为5~20mm的碎石或砾石,含泥量不大于1%。
(4)外加剂:根据工程需要,选用合适的外加剂,如减水剂、早强剂等。
3. 施工设备准备(1)混凝土搅拌机:用于混凝土的搅拌。
(2)混凝土运输车:用于混凝土的运输。
(3)平板振动器:用于混凝土的振捣。
(4)水平尺:用于检测混凝土的平整度。
(5)水准仪:用于测量标高。
4. 施工人员准备组织一支具有丰富施工经验的专业施工队伍,包括混凝土搅拌工、运输工、振捣工、测量工等。
三、施工工艺流程1. 施工放样根据设计图纸,进行施工放样,确定垫层混凝土的平面位置和标高。
2. 地基处理对地基进行清理,确保地基表面平整、坚实,无杂物、杂草等。
3. 模板支设根据垫层混凝土的设计厚度,制作并支设模板,确保模板牢固、平直。
4. 混凝土搅拌按照配合比要求,将水泥、砂、石子等原材料进行搅拌,搅拌均匀。
5. 混凝土运输使用混凝土运输车将搅拌好的混凝土运至施工现场。
6. 混凝土浇筑将混凝土倒入模板内,采用人工或机械进行浇筑,确保混凝土密实、均匀。
7. 振捣使用平板振动器对混凝土进行振捣,消除气泡,提高混凝土的密实度。
8. 表面处理待混凝土初凝后,进行表面处理,包括抹平、压光等。
9. 养护按照规范要求,对混凝土进行养护,保证混凝土强度和耐久性。
第1篇一、工程概况混凝土垫层施工是建筑工程中常见的施工工艺,主要用于建筑物的基础施工,起到承载、分布荷载、保护地基等作用。
本施工方案适用于各类建筑物、构筑物的基础混凝土垫层施工。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解工程概况、垫层设计要求、施工工艺及质量控制标准。
2. 施工人员:组织施工人员,进行技术交底,明确施工任务、质量要求及安全措施。
3. 施工材料:准备垫层混凝土、钢筋、模板、水泥、砂、石子等材料,确保材料质量符合设计要求。
4. 施工机械设备:准备混凝土搅拌机、泵送设备、运输车辆、振捣器、钢筋加工设备、模板支撑体系等机械设备。
5. 施工现场:确保施工现场平整、排水良好,满足施工要求。
三、施工工艺1. 施工顺序:根据施工图纸,确定垫层施工顺序,一般按照先基础处理、后垫层施工的顺序进行。
2. 基础处理:对地基进行平整、夯实,清除杂物,确保地基承载力满足设计要求。
3. 模板制作与安装:根据垫层设计尺寸,制作模板,并按照设计要求进行安装。
模板应平整、牢固,防止漏浆。
4. 钢筋加工与安装:根据设计要求,加工钢筋,并按照设计位置进行安装。
钢筋应顺直、牢固,防止变形。
5. 混凝土浇筑:采用混凝土搅拌机搅拌混凝土,确保混凝土质量。
混凝土运输过程中,防止离析、泌水。
按照设计要求进行浇筑,分层厚度不宜超过30cm。
6. 振捣:采用振捣器进行振捣,确保混凝土密实。
振捣时间不宜过长,防止混凝土产生蜂窝、麻面等质量问题。
7. 混凝土养护:混凝土浇筑完成后,及时进行养护,保持湿润,防止裂缝、收缩等质量问题。
8. 施工缝处理:施工缝应按照设计要求进行处理,确保施工缝处混凝土质量。
9. 质量检查:施工过程中,对垫层混凝土进行质量检查,确保混凝土强度、密实度等指标符合设计要求。
四、质量控制1. 材料质量控制:确保原材料质量符合设计要求,对进场材料进行抽样检验。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
混凝土工程质量控制措施1、施工单位必须制定详细的墙板混凝土浇筑方案,报建设单位和监理单位批准后实施。
2、混凝土所用水泥、砂、石、外加剂等必须符合施工规范和有关标准规定;并与结构安全等级相适应。
水泥、外加剂、砂、石骨料尽可能使用同一生产厂家和同一产地;混凝土所用原材料进场必须有出厂质量证书和施工单位的实验报告,并报监理抽监合格后方可使用。
3、施工单位在确定混凝土配合比时,混凝土的施工配制必须符合“混凝土结构工程施工及验收规范”的要求:4、混凝土自高处倾落的自由高度,不应超过2m。
在浇筑竖向结构混凝土前,应先在底部填以50mm厚的与混凝土砂浆成分相同的水泥砂浆,超过3m时,应采用串筒、溜槽或振动溜管使混凝土下落。
5、混凝土浇筑层的厚度,应符合规范要求。
6、混凝土在运输、浇筑及间歇的全部时间应按规范要求加以控制。
7、施工缝处在继续浇筑混凝土时,对以硬化的混凝土表面上,应清除水泥薄膜和松动石子以及软弱混凝土层。
在浇筑混凝土前用水冲洗干净,宜先在施工缝铺一层水泥浆,或与原混凝土内成分相同的水泥砂浆。
浇筑后应细致捣实,使新旧混凝土紧密结合。
8、在浇筑混凝土的全过程中,监理工程师进行旁站监督,对混凝土的浇捣质量将随时抽样检查。
9、评定混凝土强度的试块,必须按规范的规定取样、制作和试验。
10、对已经浇筑混凝土强度未达到2MPA以前,不得在其上踩踏、支模或堆放材料。
11、后浇带应用比两侧混凝土强度高一等级的混凝土填筑,后浇带内预留有钢筋不许采取防锈措施保护。
要切实做好防水处理。
12、对混凝土雨天夏季、冬季必须采取相应措施。
13、混凝土养护:混凝土浇筑完毕后,应加覆盖和浇水养护,养护方法和养护期应符合规范要求。
14、应按规范要求对混凝土外观进行检查。
对于蜂窝、孔洞漏筋、缝隙夹渣层等缺陷,施工单位不得擅自处理必须经监理工程师同意后方可按施工规范要求进行修补。
混凝土垫层施工方案引言概述:混凝土垫层是建筑施工中常用的一种地面处理方式,它可以提供坚固平整的基础,为上层结构提供支撑和保护。
本文将详细介绍混凝土垫层施工方案的准备工作、施工步骤、质量控制和注意事项。
一、准备工作1.1 确定施工区域:根据设计要求和施工图纸,确定混凝土垫层的施工区域。
通常情况下,混凝土垫层用于地下室、车库等需要承受重压和磨损的区域。
1.2 地基处理:在施工前,需要对地基进行处理。
首先,清除地面上的杂物和污垢,确保地面干净。
然后,根据地基情况,选择适当的处理方法,如填充、夯实或加固。
1.3 施工材料准备:准备好施工所需的材料,包括水泥、砂子、骨料等。
确保材料的质量符合相关标准,并按照设计要求进行配比。
二、施工步骤2.1 基础处理:在施工前,需要对基础进行处理。
首先,清洁基础表面,去除杂物和污垢。
然后,涂刷一层底漆,增强混凝土垫层与基础的粘结力。
2.2 混凝土浇筑:按照设计要求和施工图纸,进行混凝土的配制和浇筑。
在浇筑过程中,需要注意控制混凝土的均匀性和浇筑速度,避免出现空鼓和裂缝。
2.3 平整和养护:在混凝土浇筑完成后,使用抹光机对混凝土表面进行平整处理。
然后,进行养护,包括覆盖保湿膜、定期浇水和避免外力冲击等。
三、质量控制3.1 混凝土配合比:根据设计要求,严格控制混凝土的配合比。
确保水灰比适当,骨料和砂子的粒径符合要求,以及控制混凝土的坍落度。
3.2 施工现场管理:在施工过程中,需要进行现场管理,包括施工人员的技术指导、施工设备的使用和材料的储存等。
确保施工过程中的安全和质量。
3.3 混凝土强度测试:在混凝土养护期结束后,进行混凝土强度测试。
通过取样和试验,确定混凝土的强度是否符合设计要求。
四、注意事项4.1 温度和湿度控制:混凝土垫层施工过程中,需要注意控制施工环境的温度和湿度。
避免高温和干燥环境下混凝土过早干燥,导致强度不足。
4.2 施工周期安排:根据混凝土的凝固和养护时间,合理安排施工周期。
混凝土垫层工程质量管理
1、依据标准:
《建筑工程施工质量验收统一标准》 GB50300-2001
《建筑地面工程施工质量验收规范》 GB50209-2002
2、施工准备
2.1材料及主要机具:
2.1.1水泥:宜用32.5号硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥。
2.1.2砂:中砂或粗砂,含泥量不大于5%。
2.1.3石子:卵石或碎石,粒径为0.5~
3.2cm,含泥量不大于2%。
2.1.4混凝土搅拌机、磅秤、手推车或翻斗车、尖铁锹、平铁锹、平板振捣器、串桶或溜管、刮框、木抹子、胶皮水管、铁錾子、钢丝刷。
2.2作业条件:
2.2.1主体结构工程质量已办完验收手续,门框安装完,墙四周已弹好+50cm水平标高线。
2.2.2穿过楼板的暖、卫管线已安装完,管洞已浇筑细石混凝土,并已填塞密实。
2.2.3铺设在垫层中的水平电管已做完,并办完隐检手续。
2.2.4在首层地面浇筑混凝土垫层前,穿过室内的暖气沟及沟内暖气管已做完,排水管道作完并办完验收手续,室内回填土已进行分项质量检验评定。
3、操作工艺
3.1工艺流程:
基层处理→找标高、弹水平控制线→混凝土搅拌→铺设混凝土→振捣→养护。
3.1.1基层处理:把粘结在混凝土基层上浮浆、松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
3.1.2找标高弹水平控制线:根据墙上的+50cm水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上。
3.1.3混凝土搅拌
3.1.3.1根据配合比(其强度等级不宜低于C10),核对后台原材料,检查磅秤的精确性,作好搅拌前的一切准备工作。
后台操作人员认真按混凝土的配合比投料,每盘投料顺序为石子→水泥→砂→水。
应严格控制用水量,搅拌要均匀,搅拌时间不少于90s。
3.1.3.2按《建筑地面工程施工质量验收规范》的要求制作试块。
试块组数,按每一楼层建筑地面工程不应少于一组。
当每层建筑地面工程面积超过1000m2时,每增加1000m2各增做
一组试块,不足1000 m2按1000 m2计算。
3.1.4铺设混凝土:混凝土垫层厚度不应小于60mm。
为了控制垫层的平整度,首层地面可在填土中打入小木桩(30mm×30mm×200mm),拉水平标高线在木桩上做垫层上平的标记(间距2m左右)。
在楼层混凝土基层上可抹100mm×100mm,找平墩(用细石混凝土),墩上平为垫层的上标高。
大面积地面垫层应分区段进行浇筑。
分区段应结合变形缝位置、不同材料的地面面层的连接处和设备基础位置等进行划分。
铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆(水灰比为0.4~0.5),然后从一端开始铺设,由室内向外退着操作。
3.1.5振捣:用铁锹铺混凝土,厚度略高于找平堆,随即用平板振捣器振捣。
厚度超过20cm 时,应采用插入式振捣器,其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实。
3.1.6找平:混凝土振捣密实后,以墙上水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平。
用水平木刮杠刮平,表面再用木抹子搓平。
有坡度要求的地面,应按设计要求的坡度做。
3.1.7养护:已浇筑完的混土垫层,应在12h左右覆盖和浇水,一般养护不得少于7d。
3.1.8冬期施工操作时,环境温度不得低于+5℃。
如在负温下施工时,所掺防冻剂必须经试验室试验合格后方可使用。
氯盐掺量不得大于水泥重量的3%。
小于、等于C10的混凝土,在受冻前混凝土的抗压强度不得低于5.0N/mm2。
4、质量标准
4.1 水泥混凝上垫层铺设在基土上,当气温长期处于0℃以下,设计无要求时,垫层应设置伸缩缝。
4.2 水泥混凝上垫层的厚度不应小于60mm。
4.3 垫层铺设前,其下一层表面应湿润。
4.4 室内地面的水泥混凝土垫层,应设置纵向缩缝和横向缩缝;纵向缩缝间距不得大于6m,横向缩缝不得大于12m。
4.5 垫层的纵向缩缝应做平头缝或加肋板平头缝。
当垫层厚度大于150mm 时,可做企口缝。
横向缩缝应做假缝。
平头缝和企口缝的缝间不得放置隔离材料,浇筑时应互相紧贴。
企口缝的尺寸应符合设计要求,假缝宽度为5~20mm,深度为垫层厚度的1/3,缝内填水泥砂浆。
4.6 工业厂房、礼堂、门厅等大面积水泥混凝土垫层应分区段浇筑。
分区段应结合变形缝位置、不同类型的建筑地面连接处和设备基础的位置进行划分,并应与设置的纵向、横向缩缝的问距相一致。
4.7 水泥混凝土施工质量检验尚应符合现行国家标准《混凝土结构工程施工质量验收规范》GB 50204 的有关规定。
Ⅰ主控项目
4.8 水泥混凝土垫层采用的粗骨料,其最大粒径不应大于垫层厚度的2/3;含泥量不应大于2%;砂为中粗砂,其含泥量不应大于3%。
检验方法:观察检查和检查材质合格证明文件及检测报告。
4.9 混凝土的强度等级应符合设计要求,且不应小于C10。
检验方法:观察检查和检查配合比通知单及检测报告。
Ⅱ一般项目
4.10 水泥混凝土垫层表面的允许偏差应符合表4.10的规定。
检验方法:应按GB 50209-2002表4.1.5 中的检验方法检验。
5、成品保护
5.1在已浇筑的垫层混凝土强度达到12MPa以后,才可允许人员在其上走动和进行其它工序。
5.2在施工操作过程中,注意运混凝土小车不要碰动门框(应预先有保护措施),并在铺设混凝土时要保护好电气等设备暗等。
5.3混凝土垫层浇筑完满足养护时间后,可继续进行面层施工,如继续施工时,应对垫层加以覆盖保护,并避免在垫层上搅拌砂浆。
存放油漆桶等物以免污染垫层,影响面层与垫层的粘结力,而造成面层空鼓。
6、应注意的质量问题
6.1混凝土不密实:主要由于漏振和振捣不密实,或配合比不准及操作不当而造成。
基底未
洒水太干燥和垫层过薄,也会造成不密实。
6.2表面不平、标高不准:操作时未认真找平。
铺混凝土时必须根据所拉水平线掌握混凝土的铺设厚度,振捣后再次拉水平线检查平整度,去高填平后,用木刮杠以水平堆(或小木桩)为标准进行刮平。
6.3不规则裂缝:垫层面积过大、未分段分仓进行浇筑、首层暖沟盖板上未浇混凝土、首层地面回填土不均匀下沉或管线太多垫层厚度不足60mm等因素,都能导致裂缝产生。
7、质量记录
7.1水泥出厂合格证。
7.2混凝土试块强度试验记录及混凝土质量评定表。
7.3有防水要求的地面,防水材料出厂合格证及试验记录、隐检记录。
7.4垫层混凝土分项工程质量检验评定表。
