墙地砖施工工艺专题培训课件
- 格式:ppt
- 大小:2.14 MB
- 文档页数:32

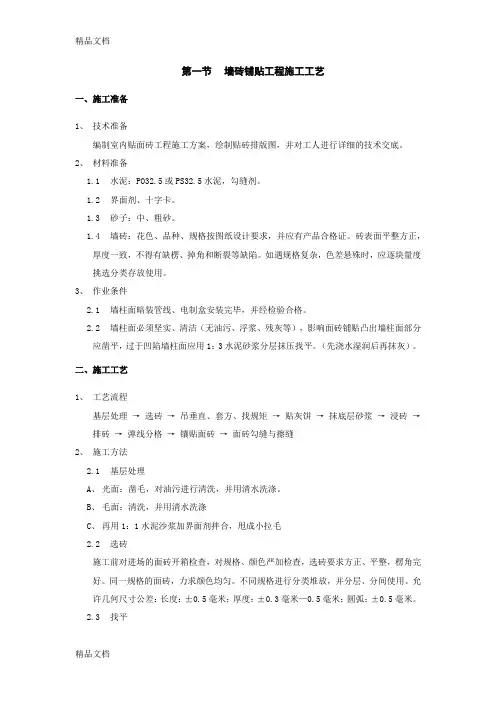

第一节墙砖铺贴工程施工工艺一、施工准备1、技术准备编制室内贴面砖工程施工方案,绘制贴砖排版图,并对工人进行详细的技术交底。
2、材料准备1.1水泥:PO32.5或PS32.5水泥,勾缝剂。
1.2界面剂、十字卡。
1.3砂子:中、粗砂。
1.4墙砖:花色、品种、规格按图纸设计要求,并应有产品合格证。
砖表面平整方正,厚度一致,不得有缺楞、掉角和断裂等缺陷。
如遇规格复杂,色差悬殊时,应逐块量度挑选分类存放使用。
3、作业条件2.1墙柱面暗装管线、电制盒安装完毕,并经检验合格。
2.2墙柱面必须坚实、清洁(无油污、浮浆、残灰等),影响面砖铺贴凸出墙柱面部分应凿平,过于凹陷墙柱面应用1:3水泥砂浆分层抹压找平。
(先浇水湿润后再抹灰)。
二、施工工艺1、工艺流程基层处理→选砖→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→浸砖→排砖→弹线分格→镶贴面砖→面砖勾缝与擦缝2、施工方法2.1基层处理A、光面:凿毛,对油污进行清洗,并用清水洗涤。
B、毛面:清洗,并用清水洗涤C、再用1:1水泥沙浆加界面剂拌合,甩成小拉毛2.2选砖施工前对进场的面砖开箱检查,对规格、颜色严加检查,选砖要求方正、平整,楞角完好。
同一规格的面砖,力求颜色均匀。
不同规格进行分类堆放,并分层、分间使用。
允许几何尺寸公差:长度:±0.5毫米;厚度:±0.3毫米—0.5毫米;圆弧:±0.5毫米。
2.3找平按照欲做的方正灰饼进行方正抹灰,首先墙面必须提前湿水,在原底灰上抹1:1.5水泥砂浆结合层。
局部如有7—12毫米厚必须抹1:3水泥砂浆,表面搓平。
注意:使用水泥标号为32.5级,存放过久(界定时间3个月)或有结块的水泥不能使用。

2.4吊垂直、套方、找规矩吊垂直,找规矩时,应与墙面的窗台、腰线、阳角立边等部位面砖贴面排列方法对称性以及室内地台块料铺贴方正综合考虑,力求整体完美。
2.5贴灰饼贴灰饼(打墩)、冲筋(打栏),确定基准。
2.6抹底层砂浆底层砂浆无需抹光,预留粘贴层厚度要均匀。
