墙地砖铺贴主要工序的施工方法墙地砖铺贴,听起来好像挺简单的,但实际上可不那么轻松,尤其是对没有经验的人来说。
一开始,工人们拿着砖和水泥浆到场地上,大家一看,哇塞,这么多砖,感觉就像是准备开始打一场大仗似的。
得把墙面和地面都清理干净,没有一点杂物。
毕竟,“上梁不正下梁歪”,如果基础不稳,后面一切都白费。
哦对了,你可别以为抹点灰就行,清理得干干净净才有可能做到砖面平整、牢固。
不然到时候真的是“画蛇添足”了。
接下来就得放线了,说白了就是确定砖的铺设位置,确保每块砖都像拼图一样完美契合。
这个步骤很重要,一点儿偏差都可能导致后面的砖歪歪斜斜的,看着就让人心里不舒服。
听说有的师傅在放线的时候,眼睛都不眨一下,精准到极致,简直像是做数学题。
而且得注意,墙砖和地砖的对接部位得处理得好,否则哪怕小小的缝隙也会让人看了掉眼泪。
更别提那时候需要使用的美纹胶带,它可不是个装饰品,而是为了给砖和墙面之间留下足够的空隙,这样砖才不至于随时掉下来。
说完放线,砖就开始要上墙了。
这个步骤有点像“雕刻”,需要把每一块砖都铺放得恰到好处。
地砖相对简单,放下去之后,检查一下有没有空鼓,确保没有空隙。
但墙砖就不一样了,得依靠巧妙的手法和角度才能让每一块砖都稳稳地贴在墙上。
记住,墙砖不像地砖那样可以轻松用力按,得小心点儿,特别是大理石瓷砖,一不小心就会碎掉。
呵,想当初我看见师傅用手一压,那砖像粘在墙上似的,心里真是佩服得五体投地。
至于用的水泥浆,讲真,都是有学问的。
不能太稀,也不能太浓,太稀了砖不容易粘住,太浓了就像石膏似的,效果反而不好。
师傅们的手速特别快,浆料抹上去,砖就稳稳当当地贴在墙面了。
贴的时候,得用小橡胶锤轻轻敲打砖块的四周,确保砖贴得均匀,而且每块砖之间的缝隙要一致,不能大不能小。
话说回来,这可是“技术活”,不是每个人都能做到一砖一瓦都齐整的。
要不怎么说,做工细腻才能赢得顾客的心呢。
瓷砖铺贴完成后,还要做勾缝。
这个步骤一看就觉得很有意思,感觉就像是在给墙面或者地面“化妆”。

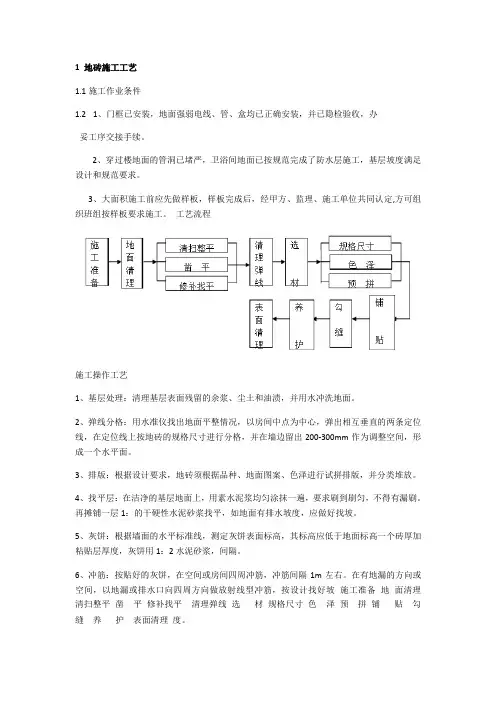

1 地砖施工工艺1.1施工作业条件1.21、门框已安装,地面强弱电线、管、盒均已正确安装,并已隐检验收,办妥工序交接手续。
2、穿过楼地面的管洞已堵严,卫浴间地面已按规范完成了防水层施工,基层坡度满足设计和规范要求。
3、大面积施工前应先做样板,样板完成后,经甲方、监理、施工单位共同认定,方可组织班组按样板要求施工。
工艺流程施工操作工艺1、基层处理:清理基层表面残留的余浆、尘土和油渍,并用水冲洗地面。
2、弹线分格:用水准仪找出地面平整情况,以房间中点为中心,弹出相互垂直的两条定位线,在定位线上按地砖的规格尺寸进行分格,并在墙边留出200-300mm作为调整空间,形成一个水平面。
3、排版:根据设计要求,地砖须根据品种、地面图案、色泽进行试拼排版,并分类堆放。
4、找平层:在洁净的基层地面上,用素水泥浆均匀涂抹一遍,要求刷到刷匀,不得有漏刷。
再摊铺一层1:的干硬性水泥砂浆找平,如地面有排水坡度,应做好找坡。
5、灰饼:根据墙面的水平标准线,测定灰饼表面标高,其标高应低于地面标高一个砖厚加粘贴层厚度,灰饼用1:2水泥砂浆,间隔。
6、冲筋:按贴好的灰饼,在空间或房间四周冲筋,冲筋间隔1m左右。
在有地漏的方向或空间,以地漏或排水口向四周方向做放射线型冲筋,按设计找好坡施工准备地面清理清扫整平凿平修补找平清理弹线选材规格尺寸色泽预拼铺贴勾缝养护表面清理度。
7、装档:根据冲筋的标高,将1:4干硬性水泥砂浆摊铺,铺好的砂浆按冲筋标高用短杠尺刮平,用铁抹子柏实,再用长杠横纵检查表面平度,检查标高和泛水,最后用木抹子搓平,然后在找平层上用建筑弦线拉出标高十字控制线,在十字线交叉点对角线安放两块标准地砖,用水平尺和角尺校正。
8、铺砖:完成找平层后,在找平层上洒水泥浆一遍,将地砖按控制线铺贴平整密实,铺完一个房间或一个地段,用洒水壶洒水湿润地砖近饱和,间隔15min左右,使用木锤或拍板按顺序满砸一遍,边砸边移动拍板找平。
9、拔缝:砸平后按先竖后横的顺序调整缝隙,将缝隙调整至通顺均匀,符合设计要求后,再用柏板和橡皮锤砸平,将缝内溢出的余浆和地砖表面的砂浆轻轻扫净。

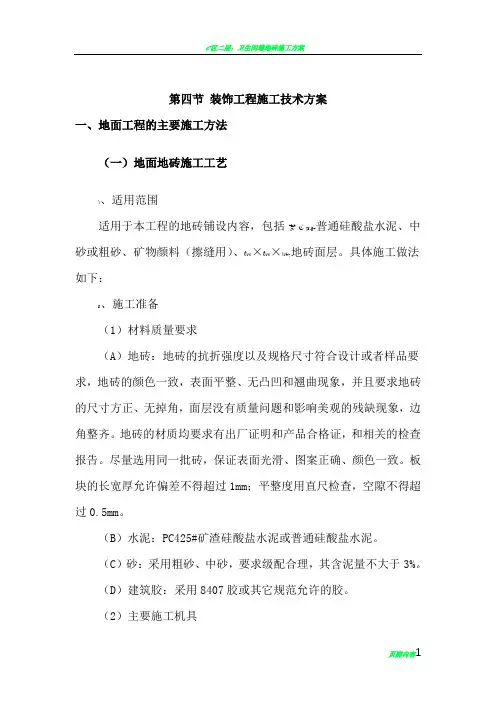

第四节装饰工程施工技术方案一、地面工程的主要施工方法(一)地面地砖施工工艺1、适用范围适用于本工程的地砖铺设内容,包括PC42.5#普通硅酸盐水泥、中砂或粗砂、矿物颜料(擦缝用)、600×600×10m地砖面层。
具体施工做法如下:2、施工准备(1)材料质量要求(A)地砖:地砖的抗折强度以及规格尺寸符合设计或者样品要求,地砖的颜色一致,表面平整、无凸凹和翘曲现象,并且要求地砖的尺寸方正、无掉角,面层没有质量问题和影响美观的残缺现象,边角整齐。
地砖的材质均要求有出厂证明和产品合格证,和相关的检查报告。
尽量选用同一批砖,保证表面光滑、图案正确、颜色一致。
板块的长宽厚允许偏差不得超过1mm;平整度用直尺检查,空隙不得超过0.5mm。
(B)水泥:PC425#矿渣硅酸盐水泥或普通硅酸盐水泥。
(C)砂:采用粗砂、中砂,要求级配合理,其含泥量不大于3%。
(D)建筑胶:采用8407胶或其它规范允许的胶。
(2)主要施工机具水桶、扫帚、平锹、铁抹子、大杠、小杠、筛子、窗纱筛子、窄手推车、钢丝刷、喷壶、锤子、橡皮锤、凿子、方尺、小包、溜子、地砖切割机等。
3、施工条件(1)地面找平层施工完;地面的管线施工完,并办理完移交手续;地面的落地灰及浮灰清理干净;如果卫生间等有防水要求的房间应完成地面防水及防水保护层施工并完成一次闭水试验合格后可进行本道工序施工。
(2)内墙和房间的+50cm标高控制线弹好并校核无误,清楚各房间及走道等相关部位的标高情况和关系。
(3)地砖要求提前一天放在水中浸泡后阴干,保证其湿润。
(4)在施工面积较大或者与其它相关部位交接多情况下,要求必须先绘制出施工大样图进行现场放样,样板施工完合格后方可进行施工。
4、工艺流程施工工艺流程:基层处理→弹线→预铺→铺贴→勾缝→清理→成品保护→分项验收。
5、施工做法与技术措施(1)基层处理:将楼地面上的砂浆污物、浮灰、落地灰等清理干净,以达到施工条件的要求,如表面有油污,应采用10%的火碱水刷净,并用清水及时将碱液冲去。
地砖干铺施工过程附图详解地砖的干铺施工可能很多业主还没有接触过,那今天我们可以让业主不在施工工地也可以详细的了解到地砖干铺的施工工艺过程。
大家接下来可以看下面详细的图文解析进入施工现场,工人刚做完闭水试验。
工人将卫生间底部涂刷防水涂料,并灌注水将整体覆盖,时隔24小时,便可通过下一层天花顶部检测卫生间防水层是否完善。
关于地砖干铺:干铺是把铺贴地砖的砂浆拌和得比较干,手捏起团,落地开花。
湿铺的砂浆水分比较多。
一般是墙砖湿贴,地砖干铺。
但是厨卫地面要湿铺,以免渗水。
干铺比湿铺更能降低空鼓率,但干铺要比湿铺成本高(其实主要涉及一个沙石比的问题)。
一般地讲,干铺对技术要求高,砂浆厚度大,这样造价就高,干铺后的地砖规整、不变形、不易空鼓且线棱平齐,效果好,所以地砖应是干铺好.干铺施工工艺:第一:将砂子。
水泥调成干沙浆(1:5少许水),用水泥单独调节器成湿泥浆; 【通俗的说法为:一包水泥(100斤)一桶水再加4包黄沙第二:准备好施工工具以后,先将干沙浆铺于地面,将其刮平整(高度以水平线下除砖厚度为宜),再将砖放于其上,并将其敲打平整。
第三:选砖铺贴的质量很大程度上取决于砖的好坏,所心选砖是必要的。
【把砖拿出经过对比,将色差大,平整度次和缺角少棱的取出】表面有花纹的地砖,需要注意花纹边角对齐与否.第四:准备好施工工具以后,先将干沙浆铺于地面,将其刮平整(高度以水平线下除砖厚度为宜),再将砖放于其上,并将其敲打平整。
第五:初步铺设完成之后,泥工需要将地砖重新取出,抹上泥水浆,并再次敲打平整.这个就是整个地砖干铺的施工过程了,业主可以参考这个施工规范进一步了解地砖干铺的施工。
瓷砖干铺最大的好处是不容易空鼓,目前一般大地砖是采用干铺。
卫生间,橱房墙地砖是用湿铺,主要是墙砖不能干铺和湿铺的防水作用,但湿铺主要存在可能空鼓的隐患,所以要的铺砖后进行细致检查。
另外的卫生间,橱房的过门石一定要湿铺,也是个防水问题的考虑。
现在一般都用干铺的因为比较坚固干的也比较快施完工后不容易变形接缝处比较紧感觉平滑不容易走位置湿铺比较容易走位铺完后也很容易发现铺设的不够平干的速度比较慢地砖干铺目前装修市场的瓷砖铺贴基本都号称为干铺,但何为干铺?各位tx弄清干铺的程序了吗?干铺是相对传统铺砖法即湿铺而言的,又叫干灰铺砖,原理是减少垫层拌灰的含水量,防止因水分蒸发后留下的空隙过多而造成的瓷砖空鼓等质量问题。
墙地砖铺装施工工艺一、施工前的准备1. 材料准备- 接着就是水泥和沙子啦。
一般来说呢,水泥和沙子的比例大概是1:3左右,不过这也不是绝对的,可以根据实际情况微调一下。
我自己通常会先把大致的量估算好,然后再多准备一点,以防万一嘛。
2. 工具准备- 那需要哪些工具呢?像水平仪、橡皮锤、瓦刀这些都是必不可少的呀。
水平仪可以帮助我们确保地面和墙面是平的,这个可太重要了!要是不平的话,铺出来的砖歪歪扭扭的可不好看。
橡皮锤用来轻轻敲打地砖,让它贴合得更好。
瓦刀则是用来抹水泥的。
工具一定要提前找齐哦,不然做到一半发现少个东西就很麻烦了呢。
二、基层处理1. 地面或墙面基层清理2. 基层浇水湿润- 清理完基层之后呢,要给基层浇点水,让它湿润一下。
不过也不能浇太多水,变成水汪汪的就不行了。
为啥要浇水呢?这样可以让水泥砂浆更好地粘结嘛。
你是不是也觉得这里面有很多小窍门呀?三、铺贴墙地砖1. 调制水泥砂浆- 接下来就开始调制水泥砂浆啦。
按照前面说的比例把水泥和沙子混合在一起,然后加适量的水搅拌均匀。
这时候要注意水的量哦,太干了不好涂抹,太稀了又没有粘性。
我自己搅拌的时候就会慢慢加水,边加边看状态,感觉差不多了就行。
2. 墙地砖背面处理- 在贴砖之前呢,还要对墙地砖的背面做个处理。
有些砖背面有脱模剂之类的东西,要把它清理掉,不然会影响粘结效果的。
这一步可别小瞧了,有时候我也会不小心忘掉,结果就出问题了,所以一定要记得呀!3. 正式铺贴- 现在就可以正式贴砖了。
先在基层上铺上一层水泥砂浆,然后把砖放上去,用橡皮锤轻轻敲打,让它和下面的水泥砂浆充分接触。
贴的时候要注意砖与砖之间的缝隙,要保持均匀哦。
这一点真的很关键,如果缝隙不均匀,整体效果就大打折扣了。
我通常会一边贴一边用水平仪检查,确保砖是平的。
如果发现有点不平,就及时调整,可别等到全部贴完了才发现,那就太晚啦!四、后期处理1. 勾缝处理- 等墙地砖都贴好了之后,就要进行勾缝处理了。
