接管验收应移交资料清单一、须统一展示资料1 《国家建设征用土地通知书》及红线图2 建设用地批准书3 建设工程规划验收合格证4 建设工程竣工验收质量认定书5 小区建筑面积测绘报告6 通信管线等各分项工程竣工验收书/验收报告7 供水协议书8 供用电合同/同意供电通知9 住宅质量保证书10 消防验收合格证书11 环保审批表12 燃气竣工验收合格证二、符合城市规划要求资料1、土地使用权出让合同2、建设工程初步设计审查意见书3、固定资产投资许可证4、建设用地规划许可证5、建设工程规划许可证6、建设工程施工许可证7、小区规划红图8、小区总平面图9、使用土地环保审批申请表及审批意见(注:环保局的检测报告,检测小区排水、排污、排烟等是否达到环保的使用功能)10、公安消防局建设工程消防设计审核意见书11、建设监理单位执业许可证12、工程建设监理合同13、建筑防震等级三、工程验收资料1、建设工程规划验收合格证2、工程竣工核验申请表3、建设工程质量监督登记表4、建设工程竣工验收备案证明书5、建设工程竣工核验证书6、通风与空调工程竣工核验证书7、人防工程竣工核验证书(注:车库人防工程验收须相关部门进行验收,并出据相关证明)8、消防工程施工资格产品审核呈批表9、公安消防局建筑工程消防验收意见书10、城市供水用水合同(注:小区申办用水的相关文件)11、自来水公司竣工图(注:小区自来水公司管线分布图)12、供电局审图意见书13、小区电梯销售合同14、技术监督局电梯准用证15、燃气工程竣工初验申请表16、燃气管道工程验收书17、燃气工程质量等级核验书18、火灾报警控制器出厂合格证及监理公司检验报告19、低压开关柜(箱)检验记录20、小区10KV电气设备验收单21、公共设施设备验收记录单22、楼宇接管验收记录表23、工程资料移交清单24、设施设备移交清单25、隐蔽设施设备移交清单26、配电房交接资料清单27、水泵房交接资料清单28、发电机房交接资料清单29、发展商为管理处配备管理用房证明、布置图30、房屋使用说明书、房屋质量保证书31、停车场设施设备移交清单及资料32、小区建筑竣工图33、小区结构竣工图34、小区电气竣工文字资料35、小区电气竣工图(强电)36、小区电气竣工图(弱电)37、小区给排水竣工资料38、小区室内给排水竣工图39、小区常规水电安装工程文字资料40、小区消防工程防排烟工程系统图及竣工文字资料41、消防工程弱电系统图42、消防工程水系统图43、园林绿化竣工图44、园林绿化苗木移交清单45、防水、防白蚁工程资料46、变电所安装工程竣工文字资料47、小区水景工程资料48、通信电话工程资料49、通信电话工程竣工图50、塑钢门窗工程资料51、电梯安装工程图纸52、电梯调试及验收资料53、燃气工程竣工文字资料54、燃气工程竣工图纸四、各类设备的使用说明书1、发电机维修手册2、发电机保养手册3、闭路监控,红外线连动报警使用手册4、水流指示器使用说明5、水泵控制柜使用说明书6、湿式报警阀使用说明书7、管道式离心泵使用说明8、火灾控制器使用说明9、火灾自动报警控制系统设计手册10、其他各类设备说明书2、图纸明细:2.1小区规划总平面图;2.2楼层平面图2.3屋顶平面图2.4立面图2.5电梯机房平面图2.6桩基础布置平面图2.7标高剪力墙布置平面图2.8梁结构布置平面图2.9楼层采暖平面图2.10采暖干管平面图2.11电梯机房采暖平面图2.12采暖系统图2.13排水、消防平面图2.14楼层给排水、消防平面图2.15楼层应急照明平面图2.16楼层插、电气干线平面图2.17屋顶防雷平面图2.18电力接线平面图2.19火灾报警及消防联动平面图2.20外围管网规划图(北方需设计在地下1.3M以下,低于该高度的应做防冻保护措施)2.21弱电平面图2.22楼层弱电平面图2.23电梯机房弱电平面图2.24可视对讲系统图2.25电话、数据网络结线系统图2.26有线电视网络结线系统图2.27停车场照明结线系统图2.28高低压布线系统图2.29高低压布线平面图2.30备用电源低压结线系统图2.31地下室、消防设备电柜结线系统图2.32火灾报警平面图2.33消防联动平面图2.34标高套管平面图2.35标高通风平面图2.36标高采暖平面图2.37标高给排水平面图2.38标高消防平面图2.39标高喷洒平面图2.40标高消防、排水系统图2.41标高排水平面图2.42标高照明平面图2.43标高应急照明平面图2.44标高接地平面图2.45标高结构布置平面图。
物业竣工接管验收一、物业接管验收流程1.建设单位书面提请接管单位验收;2.接管单位按接管验收条件和应提交的资料逐项进行审核,对具备条件的应在15日内签发验收通知并约定验收时间;3.接管单位会同建设单位对物业的质量与使用功能进行检验;4.对验收中发现的问题,按质量问题处理办法办理;5.经检验符合要求的房屋,接管单位应签署验收合格凭证,签发接管文件。
二、物业接管验收的条件项目的接管验收,是在竣工验收合格的基础上,以主体结构安全和满足使用功能为主要内容的再检验。
接管验收应具备以下条件:1.建设工程全部施工完毕,并已经竣工验收合格;2.供电、空调/采暖、给排水、楼宇安防自控、卫生、道路等设备和设施能正常使用。
三、物业接管验收应提交的资料1.产权资料:a.项目批准文件;b.用地批准文件;c.建筑执照;d.拆迁安置资料。
2.技术资料:a.竣工图--包括总平面、结构、建筑、设备、附属工程及隐蔽管线的全套图纸;b.地质勘察报告;c.工程合同及开、竣工报告;d.工程预决算;e.图纸会审记录;f.工程设计变更通知及技术核定单(包括质量事故处理记录;g.隐蔽工程验收签证;h.沉降观察记录;i.竣工验收证明书;j.钢材、水泥等主要材料的质量保证书;k.新材料、新配件的鉴定合格证书;l.水、电、采暖、卫生器具、电梯等设备的说明书;检验合格证书;保修单据等文件;m.砂浆、混凝土试块试压报告;n.供水、供暖的试压报告。
3.政府部门检验证明工程质量竣工核验证书电梯/扶梯安全使用许可证供水许可证供用电协议书供用热合同消防验收备忘录物业管理维修公约停车经营许可证市政排污证卫星电视经营许可证消防系统喷淋/消火栓主泵检测报告配电室(变压器绝缘) 检测报告生活水箱及生活水卫生检疫证紫外线消毒检测报告环境噪音检测报告防雷接地检测报告2005年用水指标北京市消防局消防验收意见书四、物业接管验收的标准1.主体结构:a.地基基础的沉降不得超过GBJ7(建筑地基基础设计规范)的允许变形值;不得引起上部结构的开裂或相邻房屋的损坏;b.钢筋混凝土构件产生变形、裂缝,不得超过GBJ10的规定值(GBJ10--钢筋混凝土结构设计规范);c.木结构应结点牢固,支撑系统可靠,无蚁害,其构件的选材必须符合GBJ206(木结构工程施工及验收规范)中2.1.1条的有关规定;d.砖石结构必须有足够的强度和刚度,不允许有明显裂缝;凡应抗震设防的房屋,必须符合GBJ11(建筑抗震设计规范)。
楼控系统的接管验收一、接管验收的依据1.《智能建筑设计标准》(GB∕T50314-2000)2.《智能建筑工程检测规程》(CECS182:2005)3.《智能建筑工程质量验收规范》(GB50339-2003)4.《民用建筑电气设计规范》(JGJ∕T16-92)5.《电气装置安装工程施工及验收规范》(GBJ232-82)6.《建筑设计防火规范》(GBJ116-88)7.《建筑电气工程施工质量验收规范》(GB50303-2002)8.《电子计算机场地通用规范》(GB∕T2887-2000)9.《计算机场地安全要求》(GB∕T9361-1988)二、接管验收的范围(1)技术资料1.工程合同及相关技术文件;2.竣工图纸:设计说明;系统结构图;各子系统控制原理图;设备布置及管线平面图;控制系统配电箱电气原理图;相关监控设备电气接线图;中央控制室设备布置图;设备清单;监控点(I∕0)表等。
3.系统设备产品说明书,系统操作和维护手册;4.设备及系统测试记录,系统功能检查及测试记录,系统联动功能测试记录;5.生产厂家和安装单位的保修合同书;6.厂家提供的机配件和专用工具。
(2)设备设施1.机房设备控制主机、网络控制器。
现场控制器、主机密码及设定、系统软件、打印机、时间表设定及周期、历史记录及故障记录等。
2.监测和执行机构的清点项目温度、湿度、室外温度、流量、压力、气体溶度、光照度、液位、冷媒等传感器;水阀执行器、风阀执行器、防冻开关、压差开关、旁通阀、切断阀等执行机构;风机、空调、新风机、冷却塔、冷却泵、配电室设备、冷水机组、水箱、污水泵、照明系统、电梯控制接口等末端设置。
3.监测和执行机构的外观检查1)盘箱密封防水、防尘、端子接线及紧固情况;2)水阀和风阀执行器的开度,连接及防水情况;3)压差开关的软管连接及防水情况;4)室外温度传感器的连接及防水情况;5)温湿度传感器的连接及防水情况;6)防冻开关的实验、复位连接及防水情况;7)冷却泵的连接及防水情况;8)水箱的连接及防水器情况;9)供电控制开关容量及集中供电情况;10)污水泵控制状态、漂子球、连接及防水情况;三、接管验收程序1.工程部进行现场技术摸底,制定接管验收计划。

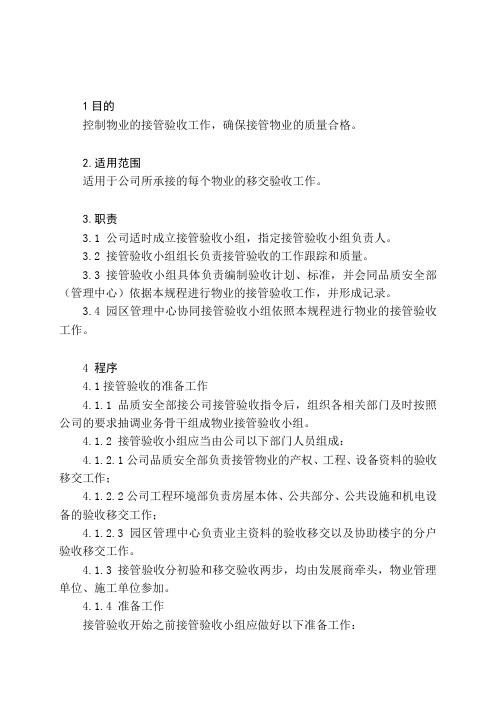

1目的控制物业的接管验收工作,确保接管物业的质量合格。
2.适用范围适用于公司所承接的每个物业的移交验收工作。
3.职责3.1 公司适时成立接管验收小组,指定接管验收小组负责人。
3.2 接管验收小组组长负责接管验收的工作跟踪和质量。
3.3 接管验收小组具体负责编制验收计划、标准,并会同品质安全部(管理中心)依据本规程进行物业的接管验收工作,并形成记录。
3.4 园区管理中心协同接管验收小组依照本规程进行物业的接管验收工作。
4 程序4.1接管验收的准备工作4.1.1 品质安全部接公司接管验收指令后,组织各相关部门及时按照公司的要求抽调业务骨干组成物业接管验收小组。
4.1.2 接管验收小组应当由公司以下部门人员组成:4.1.2.1公司品质安全部负责接管物业的产权、工程、设备资料的验收移交工作;4.1.2.2公司工程环境部负责房屋本体、公共部分、公共设施和机电设备的验收移交工作;4.1.2.3园区管理中心负责业主资料的验收移交以及协助楼宇的分户验收移交工作。
4.1.3 接管验收分初验和移交验收两步,均由发展商牵头,物业管理单位、施工单位参加。
4.1.4 准备工作接管验收开始之前接管验收小组应做好以下准备工作:4.1.4.1与开发商联系好交接事项、交接日期、进度、验收标准等;4.1.4.2派出技术人员进行工地现场摸底,制定好按管验收计划;4.1.4.3提前参与竣工验收和机电设备最终安装、调试工作,搜集相关数据;4.1.4.4准备好接管验收记录表格:a) 接管验收参加人员登记表b) 物业分户验收表c) 房屋及公用设施等竣工和接管验收交接表d) 机电设备接管验收表e) 物业分户验收问题处理汇总表4.2 接管验收工作程序:是4.3 资料的接管验收发展商委托物业管理时需向物业管理公司移交相关资料。
4.3.1 物业产权资料:a) 项目开发批准文件b) 规划许可证c) 投资许可证d) 用地红线图e) 土地使用合同f) 建筑开工许可证g) 有关司法、公证文书和协议(原有物业)h) 房屋所有权证(原有物业)i) 拆迁安置资料(原有物业)4.3.2 综合竣工验收资料:a) 竣工图b) 总平面布置图c) 建筑图d) 结构图e) 给排水图f) 暖通图g) 电气图h) 设备图i) 消防设备图及资料j) 电梯图及资料k) 附属工程各专业竣工图l) 地下管线综合布置竣工图m) 建设工程竣工验收证书n) 建设消防验收合格证o) 公共配套设施综合验收合格书p) 供水合同r) 供电协议书、许可证s) 供气协议书、许可证t) 有线电视合格证u) 通讯设施合格证v) 电梯准用证4.3.3 施工设计资料:a) 地质报告书b) 图纸会审记录c) 设计变更通知单d) 工程预决算报告书e) 重要的施工会议纪要f) 隐蔽工程验收记录g) 沉降观测记录h) 其他可能会影响将来管理的原始记录4.3.4 机电设备资料:(含电梯、空调、变压器、高低压开关柜、火灾报警控制系统、防排烟装置及各类水泵等)a) 机电设备出厂合格证b) 机电设备使用说明书(要求中文)c) 机电设备安装、调试报告d) 电气原理图e) 电气接线图f) 易损件图,随机工具及配件清单g) 设备保修卡、保修协议h) 房屋设备及定、附着物清册(原有物业)4.3.5 业主资料:a) 已购房的业主身份资料、房屋的位置、面积、业主联系电话等b) 已购房业主的付款情况或付款方式4.3.6 使用资料:a) 房屋所有权证(原有物业)b) 房屋使用手册c) 房屋分户使用清册(原有物业)d) 房屋栋号、房号的确认资料e) 建筑物用电指标批准资料及用电增容费缴纳证明f) 建筑物用水指标批准资料及供水管开通证明资料g) 建筑物煤气管道验收及批准使用资料h) 建筑物与外界接通的道路使用批准资料i) 建筑物绿化面积或绿化批准方案资料j) 建筑物排水、排污及环卫设施正常使用资料4.4 接管验收标准和验收方法4.4.1 验收标准根据建设部《房屋接管验收标准》及业主生活的合理要求。
物业承接查验操作手册目录第一部分1. 物业承接查验总体要求 (03)2. 物业承接查验工作原则 (03)3. 物业承接查验工作流程 (04)4. 物业承接查验安全底线标准 (05)第二部分1. 物业承接查验工作准备 (06)1.1. 物业资料的承接查验 (07)1.2. 物业设备设施的承接查验 (08)2. 房屋本体及公共设施的承接查验 (09)3. 供配电系统设备设施承接查验 (13)4. 电梯系统设备设施承接查验 (20)5. 安防系统设备设施承接查验 (24)6. 消防系统设备设施承接查验 (30)7. 楼宇自控系统设备设施承接查验 (37)8. 综合布线系统设备设施承接查验 (44)9. 空调系统设备设施承接查验....................................46 10. 给排水系统设备设施承接查验. (58)11. 钥匙承接查验 (61)12. 绿化园林建筑工程承接查验 (62)13. 绿化园林植物工程承接查验 (64)第一部分1. 物业承接查验总体要求规范公司内新建物业的承接查验工作,确保物业共用部位、共用设施设备在集中交付后能安全、正常地投入使用,规避重大安全风险或严重影响客户安全使用的情况。
2. 物业承接查验工作原则2.1. 新建项目在房屋集中交付前都必须进行共用部位承接查验,并确保共用部位能在完好无损、功能齐备、达到安全和使用要求的情况下进行完整移交。
2.2. 地产与物业应本着有利于客户安全使用、有利于安全风险的有效规避、有利于品牌的维护和提升的原则,按要求对新建物业的共用部位实施承接查验工作,并防止工程未完工、未完成竣工验收及未到达安全底线标准的情况下进行承接查验及交付。
2.3. 地产必须将共用部位承接查验和交付工作列入项目分期开发节点计划中,且须邀请物业共同协商确定计划时间节点。
2.4. 由于需要进行相关问题的整改、项目整体保洁开荒和集中交付前的各项准备工作,地产与物业在制定承接查验工作计划时应预留合理时间,并在房屋集中交付10个工作日前完成承接查验、整改和移交工作。
某某物业有限公司承接查验工作手册总页数:159页生效日期:审核人:审核日期:批准人:批准日期:(此处加盖受控文件章)20 年月日发布20 年月日实施声明:本册及所含内容属某某物业有限公司所有,未经许可,不得复印和外借!目录第一章承接查验条件第二章承接查验工作依据第三章承接查验工作流程第四章承接查验职责第五章承接查验规程一、资料交接工作规程二、各系统承接查验工作规程(一)土建部分1、地下室区域查验工作规程2、外广场区域查验工作规程4、房屋室内查验工作规程5、楼层公共区域(步梯)查验工作规程(二)、装饰部分6、大厦幕墙查验工作规程7、楼层公共区域查验工作规程8、样板间查验工作规程—新增9、物业办公用房查验工作规程(三)、给排水系统10、二次供水系统查验工作规程11、室内雨污系统查验工作规程12、室外雨污管网查验工作规程(四)、电气系统13、高低压配电查验工作规程14、强电井查验工作规程15、公共区域照明查验工作规程16、泛光照明系统查验工作规程17、防雷系统查验工作规程(五)、弱电系统17、综合布线系统查验工作规程18、楼宇自控系统查验工作规程19、车场系统查验工作规程20、安防系统查验工作规程(六)、消防系统22、消防水系统查验工作规程23、智能报警系统查验工作规程24、安全指示查验工作规程25、防火卷帘门查验工作规程26、消防联动测试查验工作规程(七)、空调系统27、中央机组查验工作规程28、空调末端查验工作规程29、新风系统查验工作规程30、空调水系统查验工作规程31、防排烟系统查验工作规程(八)、电梯系统32、电梯系统查验工作规程(九)、绿化景观33、空中花园查验工作规程34、外围广场绿化查验工作规程35、屋顶花园绿化查验工作规程(十)、其他36、大堂查验工作规程37、人防系统查验工作规程第六章交接作业指导一、方案制定作业指导二、计划制定作业指导三、过程控制作业指导四、交接确认作业指导第七章不合格品的处理程序—新增第八章备品配件的验收交接工作规程第九章记录表格第一章承接查验条件一、房屋建筑及公用设备设施等单项工程已按照批准的规划设计方案和有关专业管理要求建成,通过竣工验收;二、消防通过验收;三、资料齐全;四、物业共用设施设备、共用部位等运行正常,完好面具备交付使用条件;五、电梯、二次供水、高压供电、消防设施、压力容器、电子监控、电气防雷、夜景照明系统等共用设施设备取得使用合格证书;?六、建设期间的临时建筑、临时架线等已全部拆除并按规定处理、清理完毕,现场环境整洁、场地平整;?五、房屋标号、标识铭牌等安装到位,已经有关部门确认;六、有符合规定的物业服务用房;七、法律、法规规定应具备的的其他条件。
房屋经管手册目录A/0 1/1001房屋经管组织架构图A/0 1/1002工程主管职责A/0 1/11.负责对新接管房屋的建筑、装修、设备等方面的接管验收组织工作。
2.负责对各经管处房屋经管工作进行月检,并对月检结果进行统计、分析和处理。
3.负责对各经管处房屋经管的重大投诉进行处理。
4.负责对各经管处房屋经管工作进行监督、检查和指导。
5.负责收集关于房屋经管方面的相关政策、法规和行业规范。
6.按有关规定和要求及时纠正、处理和预防各经管处房屋经管工作在服务过程中发生的不合格项。
7.指导各经管处工程部部长做好年、月度工作计划,并监督实施。
8.负责做好房屋经管年度工作计划和归纳总结。
9.负责就工程房屋经管效果改善方面提出创新技术方案。
10.负责做好新接管工程房屋经管综合规划。
11.配合行政人事部不定期组织开展专业培训工作。
12.负责监督本专业工作手册在各经管处得到认真执行。
13.完成上级交办的其他任务。
1.协助公司工程主管开展工作。
2.负责落实对新接管房屋的建筑、装修、设备等方面的接管验收工作。
3.负责组织实施小区有关工程经管的各项工作。
4.配合经管处负责人编制年度、月度工作计划、归纳总结和采购计划中工程经管部分内容。
5.负责本分部员工的岗位培训工作,并做好记录。
6.按有关规定和要求及时纠正、处理和预防工程经管工作在服务过程中发生的不合格项,发现重大问题及时上报经管处负责人。
7.协调处理关于工程经管方面的投诉。
8.积极、主动处理下属工作中遇到的疑难问题。
9.合理安排岗位,科学分配工作。
10.配合经管处其他分部开展工作。
11.负责工程经管专业工作手册内容得到认真执行。
12.完成上级交办的其他任务。
1.协助工程部部长做好小区的房屋工程接管验收和房屋经管工作。
2.上班前集合好本班工程技术员,检查着装、仪表、工牌,并在提出工作要求后进行交接班,下班后集合本班人员进行工作讲评。
如实记载本班工作中遇到和处理过的问题,重大问题要及时向上级汇报。
物业接管验收标准作业规程模版物业接管验收是确保物业交接过程中的顺利进行的重要环节,为了规范和统一验收工作,制定了以下物业接管验收标准作业规程模版。
一、准备工作1. 建立物业接管验收小组,明确各成员职责和任务;2. 与前期物业管理单位确认交接验收时间和地点,并及时通知相关参与人员;3. 收集准备接管的物业档案及相关资料,并核实是否完整。
二、现场验收1. 对接待区、公共区域、设备设施、绿化等进行全面巡查,并制定验收表进行记录;2. 仔细查看物业建筑及设施的维护状况,如有损坏或存在安全隐患,需进行详细描述;3. 检查物业管理制度及相应文件的合规性,包括管理规章制度、收费政策、业主会议记录等;4. 验证物业管理单位是否按照合同约定对设备设施进行定期维护和保养;5. 查核前期物业管理单位的归档管理,包括档案保存情况、资料目录等;6. 对物业服务人员进行考核,评估其服务态度、工作效率、技能水平等;7. 验证前期物业管理单位的收费情况,包括收入、支出明细,核对账目是否准确。
三、验收结果1. 将现场验收情况记录进行整理,编制详细的验收报告;2. 将存在的问题进行分类整理,分为紧急问题、重要问题和一般问题,并提出相应的整改要求;3. 验收小组根据验收结果,进行讨论并形成共识,确定是否接受物业接管;4. 如存在问题需要整改的,明确整改责任人,并制定整改方案和时间节点;5. 对接收到的物业档案及相关资料进行核实,确保完整性和准确性。
四、完善后续工作1. 接管验收结束后,及时通知业主委员会及相关部门,确保所有相关人员了解验收结果;2. 整理并归档接管验收相关文件和资料,以备后续纠纷处理使用;3. 制定物业管理计划,明确管理目标、工作任务和时间计划;4. 接管后,及时召开业主会议,向业主介绍新的物业管理单位和管理计划,征求业主意见和建议;5. 建立健全物业管理维护机制,包括定期巡检、维修保养、安全检测等,确保物业的正常运行。
项目工程质量验收管理手册1、目的:加强住宅工程质量管理,规范工程质量验收程序和职责,提高项目经营管理水平。
2、范围:所有本公司开发的住宅工程质量验收,包含隐蔽工程验收、分部验收、竣工验收、节能验收、消防验收、规划验收、综合验收、分户验收等。
3、职责:3.1 项目工程技术部1)负责工程现场施工质量的检测、督查和控制;2)负责组织实施隐蔽工程验收、分部工程验收、竣工验收和分户验收等工作;3)负责记录各项工程验收的技术参数和质量条件,对不符合质量要求的工程有权向主管领导提起签发《整改通知书》或《停工令》,并跟踪和落实工程整改情况。
4)负责收集并整理与工程验收有关的文件资料、图纸和表单,并分类编排准备验收。
3.2 项目工程副总或总工程师1)具体领导和指导各项工程验收的执行和落实,确保工程验收工作保质保量按时完成;2)对工程验收过程中发生的质量或技术争议有权按照集团有关规定或工程技术规范进行裁决或上报集团裁决;3)签发工程技术部提出的《工程整改通知书》或《停工令》。
3.3 项目总经理1)组织、部署本项目各项工程验收工作;2)对在实际工程验收过程中产生的质量争议按规定提请集团工程管理中心裁决。
3.4 集团工程管理中心1)指导项目公司各项工程验收工作,并监督落实;2)对项目公司无法解决或裁决的工程质量争议进行裁决。
4、程序(一)分部工程验收操作控制业务流程施工单位自评合格后提交验收申请监理单位专业监理员审核施工技术资料并对现场进行初验监理单位总监(或总监代表)复审资料及现场实体质量合格后告知工程技术部 工程技术部审核资料合格后,计划安排验收时间并通知各相关单位确定各相关单位参加验收人员名单工程技术部组织现场实体验收汇总现场存在的质理部题监理单位下发整改通知施工单位整改完成后重新报验按程序组织复验签署合格验收意见进入下道工序 无质量问题(二)工程竣工验收业务操作流程A 、基本程序施工单位提交工程竣工报告,申请竣工验收监理总监签署合格及准予验收意见,并提交相关齐全资料项目工程技术部审查符合验收条件后,并整理相关资料工程技术部向相关单位发出验收意向工程部将验收时间、地点、验收组名单书面报送质检站 领取报告报表、备案表质检站确认验收人员、时间工程部组织验收,质检站监督意见不统一时,协商提出解决办法问题的处理过程重新组织工程竣工验收各相关单位签署工程竣工验收合格意见 合格无异议B、工程竣工初验程序7天否是5天时限3天未 完 成 整改3天工程完成,资料齐全 施工单位自检 提出初验书面申请 总承包单位核 验 工程技术部主管 时限是否具备 初验条件确 认 工程部经理 通知物业、施工单位、设计、监理等单位参加初验工程技术部组织初验 工程部 初验提出问题整改 施 工 单 位复 检 工 程 部是否合格工程部:组织竣工验收C、工程竣工验收备案流程工程竣工验收合格7日内向质检站提交工程竣工验收报告及相关附件资料质检站审核质检站出具工程质量监督报告,5个工作日内综合验收合格合格15日内向备案机关提交备案申请,并提交相关资料备案机关审核备案机关签署文件收讫,盖章行政人事部资料归档(三)住宅工程质量分户验收规范1、加强住宅工程质量管理,确保竣工住宅工程的质量和使用功能,切实维护住户的切身利益,根据《建筑法》、《建设工程质量管理条理》、国家有关施工质量验收规范、标准及相关规定,结合本项目工程的实际情况,对规定的住宅工程质量分户验收内进行细化,执行相应的表格(详见附表),便于验收小组逐条核对验收,并作为原始依据装订成册,归档保存备查。
接管验收程序接管验收计划手册chi 北京仲量联行物业管理服务有限公司一、目的这项工作是物管企业在接管物业前不可缺少的重要环节,是确保物业接管验收工作得到有效监控,保证物业入伙工作顺利进行的必要手段。
接管验收是指:物管企业按照有关法规、规章和规范对物业规划、设计的执行,施工单位工程质量的竣工验收情况和相关市政基础设施、公共服务配套设施、环境卫生设施以及绿化建设等进行整体和全面性的验收。
二、行为对象接管验收是建设单位向物管企业移交物业的过程。
接管验收但在更多的情况下,开发商是委托物管企业在项目竣工前代表开发商参加工程单机及系统的全面调试工作,进而代表其与各总包、分包及设备供应商进行验收。
故开发商缩短了验收时间且让物管企业能够对各设备设施、各系统更为了解,以便于制定日后项目各系统的维护/运营计划。
三、接管验收的作用1、明确交接双方的责权利关系;2、确保物业具备正常的使用功能,充分维护业主的利益;3、确保物业使用的安全功能,保障业主的生命财产安全;4、为日后物业的管理创造条件。
四、职责1、按照LG大厦开发商的通知,物管企业指定项目主管领导、各职能部门负责人及专业的工程技术人员组成验收小组。
2、验收小组负责对物业原设计图纸、各阶段施工图和设备出厂合格证书,各系统设备设施维修/操作手册,设备和建材的试验报告书,设备试运行/调试记录等技术检验资料进行验收。
3、 验收小组按移交设备清单的要求,对清单上的设备,按规格型号、容量及设计要求进行验收。
4、 验收小组对物业按运行系统验收,详见系统验收内容。
5、 验收小组负责对本公司所承接的物业进行验收并向公司各业务管理部门办理移交工作。
五、 接管验收小组人员架构架构六、 验收工作程序1、 准备工作验收小组根据开发商提供的施工图纸,按设计及施工要求编制验收计划、验收标准。
2、 进行验收(1) 验收小组依据验收计划、标准,按专业分工进行预验收。
(2) 在预验收过程中,检查出未达到验收标准的设备及与设计要求不符的设备,提出书面整改报告返回开发商,由开发商督促施工单位进行整改。
楼宇接管入伙手册标题楼宇接管验收工程验收程序楼宇建筑接管验收记录表楼宇给排水接管验收记录表楼宇电气接管验收记录表公用机电设备验收单公用建筑、小型设施验收单室外给排水验收单公用建筑设施交接单楼宇接管验收移交工程资料清单楼宇验收中发现问题的解决办法新接楼宇的入伙接管验收记录工程质量问题处理通知单1.目的:确保楼宇住、用的安全和正常使用功能。
2.适用范围:对新接管楼宇的建筑、装修、设备等方面的验收。
3.内容:3.1接管验收条件按发展商(或业主委员会)对物业管理公司的委托合同,在大楼竣工验收全部合格的基础上,物业公司代表全体业主以满足住户居住安全、使用功能正常为主要内容的再检验。
3.2发展商需向物业管理公司移交的资料清单如下:注:对于原有已入伙的物业,发展商/业主委员会应在物业公司验收楼宇的同时,移交楼宇资料给物业管理公司;对于新的物业,发展商在楼宇资料报交市建筑档案馆的同时,也应移交一份给物业管理公司存档。
3.2.1产权资料a.项目批准文件;b.用地批准文件;c.建筑执照;d.小业主姓名、产权、居住位臵、建筑面积清单;3.2.2市府验收合格资料:a.工程竣工验收证书;b.消防工程验收合格证;c.市完善配套办公室小区综合验收合格证书d.用电许可证;e.供用电协议书;f.用水审批表、水费收缴合同书;g.卫星地面接收设施许可证;h.电视共用天线合格证;i.电梯使用合格证。
注:煤气、电话由市有关公司负责维修保养及验收。
3.2.3工程技术资料a.建筑、结构、电气、给排水、空调、煤气等工程的全套竣工图纸及各类公共设备使用说明书、调试报告等。
b.地质勘察报告;c.工程合同及开、竣工报告;d.工程预决算分项清单;e.图纸会审记录;f.工程设计变更通知及技术核定单(包括质量事故处理记录);g.隐蔽工程验收记录;h.沉降观察记录及其沉降观察点布臵图;i.竣工验收证明书;j.钢材、水泥等主要材料的质量保证书;k.新材料、构配件的鉴定合格证书;l.水、电、空调、采暖、电梯等设备及卫生洁具的检验合格证书;m.砂浆、混凝土试块试压报告;n.供水、供暖管道的试压报告;o.机电设备订购合同、单台设备的说明书、试验记录及系统调试记录。
3.3楼宇接管验收程序:3.3.1发展商(业主委员会)通知物业管理公司接管验收。
3.3.2物业管理公司按 3.1及 3.2进行核对。
具备条件的应在15日内签发验收复函并约定验收时间。
3.3.3物业管理公司同移交人对房屋质量、使用功能及外观质量初步检查。
3.3.4对初步检验中发现的问题,约定期限由移交人负责整改,并商定时间复验。
3.3.5经复验移交人对初检中发现的问题已整改完毕(或双方认可解决方法),物业管理公司应在合同规定的接管日期前7日签署验收合格、同意接管凭证。
3.3.6对于新楼宇的接管,在签署验收合格、同意接管凭证时,应向发展商说明:经初验同意接管的楼宇,不等于楼宇质量完全符合国家及设计标准的要求,发展商也不能排除应承担的整改质量缺陷的责任。
在一年保修期结束时,应在取得物业管理公司认可后才向施工单位支付保修金。
3.4楼宇质量与使用功能的检验:3.4.1检验标准:参照建设部ZB P30001-90标准执行及达到小业主合理要求。
3.4.2质量及功能检验程序:a.楼宇接管前的质量检验:根据设计要求,每栋每层每户逐个房间按设计要求清点物件及进行外观检查。
①确定物件数量是否符合;②外观上有无人为损坏;③房屋建筑或屋内物件有无明显不符标准要求。
对新楼宇的接管,此程序的检验由发展商代表与物业公司人员双方共同进行现场检查,将检查结果整理后返回移交人进行整改,管理处负责对整改后项目进行验收。
对于旧楼宇的移交,应由发展商(业主管委会)与物业公司两方共同进行现场检查,将检查结果整理后,双方共同探讨解决办法。
b.对于新楼宇,根据检查结果,管理处对检查合格的房屋接管钥匙,对仍存在缺陷的房间等整改好后再接管钥匙。
对于旧楼宇,在双方对如何解决缺陷问题达成协议后,管理处接管钥匙。
管理处对接管了钥匙的房屋承担保管责任。
c.小业主入伙接收物业时,管理处人员陪同小业主对房间设施进行全面细致的质量检查,对发现的缺陷进行登记。
对于新楼宇,由管理处整理后送交发展商,并督促施工单位逐项返修,管理处(小业主)复检认可后消项。
对于旧楼宇,根据达成的协议对提出的缺陷进行整改。
d.对于在一年保修期内的楼宇,小业主或维修工在使用(或工作)过程中发现由于建筑施工或产品质量上的缺陷,经管理处查验证实后,报告发展商派人更换或返修。
e.保修期结束后,根据承建商的保修情况向发展商建议保修金的支付。
楼宇接管验收3.4.3公共配套设备的验收:a.每栋高层楼宇应有能直接观察进出口大门内外的保安值班室。
值班室内应有电话、与住户相联系的可视对讲系统、可监视大堂门前及电梯轿厢的闭路电视监控系统、照明设施及卫生洁具等。
b.每栋高层进出口处有可锁的、箱面带各单位明显标志的信报箱。
c.有符合市交通管理局要求的汽车停车场、交通设施标志及值班岗亭、电动道闸、减速坡;并有符合要求的消防设施及排水设施。
d.同楼宇管理相适应的管理处办公用房(包括办公室、财务室、会议室、接待室),业主委员会办公用房。
3.6接管验收记录:3.6.1楼宇建筑接管验收记录表3.6.2楼宇给排水接管验收记录表3.6.3楼宇电气接管验收记录表3.6.4公用机电设备验收单3.6.5公用建筑、小型设施验收单3.6.6室外给排水验收单3.6.7绿化验收单3.6.8楼宇接管验收移交工程资料清单一、新楼宇的接收收楼三个月前小业主收楼验收注:对于技术资料的移交,最迟应在地产商将楼宇资料报交市建筑档案馆的同时, 移交一份给物业管理公司存档。
签署物业管理委托合同 选定主要管理人员进楼掌握情况印制验收表格 确定验收日期大业主(地产商)或承建商和物业公司组成联合验收小组 实物验收 每项、每间、每个查验缺陷登记 移交钥匙 缺陷登记汇总交地盘,由地盘交施工队 缺陷返修 地盘、管理处按单查验资 料 移 交 产 权 资 料 技 术 资 料 政府验收合格证 水电 供应合同 物业管理公司正式进行物业管理二、原有已入伙楼宇的接收如有机会,应于收楼前掌握楼宇基本情况注:对于技术资料的移交,最迟应在地产商将楼宇资料报交市建筑档案馆的同时,移交一份给物业管理公司存档。
签署物业管理委托合同 选定主要管理人员印制验收表格 确定验收日期物业发展商(或业主委员会)、原物业公司、中海物业公司组成联合验收小组 实物验收 每项、每间、每个查验缺陷登记 移交钥匙 缺陷登记汇总三方各持一份与发展商(业主委员会)讨论缺陷解决办法资 料 移 交 产 权 资 料 技 术 资 料 政府验收合格证 水电 供应合同 物业管理公司正式进行物业管理 解决缺陷发现问题的解决办法楼宇验收分物业公司(管理处)初验和小业主复验。
一、在初验中发现的问题,处理如下:㈠一般项目的返修对接管验收中发现的非结构性的质量问题,物业公司验收组应在两天内提交给发展商(一式两份,一份给发展商,一份由发展商交给承建单位),由承建单位负责返修;管理处应留底一份,以便督促整改,并在双方商定的时间内另行复验,直至合格为止。
也可经双方协商,由建设单位委托管理处代为返修,所需费用由发展商支付。
㈡房屋结构的加固补强在接管验收中,如发现影响房屋结构安全或设备、设施使用安全的质量问题时,验收不能通过。
由建设单位对房屋进行加固补强或采取其它有效的措施进行处理,处理完毕,达到合格要求、确保住用安全的,再商定时间予以验收。
并向发展商索取加固补强的措施和复验结果的记录并存档备查。
㈢不具备使用功能问题的处理接管验收时,对于因房屋的配套设施脱节和附属工程未完工或由于水、电、气等外部管线未接通,致使用户不能进住的,应由发展商负责抓紧解决,等符合接管验收条件后,再行组织验收。
二、小业主在验收中提出问题的解决办法1、对小业主提出的有关房屋质量方面的问题,应在两天内提交给发展商(一式两份,一份给发展商,一份由发展商交给承建商),由承建商负责返修;管理处应留底一份,以便督促整改,并在双方商定的时间内另行复验,直至合格为止。
2、对小业主提出的装修方面的问题,应当场予以解答,回答内容见《工程规章制度手册》中的相关装修管理规定。
3、对小业主提出的有关入住等方面的问题,应当场予以解答,并尽力提供帮助。
三、相关文件及记录:《业主房屋装修管理规定》《接管验收记录》新接楼宇的入伙一、物业接管前的工作:1、实地考察:对已确定接管的物业,由公司在该物业竣工前组织经营管理部、工程技术部、安全部和清洁绿化部等部门有关人员前往物业现场,围绕接收后管理工作所涉及的有关问题进行考察,(必要时可多次进行实地考察),在此基础上,提交公司董事会或总经理办公会议讨论确认,制定入伙工作方案。
2、成立管理处:新的物业管理处应于已确定的入伙日期前三个月成立,并开始运转,根据实际需要,采取人员分步到位的办法,到入伙时,按定编人数配齐管理处各类人员。
管理处各类人员按以下程序进入物业现场,但可根据现场条件和实际情况进行调整:①入伙前100天,任命管理处主任,另配备助理员1人,财务室会计、出纳各1人,组成管理处筹建班子,编制入伙工作方案报公司研究批准后,立即投入实质性准备工作。
②入伙前三个月,调派机电管理维修人员若干进驻施工现场,参与机电设备安装调试的监理工作,填写工作记录,全面掌握大厦机电设备的第一手资料。
③入伙前一个半月,调配炊事班长1人,开展管理处食堂的筹备工作。
④入伙前一个月,管理层人员配齐,管理处挂牌办公。
⑤入伙前一个月,组建护卫班进驻现场,负责对所接管物业的守卫工作。
⑥入伙前一个月,炊事班人员到位,食堂开伙。
⑦入伙前25天,组建清洁班,开始对已接收的房屋进行卫生清洁工作。
(或确定清洁外包工作,由外包单位开展清洁工作。
)⑧入伙前20天,护卫三个班的人员配齐、上岗。
⑨入伙前半个月,水电维修班正式成立,人员配齐就位。
3、管理处进驻小区前的工作:①、管理处应要求公司提前派出部分工程技术人员进驻现场,与地盘的工作人员一起,参与机电设备的安装调试,了解整个楼宇内所装备的设备设施,新接楼宇的入伙熟悉各类设备的构造原理、性能;熟悉水、电、气管道线路的铺设位臵及走向等,为入伙后的管理、维修养护打下基础。
②、由公司(或发展商)为新管理处提供临时办公场所,管理处根据实际需要,拟制办公用品的采购计划,报公司审批后购臵。
③、在公司的指导下,印制收楼、入伙所必须的文件资料和表格,如《住户手册》、《公共契约》,《管理规定》等。
此部分工作最好于入伙前一个月完成。
④、根据入伙工作方案,编制管理处员工生活用品采购计划,报公司审批后订购。
二、物业接管中的工作:1、管理处要主动与发展商(地盘)和承建单位联系,协商楼宇交接问题,及时将协商情况汇报给物业公司并在公司领导下组织验收小组。
