桥涵定额交底
- 格式:ppt
- 大小:4.42 MB
- 文档页数:19
桥涵工程技术交底一、前言桥涵工程是一种重要的交通基础设施,其建设涉及到复杂的技术和环境因素。
在桥涵工程建设过程中,必须对工程技术进行全面的交底,以确保工程质量和安全。
本文旨在介绍桥涵工程技术交底的内容和注意事项,希望能对有关人员有所启发和帮助。
二、桥涵工程技术交底的内容桥涵工程技术交底是指工程技术人员对项目相关技术和工程进度计划等进行详细说明和交流的过程。
其内容包括以下几个方面:1. 工程设计文件在桥涵工程建设过程中,设计文件是非常重要的一部分。
工程技术人员需要详细阐述工程设计文件的内容和要求,并对实际工程中可能存在的问题和不足进行说明和讨论。
2. 工程施工图纸工程施工图纸是施工现场操作的依据。
在桥涵工程施工现场,工程技术人员需要在每个阶段对施工图纸进行详细的交底,确保施工人员能够准确理解和遵循施工图纸的要求。
3. 工程施工工艺工程施工工艺是指针对具体桥涵工程的施工步骤和方法。
在桥涵工程的不同施工阶段,工程技术人员需要对施工工艺进行细致的交底和讲解,并强调各种施工细节和注意事项。
4. 工程环境与安全桥涵工程建设过程中,环境因素和安全问题尤其值得重视。
工程技术人员需要对施工现场的环境和安全问题进行详细交底,并制定相应的安全预防措施。
5. 工程进度计划桥涵工程施工进度紧张,各个施工阶段需要相互配合,协调工作。
工程技术人员需要对工程进度计划进行详细的交底和讲解,让所有施工人员都了解整个工程的时间线和各个阶段之间的关系。
三、桥涵工程技术交底的注意事项桥涵工程技术交底有着一定的要求和注意事项。
工程技术人员应该特别重视以下几点:1. 交底内容详细桥涵工程技术交底应该详细、全面。
在具体操作中,需要注重细节,突出重点,确保施工人员能够理解和遵守相关要求。
2. 交底方式灵活桥涵工程技术交底的方式可以多种多样。
有时可以采用图示说明的方式,有时可以通过实地演示的方式,还可以结合讲解和答疑的方式。
根据不同情况和不同施工人员的情况,选择合适的交底方式。
桥涵施工技术交底一、工程概述本次桥涵施工项目位于_____,包括桥梁_____座,涵洞_____座。
桥梁全长_____米,上部结构采用_____形式,下部结构为_____。
涵洞类型包括_____等。
施工区域的地质条件为_____,周边环境_____。
二、施工准备1、技术准备熟悉施工图纸和相关规范,进行图纸会审,发现问题及时与设计单位沟通解决。
编制施工组织设计和专项施工方案,经审批后向施工人员进行技术交底。
进行测量放线,确定桥涵的位置、标高和轴线。
2、材料准备根据设计要求,采购合格的钢材、水泥、砂石料等原材料,并进行检验和试验。
准备好模板、支架、脚手架等周转材料。
3、机械设备准备配备钻孔桩机、起重机、混凝土搅拌机、输送泵等施工机械设备,并进行调试和维护。
4、人员准备组建施工队伍,包括钢筋工、模板工、混凝土工、架子工等,所有人员必须经过培训和考核,持证上岗。
三、基础施工1、钻孔灌注桩基础场地平整:清除施工区域内的杂物和障碍物,平整场地,确保桩机稳定。
护筒埋设:护筒采用钢板制作,直径比桩径大 200 400mm,埋设深度根据地质情况确定,一般为 15 20m。
护筒中心与桩位中心偏差不得大于 50mm,竖直度偏差不得大于 1%。
钻孔:根据地质条件选择合适的钻头和钻进参数,控制钻进速度和泥浆比重,防止塌孔和缩径。
钻孔达到设计深度后,进行清孔,确保孔底沉渣厚度符合规范要求。
钢筋笼制作与安装:钢筋笼在加工场集中制作,分段运输至现场安装。
钢筋笼主筋采用焊接连接,接头应错开布置。
钢筋笼安装时应保持垂直,定位准确,防止碰撞孔壁。
混凝土灌注:混凝土采用导管法灌注,导管直径应根据桩径确定,一般为 250 300mm。
灌注前应再次检查孔底沉渣厚度和泥浆性能,符合要求后方可灌注。
灌注过程中应连续进行,控制好灌注速度和导管埋深,防止断桩和夹泥。
2、扩大基础基坑开挖:根据设计尺寸和地质情况,采用机械开挖或人工开挖。
开挖过程中应注意边坡稳定,防止坍塌。

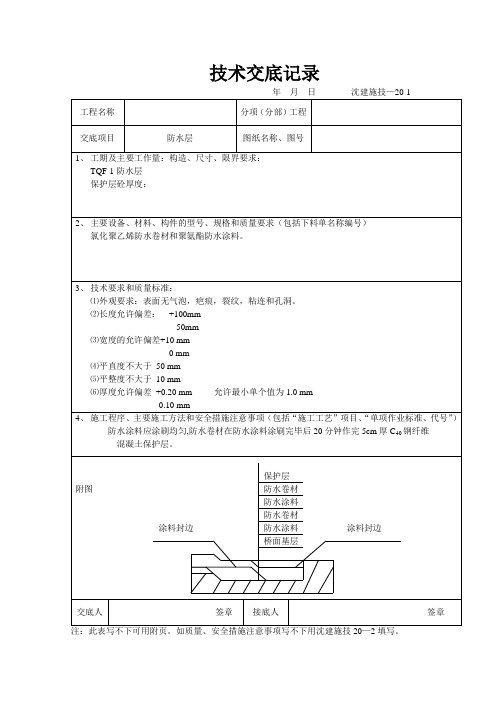

注:此表写不下可用附页。
如质量、安全措施注意事项写不下用沈建施技20—2填写。
注:此表写不下可用附页。
如质量、安全措施注意事项写不下用沈建施技20—2填写。
注:此表写不下可用附页。
如质量、安全措施注意事项写不下用沈建施技20—2填写。
注:此表写不下可用附页。
如质量、安全措施注意事项写不下用沈建施技20—2填写。
注:此表写不下可用附页。
如质量、安全措施注意事项写不下用沈建施技20—2填写。
注:此表写不下可用附页。
如质量、安全措施注意事项写不下用沈建施技20—2填写。
桥涵工程技术交底书1. 引言为了确保桥涵工程施工过程中的施工质量和安全,例如大桥、隧道、水库大坝、涵洞等各种工程,在施工前需要进行技术交底。
本文档主要介绍桥涵工程技术交底书的内容和要点,以确保施工质量和安全性。
2. 技术交底的目的技术交底的目的是为了确保桥涵工程的施工和使用符合设计要求、并确保质量和安全性。
它强调了设计和施工人员之间的沟通和理解。
3. 技术交底的内容技术交底的内容应包括以下重点:3.1 施工方案施工方案应包含有关桥涵工程建设的设计和施工的要点。
这些设计和施工要点要包括各项施工工艺、技术、工程质量、安全措施等等。
3.2 材料说明材料说明应包含工程所使用的各种材料的型号、规格、质量范围、生产厂家、使用方法、保管方法等信息。
3.3 设备和机械使用说明施工现场通常需要使用各种设备和机械,包括起重机械、挖掘机、电焊机等等。
这些设备使用说明应包含有设备和机械的操作方法、保养方法、注意事项等信息。
3.4 安全生产措施桥涵工程涉及到很多高空、深坑、水中、截面密闭、高温、低温等安全威胁。
因此,安全生产措施是技术交底的重要内容之一。
该部分应包含有安全生产方案、工作时必须遵守的安全规章制度等信息。
4. 技术交底的要点4.1 目标明确交底内容在表述上应准确明了,表述要清晰简洁,必须将施工的目标、规定和列举要点准确传达给聆听对象。
4.2 统一思路交底中表述呈现的思路与指导文件的要求风格保持一致。
内容简明扼要,不遗留余地,语言规范,尽量简洁易懂。
4.3 图文并茂在交底之前最好准备清晰、易于理解的图纸或图片,这样可以更加直观地说明一些复杂的内容,另外建议用红色突出强调施工过程中的重点环节和注意问题。
4.4 确保反馈在交底之后,必须主动与聆听者沟通交流,确保聆听对象已经完全正确的理解了每一个环节和重点,在需要的时候可以付诸书面形式,以获得更好的效果。
5. 结论本文档介绍了桥涵工程技术交底书的内容和要点,从设计到施工的重点内容都被详细阐述。
公路工程概预算桥涵工程定额使用培训讲义陕西省交通厅交通工程定额站二○○九年八月公路工程概预算桥涵工程定额使用培训讲义桥涵工程概预算定额交底主要讲五部分内容:1、第一部分概况2、第二部分公路桥涵工程预算定额(重点)3、第三部分桥涵工程概算定额4、第四部分(2019)《陕西省公路工程补充预算定额》桥涵部分,主要讲钢管拱桥的钢管拱制作、安装、防腐、检测等有关内容。
5、第四部分桥梁新技术定额有关录像资料新修订的《公路工程概算定额》、《公路工程预算定额》、《公路基本建设工程概算、预算编制办法》(简称(2019)定额)已于2019年10月19日交通部第33号公告发布,自2019年 1月 1日起实行。
新修订的定额和编办是全国统一的专业定额,适用于公路基本建设新建、改建工程。
对于公路养护的大、中修工程,可参考使用。
第一部分概况我国公路工程定额主要发展过程。
公路定额标准是构成工程项目生产要素人工、材料和机械消耗的基本体现。
它是公路项目计算人工、材料和机械台班消耗量的基础和依据。
工程定额同其他定额一样都是随着现代化大生业管理科学化以及管理科学的发展不可分割的联系在一起,它是反映社会商品生产发展的必然产物,也是反映一个国家的生产力水平和科技水平的标志。
20世纪初许多西方国家就已考虑利用定额,设法提高功效增加产量,从而有力的促使了资本主义国家经济的发展与繁荣。
苏联十月革命之后,十分注意吸取资本主义国家的管理经验,对我国初期定额管理产生了极大影响。
我国定额工作从建国以来,一直受到高度重视,在“一五”期间国家计划委员会于1954年就颁布了《建筑工程设计预算定额(试行草案)》。
1954年在国家技术标准、规范统一的前提下,公路行业开始编制《公路基本建设预算定额》,1955年正式在全国公布实行。
随着初步设计和施工图设计模式的确立,公路定额部门先后编制了《公路工程概算指标》和《公路工程预算定额》。
此后随着公路基本建设程序管理的发展,先后于1973年、1982年、1992年和2019年的五次修订,形成今天的公路基本建设概预算定额体系。
2.17.1 顶进桥涵施工安全技术交底1. 一般要求(1) 顶进桥涵施工范围应设围挡,非施工人员不得入内。
(2) 铁路、道路、公路范围内的顶进、降水等施工应遵守有关管理单位的规定,保持运行安全。
(3) 顶进桥涵施工中的模板支架、钢筋、预应力、混凝土和砌体等施工应符合相应安全技术交底具体要求。
(4) 工作坑附近需改移架空线、地下管线等建(构)筑物应在工作坑开挖前完成,并经检查,确认合格,并形成文件。
(5) 桥涵顶进施工前应建立测控系统,施工中应设专人观测施工影响范围内的房屋、地下管线等建(构)筑物的沉降、位移、变形,发现超出允许范围时应及时采取安全技术措施。
(6) 工作坑外,施工机械设备、料具的临边安全距离应根据荷载、土质、坑壁坡度或支护情况和基坑深度等确定,且不得小于1.5m。
工作坑靠路基一侧严禁停置机具、堆土、堆料。
(7) 在铁路下顶进桥涵前,应按铁路加固设计,进行铁路线路加固和采取防止线路推移的措施,经铁路管理单位检验合格,并形成文件。
在道路、公路下顶进桥涵前,应按加固设计进行路基和有关管线加固,并经道路、公路等管理单位检验合格,形成文件。
(8) 在现况顶进桥位上进行改建施工时,应符合下列要求:1)施工前应查阅现况箱涵的竣工图,掌握其结构状况。
2)新箱涵顶进中应边顶进,边拆除旧箱涵结构,其长度应符合方案规定。
3)采用爆破方法拆除旧箱涵结构时,应采用小药量,不得影响新箱涵的结构安全。
4)新箱涵具备顶进条件后,应按施工方案要求先顶入土体中承载,为拆除旧箱涵提供条件。
5)改建施工应断绝现况交通。
施工前应与道路交通管理单位研究制定交通绕行方案,经批准后实施。
6)施工前应根据设计文件、现况箱涵结构、穿越铁路、道路、公路的交通和现场环境状况,制定专项施工方案,规定拆除方法、分次顶进长度与拆除旧箱涵的长度,采取相应的安全技术措施。
2. 顶进后背(1) 顶进后背必须有足够的强度和稳定性。
(2) 紧贴土壁安装后背时,土壁应竖直、平整。
