2014湖南省建筑定额交底内容学习
- 格式:doc
- 大小:222.50 KB
- 文档页数:34
湖南省2014建筑消耗量定额说明建筑装饰概述建筑消耗量定额是指在建筑物的建设、改建、扩建和保养维修中,按结构构件、材料、设备和用工工艺等计算出来的相应用量标准。
而建筑装饰,则是建筑工程的一项重要工作内容,也是建筑工程的重要组成部分。
湖南省2014年制定的建筑消耗量定额是根据国家有关规定和湖南省实际情况制定的,其中包括了建筑装饰的相关规定和标准。
本文将针对湖南省2014年的建筑消耗量定额,详细介绍其中与建筑装饰相关的内容。
建筑装饰消耗量定额装饰材料湖南省2014年建筑消耗量定额中,涉及到的装饰材料包括:石膏板、玻璃、陶瓷、木材、金属材料、石材、石材块料、地板、瓷砖、壁纸、涂料、油漆等。
其中,每种材料都对应着相应的消耗量标准。
以石膏板为例,按照湖南省2014年的规定,石膏板的消耗量应根据设计方案计算,在其中考虑每平方米的使用量、配合用的胶粉量、石膏假山量、铅线等。
每种材料的消耗量定额都在建筑消耗量定额中有相应的明确规定。
装饰工艺建筑装饰涉及到的工艺也是消耗的一部分,因此在湖南省2014年的建筑消耗量定额中明确了装饰工艺的消耗量标准,如砖砌、石材干挂、墙面平整处理等。
每种工艺都有相应的计算方法和消耗量标准。
劳务费建筑工程中的劳务费也是一项重要的成本。
在湖南省2014年的建筑消耗量定额中,明确了建筑装饰劳务费的标准。
在建筑装饰中,货车搬运费、拆墙、垫层、壁纸铺贴、涂料刷漆、石材干挂等工作都需要消耗相应的劳务费。
建筑装饰是建筑工程中的重要工作内容,也是衡量建筑工程质量的一项重要指标。
湖南省2014年制定的建筑消耗量定额中,涉及到了建筑装饰的相关规定和标准,明确了装饰材料、工艺和劳务费等消耗量标准。
各级建筑单位和建筑工程从业者需要按照定额中的规定进行施工,保证建筑装饰的质量和合理消耗。

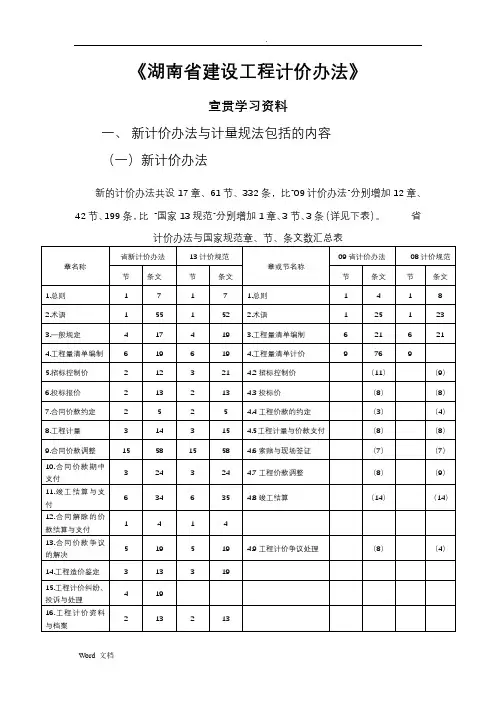

《湖南省建设工程计价办法》宣贯学习资料一、新计价办法与计量规法包括的内容(一)新计价办法新的计价办法共设17章、61节、332条,比“09计价办法”分别增加12章、42节、199条,比“国家13规范”分别增加1章、3节、3条(详见下表)。
省计价办法与国家规范章、节、条文数汇总表(二)国家“13计量规范”【说明:“14计价办法”及“14消耗量标准”不另编制湖南省“14计量规则”,均按国家“13计量规范”执行。
】国家新编的“13计量规范”是在“08规范”附录A、B、C、D、E、F基础上制定的,内容包括房屋建筑与装饰工程、仿古建筑工程、通用安装工程、市政工程、园林绿化工程、矿山工程、构筑物工程、城市轨道交通工程、爆破工程,共9个专业。
正文部分共计261条,附录部分共计3915个项目,在“08规范”基础上新增2185个项目,减少350个项目。
具体变化见下表。
二、新计价办法主要变化情况第一章总则(1)“14计价办法”比“09计价办法”增加了第2条、第5条、第7条规定。
(2)将“09计价办法”第二条移到第三章一般规定第63条与第七章合同价款约定第126条。
(3)将“09计价办法”第三章工程量清单编制第三十三条与第四章工程量清单计价第五十一条移入本总则第3条。
第二章术语(1)对“工程量清单”修改完善了定义,并新增“招标工程量清单”和“已标价工程量清单”,进一步明确各自的适用范围。
(2)新增“风险费用”、“工程造价信息”、“工程造价指数”、“工程变更”、“工程配套费”、“劳务分包”、“专业工程分包”、“不可抗力”、“工程设备”、“费用”、“利润”、“工程计量”、“工程结算”、“预付款”、“进度款”、“合同价款调整”、“工程造价鉴定”、“工程量偏差”、“安全文明施工费”、“提前竣工(赶工)费”、“误期赔偿费”、“工程设备”、“工程成本”、“缺陷责任期”、“招标代理人”、“单价项目”、“总价项目”等30个术语。
(3)修改了“合同价”、“竣工结算价”的定义。

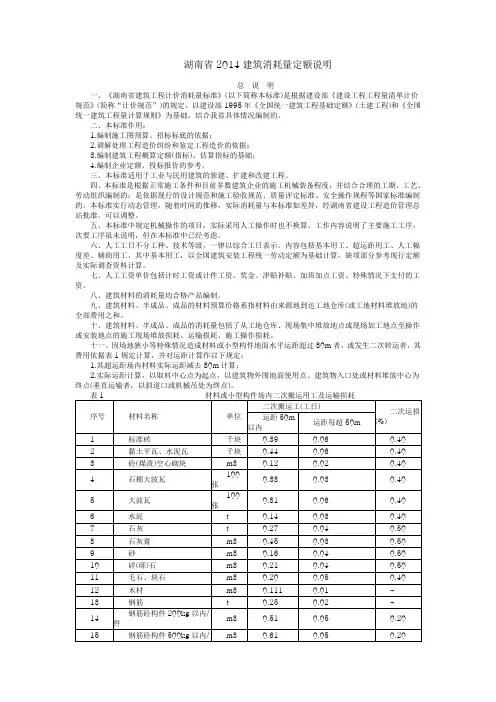

湖南省2014建筑消耗量定额说明总说明一、《湖南省建筑工程计价消耗量标准》(以下简称本标准)是根据建设部《建设工程工程量清单计价规范》(简称“计价规范”)的规定,以建设部1995年《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程量计算规则》为基础,结合我省具体情况编制的。
二、本标准作用:1.编制施工图预算、招标标底的依据;2.调解处理工程造价纠纷和鉴定工程造价的依据;3.编制建筑工程概算定额(指标)、估算指标的基础;4.编制企业定额、投标报价的参考。
三、本标准适用于工业与民用建筑的新建、扩建和改建工程。
四、本标准是根据正常施工条件和目前多数建筑企业的施工机械装备程度,并结合合理的工期、工艺、劳动组织编制的;是依据现行的设计规范和施工验收规范、质量评定标准、安全操作规程等国家标准编制的。
本标准实行动态管理,随着时间的推移,实际消耗量与本标准如差异,经湖南省建设工程造价管理总站批准,可以调整。
五、本标准中规定机械操作的项目,实际采用人工操作时也不换算。
工作内容说明了主要施工工序,次要工序虽未说明,但在本标准中已经考虑。
六、人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助用工。
其中基本用工,以全国建筑安装工程统一劳动定额为基础计算,缺项部分参考现行定额及实际调查资料计算。
七、人工工资单价包括计时工资或计件工资、奖金、津贴补贴、加班加点工资、特殊情况下支付的工资。
八、建筑材料的消耗量均合格产品编制。
九、建筑材料、半成品、成品的材料预算价格系指材料由来源地到达工地仓库(或工地材料堆放地)的全部费用之和。
十、建筑材料、半成品、成品的消耗量包括了从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的施工现场堆放损耗、运输损耗、施工操作损耗。
十一、因场地狭小等特殊情况造成材料或小型构件地面水平运距超过80m者,或发生二次转运者,其费用依据表1规定计算,并对运距计算作以下规定:1.其超运距场内材料实际运距减去80m计算;2.实际运距计算,以取料中心点为起点,以建筑物外围地面使用点、建筑物入口处或材料堆放中心为终点(垂直运输者,以斜道口或机械吊处为终点)。
2014年湖南省定额解释汇编定额解释汇编第一章计价办法1.《湖南省建设工程计价办法》(以下简称《省计价办法》)规定了安全文明施工费计费标准,实际施工中是否可按实际发生的费用调整?安全文明施工费包括"三通一平"后的文明措施、安全措施、临时设施费和环境保护费。
《省计价办法》强制性条文第65条规定"措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用"。
因此,在编制招标控制价或投标报价以及办理竣工结算时,其安全文明施工费均应按照"省计价办法"规定的费率标准计取,不得作为竞争性费用。
2.招标人提供(以下简称"甲供")的材料(包括半成品、成品)是否应计税费?甲供材料费应计税费。
3.招标人在工程报建时代缴的规费是否计入工程造价中?代缴的规费应计人工程造价,可在财务结算中扣除。
4.省住建厅《关于进一步明确我省建筑行业劳保基金管理相关事项的通知》(湘建建[2015] 6号)调整了"社会保险费" (含社会基本养老保险费、医疗保险费、失业保险费、生育保险费和工伤保险费)名称与计费标准,《省计价办法》中的"规费"费率标准如何调整?《省计价办法》规费表中的"其他规费"改名为"住房公积金",费率标准由16.7%调整为6.0%。
《省计价办法》规费表M2.4.1条改名为"劳保基金",包括养老保险费、医疗保险费、失业保险费、生育保险费和工伤保险费五项费用;劳保基金费率标准按3.5%计取,且不得作为竞争性费用。
5.《省计价办法》所指的"纳税地点"是指建筑施工企业机构所在地还是指工程所在地?依据《营业税暂行条例》规定,建筑施工企业应当向工程所在地主管税务机关申报纳税。
6.《省计价办法》第89条规定其他项目包括暂列金额,是否有误?有误,《省计价办法》第89条规定修改为不包括暂列金额。
湖南省2014建筑消耗量定额说明总说明一、《湖南省建筑工程计价消耗量标准》(以下简称本标准)是根据建设部《建设工程工程量清单计价规范》(简称“计价规范”)的规定,以建设部1995年《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程量计算规则》为基础,结合我省具体情况编制的。
二、本标准作用:1. 编制施工图预算、招标标底的依据;2. 调解处理工程造价纠纷和鉴定工程造价的依据;3. 编制建筑工程概算定额(指标)、估算指标的基础;4. 编制企业定额、投标报价的参考。
三、本标准适用于工业与民用建筑的新建、扩建和改建工程。
四、本标准是根据正常施工条件和目前多数建筑企业的施工机械装备程度,并结合合理的工期、工艺、劳动组织编制的;是依据现行的设计规范和施工验收规范、质量评定标准、安全操作规程等国家标准编制的。
本标准实行动态管理,随着时间的推移,实际消耗量与本标准如差异,经湖南省建设工程造价管理总站批准,可以调整。
五、本标准中规定机械操作的项目,实际采用人工操作时也不换算。
工作内容说明了主要施工工序,次要工序虽未说明,但在本标准中已经考虑。
六、人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助用工。
其中基本用工,以全国建筑安装工程统一劳动定额为基础计算,缺项部分参考现行定额及实际调查资料计算。
七、人工工资单价包括计时工资或计件工资、奖金、津贴补贴、加班加点工资、特殊情况下支付的工资。
八、建筑材料的消耗量均合格产品编制。
九、建筑材料、半成品、成品的材料预算价格系指材料由来源地到达工地仓库(或工地材料堆放地)的全部费用之和。
十、建筑材料、半成品、成品的消耗量包括了从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的施工现场堆放损耗、运输损耗、施工操作损耗。
十一、因场地狭小等特殊情况造成材料或小型构件地面水平运距超过80m者,或发生二次转运者,其费用依据表1规定计算,并对运距计算作以下规定:1. 其超运距场内材料实际运距减去80m计算;2. 实际运距计算,以取料中心点为起点,以建筑物外围地面使用点、建筑物入口处或材料堆放中心为终点(垂直运输者,以斜道口或机械吊处为终点)。
章节说明及计算规则总说明一、《湖南省建筑装饰装修工程消耗量标准》(基价表)以下简称本“消耗量标准”是完成规定计量单位装饰装修分项工程所需的人工、材料、施工机械台班消耗量的计量标准。
二、本消耗量标准是装饰装修工程计价统一项目划分、统一项目编号、统一计量单位、统一工程量计算规则的依据;是编制装饰装修工程施工图预算、招标控制价(标底价、合理价)的依据;是调解处理工程造价纠纷,鉴定工程造价的依据;是编制装饰装修工程概算定额(指标)、估算指标的基础;是编制企业定额、投标报价的参考。
三、本消耗量标准适用于新建、扩建和改建工程的装饰装修。
四、本消耗量标准是依据国家有关现行产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的。
五、本消耗量标准是按照正常施工条件、目前多数企业具备的机械装备程度、施工中常用的施工方法、施工工艺和劳动组织,以及合理工期进行编制的。
六、人工消耗量的确定:人工不分工种、技术等级,以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助用工。
七、材料消耗量的确定:1.本消耗量标准采用的建筑装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2.本消耗量标准中的材料消耗量包括施工中消耗的主要材料、辅助材料等,并计算了相应的施工场内运输及施工操作损耗。
3.用量少、占材料费比重小的次要材料合并为其他材料费。
其他材料费按材料费的3%计取。
4.施工工具用具未列出消耗量,在建筑安装工程费用中工具用具使用费内考虑。
八、机械台班消耗量的确定:1.本消耗量标准的机械台班消耗量是按正常合理的机械配备、机械施工功效测算确定的。
2.机械原值在2000元以内、使用年限在2年以内的、不构成固定资产的低值易耗的小型机械未列入,作为工具用具在建筑安装工程费用中考虑。
九、本消耗量标准均已综合了搭拆 3.6m以内简易脚手架用工及脚手架摊销材料,3.6m以上需搭设的装饰装修脚手架按第七章装饰装修脚手架工程相应子目执行。
湖南省2014建筑消耗量定额说明总说明一、《湖南省建筑工程计价消耗量标准》(以下简称本标准)是根据建设部《建设工程工程量清单计价规范》(简称“计价规范”)的规定,以建设部1995年《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程量计算规则》为基础,结合我省具体情况编制的。
二、本标准作用:1.编制施工图预算、招标标底的依据;2.调解处理工程造价纠纷和鉴定工程造价的依据;3.编制建筑工程概算定额(指标)、估算指标的基础;4.编制企业定额、投标报价的参考。
三、本标准适用于工业与民用建筑的新建、扩建和改建工程。
四、本标准是根据正常施工条件和目前多数建筑企业的施工机械装备程度,并结合合理的工期、工艺、劳动组织编制的;是依据现行的设计规范和施工验收规范、质量评定标准、安全操作规程等国家标准编制的。
本标准实行动态管理,随着时间的推移,实际消耗量与本标准如差异,经湖南省建设工程造价管理总站批准,可以调整。
五、本标准中规定机械操作的项目,实际采用人工操作时也不换算。
工作内容说明了主要施工工序,次要工序虽未说明,但在本标准中已经考虑。
六、人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助用工。
其中基本用工,以全国建筑安装工程统一劳动定额为基础计算,缺项部分参考现行定额及实际调查资料计算。
七、人工工资单价包括计时工资或计件工资、奖金、津贴补贴、加班加点工资、特殊情况下支付的工资。
八、建筑材料的消耗量均合格产品编制。
九、建筑材料、半成品、成品的材料预算价格系指材料由来源地到达工地仓库(或工地材料堆放地)的全部费用之和。
十、建筑材料、半成品、成品的消耗量包括了从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的施工现场堆放损耗、运输损耗、施工操作损耗。
十一、因场地狭小等特殊情况造成材料或小型构件地面水平运距超过80m者,或发生二次转运者,其费用依据表1规定计算,并对运距计算作以下规定:1.其超运距场内材料实际运距减去80m计算;2.实际运距计算,以取料中心点为起点,以建筑物外围地面使用点、建筑物入口处或材料堆放中心为终点(垂直运输者,以斜道口或机械吊处为终点)。

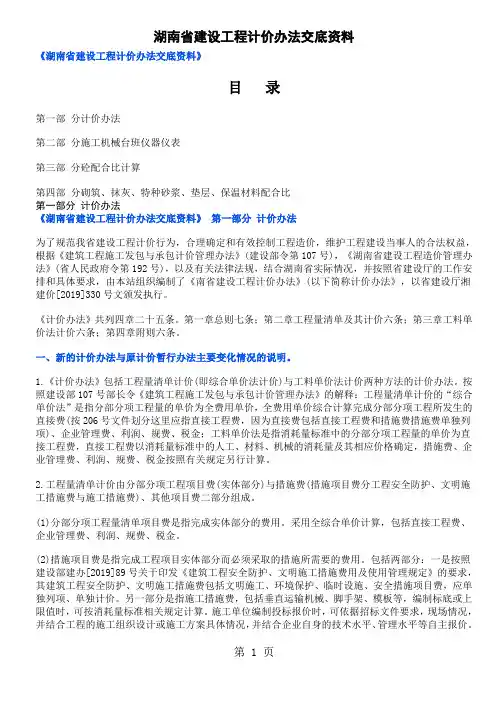

湖南省建设工程计价办法交底资料《湖南省建设工程计价办法交底资料》目录第一部分计价办法第二部分施工机械台班仪器仪表第三部分砼配合比计算第四部分砌筑、抹灰、特种砂浆、垫层、保温材料配合比第一部分计价办法《湖南省建设工程计价办法交底资料》第一部分计价办法为了规范我省建设工程计价行为,合理确定和有效控制工程造价,维护工程建设当事人的合法权益,根据《建筑工程施工发包与承包计价管理办法》(建设部令第107号),《湖南省建设工程造价管理办法》(省人民政府令第192号),以及有关法律法规,结合湖南省实际情况,并按照省建设厅的工作安排和具体要求,由本站组织编制了《南省建设工程计价办法》(以下简称计价办法》,以省建设厅湘建价[2019]330号文颁发执行。
《计价办法》共列四章二十五条。
第一章总则七条;第二章工程量清单及其计价六条;第三章工料单价法计价六条;第四章附则六条。
一、新的计价办法与原计价暂行办法主要变化情况的说明。
1.《计价办法》包括工程量清单计价(即综合单价法计价)与工料单价法计价两种方法的计价办法。
按照建设部107号部长令《建筑工程施工发包与承包计价管理办法》的解释:工程量清单计价的“综合单价法”是指分部分项工程量的单价为全费用单价,全费用单价综合计算完成分部分项工程所发生的直接费(按206号文件划分这里应指直接工程费,因为直接费包括直接工程费和措施费措施费单独列项)、企业管理费、利润、规费、税金;工料单价法是指消耗量标准中的分部分项工程量的单价为直接工程费,直接工程费以消耗量标准中的人工、材料、机械的消耗量及其相应价格确定,措施费、企业管理费、利润、规费、税金按照有关规定另行计算。
2.工程量清单计价由分部分项工程项目费(实体部分)与措施费(措施项目费分工程安全防护、文明施工措施费与施工措施费)、其他项目费二部分组成。
(1)分部分项工程量清单项目费是指完成实体部分的费用。
采用全综合单价计算,包括直接工程费、企业管理费、利润、规费、税金。
第二部分《湖南省建设工程消耗量标准》第二篇装饰装修工程一、概况新的《装饰装修消耗量标准》包括楼地面工程、墙柱面工程、天棚工程门窗工程、油漆、涂料、裱糊工程、其他工程、装饰装修脚手架及项目成品保护费,垂直运输及超高增加费共8章1458个项目。
新的《装饰装修消耗量标准》在2006《建筑装饰装修消耗量标准的基础上删除54项,增加21项。
新的《装饰装修消耗量标准》各章名称几项目数量如下:第一章楼地面工程 213个项目;第二章墙柱面工程 307各项目;第三章天棚工程 286各项目;第四章门窗工程 181各项目;第五章油漆、涂料、裱糊工程 278各项目;第六章其他工程 154个项目;第七章装饰装修脚手架及成品保护费 17个项目;第八章垂直运输及超高增加费 22个项目。
二、《装饰装修消耗量标准》的作用新的《装饰装修消耗量标准》的作用是:1.统一项目划分、统一项目编号、统一计量单位、统一工程量计算规则的依据;2.编制装饰装修工程施工图预算、招标工程标底的依据;3.调解处理工程造价纠纷,鉴定工程造价的依据;4.编制装饰装修工程概算定额(指标)、估算指标的基础;5.编制企业定额以及投标报价的参考。
三、《装饰装修消耗量标准》的适应范围《装饰装修消耗量标准》适用新建、扩建和改建工程的建筑装饰装修。
四、编制依据和参考资料1.国家现行设计规范、工程施工及验收规范、工程技术规范、工程质量检验标准和施工安全检查标准、材料质量标准等;2.劳动部、建设部颁布的《建筑装饰工程劳动定额》(劳部发[1994]484号),人力资源和社会保障部、住房与城乡建设部2009年颁发的《建设工程劳动定额》(装饰工程);3.现行国家、地区、有关设计部门标准设计图;4.建设部颁发的《全国统一施工机械台班费用编制规则》(建标[2001]196号),住房与城乡建设部2013年《施工机械台班费用编制规则》(征求意见稿);5.有关建筑装饰装修工程材料手册、施工手册、施工机械手册;6.有关建筑装饰装修工程投标报价、估价手册;7.有关典型的建筑装饰装修工程施工图、结算资料或投标报价资料等。
湖南省2014建筑消耗量定额说明总说明一、《湖南省建筑工程计价消耗量标准》(以下简称本标准)是根据建设部《建设工程工程量清单计价规范》(简称“计价规范”)的规定,以建设部1995年《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程量计算规则》为基础,结合我省具体情况编制的。
二、本标准作用:1.编制施工图预算、招标标底的依据;2.调解处理工程造价纠纷和鉴定工程造价的依据;3.编制建筑工程概算定额(指标)、估算指标的基础;4.编制企业定额、投标报价的参考。
三、本标准适用于工业与民用建筑的新建、扩建和改建工程。
四、本标准是根据正常施工条件和目前多数建筑企业的施工机械装备程度,并结合合理的工期、工艺、劳动组织编制的;是依据现行的设计规范和施工验收规范、质量评定标准、安全操作规程等国家标准编制的。
本标准实行动态管理,随着时间的推移,实际消耗量与本标准如差异,经湖南省建设工程造价管理总站批准,可以调整。
五、本标准中规定机械操作的项目,实际采用人工操作时也不换算。
工作内容说明了主要施工工序,次要工序虽未说明,但在本标准中已经考虑。
六、人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助用工。
其中基本用工,以全国建筑安装工程统一劳动定额为基础计算,缺项部分参考现行定额及实际调查资料计算。
七、人工工资单价包括计时工资或计件工资、奖金、津贴补贴、加班加点工资、特殊情况下支付的工资。
八、建筑材料的消耗量均合格产品编制。
九、建筑材料、半成品、成品的材料预算价格系指材料由来源地到达工地仓库(或工地材料堆放地)的全部费用之和。
十、建筑材料、半成品、成品的消耗量包括了从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的施工现场堆放损耗、运输损耗、施工操作损耗。
十一、因场地狭小等特殊情况造成材料或小型构件地面水平运距超过80m者,或发生二次转运者,其费用依据表1规定计算,并对运距计算作以下规定:1.其超运距场内材料实际运距减去80m计算;2.实际运距计算,以取料中心点为起点,以建筑物外围地面使用点、建筑物入口处或材料堆放中心为终点(垂直运输者,以斜道口或机械吊处为终点)。
《湖南省建筑工程计价消耗量标准》201 4总说明一、《湖南省建筑工程计价消耗量标准》(以下简称本标准)是根据建设部《建设工程工程量清单计价规范》(简称“计价规范”)的规定,以建设部1995年《全国统一建筑工程基础定额》(土建工程)和《全国统一建筑工程量计算规则》为基础,结合我省具体情况编制的。
二、本标准作用:1.编制施工图预算、招标标底的依据:2.调解处理工程造价纠纷和鉴定工程造价的依据;3.编制建筑工程概算定额(指标)、估算指标的基础;4.编制企业定额、投标报价的参考。
三、本标准适用于工业与民用建筑的新建、扩建和改建工程。
四、本标准是根据正常施工条件和目前多数建筑企业的施工机械装备程度,并结合合理的工期、工艺、劳动组织编制的;是依据现行的设计规范和施工验收规范、质量评定标准、安全操作规程等国家标准编制的。
本标准实行动态管理,随着时间的推移,实际消耗量与本标准如有差异,经湖南省建设工程造价管理总站批准,可以调整。
五、本标准中规定机械操作的项目,实际采用人工操作时也不换算。
工作内容说明了主要施工工序,次要工序虽未说明,但在本标准中已经考虑。
六、人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助用工。
其中基本用工,以全国建筑安装工程统一劳动定额为基础计算,缺项部分参考现行定额及实际调查资料计算。
七、人工工资单价包括计时工资或计件工资、奖金、津贴补贴、加班加点工资、特殊情况下支付的工资。
八、建筑材料的消耗量均按合格产品编制。
九、建筑材料、半成品、成品的材料预算价格系指材料由来源地到达工地仓库(或工地材料堆放地)的全部费用之和。
十、建筑材料、半成品、成品的消耗量包括了从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的施工现场堆放损耗、运输损耗、施工操作损耗。
十一、因场地狭小等特殊情况造成材料或小型构件地面水平运距超过80m者,或发生二次转运者,其费用依据表1规定计算,并对运距计算作以下规定:1.其超运距按场内材料实际运距减去80m计算;2.实际运距计算,以取料中心点为起点,以建筑物外围地面使用点、建筑物入口处或材料堆放中心为终点(有垂直运输者,以斜道口或机械吊处为终点)。
总说明2014年《湖南省建筑工程消耗量标准》已颁发执行。
为了便于工程造价从业人员尽快熟悉和掌握该标准,现对该标准中综合问题说明如下:一、《消耗量标准》作用1、是编制施工图预算的依据。
2、是招标承包工程编制招标标底的依据和投标报价的参考。
3、是编制建筑工程概算定额,估算指标的基础。
4、是编制企业报价定额或投标报价的参考。
二、《消耗量标准》范围适用于工业与民用建筑的新建、扩建和改建工程。
三、编制依据1、国家现行规范、规程、质量评定标准。
2、国家现行标准图集,中南地区通用建筑标准图集。
3、2006年《湖南省建筑装饰装修工程消耗量标准》。
4、有代表性的施工图和有关施工、材料手册等资料5、市场调查情况。
四、子目增减情况子目数量变化情况对比表续前表第一章土石方工程一、概述本章分五节,共64个子目。
具体子目数量如下:第一节人工土方,13个第二节人工石方,12个第三节机械土方,18个第四节机械石方,16个第五节其他,5个二、编制依据1、2006《湖南省建筑装饰装修工程消耗量标准》;2、《建筑施工土石方工程安全技术规范JGJ180-2009》;3、《岩石工程勘察规范》(2009年版)GB50021—20014、市场调查情况三、子目增减变化情况及说明:1、增加机械碎石方3个子目,按碎石方式分钩松和液压破碎两种。
2、增设淤泥翻晒(晒场1km内)子目。
3、沟槽、基坑土方开挖子目进行了整合。
4、原土方开挖、推土、铲运机铲土坚土子目进行整合。
5、人工凿石、打眼爆破石方沟槽和基坑子目整合。
6、修改爆破超挖工程量计算规则。
沟槽、基坑爆破石方宽允许超挖量(基底不计)”按被开挖坡面面积乘以如允许超挖厚度计算。
7、修改钢支撑和木支撑挡土板子目,不分疏密列项,修编为按疏密列项不分木和钢支撑。
8、管沟土方计算增补一条“管道接口作业坑和沿线各种井室所需增加开挖的土、石方工程量按管沟槽全部土石方量的2.5%计算。
”9、增补一条“独立基础、条基、管沟土方工程量在300m3以内的,执行人工挖土子目;300m3以上的工程量,按小挖机挖土占70%人工挖土占30%计算。
”10、岩石的分类根据《岩石工程勘察规范》(2009年版)GB50021—2001将岩石的等级按如下划分岩体基本质量等级分类表四、应用说明:【1】淤泥翻晒问题【例1】某大型建筑工程项目工地基坑土方开挖施工中发现大量的天然含水率较高的淤泥质土,必须全部清除,现采用施工场地将淤泥翻晒处理后再运走的施工方案,若长100米,宽30米,深度为1.5米的基坑内都为淤泥,试计算淤泥处理的费用。
=100*30*1.5=4500m3,执行“淤泥翻晒晒场1km内”子目,解:(1)V淤泥(2)淤泥翻晒后,逐渐晒干形成较软土质,V土=4500 m3, 执行挖掘机挖普通土自卸汽车运土相关子目。
【2】管沟土方工程量问题【例2】某管道工程,采用人工挖管沟土方(普通土),管道全长500米,管沟深度为1米,根据设计,该管道基础宽为0.8米,厚度为0.4米,管半径为0.2米,该管道设有¢1000检查井一个,该井基础直径为1.5米,试计算该管道工程挖方工程量。
解:(1)管道沟槽挖土方工程量1*0.8*500=400 m3(2)管道沟槽因检查井增加的土方:400*2.5%=10 m3=400+10=410 m3(3)管沟、检查井挖方总量V总【3】管沟土方套用定额子目问题【例3】管沟土方(普通土)工程量在410 m3,试套价计算管沟土方造价。
解:(1)挖土方工程量410 m3超过300 m3,按“独立基础、条基、管沟土方工程量在300m3以内的,执行人工挖土子目;300m3以上的工程量,按小挖机挖土占70%人工挖土占30%计算。
”规定,分别按槽坑小挖机挖普通土410*70%=287 m3,人工挖槽坑普通土410*30%=123 m3执行子目;(2)按计价办法附录套用小挖机进出场费。
第二章地基处理、基坑支护工程一、概述本章分二节,共57个子目。
具体子目数量如下:第一节地基处理,40个第二节建筑基坑工程,17个二、编制依据1、《建筑地基处理技术规范》(编号JGJ79-2002)2、《锚杆及土钉墙施工工艺标准》(QB-CNCEC JO10403-2004)3、《强夯地基处理技术规程》CECS279:20104、《建筑边坡工程技术规范》(GB50330-2002)5、市场调查情况三、子目增减变化情况及说明:1.垫层变动章节归属,从砖石工程章更换为地基基础工程。
并取消了毛石垫层、矿渣砼垫层子目。
2.地基强夯除低锤满拍按面积计量外,其他子目计量单位按每100坑。
3.增补深层搅拌水泥桩子目4个,高压喷射注浆法相关子目7个。
高压旋喷桩成孔和喷浆分开设置子目。
单(双)重管、三重管高压旋喷的浆体材料(水泥、粉煤灰、外加剂等)用量与定额含量不同时,按设计含量调整计算。
4.根据基坑支护技术要求进行调整,增补土钉子目2个,并对锚杆重新编制。
锚杆(土钉)的成孔、灌浆、锚杆制安分开列子目,锚杆成孔分两类土质,一类为粘土、砂土、圆砾层,另一类为卵石、松石层。
湿法成孔按15米内及15米外孔深分列子目,干法成孔只适用于20米内孔深。
土钉、锚杆孔底灌浆项目中水泥含量(砂浆配比)与定额不同时可按实调整。
锚杆项目编制时按¢150规格考虑,如锚杆直径<¢150,则人工、机械乘系数0.95;直径>¢150,则人工、机械乘系数1.1。
锚杆干法成孔穿卵石、松石层的孔,拔管费按成孔费加10%。
锚杆湿法成孔遇卵石、松石层,按粘土、砂土、圆砾项目乘系数2.0。
锚杆灌浆(锚杆长15米以内)采用二次灌浆,按相应项目乘系数1.1。
土钉、锚杆成孔按土钉或锚杆伸入孔中长度另加0.5米计算。
5、增补格构梁及挂网喷护子目2个。
格构梁砂浆找平项目中,砂浆找平宽度按0.5m 以内考虑,若实际找平宽度超过0.5m,可按宽度比例换算。
四、应用说明:【1】锚杆问题某基坑边坡设置3种锚杆,采用Ⅱ级钢筋,直径¢25mm,灌浆材料用强度等级为32.5以上的水泥,砂的粒径不大于2mm,锚杆长15米内采用一次灌浆,超过15米采用二次灌浆。
【例1】锚杆1采用湿法成孔,成孔孔径¢150 mm,设计锚杆长13米其中伸入土中12米,穿越土层为粘土层(3米)、圆砾层(9米),试计算锚杆成孔及灌浆费用。
解:(1)成孔费计算孔深按编制说明加0.5米为12+0.5=12.5米,穿越土层为粘土、圆砾,孔径¢150 mm,不用考虑系数问题,执行“锚杆湿法成孔(粘土、砂土、圆砾层)孔深≤15米”子目(2)灌浆费计算长度0.5+12=12.5米,执行“锚杆灌浆锚杆长15米内”子目【例2】锚杆2采用湿法成孔,成孔孔径¢120 mm,设计锚杆伸入土中18米,穿越土层为砂土层(5米)、圆砾层(13米),试计算锚杆成孔及灌浆费用。
解:(1)成孔费计算孔深按编制说明加0.5米为18+0.5=18.5米,穿越土层为砂土、圆砾,孔径¢120 mm,须考虑系数,执行“锚杆湿法成孔(粘土、砂土、圆砾层)孔深>15米”子目,并按编制说明规定人工、机械乘系数0.95。
(2)灌浆费计算长度0.5+18=18.5米,长度超过15米,执行“锚杆灌浆锚杆长15米外二次灌浆”子目【例3】锚杆3采用干法成孔,钻孔采用套管法施工,成孔孔径¢160 mm,设计锚杆伸入土中15米,穿越土层为卵石层,试计算锚杆成孔及灌浆费用。
解:(1)成孔费计算孔深按编制说明加0.5米为15+0.5=15.5米,穿越卵石层,孔径¢160 mm,须考虑系数,执行“锚杆干法成孔(卵石、松石层)长20米内”子目,并按编制说明规定人工、机械乘系数1.1。
采用套管法施工,需拔管,拔管时遇卵石层,根据编制说明规定,拔管费按以上计算的成孔费乘系数1.1。
(2)灌浆费计算长度0.5+15=15.5米,长度超过15米,执行“锚杆灌浆锚杆长15米外二次灌浆”子目【2】格构梁问题【例4】某边坡格构梁,采用横梁和竖梁十字交叉布置成"井"字型,横、竖间距均为3m。
顶部设冠梁压顶,底部设地梁支撑于坡脚,格构梁断面不嵌入坡内,均用C30砼现浇,格构梁交叉处用锚杆加固,施工前要求坡面必须平整,竖、横梁模板选用2cm 厚木胶合板,模板与坡面必须用砂浆找平,不得留有缝隙,试计算一个方块内格构梁砼工程费用。
解:(1)柱梁模板与基层间砂浆找平横梁:(3-0.3)*2=5.4米竖梁:(3+0.3)*2=6.6米L总长=5.4+6.6=12米根据编制说明中“格构梁砂浆找平项目中,砂浆找平宽度按0.5m以内考虑,若实际找平宽度超过0.5m,可按宽度比例换算。
”横、竖梁宽都在0.5米内,故无需换算,直接执行“柱梁模板与基层间砂浆找平”子目(2)横、竖梁柱模板总量为S=12.96 m2(过程略) 执行“柱梁模板制安”子目(3)横、竖梁砼V=3*4*0.3*0.3=1.08 m3执行“梁柱现浇砼”子目第三章桩基工程一、概述本章分六节,共34个子目。
具体子目数量如下:第一节预制桩沉桩,6个第二节打孔灌注混凝土桩,3个第三节长螺旋桩钻孔灌注混凝土桩,1个第四节大直径钻(冲孔)灌注混凝土桩,9个第五节人工挖孔灌注混凝土桩,13个第六节其他,2个二、编制依据1、《灌注桩基础设计与施工规程》JGJ4-80;2、《建筑桩基技术规范》JGJ 94-2008;3、其他施工技术资料。
三、子目增减变化情况及说明1.方便使用,子目进行综合(1)预制桩沉桩取消土质分类,不分桩长,只设置500*500以内规格,方桩沉桩按桩尖入土深度乘以桩截面面积计算。
(2)打孔灌注混凝土桩不分土质类别,不分机械类别,子目进行整合简化。
(3)对原长螺旋桩钻孔灌注混凝土桩进行修编,不分机械类别、土质、桩长,只设置一个子目。
(4)人工挖孔桩三、四类土子目进行整合。
2.大直径钻(冲)孔灌注桩混凝土桩调整。
删潜水钻机子目,综合列大直径子目及相关的钢护筒安拆、泥浆制作、运输、清底置换、设备移位、砼浇筑等子目。
土质分三种,一种为粘土、砂土、砾(卵)石,另两种分别为松石、次坚石。
若桩灌注混凝实际采用商品砼,按10m3砼扣减人工5.58工日,扣除搅拌机械台班。
3.增补预制管桩内容,增加子目2个,包括引孔和沉桩,桩径为¢500,不分土质类别。
管桩沉桩按管桩入土长度(包括桩尖)计算。
四、应用说明:【1】预制钢筋砼桩问题【例1】柴油打桩机打预制钢筋砼方桩,方桩规格为400*400(厂成品),地坪至桩尖长度为25米,该桩桩头处¢14钢筋用量为20KG,预埋铁件5KG,试计算预制桩成孔工程量及相关费用。
解:(1)成孔工程量V=25*0.4*0.4=4 m3 执行“钢筋砼方桩500*500以内”子目(2)根据工程量计算规则“做桩头、接桩中钢筋制安按钢筋章节相关子目人工、机械乘2.0倍系数;预埋铁件按钢筋章节铁件子目人工、机械乘1.5倍系数。
