青龙高速第十合同段施工组织设计2003
- 格式:doc
- 大小:26.50 KB
- 文档页数:2
十天高速实施性施工组织设计目录一、前言 (3)1.1 项目概述 (3)1.2 设计目标与要求 (4)1.3 设计范围与内容 (6)二、工程概况与分析 (7)2.1 工程背景 (8)2.2 地理环境与交通状况 (9)2.3 工程设计标准与规范 (9)2.4 施工技术与方法 (11)三、施工组织与管理 (12)3.1 施工组织设计原则 (14)3.2 施工组织机构设置 (15)3.3 人员配置与职责划分 (16)3.4 项目管理与进度控制 (18)四、施工方案 (19)4.1 土方工程方案 (21)4.2 基础工程方案 (22)4.3 主体结构工程方案 (24)4.4 桥梁工程方案 (25)4.5 隧道工程方案 (27)4.6 路面工程方案 (28)4.7 绿化与环境保护工程方案 (29)4.8 其他相关工程方案 (31)五、安全保障措施 (32)5.1 安全生产责任制 (33)5.2 安全教育培训与考核 (34)5.3 安全防护设施与设备 (36)5.4 应急预案与救援措施 (37)5.5 文明施工管理 (38)六、质量控制与验收标准 (39)6.1 质量管理体系 (40)6.2 原材料与设备质量控制 (41)6.3 施工过程质量控制 (42)6.4 质量验收标准与程序 (43)七、环境保护与节能措施 (44)7.1 环境影响评价报告 (45)7.2 施工噪音、扬尘控制 (47)7.3 废水、废气处理与排放控制 (48)7.4 节能措施与应用 (49)八、成本控制与投资估算 (50)8.1 施工成本预算编制 (51)8.2 主要材料、设备价格调查与分析 (52)8.3 投资估算方法及应用 (53)九、总结与建议 (55)一、前言在当前建设行业迅速发展的背景下,本施工组织设计针对“十天高速”项目的实施性施工进行了深入研究与规划。
本项目作为地区交通网络的重要组成部分,对于促进地方经济发展、提升交通通达度具有重要意义。

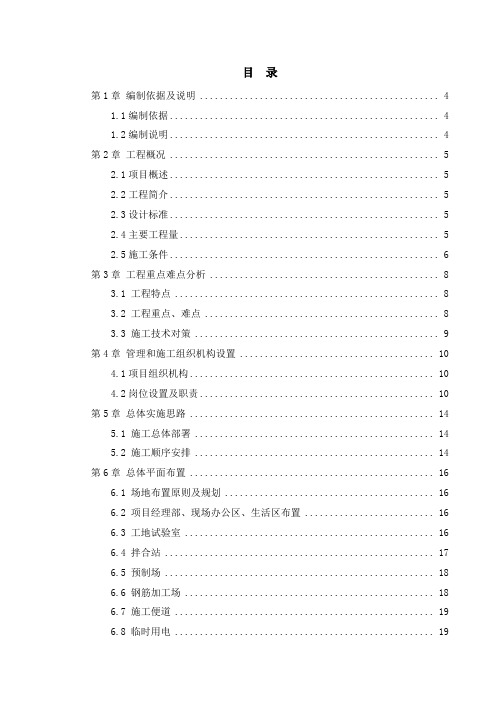

目录第1章编制依据及说明 (4)1.1编制依据 (4)1.2编制说明 (4)第2章工程概况 (5)2.1项目概述 (5)2.2工程简介 (5)2.3设计标准 (5)2.4主要工程量 (5)2.5施工条件 (6)第3章工程重点难点分析 (8)3.1 工程特点 (8)3.2 工程重点、难点 (8)3.3 施工技术对策 (9)第4章管理和施工组织机构设置 (10)4.1项目组织机构 (10)4.2岗位设置及职责 (10)第5章总体实施思路 (14)5.1 施工总体部署 (14)5.2 施工顺序安排 (14)第6章总体平面布置 (16)6.1 场地布置原则及规划 (16)6.2 项目经理部、现场办公区、生活区布置 (16)6.3 工地试验室 (16)6.4 拌合站 (17)6.5 预制场 (18)6.6 钢筋加工场 (18)6.7 施工便道 (19)6.8 临时用电 (19)6.9 弃土场布置 (19)6.10 炸药库 (20)6.11 施工用水 (20)6.12 临时通讯 (20)6.13 施工总平面图 (20)第7章工区划分及施工顺序 07.1 桥梁工区划分及施工顺序 07.2隧道工区划分及施工顺序 0第8章主要资源配置 (1)8.1 项目管理人员投入 (1)8.2 主要施工队伍、人员及机械设备配置 (3)8.3 材料计划 (6)8.4 周转材投入 (7)第9章主要工程施工技术方案 (8)9.1桥梁施工 (8)9.2 隧道施工 (13)第10章重点、难点工程施工措施 (83)10.1洞口坍方处理预案 (83)10.2防止隧道坍塌 (83)10.3隧道穿越断层带及软岩大变形段结构措施 (83)10.4隧道防排水预案 (84)10.5隧道溶洞处治预案 (84)10.6隧道瓦斯防治预案 (85)10.7隧道岩爆处治预案 (87)第11章施工进度计划及工期保证措施 (89)11.1 施工总体进度计划与目标 (89)11.2 分项工程施工进度计划 (89)11.3 工期保证体系及措施 (89)11.4 资金使用计划 ................................ 错误!未定义书签。
施工组织设计文字讲明第一章综合讲明第一节编制讲明积极响应招标文件要求、以合同工期为依据进行施工总体安排、并配备足够的施工队伍和机械设备,确保施工工期。
严格遵守设计文件要求的施工典型。
合理组织施工,优选方案,落低造价,确保施工工期。
精心组织,科学治理,便于操作,铸造精品,结合本工程特点,实事求是地进行编制。
该施工组织设计编制依据为:1、岳阳至宜昌高速公路石首至松滋段一期土建工程施工?招标文件?〔名目专用本〕;2、岳阳至宜昌高速公路石首至松滋段一期土建工程施工?招标文件?〔招标图纸〕3、中华人民共和国交通部?公路工程国内招标文件范本?〔2003年版〕4、中华人民共和国行业标准?公路桥涵施工技术典型?JTJ041-20005、中华人民共和国行业标准?公路工程质量检验评定标准?JTGF08/1-20046、?公路工程峻〔交〕工验收方式?交通部2004年第3号部长令7、国家和交通部现行最新版本的其它技术标准、典型、规定第二节工程概况1、工程根基情况:本名目是湖北省2022年“五纵五横两环〞高速公路网中横五线“阳新至松滋高速公路荆州段,是国道主干线杭瑞、二广、沪渝等横向联络线,是南沿江高速的组成局限。
本标段起于鄂乡两省交界石首市高基庙,向西经石首市开发区、高陵南、藕池南、章田寺南、孟家溪北。
全标段路线总长为42.9公里。
其中特大桥、大桥总长为:18.7公里;中小桥总长为:1.7公里;道路总长为:22.5公里。
要紧工程名目包括:主线收费站、石首侍候区、石首南互通、藕池互通、荆江分蓄洪区特大桥16123m、大桥12座、中小桥24座、分开桥3座、天桥1座、涵洞33道。
2、工程结构简介:本工程中桥梁结构在一般路段中均按照标准化设计,以提高全线模板的利用率,桥梁上部结构有16米、20米预制空心板梁;预制小箱梁有先简支后连续25米跨、30米跨、40米跨,其下部结构为桩本源、承台/系梁〔系梁〕、墩柱、盖梁。
在有特殊要求路段,如跨路、跨河、跨堤部位桥梁上部结构采纳现浇混凝土箱梁和变截面预应力混凝土连续箱梁。

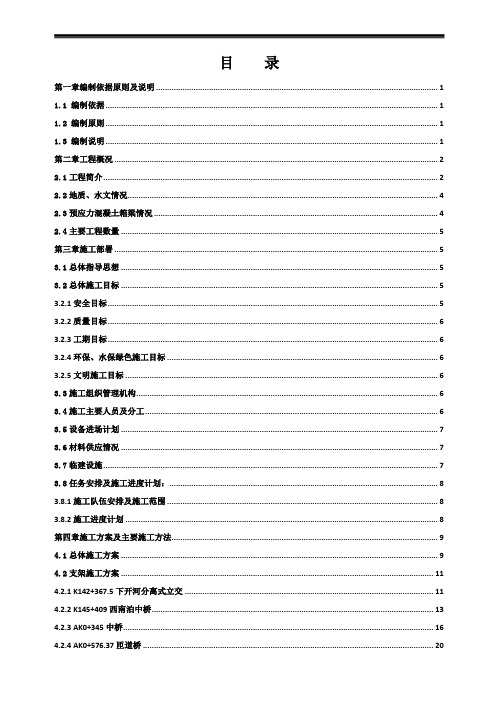

目录第一章编制依据原则及说明 (1)1.1 编制依据 (1)1.2 编制原则 (1)1.3 编制说明 (1)第二章工程概况 (2)2.1工程简介 (2)2.2地质、水文情况 (4)2.3预应力混凝土箱梁情况 (4)2.4主要工程数量 (5)第三章施工部署 (5)3.1总体指导思想 (5)3.2总体施工目标 (5)3.2.1安全目标 (5)3.2.2质量目标 (6)3.2.3工期目标 (6)3.2.4环保、水保绿色施工目标 (6)3.2.5文明施工目标 (6)3.3施工组织管理机构 (6)3.4施工主要人员及分工 (6)3.5设备进场计划 (7)3.6材料供应情况 (7)3.7临建设施 (7)3.8任务安排及施工进度计划: (8)3.8.1施工队伍安排及施工范围 (8)3.8.2施工进度计划 (8)第四章施工方案及主要施工方法 (9)4.1总体施工方案 (9)4.2支架施工方案 (11)4.2.1 K142+367.5下开河分离式立交 (11)4.2.2 K145+409西南泊中桥 (13)4.2.3 AK0+345中桥 (16)4.2.4 AK0+576.37匝道桥 (20)4.2.5 CK0+317中桥 (24)4.2.6 CRK1+658.05流丰路桥 (28)4.2.7 K141+160上跨天桥 (31)4.2.8 K143+208上跨天桥 (34)4.2.9 K146+370上跨天桥 (34)4.3支架预压方案 (37)4.3.1支架预压的目的 (37)4.3.2预压方法 (38)4.3.3观测点布设 (38)4.3.4预压数据分析原则及方法 (39)4.3.5预压施工中的安全注意事项 (39)4.3.6预拱度设置 (39)4.4支座安装 (40)4.5模板安装质量控制 (41)4.5.1模板制作 (41)4.5.2外、内侧模板安装 (41)4.5.3 内模制作及拼装 (41)4.6钢筋绑扎、预应力管道安装 (42)4.6.1钢筋施工工艺流程 (42)4.6.2钢筋加工 (42)4.6.3钢筋安装 (43)4.6.4预应力管道安装 (43)4.7混凝土浇筑 (44)4.7.1混凝土的拌和与运输 (44)4.7.2混凝土的浇筑 (45)4.8混凝土养护 (48)4.9张拉、压浆施工方案 (48)4.9.1钢绞线下料 (48)4.9.2钢绞线编束、标识 (48)4.9.3张拉前的准备 (48)4.9.4预应力张拉 (49)4.9.5压浆、封锚施工 (51)第五章质量保证措施 (52)5.1.2人员保证 (53)5.1.3技术保证 (53)5.1.4原材料保证 (53)5.1.5设备保证 (53)5.1.6环境保证 (53)5.2认真贯彻执行各项技术规范及规程、制度 (54)5.3原材料进场控制 (54)5.3.1水泥的验收 (54)5.3.2细集料的验收 (54)5.3.3粗集料的验收 (55)5.3.4粉煤灰、矿粉的验收 (55)5.3.5钢筋的验收 (56)5.4混凝土工程施工质量保证措施 (56)5.4.1箱梁混凝土浇筑注意事项 (56)5.4.2高性能混凝土施工质量控制 (57)5.4.3现浇箱梁混凝土质量通病控制措施 (58)5.5张拉质量控制措施 (59)5.6雨期施工质量保证措施 (60)5.7控制好工序质量保证措施 (61)5.8热期施工质量保证措施 (61)5.9降低水化热质量保证措施 (62)第六章安全技术措施 (62)6.1安全保证体系 (62)6.1.1安全目标及方针 (62)6.1.2安全管理机构 (63)6.1.3安全生产领导小组成员及职责 (63)6.2安全保证措施 (63)6.2.1安全施工技术措施 (63)6.2.2安全教育培训 (64)6.2.2安全技术交底 (65)6.2.4持证上岗制度 (65)6.2.7施工车辆安全保证措施 (67)6.2.8施工临时用电安全保证措施 (67)6.2.9高空作业安全保证措施 (68)6.2.10现场施工人员安全 (69)6.2.11重要工序的安全控制措施 (69)6.3连续梁跨龙山办事处乡道公路防护方案 (70)6.3.1交通导流措施 (70)6.3.2交通安全措施 (71)第七章文明施工及环境保护保证措施 (71)7.1现场平面布置 (72)7.2道路、场地整洁 (72)7.3文明用电 (72)7.4机械、车辆管理 (72)7.5控制噪音 (72)7.6现场办公、生活设施及卫生管理 (73)第八章附件 (73)附件一、青龙高速十一标桥梁上部结构现浇梁施工图 (73)附件二、支架体系计算书 (73)第一章编制依据原则及说明1.1 编制依据1.国家及交通部颁布的相关桥梁施工技术规范及标准,结构、质量及安全等规范。
施工组织设计文字讲明第一章综合讲明 (3)第一节编制讲明3ﻩ第二节工程概况................................. 4第三节自然特征 (5)第二章总体施工组织布置及规划 (8)第一节施工组织机构8ﻩ第二节施工现场平面布置......................... 9第三节三通一平施工前预备1ﻩ1第四节总体施工规划13ﻩ一、设备、人员的动员周期、进场安排及方法14ﻩ二、材料(周转材料)的进场安排1ﻩ5三、挂蓝、大型整体模板的加工制作安排ﻩ15四、混凝土搅拌站布局规划 (15)五、预制梁场布局规划ﻩ16第三章要紧工程项目的施工方案、施工方法与技术措施ﻩ18第一节总体施工工艺概述18ﻩ第二节道路工程施工方案19ﻩ第三节灌注桩施工方案22ﻩ第五节桥梁下部结构施工方案................... 25第六节桥梁上部结构施工方案28ﻩ第七节挂篮及悬浇梁施工方案 (33)第八节冬、雨季施工措施40ﻩ第四章工期保证体系和保证措施 .................... 44第一节工期保证体系............................ 44第二节工期保证措施............................ 45一、从组织治理上保证工期45ﻩ二、从打算安排上保证工期45ﻩ三、从资源上保证工期ﻩ46四、从技术上保证工期 (46)五、其它保证进度的措施 (46)第五章工程质量治理体系及保证措施 (47)第一节工质量治理体系 (47)第二节工程质量保证措施....................... 47一、从组织机构上保证质量47ﻩ二、从制度上保证质量......................... 48三、从施工治理上保证质量48ﻩ四、从检测、试验、测量设备上保证质量48ﻩ五、从技术上保证质量49ﻩ第六章安全生产治理体系及保证措施49ﻩ第一节安全生产治理体系ﻩ49第二节安全生产保证措施 (50)第七章环境爱护、水土保持体系及保证措施ﻩ52第一节环境爱护水土保持体系 (52)第二节环境爱护水土保持保证措施................ 52第八章文明施工、文物爱护及保证措施 (54)第一节文明施工、文物爱护治理体系54ﻩ第二节文明施工、文物爱护保证措施54ﻩ第九章项目风险预测与防范,事故应急预案.......... 59一、项目风险预测59ﻩ二、风险防范措施.............................. 59三、事故应急预案60ﻩ第十章其他应讲明的事项60ﻩ一、文明施工 (60)二、环境爱护措施ﻩ61三、回访和保修ﻩ62第一章综合讲明第一节编制讲明积极响应招标文件要求、以合同工期为依据进行施工总体安排、并配备足够的施工队伍和机械设备,确保施工工期。

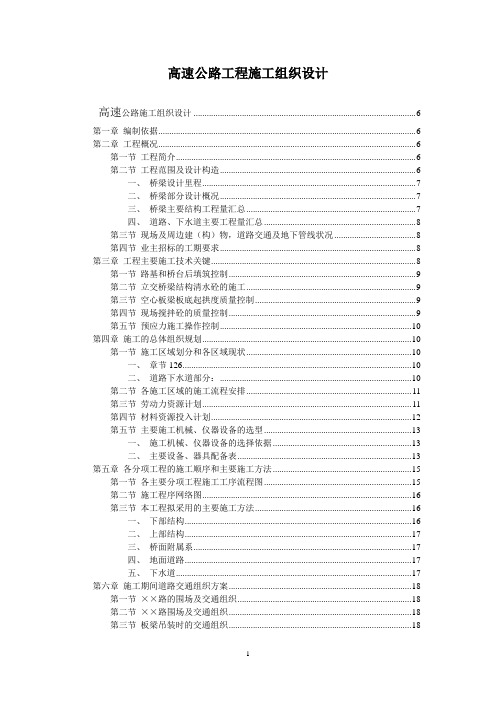

高速公路工程施工组织设计高速公路施工组织设计 (6)第一章编制依据 (6)第二章工程概况 (6)第一节工程简介 (6)第二节工程范围及设计构造 (6)一、桥梁设计里程 (7)二、桥梁部分设计概况 (7)三、桥梁主要结构工程量汇总 (7)四、道路、下水道主要工程量汇总 (8)第三节现场及周边建(构)物,道路交通及地下管线状况 (8)第四节业主招标的工期要求 (8)第三章工程主要施工技术关键 (8)第一节路基和桥台后填筑控制 (9)第二节立交桥梁结构清水砼的施工 (9)第三节空心板梁板底起拱度质量控制 (9)第四节现场搅拌砼的质量控制 (9)第五节预应力施工操作控制 (10)第四章施工的总体组织规划 (10)第一节施工区域划分和各区域现状 (10)一、章节126 (10)二、道路下水道部分: (10)第二节各施工区域的施工流程安排 (11)第三节劳动力资源计划 (11)第四节材料资源投入计划 (12)第五节主要施工机械、仪器设备的选型 (13)一、施工机械、仪器设备的选择依据 (13)二、主要设备、器具配备表 (13)第五章各分项工程的施工顺序和主要施工方法 (15)第一节各主要分项工程施工工序流程图 (15)第二节施工程序网络图 (16)第三节本工程拟采用的主要施工方法 (16)一、下部结构 (16)二、上部结构 (17)三、桥面附属系 (17)四、地面道路 (17)五、下水道 (17)第六章施工期间道路交通组织方案 (18)第一节××路的围场及交通组织 (18)第二节××路围场及交通组织 (18)第三节板梁吊装时的交通组织 (18)第七章建(构)筑物、地下管线的保护措施 (19)第一节组织落实 (19)第二节措施制订与执行 (19)第八章结构施工支架体系 (21)第九章主要工程项目的施工方案 (21)第一节测量定位放样 (21)一、轴线测设 (21)二、标高测设 (23)三、测量仪器的检测 (23)第二节桩基施工 (23)一、前期准备 (24)二、PHC管桩的予制及运输 (24)三、PHC管桩打桩施工 (24)四、水上PHC管桩打设 (25)五、质量保证措施和质量检验标准 (26)六、打桩工程安全技术措施 (26)第三节承台(桥台)施工 (27)一、施工顺序 (27)二、承台围护 (27)三、承台挖土 (28)四、垫层施工 (28)五、桩顶截凿 (29)六、承台钢筋 (29)七、承台模板 (29)八、承台砼 (30)九、基坑回填 (30)十、质量保证措施质量检验标准 (31)第四节立柱施工 (31)一、施工顺序 (32)二、前期准备 (32)三、模板选型加工 (32)四、立柱定位、高程控制 (33)五、立柱钢筋 (33)六、立柱模安装与拆除 (33)七、立柱砼 (34)八、清水砼施工工艺控制 (34)九、现场搅拌砼质量控制 (35)十、质量保证措施和质量检验标准 (36)十一、立柱施工安全技术要求 (37)第五节盖梁施工 (37)一、施工顺序 (37)二、支架范围内地基处理 (38)三、盖梁定位 (38)四、盖梁支架 (38)五、盖梁非预应力钢筋制作与绑扎 (39)六、钢筋骨架加工要求 (39)七、盖梁模板 (40)八、盖梁砼 (40)九、盖梁预应力张拉 (40)十、质量保证措施和质量检验标准 (43)十一、盖梁施工安全管理 (44)第六节板梁、T梁施工 (45)一、施工准备 (45)二、板梁工厂加工 (45)三、板梁运输 (49)四、T梁加工 (50)五、板梁吊装 (50)六、T梁吊装 (51)七、梁部砼构件质量及安装检验标准 (51)八、安全技术措施 (51)第七节防撞墙施工 (52)一、施工顺序 (52)二、前期准备 (53)三、支撑形式 (53)四、钢筋绑扎 (53)五、模板 (53)六、砼浇筑 (54)七、防撞墙砼质量检验标准(允许偏差) (54)八、防撞墙施工安全技术措施 (54)第八节桥面铺装施工 (54)一、前期准备 (54)二、钢筋施工 (55)三、混凝土施工 (55)第九节附属设施的施工安装 (55)一、桥面伸缩缝 (55)二、落水管安装 (56)第十节地面道路施工 (57)一、原地面清理和填前碾压 (57)二、填方材料现场压实试验 (57)三、土路堤施工 (57)四、路基施工 (59)五、基层施工 (60)六、沥青砼面层施工 (60)七、侧平石及人行道板铺设 (62)八、挡土墙施工 (62)第十一节排水工程施工 (62)一、沟槽开挖及支护 (63)二、沟槽排水 (63)三、铺设管道 (63)四、管道接口 (64)五、磅水检验 (64)六、管道坞膀 (64)七、沟槽回砂、覆土 (65)第十章冬期、雨季施工措施 (65)第一节冬期施工措施 (65)第二节雨季施工措施 (66)第十一章工程质量管理措施 (68)第一节工程质量目标 (68)第二节工程质量管理组织体系 (68)一、质量管理三级监督组织体系 (68)二、施工过程三级质保体系人员责任落实细则 (69)第三节工程项目质量保证体系 (73)第四节保证工程质量的监控和程序控制体系 (74)第五节工程质量保证措施 (75)一、工程质量控制措施 (75)二、工程质量实施措施 (77)第六节严格执行监理程序 (80)第十二章工程工期管理措施 (80)第十三章工程安全管理措施 (81)第一节安全管理目标 (81)第二节安全管理网络图 (82)第三节安全生产保证体系 (83)第四节安全生产管理措施 (84)第十四章文明施工管理措施 (84)第一节文明施工管理目标 (85)第二节文明施工管理网络 (85)第三节现场设施管理 (85)第四节劳务管理 (87)第五节文明施工与周边居民、工厂、商店等的关系协调 (88)第十五章分项工程进度率计划(斜率图) (89)第十六章工程管理曲线 (90)第十七章施工总平面布置 (92)第一节钢筋加工场、材料及模具堆场等生产设施 (93)第二节生产设施场地 (93)第三节接电、接水布置 (93)第四节施工便道 (94)第五节围场布置 (94)第六节排水组织 (94)第七节办公生活设施 (94)第八节T梁预制场 (94)第九节试验养护设施 (95)第十节现场宣传 (95)第十八章施工工艺框图 (95)第一节路基填筑施工(包括各类特殊路基处理) (95)第二节路面底基层、基层施工 (96)第三节路面面层施工 (96)第四节桥梁钻孔桩施工 (99)第五节 (99)第六节连续箱梁施工..................................................................... 错误!未定义书签。
目录1 编制说明 (4)1.1序言 (4)1.2编制单位 (4)1.3编制依据 (4)2 工程概况 (5)2.1工程项目特征 (5)2.1.1 工程范围及工程特点 (5)2.1.2 主要技术指标 (6)2.1.3 主要工程数量 (6)2.2工程建设地点及环境特征 (6)2.2.1 自然条件 (6)2.2.2 施工条件 (7)2.3主要工程特点 (8)2.3.1桥梁工程 (8)2.3.2隧道工程 (8)2.3.3路基工程 (8)3 施工准备及施工总体布置 (8)3.1总体策划 (9)3.1.1 质量管理方针和质量管理目标 (9)3.1.2 项目部机构设置 (10)4 总体施工方案和施工方法 (12)4.1桥梁工程 (12)4.1.1 下部主要施工方案 (12)4.1.2 上部主要施工方案 (12)4.2隧道工程 (13)4.2.1 施工原则 (13)4.2.2 施工方案 (13)4.3路基工程 (14)5 总体施工安排 (14)5.1概述 (14)5.2关键线路进度计划。
(14)6. 主要工程具体施工方案 (15)6.1桥梁工程 (15)6.1.1 人工挖孔施工方案 (15)6.1.2 承台(底系梁)施工方案 (20)6.1.3 圆柱墩施工方案 (22)6.1.4 盖梁(中系梁)施工方案 (24)6.1.5 箱梁预制及安装施工方案 (25)6.2隧道工程 (31)6.2.1 概述 (31)6.2.2 具体施工方案 (31)6.2.3 质量通病防治措施 (52)6.2.4支护与衬砌质量检查及试验 (53)6.3路基工程 (54)6.3.1 施工准备 (54)6.3.2 路基填方施工 (54)6.3.3 路基挖方施工 (55)6.3.4 路基防护施工 (57)6.3.5 通道及涵洞 (57)6.4工程重、难点 (59)6.4.1 主线桥 (59)6.4.2 xx隧道 (59)6.4.3 生产组织 (59)6.5进度保证措施 (59)6.5.1 施工计划的保证 (59)6.5.2 施工设备和材料的保证 (60)6.5.3 人员的保证 (60)6.5.4 组织保证措施 (60)6.6保证季节施工措施 (61)6.6.1 冬季施工 (61)6.6.2 雨季施工 (62)6.6.3 夏季施工 (62)6.6.4 春节和农忙季节的施工 (63)7.主要部位进场机械及人力配置 (63)7.1劳动力安排及进度计划 (63)7.2主要临时工程材料和周转材料需求计划 (64)7.3机械设备需求及进场计划 (64)8 施工技术组织措施 (66)8.1建立质量保证体系 (66)8.2工程质量保证措施 (66)8. 2.1 工程质量管理制度 (66)8.2.2工艺技术、工序自检控制 (70)9试验、测量控制 (70)9.1检测、试验设备控制 (70)9.2检验、试验控制 (70)9.3测量控制 (71)9.4本项目投入试验设备和测量仪器 (71)10主要材料采购计划....................................................................................................... 错误!未定义书签。
龙口至青岛高速公路莱西(沈海高速)至城阳段项目工程建设管理手册(试行)青岛青龙高速公路建设有限公司二零一一年十二月工程建设管理手册................................................................................... - 1 -第一章项目概况...................................................................................... - 5 -第二章管理目标与管理组织................................................................. - 10 -第一节建设管理理念及目标 .......................................................................................... - 10 -第二节项目管理组织结构及工作职责 .......................................................................... - 10 -第三节龙口至青岛高速公路莱西(沈海高速)至城阳段项目领导分工 .................. - 15 -第四节青岛青龙高速公路建设有限公司各职能部门职责 .......................................... - 20 -第三章设计与科研管理......................................................................... - 30 -第一节概述 ...................................................................................................................... - 30 -第二节设计管理 .............................................................................................................. - 30 -第三节科研管理 .............................................................................................................. - 32 -第四章工程监理管理............................................................................. - 42 -第五章工程进度管理............................................................................. - 51 -第一节施工计划管理 ...................................................................................................... - 51 -第二节工程开工管理 ...................................................................................................... - 55 -第三节管理月报表 .......................................................................................................... - 65 -第六章工程质量管理............................................................................. - 97 -第一节质量管理的原则 .................................................................................................. - 97 -第二节质量管理体系与措施 .......................................................................................... - 98 -第三节工程质量控制 .................................................................................................... - 104 -第四节质量检验与评定 ................................................................................................ - 107 -第五节质量事故与处理 ................................................................................................ - 117 -第六节试验检测管理 .................................................................................................... - 122 -第七章工程合同管理........................................................................... - 132 -第一节合同管理程序 .................................................................................................... - 132 -第二节计量与支付 ........................................................................................................ - 138 -第三节工程变更管理 (170)第四节工程延期与索赔管理 (200)第五节专业分包管理 (211)第六节劳务队伍引进与农民工工资管理 (212)第七节原材料管理 (225)第八章安全生产管理 (240)第一节概述 (240)第二节施工安全管理要求 (241)第三节安全生产管理机构及职责 (242)第四节安全生产教育培训制度 (248)第五节安全生产检查制度 (250)第六节安全生产费用管理 (253)第七节安全生产应急预案 (255)第九章环境保护和水土保持 (277)第一节概述 (277)第二节环境保护、水土保持管理体系 (278)第三节组织机构与职责 (278)第四节环境保护、水土保持管理内容与要求 (281)第五节管理措施 (282)第六节责任追究 (292)第十章项目信息化建设管理 (294)第一节信息系统管理制度 (294)第二节信息监控中心管理办法 (298)第三节青龙高速公路建设有限公司网站管理制度 (300)第十一章检查考评管理 (306)第一节施工单位检查与考评 (306)第二节监理单位检查与考评 (310)第三节质量安全抵押金制度 (316)第十二章工程竣(交)工验收管理 (337)第一节交工验收程序 (337)第二节工程缺陷检查和修复程序 (344)第三节合同段工程缺陷责任终止证书签发程序 (346)第四节项目竣工验收程序 (348)第五节竣工资料预立卷制度 (349)第六节竣工资料编制管理办法 (350)第一章项目概况龙口至青岛高速公路起自烟台的龙口市,经招远市、莱阳市,青岛的莱西市、即墨市,至青岛城阳区接已建青(岛)新(河)联络线。
完整的高速公路施工组织设计第1章编制依据⑴京承高速公路河北段控制工程第5标段两阶段施工图设计。
⑵交通部《公路工程国内招标文件范本》〔2003年版〕。
⑶施工合同规定采用的施工技术标准,验收标准及质量、安全技术规程。
⑷我单位的技术实力以及近年来参加山区高速公路等类似工程的施工经验,目前投入的机械设备和人员。
第2章工程说明2.1 工程概况工程简介京承高速公路冀京界至承德段第5合同段处河北省滦平县境内。
本合同段起讫里程桩号为K17+400~K22+470,为路基、桥涵、隧道工程施工标段,合同段全长。
2.1.2 主要技术标准本项目全线采用双向四车道高速公路标准建设,设计时速80km/h,路基宽度,其中行车道宽2×,路缘带宽度,硬路肩宽度,土路肩,中央分隔带宽度;别离式路面设计宽度2×;桥面与路基同宽,设计荷载汽-超20、挂-120,设计洪水频率1/100。
2.1.3 工程内容及主要工程量本合同段主要工程内容为此区间内的路基土石方、桥梁工程、隧道工程、防护工程、排水与涵洞工程等。
主要工程量有路基土石方工程213.13万m3;大桥单桥数量900m/3座;小桥26m/1座;隧道1座,单洞总长1985m;涵洞985.78横延米/13道;排水及防护97155 m3圬工方。
2.2 自然条件2.2.1 地形、地貌本合同段位于河北省滦平县境内,起于两间房乡苇塘村(K17+400),终于长山峪镇西营子村(K22+470)。
标段内路基多位于低山斜坡及其“V”型侵蚀冲沟中,基岩主要为J3Z凝灰岩,覆盖层为Q3坡洪积物和Q4风积或混积黄土状土。
2.2.2 气象、水文标段区域属温带大陆性气候,冬天寒冷干燥,夏季温和多雨,春季干燥多风,秋季昼夜温差大。
年平均气温℃,极端最高气温38℃,极端最低气温℃,昼夜温差较大,在10℃~20℃,特别是阴坡更为明显。
无霜期为150天,最大冻土深度。
年平均降雨量在,每年的6~9月为雨季,雨量集中和暴雨频多、量大是本区气候的显著特征。
##高速#合同施工组织设计第一章工程概况一、编制依据1、江苏省高速公路施工指导意见汇编2、江苏省高速公路工程施工招标文件3、淮安至盐城高速公路施工图设计(#合同)4、《公路工程技术标准》(JTJ001-97)5、《公路路基设计规范》(JTJ013-95)6、《公路路基施工技术规范》(JTJ033-95)7、《公路桥涵施工技术规范》(JTJ041-2000)8、《公路工程质量检验评定标准》(JTJ071-98)二、工程概况(一)工程概况淮盐高速公路是国家重点公路天津至汕尾公路的支线,是江苏省规划的“四纵四横四联”高速公路主骨架中徐州—盐城公路的重要组成部分,它连接了淮安、盐城两个省辖市,直接沟通沂淮江、宁靖盐和连盐通三条纵向高速公路,是横穿苏北腹地的一条重要的东西向交通要道。
淮盐高速公路的建设对于完善路网结构,实现南北交通合理分流;加强苏北省辖市之间的联系,促进区域经济共同发展;加快“海上苏东”战略的实施,推动海洋经济发展,均具有重要的意义。
淮盐高速公路西起淮安市楚州区,与在建的宿淮高速公路相接,经建湖县,东止于盐城市以南,与在建盐通高速公路交叉。
路线全长104.011km。
淮安四合同起点位于楚州区流均镇前哨村以西、西横河以东,起点桩号为K##+###,终点桩号K##+###,全长7.35公里。
(二)自然条件1.地形、地貌本项目区域为苏北平原的一部分,自西向东分属于黄泛冲积平原区、里下河古泻湖平原区和海积平原区,东部濒临黄海地区。
整个区域地势低平,海拔高程从4.0米向2.5米过渡,其中射阳湖荡洼地标高0.5米至1.0米。
本合同内湖荡密布,河道纵横,圩田连片,具有河网平原和河网圩田平原的特点。
本合同段经过地区为里下河古泻湖平原区。
2、气象项目区域气候以苏北灌溉总渠为界,以北属南温带气候。
年平均气温13.6℃~14.7℃之间。
其中最冷月(1月)平均气温0℃~1℃之间,最热月平均气温26.7~27.5℃。
六、施工组织设计
第一章工程概况
一、工程简介
龙口—青岛公路莱西(沈海高速)至城阳段即墨连接线起自即墨市龙山街道办上夼村即墨东互通立交,经鳌山卫镇小埠东、新桥村、大任村、高袁庄、西里村、西绕、新民村、盘龙庄村、冯家河村、于家沟村,终点接鳌东路。
通过鳌东路与鳌山湾港连接,极大方便了交通进出港口。
即墨连接线起点至小埠东段利用现有鹤山路,小埠东至滨海公路段采用四车道一级公路标准,设计速度80公里/小时,路基宽度24.5米,滨海公路至韩家岭北段采用双车道二级公路标准,设计速度80公里/小时,路基宽度12.0米。
即墨连接线全长18.420km(新建路段13.148 km),永久占地53.258公顷,路基填方54.08万立方米、挖方44.07万立方米:共设置大桥1座、中桥3座、小桥4座、通道2座、涵洞34道。
龙口—青岛公路莱西(沈海高速)至城阳段即墨连接线一级公路起自鹤山路,向东南经新桥村,在大任村西跨越大任河,自南在高袁庄东跨越S309(蓝鳌路),继续向南经西里村、西绕村,在新民村东与滨海公路平交,路线全长7.801公里。
一级公路段内共有中桥1座,小桥1座,涵洞26道,通道1座,平面交叉28处。
技术标准
根据初步设计专家审查意见,(龙口至青岛高速公路莱西至城阳段)即墨连接线鹤山路至滨海公路段采用一级公路标准,设计速度80公里/小时,路基宽度采用24.5米,桥涵与路基同宽,桥涵设计荷载采用公路—Ⅰ级,设计洪水频率:路基及小桥涵1/50,大中桥1/100。
1.3路线走向、控制点及工程概况
1.3.1 路线走向
即墨连接线鹤山路至滨海公路段位于即墨市鳌山卫镇,路线基本走向为南北向,起点接已建成的鹤山路,与鹤山路平交,路线向东南经新桥村,在大任村西跨越大任河,向南在高袁庄东与s309(蓝鳌路)平交,继续向南京西里村、西绕村,终点在新民村东与滨海公路平交。
路线起讫点
起点位于鹤山路,终点位于滨海大道K47+700,本段路线全长7.801公里。
里程桩号为JK5+272~JK13+086.3。
主要控制点:连接线、高戈庄、袁庄北、袁庄、新民、马山后、新民东、新民南。
工程慨况
本段连接线全长7.801km,共设置中桥1座、小桥1座、涵洞26道,通道1
座,平面交叉28处。
永久占地36.401公顷。
土石方量:填方41.908万方,挖方31.619万方。
沿线自然条件
地形、地貌
本工程地处鲁东低山残丘~平原微丘区的一部分。
沿线地形地貌受区域构造控制,地形总体上呈中间低两头高的特征,最低高位于大沽河附近。
即墨市地处胶东丘陵向胶莱冲击平原过渡地带,东南临崂山,高西低地势,境内大体可分为丘陵及冲击平原,海拔程最高位233.6米,地势向北逐渐降低,在残丘之间分布着很多山间盆地、山间平原和山前平台。
7、气象条件
项目所在地在青岛市地处山东半岛,路线所在地区青岛市位于我国北温带亚湿润大陆性季风气候区,树暖温带东亚季风区大陆性气候,四季分明,气候温和,雨量充沛。
春季回暖迅速,雨水少,气候干燥;夏季凉爽,季风开始,雨量集中,湿度大;秋季秋高气爽,日照充足;冬季气候干燥,寒冷。
青岛地区风向以SE.N.NNW向频率最高,6级以上大风以N~NW向最多。
累年平均风速5.5m/s,11月~第二年2月风速最大,平均6.32m/s,最大风速38m/s (ENE)。
青岛地区平均降水量742.2mm,年最大降雨量1436.2mm,最小401.1mm,年降雨量分配很不均匀,73%的降雨集中在6~9月。
青岛地区年平均气温12.3℃,最高气温34.3℃,最低16℃,寒潮一般发生在每年11月份及第二年的2月份,平均每年发生4.9次,持续最长时间为8天,最多一年发生12次。
青岛地区年平均湿度75%,年平均冻土深度0.23米,最大
0.5米。
1.5沿线筑路材料
本工程区域内岩矿资源丰富,筑路材料可以就近解决。
路线所经区域交通较发达,县乡公路及乡村道路网络密布,路况较好。
为外购材料的运输提供了良好的运输条件,运输以汽车和拖拉机为主。
1.7新技术、新材料、新设备、新工艺的采用情况
全线外业采用GPS、全站仪与便携微机配合进行了1:2000地形图测量。
控制点采用GPS,地形图全部数字化。
定测中采用RTK新技术结合全站仪等仪器。
定测数据全部数字化形成电子版。
内业设计中采用路线CAD、桥梁CAD、互通立交CAD等多种计算机软件进行设计、计算,计算机出图率达100%,从而提高了设计质量,加快了设计速度。
