某公路第五合同段施工组织设计DOC 167页.doc
- 格式:doc
- 大小:1.70 MB
- 文档页数:175

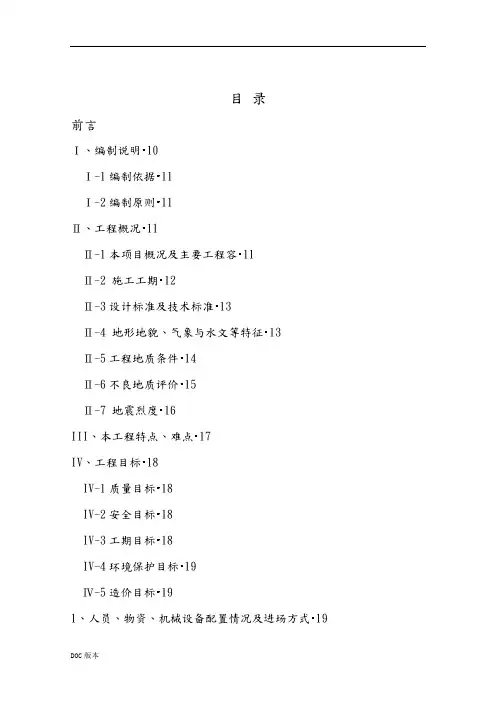

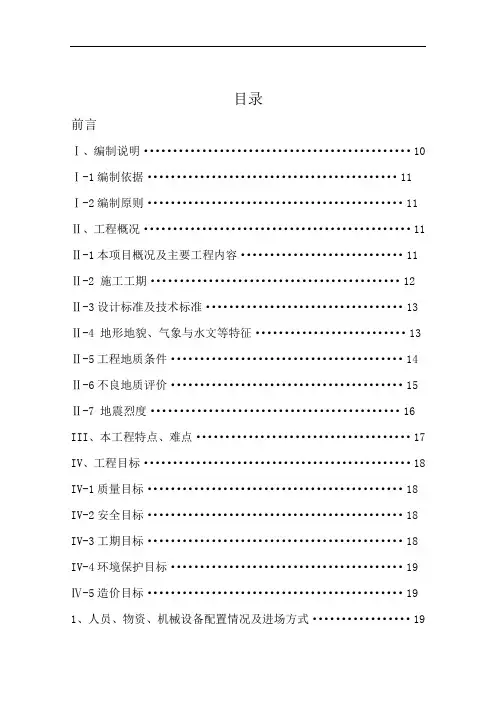

目录前言Ⅰ、编制说明 (10)Ⅰ-1编制依据 (11)Ⅰ-2编制原则 (11)Ⅱ、工程概况 (11)Ⅱ-1本项目概况及主要工程内容 (11)Ⅱ-2 施工工期 (12)Ⅱ-3设计标准及技术标准 (13)Ⅱ-4 地形地貌、气象与水文等特征 (13)Ⅱ-5工程地质条件 (14)Ⅱ-6不良地质评价 (15)Ⅱ-7 地震烈度 (16)III、本工程特点、难点 (17)IV、工程目标 (18)IV-1质量目标 (18)IV-2安全目标 (18)IV-3工期目标 (18)IV-4环境保护目标 (19)Ⅳ-5造价目标 (19)1、人员、物资、机械设备配置情况及进场方式 (19)1.1设备、人员及施工组织机构详细情况介绍 (19)1.2设备、人员、材料运至现场的方式 (20)2、施工准备 (23)2.1驻地建设 (24)2.2技术准备 (32)2.3物资设备准备 (34)2.4施工总体平面布置 (34)2.5施工现场管理机构设置 (34)3、总体施工方案及施工准备工作 (34)3.1总体施工方案 (34)3.1.1路基土石方工程 (34)3.1.2特殊路基工程 (35)3.1.3涵洞工程 (36)3.1.4隧道工程 (36)3.1.5防护及排水工程 (36)3.2施工准备工作 (37)3.2.1开工前准备 (37)3.2.2施工测量及放样 (37)3.2.3标准试验及原材料检验 (38)3.3施工顺序及进度计划 (38)3.4各分项工程施工工艺图 (38)4、主要工程项目的施工方案、施工工艺 (38)4.1路基工程施工方案及方法 (38)4.1.1基本情况 (38)4.1.2路基施工基本要求 (40)4.1.3挖方路基施工 (41)4.1.4填方路基施工 (44)4.1.5 特殊路基处理 (49)4.2桥涵工程施工方案及方法 (52)4.3隧道工程施工方案及方法 (56)4.3.1总体概况及主要地质条件 (56)4.3.2施工原则及指导思想 (62)4.3.3施工方法 (63)4.3.4洞口、明洞施工 (65)4.3.5洞身开挖、支护施工 (66)4.3.6洞身衬砌 (76)4.3.7隧道防排水施工 (78)4.3.8隧道混凝土路面施工 (81)4.3.9施工监测量控 (82)4.3.10辅助施工措施 (85)4.3.11施工注意事项 (86)4.3.12施工预案 (89)4.4防护工程施工方案及方法 (94)4.4.1挡土墙(内护墙)施工 (94)4.4.2护坡、护岸施工 (95)4.5路基路面排水 (96)4.5.1设计原则 (96)4.5.2路基排水 (97)4.5.3路面排水 (98)5、工程进度计划及工期保证措施 (99)5.1施工总体计划 (99)5.2施工进度计划网络图 (100)5.3保证工期的组织措施 (100)5.4保证工期的技术措施 (102)5.5特殊季节工期保证措施 (103)6、质量保证体系及确保工程质量的措施 (103)6.1创优规划和质量控制的重点 (103)6.2质量保证管理措施 (104)6.2.1加强质量教育 (104)6.2.2加强技术培训 (104)6.2.3积极开展QC小组活动 (104)6.2.4建立质量情报信息网络 (104)6.2.5强化企业质量自控能力 (105)6.3质量保证控制措施 (106)6.3.1工艺控制措施 (106)6.3.2工程材料控制措施 (106)6.3.3施工操作控制措施 (106)6.3.4进度和质量关系的控制措施 (107)6.4路基工程质量保证措施 (107)6.4.1施工准备措施 (107)6.4.2施工质量技术保证措施 (110)6.5隧道工程质量保证措施 (111)6.5.1开挖质量保证措施 (111)6.5.2爆破质量保证措施 (112)6.5.3超前支护质量保证措施 (112)6.5.4初期支护质量保证措施 (113)6.5.5隧道防水质量保证措施 (114)6.5.6衬砌质量保证措施 (114)6.6混凝土与钢筋混凝土工程质量保证措施 (115)6.6.1原材料质量保证措施 (115)6.6.2钢筋及加工质量保证措施 (115)6.6.3混凝土工程质量保证措施 (116)6.6.4模板质量保证措施 (116)6.7隐蔽工程质量保证措施 (116)6.7.1把好隐蔽工程检查验收关 (116)6.7.2把好隐蔽工程检查签证关 (117)6.7.3把好隐蔽工程检验关 (117)6.8质量保证体系 (117)7、施工安全保证体系及确保施工安全的措施 (121)7.1安全保证体系 (121)7.2安全管理措施 (122)7.2.1组织管理保证措施 (122)7.2.2安全教育 (122)7.2.3安全检查 (124)7.2.4施工安全技术措施 (125)7.2.5施工现场及临时工程安全保证措施 (125)7.2.6施工测量安全保证措施 (128)7.2.7路基施工安全保证措施 (128)7.2.8隧道施工安全保证措施 (129)7.2.9爆破及危险品存放安全注意事项......................1338、职工健康安全及职业病防治措施. (134)8.1职工健康安全指标 (134)8.2职业病防治措施 (135)8.3职业健康安全保证体系框图 (136)8.4职工健康组织机构框图 (138)9、环境保护、水土保持保证体系及保证措施...................1399.1环保方针和目标.. (139)9.2环境保护、水土保持保证体系 (139)9.3确保达到环保水保要求 (139)9.4环境保护措施 (140)9.5水土保持措施 (141)10、文明施工、文物保护保证体系及保证措施...................14210.1文明施工方案 (142)10.2文明施工技术组织措施 (143)10.3文物保护措施 (149)11、特殊季节施工 (150)11.1雨季施工安排 (150)11.2高温季节施工 (152)11.3 冬季施工 (153)11.4 农忙季节施工 (154)12、其它事项 (154)12.1农民工工资保障措施、廉政建设及交通安全 (154)12.1.1农民工工资保障措施 (154)12.1.2廉政建设措施 (155)12.1.3交通安全 (155)12.2工程信息管理与施工技术档案管理 (156)12.2.1信息管理 (156)12.3“四新”技术的应用 (158)附表:表1 主要分项工程施工工艺框图表2 分项工程进度率计划(斜率图)表3 工程管理曲线表4 施工总平面布置示意图表5 施工总体计划横道图表6 施工总体计划网络图表7 质量保证体系框图表8安全保证体系框图表9环境保护、水土保持保证体系图表10每月进度计划表表11重点工程进度计划表前言兰州至永靖沿黄快速通道建设工程一级公路,兰永5标K24+450~K26+200段由甘肃路桥建设集团有限责任公司承建。
某公路工程施工组织设计范本1. 引言本文档旨在为某公路工程的施工组织设计提供一个范本,旨在帮助施工方有效地组织和管理工程的施工过程。
本范本基于实际经验和专业知识,提供了一个基本的结构和内容,施工方可根据具体情况进行调整和修改。
2. 项目概述该公路工程项目位于某地区,总长约为X公里。
工程涉及道路土建工程、桥梁工程、排水工程等多个专业。
本施工组织设计将重点关注各专业施工的组织与协调,确保工程按时按质完成。
3. 施工组织原则为确保工程施工顺利推进,施工组织设计应遵循以下原则:•合理分工:根据工程特点和任务需求,对各施工专业进行合理分工,明确责任和权限。
•协调配合:各施工专业之间应进行充分的协调与沟通,确保工程各项施工活动的顺利进行。
•安全优先:施工过程中应始终将安全放在首位,采取必要的安全措施,确保人员和设备的安全。
4. 施工组织架构本公路工程施工组织设计的组织架构如下:4.1 项目经理部项目经理部是整个工程的组织和管理机构,负责工程的总体规划、组织与协调、进度控制等工作。
4.2 专业施工分队根据工程的不同专业,设立相应的施工分队,各施工分队负责各自专业的施工工作。
4.3 监理单位监理单位负责对工程施工过程进行监督和检查,确保施工质量符合标准和要求。
5. 施工组织措施为确保工程施工按计划有序进行,需采取一系列组织措施,包括但不限于以下内容:•制定详细的施工计划,确保施工进度和质量可控。
•安排适当的施工人员和设备,确保施工现场的生产力。
•分析施工风险并采取相应的防范措施,保障施工安全。
•建立施工组织与协调机制,加强各专业之间的沟通与配合。
•做好施工现场的环境保护工作,减少对周边环境的影响。
6. 施工进度安排根据施工计划和工程特点,制定详细的施工进度安排,明确各项施工活动的开始和结束时间,并进行合理的资源调配,确保施工进度的实现。
7. 资源管理对施工过程中所需的各类资源进行管理,包括人力资源、物资资源、设备资源等,确保施工不受资源短缺的影响。
某街五标道路工程施工组织设计1. 介绍本文档旨在对某街五标道路工程的施工组织设计进行详细的阐述和说明。
道路工程施工组织设计是指在工程建设过程中,为确保施工的顺利进行,对施工过程进行规划、组织和控制的一种方法。
2. 工程概述某街五标道路工程位于某市中心,全长5公里,是一项重要的城市基础设施项目。
该道路工程包括道路拓宽、排水系统、路灯和交通信号灯的安装等工作。
3. 施工组织设计目标•安全施工:确保施工过程中的人身安全和财产安全。
•高效施工:合理安排施工工序,提高工程施工效率。
•资源管理:合理调配施工人员和物资,确保施工进度。
•质量控制:加强现场质量管理,确保工程质量符合设计要求。
•环保施工:对施工过程中产生的废弃物进行合理处理,减少对环境的影响。
4. 施工组织架构项目施工组织结构如下:•项目经理:负责整个施工项目的安排和协调,确保各个部门之间的协作顺利进行。
•施工队长:负责具体施工过程中的安排和监督。
•劳动力队伍:包括技术工人、普通工人等。
•物资管理人员:负责施工材料的采购、储存和调配等工作。
•质检员:负责现场质量把关和质量控制。
5. 施工进度计划施工进度计划是一项关键的施工组织设计工作。
在制定施工进度计划时,需要考虑以下因素:•道路施工工期:确定整个道路工程的施工时间,包括施工阶段和竣工时间。
•工序安排:根据施工工艺和工程要求,合理安排各个施工工序的顺序和时间。
•人力资源:根据工程规模和施工进度,合理安排施工人员的配备和轮班。
•物资调配:根据施工工序和进度计划,及时调配所需材料和设备。
•风险评估:对施工过程中可能遇到的风险进行评估和应对措施的制定。
施工过程中的安全管理对于工程的顺利进行至关重要。
以下是某街五标道路工程的安全管理措施:•建立安全管理制度:制定施工安全规章制度,包括工程施工安全责任、安全防护措施等。
•安全培训:对施工人员进行安全培训,提高他们的安全意识和应急处理能力。
•安全检查:定期进行安全检查,发现并及时整改安全隐患。

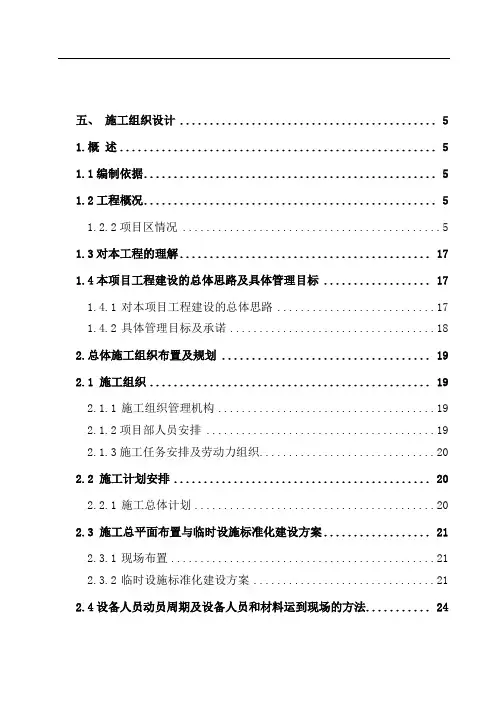

五、施工组织设计 (5)1.概述 (5)1.1编制依据 (5)1.2工程概况 (5)1.2.2项目区情况 (5)1.3对本工程的理解 (17)1.4本项目工程建设的总体思路及具体管理目标 (17)1.4.1对本项目工程建设的总体思路 (17)1.4.2具体管理目标及承诺 (18)2.总体施工组织布置及规划 (19)2.1 施工组织 (19)2.1.1施工组织管理机构 (19)2.1.2项目部人员安排 (19)2.1.3施工任务安排及劳动力组织 (20)2.2 施工计划安排 (20)2.2.1施工总体计划 (20)2.3 施工总平面布置与临时设施标准化建设方案 (21)2.3.1现场布置 (21)2.3.2临时设施标准化建设方案 (21)2.4设备人员动员周期及设备人员和材料运到现场的方法 (24)2.4.1设备人员动员周期 (24)2.4.2设备人员和材料运到现场的方法 (25)2.4.3主要施工机械设备投入计划 (25)3. 主要工程项目施工方案、施工方法及技术措施 (29)3.1 桥梁工程 (29)3.1.1桩基础施工方案 (29)3.1.2墩台身、中系梁及盖梁施工 (32)3.1.3装配式预应力砼连续T梁施工 (33)3.1.4桥面系施工 (34)3.2 路基工程 (35)3.2.1路基开挖 (35)3.2.2路基填筑 (36)3.2.3不良地基 (37)3.3 桥涵(台)背后回填 (38)3.4 路基排水及防护工程 (38)3.4.1路基排水 (38)3.4.2路基支挡、防护工程 (38)3.4.3路堑边坡支挡及防护 (39)3.5 通道、涵洞工程 (39)3.6.各分项工程施工顺序 (40)3.6.1 桥梁工程 (40)4.1.1各分项工程施工顺序 (40)3.6.2 路基工程 (40)3.6.3涵洞工程 (41)3.6.4防护及排水工程 (41)4.工期保证体系及保证措施 (41)4.1工期保证体系 (41)4.2 确保工期的措施 (42)5.工程质量管理体系及保证措施 (42)5.1 质量保证体系 (42)5.2确保工程质量的措施 (42)6.安全生产管理体系及保证措施 (44)6.1 安全生产管理体系 (44)6.2安全生产保证措施 (44)7、环境保护、水土保持保证体系及保证措施 (46)7.1环境保护、水土保持保证体系 (46)7.2生态环境和水土保持措施 (46)8. 文明施工及规范化施工、文物保护 (48)保证体系及保证措施 (48)8.1文明施工、文物保护目标 (48)8.1.1文明施工目标 (48)8.1.2文物保护的目标 (48)8.2文明施工保证体系 (48)8.3文明施工保证措施 (48)8.3.1文明施工总体措施 (48)8.3.2制定责任明确、操作性强的管理制度 (50)8.4文物施工保护措施 (51)9、项目风险预测与防范、事故应急预案 (51)9.1施工风险分析 (51)9.2突发性灾害应急救援组织机构与管理职责 (52)9.2.1应急救援组织机构 (52)9.2.2应急救援组织管理职责 (53)9.3抢险应急救援措施 (53)9.3.1处理突发事件应急预案的原则 (53)9.3.2高处坠落应急抢险措施 (53)9.3.3桥梁跨既有路作业安全应急预案 (55)10.冬季和雨季的施工安排 (57)10.1 冬季施工安排 (57)10.2 雨季施工安排 (57)11.其他说明事项 (59)11.1廉政建设 (59)11.2卫生防疫 (59)11.3竣工文件的保证措施 (59)11.4消防 (60)11.5 缺陷责任期内对工程的维护方案 (60)五、施工组织设计1.概述1.1编制依据1.1.1广西麦岭(湘桂界)至贺州高速公路路基工程A5合同段施工招标文件及施工图设计。
2022年一级建造师《公路工程管理与实务》试卷(含答案)考试须知:1.考试时间:180分钟,满分为160分。
2.全卷共三大题,包括单项选择题、多项选择题和案例分析题。
3.作答单项选择题和多项选择题时,采用2B铅笔在答题卡上涂黑所选的选项。
4.作答案例分析题时,采用黑色墨水笔在答题卡指定位置作答。
姓名:_________考号:_________一、单选题(共20题,每题1分。
选项中,只有1个符合题意)1、反压护道可在路堤的一侧或两侧设置,其高度不宜超过路堤高度的( ) ,其宽度应通过稳定计算确定。
A.1/3B.1/2C.1D.22、以下有关施工组织设计的评价指标,错误的是( )A.同样的生产要素投入而工期最短B.同样的质量标准而生产要素投入最少C.同样的生产要素投入、同样的质量标准,操作安全性最好D.同样的质量标准而生产要素投入最多3、以下( )设施既可以用于排地下水,也可用于排地面水。
A.拦水带B.排水沟C.渗沟D.检查井4、隧道的棚式明洞由顶盖和( )组成。
A.衬砌B.悬臂C.托梁D.内外边墙5、按照测量管理制度的要求,以下未体现测量工作双检制的是( )A.测量工作必须两个人共同进行B.测量外业工作必须有多余观测C.测量成果采用两组独立平行计算相互校核D.外业工作采用两种不同方法进行复核测量6、关于公路工程施工组织特点的说法中,错误的是( )A.工程类型繁多B.工程形体庞大,施工周期长C.施工组织考虑因素多D.线性分布工程、施工流动性小7、关于填隙碎石基层施工的说法错误的是( )A.填隙碎石的施工工艺中,撒布填隙料应在初压之前进行B.粗碎石可以用强度合格的各种岩石轧制而成C.粗碎石可以用稳定的矿渣轧制而成D.填隙料可以采用石屑或最大粒径小于10mm的砂砾料或粗砂8、根据《公路水运工程安全生产监督管理办法》,施工现场使用出租机械设备和施工机具及配件时,应自( )共同进行验收,台梧后万可使用。
A.监理单位和施工单位B.监理单位和业主单位C.出租单位和安装单位D.季租单位和监理单位9、《建设工程安全生产管理条例》规定,施工单位应当为施工现场从事危险作业的人员办理意外伤害保险,意外伤害保险费用由( )支付。

某公路施工组织设计方案1. 引言本文档旨在为某公路施工项目制定一个合理的施工组织设计方案,以确保施工进度顺利进行,工程质量达到预期目标。
施工组织设计是公路工程施工管理的重要一环,涉及到施工作业流程、人员配备、机械设备选用等诸多方面,对工程施工全过程起到关键作用。
2. 项目概况本项目是一条连接城市A和城市B之间的公路,全长约100公里,包括主线公路和出入口匝道。
工程难度较低,地质条件相对稳定,预计施工周期为18个月。
项目资金充足,施工方需确保按照设计图纸和相关规范施工,做好施工质量控制。
•安全第一:施工过程中必须始终将安全放在首位,制定详细的安全标准和操作规程,保障施工人员的安全。
•科学高效:根据工程特点和施工环境,合理安排施工计划,优化作业流程,提高施工效益。
•资源充分利用:合理安排施工人员和机械设备,充分利用资源,提高施工效率。
•质量控制:严格按照设计要求和施工规范施工,建立健全的质量管理制度,保证工程质量。
•环境保护:采取措施减少施工对周边环境的影响,确保施工过程符合环境保护要求。
4.1 施工流程本项目施工分为以下几个阶段: 1. 前期准备:包括项目启动、项目经理任命、项目组织架构建立、施工方案制定等。
2. 土建施工:包括勘察设计、土方开挖、路基填筑、路面铺设等。
3. 设备安装:包括道路设施、交通标志、照明设备等安装调试。
4. 绿化美化:进行绿化带建设、景观修建。
5. 质量验收:对工程进行全面检查,确保工程质量符合设计要求。
6. 竣工验收:根据相关法规和标准,对施工项目进行验收,确保项目的顺利运行和安全使用。
4.2 人员配备根据工程规模和施工进度,合理安排人员配备是保证施工进度的关键。
- 项目经理:负责项目全面管理和协调,组织制定施工组织设计方案。
- 工程师:负责工程的技术支持和监督检查,确保施工质量。
- 管理人员:负责人员、物资的调度和管理,沟通施工各方,确保施工进度。
- 施工人员:根据施工计划和作业任务,负责具体的施工作业。

第1章施工组织设计总说明1.1 编制依据1.1.1 根据**省**高速公路****至**段第5合同段招标文件;1.1.2 **高速公路****至**段第5合同段招标文件第一号、第二号、第三号、第四号补遗书、工程量清单及现场勘察情况;1.1.3 中华人民共和国交通部颁发的现行公路工程施工规范、规程、验收标准及相关文件;**市相关公路及市政工程施工及验收规范。
1.1.4 本单位机械设备状况、技术力量、施工能力以及从事高速公路工程建设所积累的丰富经验。
1.2 编制原则1.2.1建立完善的工程质量目标管理网络,确立达到优良工程的质量目标。
1.2.2 统筹安排,保证重点,合理安排施工进度计划,组织连续均衡生产,做好工序衔接,紧张有序,加强施工监控,确保工程质量。
1.2.3 积极采用“四新”科技成果,提高机械化、标准化施工作业水平。
1.2.4 不断优化施工方案,强化施工管理。
1.2.5 运用现代科学技术,采用先进可靠的安全保证措施,确保生产安全,做到文明施工。
1.2.6 坚持“改造自然、保护自然、建设公路、环保同行”的原则,施工环保两者并举同期进行,达到修路、环保双成功双满意。
1.2.7 严格执行部现行的《规范》、《验标》和《施工技术手册》,运用现代科学技术优化施工组织方案、施工工艺和施工方法。
积极推广增产节约,努力降低成本,提高经济效益。
1.2.8 突出应用新技术、新设备、新工艺,提高施工的机械化作业水平,积极应用先进的科技成果,确保全标段工程质量创部优。
1.2.9 本单位雄厚的施工机械设备优势和丰富的高速公路施工经验。
1.3 编制说明1.3.1 我单位接受招标文件提出的有关质量、工期、安全、文明施工各项要求,并落实各项方案和措施,有信心与业主单位、设计单位、监理单位一起共同完成**省**高速公路****至**段第5合同段的工程任务。
1.3.2 一旦我单位中标,我们将全力以赴,做好施工前期准备和施工现场总体规划布置,在10天内组织前期施工所需人员和机械设备进场,尽快做好施工准备。
目录前言Ⅰ、编制说明··10Ⅰ-1编制依据··11Ⅰ-2编制原则··11Ⅱ、工程概况··11Ⅱ-1本项目概况及主要工程容··11Ⅱ-2 施工工期··12Ⅱ-3设计标准及技术标准··13Ⅱ-4 地形地貌、气象与水文等特征··13Ⅱ-5工程地质条件··14Ⅱ-6不良地质评价··15Ⅱ-7 地震烈度··16III、本工程特点、难点··17IV、工程目标··18IV-1质量目标··18IV-2安全目标··18IV-3工期目标··18IV-4环境保护目标··19Ⅳ-5造价目标··191、人员、物资、机械设备配置情况及进场方式··191.1设备、人员及施工组织机构详细情况介绍··19 1.2设备、人员、材料运至现场的方式··202、施工准备··232.1驻地建设··242.2技术准备··322.3物资设备准备··342.4施工总体平面布置··342.5施工现场管理机构设置··343、总体施工方案及施工准备工作··343.1总体施工方案··343.1.1路基土石方工程··343.1.2特殊路基工程··353.1.3涵洞工程··363.1.4隧道工程··363.1.5防护及排水工程··363.2施工准备工作··373.2.1开工前准备··373.2.2施工测量及放样··373.2.3标准试验及原材料检验··383.3施工顺序及进度计划··383.4各分项工程施工工艺图··384、主要工程项目的施工方案、施工工艺··384.1路基工程施工方案及方法··384.1.1基本情况··384.1.2路基施工基本要求··404.1.3挖方路基施工··414.1.4填方路基施工··444.1.5 特殊路基处理··494.2桥涵工程施工方案及方法··524.3 隧道工程施工方案及方法··56 4.3.1总体概况及主要地质条件··56 4.3.2施工原则及指导思想··624.3.3施工方法··634.3.4洞口、明洞施工··654.3.5洞身开挖、支护施工··664.3.6洞身衬砌··764.3.7隧道防排水施工··784.3.8隧道混凝土路面施工··814.3.9施工监测量控··824.3.10辅助施工措施··854.3.11施工注意事项··864.3.12施工预案··894.4防护工程施工方案及方法··94 4.4.1挡土墙(护墙)施工··944.4.2护坡、护岸施工··954.5路基路面排水··964.5.1设计原则··964.5.2路基排水··974.5.3路面排水··985、工程进度计划及工期保证措施··995.1施工总体计划··995.2施工进度计划网络图··1005.3保证工期的组织措施··1005.4保证工期的技术措施··1025.5特殊季节工期保证措施··1036、质量保证体系及确保工程质量的措施··1036.1创优规划和质量控制的重点··1036.2质量保证管理措施··1046.2.1加强质量教育··1046.2.2加强技术培训··1046.2.3积极开展QC小组活动··1046.2.4建立质量情报信息网络··1046.2.5强化企业质量自控能力··1056.3质量保证控制措施··1066.3.1工艺控制措施··1066.3.2工程材料控制措施··1066.3.3施工操作控制措施··1066.3.4进度和质量关系的控制措施··1076.4路基工程质量保证措施··1076.4.1施工准备措施··1076.4.2施工质量技术保证措施··1106.5隧道工程质量保证措施··1116.5.1开挖质量保证措施··1116.5.2爆破质量保证措施··1126.5.3超前支护质量保证措施··1126.5.4初期支护质量保证措施··1136.5.5隧道防水质量保证措施··1146.5.6衬砌质量保证措施··1146.6混凝土与钢筋混凝土工程质量保证措施··115 6.6.1原材料质量保证措施··1156.6.2钢筋及加工质量保证措施··1156.6.3混凝土工程质量保证措施··1166.6.4模板质量保证措施··1166.7隐蔽工程质量保证措施··1166.7.1把好隐蔽工程检查验收关··1166.7.2把好隐蔽工程检查签证关··1176.7.3把好隐蔽工程检验关··1176.8质量保证体系··1177、施工安全保证体系及确保施工安全的措施····121 7.1安全保证体系··1217.2安全管理措施··1227.2.1组织管理保证措施··1227.2.2安全教育··1227.2.3安全检查··1247.2.4施工安全技术措施··1257.2.5施工现场及临时工程安全保证措施··125 7.2.6施工测量安全保证措施··1287.2.7路基施工安全保证措施··1287.2.8隧道施工安全保证措施··1297.2.9爆破及危险品存放安全注意事项··133 8、职工健康安全及职业病防治措施··1348.1职工健康安全指标··1348.2职业病防治措施··1358.3职业健康安全保证体系框图··1368.4职工健康组织机构框图··1389、环境保护、水土保持保证体系及保证措施··139 9.1环保方针和目标··1399.2环境保护、水土保持保证体系··1399.3确保达到环保水保要求··1399.4环境保护措施··1409.5水土保持措施··14110、文明施工、文物保护保证体系及保证措施··142 10.1文明施工方案··14210.2文明施工技术组织措施··14310.3文物保护措施··14911、特殊季节施工··15011.1雨季施工安排··15011.2高温季节施工··15211.3 冬季施工··15311.4 农忙季节施工··15412、其它事项··15412.1农民工工资保障措施、廉政建设及交通安全··15412.1.1农民工工资保障措施··15412.1.2廉政建设措施··15512.1.3交通安全··155 12.2工程信息管理与施工技术档案管理··156 12.2.1信息管理··15612.3“四新”技术的应用··158附表:表1 主要分项工程施工工艺框图表2 分项工程进度率计划(斜率图)表3 工程管理曲线表4 施工总平面布置示意图表5 施工总体计划横道图表6 施工总体计划网络图表7 质量保证体系框图表8 安全保证体系框图表9环境保护、水土保持保证体系图表10每月进度计划表表11重点工程进度计划表前言至永靖沿黄快速通道建设工程一级公路,兰永5标K24+450~K26+200段由路桥建设集团有限责任公司承建。

施工组织设计第一章:工程简介第一节:编制依据国家重点工程吉县至河津高速公路招标文件;国家重点工程吉县至河津高速公路路基LJ5合同段投标文件及附件;国家重点工程吉县至河津高速公路设计图纸公路工程质量检验评定标准(JTG F80/1-2004)公路工程技术标准(JTG B01-2003)公路路基设计规范(JTG D30-2004)公路路基施工技术规范(JTG F10-2006)公路桥涵施工技术规范(JTG/T F50-2011)公路土工试验规程(JTG E40-2007)公路工程集料试验规程(JTG E42-2005)公路工程施工监理规范(JTG G10-2006)第二节:工程范围和技术标准吉县至河津高速公路是我省高速公路网西纵的重要组成部分,北接西纵隰县至吉县高速公路,与临吉高速十字交叉,南接西纵河津至运城高速公路,与侯禹高速十字交叉。
本合同段主线桩号K15+450—K18+500,共计全长3。
05KM,主要工程量有乡宁西互通1处,大桥5座,中桥1座,涵洞13个。
乡宁连接线桩号LK0+000—LK4+885。
828,共计全长4.885828KM,主要工程量有大桥1座,涵洞23个。
本合同段主线主要控制点前冷泉大桥、主线跨线桥、冷泉河大桥、乡宁西互通A匝道冷泉沟1号大桥、A匝道冷泉沟2号大桥、C 匝道大桥、。
本路段采用双向四车道,全立交全封闭,控制出入口的高速公路标准,设计行车速度80公里/小时,路基宽度为24.5米,行车道宽度2-2×3。
75米;硬路肩宽度2。
5米。
分离式路基宽度为12。
25米,行车道宽度2×3。
75米,左侧硬路肩宽度为0。
75米,右侧硬路肩宽度为2。
5米。
桥涵汽车荷载等级:公路—Ⅰ级。
设计洪水频率:P=1∕100.主要技术指标本合同段乡宁连接线主要控制点鄂河大桥。
本路段采用一级公路设计标准,双向四车道,设计行车速度60公里/小时,路基宽度为24。
5米,行车道宽度2-2×3.75米;硬路肩宽度2.5米。

公路施工组织设计范本一、前言公路施工组织设计是指在公路建设过程中,为了保证施工质量和安全,制定的一系列施工方案和措施。
公路施工组织设计的主要目的是确保施工能够按照规划和设计要求进行,同时尽可能减少对环境和周围居民的影响。
本文将介绍公路施工组织设计的范本。
二、范本内容1. 施工方案首先,在公路施工组织设计中,应该包含详细的施工方案。
这些方案应该涵盖所有重要的建设阶段,包括道路开挖、填土、铺设沥青等。
此外,还需要考虑到人员安全和交通管制等问题。
2. 施工进度计划其次,在公路施工组织设计中,应该制定详细的施工进度计划。
这个计划应该包括每个建设阶段的时间表以及关键节点。
此外,在制定进度计划时还需要考虑到天气因素等不可预测因素。
3. 人员调配计划在公路施工组织设计中,还需要制定人员调配计划。
这个计划应该明确每个施工阶段所需的人员数量和类型,以及他们的工作职责。
此外,还需要考虑到人员安全和培训等问题。
4. 设备调配计划公路施工组织设计中,还需要制定设备调配计划。
这个计划应该明确每个施工阶段所需的设备数量和类型,以及他们的使用方式和维护保养等问题。
5. 施工质量控制在公路施工组织设计中,还需要考虑到施工质量控制问题。
这包括材料的选择、质量检测、验收标准等方面。
此外,在施工过程中还需要进行现场监督和管理。
6. 安全保障措施在公路施工组织设计中,安全保障措施是非常重要的一部分。
这包括安全培训、安全规章制度、安全检查等方面。
此外,在实际施工过程中还需要考虑到紧急情况处理等问题。
7. 环境保护措施在公路施工组织设计中,环境保护措施也是非常重要的一部分。
这包括土地利用规划、环境影响评价、清理污染等方面。
此外,在实际施工过程中还需要考虑到噪声、扬尘等问题。
三、总结公路施工组织设计是公路建设过程中非常重要的一部分。
通过制定详细的施工方案和措施,可以保证施工质量和安全。
此外,还需要考虑到人员调配、设备调配、质量控制、安全保障和环境保护等问题。

某公路段工程施工组织设计1. 引言某公路段工程施工组织设计是指对道路施工过程中的组织和安排进行规划和设计,以确保工程的顺利进行和高质量完成。
本文档将介绍某公路段工程施工组织设计的关键内容。
2. 工程背景2.1 工程概述某公路段工程位于XX市内,全长XX公里,设计标准为XX级公路。
工程的主要内容包括道路基础处理、路面铺设、排水系统建设等。
2.2 工程目标本工程的目标是按照设计标准,按时、按质、按量完成工程,确保道路的安全性、稳定性和可靠性。
3. 施工组织原则3.1 安全原则在施工组织设计中,安全是首要原则。
必须制定安全生产方案,并严格执行,确保施工过程中不发生人员伤亡和设备损坏的事故。
3.2 节约原则在施工组织设计中,要注重合理利用资源,提高施工效率,降低成本,实现节约。
3.3 环保原则在施工组织设计中,要注重环境保护,采取措施减少对周边环境的影响,保护生态环境。
4. 施工组织方案4.1 施工队伍组织根据工程的规模和施工周期,确定所需人力资源,并组建施工队伍。
施工队伍应包括施工人员、监理人员和安全员等。
4.2 施工作业计划根据工程的施工周期和工序,制定详细的作业计划。
包括各个工序的开始时间、持续时间、完成时间等。
4.3 施工设备安排根据工程的需要,确定所需施工设备,并进行安排和调度。
确保施工设备的充分利用和高效运转。
4.4 物资供应计划根据工程的需要,制定物资供应计划,保证施工过程中所需材料和设备的及时供应。
4.5 安全措施制定安全生产方案,包括现场安全管理、施工人员安全培训、风险预防和应急处理等措施,确保施工过程中的安全。
4.6 环保措施制定环境保护方案,包括施工过程中的噪音控制、尘土控制、废水处理等措施,保护周边环境。
5. 施工组织管理5.1 进度管理对施工过程进行全面监控和控制,确保按计划完成各项工作,并及时调整施工计划。
5.2 质量管理严格按照设计要求进行施工,组织专业人员进行质量检查,保证工程质量。
某公路第五合同段施工组织设计(DOC 167页)目录前言Ⅰ、编制说明 (10)Ⅰ-1编制依据 (11)Ⅰ-2编制原则 (11)Ⅱ、工程概况 (11)Ⅱ-1本项目概况及主要工程内容 (11)Ⅱ-2 施工工期 (12)Ⅱ-3设计标准及技术标准 (13)Ⅱ-4 地形地貌、气象与水文等特征 (13)Ⅱ-5工程地质条件 (14)Ⅱ-6不良地质评价 (15)Ⅱ-7 地震烈度 (16)III、本工程特点、难点 (17)IV、工程目标 (18)IV-1质量目标 (18)IV-2安全目标 (18)IV-3工期目标 (18)IV-4环境保护目标 (19)Ⅳ-5造价目标 (19)1、人员、物资、机械设备配置情况及进场方式 (19)1.1设备、人员及施工组织机构详细情况介绍 (19)1.2设备、人员、材料运至现场的方式 (20)2、施工准备 (23)2.1驻地建设 (24)2.2技术准备 (32)2.3物资设备准备 (34)2.4施工总体平面布置 (34)2.5施工现场管理机构设置 (34)3、总体施工方案及施工准备工作 (34)3.1总体施工方案 (34)3.1.1路基土石方工程 (34)3.1.2特殊路基工程 (35)3.1.3涵洞工程 (36)3.1.4隧道工程 (36)3.1.5防护及排水工程 (36)3.2施工准备工作 (37)3.2.1开工前准备 (37)3.2.2施工测量及放样 (37)3.2.3标准试验及原材料检验 (38)3.3施工顺序及进度计划 (38)3.4各分项工程施工工艺图 (38)4、主要工程项目的施工方案、施工工艺 (38)4.1路基工程施工方案及方法 (38)4.1.1基本情况 (38)4.1.2路基施工基本要求 (40)4.1.3挖方路基施工 (41)4.1.4填方路基施工 (44)4.1.5 特殊路基处理 (49)4.2桥涵工程施工方案及方法 (52)4.3 隧道工程施工方案及方法 (56)4.3.1总体概况及主要地质条件 (56)4.3.2施工原则及指导思想 (62)4.3.3施工方法 (63)4.3.4洞口、明洞施工 (65)4.3.5洞身开挖、支护施工 (66)4.3.6洞身衬砌 (76)4.3.7隧道防排水施工 (78)4.3.8隧道混凝土路面施工 (81)4.3.9施工监测量控 (82)4.3.10辅助施工措施 (85)4.3.11施工注意事项 (86)4.3.12施工预案 (89)4.4防护工程施工方案及方法 (94)4.4.1挡土墙(内护墙)施工 (94)4.4.2护坡、护岸施工 (95)4.5路基路面排水 (96)4.5.1设计原则 (96)4.5.2路基排水 (97)4.5.3路面排水 (98)5、工程进度计划及工期保证措施 (99)5.1施工总体计划 (99)5.2施工进度计划网络图 (100)5.3保证工期的组织措施 (100)5.4保证工期的技术措施 (102)5.5特殊季节工期保证措施 (103)6、质量保证体系及确保工程质量的措施 (103)6.1创优规划和质量控制的重点 (103)6.2质量保证管理措施 (104)6.2.1加强质量教育 (104)6.2.2加强技术培训 (104)6.2.3积极开展QC小组活动 (104)6.2.4建立质量情报信息网络 (104)6.2.5强化企业质量自控能力 (105)6.3质量保证控制措施 (106)6.3.1工艺控制措施 (106)6.3.2工程材料控制措施 (106)6.3.3施工操作控制措施 (106)6.3.4进度和质量关系的控制措施 (107)6.4路基工程质量保证措施 (107)6.4.1施工准备措施 (107)6.4.2施工质量技术保证措施 (110)6.5隧道工程质量保证措施 (111)6.5.1开挖质量保证措施 (111)6.5.2爆破质量保证措施 (112)6.5.3超前支护质量保证措施 (112)6.5.4初期支护质量保证措施 (113)6.5.5隧道防水质量保证措施 (114)6.5.6衬砌质量保证措施 (114)6.6混凝土与钢筋混凝土工程质量保证措施 (115)6.6.1原材料质量保证措施 (115)6.6.2钢筋及加工质量保证措施 (115)6.6.3混凝土工程质量保证措施 (116)6.6.4模板质量保证措施 (116)6.7隐蔽工程质量保证措施 (116)6.7.1把好隐蔽工程检查验收关 (116)6.7.2把好隐蔽工程检查签证关 (117)6.7.3把好隐蔽工程检验关 (117)6.8质量保证体系 (117)7、施工安全保证体系及确保施工安全的措施 (121)7.1安全保证体系 (121)7.2安全管理措施 (122)7.2.1组织管理保证措施 (122)7.2.2安全教育 (122)7.2.3安全检查 (124)7.2.4施工安全技术措施 (125)7.2.5施工现场及临时工程安全保证措施....................125 7.2.6施工测量安全保证措施 (128)7.2.7路基施工安全保证措施 (128)7.2.8隧道施工安全保证措施 (129)7.2.9爆破及危险品存放安全注意事项 (133)8、职工健康安全及职业病防治措施 (134)8.1职工健康安全指标 (134)8.2职业病防治措施 (135)8.3职业健康安全保证体系框图 (136)8.4职工健康组织机构框图 (138)9、环境保护、水土保持保证体系及保证措施 (139)9.1环保方针和目标 (139)9.2环境保护、水土保持保证体系 (139)9.3确保达到环保水保要求 (139)9.4环境保护措施 (140)9.5水土保持措施 (141)10、文明施工、文物保护保证体系及保证措施 (142)10.1文明施工方案 (142)10.2文明施工技术组织措施 (143)10.3文物保护措施 (149)11、特殊季节施工 (150)11.1雨季施工安排 (150)11.2高温季节施工 (152)11.3 冬季施工 (153)11.4 农忙季节施工 (154)12、其它事项 (154)12.1农民工工资保障措施、廉政建设及交通安全 (154)12.1.1农民工工资保障措施 (154)12.1.2廉政建设措施 (155)12.1.3交通安全.........................................155 12.2工程信息管理与施工技术档案管理 (156)12.2.1信息管理 (156)12.3“四新”技术的应用 (158)附表:表1 主要分项工程施工工艺框图表2 分项工程进度率计划(斜率图)表3 工程管理曲线表4 施工总平面布置示意图表5 施工总体计划横道图表6 施工总体计划网络图表7 质量保证体系框图表8 安全保证体系框图表9环境保护、水土保持保证体系图表10每月进度计划表表11重点工程进度计划表前言兰州至永靖沿黄快速通道建设工程一级公路,兰永5标K24+450~K26+200段由甘肃路桥建设集团有限责任公司承建。
甘肃路桥建设集团有限公司由原甘肃省工程总公司于2005年改制而来,隶属于甘肃省交通运输厅。
具有公路工程总承包一级,路基、路面、桥梁、隧道、机场场道工程专业承包一级,公路工程试验检测综合甲级资质,主要从事公路工程施工、设计监理、工程试验、交通设施、房地产开发、物业管理等业务,下属13个子公司。
公司注册资本1.2亿元,资产总额16.55亿元。
现有在册职工2066人,中高级职称1426人,各类职业资格人员378人。
拥有现代化大中型专业设备30台(套),设备原值2.43亿,年综合生产能力30亿元以上。
在省内同行业企业中率先通过ISO9001质量管理体系、ISO14001环境管理体系和OHSAS18001职业健康安全管理体系认可。
集团先后中标省内外国道312线、国道310线、国道109线、国道212线等一批高速公路及重点公路工程建设项目,工程质量优良率达98%。
中标承建的兰州中川民用机场飞行区场道工程获中国建筑工程“鲁班奖”和甘肃省建设项目工程“飞天金奖”,国道212线兰临高速公路第十四合同段临洮特大工程获甘肃省建设工程“飞天金奖”等。
也先后被交通部、省人民政府、省建设厅、省交通厅评为“全国公路建设质量年优秀施工单位”、“重点建设项目先进单位”、“经营管理先进企业”、“优秀施工企业”等。
Ⅰ编制说明Ⅰ-1 编制依据1、依据《公路工程标准施工招标文件》(2009年版);2、兰州至永靖沿黄快速通道建设工程施工设计图;3、现场勘察调查资料;4、《公路路基施工技术规范》JTG F10-2006;5、《公路桥涵施工技术规范》JTG/T F50-2011;6、《公路桥涵施工技术规范》实施手册JTG/T F50-2011;7、《公路隧道施工技术规范》JTG F60-2009;8、《公路隧道施工技术细则》JTG/T F60-2009;9、《公路工程质量检验评定标准》JTG F80/1-2004;10、兰永项目部管理办法。
Ⅰ-2 编制原则1、根据业主招标文件的竣工交付使用期限,保证该工程按期或提前完成任务。
2、切实贯彻国家的有关标准、施工验收规范和操作规程以及积极推行全面质量管理,坚持质量第一,预防为主的思想。
3、选用适合本工程的切实可行的技术方案和合理运用新技术、新工艺。
4、合理安排冬季雨季和农忙季节的施工,确保工程进度。
5、拟定切实可行的安全保证措施,实现“零事故”。
Ⅱ工程概况Ⅱ-1 本项目概况及主要工程内容兰州(新城)至永靖沿黄河快速通道建设工程项目起点位于兰州市西固区新城镇,与已建的西固至新城一级公路终点顺接;终点位于永靖县古城村,与临夏折桥至兰州达川二级公路及永靖县城市道路顺接,终点桩号K48+628.391,路线全长48.578km,其中兰州市境内里程10.979公里,永靖县境内37.599公里。
LY5标段路线起点桩号K24+450,位于永靖县盐锅峡镇盐集村;终点桩号YK26+200,位于永靖县盐锅峡镇盐集村,路线全长1.75km。
主要工程有路基工程、桥涵工程、隧道工程以及防护排水工程等。
其中路基土方394704 m3,路基石方317798 m3,隧道一座2351/座(左线1177米,右线1174米),涵洞七道,路基防护36870 m3,路基排水2131 m3。
本合同段重点隧道恐龙湾隧道,位于永靖县盐锅峡恐龙湾。
隧道为分离式隧道:右线起讫桩号YK24+738~YK25+912,长1174米,其中明洞100m,V级围岩154m、IV级围岩920m;左线起讫桩号ZK24+745~ZK25+922,长1177米,其中明洞34m,V级围岩204m、IV级围岩939m。
