当前位置:文档之家› 雨水井检查井,砖砌井身

雨水井检查井,砖砌井身

雨水井检查井,砖砌井身
雨水井检查井,砖砌井身

工序成本费用计算表

编制: 审核: 时间

砖砌雨水井

二、砖砌雨水井 井室砌筑用机制砖砌筑在整体水泥混凝土基础上,不应利用管道平基,再帮宽的办法作为井基。应在挖槽时,计算好雨水井的准确位置,浇筑管道混凝土平基时,应将雨水井井基宽度一次浇够。井室内的流槽砌砖,应交错插入井墙,使井墙与流槽形成整体。不应先砌井墙,然后再推砌流槽,造成流槽与井墙分离。流槽应砌(砖)、抹(面)成与上下游管径相同的半圆弧形,不应无流槽,也不应砌成梯形或矩形。同时,流槽过水断面不应小于上游和下游管径的过水断面。井底坡度和高程应符合设计要求。圆井的砌筑,应掌握井墙竖立度和圆顺度,砌筑砂浆应饱满(包括竖缝),保证带井闭水成功。水泥砂浆抹面要掌握厚度、均匀、平整、密实。抹完后要封闭井口,以保证井室湿润养护,不使抹面造成裂缝、空鼓。 井室收口砌筑或井室盖板安装:砌井时随时掌握井内尺寸,三面收口时最大可收进5cm,并随时将挤出的砂浆抹平并将墙表面残余的砂浆及时清除干净。如果管道覆土较浅,检查井必须也浅,当井深尺寸不能满足收口高度,或满足了收口高度以后,井室缩小到难以使用时,可以采用四面收口,减少一半收口高度,来加大井室的办法。至于浅到什么程度可采用四面收口,可根据工程实际情况掌握。砌收口时,每收一层,变化一个直径,为了保证每层直径准确,第一块砖收进尺寸要均匀,每层缩小后的直径圆都要保持圆润,根据规范规定宜按每层收进40mm掌握。收口部分容易出现竖向通缝或鱼鳞缝(错缝尺寸小于1/4块丁砖),应打制六分砖块,以满足错缝要求,不使出现通缝或鱼鳞缝。收口收进部分的竖缝,为防止形成空缝,应在砌砖时,在砖的接砌一侧面挑上灰

浆,将竖缝推挤严密。勾缝时再进一步填严抹平,保证收口部分的砖层能结合成整体受力。盖板的预制加工或采购,要控制配筋量的合理性(应符合设计要求),控制钢筋网片垫块高度和密度,以保证各层厚度,不露筋。控制底模平整度,以保证板底光洁、平整、直顺、无安装板差,控制井室盖下的入孔圆润、规矩,以保证井筒砌砖易接顺、圆润美观。

混凝土圆形雨水检查井

混凝土圆形雨水检查井 【篇一:雨水口及检查井四周钢筋混凝土加强施工】雨水口及检查井四周钢筋混凝土加强施工 1、钢筋加工、安装 钢筋加工及骨架尺寸应符合设计及规范要求。骨架安装应与井口位臵吻合,保证保护层厚度;骨架应牢固,混凝土浇筑时应避免踩踏造成变形。基坑内因井上浮盖板较高而无法安装钢筋骨架的,可安装钢筋网片,井周围设加强钢筋。 2、内模安装、拆除 制作牢固、适用的圆形井口模板,应便于安装和拆除,保证井口尺寸及混凝土表面平整、光洁。内模一般为0.5mm铁皮制作,模内可采用放底模填砂,也可采用hdpe管作支撑。铁皮内模以井口和井框限制尺寸并起到稳固作用。为保证内模稳固,应考虑在井口内安装底模(目前为直接在井口上覆盖),井口砌筑时应提前考虑,底模可做成两半式且中间留拆除口,以便于拆模,底模边部缝隙塞填密实(填砂作为内模时应保证承重能力和严密性)。 3、井框固定 固定方法有悬吊和起垫两种,悬吊法是采用两根方木(两端用木条固定)悬挂井框外侧(采用钢丝将方木和井框绑成一体),方木两端起垫调平。起垫法为采用强度较高的垫块(如花砖、石块)在井框下起垫三个点,直接浇筑在混凝土中(对混凝土的整体性影响较小)。 4、安装高程 井框安装高程是最关键的控制点,利用井框建立一个相对的平面,井框安装高程直接影响沥青上面层的整体平整度。井框高程应与路面高程、坡度一致,应根据沥青摊铺方式和宽度、立(平)沿石高度等确定。沥青摊铺以平衡梁控制平整度的,井盖高程应在平衡梁范围内控制,即顺路方向拉8米线控制井框高度,可拉横向线复核横向坡度。沥青摊铺以滑靴控制平整度的,井盖高程应在熨平板 范围内控制,即横向拉线(熨平板摊铺宽度)控制井框高度,可拉纵向线复核纵坡度。拉线时应在井框上形成4个检测点,以控制线为准,复核线只作为验证。 井盖安装高程宜略高于设计路面高程(控制标准为0~+3mm),靠近构筑物及摊铺边线的要平齐。井盖安装高程必须准确无误,出

砖砌雨污水检查井施工工艺

7砖砌雨污水检查井施工工艺 7.1适用范围 地基承载力较好,地下水位较低的雨污水管道。 7.2施工准备 7.2.1材料要求: 1水泥、砂、砖、掺和料及水等经检验合格,其数量应满足施工需要,质量要满足砂浆拌制的各项要求。 2砖、砂浆、盖板混凝土抗压强度应符合设计要求。 3井圈、井盖、踏步的选用符合设计要求。 7.2.2施工机具与设备: 砂浆拌制设备、数量、能力应满足现场搅拌需要。 7.2.3作业条件: 1排水管道检查井基础强度应满足设计要求,表面清理干净整洁。 2测设井位轴线位置并标示境地高程(流水面高程)。 3所用材料已运至施工现场,数量满足施工需要。 4施工用砂浆配合比已完成并满足施工需要。 5井室内未接通的备用支线管口已封堵完成。 7.2.4技术准备: 1图纸(标准图集)会审已完成并进行了设计交底。 2施工人员获得了技术交底和安全交底,明确施工井位、砂浆等级质量要求。 7.3操作工艺 7.3.1工艺流程: 井底基础---砌筑井室及井内流槽,表面应用砂浆分层压实抹光---井室收口及井内壁原浆勾缝,踏步安装---预留支管的安装与井壁衔接处理---井身二次接高至规定高程---浇注或安装警犬---井盖就位。 7.3.2操作办法: 1井底基础应与管道基础同时浇注。 2砌筑井室时,用水冲净基础后,先铺一层砂浆,再压砖砌筑,必须做到满铺满挤,砖与砖间灰缝保持1cm。 3排水管道检查井内的流槽应与井壁同时砌筑,当采用石砌时,表面应用砂浆分层压实抹光,流槽应与上下游管道接顺,管内底高程应符合本工艺质量标准的要求。 4砖砌圆形检查井时,应随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不应大于30mm;如为三面收进,则每次收进不应大于50mm;砌筑检查井的内壁应采用原浆

砖砌检查井、雨水口井施工方法

砖砌检查井、雨水口井施工方法 砌筑用砖采用同一厂家产品,砖表面要平整,无大缺角,强度符合设计要求。砌筑时,砖要淋水湿润,并控制好含水率在10~15%左右,一般以水浸入砖内四周10~15mm为宜,不可于砖上墙,以保证砂浆与砖块的粘结力。 砌砖时要按皮数杆砖外挂线。皮数杆是用来控制井室各部位的标高,并控制灰缝厚度的标准,实际上每10块砖平均调整砖缝在8~10mm之间的厚度。皮数杆的架设应牢固可靠,杆底要垫实、钉牢,底标高用水准仪进行找平,要准确统一。 砖砌筑形式有一丁一顺、三丁一顺,施工前按所定砌法进行摆砖,按灰缝8~10mm。宽度排砖,务必使丁砖摆底各皮砖的灰缝错开。同一皮砖的砖面要水平,同一墙面上各部位组砌方法应统一,并使上下一致,排砖时由施工员和测量员反复核。 砌砖的操作方法为“三一”砌法,即指“一铲灰、一块砖、一揉挤”的方法。竖缝宜采用挤浆或加浆法,俗称“顶头灰”。先用砖刀铺浆,双手同时拿砖分前后挤浆砌平,做到调好准线后要“上跟线,下跟棱,左右相平要对平”。随砌随刮顶头灰,始终保持内外搭接,上下错缝(1/4砖长),严禁用水冲浆灌缝,坚持三皮一吊,五皮一靠的方法,以保证砌筑质量。支管及预埋管和扶梯尺寸位置准确预埋,避免事后凿补。 施工抹灰前,对墙体进行洒水湿润,对表面凹凸部位凿平或用1:3的水泥砂浆填平补齐。施工时要自下而上的往上抹,确定大致抹灰厚度,用贴饼控

制其垂直平整度。然后用钢袜子按贴饼厚度上灰,用直压条初次找平,再用木抹子粗磨。按灰浆的口水程度收水后,进行第一次压光,磨平和压光时用力要轻重一致,方向一致。在面层稍于手捺有轻微印痕时进行第二次压光,然后进行保养。 检查井的质量要求: a、井壁必须互相垂直,没有通缝,必须保证灰浆饱满,灰缝平整,抹面压光,不得有空鼓裂缝等现象。 b、井内流槽应平顺,踏步应安装牢固,位置准确,不得有建筑垃圾等杂物。 c、井框、井盖必须完整无损,安装平稳,位置正确。 d、检查井允许偏差: 1)井身尺寸:长、宽:±20mm 直径:±20mm 2)井盖高程:非路面±20mm 路面:与道路的规定一致 3)井底高程:(D<1000mm)±10mm (D≥1000mm)±15mm

砖砌雨水井

砖砌雨水井 Document number:NOCG-YUNOO-BUYTT-UU986-1986UT

二、砖砌雨水井 井室砌筑用机制砖砌筑在整体水泥混凝土基础上,不应利用管道平基,再帮宽的办法作为井基。应在挖槽时,计算好雨水井的准确位置,浇筑管道混凝土平基时,应将雨水井井基宽度一次浇够。井室内的流槽砌砖,应交错插入井墙,使井墙与流槽形成整体。不应先砌井墙,然后再推砌流槽,造成流槽与井墙分离。流槽应砌(砖)、抹(面)成与上下游管径相同的半圆弧形,不应无流槽,也不应砌成梯形或矩形。同时,流槽过水断面不应小于上游和下游管径的过水断面。井底坡度和高程应符合设计要求。圆井的砌筑,应掌握井墙竖立度和圆顺度,砌筑砂浆应饱满(包括竖缝),保证带井闭水成功。水泥砂浆抹面要掌握厚度、均匀、平整、密实。抹完后要封闭井口,以保证井室湿润养护,不使抹面造成裂缝、空鼓。 井室收口砌筑或井室盖板安装:砌井时随时掌握井内尺寸,三面收口时最大可收进5cm,并随时将挤出的砂浆抹平并将墙表面残余的砂浆及时清除干净。如果管道覆土较浅,检查井必须也浅,当井深尺寸不能满足收口高度,或满足了收口高度以后,井室缩小到难以使用时,可以采用四面收口,减少一半收口高度,来加大井室的办法。至于浅到什么程度可采用四面收口,可根据工程实际情况掌握。砌收口时,每收一层,变化一个直径,为了保证每层直径准确,第一块砖收进尺寸要均匀,每层缩小后的直径圆都要保持圆润,根据规范规定宜按每层收进40mm掌握。收口部分容易出现竖向通缝或鱼鳞缝(错缝尺寸小于1/4块丁砖),应打制六分砖块,以满足错缝要求,不使出现通缝

或鱼鳞缝。收口收进部分的竖缝,为防止形成空缝,应在砌砖时,在砖的接砌一侧面挑上灰浆,将竖缝推挤严密。勾缝时再进一步填严抹平,保证收口部分的砖层能结合成整体受力。盖板的预制加工或采购,要控制配筋量的合理性(应符合设计要求),控制钢筋网片垫块高度和密度,以保证各层厚度,不露筋。控制底模平整度,以保证板底光洁、平整、直顺、无安装板差,控制井室盖下的入孔圆润、规矩,以保证井筒砌砖易接顺、圆润美观。

雨水检查井标准图集

雨水检查井标准图集 【篇一:室外检查井选用】 室外检查井选用标准 1、雨水检查井 ①、当井深h1≤1400mm,管径d≤400mm时,采用¢700圆形砖砌雨水检查井,详见图集02s515-10。 ②、当井深h1>1400mm,管径200mm≤d≤600mm时,采用¢1000圆形砖砌雨水检查井(收口式),详见图集02s515-11;当井深无法按图集02s515-11满足收口式时,采用¢1000圆形砖砌雨水检查井(盖板式),详见图集02s515-12;盖板配筋详见“¢1000圆形砖砌雨污水检查井盖板配筋图”,图集号为02s515-23。 ③、当管径600mm<d≤800mm时,采用¢1250圆形砖砌雨水检查井(收口式),详见图集02s515-14;当井深无法按图集02s515-14满足收口式时,采用¢1250圆形砖砌雨水检查井(盖板式),详见图集02s515-15;盖板配筋详见“¢1250圆形砖砌雨污水检查井盖板配筋图”,图集号为02s515-27。 2、污水检查井 ①、当井深h1≤1400mm,管径d≤400mm时,采用¢700圆形砖砌污水检查井,详见图集02s515-19。 ②、当井深h1>1400mm,管径200mm≤d≤600mm时,采用¢1000圆形砖砌污水检查井(收口式),详见图集02s515-20;当井深无法按图集02s515-20满足收口式时,采用¢1000圆形砖砌污水检查井(盖板式),详见图集02s515-21;盖板配筋详见“¢1000圆形砖砌雨污水检查井盖板配筋图”,图集号为02s515-23。

③、当管径600mm<d≤800mm时,采用¢1250圆形砖砌污水检 查井(收口式),详见图集02s515-24;当井深无法按图集02s515-24满足收口式时,采用¢1250圆形砖砌污水检查井(盖板式),详 见图集02s515-25;盖板配筋详见“¢1250圆形砖砌雨污水检查井盖板配筋图”,图集号为02s515-27。 3、跌水井 ①、采用竖槽式钢筋混凝土跌水井,井室尺寸为1000mm*1000mm,详参见“竖槽式混凝土跌水井”,图集号为02s515-113,盖板配筋图 详参见02s515-114。 4、阀门井 ①、阀门井采用“井下操作立式阀门井图”,管径dn<100mm,均 采用阀井内径¢1000的阀门井,见图集号为s143-17-4;盖板配筋 采用“井下操作立式阀门井盖板配筋图及钢筋材料表”,图集号为 s143-17-9。 ②、管径dn≥100mm,均采用阀井内径¢1200的阀门井,见图集 号为s143-17-7;盖板配筋采用“井下操作立式阀门井盖板配筋图及 钢筋材料表”,图集号为s143-17-9。 ③、若有其它要求据现场实际情况,参见图集s143“圆形立式阀门 井及阀门套筒”总说明,详见图集s143-17-2和s143-17-3。 【篇二:雨水检查井施工说明】 雨水检查井: d=600图集号:05s515 –14页砖砌圆形收口式检查井(没有支管)d=800图集号:05s515 - 32页砖砌矩形直线检查井(没有支管) d=1000 图集号:05s515 - 32页砖砌矩形直线检查井(没有支管) d=1200 图集号:05s515 - 32页砖砌矩形直线检查井(没有支管) d=1500 图集号:05s515 - 32页砖砌矩形直线检查井(没有支管)

砖砌排水检查井的流槽

砖砌排水检查井的流槽标准化工作室编码[XX968T-XX89628-XJ668-XT689N]

砖砌排水检查井的流槽 为使水流畅顺,在检查井内设置流水的槽,简称流槽。下面摘录一些有关流槽的规定。 4.4.4?检查井井底宜设流槽.污水检查井流槽顶可与0.85倍大管管径相平,雨水(合流)检查井流槽顶可与0.5倍大管管径处相平.流槽顶部宽度宜满足检修要求. 4.4.5?在管渠转弯处,检查井内流槽中心线的弯曲半径应按转角大小和管径大小确定,但不宜小于大管管径. 关于检查井流槽的规定. 总结各地经验,为创造良好的水流条件,宜在检查井内设流槽.流槽顶部宽度应便于在井内养护操作,一般为0.15~0.20m,随管径增加,井增深,宽度还需加大. 4.4.5?规定流槽转弯的弯曲半径. 为创造良好的水力条件,流槽转弯的弯曲半径不宜太小. 检查井施工 施工前,进行平面及水准控制测量及复测,保证井中心位置高程及井距符合设计要求,并定出中心点,划上砌筑位置及标出砌筑高度,便于操作人员掌握。砌筑检查井应校核内径,收口段要每皮砖检查有无偏移,且要事先确定收口段的高度,可按规定每皮砖缩入2cm,砌一皮砖即缩入4cm。在井下部干管伸入处,特别是管底两侧,要用砂浆碎砖捣插密实,其余则要每层錾砖砌包妥当,务使不渗漏,且要避免上下层砖同缝。

当检查井深度少于3m时,井径不小于1.2m,深度大于4.5m时,井径不少于1.4m。雨水检查井内外都用1:2水泥砂浆抹面2cm,井底设置砖砌流槽。雨水管检查井,当D≥600时,井内设流槽;D<600,不设流槽,井底浇筑20厚砼。 流槽采用与井墙一次砌筑的砖砌流槽,如改用砼时,浇筑前应先将检查井的井基、井墙洗刷干净,以保证共同受力。 长方形井壁必须互相垂直,井形方正,并且井身的长轴线应与侧平面平行;砖垫井壁必须灰缝饱满、平整,抹灰应平顺密实,不得有空鼓、裂缝等现象。井砌筑完毕及时装上井盖,井盖按设计要求放置平衡。质量保证项目:检查井的内流槽应平顺,位置准确,不得有建筑垃圾等杂物。 检查井的砌筑施工 污水检查井的砖砌体必须保证灰浆饱满、灰缝平直,不得有通缝,壁面处理前必须清除表面污物、浮灰等。流槽与井壁同时砌筑,流槽高度:污水井与管内顶平。井内流槽应平顺,不得有建筑垃圾等杂物。井内壁在流槽上D/2+200mm (D:管径)上采用20mm厚1:2.5水泥砂浆抹面,以上用1:2防水水泥砂浆勾缝。遇地下水时,井外墙用20mm厚1:2防水水泥砂浆抹面至地下水位以上500mm。井圈采用C30砼,铸铁井盖及座圈安装时用1:2水泥砂浆座浆,并抹三角灰,井盖顶面与路面平。铸铁井盖及座圈必须完整无损,安装平稳,位置正确。本工程的检查井采用收口式。

雨水口检查井

雨水口检查井 【篇一:给排水:雨水口和检查井】 雨水口和检查井是什么关系 【解答】雨水进水井一般不这么叫,应该就是雨水口,雨水口通常 分布在道路两侧,矩形,分单篦、双篦等。雨水口通过连接管进入 雨水井,也就是所说的雨水连接井,通常叫雨水检查井,检查井的 类型就多了,有圆形,基本是直线井,扇形转弯井,矩形三通、四 通井,跌水井等等,还分盖板式,收口式,材质又分砖砌、混凝土、模块、预置等等。 认识雨水口 雨水口【inlet;gully】指的是管道排水系统汇集地表水的设施,由 进水箅、井身及支管等组成。分为偏沟式、平痹式和联合式。 1.城市排水系统由雨水系统和污水系统构成。雨水口指的是管道排 水系统汇集地表水的设施,在雨水管渠或合流管渠上收集雨水的构 筑物,由进水箅、井身及支管等组成。雨水系统的基本组成单元。 道路、广场草地,甚至一些建筑的屋面雨水首先通过篦子汇入雨水口,再经过连接管道流入河流或湖泊。雨水口是雨水进入城市地下 的入口,收集地面雨水的重要设施,把天降的雨水直接送往城市河 湖水系的通道,既是城市排水管系汇集雨水径流的瓶颈,又是城市 非点源污染物进入水环境的首要通道。它既为城市道路排涝,又为 城市水体补水。 2.城市的雨水口在哪儿? 城市雨水口随处可见,它们就在路边栅条 状铸铁篦子下,就在马路边上的雨箅子下。 3.雨水口的形式,主要有平篦式和立篦式两类。平篦式水流通畅, 但暴雨时易被树枝等杂物堵塞,影响收水能力。立篦式不易堵塞,

边沟需保持一定水深,但有的城镇因逐年维修道路,由于路面加高,使立篦断面减小,影响收水能力。 4.在城市排水管网设计中,雨污排水管网是分离的。生活污水通过 专用污水管道被送到污水处理厂,而雨水口则只负责雨水收集防洪 防涝排放。因为任何城市的雨水通道都不和污水处理厂相通,否则 一遇下雨,成千上万吨雨水会使污水处理厂的运行瘫痪。排污井盖 上一般标有字母“w”,排雨井盖则标“y”。 5.经实地调查发现,50%以上的市民表示不知道雨水口的用途,不 清楚污染雨水口的危害,也无法辨别雨水口和污水口,不知道雨水口,而误认为是污水口。70%左右的居民向雨水口扔过垃圾、倒过 污水。很少有市民能意识到,往雨水口倒污水垃圾,也会直接污染 河流。 雨水口设置原则 1.道路汇水点、人行横道上游、沿街单位出入口上游、靠地面径流 的街坊或庭院的出水口等处均应设置雨水口。道路低洼和易积水地 段应根据需要适当增加雨水口。 2.雨水口型式有平箅式、立式和联合式等。 平箅式雨水口有缘石平箅式和地面平箅式。缘石平箅式雨水口适用 于有缘石的道路。地面平箅式适用于无缘石的路面、广场、地面低 洼聚水处等。 立式雨水口有立孔式和立箅式,适用于有缘石的道路。其中立孔式 适用于箅隙容易被杂物堵塞的地方。 联合式雨水口是平箅和立式的综合形式,适用于路面较宽、有缘石、径流量较集中且有杂物处。 3.雨水口的泄水能力,平箅式雨水口约为20l/s,联合式雨水口约为30l/s。大雨时易被杂物堵塞的雨水口泄水能力应乘以0.5~0.7的系数。多箅式雨水口、立式雨水口的泄水能力经计算确定。

砖砌雨污水检查井施工方案

砖砌雨污水检查井施工方案 1.1适用范围 地基承载力较好,地下水位较低的雨污水管道。 1.2施工准备 1.2.1材料要求: 1、水泥、砂、砖、掺和料及水等经检验合格,其数量应满足施工需要,质量要满足砂浆拌制的各项要求。 2、砖、砂浆、盖板混凝土抗压强度应符合设计要求。 3、井圈、井盖、踏步的选用符合设计要求。 1.2.2施工机具与设备: 砂浆拌制设备、数量、能力应满足现场搅拌需要。 1.2.3作业条件: 1、排水管道检查井基础强度应满足设计要求,表面清理干净整洁。 2、测设井位轴线位置并标示境地高程(流水面高程)。 3、所用材料已运至施工现场,数量满足施工需要。 4、施工用砂浆配合比已完成并满足施工需要。 5、井室内未接通的备用支线管口已封堵完成。 1.2.4技术准备: 1、图纸(标准图集)会审已完成并进行了设计交底。 2、施工人员获得了技术交底和安全交底,明确施工井

位、砂浆等级质量要求。 1.3操作工艺 1.3.1工艺流程: 井底基础→砌筑井室及井内流槽,表面应用砂浆分层压实抹光→井室收口及井内壁原浆勾缝,踏步安装→预留支管的安装与井壁衔接处理→井身二次接高至规定高程→浇注或安装警犬→井盖就位。 1.3.2操作办法: 1、井底基础应与管道基础同时浇注。 2、砌筑井室时,用水冲净基础后,先铺一层砂浆,再压砖砌筑,必须做到满铺满挤,砖与砖间灰缝保持1cm。 3、排水管道检查井内的流槽应与井壁同时砌筑,当采用石砌时,表面应用砂浆分层压实抹光,流槽应与上下游管道接顺,管内底高程应符合本工艺质量标准的要求。 4、砖砌圆形检查井时,应随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不应大于30mm;如为三面收进,则每次收进不应大于50mm;砌筑检查井的内壁应采用原浆勾缝,在有抹面要求时,内壁抹面应分层压实,外币用砂浆搓缝并应压实。 5、砖砌检查井的踏步应随砌随安,位置之前,踏步安装后在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏。 6、砖砌检查井的预留管应随砌随安,预留管的管径、

雨水检查井砌筑技术交底

启东江海产业园道路及配套工程经二路K0+221~K1+21段 雨水检查井砌筑技术交底 交底单位名称:中铁四局集团江海产业园道路一标项目经理部编号: 工程名称启东江海产业园道路及配套工程经二路K0+221~K1+21段排水工程 设计文件图号中国江海产业园启动区道路及配套工程施工图设计(一标段道路工程)施工部位经二路K0+221~K1+21 段 交底日期2014年5月8日 1、技术交底范围 本交底适用于经二路K0+221~K+21 段雨水检查井砌筑。 2、设计情况 经二路K0+221~K1+21段雨水检查井均为方形检查井,检查井的高度均大于2米。 3、开始施工的条件及施工准备工作 挖掘机、铲车、砂浆搅拌机性能检查良好,道路桩线明确。 4、施工工艺 4.1施工顺序 测量放样一材料检查一底板安装一检查井砌筑 4.2各工序技术要点 1)测量放样 测量出检查井的桩点,并且复测基坑的标高,符合设计标高后方可砌筑。 2)材料检杳 砌筑之前需要检查混凝土底板是否有开裂露筋等现象,残次品全部清除出场,砖块是否符合规范的要求,水泥、砂必须有厂家出具的合格证,以及实验室出具的的实验报告,检查 合格后才能使用。 3)底板安装 基坑的地步需要填筑20cm的砾石砂,铲车将砾石砂运送至现场,现场人工将砾石砂平整,平整完毕后。用小型夯机夯实,沿周边逐渐向中心夯实,每次夯实时,均要有1/3搭接到上 一次夯实的痕迹上。如此往复三次,对不能夯机夯实的死角部位,人工将其拍实。直至所有 的砾石砂全部夯实。砾石砂夯实完成后,安装混凝土底板,混凝土底板采用挖掘机吊装,吊 装时必须保证基坑内无人,吊装完成后进行安装,挖掘机调整底板的位置,直至达到设计的

砖砌矩形直线雨水检查井

砖砌矩形直线雨水检查井

砖砌矩形直线雨水检查井 【篇一:矩形检查井】 矩形检查井 (1)施工工艺 (2)施工要点 和设计图纸要求:管道管径d≥1200时,雨水检查井采用钢筋混凝土矩形检查井(包括矩形四通、矩形直线等,检查井采用图示详见 02s515)。 检查井垫层采用不小于10cm厚度的c15混凝土浇筑,当井底垫层混凝土强度≥40%设计强度时,才能开始检查井井底板及墙身钢筋的帮扎和安装(检查井施工中,采取直接在井位上帮扎和安装钢筋),然后进行支模,墙体和底板支模完成后进行混凝土浇筑(底板和墙体混凝土均采用c20,抗渗等级s4),浇筑时可预留梯踏步的安装孔洞。当墙体混凝土强度达到40%设计值以上时即可拆模,并加强养护。注意要求: (1)混凝土浇筑必须密实,杜绝产生空洞、麻面。 (2)混凝土浇筑时,要控制浇筑层高(每层不得超过插入式振动棒的长度),防止振捣不到位而产生混凝土空洞、麻面。 (3)浇筑时,振动器不得碰撞模板。 (4)梯踏步安装时,保证上下梯踏步错位安置,每侧梯踏步应在一条直线上;梯踏步材质为钢筋砼,井内梯踏步安砌时的尺寸:上下360mm,中心间距 300mm。

(5)砖砌流槽表面应用1:2水泥砂浆分层压实抹光,流槽应与上下游管道衔接顺畅。 (6)检查井井盖和井座的采用原则:检查井采用球墨铸铁井盖座(采用:97s501-1图式标准)。车行道上是重型a型,荷载等级为超汽-20级(采用:97s501-1-41图式);道路红线外是轻型a型,荷载等级为超汽-10级(采用:97s501-1-37图式)。 【篇二:常用检查井规格表】 常用雨水检查井规格表 【篇三:雨水检查井浇筑施工】 检查井施工方案 本工程污雨水检查分为圆形混凝土检查井、矩形混凝土检查井。圆形混凝土检查井采用预制装配式混凝土检查井,井室按06ms201-3规定施工;矩形混凝土检查井和阶梯式混凝土检查井采用现浇;矩形直线混凝土和阶梯式混凝土检查井检查井室按06ms201-3规定施工。 检查井位于道路下时,井盖应与道路齐平;位于绿化带时井盖应高于地面0.1m。井盖(座)质量应达到采用标准图说明要求,并符合《给水排水管道工程施工施工及验收规范》。雨污水检查井爬梯采用塑钢爬梯。 2、污、雨水预留支管检查井井径均为1.00m,中心位于道路红线外绿化带内距绿化带外边线1m,雨水支管管径为d600,坡度为5‰,污水支管管径为d300,坡度为5‰。 3、现浇检查井的施工工艺:浇筑井室底板砼浇筑砼拆模砌筑流水槽安装砼井盖板安装井盖板

7砖砌雨污水检查井施工工艺

7砖砌雨污水检查井施工工艺 7.2施工准备 7.2.1材料要求: 1水泥、砂、砖、掺和料及水等经检验合格,其数量应满足施工需要,质量要满足砂浆拌制的各项要求。 2砖、砂浆、盖板混凝土抗压强度应符合设计要求。 3井圈、井盖、踏步的选用符合设计要求。 7.2.2施工机具与设备: 砂浆拌制设备、数量、能力应满足现场搅拌需要。 7.2.3作业条件: 1排水管道检查井基础强度应满足设计要求,表面清理干净整洁。 2测设井位轴线位置并标示境地高程(流水面高程)。 3所用材料已运至施工现场,数量满足施工需要。 4施工用砂浆配合比已完成并满足施工需要。 5井室内未接通的备用支线管口已封堵完成。 7.2.4技术准备: 1图纸(标准图集)会审已完成并进行了设计交底。 2施工人员获得了技术交底和安全交底,明确施工井位、砂浆等级质量要求。 7.3操作工艺 7.3.1工艺流程: 井底基础---砌筑井室及井内流槽,表面应用砂浆分层压实抹光---井室收口及井内壁原浆勾缝,踏步安装---预留支管的安装与井壁衔接处理---井身二次接高至规定高程---浇注或安装警犬---井盖就位。 7.3.2操作办法: 1井底基础应与管道基础同时浇注。 2砌筑井室时,用水冲净基础后,先铺一层砂浆,再压砖砌筑,必须做到满铺满挤,砖与砖间灰缝保持1cm。 3排水管道检查井内的流槽应与井壁同时砌筑,流槽应与上下游管道接顺,管内

底高程应符合本工艺质量标准的要求。 4砖砌圆形检查井时,应随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不应大于30mm;如为三面收进,则每次收进不应大于50mm;砌筑检查井的内壁应采用原浆勾缝,在有抹面要求时,内壁抹面应分层压实,外币用砂浆搓缝并应压实。 5砖砌检查井的踏步应随砌随安,位置之前,踏步安装后在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏。 6砖砌检查井的预留管应随砌随安,预留管的管径、方向、标高应符合设计要求,管与井壁衔接处应严密不得漏水,预留支管口应用低强度等级砂浆砌筑封口抹平。 7当砖砌井身不能一次砌完,在二次接高时,应将原砖面得泥土杂物清理干净,再用水清洗砖面并浸透。 8砖砌检查井接入圆管的管口应予井内壁平齐,当接入管径大于300mm时,应砌砖圈加固。管子穿越井室壁或井底,应刘有30-50mm的环缝,用油麻、水泥砂浆,油麻-石棉水泥或黏土填塞并捣实。 9砖砌检查井砌筑至规定高程后,应及时浇注或安装井圈,盖好井盖。 7.3.3雨期施工: 1雨期砌筑检查井时,应在管道铺设后一次砌起井身。为了防止漂管,必要时可在检查井的井室底部预留进水孔,但还土前必须砌堵严实。 7.4质量标准 7.4.1主控项目: 1地基承载力必须符合设计要求。 2砖与砂浆强度等级必须符合设计要求。 3井盖选用符合设计要求,标识明显。 4井周边回填土必须符合设计要求。 7.4.2一般项目: 1井壁砌筑应位置明确,灰浆饱满,灰缝平整,不得有通缝、瞎缝,抹面压光,不得有空鼓、裂缝等现象。

砖砌排水检查井的流槽

砖砌排水检查井的流槽 为使水流畅顺,在检查井内设置流水的槽,简称流槽。下面摘录一些有关流槽的规定。 4.4.4 检查井井底宜设流槽.污水检查井流槽顶可与0.85倍大管管径相平,雨水(合流)检查井流槽顶可与0.5倍大管管径处相平.流槽顶部宽度宜满足检修要求. 4.4.5 在管渠转弯处,检查井内流槽中心线的弯曲半径应按转角大小和管径大小确定,但不宜小于大管管径. 关于检查井流槽的规定. 总结各地经验,为创造良好的水流条件,宜在检查井内设流槽.流槽顶部宽度应便于在井内养护操作,一般为0.15~0.20m,随管径增加,井增深,宽度还需加大. 4.4.5 规定流槽转弯的弯曲半径. 为创造良好的水力条件,流槽转弯的弯曲半径不宜太小. 检查井施工 施工前,进行平面及水准控制测量及复测,保证井中心位置高程及井距符合设计要求,并定出中心点,划上砌筑位置及标出砌筑高度,便于操作人员掌握。 砌筑检查井应校核内径,收口段要每皮砖检查有无偏移,且要事先确定收口段的高度,可按规定每皮砖缩入2cm,砌一皮砖即缩入4cm。在井

下部干管伸入处,特别是管底两侧,要用砂浆碎砖捣插密实,其余则要每层錾砖砌包妥当,务使不渗漏,且要避免上下层砖同缝。 当检查井深度少于3m时,井径不小于1.2m,深度大于4.5m时,井径不少于1.4m。雨水检查井内外都用1:2水泥砂浆抹面2cm,井底设置砖砌流槽。雨水管检查井,当D≥600时,井内设流槽;D<600,不设流槽,井底浇筑20厚砼。 流槽采用与井墙一次砌筑的砖砌流槽,如改用砼时,浇筑前应先将检查井的井基、井墙洗刷干净,以保证共同受力。 长方形井壁必须互相垂直,井形方正,并且井身的长轴线应与侧平面平行;砖垫井壁必须灰缝饱满、平整,抹灰应平顺密实,不得有空鼓、裂缝等现象。井砌筑完毕及时装上井盖,井盖按设计要求放置平衡。质量保证项目:检查井的内流槽应平顺,位置准确,不得有建筑垃圾等杂物。检查井的砌筑施工 污水检查井的砖砌体必须保证灰浆饱满、灰缝平直,不得有通缝,壁面处理前必须清除表面污物、浮灰等。流槽与井壁同时砌筑,流槽高度:污水井与管内顶平。井内流槽应平顺,不得有建筑垃圾等杂物。井内壁在流槽上D/2+200mm(D:管径)上采用20mm厚1:2.5水泥砂浆抹面,以上用1:2防水水泥砂浆勾缝。遇地下水时,井外墙用20mm厚1:2防水水泥砂浆抹面至地下水位以上500mm。井圈采用C30砼,铸铁井盖及座圈安装时用1:2水泥砂浆座浆,并抹三角灰,井盖顶面与路面平。铸铁井盖及座圈必须完整无损,安装平稳,位置正确。本工程的检查井采用收口式。

砖砌雨水井

砖砌雨水井 集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]

二、砖砌雨水井 井室砌筑用机制砖砌筑在整体水泥混凝土基础上,不应利用管道平基,再帮宽的办法作为井基。应在挖槽时,计算好雨水井的准确位置,浇筑管道混凝土平基时,应将雨水井井基宽度一次浇够。井室内的流槽砌砖,应交错插入井墙,使井墙与流槽形成整体。不应先砌井墙,然后再推砌流槽,造成流槽与井墙分离。流槽应砌(砖)、抹(面)成与上下游管径相同的半圆弧形,不应无流槽,也不应砌成梯形或矩形。同时,流槽过水断面不应小于上游和下游管径的过水断面。井底坡度和高程应符合设计要求。圆井的砌筑,应掌握井墙竖立度和圆顺度,砌筑砂浆应饱满(包括竖缝),保证带井闭水成功。水泥砂浆抹面要掌握厚度、均匀、平整、密实。抹完后要封闭井口,以保证井室湿润养护,不使抹面造成裂缝、空鼓。 井室收口砌筑或井室盖板安装:砌井时随时掌握井内尺寸,三面收口时最大可收进5cm,并随时将挤出的砂浆抹平并将墙表面残余的砂浆及时清除干净。如果管道覆土较浅,检查井必须也浅,当井深尺寸不能满足收口高度,或满足了收口高度以后,井室缩小到难以使用时,可以采用四面收口,减少一半收口高度,来加大井室的办法。至于浅到什么程度可采用四面收口,可根据工程实际情况掌握。砌收口时,每收一层,变化一个直径,为了保证每层直径准确,第一块砖收进尺寸要均匀,每层缩小后的直径圆都要保持圆润,根据规范规定宜按每层收进40mm掌握。收口部分容易出现竖向通缝或鱼鳞缝(错缝尺寸小于1/4块丁砖),应打制六分砖块,以满足错缝要求,不使出现通缝或鱼

鳞缝。收口收进部分的竖缝,为防止形成空缝,应在砌砖时,在砖的接砌一侧面挑上灰浆,将竖缝推挤严密。勾缝时再进一步填严抹平,保证收口部分的砖层能结合成整体受力。盖板的预制加工或采购,要控制配筋量的合理性(应符合设计要求),控制钢筋网片垫块高度和密度,以保证各层厚度,不露筋。控制底模平整度,以保证板底光洁、平整、直顺、无安装板差,控制井室盖下的入孔圆润、规矩,以保证井筒砌砖易接顺、圆润美观。

矩形直线砖砌雨水检查井

矩形直线砖砌雨水检查井 矩形直线砖砌雨水检查井 【篇一:检查井及雨水口砌筑技术交底】 施工技术交底记录 【篇二:检查井施工方案】 检查井施工方案 本工程污雨水检查分为圆形混凝土检查井、矩形混凝土检查井。圆形混凝土检查井采用预制装配式混凝土检查井,井室按06ms201 -3 规定施工;矩形混凝土检查井和阶梯式混凝土检查井采用现浇;矩形直线混凝土和阶梯式混凝土检查井检查井室按06ms201-3规定施工。 检查井位于道路下时,井盖应与道路齐平;位于绿化带时井盖应高于地面0.1m。井盖(座)质量应达到采用标准图说明要求,并符合 《给水排水管道工程施工施工及验收规范》。雨污水检查井爬梯采用塑钢爬梯。 2、污、雨水预留支管检查井井径均为 1.00m,中心位于道路红线外绿化带

内距绿化带外边线1m,雨水支管管径为d600,坡度为5%。,污水支管管径为d300 ,坡度为5%。 3、现浇检查井的施工工艺:浇筑井室底板砼浇筑砼拆模砌筑流水槽安装砼井盖板安装井盖板 (1 )基底的验收和处理:目的主要是确保基底的高程和承载力。首先根据设计图纸要求采用机械开挖检查井处基坑(随沟槽开挖一起进行),基坑周边采用自然放坡,坡度与管道沟槽开挖坡度相同,基坑底部的宽度要同时满足支模板和操作的需要。清底时采用人工进行,清完基底后,对高程进行复核,同时请勘察单位、监理、设计、业主单位对基底的承载力和土质进行验核,承载力采用钎探技术,验收基底的承载力,承载力要大于120kpa。若不满足规范要求,按不良地基处理法处理,直至承载力合格。 (2)井底垫层浇筑:测量人员测放出井室的准确位置,然后支垫层模板,浇筑垫层混凝土,垫层混凝土的厚度为10cm,强度等级为c10。 (3)绑扎井室主体钢筋:在相关各干支管线以及支管的高程均已确定的情况下,即可进行井室钢筋的绑扎工作,应在绑扎井身钢筋网时连同管口位置一起确定,在浇注混凝土前将管身按要求插入钢筋网内就现状帮扎。若各管线已完成,应直接就现状绑扎。伸入井室的管端应平整完好。井室钢筋帮扎好后,再绑扎踏步,并及时检查踏步的上下,左右间距及外露尺寸,保证位置准确无误后浇注混凝土。 钢筋在场外加工,现场绑扎成型;钢筋的接头采用绑扎接头;钢筋的加工绑扎按有关钢筋混凝土施工技术规程进行。为了加强井室的整体性,根据设计图纸要求,整个井室的钢筋网一次性绑扎完毕:井底和井墙的受力钢筋作为整根钢筋进行加工,首先给每一根钢筋进行编号,然后根据图纸设计计算出每一根钢筋的长度,在加工厂切断弯曲成设计形状,在井室基坑现场按照放样对照编号进行绑扎成型。在管道进入井室入口处对竖向钢筋作切断处理,设置一环筋,竖向钢筋与环筋绑扎成一体。 (4)支底板模板,浇筑底板砼:采用钢模板,内刷脱模剂,浇注C25 s4砼,顶部沿井墙位置拉毛处理,井底厚度按图集06ms201执行。

砖砌雨污水检查井施工工艺

7砖砌雨污水检查井施工工艺 适用范围 地基承载力较好,地下水位较低的雨污水管道。 施工准备 材料要求: 1水泥、砂、砖、掺和料及水等经检验合格,其数量应满足施工需要,质量要满足砂浆拌制的各项要求。 2砖、砂浆、盖板混凝土抗压强度应符合设计要求。 3井圈、井盖、踏步的选用符合设计要求。 施工机具与设备: 砂浆拌制设备、数量、能力应满足现场搅拌需要。 作业条件: 1排水管道检查井基础强度应满足设计要求,表面清理干净整洁。 2测设井位轴线位置并标示境地高程(流水面高程)。 3所用材料已运至施工现场,数量满足施工需要。 4施工用砂浆配合比已完成并满足施工需要。 5井室内未接通的备用支线管口已封堵完成。 技术准备: 1图纸(标准图集)会审已完成并进行了设计交底。 2施工人员获得了技术交底和安全交底,明确施工井位、砂浆等级质量要

求。 操作工艺 工艺流程: 井底基础---砌筑井室及井内流槽,表面应用砂浆分层压实抹光---井室收口及井内壁原浆勾缝,踏步安装---预留支管的安装与井壁衔接处理---井身二次接高至规定高程---浇注或安装警犬---井盖就位。 操作办法: 1井底基础应与管道基础同时浇注。 2砌筑井室时,用水冲净基础后,先铺一层砂浆,再压砖砌筑,必须做到满铺满挤,砖与砖间灰缝保持1cm。 3排水管道检查井内的流槽应与井壁同时砌筑,当采用石砌时,表面应用砂浆分层压实抹光,流槽应与上下游管道接顺,管内底高程应符合本工艺质量标准的要求。 4砖砌圆形检查井时,应随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不应大于30mm;如为三面收进,则每次收进不应大于50mm;砌筑检查井的内壁应采用原浆勾缝,在有抹面要求时,内壁抹面应分层压实,外币用砂浆搓缝并应压实。 5砖砌检查井的踏步应随砌随安,位置之前,踏步安装后在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏。 6砖砌检查井的预留管应随砌随安,预留管的管径、方向、标高应符合设计要求,管与井壁衔接处应严密不得漏水,预留支管口应用低强度等级

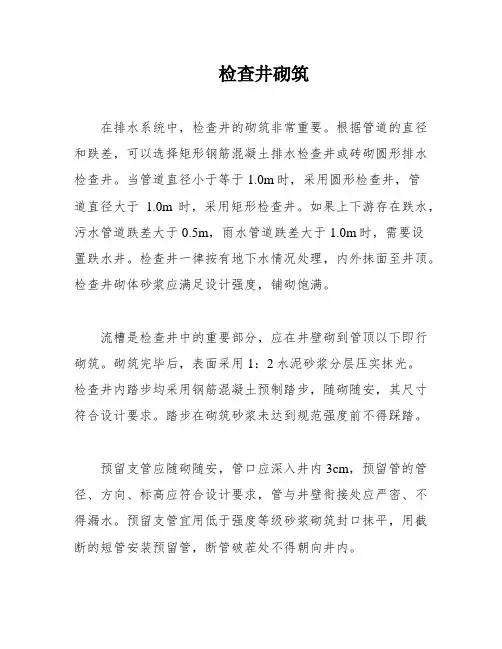

两种砖砌检查井方案

第一 一、施工准备 1、明挖管道铺设接口强度达到设计强度80%; 2、选定好砂、石子、水泥、砖、钢筋等原材料,送样到试验室作原材料试验,依据图纸要求进行试配,现场按照试验室提供的配合比根据现场砂石含水量确定施工配合比。 二、施工方法 (一)、检查井砌筑 1、井底基础与管道基础同时浇筑。 2、流槽一定与检查井壁同时砌筑。表面用砂浆分层压实抹光,流槽与上下游管道接顺,管内底高程符合混凝土管道基础及安装的允许偏差。 3、砌筑井室,用水冲净基础后,先铺一层砂浆,再压砖砌筑,做到满铺满挤,砖与砖间灰缝保持1cm。 4、与检查井接连的所有管道端头,要经过凿毛处理并要清理干净,保证管道与检查井井壁结合牢固。 5、砂浆拌合均匀,保证砌筑砖含水量为10~15%,砌体不得有竖向通缝,必须为上、下错缝,内外搭接。如井身不能一次砌完,在二次砌筑时,将原砖面上的泥土杂物清理干净,然后用水清洗砖面并浸透。 6、砖砌圆形检查井时,随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进不大于30mm;如为三面收进,则每次收进不大于50mm。砌筑检查井的内壁应用原浆勾缝,有抹面要求时,内壁抹

面应分层压实,外壁用砂浆搓缝并严实。 7、检查井接入圆管的关口应与井内壁平齐,当接入管径大于300mm 时,砌砖圈加固。管子穿越井室壁或井底,留有30~50mm的环缝,用油麻-水泥砂浆,油麻-石棉水泥或粘土填塞并捣实。 8、砌筑井内踏步时,随砌随安,位置正确。踏步安装后,在砌筑砂浆或混凝土未达到规定抗压强度前不得踩踏。混凝土井壁的踏步在预制或现浇时安装。 第二 1、施工前,进行平面及水准控制测量及复测,保证井中心位置高程及井距符合设计要求,并定出中心点,划上砌筑位置及标出砌筑高度,便于操作人员掌握。 2、砌筑检查井应校核内径,收口段要每皮砖检查有无偏移,且要事先确定收口段的高度,可按规定每皮砖缩入2cm,砌一皮砖即缩入4cm。在井下部干管伸入处,特别是管底两侧,要用砂浆碎砖捣插密实,其余则要每层錾砖砌包妥当,务使不渗漏,且要避免上下层砖同缝。 3、当检查井深度少于3m时,井径不小于1.2m,深度大于4.5m时,井径不少于1.4m。雨水检查井内外都用1:2水泥砂浆抹面2cm,井底设置砖砌流槽。雨水管检查井,当D≥600时,井内设流槽;D<600,不设流槽,井底浇筑20厚砼。 4、流槽采用与井墙一次砌筑的砖砌流槽,如改用砼时,浇筑前应先将检查井的井基、井墙洗刷干净,以保证共同受力。 5、长方形井壁必须互相垂直,井形方正,并且井身的长轴线应与侧
