既有线接触网道岔改造
- 格式:doc
- 大小:26.00 KB
- 文档页数:3

浅谈既有线接触网改造工程施工作者:李秋枫来源:《中小企业管理与科技·下旬刊》2011年第04期摘要:接触网担负着把从牵引变电所获得的电能直接输送给电力机车使用的重要任务。
因此接触网改造工程施工的质量和工作状态将直接影响着电气化铁道的运输能力。
关键词:既有线接触网改造工程施工控制0 引言随着铁路建设的发展,新建铁路施工和既有线路并列同时运行的工程日益增多,在这些工程以及铁路提速改造工程中,接触网改造工程也越来越多。
接触网担负着把从牵引变电所获得的电能直接输送给电力机车使用的重要任务。
因此接触网改造工程施工的质量和工作状态将直接影响着电气化铁道的运输能力。
本文就石武客专郑州枢纽既有郑州东站接触网改造工程浅谈既有线接触网改造工程施工控制。

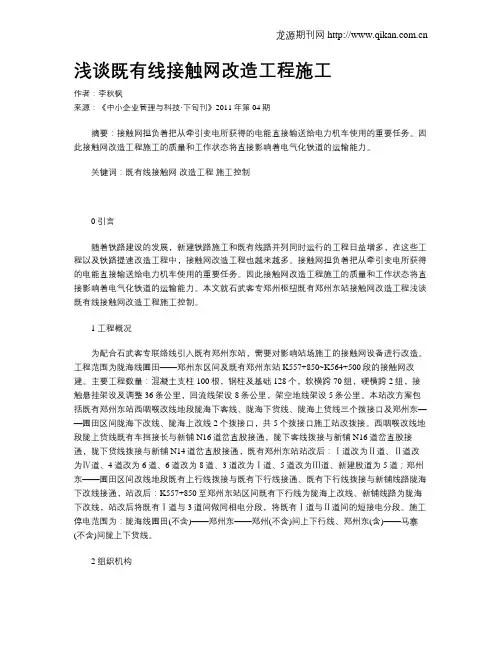

1 工程概况为配合石武客专联络线引入既有郑州东站,需要对影响站场施工的接触网设备进行改造。
工程范围为陇海线圃田——郑州东区间及既有郑州东站K557+850~K564+500段的接触网改建。
主要工程数量:混凝土支柱100根,钢柱及基础128个,软横跨70组,硬横跨2组,接触悬挂架设及调整36条公里,回流线架设8条公里,架空地线架设5条公里。
本站改方案包括既有郑州东站西咽喉改线地段陇海下客线、陇海下货线、陇海上货线三个拨接口及郑州东——圃田区间陇海下改线、陇海上改线2个拨接口,共5个拨接口施工站改拨接。
西咽喉改线地段陇上货线既有车挡接长与新铺N16道岔直股接通,陇下客线拨接与新铺N16道岔直股接通,陇下货线拨接与新铺N14道岔直股接通,既有郑州东站站改后:Ⅰ道改为Ⅱ道、Ⅱ道改为Ⅳ道、4道改为6道、6道改为8道、3道改为Ⅰ道、5道改为Ⅲ道、新建股道为5道;郑州东——圃田区间改线地段既有上行线拨接与既有下行线接通、既有下行线拨接与新铺线路陇海下改线接通,站改后:K557+850至郑州东站区间既有下行线为陇海上改线、新铺线路为陇海下改线,站改后将既有Ⅰ道与3道间做同相电分段,将既有Ⅰ道与Ⅱ道间的短接电分段。

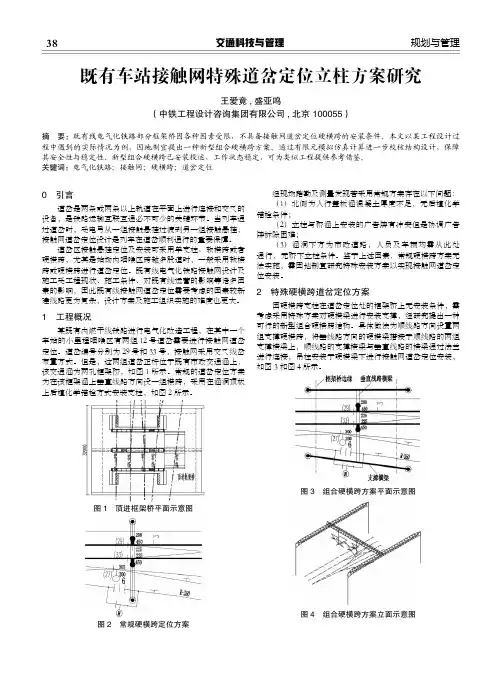

38交通科技与管理规划与管理0 引言 道岔是两条或两条以上轨道在平面上进行连接和交叉的设备,是铁路运输互联互通必不可少的关键环节。
当列车通过道岔时,受电弓从一组接触悬挂过渡到另一组接触悬挂,接触网道岔定位设计是列车在道岔顺利通行的重要保障。
道岔区接触悬挂定位及安装可采用单支柱、软横跨或者硬横跨,尤其是站场内咽喉区跨越多股道时,一般采用软横跨或硬横跨进行道岔定位。
既有线电气化铁路接触网设计及施工受工程现状、施工条件、对既有线运营的影响等诸多因素的影响,因此既有线接触网道岔定位需要考虑的因素较新建线路更为复杂,设计方案及施工组织实施的难度也更大。
1 工程概况 某既有内燃干线铁路进行电气化改造工程,在其中一个车站的小里程咽喉区有两组12号道岔需要进行接触网道岔定位。
道岔编号分别为29号和33号,接触网采用交叉线岔布置方式。
但是,这两组道岔正好位于既有市政交通涵上,该交通涵为两孔框架桥,如图1所示。
常规的道岔定位方案为在该框架涵上垂直线路方向设一组横跨,采用在涵洞顶板上后植化学锚栓方式安装支柱,如图2所示。
图1 顶进框架桥平面示意图图2 常规硬横跨定位方案 经现场踏勘及测量发现若采用常规方案存在以下问题: (1)北侧为人行盖板涵混凝土厚度不足,无后植化学锚栓条件; (2)立柱与桥涵上安装的广告牌有冲突但是协调广告牌拆除困难; (3)涵洞下方为市政道路,人员及车辆均需从此处通行,无桥下立柱条件。
鉴于上述因素,常规硬横跨方案无法实施,需因地制宜研究特殊安装方案以实现接触网道岔定位安装。
2 特殊硬横跨道岔定位方案 因硬横跨支柱在道岔定位处的框架桥上无安装条件,需考虑采用特殊方案对硬横梁进行安装支撑,经研究提出一种可行的新型组合硬横跨结构。
具体做法为顺线路方向设置两组支撑硬横跨,将垂线路方向的硬横梁搭接于顺线路的两组支撑横梁上,顺线路的支撑横梁与垂直线路的横梁通过法兰进行连接,吊柱安装于硬横梁下进行接触网道岔定位安装,如图3和图4所示。
1.1.1.既有线接触网改建还建方案既有线接触网施工的总体上是分三个阶段施工:第一阶段为过渡施工,主要是对影响增二线引入及车站改造施工的接触网拆除还建、咽喉区改造、自闭信号机引起的支柱移设等;第二阶段按设计进行新支柱安装、软横跨安装,更换架设新承、导线,并进行初步悬挂调整;第三阶段利用线路大封锁的时间进行新、旧线接头,与线路施工同时开通各股道新网,拆除旧网。
其大致有以下几种类型:1.1.1.1.新建股道电气化施工过渡方案电气化站改施工与既有接触网设备、站前路基改造都会有很多冲突,新建股道需占用既有接触网支柱,为保证新建线路的正常铺架,同时维持既有接触网原状,保持行车取流,需预先拆除部分既有接触网支柱,总体可分以下几种情况:线路拨移量较小地段,尽可能利用新建支柱,在新建支柱上安装长腕臂或平腕臂(CX≤4.2m的支柱均可采用平腕臂)过渡,将既有接触网倒装至过渡腕臂上,拆除影响线路铺设既有支柱及其腕臂悬挂装置。
线路拨移量较大地段,在既有支柱对侧设置单根腕臂支柱作过渡。
线路拨移量较大且无法设置单根支柱的特殊地段,设置软横跨支柱作过渡。
受地形限制无法设置软横跨支柱的地段,采用双线路腕臂作过渡。
⑴软横跨过渡施工方案如图:既有接触网支柱占据新线路位置,需拆除支柱,采用另立过渡支柱,过渡支柱按照图纸新设支柱容量、位置施工,以后可变为正式工程。
详见“图3-8-1既有支柱占据新建线路过渡施工示意图”。
图3-8-1 既有支柱占据新建线路过渡施工图①定测、立杆可与站前联系取得最外两道的线路中心桩,股道高差桩。
定测量后,在最外两道外按照新立支柱立软横跨支柱X1-X6。
②支柱装配进行X1-X6支柱装配,靠近既有接触网需在停电点内进行。
③悬挂安装跨过既有承力索,先安装新软横跨X1-X2、X3-X4、X5-X6的横承、上部固定绳,将承力索固定于新软横跨内,再安装下部固定绳,安装定位装置,将接触线安装于新下部固定绳内。
④既有拆除X2X1X4X3 X6X5:表示新立支柱 :新建线路悬挂倒换完成后,就可拆除J1-J2、J3-J4、J5-J6既有软横跨及杆上部件。
既有车站接触网改造技术方案探讨发布时间:2022-04-19T02:06:46.696Z 来源:《时代建筑》2022年1月中作者:苏亮[导读] 随着“公转铁”交通运输体系的深入发展,铁路运输在我国的交通事业中比重越来越大,很多既有电气化车站已经不能满足运输需要。
如何在保证运输能力的前提下确保改造区段的设备安全稳定已成为接触网技术方案的首要研究课题。
针对既有车站改造存在的一些难题,我们从技术上进行革新,以减少对既有线运输影响,保证施工安全及工期,优质、高效完成施工任务。
本文以杭长客专衢州站接触网改造、大准铁路燕庄站接触网大修、新街站扩能接触网改造三个工程为例,对施工过程中技术方案进行探讨。
中铁六局集团电务工程有限公司苏亮北京 100000摘要:随着“公转铁”交通运输体系的深入发展,铁路运输在我国的交通事业中比重越来越大,很多既有电气化车站已经不能满足运输需要。
如何在保证运输能力的前提下确保改造区段的设备安全稳定已成为接触网技术方案的首要研究课题。
针对既有车站改造存在的一些难题,我们从技术上进行革新,以减少对既有线运输影响,保证施工安全及工期,优质、高效完成施工任务。
本文以杭长客专衢州站接触网改造、大准铁路燕庄站接触网大修、新街站扩能接触网改造三个工程为例,对施工过程中技术方案进行探讨。
关键词:公转铁既有车站改造接触网技术革新技术方案探讨一、既有线接触网施工难点论述案例一:杭长客专衢州站改工程接触网改造过程中,需要对既有二站台雨棚进行改造,二站台为3、5道到发线站台,站台新建雨棚施工周期长,并且需要两侧3、5道接触网停电配合,否则站台无法满足较长的施工条件。
技术方案难点总结:探讨既有站台新建雨棚改造施工接触网停电过渡方案。
案例二:大准线为重要的煤炭外运通道,运输任务繁重,接触网改造施工需要在天窗点内进行,与运输冲突严重。
燕庄车站为大准线和国铁交界车站,车辆编组多,运输任务繁忙。
改造技术难点:一是铁路集中修天窗内要完成的换线任务,大准铁路公司轨道车短缺,并且地方铁路和国铁之间互通手续复杂,外局上道和调遣手续繁琐,需革新人工放线工艺;二是站内35个锚段换线,需要在集中修25个天窗点内完成,并且多数锚段不在原锚柱下锚,各股道锚段数较既有锚段有所增加,过渡开通范围大,需要对既有过渡方案进行研究、优化,充分利用好天窗施工时间,减少要点次数,降低对运输的影响;三是牵扯56组6股道以上软横跨需要天窗点内更换,其中9股道软横跨有28组,对软横跨安装的精确度要求较高;四是此工程为封锁点结束即开通,对接触网工艺要求较高,涉及腕臂安装、吊弦安装等工艺必须一步到位;技术方案难点总结:一是对接触网站改施工不具备轨道车进场条件下,人工放线工艺技术方案探讨;二是对接触网站改过渡施工技术方案优化;三是对接触网站改一步到位工艺进行技术方案探讨;案例三:包西铁路新街站(站中里程K163+097)为包西线上的中间站,主要施工任务是对新建渡线、牵出线、机待线挂网,两端咽喉接触网设备改造,受影响的既有新街站接触网设备迁改。
93本文结合杏林车站、厦门北Ⅱ场、厦门车站的拨接、改半径、插入便线、安装提速道岔接触网施工的实践,浅谈既有电气化车站改造中接触网施工过渡的方案。
1 施工基本状况厦门枢纽中既有线部分从杏林站开始,杏林车站为鹰厦线上的中间站,现有到发线4条(含正线)、调车线4条,鹰潭端站房同侧设有货场1座、货物线4条、牵出线1条,站房对侧设有牵出线1条、货物线2条,厦门端站房同侧有玻璃厂及电厂专用线接轨,站房对侧有蔬菜及糖厂专用线接轨,其中1、(Ⅱ)、3、4、5道电化股道;既有接触网正线采用TJ-95+TCG-110(2.5t系)、站线采用TJ-95+TCG-85(2.35t系)全补偿简单链形悬挂,悬挂高度为6.2m,结构高度均为1.3m,绝缘子泄露距离为1400mm。
由于福厦、厦深客运专线引入厦门枢纽,杏林车站同步进行改造。
改造施工后有10股道,其中改移施工6股道、新建2股道。
改造过程中,由于新站不成型,为了满足路基施工、轨道铺设以及运营需要,接触网需要进行过渡施工。
厦门北Ⅱ场K684+380~K684+850里程范围内修建雨棚站台,雨棚采用钢结构横跨股道,新建的接触网悬挂装置通过吊柱固定在雨棚横梁上;在雨棚基础和横梁施工过程中,位于雨棚站台范围内既有28-29、30-31、32-33软横跨影响雨棚的施工,需要进行改移。
厦门北Ⅱ场里程范围为正线D1K682+713.57~ K685+450、厦西联络线DAK0+060~DAK0+580、鹰西联络线DBK0+000~DBK0+300;中心里程为K684+454。
改造施工后有7股道,其中改移4股道,拆除4股道,新建3股道。
既有1、Ⅱ、3、4道为电化股道。
本次大封锁主要是配合站前,将既有悬挂倒换至新软横跨上,拆除影响线路施工的所有支柱,架设新4、6、8道、厦门段新左线、新厦西、新鹰西接触网并进行调整,并改造厦门北开闭所供电线路。
大封锁结束后开通杏林-厦门北新右线、厦门北Ⅱ场新4、6、8道、新厦西、新鹰西接触网,厦门段新左线接触网。
既有线接触改造施工探讨摘要:要使铁路提速,就需要对既有铁路进行全方位改进。
在既有线电气化接触网改造施工中,合理采用优化的改造方案,可以有效的提高施工效率及质量,减少成本,在诸多条线的改造施工中,保证了施工工期,取得了较好的效果。
文章主要针对接触网改造施工提出一些想法与大家交流、探讨。
关键词:电气化;接触网;改造施工中图分类号:f407.6 文献标识码:a 文章编号:施工方案的优化及管理科学两方面是工程项目成败的焦点。
既有电气化线路接触网改造施工,精心安排合理的封闭点和工期,编制切合实际的施工方案,精心施工,管理科学,才能保证利用有限的投资完成更多的工作量,给运营维修和运输安全提供保证,使施工成本做到有序可控。
一、建立健全施工组织机构,树立新的管理理念。
针对接触网改扩建工程协调工作量大的特点,施工单位应建立处指挥部、段指挥部、工程队三级管理网络,从施工组织上进行层层分解,处指、段指主要职责是为工程队施工创造良好的外部环境。
处指负责与建设单位、铁路局及设计院等单位的联络;段指负责与施工管段内各施工单位、管理单位、站段等单位的协调,用两级指挥部加大工程施工组织协调力度;工程队负责本专业的施工。
同时将以质量为中心作为整个工程的管理理念,牢固树立“用户至上”的思想。
在工程质量上,将每个车站或区间的质量目标进行分解,通过分项工程优良来保证分部工程的优良,通过分部工程优良来保证单位工程优良,应用系统工程原理提供的管理方法控制质量,从而保证整个工程的质量。
二、应用网络技术,实施施工程控。
1.应用网络技术,科学制定施工计划。
接触网改扩建,可以说是牵一发而动全身的工程,工务、电务、供电、电化等各专业、各施工单位总是在同一地段交叉施工,相互干扰,各专业施工又受行车或停电天窗点的限制等等,每一项目施工都要全方位考虑才行。
为使各种多变信息有机地结合,搞好施工过程中的计划管理就显得十分重要。
这就需要及时准确地收集、整理、贮存和检索各类信息,反映现场实际状况,不仅要求我们编制好施工计划,而且在实施过程中对其不断进行动态控制、调整和优化,合理安排各种资源,从而提高施工效率。

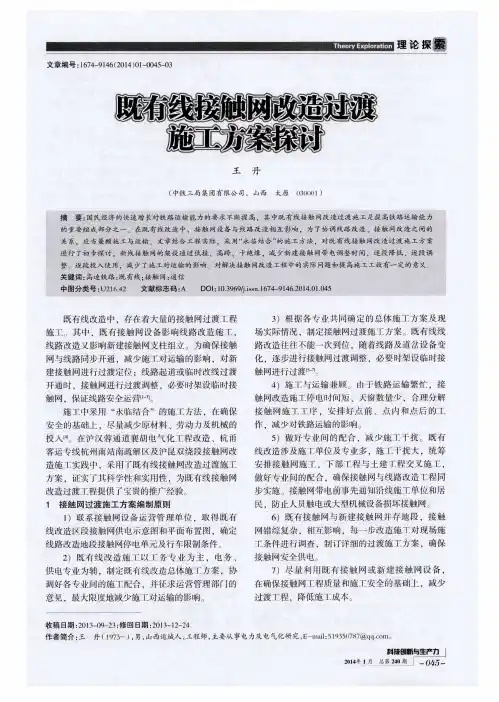

着重探讨既有电气化铁道接触网施工的方法摘要:本文结合某铁路线较详细地介绍了既有电气化铁道接触网改造工程的主要施工方法,即采用“利用既有,永临结合”的施工方法,并提出了行之有效的过程控制措施。
为以后既有电气化铁路技术改造接触网施工提供技术借鉴。
关键词:某铁路段;既有电气化铁道;接触网改造;施工技术1引言某铁路段全长1411km,既有为单线电气线路,改造后的为复线电气化铁道列车时速由60km提高到140km,部分路段提高到180km。
该线电气化改造工程的按时、顺利开通为运输繁忙的既有长大干线施工改造方法提供了借鉴。
2接触网既有线施工方法我国行车组织采用昼夜不间断运输方式,因此,既有电气化铁道接触网的改扩建施工只能利用停电天窗进行。
由于供电臂影响范围比较大(一般为25正线公里),停电天窗时间短,不能长时间、大兵团作战,且与相关专业交叉干扰多,施工程序复杂,施工外部条件多变等,而接触网是技术性较强、整体性较强的工种,所以接触网的施工方法要详细周全,要反复调查了解施工现场,根据建设单位及其他相关单位的施工要求,制定并优化施工方案,充分利用既有接触网和新建永久接触网设备,与设置临时过渡设施相结合,即采用“利用既有、永临结合”的施工方法。
设置临时过渡设施前应充分调查线路并考虑可能引起干扰施工的因素,尽可能做到一次过渡到位,避免二次或多次过渡,下面作一具体论述。
2.1施工准备2.1.1收集资料施工前,认真审阅施工设计图纸,掌握主体工程及施工方案,应熟悉影响接触网工程的关键地点、环节;调查施工现场既有线路和既有接触网现状,线下施工进展情况以及接触网施工位置的预留情况;调查既有线路行车情况,接触网停电天窗时间;收集新设计线路走向,既有线路的拨移量资料,并与施工现场进行核对;调查线下铺轨拨接、站改单位的施工方案,拨接顺序,对接触网施工的要求。
1.1.2编制方案根据调查了解的资料,分析对线下施工产生干扰的既有接触网支柱;根据新建接触网的设计图和现场调查情况,分析由于既有线路和施工影响无法立杆的支柱;详细研究需要拆除的既有接触网设施和不能施工的新建接触网支柱的过渡方法,充分考虑利用既有和新建接触网设施,在维护接触网正常运营的基础上,尽量减少过渡工程量,节约投资;充分考虑方案的安全性,制定相应的安全措施;及时组织有牵引供电、运输、工务、电务、机务、安监等单位和部门参加的施工技术交底会,使纵向单位和部门更清楚设计意图,横向单位和部门更加了解彼此配合的要求,为发挥整体优势奠定基础。
铁路大型站场既有线接触网改造施工的特点与对策铁路大型站场既有线接触网改造施工的特点与对策摘要:随着我国铁路建设的不断增多,以及增建二线、改造既有线铁路工程的增多,接触网作为电气化铁路建设的重点工程之一,其设计和施工关系到电气化铁路改建工程的工程质量以及后期运营的安全性。
本文对铁路大型站场既有线接触网的改造工程施工特点进行简单的介绍,并针对这些特点对既有线接触网的施工安全对策提出了一点建议和看法。
关键词:既有线改造工程;接触网改造;施工特点;质量控制Abstract: with the increasing of China's railway construction, and build more peripheral, reconstruction of existing railway engineering, catenary as one of the key project of electrified railway construction, design and construction of its relationship to the electrification railway reconstruction project of the engineering quality and the safety of the late operation. Large in this paper, the railway station reconstruction project construction features of the existing railway catenary to carry on the simple introduction, and aimed at these characteristics for existing lines in catenary construction safety countermeasures put forward some Suggestions and views.Key words: existing lines renovation project; Catenary modification; Construction characteristics; The quality control中图分类号:F530.32文献标识码:A文章编号:2095-2104(2013) 随着我国经济的持续高速发展,交通运输业的竞争也日益激烈。
铁路接触网改造要点及提高改造质量的有效措施发布时间:2022-01-20T02:47:54.377Z 来源:《中国电业》(发电)》2021年第17期作者:胡贤君李明亮[导读] 随着铁路事业的高速发展,部分既有铁路接触网设备老旧、状态不良,不能够提供可靠的供电保障,不适应目前铁路高速发展的市场及需求,因此对既有铁路接触网进行改造以提高供电设备保障就显得十分必要。
中国铁路济南局集团有限公司青岛供电段山东青岛 266071摘要:随着铁路事业的高速发展,部分既有铁路接触网设备老旧、状态不良,不能够提供可靠的供电保障,不适应目前铁路高速发展的市场及需求,因此对既有铁路接触网进行改造以提高供电设备保障就显得十分必要。
为保障铁路接触网改造安全、高效,提高改造质量,研究首先对铁路接触网改造要点进行了探讨,并根据改造要点,制定针对性的改造方案,最后通过实例探讨,阐述了铁路接触网的实地改造工作,为提高铁路接触网改造质量,保障改造过程安全提供了一些参考。
关键词:接触网;改造要点;改造质量引言:现阶段,我国铁路事业发展迅速,民众对铁路运输的需求日益增高,对铁路的信任与支持让铁路运输快速、高效、舒适的优势得以发挥。
有鉴于此,为充分发挥铁路运输功能,应通过对既有老旧的、状态不良的铁路接触网设备的改造和供电方式的改造,并通过有效措施的运用,提高铁路接触网改造质量以及供电改造质量,确保铁路系统始终处于平稳运行状态。
一、铁路接触网内容概述众所周知,铁路接触网具备一定的独立性、灵活性,相对复杂且无备用。
在进行铁路接触网设计时,应优先开展科学分析,统筹考虑,把控源头质量,确保设计源头安全可靠。
另一方面,铁路接触网的运行工况以及外部环境状况也会在一定程度上威胁接触网的安全运行。
综上可知,当在计划进行接触网改造之前,应当对铁路系统运行情况展开全面调查,改造时应通过与供电部门的有效沟通,对相关信息进行及时汇总,从而一定程度上避免铁路接触网改造对铁路运输系统造成不利影响。
依据线路改造的不同情况,大体分为六种:
1、区间曲内拨转;
2、区间曲外拨转;
3、区间双线同时拨转;
4、车站过渡施工方案;
5、区间上下行换侧方案;
6、新建网与既有接触网接通方案。
一、既有支柱位于曲线内侧:
1、新设支柱位于改建区段新铺线路内侧。
接触网施工方案:由于既有支柱影响线路转线时接触网的拨移及预铺线路场地。
为此要在既有线路外侧增加临时支柱进行过渡。
即:将接触网悬挂在临时支柱上后,拆除既有支柱;在预铺线路旁,按设计要求组立新设支柱、支装,做好接触网拨移准备。
转线当天,将既有接触悬挂从临时支柱倒换到新设的正式支柱上,确保转线当天接触网顺利开通。
随后,再对该段接触网进行细调和倒锚(向曲内拨移后,接触网线索将变长)
2、新设支柱位于改建区段新建线路的曲外。
在这种情况下,接触网要进行两次单支柱过渡(或采用临时软横跨过渡)才能到位。
首先在既有线路外侧增加临时支柱A,将接触网悬挂在临时支柱A上后,拆除既有支柱;在预铺线路内侧增设临时支柱B备用。
在转线当天,将既有接触悬挂从临时支柱A倒换到临时支柱B上;转线结束后,再按设计要求在改建区段组立新设支柱,最后,再将接触悬挂和附加悬挂倒换一新设的正式支柱上。
两者相比,第一种设计更合理、简洁,更符合现场实际。
曲内、外拨转分类相同,施工方案也相同。
二、既有支柱位于曲线外侧;
1、新设支柱位于改建区段新铺线路内侧。
接触网施工方案是待新线预铺到位后,以预铺线路为准,在转线前按设计要求组立新设支柱并进行支装。
转线当天,将既有接触悬挂倒换到新设支柱上即可,确保转线当天接触网顺利开通。
随后,再对该段接触网进行细调和倒锚(向曲内拨移后,接触网线索将变长)。
该段附加悬挂要进行两次跨越和换边,以确保其回路贯通。
最后,拆除既有支柱,清理现场。
2、新设支柱位于改建区段新铺线路外侧。
此时,新设支柱不能先期组立,否则,将影响既有接触网拨移。
因此,必须增加临时支柱进行过渡。
即转线时,先将接触网拨移至临时支柱上悬挂,转线结束后,再按设计要求在改建区段组立新设支柱,最后,再将接触悬挂和附加悬挂倒换到新设的正式支柱上。
两者相比,第一种设计更合理、简洁,更能保证行车和人身安全。
三、区间双线同时拨转
双线同时向曲内或曲外拨转,均采用临时软横跨过渡的方式进行施工。
该方案是先进行临时过渡软横跨的施工和安装,之后将上、下行接触网均倒换到临时软横跨上悬挂;拆除上、下行既有支柱,为线路预铺和接触网拨移提供场地;转线时,在临时软横跨上拨移接触网,确保转线当天接触网顺利开通。
随后,按设计要求组立上、下行新设的接触网支柱,把接触悬挂从临时软横跨上倒换到新设支柱上,再对该段接触网进行细调和倒锚。
最后,拆除临时软横跨,清理现场。
四、车站过渡施工方案:
接触网工程需要临时过渡大体分为两种情况:
一种是既有支柱影响线路铺设,以及既有线路占用新设支柱位置,由于既有线路要正常行车而无法拆除时,需要立临时单支柱或组装临时软横跨进行过渡;
另一种是站场咽喉区改造时,一部分既有接触网线索长度不足,新线索因各种情况暂时无法架设时,需要临时做接头延长线索长度,保证行车需求。
针对以上两种情况,分别制定不同的指导性过渡工程方案。
1、当既有支柱影响线路铺设,新建支柱暂时无法替代其承担悬挂网时,过渡方案分两种情况:依据站前施工单位的交桩,现场立单支柱进行过渡;在现场不能立单支柱时,则在线路较远处立软横跨柱组装软横跨进行过渡。
2、站场咽喉区改造时接触网过渡方法是站场咽喉区在道岔更新改造时,因工务和供电同时施工,互相干扰,接触网施工能利用的天窗时间很短,所以接触网宜采用小范围的临时过渡。
接触网施工过渡根据现场不同情况选取利用既有支柱进行过渡、拨移既有接触网进行过渡、延长既有接触网锚段长度进行临时过渡、增加临时小锚段进行过渡。
五、区间上下行换侧施工方案:
在进行区间曲线改造时,由于各方面的原因,很多工程存在一定的上下行换侧。
如既有下行线路转线后成为改造后的上行线路的一部分。
区间换侧处施工过渡方案应根据现场实际情况编制,接触网施工过渡分为三种类型。
1、利用既有接触网。
在现场条件许可的情况下,短距离地拨移既有接触网,立临时锚柱下锚与正式接触网形成过渡锚段关节。
2、延长既有接触网。
在既有接触网线索长度不足时,以做接头的方式延长既有接触网临时下锚,使既有接触网与正式接触网形成过渡锚段关节保证开通,开通后再按正式设计施工。
3、利用正式接触网转线。
依据设计图纸,提前将正式接触网架到位,并与既有接触网重合处临时悬挂,暂不带电。
转线当天,将与既有接触网重合部分的正式接触网到位,保证正点开通。
六、新建网与既有接触网接通方案
在线路改造过程中,当线路拨移量较大时,需要新铺线路,此时新建接触网与既有接触网存在接头问题,但是设计要求新建正线不得有接头。
由于转线当日接触网施工时间极短,所以在接火处接触网需要临时过渡。
此处过渡方案有两种类型:
一是新建接触网在通过拨接点后就近落锚;
二是新建接触网未过拨接点但距拨接点较近时,直接将既有线拨移在临时锚柱,形成通路。
