小型水利项目工程结算审计报告
- 格式:doc
- 大小:29.85 KB
- 文档页数:8

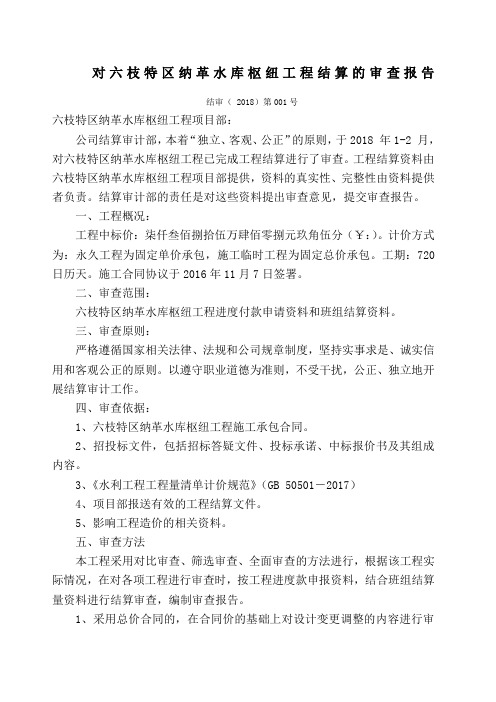

对六枝特区纳革水库枢纽工程结算的审查报告结审( 2018)第001号六枝特区纳革水库枢纽工程项目部:公司结算审计部,本着“独立、客观、公正”的原则,于2018 年1-2 月,对六枝特区纳革水库枢纽工程已完成工程结算进行了审查。
工程结算资料由六枝特区纳革水库枢纽工程项目部提供,资料的真实性、完整性由资料提供者负责。
结算审计部的责任是对这些资料提出审查意见,提交审查报告。
一、工程概况:工程中标价:柒仟叁佰捌拾伍万肆佰零捌元玖角伍分(¥:)。
计价方式为:永久工程为固定单价承包,施工临时工程为固定总价承包。
工期:720日历天。
施工合同协议于2016年11月7日签署。
二、审查范围:六枝特区纳革水库枢纽工程进度付款申请资料和班组结算资料。
三、审查原则:严格遵循国家相关法律、法规和公司规章制度,坚持实事求是、诚实信用和客观公正的原则。
以遵守职业道德为准则,不受干扰,公正、独立地开展结算审计工作。
四、审查依据:1、六枝特区纳革水库枢纽工程施工承包合同。
2、招投标文件,包括招标答疑文件、投标承诺、中标报价书及其组成内容。
3、《水利工程工程量清单计价规范》(GB 50501-2017)4、项目部报送有效的工程结算文件。
5、影响工程造价的相关资料。
五、审查方法本工程采用对比审查、筛选审查、全面审查的方法进行,根据该工程实际情况,在对各项工程进行审查时,按工程进度款申报资料,结合班组结算量资料进行结算审查,编制审查报告。
1、采用总价合同的,在合同价的基础上对设计变更调整的内容进行审查;2、采用单价合同的,审查依据合同约定的方式审查分部分项工程价格,并对设计变更、工程洽商、工程索赔等调整内容进行审查;在对发生调整的工程单价进行审查时,遵循以下原则:(1)合同中已有适用于变更工程、新增工程单价的,按已有的单价结算;(2)合同中有类似变更工程、新增工程单价的,参照类似单价作为结算依据;(3)合同中没有适用或类似变更工程、新增工程单价的,按变更后经业主、监理签字确认确认的合理的签证单价作为结算依据。

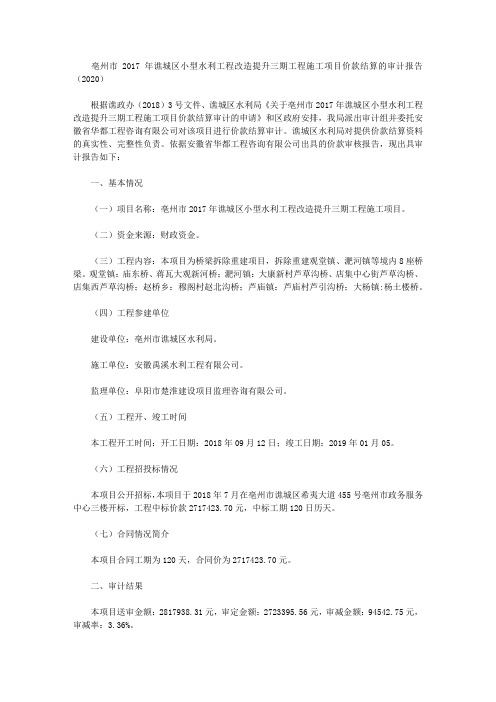

亳州市2017年谯城区小型水利工程改造提升三期工程施工项目价款结算的审计报告(2020)根据谯政办(2018)3号文件、谯城区水利局《关于亳州市2017年谯城区小型水利工程改造提升三期工程施工项目价款结算审计的申请》和区政府安排,我局派出审计组并委托安徽省华都工程咨询有限公司对该项目进行价款结算审计。
谯城区水利局对提供价款结算资料的真实性、完整性负责。
依据安徽省华都工程咨询有限公司出具的价款审核报告,现出具审计报告如下:一、基本情况(一)项目名称:亳州市2017年谯城区小型水利工程改造提升三期工程施工项目。
(二)资金来源:财政资金。
(三)工程内容:本项目为桥梁拆除重建项目,拆除重建观堂镇、淝河镇等境内8座桥梁。
观堂镇:庙东桥、蒋瓦大观新河桥;淝河镇:大康新村芦草沟桥、店集中心街芦草沟桥、店集西芦草沟桥;赵桥乡:穆阁村赵北沟桥;芦庙镇:芦庙村芦引沟桥;大杨镇:杨土楼桥。
(四)工程参建单位建设单位:亳州市谯城区水利局。
施工单位:安徽禹溪水利工程有限公司。
监理单位:阜阳市楚淮建设项目监理咨询有限公司。
(五)工程开、竣工时间本工程开工时间:开工日期:2018年09月12日;竣工日期:2019年01月05。
(六)工程招投标情况本项目公开招标,本项目于2018年7月在亳州市谯城区希夷大道455号亳州市政务服务中心三楼开标,工程中标价款2717423.70元,中标工期120日历天。
(七)合同情况简介本项目合同工期为120天,合同价为2717423.70元。
二、审计结果本项目送审金额:2817938.31元,审定金额:2723395.56元,审减金额:94542.75元,审减率:3.36%。
三、审减原因(一)合同内送审2783178.31元,审定2690550.84元,审减92627.47元。
1、观堂镇庙东桥(1m双涵管桥):(1)土方开挖送审工程量为283.00m3,核定工程量为207.00m3,核减工程量为76.00m3,此部分费用审减金额376.96元;(2)回填土方购买送审工程量为724.00m3,核定工程量为577.00m3,核减工程量为147.00m3,此部分费用审减金额5556.60元;(3)现浇C25混凝土底板送审工程量为22.11m3,核定工程量为21.57m3,核减工程量为0.54m3,此部分费用审减金额398.71元;(4)M10水泥砂浆送审工程量为1.41m3,核定工程量为1.38m3,核减工程量为0.03m3,此部分费用审减金额18.50元;(5)18厚C30混凝土路面衔接送审工程量为141.60m2,核定工程量为140m2,核减工程量为1.6m2,此部分费用审减金额231.07元;以上部分费用共核减6581.84元。
水利项目审计情况汇报近期,我们对公司水利项目进行了审计工作,现将审计情况进行汇报。
本次审计主要针对水利项目的资金使用情况、工程进度、质量安全等方面展开,通过全面的审计工作,我们对项目的运行情况有了清晰的了解,并提出了一些改进建议。
首先,我们对项目的资金使用情况进行了审计。
经过审计发现,项目资金使用基本符合相关规定,但在一些细节方面存在一定的问题,比如在采购环节存在一些不规范的操作,导致了一定的资金浪费。
针对这些问题,我们建议加强对资金使用的监管和管理,严格执行相关规定,确保资金使用的合理性和规范性。
其次,我们对项目的工程进度进行了审计。
审计结果显示,项目的工程进度整体较为顺利,但在部分工程节点存在延误的情况,主要是由于施工方面的一些原因导致的。
我们建议加强对施工方的监督和管理,确保工程进度的顺利进行,同时加强对工程进度的动态监测,及时发现和解决工程进度延误的问题。
另外,我们对项目的质量安全情况也进行了审计。
审计结果显示,项目在质量安全方面存在一些隐患,主要是由于施工过程中存在一些质量管理不到位的情况所致。
我们建议加强对施工方的质量管理,确保施工过程中的质量安全,同时加强对施工现场的监督和检查,及时发现和解决存在的质量安全隐患。
综上所述,本次审计发现了项目在资金使用、工程进度、质量安全等方面存在的一些问题,并提出了相应的改进建议。
我们将密切关注项目的后续运行情况,确保改进建议的落实情况,促进项目的顺利进行。
同时,我们也将加强对其他项目的审计工作,确保公司的各项项目运行情况的合规性和规范性,为公司的可持续发展提供有力支持。
以上就是本次水利项目审计情况的汇报,谢谢各位领导和同事的关注和支持。
希望我们的努力能够为公司的发展贡献一份力量。
工程决算审计报告范本报告编号:【编号】报告时间:【报告时间】被审计单位:【被审计单位名称】审计年度:【审计年度】审计目的:【审计目的】审计范围和方法:【审计范围和方法】审计结论:【审计结论】审计意见:【审计意见】审计报告附件:【附件清单】一、审计背景和目的自【开始日期】至【结束日期】,我们对【被审计单位名称】的【审计目的】进行了审计,并编制了此审计报告,旨在对被审计单位的工程决算进行审计,并提供专业、独立、公正的审计意见。
二、审计范围和方法1.审计范围:本次审计对【被审计单位名称】的【审计范围】进行了审计,并对相关数据和信息进行了核实和分析。
2.审计方法:本次审计采用【审计方法】进行,包括现场检查、资料核对、抽样测试等方式。
我们根据国家相关法律法规进行审计,并参照国际审计准则,按照审计规范和职业道德要求进行审计工作。
三、审计结果1.审计发现:在审计过程中,我们发现了以下问题:(1)问题一:【问题描述】,影响【影响范围】。
(2)问题二:【问题描述】,影响【影响范围】。
(3)问题三:【问题描述】,影响【影响范围】。
2.审计结论:根据我们的审计工作,我们对【被审计单位名称】的工程决算提出以下结论:(1)结论一:【结论描述】。
(2)结论二:【结论描述】。
(3)结论三:【结论描述】。
四、审计意见基于对【被审计单位名称】的工程决算进行审计的结果,我们对该决算提出以下意见:【审计意见内容】。
五、审计报告附件作为本审计报告的附件,我们提供了以下文件:【附件清单】六、其他事项【其他事项描述】。
七、附录1.审计报告编制依据2.审计师资质证明3.审计报告签字页【审计机构名称】。
水利工程项目竣工决算财务审核报告报告文号:防伪号码:*******************水利工程建设管理中心:我们接受委托,对“***************************工程”(以下简称:***********工程或该工程)竣工财务决算进行审核。
***********工程的基本建设项目竣工财务决算报表的编制由*****************水利工程建设管理中心负责,我们的责任是在执行审计工作的基础上对竣工财务决算表及其相关情况发表审核意见。
我们按照《中国注册会计师审计准则》以及财政部《基本建设项目竣工财务决算暂行管理办法》和《水利基本建设项目竣工决算审计暂行办法》的规定执行了审核工作。
在审核过程中,我们结合该工程项目的实际情况,实施了包括核对账表、抽查会计记录和实物资产盘点等我们认为必要的审核程序。
我们相信,我们的审核工作为发表意见提供了合理的基础。
现将专项审核结果报告如下:一、建设项目基本情况(一)工程概况***********位于****************街办管理辖区内,在******************处。
***********建于1988年,原有的设计排涝标准低,运行至今已有30多年,机组设备严重老化,砖瓦结构的破旧厂房在雨季经常漏水,机电线路老化,水泵、电动机已属于落后淘汰产品。
已无法适应目前的抽排要求,导致在汛期不能正常运行抽排,整个涝区的排水能力下降。
洪涝灾害在区内经常发生,已成为制约该区工农、畜牧、水产养殖、蔬菜种植业发展的主要因素。
为提高***********的抽排水能力、发挥该站的正常效益,减少洪涝区内灾害造成的损失,确保工农、畜牧、水产养殖、蔬菜种植生产正常进行,有必要对***********进行扩容***。
**市发展和改革局于2012年6月5日以“*发改农(2011)12号”《关于**区*************工程可行性研究报告的批复》同意***********工程的建设。
工程结算按合同审计报告书r尊敬的合作伙伴:我们很荣幸在过去的一段时间里与您合作,共同完成了XX项目。
随着项目的圆满结束,我们现向您提交本次工程结算的审计报告书。
本报告旨在根据合同约定,对项目的执行情况进行详细的梳理和总结,以确保双方的权益得到公正的对待。
一、项目概况本项目名为“XX”,位于XX地点,由XX公司负责施工,XX公司提供设计及监理服务。
项目自XX年XX月XX日开工,至XX年XX月XX日竣工,历时XX天。
二、合同条款回顾根据双方签订的合同,本项目的总造价为XX万元,其中包含材料费、人工费、机械使用费等各项费用。
合同还规定了付款方式、工期、质量保证等重要条款。
三、工程量核算经过仔细的核算,本项目实际完成的工程量为XX平方米,与合同约定的XX平方米相比,有XX平方米的差异。
具体差异原因如下:XX。
四、费用结算根据实际完成的工程量和合同约定的单价,本项目的实际总造价为XX万元。
其中,材料费为XX万元,人工费为XX万元,机械使用费为XX万元。
所有费用均按照市场价格进行了公正的评估。
五、付款情况截至目前,甲方已向乙方支付了XX万元的工程款,剩余XX万元待结算。
根据合同约定,剩余款项将在本报告书签署后的XX天内支付完毕。
六、结论与建议经过详细的审计,我们认为本项目的结算工作已经基本完成。
所有费用均已按照合同约定进行了公正的计算,不存在任何争议。
我们建议双方在核对无误后,尽快完成剩余款项的支付工作,以确保项目的顺利完成。
在此,我们对双方在项目执行过程中所展现出的专业精神和高效合作表示衷心的感谢。
我们期待在未来能有更多的合作机会,共同创造更多的价值。
感谢您对我们工作的支持和理解。
如有任何疑问或需要进一步沟通的地方,请随时与我们联系。
此致敬礼!XX公司XX年XX月XX日。
工程决算审计报告范本报告编号:XXXXX报告日期:XXXX年XX月XX日尊敬的XXX先生/女士:根据贵公司委托,我们对贵公司XXX项目的工程决算进行了审计。
本报告详细概述了我们进行审计的范围、审计目标和发现的结果。
我们希望这份报告能为贵公司的决策提供有价值的信息。
一、审计范围和目标本次审计的范围包括了XXX项目的所有决算文件和相关凭证,涵盖了工程施工、材料采购、设备购置、劳务费用等方面。
审计的目标是确认决算金额的合理性、准确性和完整性,以及评估项目的成本控制情况。
二、审计方法和过程我们采用了常规审计方法,包括审阅决算文件和相关凭证、核对决算金额与原始凭证的一致性、与工程方进行了访谈,以及进行了现场勘查等。
审计过程中,我们依据中国注册会计师审计准则的要求,确保审计工作的独立性和客观性。
三、审计结果1.决算金额的合理性:我们对所有决算科目进行了核实,并与实际支出进行了比对。
在核实过程中,我们发现了一些不合理和不准确的决算金额,具体包括:(列举具体项目)我们已经将上述问题整理成一个事实陈述,并在最后一节提出了建议。
2.成本控制情况评估:通过对项目的成本控制手段和过程进行审查,我们对贵公司的成本控制情况做出了如下评估:(评估结果)四、审计结论基于我们的审计工作,我们对XXX项目的工程决算提出了以下结论:1.决算金额的合理性:在总体上,XXX项目的工程决算金额较为准确和合理,但仍存在一些不合理和不准确的金额需要进行调整和修正。
2.成本控制情况评估:XXX项目的成本控制状况整体上较为有效,但存在一些不足之处,建议贵公司在今后的项目中加强成本控制手段和过程的完善。
五、建议基于审计结果,我们对贵公司提出以下建议:1.贵公司应对发现的不合理和不准确的决算金额进行调整和修正,确保决算金额的准确性和合理性。
2.贵公司应加强成本控制手段和过程的完善,以提高项目的成本控制效果。
祝贵公司工程项目顺利进行!此致敬礼XXX审计事务所。
关于对项目工程价款结算的初审审计报告一、项目概述本报告是对XX项目工程价款结算进行初审审计,以确定工程结算的准确性、合规性和合理性。
该项目是关于XX的项目,工程工期为XX,总投资额为XX。
本次审计的目的是确保项目的工程价款结算符合相关法规要求以及项目合同约定。
二、审计目标和任务本次初审审计的目标是对项目工程价款结算进行审计,评估以下几个方面的合规性和合理性:1.工程验收情况:确认工程的实际完工情况与合同约定的验收标准是否相符;2.工程量计算:核实工程结算中所用工程量的计算方法与实际工程量是否一致;3.价格计算:核对工程材料及设备价格的计算方法与市场行情是否相符;4.材料设备结算:确认材料设备的购入证明、安装验收情况及相关费用计算的合理性;5.人工费用结算:核实人工费用的计算方法、工时、工资等与合同约定是否一致;6.其他费用结算:审核其他费用的计算依据、合规性及合理性。
三、审计方法本次初审审计采用了以下方法:1.文件审计:对项目合同、工程结算文件、工程验收报告等进行审核,以核实合同约定和工程价款结算的依据;2.现场勘察:实地查看工程实际完工情况,与工程验收报告进行核对;3.目标抽样:根据统计学原理,抽取符合一定规则的样本进行审计;4.数据分析:对审计的数据进行整理、比对和分析,确定工程结算的准确性。
四、初步审计结果经过初步审计,我们得出以下初步审计结果:1.工程验收情况良好,与合同约定的验收标准相符;2.工程量计算准确,与实际工程量一致;3.材料设备价格计算合理,与市场行情相符;4.材料设备结算及其费用计算合规,购入证明、安装验收等程序符合相关要求;5.人工费用结算符合合同约定,计算方法、工时、工资等信息准确;6.其他费用的计算依据合规,费用的支出合理且符合相关规定。
五、问题和建议在初步审计过程中,我们发现了以下问题:1.在XX方面存在XX问题,建议XX;2.在XX方面存在XX问题,建议XX;3.在XX方面存在XX问题,建议XX。
小型水利工程结算审计报告*******审计局:受贵局委托,我公司对工程竣工结算进行了审核验证。
现已审核完毕,将审核情况报告如下:一、工程概况:1、工程规模及工程特征:(1)工程规模本工程建设任务是新建河堤、清淤疏浚和扩宽河道。
该工程设计治理河长2.4km,左右岸新建堤防长2.13km,河道清淤长2.4km,新建排水沟及拦河坝,工程效益保护农田0.6万亩。
本工程防洪工程治理共计2.4km,新建堤防从大花恰村县省道桥至小花恰村下游机耕道桥涵,其中左堤1.072km,右堤1.068km,清淤长度为2.4km;(2)工程特征该工程为工程项目结算审核工程。
审核内容中堤防工程(K0+700~K2+397)包括:土方开挖、干砌石拆除、河道清淤、石方开挖、土方回填、浆砌石堤防、沥青木板伸缩缝、C15砼压顶、50PVC管安装、滤水堆囊、C15砼排水模板及弃渣外运。
河道清淤工程(K0+000~K0+700)包括:河道清淤。
临时工程包括:施工围堰的填筑和拆除以及基坑排水。
临时交通工程包括临时道路及临时便桥施工。
临时房屋工程包括生活用房及仓库建设。
合同内增减部分包括人工机械凿石、砼管安装(排水沟)、C15砼块石(堤防基础)、M7.5浆砌石、挡水坝、淤泥开挖、挡水坝(C15砼)、碎石垫层(排水沟)、淤泥开挖(K1+685-K1+688.5)、M7.5浆砌石回填(K1+685-K1+688.5)。
合同外增减项目包括土方开挖、M7.5浆砌石、人工机械凿石、土石回填、C15砼压顶。
(3)主要设计变更:1)新增人工凿石新增加K1+325~K1+525段河床开挖为人工机械凿石。
2)新增建设河段新增治理河段上段150m河段治理工程。
3)排水沟位置变更将原设计河堤两岸排水沟变更到机耕道外侧。
4)新增河道拦河坝新建3座滚水坝,因此河段地处分水岭段,工程性缺水严重,为保证河道即能排洪又能蓄水,增设拦河坝,经设计方在三个宽敞的河道段面作洪水复核,分别在K1+525、K1+865、K2+375增设3座拦河坝。
红云建设项目管理咨询有限公司红云结审-黔[2014]008号全国中小河流治理西秀区新屯农田保护工程竣工结算审核验证报告安顺市西秀区审计局:受贵局委托,我公司对全国中小河流治理西秀区新屯农田保护工程竣工结算进行了审核验证。
现已审核完毕,将审核情况报告如下:一、工程概况:1、工程规模及工程特征:(1)工程规模本工程建设任务是新建河堤、清淤疏浚和扩宽河道。
该工程设计治理河长2.4km,左右岸新建堤防长2.13km,河道清淤长2.4km,新建排水沟及拦河坝,工程效益保护农田0.6万亩。
本工程防洪工程治理共计2.4km,新建堤防从大花恰村县省道桥至小花恰村下游机耕道桥涵,其中左堤1.072km,右堤1.068km,清淤长度为2.4km;(2)工程特征该工程为全国中小河流治理西秀区新屯农田保护工程项目结算审核工程。
审核内容中堤防工程(K0+700~K2+397)包括:土方开挖、干砌石拆除、河道清淤、石方开挖、土方回填、浆砌石堤防、沥青木板伸缩缝、C15砼压顶、50PVC管安装、滤水堆囊、C15砼排水模板及弃渣外运。
河道清淤工程(K0+000~K0+700)包括:河道清淤。
临时工程包括:施工围堰的填筑和拆除以及基坑排水。
临时交通工程包括临时道路及临时便桥施工。
临时房屋工程包括生活用房及仓库建设。
合同内增减部分包括人工机械凿石、砼管安装(排水沟)、C15砼块石(堤防基础)、M7.5浆砌石、挡水坝、淤泥开挖、挡水坝(C15砼)、碎石垫层(排水沟)、淤泥开挖(K1+685-K1+688.5)、M7.5浆砌石回填(K1+685-K1+688.5)。
合同外增减项目包括土方开挖、M7.5浆砌石、人工机械凿石、土石回填、C15砼压顶。
(3)主要设计变更:1)新增人工凿石新增加K1+325~K1+525段河床开挖为人工机械凿石。
2)新增建设河段新增治理河段上段150m河段治理工程。
3)排水沟位置变更将原设计河堤两岸排水沟变更到机耕道外侧。
4)新增河道拦河坝新建3座滚水坝,因此河段地处分水岭段,工程性缺水严重,为保证河道即能排洪又能蓄水,增设拦河坝,经设计方在三个宽敞的河道段面作洪水复核,分别在K1+525、K1+865、K2+375增设3座拦河坝。
5)基础出现深坑变更处理K1+348.8~K1+365基础开挖到15.2╳3.2╳6.4m(长╳宽╳深)的深坑,采用C15毛石砼回填处理。
6)增设砼管的变更为防止内涝,沿河低洼带增设0.3~0.6m的涵管。
2、工程地理位置及参建单位:该项目位于西秀区双堡镇花恰村新屯河段,新屯河是大屯河中部左流域的三级支流,河源高程为1284m。
由江苏华德工程建设有限公司承建,业主单位为西秀区中小河流工程建设管理处,监理单位为贵州建安土木工程监理有限公司,设计单位为罗甸县水利有限责任公司。
3、工程开、完工时间合同约定开工时间按照监理人指示开工,开工时间为2013年12月16日,工期为180天;该项目实际开工时间为2013年12月16日,实际完工时间为2014年5月16日。
其中:河道扩宽开挖日期为2014年1月5日,完工日期为2014年3月5日;M7.5浆砌石河堤分部工程开工日期为2014年3月16日,完工日期为2014年5月7日;河道疏通分部工程开工日期为2014年3月18日,完工日期为2014年5月5日;河堤附属分部开工日期为2014年4月5日,完工日期为2014年5月10日;河堤C15砼压顶分部工程完工日期为2014年4月10日,完工日期为2014年5月10日;河堤土石方回填分部工程开工日期为2014年4月22日,完工日期为2014年5月12日。
4、工程质量情况本合同项目工程共完成1个单位工程,工程质量全部评定为合格,单位工程合格率为100%;共完成6个分部工程,6个质量评定为合格,分部工程合格率为100%;共划分132个单元工程,其中112个质量评定为合格,20个质量评定为良好,合格率为100%;监理抽检总点次132个,合格129个,合格率97%;单位工程外观质量评定得分率分别为90.8%;施工质量检验资料齐全,根据《水利水电工程施工质量检验与评定规程》,该工程项目评定为“合格”工程。
项目整体观感质量良好。
5、合同情况(1)合同形式:本合同中永久工程为固定单价承包,临时工程为固定总价承包形式。
(2)合同要件合同要件基本齐全。
合同双方权利义务内容完整具体,约定事项清楚,具备可操作性。
对合同约定所承担的工程质量、安全、进度要求、工程变更、价款结算与支付、违约和索赔等均有明确约定。
6、工程造价:(1)本工程中永久工程为固定单价承包,临时工程为固定总价承包;(2)本工程合同约定工程造价为4983513.87元;(3)本工程建设单位内审工程造价为5180863.17元;(4)本工程审定工程造价为:5127748.58元;(5)本工程审定工程造价与内审工程造价比较,核减金额53114.59元,核减率为1.03%;审减率为1.03%。
二、审核评价:1、工程投资管理方面:由本公司承担审核的全国中小河流治理西秀区新屯农田保护工程符合基本建设程序。
作为项目建设单位先后进行了立项申请与批复、施工图设计、招投标、与施工单位签订了施工合同、项目实行了工程监理。
无项目化整为零规避公开招标的行为,无肢解、转包、违规分包工程的行为。
2、工程造价管理方面:本工程结算标准严格按照招投标及合同文件执行。
工程变更方面按合同约定执行。
工程结算文件与工程实际情况基本相符,审签手续比较完备。
三、审核验证的原则、依据和方法:(一)审核验证的原则:本次审核验证,我们遵循“客观公正、实事求是”的原则和“公正诚信、优质服务、规范严谨、持续改进”的质量方针,依据委托方所提供的资料和要求合理确定工程造价。
(二)审核验证的依据:1、《全国中小河流治理西秀区新屯农田保护工程施工招标》文件;2、《贵州省安顺西秀区新屯农田保护工程》(合同编号:XXQXTHDZL2013)竣工结算书;3、《全国中小河流治理西秀区新屯农田保护工程》(合同编号:XXQXTHDZL2013)施工合同;4、《贵州省西秀区新屯农田保护工程施工图设计图册》;5、工程联系单及相关单位的回复意见、隐蔽工程验收记录;会议纪要;变更单价申报批复文件;原始地貌复测资料;变更的工程量现场签证;6、水利部文件水总[2002]116号文件《水利建筑工程预算定额》、《水利工程施工机械台时费定额》及《水利工程设计概(估)算编制规定》;7、水利部(GB 50501-2007)《水利工程工程量清单计价规范》;8、与本工程适用的有关资料、竣工图等;9、委托方与本公司签订的《全国中小河流治理西秀区新屯农田保护工程造价咨询合同》委托书。
(三)审核验证方法:本项目我们采取全面审核的方法,即对其工程量、单价等逐项复核、查证。
在审核过程中,我们按照《水利工程工程量清单计价规范》规定的工程量计量规则审核工程量,按照水利部文件水总[2002]116号文《2002版水利建筑工程预算定额》规定审核其变更单价的批复的合理性。
依据委托方提供的竣工资料和现场实际情况对工程量及变更项目单价进行认真计算、核对和调整,并与建设单位和施工单位相关人员共同认定核实,同时签章认可。
四、审核验证结果:根据上述审核原则、依据、方法,经全面审核,该工程竣工结算送审造价为5180863.17元,审核工程造价为5127748.58元,核减金额为53114.59元,核减率为1.03%。
五、审核情况说明:该工程为公开招标工程,依据委托方提供的资料、建设工程施工合同、竣工图、施工资料、设计变更、技术、经济签证核定单送审结算书等进行审核,具体审核办法为:1、工程量及综合单价的审核:工程量的审核是依据《水利工程工程量清单计价规范》(GB 50501-2007),并结合现场实际情况和相关资料进行按实核定;本工程调整情况如下:A类合同内工程第一部分工程费用:原合同内竣工结算送审金额为168892.5元,审定金额为121549.12元,核减金额为47343.38元。
由于劳动保险费用不在施工合同金额范围内,且并无相关资料证明该费用由建设单位另外支付给施工单位,所以,该项费用进行核减扣除。
第二部分建筑工程1、堤防工程:原合同内竣工结算送审金额为3784856.79元,审定金额为3779085.58元;核减金额为5771.21元,(根据审核图纸情况,对土方开挖核减工程量161.8m3,核减金额为2255.49元;石方开挖70.6m3,核减金额为3258.91元,河道清淤核减工程量12.16m3,核减金额为256.82元);2、河道清淤工程:原合同内竣工结算送审金额为100191.59元,审定金额为100191.59元;核减金额为 0元。
第三部分临时工程1、施工围堰:原合同内竣工结算送审金额为53563.21元,审定金额为53563.21元;核减金额为0.00元;2、临时交通工程:原合同内竣工结算送审金额为184900.00元,审定金额为184900.00元;核减金额为0.00元;3、临时房屋工程:原合同内竣工结算送审金额为31000.00元,审定金额为31000.00元;核减金额为0.00 元;4、其他临时工程:原合同内竣工结算送审金额为5389.26元,审定金额为5389.26元;核减金额为0.00元;B类合同增减部分原合同内竣工结算送审金额为703662.11元,审定金额为703662.11 元;核减金额为0.00元;C类合同外新增部分原合同内竣工结算送审金额为172717.53元,审定金额为172717.53元;核减金额为0.00元;六、根据合同约定不考虑价格调整。
另外审计了变更项目对应单价表,对新增单价无异议。
七、工程结算审核金额超施工合同金额的原因分析1、该工程施工合同签订的合同金额为4983513.88元,送审金额为5180863.17元。
2、该工程审核核定工程造价为:5127748.58元;与施工合同签订金额比较高出合同价144234.73元,审增费率为2.89%;3、该工程核定结算金额超合同金额主要原因如下;(1)合同内增加部分,增加了人工机械凿石、砼管安装(排水沟)、C15砼块石(堤防基础)、M7.5浆砌石(排水沟基础)、碎石垫层(排水沟)、挡水坝(M7.5浆砌石)、淤泥开挖(堤防基础)、淤泥开挖(K1+685-K1+688.6)、M7.5浆砌石回填(K1+685-K1+688.6)施工项目。
(2)合同外增加部分,增加了土方开挖、人工机械凿石、M7.5浆砌石、土石回填、C15砼压顶。
(3)现场签证的技术、工程量签证单;(4)工程量清单中适用变更工作项目的,采用该项单价或合价;工程量清单中无适用变更工作项目的,采用了审定后的变更项目单价。
