铁路施工安全管理卡控措施正式样本
- 格式:docx
- 大小:147.38 KB
- 文档页数:15
铁路营业线施工安全卡控措施铁路营业线是指已经建成并具备通车条件的铁路线路。
在铁路营业线的施工过程中,安全是关键,必须严格执行一系列的卡控措施,以保障施工人员和过路列车的安全。
以下是关于铁路营业线施工安全卡控措施的一些重要内容。
一、特殊防护区划分铁路营业线施工过程中,必须将施工现场划分为特殊防护区,确保施工区域与过路列车的正常运行相互隔离。
特殊防护区必须按照相关技术标准和规范要求设置,包括防护栏杆、信号灯、警示标识等,有效防止施工人员进入铁路线路与过路列车发生碰撞。
二、进入特殊防护区的控制为了有效防止未经许可的人员进入特殊防护区,需要严格控制进入该区域的人员。
首先,在特殊防护区域设置围墙和门禁系统,确保只有经过许可的人员才能进入施工现场。
其次,铁路施工管理人员应对进入工地的人员进行认证,并监督施工人员遵守相关安全规定,确保施工现场的安全。
三、车辆和机械设备进入特殊防护区的管理在进行铁路营业线施工时,必须严格控制车辆和机械设备的进入,以避免对线路造成破坏并防止意外发生。
首先,车辆和机械设备必须与施工需求相匹配,并通过专业的机械检测和验收程序,确保其技术状态和安全性能良好。
其次,在进入特殊防护区域之前,车辆和机械设备必须经过相关部门审核并得到许可,包括检修、维护和设备操作人员的培训与资质认证。
四、严格执行施工作业安全规程为了确保施工人员的安全,施工现场必须严格执行施工作业安全规程。
首先,施工人员必须按照相关规定佩戴必要的安全装备,包括头盔、反光衣、护目镜、安全鞋等。
其次,施工人员必须接受相关培训,了解作业区的安全要求和风险,并遵循作业指导书中明确的操作步骤和安全措施。
最后,在施工现场必须加强纪律和管理,禁止未经授权的人员在施工区域内活动,以防止产生危险和事故。
五、施工期间的通信和警示系统为了确保施工人员和过路列车的安全,施工现场必须设置有效的通信和警示系统。
首先,设置可靠的通信设施,确保施工人员能及时沟通和交流信息,以便控制施工过程并及时处理突发情况。
铁路营业线施工安全卡死制度范本一、目的与适用范围本制度的目的是确保铁路营业线施工过程中的安全,保障人员和设备的安全,防止事故的发生。
本制度适用于所有进行铁路营业线施工的单位和人员。
二、施工前准备工作1. 组织调查和勘察:施工前必须进行全面的调查和勘察工作,了解铁路营业线的现场情况和风险地点,制定相应的措施和方案。
2. 制定施工计划:根据调查和勘察结果,制定详细的施工计划,明确施工过程中的步骤、时间和责任人。
3. 安全技术交底:施工前必须对参与施工的人员进行安全技术交底,明确作业要求和注意事项,确保每个人清楚自己的工作职责。
三、施工现场安全管理1. 施工区域划定:在施工现场设立明显的施工区域划定标志,确保施工区域与行车区域分开,避免与行车区域产生交叉。
2. 安全防护措施:根据施工需要,设立临时的安全防护设施,如安全栏杆、警示牌等,确保人员和设备的安全。
3. 设备操作规范:施工现场设备的操作必须按照规范进行,由熟悉操作的人员操作,并保持设备的良好状态。
4. 管理人员责任:施工现场必须有专人负责现场的安全管理工作,并保持与其他负责人员的沟通畅通。
5. 实施现场巡查:施工过程中,对现场进行巡查,发现问题及时处理,确保施工过程中的安全。
四、施工作业人员管理1. 安全培训:施工作业人员必须进行铁路营业线安全操作培训,参加并通过相关的安全考核。
2. 穿戴规范:施工作业人员必须按照规定穿戴安全防护装备,包括安全帽、防护眼镜、防护手套等。
3. 作业流程规范:施工作业人员必须按照规定的作业流程进行施工作业,不得擅自修改或缺乏安全措施。
4. 施工岗位专职人员:每个施工岗位必须有专职人员负责,保证岗位的安全和正常运行。
5. 禁止个人行为:作业人员禁止在施工现场吸烟、接打电话、吃东西等个人行为,以避免安全隐患。
五、施工现场事故应急处理1. 紧急通报:发生事故或紧急情况时,立即通报相关负责人和相关部门,启动事故应急预案。
2. 保护现场:事故发生后,立即采取措施保护现场,防止次生事故的发生。
铁路营业线施工安全卡控措施一、营业线施工安全应知应会(一)营业线施工,行车安全“十严禁”1.严禁无安全协议进行施工;2.严禁无施工领导人、无安全技术交底、无防护进行施工;3.严禁在视线不良或通讯不良地段不增设防护进行施工;4.严禁未经培训合格上线作业;5.严禁点前施工准备影响行车安全;6.严禁材料机具侵限;7.严禁施工完毕不清理施工现场;8.严禁不具备放行列车条件放行列车;9.严禁擅自设置铁路临时道口;10.严禁未交验行车线路不指派专人养护维修。
(二)营业线施工,人身安全“十不准”1.不准扒车代步或上下班走道心、枕木头;2.不准在钢轨、枕木头上或车下坐卧、乘凉、休息、避雨和钻车;3.不准与通过列车抢道,坚持“一站二看三通过”;4.不准雷雨时在大树下、电杆旁和涵洞内躲藏;5.邻线来车时,本线不准作业;6.不准无防护进行线路作业;7.不准在两线间避车;8.不准作业人员跳车、钻车、扒车和由车底下、车钩上传递工具材料;9.不准在停留的车辆5米范围内绕行;10.不准作业人员所带工具材料侵入供电带电设备2米禁区。
(三)防止挖断地下电缆“十严禁”1.严禁在地下管线不明时施工;2.严禁无探测设备、无安全防护、安全保护措施、未交底进行施工;3.严禁未经安全教育的人员上岗作业;4.严禁未做探挖就野蛮施工;5.严禁暴露在外的电缆未做防护,进行其他作业;6.严禁代班人员和设备管理单位安全监督人员不到位擅自施工;7.严禁大型机械在地下管线未查明处或安全防护不落实进行施工;8.严禁挖伤电缆不报告;9.严禁在地下管线附近乱挖、乱推、乱刨;10.严禁在暴露的电缆附近烤火取暖。
(四)防止施工出现红光带(联电)“十严禁”1.严禁使用绝缘不良的工具、机具上道作业;2.严禁两根引线相连;3.严禁一条线路的两股钢轨相连;4.严禁绝缘接头两侧钢轨相连;5.严禁钢轨的跳线和没有安装跳线的钢轨相连;6.严禁在道岔上起道时,起道机把与相邻一股钢轨接触;7.严禁在道岔极性绝缘接头处用起道机起道;8.严禁抬运钢轨、尖轨、钢筋垂直过股道时,同时放在两股钢轨上;9.严禁用钢尺在两股钢轨上直接丈量;10.严禁更换钢轨不安装回流线。
XX车务段施工安全卡控措施为进一步规范车站施工安全管理,加强对施工的监督,确保襄渝二线施工的绝对安全,结合《XX铁路局营业线施工及安全管理办法》(X铁办[XXXX]XX号)的规定,特制定以下措施。
一、施工前的准备工作(一)安全科应做的工作:1.施工安全协议的签订。
需签定《施工安全协议书》的施工,一律由车务段与施工单位签订。
施工安全协议由施工单位提供施工内容、施工方案、施工期限等相关资料,由施工队指定专人负责按照铁路局规定的格式起草施工安全协议(涉及到装卸车安全把关方面的,还要客货科人员审核),由施工安全领导小组常务副组长负责签订。
签订后的施工安全协议,由施工单位负责报局运输处审批,并将复印件送至相关车站。
2. 及时制定施工安全措施和行车组织办法。
安全科针对Ⅰ级、Ⅱ级施工(含停用信联闭60分钟以上、需非正常情况接发列车或车务段认为需要实行“双监控”的Ⅲ级施工)的施工,结合车站实际情况及时制定一套切实可行的安全措施和行车组织办法。
具体步骤如下:一是由安全科根据月度施工计划确定施工的具体影响范围,制定初步的行车组织办法和相关的安全措施,并下发有关车站;在与各施工单位召开协调会、施工计划调度命令下达后,再次进行修改和完善。
对于月度计划不清、不具体的,可在召开施工协调会、施工计划调度命令下达后制定安全措施及行车办法。
涉及车辆装载加固的施工,客货科专职人员或车站指定人员参与措施的制定和协调会的召开。
二是在施工计划调度命令下达后,由施工队队长(或副队长)对施工安全措施、行车办法逐条、逐句、逐字进行重新审核,对存在的漏洞和含糊不清的内容进行修改;同时,确定施工中的各项安全关键环节,对各施工监控关键环节进行明确分工。
三是在施工前不少于12小时(Ⅲ级施工提前4小时)派安全专职人员到达车站,组织车站行车有关干部职工召开施工安全预备会(对于重复同站、同项的施工,除第1次外可提前1小时到达车站,对参与作业人员提出施工重点事项),学习车务段、车站的施工行车办法以及施工安全措施,对施工中的关键岗位进行分工,学习施工中的行车组织办法以及重点规章制度。
施工安全监控步骤卡一、生产要素配置及施工方案卡控
二、现有线盖板箱涵施工卡控
三、架拆D型钢便梁施工卡控
四、临近营业线施工卡控
1、要素配置、施工方案、施工组织、施工防护等卡控
2、邻近现有线爆破作业卡控
3、平交道口管理卡控
4、桥涵顶进卡控
6、过轨作业卡控
7、并行段车辆机械作业卡控
8、预防挖断光电缆卡控
五、隧道施工安全卡控1隧道开挖工序施工卡控
2早期支护工序施工卡控
4衬砌施工工序施工卡控
5施工通风、防尘及风水电供给工序施工卡控
六、高空作业安全卡控
七、民用爆炸物品卡控
八、施工临时用电安全卡控。
铁路营业线施工安全卡控措施
1.封锁施工前的各项准备工作必须经项目管理机构及监理人员检查认定切实到位后,方可申报施工日计划。
2.线路封锁施工结束后,施工负责人必须会同设备管理单位认真检查线路,确认达到放行列车条件时方可开通线路。
3.邻近既有线的各项施工如有侵入线路限界情况时,如电化立杆、爆破作业等必须办理封锁施工或临时要点手续。
4.为防止大型施工机械邻近既有线作业时,因倾覆侵入线界酿成事故,特规定大型施工机械邻近既有线作业时,必须在大型机械设备远离线路方向打桩,用钢丝绳将大型机械固定在桩上,并设专人防护,做到一机一防护。
5.在既有线路基上或邻近既有线区域进行开挖土方或打桩作业时,必须在施工前与设备管理单位签订安全协议,并对地下管、线、电缆等设施位置进行确认交底,在设备管理单位安全监护人员的配合下,明确保护方案后方可施工,绝不允许盲目组织施工。
在无法确定电缆位置时,必须采用人工探挖方式施工,不准使用机械作业。
6.邻近既有线放置材料、机具必须确认限界,并放置牢固,杜绝材料、机具侵限事故发生。
7.营业线施工中必须严格按规定设置安全防护,防护人员必须是专职的、经培训考试合格后的员工担任。
双线或多线作业必须设置安全隔离带,隔离带做到醒目、坚固、封闭。
8.在既有线设置施工临时道口,必须向铁路局办理申请手续,使用完毕立即拆除。
9.在路肩上开挖基坑等作业项目必须严格按照施工方案做好基坑支护等防护工作,并做好营业线监测方案,设置必要的观测点,负责路基失稳等高危情况出现。

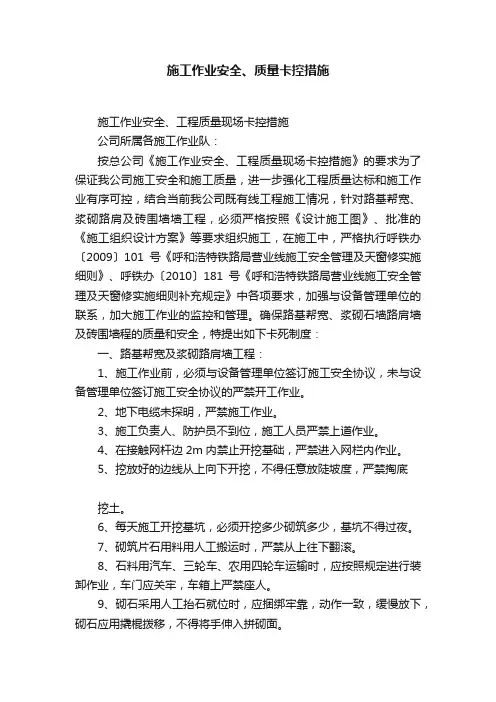

施工作业安全、质量卡控措施施工作业安全、工程质量现场卡控措施公司所属各施工作业队:按总公司《施工作业安全、工程质量现场卡控措施》的要求为了保证我公司施工安全和施工质量,进一步强化工程质量达标和施工作业有序可控,结合当前我公司既有线工程施工情况,针对路基帮宽、浆砌路肩及砖围墙墙工程,必须严格按照《设计施工图》、批准的《施工组织设计方案》等要求组织施工,在施工中,严格执行呼铁办〔2009〕101号《呼和浩特铁路局营业线施工安全管理及天窗修实施细则》、呼铁办〔2010〕181号《呼和浩特铁路局营业线施工安全管理及天窗修实施细则补充规定》中各项要求,加强与设备管理单位的联系,加大施工作业的监控和管理。
确保路基帮宽、浆砌石墙路肩墙及砖围墙程的质量和安全,特提出如下卡死制度:一、路基帮宽及浆砌路肩墙工程:1、施工作业前,必须与设备管理单位签订施工安全协议,未与设备管理单位签订施工安全协议的严禁开工作业。
2、地下电缆未探明,严禁施工作业。
3、施工负责人、防护员不到位,施工人员严禁上道作业。
4、在接触网杆边2m内禁止开挖基础,严禁进入网栏内作业。
5、挖放好的边线从上向下开挖,不得任意放陡坡度,严禁掏底挖土。
6、每天施工开挖基坑,必须开挖多少砌筑多少,基坑不得过夜。
7、砌筑片石用料用人工搬运时,严禁从上往下翻滚。
8、石料用汽车、三轮车、农用四轮车运输时,应按照规定进行装卸作业,车门应关牢,车箱上严禁座人。
9、砌石采用人工抬石就位时,应捆绑牢靠,动作一致,缓慢放下,砌石应用撬棍拨移,不得将手伸入拼砌面。
10、砌筑高路基时,应采用马凳及跳板配合施工。
马凳或跳板应搭设牢固。
二、浆砌片石作业程序1、检查地基或旧砌体接茬面处理情况,拌合砂浆不低于100﹟,砌筑前必须按规定处理好地基,在旧砌体上接砌时,应将接茬面凿成台阶,按要求设置沉降缝。
砌石按需要选用石料,表面无风化、无裂纹、水锈,中部厚度不小于15cm,打去锐角,清扫冲洗干净。
新铁路施工安全卡控措施随着我国铁路建设的不断推进,为了确保施工过程中的安全,我们需要采取一系列卡控措施。
下面将就新铁路施工安全卡控措施进行详细介绍。
首先,建立安全管理制度。
施工单位应制定详细的安全管理制度,包括明确的责任分工和管理流程,确保每一项工作都有具体的操作规程。
管理制度应包括施工前的安全评估、施工过程中的安全操作和施工后的安全检查等环节,确保每一步都符合安全规范。
其次,确保人员安全。
施工单位应严格把关人员的素质和技能,对参与施工的人员进行培训,保证他们熟悉操作规程和安全要求。
同时,在施工现场设置警示标志和警告牌,明确施工区域和禁止入内区域,确保人员按规定进入施工现场,并佩戴好防护设备。
再次,加强设备管理。
施工单位对使用的机械设备进行定期检查和维护,确保设备的正常运行和安全性能。
设备的操作人员需要经过专门的培训,并持有相应的操作证件。
此外,设备运行过程中需要严格按照安全操作规程进行操作,禁止超负荷使用设备。
另外,加强材料质量管理。
施工过程中所使用的材料必须符合相关标准和规范,施工单位应对材料供应商进行资质审查,并严格把关材料进场验收工作。
在施工现场,需要建立专门的材料堆放区,并进行分类和标识,确保材料的安全储存和使用。
此外,建立施工现场监控系统。
通过在施工现场安装摄像头和传感器等设备,可以实时监测施工现场的情况,及时发现并解决潜在的安全隐患。
同时,监控系统可以对施工人员的操作情况进行记录和分析,提供追责依据。
最后,开展安全教育宣传活动。
施工单位应定期组织安全培训和教育活动,提高施工人员的安全意识和应急处置能力。
同时,通过多种途径进行安全宣传,如张贴宣传标语、发放安全手册等,普及安全知识,加强施工现场的安全文化建设。
综上所述,新铁路施工安全卡控措施非常重要。
通过建立安全管理制度、确保人员安全、加强设备和材料管理、建立施工现场监控系统以及开展安全教育宣传活动,可以有效控制施工过程中的安全风险,确保施工人员的生命安全和财产安全,促进铁路建设的顺利进行。
铁路工程安全文明施工及现场管理的卡控措施
1.施工现场的各项施工安全管理制度必须齐全,管理机构健全,责任到人,并符合《建设工程安全生产管理条例》和《铁路工程施工安全技术规程》的规定。
2.现场施工人员上岗前必须进行安全教育、培训和考核。
特种作业人员(电工、电焊工、爆破工、机械司机、架子工)必须持证上岗。
3.施工用电必须采用TN—S接地保护系统,并做到三级配电两级保护“一机一箱一闸一漏”。
4.施工现场(项目指挥部和项目部)应在醒目位置设置统一规定的“五牌一图”,即工程概况、管理人员名单及监督电话牌、消防保卫牌、安全生产牌、文明施工牌和施工现场平面图。
5.重要工程现场必须设置标明工程名称、工程概况、项目经理、技术负责人、质量安全负责人、平面布置图、安全质量保证措施等内容的公告牌。
6.路基施工过程中,必须定期对施工路段和主要便道进行洒水,确保现场道路不扬尘。
铁路营业线施工安全卡控措施介绍在铁路运营中,施工是为了维护和更新铁路线路、设备和设施必不可少的一项工作。
然而,在进行施工作业时,必须确保施工现场和周围区域的安全,以防止事故的发生。
铁路营业线施工安全卡控措施用于确保施工期间的安全,本文将介绍一些常见的卡控措施和规范。
一、施工前准备工作在进行铁路营业线施工之前,必须进行充分的准备工作,以确保施工过程中的安全。
1.准备施工方案:在施工之前,必须制定详细的施工方案。
施工方案应包括施工内容、施工方法、安全措施等细节,以确保施工过程的顺利进行。
2.组织施工人员培训:施工人员必须接受相关培训,了解施工安全措施和施工方案的细节,并具备相应的技能和知识,以确保施工的安全进行。
3.购买和检查工具和设备:在施工前,必须购买和检查所需的工具和设备,以确保它们符合安全要求,并且能够正常运作。
二、施工期间的安全措施在施工期间,必须采取一系列的安全措施,以确保施工现场和周围区域的安全。
1.施工现场隔离:施工现场必须与铁路营业线进行有效的隔离。
可以通过设置围栏、使用标志和标识等方式对施工现场进行隔离,以防止外部人员和列车进入。
2.设置警示标志:在施工现场的周围设置合适的警示标志,以提醒行进中的列车和行人注意施工工作。
警示标志应包括施工类型、施工时间和警示提示等信息。
3.临时停工措施:当列车或其他危险情况临近施工现场时,必须立即采取临时停工措施,以保障施工人员和列车的安全。
相关人员必须在施工区域设置警示标志,并立即停止工作。
4.施工现场安防:施工现场必须进行24小时的安全监控,以预防任何非法入侵或安全事件发生。
同时,施工现场应配备灭火器、急救箱和其他必要的安全设备,以应对突发情况。
5.协调施工和列车运营:在进行铁路营业线施工时,必须与列车运营部门进行密切的协调,确保施工和列车运营之间的安全和顺利进行。
如果需要进行列车运营的调整或临时停运,必须提前通知相关部门和乘客。
三、施工后的安全检查和恢复工作在施工完成后,必须进行安全检查和恢复工作,以确保铁路营业线的正常运营和施工现场的安全。
施工安全卡控措施一、施工安全卡控措施:施工中严格执行国家及铁道部发布的有关施工技术安全规则,坚持“安全第一,预防为主,综合治理”的方针,建立健全安全保证体系和安全生产责任制,明确项目经理为第一责任人,并实行逐级负责制,使安全工作在施工过程中始终处于受控状态。
1.施工测量:1.1在进行既有线路施工定测时,应有专职的安全防护员进行防护,在有来车时,应及时提醒测量人员撤离到安全处所避让来车;1.2在进行既有线路施工定测时,应有预防钢卷尺短接信号绝缘的安全措施,要有专人进行防护,避免发生短接信号,造成行车事故;1.3安全防护人员,应注意力集中,随时注意附近避让来车的安全处所,不得吹牛、开玩笑分散防护注意力;1.4施工定测中临时使用道碴作标记时,在使用完毕或来车时,一定要撤除,以防造成行车事故;1.5在用经纬仪、水平仪进行测量时,经纬仪、水平仪一定要安放稳固,以防摔坏仪器;1.6在仪器的搬运过程中,手一定要抓紧抓牢,要轻拿轻放,严禁野蛮搬运,损坏仪器。
2.杆塔坑开挖:2.1.基础坑开挖应符合下列安全规定:2.1.1开挖基础坑时应根据基础的外形及土壤的性质,确定开挖方法和防护措施。
2.1.2对于设在松软土壤及填方地带的基础,开挖时应适当加大坑口的开挖尺寸,应随时检查坑壁有无裂纹和坍塌的危险,必要时应增设防护板等安全防护措施,并应设专人进行监护。
2.1.3开挖基础坑前应调查了解杆塔坑位置有无地下埋设物及地下设施的分布情况。
杆塔坑在开挖过程中当发现地下埋设有电缆、管道、文物等时,应立即停止开挖,待上报处理后方可继续施工。
2.1.4在遇有大雨、暴雨、浓雾的天气时,不得进行基础坑开挖。
2.1.5在支撑模型板前应确认坑壁无裂纹和坍塌的危险,距坑口边沿1m范围内不得堆放料具。
向基础坑内安放模型板或灌注混凝土时,坑内不得有人。
2.1.6开挖基础坑深度超过1.5m时,应及时将弃土清理到距坑口0.6m以外,高度不得超过1.5m。
铁路施工安全管理卡控措施示范文本In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of EachLink To Achieve Risk Control And Planning某某管理中心XX年XX月铁路施工安全管理卡控措施示范文本使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
项目部各部室、各架子队:根据《铁路营业线施工安全管理办法》(铁办〔2012〕280号)、《武汉铁路局铁路营业线施工安全管理实施细则》(武铁运〔2013〕18号)、《武汉铁路局营业线施工安全管理卡控措施》(武铁安函[2013]394号)等相关文件,结合项目实际,制定本措施。
一、关于营业线和邻近营业线施工安全防护卡控措施1.营业线和临近营业线施工,项目部必须按照“三位一体”的原则设置防护,即驻站防护、现场防护、施工地点来车方向按行车速度设移动防护。
2.施工单位防护员必须经过营业线施工安全培训考试合格后,按规定着装,携带防护备品和通讯设备,持证上岗。
3.列车通过施工地点时,项目部防护员与相关单位管理人员必须站在一起接车。
接车时,项目部防护员手持拢起的黄色信号旗。
4.施工时,对相关管理单位安全监督员检查发现危及行车安全的隐患问题,项目领导负责,制定专项措施,及时整改。
在施工过程中,及时采纳相关管理单位安全监督员的合理意见。
5.施工防护的设置和拆除,由主体施工单位负责,报相关管理单位安全监督员进行确认。
铁路施工安全管理卡控措施正式样本
一、施工组织
根据各种施工风险、施工技术要求及其他安全管理要求,组建专业、负责的施工组织,以确保施工安全和质量。
1、要求施工组织充分认识本次施工所涉及的各项施工安全管理工作及其作用,明确各岗位工作职责,采取有效技术措施,并实行有效的组织管理,共同确保施工安全、质量及时完成工期。
2、施工组织必须向当地安全监管部门备案,按照规定的安全生产标准和要求,建立安全管理制度,组织进行安全生产技术培训,同时增加安全检查的次数,维护安全生产环境良好。
二、安全文本
1、建立安全管理制度,制定安全管理规定,落实全面安全管理,如“三停一查”、停机前查漏项、非照明工程操作技术程序、断路等,确保安全生产环境。
2、建立安全技术标准,建立严格的安全技术标准,明确施工中各工种施工要求和安全要求,落实安全技术文件,如电气技术文件、检查标准文件等,确保施工安全。
3、建立安全监督考核制度,开展安全教育培训,检验与督促各组织现场安全操作,在重大工程施工现场建立专职安全工作组,督导施工前、施工中和施工后的安全生产状况,严格安全操作规程。
铁路营业线施工安全卡死制度模版第一节总则第一条为了保障铁路营业线的施工安全,预防事故的发生,保护工人和社会大众的生命财产安全,制定本制度。
第二条本制度适用于铁路营业线的所有施工工程,包括新建、改建、维修、拆除等各类工程。
第三条施工单位及工人必须严格遵守本制度,不得违反规定进行施工。
第四条施工单位对于未经本制度批准或违反本制度进行施工的,将依法追究法律责任。
第二节施工前的准备工作第五条施工单位在开展施工前,必须向铁路营业线所属铁路管理机构提出施工申请,并提交下列材料:(一)施工计划书;(二)施工方案;(三)施工人员名单及相关资质证明;(四)安全技术措施及应急预案等材料。
第六条铁路管理机构对施工申请进行审核,审核合格后,发放施工许可证给施工单位。
第七条施工单位在取得施工许可证后,必须按照施工计划书和施工方案的要求进行施工。
第三节施工过程中的安全措施第八条施工单位必须按照国家相关法律法规、铁路行业的安全规范和标准,制定施工安全措施,并严格执行。
第九条施工单位在施工过程中,必须设置明显的安全警示标志,警示牌必须清晰可见。
第十条施工单位在施工过程中,必须做好周边地形和设施的调查,确保施工过程中不会对周边环境造成安全隐患。
第十一条施工单位在施工过程中,必须使用符合安全标准的施工设备和工具,不得使用过期、损坏或不合格的设备和工具进行施工。
第十二条施工单位在施工过程中,必须配备足够数量和质量的安全防护用品,确保工人的人身安全。
第十三条施工单位在施工过程中,必须进行安全交底,明确工人的安全责任和权益。
第十四条施工单位在施工过程中,必须设置专人负责监督施工现场的安全情况,并及时采取措施解决安全隐患。
第四节施工后的清理工作第十五条施工单位在施工结束后,必须对施工现场进行清理,清除施工过程中产生的废弃物和危险物品。
第十六条施工单位在清理过程中,必须按照规定的程序、方式和时间进行,不得随意丢弃或不当处置。
第十七条施工单位在清理过程中,必须进行现场安全检查,并制定清理报告,上报铁路管理机构。
XX车务段XX车站现场作业安全卡控措施
1.安全培训和考核:对现场作业人员进行必要的安全培训,包括安全操作流程、风险识别和防范、应急预案等内容。
并定期评估和考核作业人员的安全意识和操作技能。
3.现场作业设备检查:对用于现场作业的设备进行定期检查和维护,确保其正常运作和安全可靠。
4.现场作业区域划分:对现场作业区域进行明确划分,并设置安全标识和警示牌,提醒作业人员注意安全防范。
5.安全巡查和监控:安排专人对现场作业进行定期巡查,及时发现和处理安全隐患。
同时,在关键位置安装摄像监控设备,对现场作业进行实时监控。
6.现场作业人员配备个人防护用品:要求现场作业人员佩戴必要的个人防护用品,如安全帽、防护眼镜、防护手套等,提高其安全防护能力。
7.作业时限设置和及时通报:对每项现场作业制定明确的作业时限,以确保作业进度和质量。
同时,要求作业人员在作业开始和结束时及时向相关部门进行通报,以便及时处理突发情况。
8.领导参与和责任追究:要求相关领导参与现场作业的安全巡查和督促工作,及时解决工作中的问题。
同时,对违反安全规定和操作程序的人员进行责任追究,以保证安全管理的严肃性和权威性。
9.突发情况应急处置:针对可能发生的突发情况,如火灾、人员伤亡等,制定相应的应急预案,并进行定期演练,以提高现场作业人员的应急处置能力。
10.安全监测和评估:定期对现场作业安全措施进行监测和评估,及时总结经验教训,改进安全管理工作。
以上是对XX车务段XX车站现场作业安全卡控措施的细化措施的一些提议,旨在确保现场作业人员的安全和作业的顺利进行。
当然,具体的实施措施还需要根据现场的具体情况进行进一步详细规划和制定。
文件编号:TP-AR-L4716In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________铁路施工安全管理卡控措施正式样本铁路施工安全管理卡控措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
项目部各部室、各架子队:根据《铁路营业线施工安全管理办法》(铁办〔2012〕280号)、《武汉铁路局铁路营业线施工安全管理实施细则》(武铁运〔2013〕18号)、《武汉铁路局营业线施工安全管理卡控措施》(武铁安函[2013]394号)等相关文件,结合项目实际,制定本措施。
一、关于营业线和邻近营业线施工安全防护卡控措施1.营业线和临近营业线施工,项目部必须按照“三位一体”的原则设置防护,即驻站防护、现场防护、施工地点来车方向按行车速度设移动防护。
2.施工单位防护员必须经过营业线施工安全培训考试合格后,按规定着装,携带防护备品和通讯设备,持证上岗。
3.列车通过施工地点时,项目部防护员与相关单位管理人员必须站在一起接车。
接车时,项目部防护员手持拢起的黄色信号旗。
4.施工时,对相关管理单位安全监督员检查发现危及行车安全的隐患问题,项目领导负责,制定专项措施,及时整改。
在施工过程中,及时采纳相关管理单位安全监督员的合理意见。
5.施工防护的设置和拆除,由主体施工单位负责,报相关管理单位安全监督员进行确认。
6.临近营业线的施工机械的防护(1)临近营业线的施工机械作业必须满足设备安全限界的要求,作业时要严格按照本办法中防护原则设置防护。
(2)施工机械施工时,施工现场必须按照“一机一人”的要求设置专人防护,列车接近施工地点800米时,动车组接近前10分钟,防护员通知施工现场停止作业。
7.上跨铁路结构物施工防护(1)营业线上跨结构物施工作业(不含大型施工机械),必须严格按相关要求设置防护设施,防止施工材料坠落。
严格遵循:未设置防护设施,不得利用列车间隔在上跨结构物上施工作业;有防护设施的,列车通过时,必须停止结构物上的所有作业,作业人员停止走动。
(2)营业线有列车通过时,桥面上禁止有工程车辆运行,施工车辆需运行通过时,项目部在车站设置驻站联络员,现场设防护员。
施工单位驻站联络员应向车站值班员了解列车运行计划,并制定施工车辆通过桥面的计划请求,车站值班员根据列车实际运行情况,安排利用列车间隔时间通过桥面;施工单位现场防护员根据驻站防护员的通知,放行施工车辆;工务部门现场安全监督员监督把关。
(3)施工车辆(含大型施工、养路机械)在上跨营业线的立交路桥桥面上的施工,必须上报路局月度施工计划,在天窗点内进行,严禁在天窗点外进行施工作业。
(4)上桥通道必须设置铁门,桥面两头进行封闭管理,并安排专人24小时不间断看守,防止闲杂人员和施工人员在未设防护的情况下进入桥面,危及营业线行车安全。
8.临近铁路营业线大型机械施工安全措施(1)施工机械安全控制①凡临近既有线施工的大型机械,必须有设备检验合格证。
属于特种设备的必须有符合国家规定的特种设备检验合格证和复审记录。
物机部尽量留存相关证件复印件,并督促相关单位或人员及时年审,确保证件合格有效。
②临近既有线施工的大型机械,物机部必须对设备的名称、型号、编号、证书、高度、状况、以及操作人员、操作证等进行登记,实行编号管理,并做好相应台帐备查。
③凡临近既有线施工的大型机械作业必须满足设备安全限界的要求,作业时要严格按照“一机一人,人随机动”防护原则设置防护;列车接近施工地点800米时,动车组接近前10分钟,停止作业。
同时请工务段(桥工段)、供电段等安排的异体监督员在现场监督防护。
④严禁将机械交给无证人员和不熟悉机械设备性能的人员操作。
在场地狭窄、施工机械有可能侵入临近既有线时,尽量避免挖掘机、起重设备等机械的臂杆、铲斗向既有线一侧作圆周形转动。
⑤大型机械作业水平投影距离接触网立柱外缘必须大于2m。
⑥加强作业人员岗前培训,增加作业人员安全意识。
(2)安全防护措施①设备加固措施:大型机械的安装场地应平整、夯实、无障碍物。
能承载大型机械的工作压力。
当地基松软、承载力不足时,应采取措施处理。
对于可能侵入既有线护栏、架空线等设备(机械高度≥机械与护栏、架空线距离)的大型机械,施工时应尽可能将易倒方向避开既有线和架空线。
大型机械必须按规定设置缆风绳等防倾覆措施。
对固定的桥桩钻机应采取缆风绳等定向加固措施(定向加固就是向既有线、架空线的相反方向设置缆风绳)。
②安全检查措施:大型机械进场或转移工点时,项目部主要管理人员(项目部主要领导、工管部、安环部、物机部、现场高度、防护员等)要进行综合检查,对检查存在影响营业线施工安全的隐患及时治理,排除;未排除前禁止擅自从事任何作业。
大型机械施工期间,项目部安环部、物机部应经常组织定期、不定期安全检查。
③专职防护措施:临近既有线施工的大型机械,必须做到“一机一人,人随机动”、“来车停机避让”,专职防护人员要做到人到位、责任到位、措施到位、落实到位、确保安全。
④夜间轮值措施:临近既有线大型机械施工期间,遇有夜间施工,项目部现场负责人、安全监护人、技术人员夜间轮流跟班指导把关。
⑤防护员除按规定配备相关安全防护品外,现场须配备对讲机、信号旗。
熟练掌握应急处理措施,出现险情时严格按照“先防护,后处理”的原则进行处置。
(3)吊装作业安全①使用吊车吊运作业时,工地要具备完好的作业环境,地基平稳坚固,防止倾覆下沉,与坑槽边口保持安全距离(根据吊车吨位大小及地基牢度考虑3-5米),吊运各种吊件时,严禁超载、超高、超宽,并加固栓牢,吊钩、吊绳要有5倍以上的保险系数并无破损。
②吊车放置时应尽量离既有线较远侧放置。
起重吊装作业严格执行“十不吊”。
③吊车司机人员和指挥人员必须持证上岗,挂牌作业,临租机械每次进场前实行安全告知,现场严格执行“安全吊装令”。
④臂杆下及臂杆旋转半径内不许站人和走动,摘钩挂钩人员在操作时,身体及脚要站在起吊物的侧方,防止下落伤人。
在吊物下放就位时,摘钩人员切勿过早去扶吊物,待物体落到平身后,再从侧面扶稳吊物。
⑤在高度2m以上结构物上吊装物体时,摘挂钩人员操作前,脚下要支搭好足够的活动余地及防护,防止幌绳将操作人员幌落,造成工伤。
⑥在吊装物品时,严禁臂杆跨越架空线进行操作,严禁斜拉物品进行操作。
⑦汽轮吊车不可直接利用轮胎为支撑点吊物,不能吊物行驶,行驶时除座位外不能载人。
⑧应检查地面及空中等周边环境,看有无电线电缆。
确认起吊物的重量和重心位置,严格按载荷表的规定作业。
⑨根据吊装作业曲线,确定工作半径、额定总起重量、提升高度,调整臂杆长度和高度,确保安全作业。
⑩在吊装作业范围内除指挥员外其他人员不得进入。
吊装作业时要注意鸣号警告。
○11.禁止在自由下落中紧急制动。
○12.回转作业时,要注意机上是否有人或后边有无障碍危险。
不要紧急停转,以防吊物剧烈摆动发生危险。
起重臂外伸时,吊钩应尽量低。
主副臂杆臂角不得小于说明书规定的最小角度,防止整机倾覆。
○13.起吊作业停止后,必须完全缩回起重臂,并放在支架上,将吊钩按规定固定好,制动回转台;按规定顺序收回支腿并固定好;将吊车尽量驶离营业线上。
9.在营业线旁搭设脚手架、临时堆放工程材料、停放机具设备等,一律不得侵入铁路建筑接近限界,并做到稳固。
10.跨线桥施工时应按照风险管理要求严格落实相关卡控措施和以下安全措施:①支架设计的安全系数应比一般情况大20%。
②跨线转体按规定提前上报相应计划,封锁线路施工。
③已经吊装就位的构件应摆放稳固。
稳定性较差、迎风面大的梁、构件,在封锁时间内不能做永久固定时,必须增加临时支撑或捆绑牢固等防倾覆措施。
④营业线上合龙段施工时,必须在铁路上方设置防护棚,防护棚设计及拆除应制定专项施工方案,并经设计进行安全检算复核。
桥梁主体和桥面系未施工完毕,不得拆除防护棚。
⑤经路局同意不封锁施工的跨线作业,施工时应在车站进行施工登记,派驻驻站员、现场设防护,利用列车运营间隔进行。
⑥跨线桥施工完毕后,应及时完成桥梁护栏,清理桥面杂物;项目部应在桥梁两端设置大门加锁,必要时派人看守,非施工期间,禁止机械、车辆和人员在铁路上方的桥面停留。
二、关于严格月度施工日计划审查的措施1.凡纳入路局月度施工计划或经局领导批准的临时施工计划,项目部要提前向局安全监察室提报经各站段、业务处(室)审查通过的《施工组织方案》、《施工安全协议书》和《施工请求配合通知书》等资料,经审核,并在《武汉铁路局营业线施工“天窗点”申请审核内容》(格式见附件1)上加盖部门公章后,局调度所方可纳入日计划。
2.本规定所指的营业线施工是指在局管内进行的新建、既有线改造、铁路局代建的外委施工项目。
三、关于路材路料管理的卡控措施1.营业线和临近营业线的施工项目,项目部必须设置固定的路材路料存放地点,在便于机车乘务员瞭望的地点设置“路料看守点”标志牌(规格、尺寸见附件2),并填写《路材路料存放地点统计表》备查(格式见附件3)。
2.上跨营业线的立交桥桥面上严禁堆放施工的路材路料、各类施工机具,收工前必须转移到桥头两侧50米以外,集中堆码、存放,安排专人24小时看守。
3.营业线施工工地的路材路料,每日尽量做到工完料净;不能及时回收的,必须堆码、摆放整齐,确保不侵限,安排专人24小时不间断看守;看守人员必须佩戴印有“看守员”字样的袖标。
严禁在道心内、枕木头、道床碴肩和边坡处存放任何路料、机具。
4.对路材路料管理不到位的,依据《铁路运输安全保护条列》(国务院430号令)对施工单位进行处罚,监管单位纳入月度安全生产责任制及安全质量考核。
四、本措施自公布之日起实行。
此处输入对应的公司或组织名字Enter The Corresponding Company Or Organization Name Here。
