10kV高压线防护架子搭、拆施工方案
- 格式:doc
- 大小:134.50 KB
- 文档页数:13
10k V高压线防护架子搭拆施工方案1、编制依据《建设工程施工现场供用电安全规范》(GB 50194-93);《施工现场临时用电安全技术规范》(JGJ 46-2005);《建筑施工安全检查标准》(JGJ 59-99);《北京市建筑施工安全技术操作规程》(DBJ01-62-2002);本公司有关安全生产的管理规定;2、工程概况2.1、基本概况2.2、本方案护线架子所在位置:本方案高压电护线架子搭设位置在工地现场的东南角、5#楼外侧,1#塔吊回转半径范围之内,全长约2m,见下图:2.3、现场情况:本方案防护部位位于5#楼东南角、现场临时围墙外侧,10KV高压线为东西走向,处于塔吊覆盖范围内约2米左右,下线杆距5#楼外墙脚手约5米,为防止施工中触碰高压线引起安全事故,项目部经过与建设单位、监理单位协商,一致决定对该10kv高压线路采取绝缘隔离防护措施即搭设杉槁防护架子外挂密目安全网,并悬挂醒目的警告标志,以确保安全生产。
3、防护架子搭、拆操作重、难点分析3.1、操作重点高压线防护架子搭设周期相对较短,施工过程中应向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一。
3.2、操作难点本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之一。
4 、施工现场主要危险因素分析与防范4.1、搭、拆防护架子操作过程违章操作造成高处坠落事故。
防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定。
4.2 、在高压外电线路正下方搭设防护架子,竖立杆时高举杉槁触及高压线发生事故。
10kV高压线防护架子搭、拆施工安全方案1 编制依据《建设工程施工现场供用电安全规范》(GB 50194-93);《施工现场临时用电安全技术规范》(JGJ 46-2005);《建筑施工安全检查标准》(JGJ 59-99);《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001,J84-2001 本工程施工组织设计。
2 工程概况2.1基本概况:2.2 本方案护线架子所在位置:本方案高压电护线架子搭设位置在工地现场的东侧,5#、6#、7#号楼塔吊回转半径范围之内,全长约300m。
2.3现场情况:由于个现场场地空间限制,计划在5#、6#、7#号楼东侧,与隔离围墙之间分别设置钢筋加工房及堆放区、租赁材料堆放区及水电材料堆放区,而这些材料堆放区的上方正有南北走向的10kv高压线。
同时,通往本工程项目办公区的必经通道也正与这条10kv外电架空线路交叉。
另外,该高压线路在本工程5#、6#、7#号楼塔吊调运回转半径范围之内。
由于《施工现场临时用电安全技术规范》(JGJ 46-2005)及其他相关规范条文的要求,又由于本工程施工现场空间不足的实际情况,项目部经过与建设单位、监理单位协商,一致决定对该10kv 高压线路采取绝缘隔离防护措施即搭设钢管—竹篙(下部用钢管、上部竹篙)防护架,并悬挂醒目的警告标志,以确保安全生产。
3 防护架子搭、拆操作重、难点分析3.1 操作重点由于作业面无法展开,高压线防护架子搭设周期较长,而该高压线路不可能为此长时间保持停止通电,采取在断电情况下进行操作比较困难,所以确保在高压线带电情况下进行搭设防护架子的安全施工,是本方案操作实施的安全重点。
另由于施工现场场地狭小,防护架子搭拆现场同时又是其他工种施工操作的作业现场,因此做好各工作穿插作业、垂直交叉作业的安全防护工作是另一重点。
3.2 操作难点本工程高压外电线路防护架子南北水平方向总体较长、垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之一;又因现场地面已经全部硬化处理,破除混凝土地面及立杆的深埋,是操作的又一难点;现场现有消防、临电等管线方向及现有作业工棚、材料场地等与防护架子立杆深埋土方开挖方向有冲突,因此做好管线的改造及作业工棚、材料场地移除、另设等工作是第三难点。
1、编制依据《建设工程施工现场供用电安全规范》(GB 50194-93);《施工现场临时用电安全技术规范》(JGJ 46-2005);《建筑施工安全检查标准》(JGJ 59-99);河南凯瑞建设工程有限公司有关安全生产的管理规定;2、工程概况2.1、基本概况2.2、本方案护线架子所在位置:本方案高压电护线架子搭设位置在工地现场的内侧、综合楼外侧,塔吊回转半径范围之内,见附图:2.3、现场情况:本方案防护部位位于综合楼楼北、现场临时围墙内侧,10KV高压线为东西走向,处于塔吊覆盖范围内约50米左右,拟搭设防护架长度为35m;综合楼东设置有变压器及局部高压线,拟搭设防护架35m,为防止施工中触碰高压线引起安全事故,项目部经过与电业部门、建设单位、监理单位协商,一致决定对该10kv高压线路采取绝缘隔离防护措施即搭设竹槁防护架子,防护架由北向南30m范围内采用线上四排、线下五排防护,防护架内立面距离高压线1.7m,上部2.3米范围内用双层竹笆全封闭顶部,变压器周边3米范围内保持空旷,用竹笆围护隔离,并在防护架处并悬挂醒目的警告标志,以确保安全生产。
3、防护架子搭、拆操作重、难点分析3.1、操作重点高压线防护架子搭设周期相对较短,施工过程中应向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一。
3.2、操作难点3.2.1本工程高压外电线路防护架搭设地段不在业主规划的建筑红线内,需请业主协调好防护架的搭设场地,这是难点之一。
3.2.2本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之二。
4 、施工现场主要危险因素分析与防范4.1、搭、拆防护架子操作过程违章操作造成高处坠落事故。
防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定。

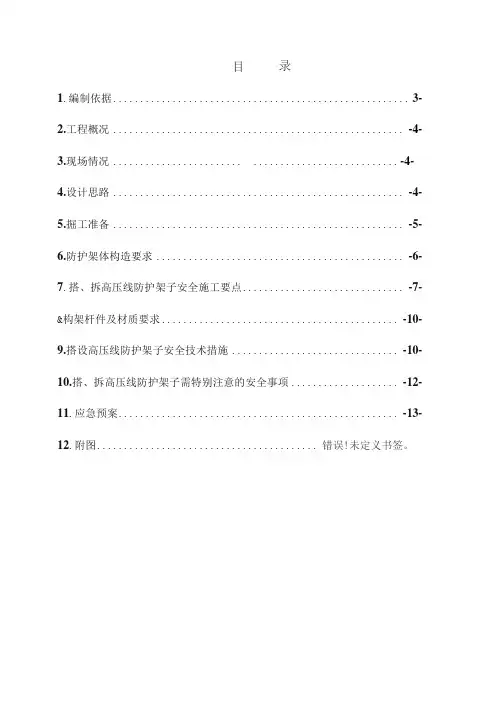

录目1.编制依据....................................................... 3-2.工程概况 (4)3.现场情况........................ (4)4.设计思路 (4)5.掘工准备 (5)6.防护架体构造要求 (6)7.搭、拆高压线防护架子安全施工要点 (7)&构架杆件及材质要求 (10)9.搭设高压线防护架子安全技术措施 (10)10.搭、拆高压线防护架子需特别注意的安全事项 (12)11.应急预案 (13)12.附图......................................... 错误!未定义书签。
1.编制依据略3.分项工程情况现场基坑南侧设置一台ST7015型塔式起重机,塔高90m,臂长70m。

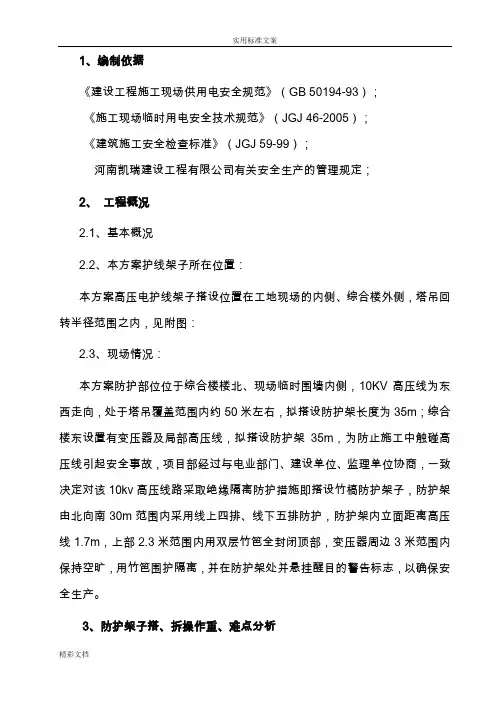

现场西南侧围墙内有一东西走向IOkv高压线,高压线距地7.E,距北侧塔吊中心31.2m。
(图OoI)4.设计思路4.1防护目的4.1.1防止建筑物顶部由于人员操作失误材料从南侧下落时击伤高压线及变压器。
4.1.2塔吊吊物时,防止被吊物水平方向冲击高压线及变压器。
4.1.3塔吊吊物时,防止被吊物通过高压线上空意外脱钩,被吊物从上方击伤高压线及变压器。
4.2防护范围根据现场平面布置及施工安排,结合现场高压线位置及塔吊运转半径确定高压线防护范围搭设防护架。
4.3防护时间防护架定于塔吊投入使用之前搭设及验收完成(13年5月T5年3月),在屋面及外装修施工至低于高压线6m后拆除。
4.4防护措施4.4.1现场支搭木质防护架防护高压线与变压器,防护架顶部满铺5cm厚木板,木板上面满铺密目安全网并固定牢固,防止落物从上方击伤高压线与变压器。
立面防护采用大眼锦纶安全网。
4.4.2变压器面向建筑物一侧,防护架上悬挂15mm厚竹编板,防止落物及被吊物击伤变压器。
4.4.3变压器上方防砸板上铺塑料布,防止雨水淋到变压器裸露部分导致连电。
高压线防护架子搭、拆施工方案
一、方案概述
高压线防护架子是在高压线附近施工时必不可少的设备,能够有效隔离施工人
员和设备与高压线的直接接触,确保施工安全。
本文将详细介绍高压线防护架子的搭建和拆除方案。
二、搭建方案
1.材料准备
–4根长度合适的支撑柱
–适量的横向连接杆
–扳手、螺丝刀等工具
2.确定搭建位置
–根据施工需要和高压线位置,确定搭建高压线防护架子的具体位置。
3.搭建步骤
–将支撑柱按照一定间距竖立在地面上
–使用横向连接杆将支撑柱连接在一起,形成一个稳固的框架
–确认架子搭建完成后,使用工具将连接处拧紧,确保架子牢固稳定
4.注意事项
–搭建过程中需注意支撑柱的稳固性,确保不会因风吹倒或其他原因导致危险发生。
–在搭建过程中要确保高压线防护架子与高压线保持一定距离,避免触碰。
三、拆除方案
1.安全检查
–在拆除高压线防护架子之前,需对整个架子进行安全检查,确保无松动、损坏等情况。
2.拆除步骤
–逆向操作搭建步骤,先拆除连接杆,再将支撑柱依次取下。
–拆除完成后,将架子各部分分别整理好,方便下次使用。
3.注意事项
–拆除过程中需注意操作人员的安全,避免在拆除过程中发生人为意外。
–拆除后需对架子进行清理和检查,确保下次使用时无安全隐患。
四、总结
搭建和拆除高压线防护架子是一项重要的安全工作,必须严格按照操作规程进行操作,确保施工人员和设备的安全。
在实际操作中,应根据具体情况灵活调整方案,保证工作顺利进行。
希望本文提供的高压线防护架子搭建和拆除方案对您有所帮助。
10kV高压线护线架子搭设施工方案高压线护线架子的搭设对于保障电力线路的安全运行至关重要。
本文将从施工方案的角度,详细介绍10kV高压线护线架子的搭设工作。
一、前期准备工作1.确认施工区域的具体位置和线路走向。
2.对施工区域进行现场勘测,确定地形、周边环境等情况。
3.准备好所需的搭设工具和材料,包括护线架子、吊装设备等。
二、施工流程1. 确定搭设位置在确定好施工区域后,根据电力线路要求和实际情况,确定护线架子的搭设位置。
2. 安装基础支撑根据设计要求,进行基础支撑的安装工作,确保护线架子的稳固性和可靠性。
3. 搭设护线架子将护线架子按照设计要求,逐层搭设起来,注意梁、柱等部件的连接牢固、位置准确。
4. 连接导线和接地在护线架子搭设完成后,安装导线和接地设备,确保电力线路的正常导电和接地运行。
5. 定位调整对搭设好的护线架子进行定位调整,保证线路的整体稳定性和垂直度。
6. 安全检查完成护线架子的搭设后,进行全面的安全检查,确保设施无缺陷、无漏接等安全隐患。
三、施工注意事项1.施工过程中要严格按照设计要求和工艺流程进行操作,不得随意更改。
2.遇到特殊情况需立即停工,并向相关部门汇报和处理。
3.严格遵守安全操作规程,做好安全防护工作,确保施工人员人身安全。
4.施工结束后,做好清理工作,保持施工现场整洁有序。
四、施工总结通过本文所述的10kV高压线护线架子搭设施工方案,可以保障电力线路的安全稳定运行。
在实际施工中,施工人员应严格执行相关规范要求,确保施工质量和安全。
五、结语护线架子的搭设工作是电力线路建设中不可或缺的环节,只有合理规范地进行施工,才能确保电力线路的安全稳定运行。
希望本文的施工方案能为相关工作者提供一定的参考和指导。
10kV高压线防护架子搭拆施工安全方案1编制依据《建设工程施工现场供用电安全规范》(GB 50194-93);《施工现场临时用电安全技术规范》(JGJ 46-2005);《建筑施工安全检查标准》(JGJ 59-99);本工程施工组织设计。
2工程概况2.1基本概况:2.2本方案护线架子所在位置:本方案高压电护线架子搭设位置在工地现场的东侧,商住楼塔吊回转半径范围之内,全长约130m,见下图:高压线保护措施:采用绝缘材料毛竹搭设警示保护架,搭设参数为:步高1.8m,宽度为立杆距高压线1.5m,搭设高度为超过高压线2m,长度为130米。
同时在高压线保护架上设警示线,警示牌:“高压线危险”。
2.3现场情况:计划建设的商住楼东侧4-5米有正南北走向的10kv高压线。
同时,通往本工程项目办公区及生活区的必经通道也正与这条10kv外电架空线路交叉。
另外,该高压线路在本工程商住楼塔吊调运回转半径范围之内。
由于《施工现场临时用电安全技术规范》(JGJ46-2005)及其他相关规范条文的要求,又由于本工程施工现场空间不足的实际情况,项目部经过与建设单位、监理单位协商,一致决定对该10kv高压线路采取绝缘隔离防护措施即搭设毛竹防护架子外挂密目安全网,并悬挂醒目的警告标志,以确保安全生产。
3防护架子搭、拆操作重点、难点分析3.1操作重点由于作业面无法展开,高压线防护架子搭设周期较长,而该高压线路不可能为此长时间保持停止通电,采取在断电情况下进行操作比较困难,所以确保在高压线带电情况下进行搭设防护架子的安全施工,是本方案操作实施的安全重点。
另由于施工现场场地狭小,防护架子搭拆现场同时又是其他工种施工操作的作业现场,因此做好各工作穿插作业、垂直交叉作业的安全防护工作是另一重点。
3.2操作难点本工程高压外电线路防护架子南北水平方向总体较长、垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之一4施工现场主要危险因素分析与防范4.1 现有钢筋、管材、设备转移过程中发生物体打击事故。
编号:AQ-BH-07984( 管理资料)单位:_____________________审批:_____________________日期:_____________________WORD文档/ A4打印/ 可编辑10kV高压线防护架子搭、拆施工方案Construction scheme for erection and dismantling of 10kV High voltage line protective frame10kV高压线防护架子搭、拆施工方案说明:施工方案是根据一个施工项目制定的实施方案;是根据项目确定的,有些项目简单、工期短就不需要制订复杂的方案。
1、编制依据《建设工程施工现场供用电安全规范》(GB50194-93);《施工现场临时用电安全技术规范》(JGJ46-2005);《建筑施工安全检查标准》(JGJ59-99);本公司有关安全生产的管理规定;2、工程概况2.1、基本概况1、龙飞·金江新城A-1标段,是由4个高层住宅、4个两层商铺和1个地下车连体组合而成,工程位于金寨县梅山老县城金江大道西北侧。

结构类型为框剪墙;建筑面积约为:5万㎡;建筑层数:A1#、A3#楼17层,总高为51.5m;A2#、A5#楼22层,总高为71.2m。
建筑功能为住宅。
2.2、本方案护线架子所在位置:本项目高压线在工地现场的东南角,金江大道北侧绿化带内,延着A-1标段围墙东西走向。
经现场勘查,在塔吊回转半径范围内047#杆和059#杆,两杆之间全长约180m,防护架搭设平面布置详见下图:2.3、现场情况:本方案防护部位位于A1标段东南方、现场临时围墙处,10KV 高压线为东西走向,处于塔吊覆盖范围内约180米左右,为防止施工中触碰高压线引起安全事故,项目部经过与建设单位、监理单位协商,一致决定对该10kv高压线路采取绝缘隔离防护措施,即搭设毛竹防护架子,外挂密目安全网,并悬挂醒目的警告标志,以确保安全生产。
10kV高压线防护施工方案1、编制依据《建设工程施工现场供用电安全规范》(GB 50194-93);《施工现场临时用电安全技术规范》(JGJ 46-2005);《建筑施工安全检查标准》(JGJ 59-99);本公司有关安全生产的管理规定;2、工程概况2.1、本方案护线架子所在位置:本方案高压电护线架子搭设位置在工地现场的东南角、9#楼外侧,1#塔吊回转半径范围之内,见下图:2.3、现场情况:本方案防护部位位于9#楼东南角、现场临时围墙外侧,10KV高压线为南北走向,处于塔吊覆盖范围内约36米左右,拟搭设长度45m,下线杆距9#楼外墙脚手约2.50米,为防止施工中触碰高压线引起安全事故,项目部经过与建设单位、监理单位协商,一致决定对该10kv高压线路采取隔离防护措施即搭设竹槁防护架子,顶端防护架由北向南10m范围内采用双层竹笆防护,北端立面距离高压线引下处,上下各2米范围内用竹笆全封闭,并在防护架处悬挂醒目的警告标志,以确保安全生产。
3、防护架子搭、拆操作重、难点分析3.1、操作重点高压线防护架子搭设周期相对较短,施工过程中应请业主向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一。
3.2、操作难点3.2、1本工程高压外电线路防护架搭设地段不在业主规划的建筑红线内,需请业主协调好防护架的搭设场地,这是难点之一。
3.2、2本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之二。
4 、施工现场主要危险因素分析与防范4.1、搭、拆防护架子操作过程违章操作造成高处坠落事故。
防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定。
10kV高压线防护架子搭、拆施工方案(正式版)编制:___________________审核:___________________日期:___________________10kV高压线防护架子搭、拆施工方案1、编制依据《建设工程施工现场供用电安全规范》(GB 50194-93);《施工现场临时用电安全技术规范》(JGJ 46-2005);《建筑施工安全检查标准》(JGJ 59-99);《北京市建筑施工安全技术操作规程》(DBJ01-62-2002);本公司有关安全生产的管理规定;2、工程概况2.1、基本概况2.2、本方案护线架子所在位置:本方案高压电护线架子搭设位置在工地现场的东南角、5楼外侧, 1塔吊回转半径范围之内, 全长约2m, 见下图:2.3、现场情况:本方案防护部位位于5楼东南角、现场临时围墙外侧, 10KV高压线为东西走向, 处于塔吊覆盖范围内约2米左右, 下线杆距5楼外墙脚手约5米, 为防止施工中触碰高压线引起安全事故, 项目部经过与建设单位、监理单位协商, 一致决定对该10kv高压线路采取绝缘隔离防护措施即搭设杉槁防护架子外挂密目安全网, 并悬挂醒目的警告标志, 以确保安全生产。
3、防护架子搭、拆操作重、难点分析3.1、操作重点高压线防护架子搭设周期相对较短, 施工过程中应向当地电力主管部门申请停电作业, 但该高压线路不可能为此长时间处于停电状态, 所以, 在与电力主管部门协商确定停电日期后, 准备充足的材料, 精心组织施工力量, 确保在规定的时间内完成高压线防护架的搭设工作, 这是工作的重点之一。
3.2、操作难点本工程高压外电线路防护架子垂直高度较大, 受季风影响较大, 在无其他支承点的情况下确保防护架子整体稳定性是操作难点之一。
4 、施工现场主要危险因素分析与防范4.1、搭、拆防护架子操作过程违章操作造成高处坠落事故。
防范措施:架子工必须经过专门安全培训, 考核合格, 持证上岗;施工操作前做好安全教育, 高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底, 随搭(拆)随加固, 不能一次性完成搭(拆)作业时, 离开现场前必须做好架体临时支撑, 确保架体稳定。

高压线防护搭拆方案范本一、根据《塔式起重机安全操作规程》第三项第三十六条文规定起吊臂与起吊物必须与高低架空线路保持安全距离,(1)距离低压供电线路水平距离不小于____米,(2)距离高压线路水平距离不小于____米,垂直距离不小于____米。
二、临时用电安全技术规范规定,在高压线路下方不得搭设临建,不准堆放材料,在高压线一侧作业时必须保证____米以上水平距离,达不到距离时,必须采取防护隔离措施,防止施工人员作业时金属料具碰触高压线造成触电事故,特制定安全防护支搭方案如下。
三、搭设注意事项:(1)搭设人员必须持证上岗,搭设人员应穿绝缘鞋,头戴安全帽,身穿紧身衣,腰系安全带。
(2)传递铅丝采用绳索运送,严禁抛掷铅丝和其它金属料具,防止碰触高压线,变压器或伤及行人。
(3)遵守安全操作规程,执行安全交底。
(4)避开上下交叉作业,注意公路上的行人及车辆,设置警戒区和专门巡视人员,由电工专业人员进行监护,确保安全生产。
四、材料要求(1)杉木。
禁止使用腐朽、断裂,杉木小头直径小于8公分,要立杆加密,搭接长度要加长。
(2)脚手板使用平整、无腐朽、断裂,铅丝采用____号铅丝。
五、具体支搭方法:1、北侧长度____米,宽为____米,高度超过高压线____米,立杆共三排,里边两排立杆高度为距离高压线____米,南侧面1排高出高压线____米,距离高压线____米南侧面水平距离。
由于施工现场地面硬化,杉木不能埋入地下,采用电锤或水钻打眼;预埋,钢筋和铁管长度埋入地下不小于70公分与立杆帮扎牢固。
2、立杆纵向间距为____米,横向间距为____米,大横杆间距____米,剪刀撑横向每____米设置一组,与小横杆绑扎牢固,延续到顶,纵向每5根立杆设置一组,南北两面全部支搭到顶。
立杆、大横杆、剪刀撑必须大小头错开绑扎,立杆最上一根搭接是大头冲上。
3、踏步戗每____米设置一组,搭设角度根据现场实际情况制定,在南侧面支搭踏步戗与小横杆绑牢。
1、编制依据《建设工程施工现场供用电安全规范》(GB 50194-93);《施工现场临时用电安全技术规范》(JGJ 46-2005 );《建筑施工安全检查标准》(JGJ 59-99 );河南凯瑞建设工程有限公司有关安全生产的管理规定;2、工程概况、基本概况、本方案护线架子所在位置:本方案高压电护线架子搭设位置在工地现场的内侧、综合楼外侧,塔吊回转半径范围之内,见附图:、现场情况:本方案防护部位位于综合楼楼北、现场临时围墙内侧, 10KV高压线为东西走向,处于塔吊覆盖范围内约 50 米左右,拟搭设防护架长度为 35m;综合楼东设置有变压器及局部高压线,拟搭设防护架 35m,为防止施工中触碰高压线引起安全事故,项目部经过与电业部门、建设单位、监理单位协商,一致决定对该10kv 高压线路采取绝缘隔离防护措施即搭设竹槁防护架子,防护架由北向南30m范围内采用线上四排、线下五排防护,防护架内立面距离高压线,上部米范围内用双层竹笆全封闭顶部,变压器周边3 米范围内保持空旷,用竹笆围护隔离,并在防护架处并悬挂醒目的警告标志,以确保安全生产。
3、防护架子搭、拆操作重、难点分析、操作重点高压线防护架子搭设周期相对较短,施工过程中应向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一。
、操作难点3.2.1本工程高压外电线路防护架搭设地段不在业主规划的建筑红线内,需请业主协调好防护架的搭设场地,这是难点之一。
3.2.2本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之二。
4、施工现场主要危险因素分析与防范、搭、拆防护架子操作过程违章操作造成高处坠落事故。
防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定。
目录一、编制依据 (2)二、工程概况 (2)三、防护架子搭、拆操作重、难点分析 (3)四、现场主要危险因素分析与防范 (3)五、施工准备 (3)六、安全管理领导小组 (4)七、搭、拆高压线防护架子施工要点 (5)八、高压线防护架安全技术管理措施 (10)九、绿色施工管理措施 (12)一、编制依据1、《建设工程施工现场供用电安全规范》 GB50194-19932、《施工现场临时用电安全技术规范》 JGJ46-20053、《建筑施工安全检查标准》 JGJ59-20114、《建筑施工木脚手架安全技术规范》 JGJ164-2008二、工程概况本工程位于北京经济技术开发区N8M1地块,总建筑面积85341.47m2,其中地上建筑面积48082.76m2,地下建筑面积37258.71m2。
设计±0.000相当于绝对标高29.400m,檐口高29.95m。
地下为三层,功能为数据机房、油机房、配电房、冷冻机组、蓄冰池、水泵房等;地上为五层,功能为数据机房、配电房等;在一层和负一层局部集中设置办公用房。
现场有一10kV高压线,位于基坑西侧。
此高压线处于现场布置的2#塔吊回转半径范围内,如下图所示。
根据建设部颁布的《施工现场临时用电安全技术规定》(JGJ46-2005)中规定,起重机的任何部位或被吊物边缘与10kV的架空线路边线最小水平距离不得小于2m,竖直距离不小于3m。
为确保正常供电和施工人员的人身安全,现场采用杉木搭设防护架体,架体外立面满挂大眼网,并参照CI设置安全警示牌。
三、防护架子搭、拆操作重、难点分析1、操作重点由于高压线防护架子搭设长度较长、较高,作业人员在搭近至高压线时,须特别注意杉杆不得与高压线相碰,是本方案操作实施的安全重点。
2、操作难点本工程高压外电线路防护脚手架垂直高度较大,确保防护架子整体稳定性是操作难点。
四、现场主要危险因素分析与防范五、施工准备1、技术准备搭设防护架之前,勘察作业现场,全面熟悉现场情况,做好防护架子搭设的安全施工组织设计;防护架作业人员经过相应安全、技术培训,操作人员经考试合格持证上岗,严格贯彻执行防护架支搭工艺标准及操作规程,确保防护架安全。
搭、拆高压线防护架子安全施工方案1、设护线架子施工程序确定立杆位置、清理现场→挖立杆坑→竖立杆→绑扫地大横杆→绑扫地小横杆→第一步大横杆→第一步小横杆→第二步大横杆→第二步小横杆→临时斜支撑→第三步大横杆→第三步小横杆→加设剪刀撑→接立杆、斜撑、剪刀撑→铺顶端脚手板→挂设安全网→组织验收1.1立杆坑:坑深1000mm,坑底直径稍大于坑口直径,这样可容纳较多的回填土,尽量减少对坑口自然土的破坏,便于将立杆挤紧,埋设稳固。
回填土要分层夯实,做好排水措施,防止积水引起脚手架下沉。
1.2扫地杆:按要求竖立杆并做好立杆根部处理后,即可在立杆底部加绑扫地杆。
1.3竖立杆:立杆应大头朝下,上下垂直,立杆杆身垂直偏差不得超过架高度的1/1000,且不得大于100mm。
不得向两边偏斜。
最后一根立杆应大头朝上,为使立杆顶端齐平,可将高出的立杆向下错动。
立杆竖好后,应纵成行,横成方,杆身垂直。
立杆弯曲时,其弯曲面应顺纵向方向,既不能朝墙面也不能背墙面,以保证大横杆能与立杆接触良好。
立杆必须按规定进行接长,相邻立杆的接头至少应错开一步架,接头的搭接长度不得小于1.5m。
为使接长后的立杆位于同一平面内,上下立杆的接头应沿纵向错开。
立杆时必须2~3人配合操作。
1.4绑大横杆:脚手架两端大横杆的大头应朝外伸出立杆200~300mm。
绑扎第一步架的大横杆时,应检查立杆是否埋正、埋牢。
同一步架的大横杆大头朝向应一致,上下相邻两步架的大横杆大头朝向应相反,以增强脚手架的整体稳定。
大横杆绑扎在立杆内侧,沿纵向平放。
大横杆必须按规定进行接长,接头应置于立杆处,并使小头压在大头上,搭接长度不小于1.5m。
上下相邻大横杆的接头应错开一个立杆。
1.5绑小横杆:小横杆绑在大横杆上,大头朝里。
小横杆绑在立杆上,等距离均匀布置,上下相邻的两排小横杆应绑在立杆的不同侧面。
小横杆伸出立杆部分长度不得小于300mm。
1.6绑斜撑、剪刀撑、抛撑:脚手架搭设至三步以上时,即应绑设抛撑、斜撑(脚手架长15m以内)、剪刀撑(脚手架长超过15m)。
1、编制依据《建设工程施工现场供用电安全规范》(GB 50194-93);《施工现场临时用电安全技术规范》(JGJ 46-2005);《建筑施工安全检查标准》(JGJ 59-99);河南凯瑞建设工程有限公司有关安全生产的管理规定;2、工程概况2.1、基本概况2.2、本方案护线架子所在位置:本方案高压电护线架子搭设位置在工地现场的内侧、综合楼外侧,塔吊回转半径范围之内,见附图:2.3、现场情况:本方案防护部位位于综合楼楼北、现场临时围墙内侧,10KV高压线为东西走向,处于塔吊覆盖范围内约50米左右,拟搭设防护架长度为35m;综合楼东设置有变压器及局部高压线,拟搭设防护架35m,为防止施工中触碰高压线引起安全事故,项目部经过与电业部门、建设单位、监理单位协商,一致决定对该10kv高压线路采取绝缘隔离防护措施即搭设竹槁防护架子,防护架由北向南30m范围内采用线上四排、线下五排防护,防护架内立面距离高压线1.7m,上部2.3米范围内用双层竹笆全封闭顶部,变压器周边3米范围内保持空旷,用竹笆围护隔离,并在防护架处并悬挂醒目的警告标志,以确保安全生产。
3、防护架子搭、拆操作重、难点分析3.1、操作重点高压线防护架子搭设周期相对较短,施工过程中应向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一。
3.2、操作难点3.2.1本工程高压外电线路防护架搭设地段不在业主规划的建筑红线内,需请业主协调好防护架的搭设场地,这是难点之一。
3.2.2本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之二。
4 、施工现场主要危险因素分析与防范4.1、搭、拆防护架子操作过程违章操作造成高处坠落事故。
防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定。
1、编制依据《建设工程施工现场供用电安全规范》(GB50194-93);《施工现场临时用电安全技术规范》(JGJ46—2005);《建筑施工安全检查标准》(JGJ59—99);ﻫ河南凯瑞建设工程有限公司有关安全生产的管理规定;2、工程概况2.1、基本概况2。
2、本方案护线架子所在位置:本方案高压电护线架子搭设位置在工地现场的内侧、综合楼外侧,塔吊回转半径范围之内,见附图:2.3、现场情况:本方案防护部位位于综合楼楼北、现场临时围墙内侧,10KV高压线为东西走向,处于塔吊覆盖范围内约50米左右,拟搭设防护架长度为35m;综合楼东设置有变压器及局部高压线,拟搭设防护架35m,为防止施工中触碰高压线引起安全事故,项目部经过与电业部门、建设单位、监理单位协商,一致决定对该10kv高压线路采取绝缘隔离防护措施即搭设竹槁防护架子,防护架由北向南30m范围内采用线上四排、线下五排防护,防护架内立面距离高压线1.7m,上部2.3米范围内用双层竹笆全封闭顶部,变压器周边3米范围内保持空旷,用竹笆围护隔离,并在防护架处并悬挂醒目的警告标志,以确保安全生产。
3、防护架子搭、拆操作重、难点分析3。
1、操作重点高压线防护架子搭设周期相对较短,施工过程中应向当地电力主管部门申请停电作业,但该高压线路不可能为此长时间处于停电状态,所以,在与电力主管部门协商确定停电日期后,准备充足的材料,精心组织施工力量,确保在规定的时间内完成高压线防护架的搭设工作,这是工作的重点之一.3。
2、操作难点3.2。
1本工程高压外电线路防护架搭设地段不在业主规划的建筑红线内,需请业主协调好防护架的搭设场地,这是难点之一。
3。
2。
2本工程高压外电线路防护架子垂直高度较大,受季风影响较大,在无其他支承点的情况下确保防护架子整体稳定性是操作难点之二。
4、施工现场主要危险因素分析与防范4。
1、搭、拆防护架子操作过程违章操作造成高处坠落事故.防范措施:架子工必须经过专门安全培训,考核合格,持证上岗;施工操作前做好安全教育,高空作业按要求佩挂安全带及其他劳动保护用品;搭、拆过程中严格执行安全技术交底,随搭(拆)随加固,不能一次性完成搭(拆)作业时,离开现场前必须做好架体临时支撑,确保架体稳定。
4.2 、在高压外电线路正下方搭设防护架子,竖立杆时高举杉槁触及高压线发生事故.防范措施:施工作业之前,向上级领导申请,整个搭、拆操作过程断电操作,至少应确保在防护架子最高层搭、拆操作时,必须断电操作;对工人加强安全教育,搭、拆过程中注意与高压线路保持安全距离;施工操作人员做好个人劳保用品。
4。
3、作业现场与其他工种交叉作业发生物体打击事故。
防范措施:错开作业时间,尽量避免交叉作业;搭、拆作业现场设置隔离区,悬挂明显的警告标志,安排专人负责巡查、监护,闲杂人员不得进入作业现场。
4。
4 、现有塔吊调运材料碰撞防护架搭设操作人员或触及高压线。
防范措施:高压线防护架子搭设完成并验收之前,不得在高压电线区域内运行塔吊作业。
4.5、防护架搭设在施工现场之内,防止人员攀登发生触电事故。
防范措施:在架体下方距地2米范围内,使用旧竹胶板全封闭,并挂设显目的警告标志牌,并定期安排专人巡视,确保安全.5 、施工准备5。
1、技术准备搭设脚手架之前,勘察作业现场,全面熟悉现场情况,做好防护架子搭设的安全施工组织设计;脚手架作业人员经过相应安全、技术培训,操作人员经考试合格持证上岗,严格贯彻执行脚手架支搭工艺标准及操作规程,确保脚手架安全.对操作人员做好安全技术交底,确保安全施工.5.2、物资准备5.2.1、竹槁(1)竹架竹材应选用生产四年期以上竹材(2)立杆:大横杆有效部分的小头直径(含剪力撑)、斜撑等不得小于7.0cm;小横杆有效部分的小头直径不得小于8.0cm。
(3)禁止使用青嫩、枯脆、裂纹直通两节以上的竹材.(4)毛竹可用8#(或10#)镀锌铁丝,次品和锈蚀严重的铁丝禁止使用。
5.2。
2、竹笆板防护竹笆板应使用有韧性,规格为1米X1.5米,严禁使用损坏或腐朽的竹笆板,并与小横杆、托杆绑扎牢固。
5.2。
3、镀锌铁丝本方案竹木脚手架使用的绑扎材料主要采用10号镀锌铁丝,直径为3。
5mm,抗拉强度为1000N/mm²;镀锌铁丝使用时不允许用火烧,次品和锈蚀严重的镀锌铁丝不得使用。
5.2。
4、附件操作人员劳保用品等均应有出厂合格证、质量检测报告等.警告标示牌按标准规范采取现场制作或购买成品。
5。
3、现场准备组织人员对现场进行清除,提前对现场各种材料、管线进行转移,同时对操作工人进行安全教育,重点讲解木架子搭设过程中需要注意的安全事项,为防护架搭设做好充分准备。
6 、施工部署6.1、组织架构现场总指挥→现场安全负责人→搭设作业班组长→现场技术负责人→现场急救负责人→操作工人6。
2、岗位职责现场总指挥:负责高压线防护架子搭、拆施工现场总体策划、组织、指挥与协调工作.现场安全负责人:负责编制高压线防护架子搭、拆施工专项安全方案及安全技术交底,对施工操作人员进行安全教育工作,并在操作过程对现场进行安全检查、落实各项安全措施。
现场技术负责人:参与编制高压线防护架子搭、拆施工专项安全方案,负责为高压线防护架子的搭、拆施工提供技术支持.物资供应负责人:根据高压线防护架子搭、拆施工专项安全方案,做好物资准备,并在护线架子搭设过程中了解现场各项物资的需求情况,保证物资充足。
现场巡查负责人:负责对施工现场进行巡视检查,禁止闲杂人员进入施工现场;确保高压线防护架子搭、拆施工专项安全方案及安全技术交底能落实到位。
搭设作业班组长:负责操作人员劳动力的组织与协调工作,协助监督,确保安全生产。
现场临电负责人:负责临时用电的接线工作,处理在高压电附近施工所涉及到的各类问题。
现场急救负责人:负责对施工现场有可能发生的高处坠落、物体打击、触电事故等伤员患者的现场急救及向外界社会呼救等方面事宜。
7、搭、拆高压线防护架子安全施工要点7.1、护线架体结构形式护线架体采用满堂脚手架形式,立杆南北向间距1.8米,东西向间距1.5米;边侧立杆高度为10.9米,内侧立杆高度为距高压线下2米;立杆之间采用大小横杆连接,南北向设立剪刀撑,上下两道,东西向间距为1.5米;护架上部满铺5cm厚的杉木板两层,下层距高压线1.5m。
具体防护架结构形式见附图7。
2、搭设护线架子施工程序确定立杆位置、清理现场→挖立杆坑→竖立杆→绑扫地大横杆→绑扫地小横杆→第一步大横杆→第一步小横杆→第二步大横杆→第二步小横杆→临时斜支撑→第三步大横杆→第三步小横杆→加设剪刀撑→接立杆……绑斜撑、剪刀撑→铺顶端脚手板→挂设安全网→组织验收7.2.1、立杆坑:坑深1000mm,坑底直径稍大于坑口直径,这样可容纳较多的回填土,尽量减少对坑口自然土的破坏,便于将立杆挤紧,埋设稳固。
回填土要分层夯实,做好排水措施,防止积水引起脚手架下沉。
7.2。
2、扫地杆:按要求竖立杆并做好立杆根部处理后,即可在立杆底部加绑扫地杆。
7。
2.3、竖立杆:立杆应大头朝下,上下垂直,立杆杆身垂直偏差不得超过架高度的1/1000,且不得大于100mm.不得向两边偏斜.最后一根立杆应大头朝上,为使立杆顶端齐平,可将高出的立杆向下错动。
立杆竖好后,应纵成行,横成方,杆身垂直。
立杆弯曲时,其弯曲面应顺纵向方向,既不能朝着高压线方向也不能背着高压线方向,以保证大横杆能与立杆接触良好。
立杆必须按规定进行接长,相邻立杆的接头至少应错开一步架,接头的搭接长度不得小于1.5m。
为使接长后的立杆位于同一平面内,上下立杆的接头应沿纵向错开。
立杆时必须2~3人配合操作。
7.2.4、绑大横杆:脚手架两端大横杆的大头应朝外伸出立杆200~300mm.绑扎第一步架的大横杆时,应检查立杆是否埋正、埋牢。
同一步架的大横杆大头朝向应一致,上下相邻两步架的大横杆大头朝向应相反,以增强脚手架的整体稳定.大横杆绑扎在立杆内侧,沿纵向平放。
大横杆必须按规定进行接长,接头应置于立杆处,并使小头压在大头上,搭接长度不小于1。
5m。
上下相邻大横杆的接头应错开一个立杆.7.2。
5、绑小横杆:小横杆绑在大横杆上,大头朝里。
小横杆绑在立杆上,等距离均匀布置,上下相邻的两排小横杆应绑在立杆的不同侧面。
小横杆伸出立杆部分长度不得小于300mm。
7.2.6、绑斜撑、剪刀撑:脚手架搭设至三步以上时,即应绑设斜撑、剪刀撑。
斜撑设置为东西向,在脚手架的外侧,与地面成45。
角倾斜,底端埋入土中500mm;剪刀撑设置在脚手架内侧,南北向,是与地面成45。
~60。
角的交叉杆件。
从下至上与脚手架其它杆件同步搭设,杆件的端部应交于立杆与大横杆的结点处,并与立杆和大横杆绑牢。
剪刀撑本身与立杆、大横杆相交处应绑牢。
剪刀撑设置成上下两道,纵向连续设置,与东西向立杆对应。
7.2.7、铺竹笆板:防护架子的顶端应铺设双层竹笆板.由北向南敷设25m长,在顶部小横杆上,铺设与大横杆同向的纵向竹竿,间距不大于30cm,在纵向竹竿上铺设竹笆板,竹笆板之间搭接不小于10cm,且在搭接下方必须铺设毛槁杆件。
躺杆与小横杆,竹笆板与躺杆必须用镀锌铅丝绑扎牢固,以防坠落伤人7.2.8、组织验收:护线架子搭设完毕并挂设安全网及警告标示后,由施工负责人召集技术、安监、搭设班组三方人员,进行外观和实测检验。
检验合格后方可正式使用.7.2.9、护线架子搭设示意图,详见附图。
7.3、拆除防护架子安全操作要点7.3.1、拆除架子时,作业区周围及进出口处,必须派有专人看护,严禁非作业人员进入危险区域,并且要注意高压线及变压器等电路设施,严禁碰触。
7.3.2、严格遵循由上而下按层按步的拆除,后绑者先拆,先绑者后拆,先拆栏杆,脚手板、剪刀撑,而后拆除小横杆、大横杆、斜支撑等。
7.3。
3、拆杆和放杆时,必须由2-3人协同操作,拆顺水杆时应由站在中间的人将杆转向将大头顺下,握住小头尽量下递,等上方人员接到下方人员接住的通知后再放手。
严禁向下抛物。
7.3。
4、操作人员必须佩带安全带及安全帽,拆除的全部过程中应指定一个责任心强技术水平高的工人担任指挥,并负责拆除、撒料和看护全部操作人员的安全作业,拆除过程中注意架子的缺扣、崩扣,避免踩在滑动的杆件上发生事故。
7。
3.5、拆除连接件须注意,上一层立杆、水平杆未拆除时,禁止拆除下层连接件,连接件须随末层杆件一同拆除。
8、搭设高压线防护架子安全技术措施8.1、架子工岗位要求8.1。
1、所有进场作业的架子工,都必须经专业安全技术培训,考试合格,持特种作业操作证上岗作业。
架子工在操作实习阶段,必须在技术熟练的技工带领、指导下操作,非架子工未经同意不得单独进行作业.8.1.2、班组(队)接受任务后,必须组织全体人员,认真领会安全技术交底具体要求,研讨搭设方法,明确分工,并派1名技术好、有经验的人员负责搭设技术指导和监护。
