高炉砌筑工艺改进-高炉本体风口砖砌筑
- 格式:ppt
- 大小:810.50 KB
- 文档页数:30


高炉本体砌筑施工工法高炉本体砌筑施工工法前言:高炉本体砌筑是冶金工程中重要的环节,施工质量直接影响高炉的安全稳定运行。
本文将介绍一种高炉本体砌筑施工工法,以满足实际工程需要。
工法特点:该工法采用高强度耐火砖和预制块进行砌筑,具有施工速度快、砌块精度高、施工质量可控等特点。
通过科学的施工组织和全面的施工措施,能够确保高炉本体的稳定性和安全性。
适应范围:该工法适用于各种规模的高炉本体砌筑施工,无论是新建高炉还是旧高炉修复,都能够满足施工需求。
工艺原理:该工法基于高炉本体结构的工艺原理,通过对施工工法与实际工程之间的联系进行深入分析和解释。
采取科学的技术措施,如合理布置砌筑钢筋、控制砌筑泥浆配比、加强砌筑后期养护等,使工法能够在实际应用中取得良好的效果。
施工工艺:该工法包括砂浆配制、砌筑模板制作、铺砖砌筑、细部处理等施工阶段。
每个阶段都有详细的施工步骤和注意事项,以确保施工过程中每一个细节都能正确执行。
劳动组织:根据施工工艺的不同阶段,可以合理组织施工人员和专业技术人员,以确保施工过程的顺利进行。
机具设备:该工法需要使用的机具设备包括搅拌机、搬运机、起重机、模板制作机床等。
对每种机具设备的特点、性能和使用方法进行详细介绍,以便读者了解并正确使用。
质量控制:为保证施工过程中的质量达到设计要求,需要进行严格的质量控制。
包括砌筑材料的质量检测、施工现场的检查和监督等措施,以确保每一个细节都符合要求。
安全措施:施工中的安全非常重要,特别是高炉本体砌筑施工有很多潜在的危险因素。
需要针对各个施工阶段制定相应的安全措施,如防护设施的设置、安全教育和培训等,以保障施工人员的安全。
经济技术分析:通过对施工工法的施工周期、施工成本和使用寿命等进行分析,可以评估其经济效益和技术可行性。
提供依据和参考,帮助读者做出决策。
工程实例:通过介绍一个具体的高炉本体砌筑施工工程实例,以实际案例证明该工法的可行性和成功性。
总结:该高炉本体砌筑施工工法具备明确的工艺原理、详细的施工工艺、科学的劳动组织、适配的机具设备、可靠的质量控制和有效的安全措施。

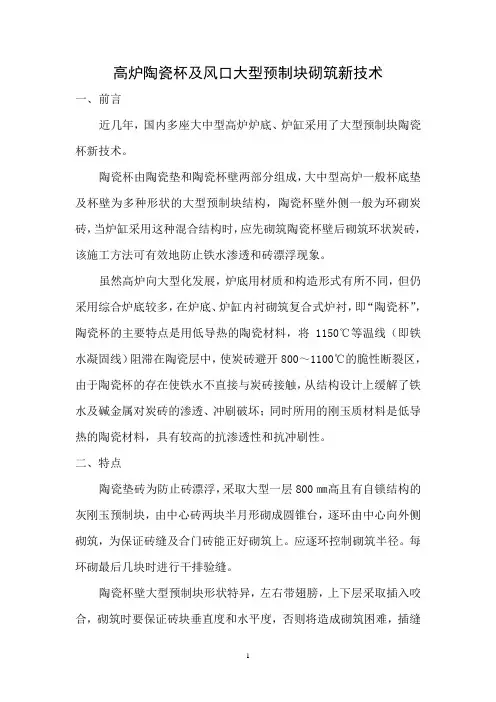

高炉陶瓷杯及风口大型预制块砌筑新技术一、前言近几年,国内多座大中型高炉炉底、炉缸采用了大型预制块陶瓷杯新技术。
陶瓷杯由陶瓷垫和陶瓷杯壁两部分组成,大中型高炉一般杯底垫及杯壁为多种形状的大型预制块结构,陶瓷杯壁外侧一般为环砌炭砖,当炉缸采用这种混合结构时,应先砌筑陶瓷杯壁后砌筑环状炭砖,该施工方法可有效地防止铁水渗透和砖漂浮现象。
虽然高炉向大型化发展,炉底用材质和构造形式有所不同,但仍采用综合炉底较多,在炉底、炉缸内衬砌筑复合式炉衬,即“陶瓷杯”,陶瓷杯的主要特点是用低导热的陶瓷材料,将1150℃等温线(即铁水凝固线)阻滞在陶瓷层中,使炭砖避开800~1100℃的脆性断裂区,由于陶瓷杯的存在使铁水不直接与炭砖接触,从结构设计上缓解了铁水及碱金属对炭砖的渗透、冲刷破坏;同时所用的刚玉质材料是低导热的陶瓷材料,具有较高的抗渗透性和抗冲刷性。
二、特点陶瓷垫砖为防止砖漂浮,采取大型一层800㎜高且有自锁结构的灰刚玉预制块,由中心砖两块半月形砌成圆锥台,逐环由中心向外侧砌筑,为保证砖缝及合门砖能正好砌筑上。
应逐环控制砌筑半径。
每环砌最后几块时进行干排验缝。
陶瓷杯壁大型预制块形状特异,左右带翅膀,上下层采取插入咬合,砌筑时要保证砖块垂直度和水平度,否则将造成砌筑困难,插缝砖插不下去,侧面需大面积磨砖,费工费力,并直接影响工程质量,陶瓷杯壁砌块合门时,因杯壁大型砌块硬度高难以加工,加工质量也无法保证,施工时在每层砌最后几块砖时进行干摆,通过调整砖缝的办法或稍微调整砌筑半径进行合门。
陶瓷杯垫及壁为大型预制块形状多异,且上表面较小,不宜使用真空吸盘和夹具吊装,采取在砌块上表面预留1~2个吊装孔,用专用起吊栓吊装砌筑,既安全可靠又方便施工。
一层砖结束后,将孔吹扫干净,用同材质浇注料将吊孔填实。
三、施工工艺1、炉缸底部陶瓷垫砖砌筑砌筑炉底陶瓷垫砖要按预砌图进行,见图1.2砌筑前,要求下层的满铺微孔炭砖层的水平标高控制在±1㎜范围内,且炭砖层顶面平整度控制在≤1㎜/3m。
高炉本体施工方法及技术措施2.1.1 高炉结构及设备安装主要包括高炉炉壳安装、炉体框架结构安装、炉渣处理设备、炉顶设备、炉体设备、风口平台及出铁场设备的安装。
其中炉顶设备包括装料设备、探料装置、炉顶煤气放散阀、均压阀及排压阀、除尘罩等;炉体设备包括炉体冷却设备、风口装置、渣口装置、铁口装置、煤气取样机炉喉砖、固定测温装置、热风围管吊架等。
风口平台及出铁场设备包括液压泥炮、开口机、液压堵渣机、渣铁沟槽、炉前液压站等。
其施工特点为:高炉主体结构及设备安装大多在露天和高空作业,易受风、雨、雾等自然条件影响;高炉主体结构及设备安装为多工种的立体交叉、多层平行作业、相互干扰因素多,安全防护问题突出;高炉主体结构及设备安装点多,作业面狭窄,配合关系复杂,既有主体工艺线上的关键结构及设备又有辅助生产的配套设备;既有土建、钢结构、设备、管道、耐火材料砌筑、电气仪表的互相穿插施工,又有工序上的互相配合,施工场地平面狭小,地面上有正式建筑物和构筑物,还有大量钢结构件和设备的堆放;受起重能力的限制,难以实现大部件整体吊装,只能在起重设备能力许可的前提下尽可能采用大部件整体吊装,以缩短工期。
新技术、新工艺、新设备对安装质量提出更为严格的要求,加大了施工难度。
2.1.2 下列结构必须在制造厂进行预装配:(1)高炉炉壳;热风炉炉壳;(2)高炉炉顶封板外壳及与其相连的导出管;(3)热风围管;(4)炉顶钢架的主构架;2.1.3 高炉工艺结构及设备安装2.1.3 1 安装方法要点1)安装原则:以炉壳及炉体框架结构为中心,设备为重点,附属及辅助设备相配合组织施工,并与系统设备联动试运转密切结合;2)吊装机具设置:以炉壳及炉壳框架结构吊装为主,设置一台150t履带吊及一台50t 履带吊,进行吊装作业,同时兼顾设备及管道的吊装。
3)大临设施:除水、电、道路(见施工平面图—供水、供电平面图)应满足安装要求外,高炉区还须留有一块或几块足以用来堆放、清洗、组装、试压的场地,以进行炉壳圈段、框架结构、炉顶小框架的组装及阀类的研磨与试压。
高炉本体施工方法及技术措施高炉本体施工是高炉建设的重要环节之一,其施工质量关系到高炉的运行效率和寿命。
在高炉本体的施工中,要严格按照规范操作,并采取科学合理的施工方法和技术措施,以确保高炉的可靠运行和安全生产。
下面是关于高炉本体施工方法及技术措施的一些介绍。
施工方法一、分期施工高炉本体的施工需要分期进行。
在施工过程中,应按照施工计划,逐步完成各个部位的施工,并保证各部位施工的时间和质量。
应注重质量控制,及时发现、纠正和消除施工中的各种缺陷和问题,确保各个施工阶段顺利进行。
二、科学施工高炉本体施工需要采用科学的施工方法。
具体做法为:在施工过程中,应根据高炉本体结构的要求,选用合适的施工机械和工具,并合理配置施工人力资源,保证施工质量和效率。
同时,应加强材料管理,确保施工材料的品质、数量和及时供应。
三、质量控制高炉本体施工应严格按照相关规范和标准进行质量控制。
在施工过程中,要实行随机抽查制度,定期检查质量状况,在发现质量问题时,应及时整改。
在施工结束后,要对高炉本体进行全面的质量检测,确保施工质量达到规定标准。
技术措施一、防火高炉本体施工过程中,火灾是一个常见的安全隐患。
为了确保施工安全和生产顺利,应采取防火措施。
具体做法为:在施工现场周围设置警示标志和隔离带,保证周围环境的安全和无干扰;在施工时应用隔热材料和防火材料进行包覆,避免施工过程中的火灾或爆炸事故;在施工结束时,要对施工现场进行全面的清理和巡视,确保施工现场没有残留物或留下任何可燃物。
二、防腐高炉本体施工完成后,要考虑高炉的长期使用和保养。
为了延长高炉的使用寿命,应采取防腐措施。
具体做法为:对高炉内的金属结构进行防腐处理,能够有效的改善结构的耐热性和耐腐蚀性;在施工过程中,要合理使用防腐材料和处理技术,避免高炉受到氧化和流化磨损的影响。
三、保温高炉本体在运行过程中的高温能够极大地影响高炉的性能表现。
为了确保高炉的运行效率和寿命,在施工过程中需要采取保温措施。
