第1篇一、工程概述安装工程是指将设备、管道、线路等工程安装到建筑物、构筑物或其他设施中,以满足生产、生活、科研等需求的过程。
安装工程在我国基础设施建设、工业生产、住宅建设等领域具有重要作用。
为确保安装工程的顺利进行,保障工程质量,特制定以下安装工程措施。
二、施工准备1. 技术准备(1)熟悉图纸:施工前,应组织施工人员认真阅读图纸,了解工程的结构、设备、管道、线路等布置情况,明确施工要求。
(2)编制施工组织设计:根据工程特点、施工进度、资源配置等情况,编制详细的施工组织设计,明确施工顺序、施工方法、施工工艺等。
(3)技术交底:对施工人员进行技术交底,确保施工人员掌握施工工艺、质量要求、安全措施等。
2. 材料准备(1)材料采购:根据工程需求,采购符合质量要求的设备和材料。
(2)材料验收:对采购的设备和材料进行验收,确保其质量符合设计要求。
(3)材料堆放:将设备和材料按照规格、型号、数量等进行分类堆放,便于施工使用。
3. 施工设备准备(1)设备采购:根据工程需求,采购必要的施工设备。
(2)设备检查:对施工设备进行检查,确保其性能良好、安全可靠。
(3)设备维护:对施工设备进行定期维护,延长使用寿命。
4. 人力资源准备(1)人员招聘:根据工程需求,招聘具备相应资质的施工人员。
(2)人员培训:对施工人员进行专业培训,提高其技能水平。
(3)人员配备:合理配置施工人员,确保施工顺利进行。
三、施工工艺1. 施工顺序(1)先土建后安装:在土建工程完成后,进行安装工程施工。
(2)先上后下:先安装上层设备、管道、线路,再安装下层。
(3)先主后辅:先安装主要设备、管道、线路,再安装辅助设备、管道、线路。
2. 施工方法(1)设备安装:按照设计要求,将设备安装到指定位置,确保设备水平、垂直度、间距等符合要求。
(2)管道安装:按照设计要求,将管道连接到设备、阀门、仪表等,确保管道连接牢固、密封良好。
(3)线路安装:按照设计要求,将线路连接到设备、仪表等,确保线路连接牢固、绝缘良好。
一、前言为确保安装工程的安全、高效、高质量完成,根据国家相关法律法规、行业标准和现场实际情况,特制定本安装工程专项措施方案。
二、编制依据1. 《中华人民共和国建筑法》2. 《建筑工程施工质量验收统一标准》3. 《建筑工程施工安全规范》4. 《建筑工程施工环境保护规范》5. 《施工现场临时用电安全技术规范》6. 《施工现场文明施工规范》7. 工程设计文件及相关技术规范8. 现场实际情况三、编制范围本方案适用于本工程范围内的所有安装工程,包括但不限于电气、管道、通风、空调、消防、智能化等系统。
四、专项措施1. 安全措施(1)建立健全施工现场安全管理制度,明确各级人员的安全职责。
(2)加强施工现场安全教育,提高施工人员的安全意识。
(3)严格执行“三同时”原则,即施工、安全、环境保护同时进行。
(4)施工现场设置安全警示标志,确保施工区域安全。
(5)施工人员必须佩戴安全帽、安全带等个人防护用品。
(6)加强施工现场安全管理,定期开展安全检查,及时发现并整改安全隐患。
2. 质量措施(1)严格执行国家及行业相关质量标准,确保工程质量。
(2)加强施工过程中的质量控制,严格执行检验、试验制度。
(3)选用优质原材料和设备,确保安装工程的质量。
(4)加强施工过程管理,确保施工质量符合设计要求。
(5)对施工过程中的质量问题进行跟踪、分析,及时整改。
3. 环境保护措施(1)加强施工现场环境保护,确保施工现场环境整洁。
(2)合理利用资源,减少施工过程中的废弃物产生。
(3)加强施工现场噪声、粉尘、废水等污染物的治理。
(4)严格执行国家及地方环境保护法规,确保施工现场环境达标。
4. 施工进度措施(1)合理安排施工计划,确保施工进度。
(2)加强施工组织协调,确保各工序顺利进行。
(3)加强施工人员培训,提高施工效率。
(4)对施工过程中出现的问题及时进行解决,确保施工进度。
五、组织实施1. 成立安装工程专项措施实施小组,负责本方案的具体实施。
安装施工技术方案及安全措施在进行施工工程时,制定一个全面的施工技术方案以及安全措施是非常重要的。
以下是一个示例,以帮助您制定合适的方案。
一、施工技术方案1.概述:在施工过程中,需要明确任务目标、施工计划、施工方法和所需资源等。
2.任务目标:明确施工的目标,例如完成建筑物的基础施工、框架施工、内部装修等。
3.施工计划:制定详细的施工计划,包括施工时间表、工作任务分配、工地布局等。
4.施工方法:根据具体的施工要求,选择合适的施工方法,例如浇筑混凝土、砌砖、安装设备等。
5.资源准备:准备施工所需的人力、机械、材料和工具等资源。
6.质量控制:制定质量控制计划,包括验收标准、检验方法和质量监控措施等,以确保施工质量达到要求。
7.进度控制:监控施工进度,及时进行调整和协调,确保施工按时完成。
8.安全管理:制定安全管理措施,如安全培训、安全检查、防护设施等。
9.环境保护:制定环境保护措施,保护周边环境免受施工活动的影响。
10.成本控制:制定成本控制计划,合理控制施工过程中的成本,确保在预算范围内完成。
二、安全措施1.安全责任:明确施工方和工程监理的安全责任,确保安全管理的有效实施。
2.安全培训:对施工人员进行必要的安全培训,提高其安全意识和应急处置能力。
3.安全检查:定期进行工地的安全检查,发现问题及时整改,确保施工现场的安全。
4.防护设施:根据施工特点,设置必要的防护设施,如安全网、护栏、防护帽等,保障工人的安全。
5.施工工艺安全措施:根据施工工艺的要求,采取相应的安全措施,如在高处作业时使用安全绳、在有易燃材料的地方加强通风等。
6.消防安全:设置消防设备,如消防栓、灭火器等,并定期进行检查和维护,确保消防安全。
7.紧急救援:设立紧急救援预案,应对突发事件,确保人员安全。
8.安全记录:记录施工过程中的安全事故和安全管理情况,总结经验教训,提高安全管理水平。
9.安全督导:聘请专业的安全督导人员,对施工现场进行定期巡检和指导,确保施工安全。

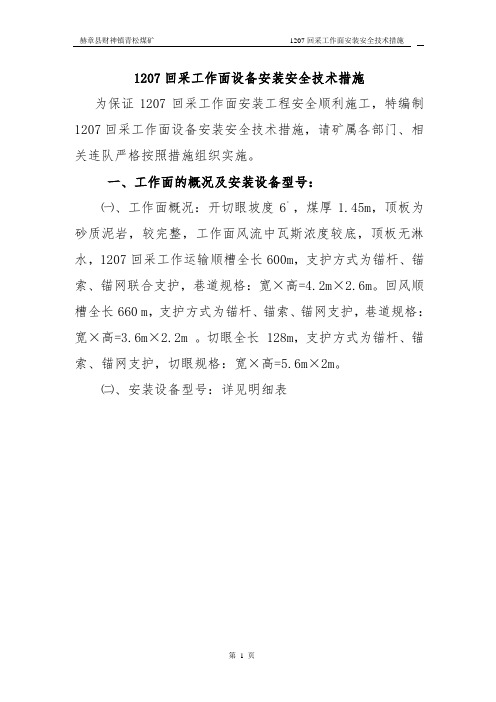

1207回采工作面设备安装安全技术措施为保证1207回采工作面安装工程安全顺利施工,特编制1207回采工作面设备安装安全技术措施,请矿属各部门、相关连队严格按照措施组织实施。
一、工作面的概况及安装设备型号:㈠、工作面概况:开切眼坡度6°,煤厚1.45m,顶板为砂质泥岩,较完整,工作面风流中瓦斯浓度较底,顶板无淋水,1207回采工作运输顺槽全长600m,支护方式为锚杆、锚索、锚网联合支护,巷道规格:宽×高=4.2m×2.6m。
回风顺槽全长660 m,支护方式为锚杆、锚索、锚网支护,巷道规格:宽×高=3.6m×2.2m 。
切眼全长 128m,支护方式为锚杆、锚索、锚网支护,切眼规格:宽×高=5.6m×2m。
㈡、安装设备型号:详见明细表二、综采设备安装内容及运输路线:㈠、安装内容:机运巷安装转载机、移动变电列车,切眼安装液压支架、运输机、采煤机。
㈡、运输路线:地面→副斜井→2号轨道石门→2号石门联络巷→2号运输石门→1203改造巷→1207运输顺槽→1207切眼。
㈢、运输设备的顺序:①刮板运输机→②液压支架→③端头支架→④采煤机→⑤转载机→⑥移动变电列车。
三、安装前准备:1、设备运输前由采煤队、运输队检修副斜井至1207运输巷轨道运输系统{运输线路巷道的净高、净宽必须满足运输各设备的行车要求;各巷道的支护情况必须稳定、可靠。
轨道必须平直、不许有超宽、变窄现象;各阻车装置(一坡三档)要齐全、灵敏、安全、牢固、可靠。
如有问题必须立即处理,确保安全运输方可使用。
},并在1207切眼铺设轨道(轨道型号为18kg/m,轨距为0.6m),保证设备运输安全。
2、设备运输前由采煤队、运输队在1203改造巷、1207运输顺槽、1207切眼安设运输设备的绞车{绞车配置:从副井口一台、2#石门到1207运输巷口3台、1207运输巷3台,开切眼3台、用于运输及调整支架。
安装施工技术方案及安全措施一、工程概况本项目为某大型工业厂房机电安装工程,主要包括电气、给排水、暖通、消防、智能化等系统。
工程规模宏大,技术要求高,施工难度大。
为确保工程质量和施工安全,特制定本。
二、施工组织1. 成立项目指挥部,负责协调各方力量,确保工程顺利进行。
2. 组建专业施工队伍,明确各岗位人员职责,加强培训,提高施工技能。
3. 合理配置施工设备,确保施工过程中设备正常运行。
4. 加强与设计、监理、业主等单位的沟通与协作,及时解决施工中出现的问题。
三、施工技术1. 电气安装(1)严格按照电气安装规范进行施工,确保电气系统安全、可靠、稳定。
(2)电缆桥架、母线槽安装应横平竖直,固定牢固,接头严密,标识清晰。
(3)电气设备安装应符合设计要求,设备基础应牢固,设备间连接应可靠。
(4)电气线路敷设应采用绝缘导线,电缆穿越楼板、墙体时应加套管保护。
2. 给排水安装(1)管道安装应横平竖直,固定牢固,坡度符合规范要求。
(2)阀门、水泵等设备安装应符合设计要求,固定牢固,调试正常。
(3)管道连接应采用焊接或卡套式连接,确保密封性能。
(4)排水系统应设置合理的坡度,确保排水畅通。
3. 暖通安装(1)空调、通风设备安装应符合设计要求,固定牢固,调试正常。
(2)管道安装应横平竖直,固定牢固,坡度符合规范要求。
(3)管道连接应采用焊接或卡套式连接,确保密封性能。
(4)保温层施工应均匀、严密,无破损。
4. 消防安装(1)消防系统安装应符合消防规范要求,确保消防设施正常运行。
(2)消防管道安装应横平竖直,固定牢固,坡度符合规范要求。
(3)消防设备安装应符合设计要求,固定牢固,调试正常。
(4)消防报警系统、自动灭火系统应设置合理,确保火灾时能及时报警、灭火。
5. 智能化安装(1)智能化系统安装应符合设计要求,设备间连接应可靠。
(2)弱电线路敷设应采用绝缘导线,电缆穿越楼板、墙体时应加套管保护。
(3)智能化设备安装应符合相关规范,调试正常。
安装方案与技术措施安装方案与技术措施在施工过程中,编制方案和采取措施是确保工程质量和工期的关键。
因此,需要遵守国家和地方的相关政策,严格执行工程建设程序,确保施工生产科学、有序、高效。
同时,采用“四新”技术,结合工程特点,积极推广使用新技术、新工艺、新材料、新设备,确保施工质量。
在编制方案时,需要充分调研,优化方案,降低成本,并确保采取方案的可靠性,满足施工的总体安排。
编制依据编制方案和采取措施需要根据施工图设计、有关文件以及业主对本施工段施工总工期的要求。
同时,还需要考虑我公司拥有的科技成果、工法成果、机械设备、技术水平和施工能力,以及参加类似工程施工积累的施工经验。
结合我公司施工实力、机械设备状况、专业技术力量及管理水平、综合施工生产能力,制定方案和措施。
项目组配备在项目组配备方面,施工项目经理部需要设置原则,保证工程项目实现优质、高效、低耗、按期、安全文明地完成目标。
施工项目经理部应与企业设计的项目管理、组织形式相适应,与工程项目的规模、结构形式、复杂程度、专业特点相适应,与弹性、一次性现场施工的特点相适应。
同时,项目经理部、职能部门的设置必须面对现场,为现场服务,机构层次少,人员精干。
在本工程中,推行实施项目经理责任制的技术质量型标段承包责任制管理模式,组建本工程施工项目经理部。
项目经理应是一名懂技术、善管理的技术型人员,由公司总经理选派。
项目经理部的组织机构和人员选择以及运用由项目经理确定并征得公司总经理同意,本着因事设岗,按岗定人,以责授权的原则,实行直线制组织形式,以保证本项目管理目标的实现。
每个专业工长也需要认真熟悉图纸,严格按照本工种有关的规程进行施工,并参与本工程施工方案或作业指导书的编制工作,并负责实施。
3) 为确保施工安全,要对操作人员进行安全教育,并根据施工图进行同部位的安全和技术交底,同时办好交接手续。
4) 每天按计划组织人员进行施工,并对质量和进度进行监督检查,加强对施工过程的管理,确保不留任何质量隐患,以保证生产顺利进行。
安装施工技术方案及安全措施安装施工技术方案及安全措施一、安装施工技术方案1. 施工准备1.1 设备安装前,应先进行施工现场的勘测设计,并进行人员、物资、机械等资源的准备,确保施工进度。
1.2 施工场地、施工机具、操作人员应具备相应的安全资格证书,施工人员应接受必要的安全培训。
1.3 设备安装前,应对施工现场进行安全检查,确保场地和施工设备安全无危险隐患。
2. 设备安装2.1 根据施工设计方案,进行现场定位和设备标高、标线的标注,并制定相应的设备安装方案。
2.2 设备安装前,应进行现场检查,确保施工现场符合设备安装要求。
2.3 设备安装应按照标准、规范进行,保证设备的质量、可靠性和安全性。
2.4 设备安装前,应进行必要的数据记录、拍照等工作,确保施工过程的完整记录。
3. 施工验收3.1 完成设备安装后,应进行相应的检验和试运行,并制定相关的测试方案。
3.2 完成试运行后,应进行设备的功能性和性能测试,确保设备各项指标符合要求。
3.3 检测完成后,进行设备验收工作,并出具相应的验收报告。
二、安全措施1. 通风安全1.1 作业现场应保持良好的通风状态,防止燃气积聚和氧气不足引起的火灾和爆炸事故。
1.2 在进行焊接、切割等高温作业时,应采用防护措施,避免火花的引发。
2. 工具设备安全2.1 施工现场操作人员应认真遵守相关的安全标准和操作规程,正确使用设备和工具。
2.2 停机设备不能拆除保护门、护栏等设施。
2.3 操作人员应穿戴好安全防护用品,并做好个人安全防范工作。
3. 灭火与逃生安全3.1 火灾事故应及时采取灭火措施,并立即疏散人员,保护自己的生命安全。
3.2 在施工现场应设置逃生通道和安全出口,并定期维护检查,确保员工能够快速、安全地疏散。
4. 废气、废水、废渣的处理4.1 废机油、废水、废渣等产生的废弃物必须妥善处理,防止对环境造成污染。
4.2 废气必须进行排放处理,避免燃气环境污染。
总之,在施工过程中,安全永远是第一位的。
安装安全措施及环境、成品保护措施
一、安全保证措施
1.所有参加安装的人员必须树立“安全第一,预防为主”的思想;
2.所有参加安装的人员必须听从统一指挥,由项目安全经理讲解安装前的安全技术交底、安装方案和程序,并了解各种突发情况的应急处理措施,配备适合各项安装工作的安全的各人防护用品(安全鞋、安全带等);
3.系统安装期间,为了防止报警系统设备误报警,划定楼层、区域,提前以书面形式呈送客户、管理公司转发安装的通知(安装时间、相关系统、相关区域等)。
要求所有非安装人员不得进入安装区域对消火栓装置进行操作,不得对消火栓启泵按钮、手动报警按钮进行操作;
4.为了防止安装其他设备时误操作气体灭火设备,在消防最终验收前,气体灭火设备的启动线不得接入端子排。
二、环境保护措施
1.严格控制人为噪声进入安装现场,不得高声喊叫等;
2.安装过程的废料、废物及时清理,做到工完场清;
3.现场不得随意排放污水、倾倒废弃物等。
三、成品保护措施
1.为防止弄脏吊顶板,安装人员必须戴白手套操作。
2.安装过程中,要注意保持墙面整洁,不得有在墙面乱写乱划或损坏墙面的不文明行为。
3.使用梯子在已铺设地毯、木地板、铺装大理石等装饰
材料的地面上安装设备时,必须在梯子架设位置垫厚塑料布,以防止损坏地面。
4.安装完成后,消防水泵房、消防控制中心等设备房间需上锁,控制人员进入。
安装施工技术方案及安全措施1. 安装施工技术方案(1)施工前准备在进行实际施工前,需要进行前期准备工作,包括对现场环境的评估、现场处理工作、固定要求等。
具体包括:1.了解项目要求和施工现场环境情况,制定合理的施工方案。
2.进行现场勘测、测量,制定布置方案,并留出通道,让人员和设备进出。
3.清理施工区域,保证施工场地的整洁和安全,并消除在施工过程中可能产生的危险。
4.如有需要,进行临时设施的搭建和临时供电、供水等工作。
5.制定安全管理计划,设置安全警示标志和安全通道等措施以确保施工期间的安全。
(2)施工过程中的技术准备1.安装施工前进行设备清点和检查,以确保所有设备完好无损,并准备好指定的工具和备品备件。
2.根据设计方案安装设备,保证设备与管道、电缆等有关设施连接正确,防止因安装不良导致故障。
3.进行设备调试和试运行,确保其正常运行并达到标准要求。
4.进行设备保养和维护,确保其在整个使用寿命内保持良好的运行状态。
(3)施工后处理施工完毕后需要进行后期处理,包括安装设备和建筑材料存储、设备保养和维护、清理残留物等。
1.将安装的设备和建筑材料本身的残留物清理干净,以免影响使用或污染环境。
2.对设备进行保养和维护,检查设备是否正常运行,对发现的问题及时处理。
3.对施工现场进行清理,保持场地整洁并消除可能存在的危险。
4.如有需要,进行现场环境监测,以确保施工过程中符合环评要求。
2. 安全措施施工安全是施工过程中必须遵守的基本要求,因此,在施工前,施工方面需要制定详细的安全管理计划,明确施工防护的措施,并在施工现场有专人负责安全管理和监督。
具体安全措施包括:1.对施工人员进行安全教育和培训,提高员工的安全意识和技能素质。
2.在施工过程中,制定安全操作规程,明确岗位职责及各项防范措施,并对操作人员进行安全操作培训。
3.对施工现场周边区域的行人、车辆等相关人员进行安全提示、警示和引导,保证现场交通秩序畅通。
4.根据实际需要,进行防火、防水、防雷等防范措施,确保工程安全。
安全防护、文明施工措施计划编制制度在施工过程中,为了确保工程的安全和顺利进行,我们必须制定一系列的安全防护和文明施工措施计划,以确保施工人员的安全和周围环境的保护。
为此,我们制定了以下的安全防护和文明施工措施计划编制制度。
一、安全防护措施计划编制在进行施工前,我们将根据工程的特点和施工环境的不同,结合相关的安全技术规范和标准,制定详细的安全防护措施计划。
该计划主要包括以下几个方面的内容:1. 施工现场的安全围护:我们将根据施工现场的具体情况,设置合理的围护措施,包括围挡、标志牌、警示标识等,以确保施工现场的安全区域得到有效控制和保护。
2. 施工人员的安全培训:在进入施工现场前,所有的施工人员必须接受相关的安全培训,了解工程的特点和安全注意事项,并取得相应的安全操作证书,以确保他们具备必要的安全防护意识和操作技能。
3. 机械设备的安全使用:在使用机械设备进行施工时,我们将根据相关的操作规程,要求施工人员按照操作要求进行操作,确保机械设备的安全使用和运行。
4. 施工现场的安全巡查:我们将设立专门的安全巡查组,定期对施工现场进行安全巡查,及时发现和解决施工现场存在的安全隐患和问题,确保施工现场的安全。
5. 安全事故的应急处理:我们将制定详细的安全事故应急处理方案,包括事故报告、救援措施、责任追究等,以应对突发的安全事故,减少安全事故对施工的影响。
二、文明施工措施计划编制在施工过程中,我们将重视文明施工,尊重环境,保护周围的社会环境。
为此,我们制定了详细的文明施工措施计划,主要包括以下几个方面的内容:1. 施工现场的环境保护:我们将合理安排施工现场的布局,尽量减少对周围环境的影响,包括噪声、污染等。
同时,我们将采取相应的措施,如浇水、覆盖等,保护土地和水资源的环境。
2. 施工垃圾的处理:我们将制定详细的施工垃圾处理方案,包括分类收集、定期清理、垃圾回收等,以减少施工垃圾对环境的污染。
3. 施工现场的秩序管理:我们将制定施工现场的秩序管理规定,包括车辆停放、施工材料摆放、施工人员行为等,以维护施工现场的良好秩序和安全。
7437工作面安装采煤机、开关列车安全技术措施编制:机电科申景伦
一、施工程序及要求
1、工作面安装煤机处应做长15米,保证煤机的工作空间。
煤机窝煤帮用塑料网、板皮、单体可靠护帮,防止片帮伤人。
2、MG160/375采煤机装车下井,进入轨道巷的顺序依次为:右滚筒、右摇臂、牵引部、左摇臂、左滚筒。
3、卸车托运。
使用回柱机拖运煤机时,突出部分应可靠保护,不得生拉硬拽,防止损坏设备和伤人。
MG160/375煤机右滚筒托运到位后,可靠固定,防止滚筒滚动。
4、安装MG160/375煤机右摇臂。
安装右摇臂前应在适当位置拆除一节齿条,拆下右行走部花键轴,以准备摇臂与溜子的对接。
右摇臂与溜子对接到位后,安装拆下的花键轴及齿条。
5、牵引部对接。
牵引部与右摇臂对接时,牵引部下方用道板垫实,保证煤机整体与溜槽平行,对口螺栓穿接到位。
6、左摇臂对接。
对接左摇臂前,应拆除一节齿条和左行走部花键轴。
左摇臂与牵引部对接时,应注意保护对口螺栓和通丝,防止丝扣变形。
左摇臂到位后,对口螺栓、通丝和液压螺母穿接到位,等待打压紧固。
恢复拆下的齿条。
7、对接左滚筒。
8、对接右滚筒。
两滚筒不可同时作业。
9、螺栓打压紧固,插接管路,接通防尘水,煤机搭火,加注润滑油和润滑脂。
液压螺母打压必须保证在200Mpa以上;管路连接必须使用合格的U形销;煤机搭火前,断开QJZ4*315开关电源侧电源,执行严格的验电、放电措施,应先搭煤机侧,再搭QJZ4*315开关侧。
10、拆除煤机下支撑用道板等辅助物品,收拾施工工具,清除煤机周围杂物,准备试车。
11、置左右摇臂隔离处于脱开位置、牵引手把处于零位,人员躲开煤机上下两侧,煤机送水、送电,试车。
12、观察压力表压力、电控箱指示,是否正常。
检查各管路连接,不得漏水、漏液。
检查出问题,按标准处理好。
13、对接右行走部花键轴和左右调高千斤顶。
14、拆除煤机下方自制防滑装置,操作牵引手把,上下牵引,检查牵引是否正常。
操作左右调高手把,检查调高是否正常。
15、煤机断电,断开隔离开关。
16、上各类护板,清理施工现场。
17、合左右摇臂隔离,带滚筒整机试车,调试正常,断开隔离开关,分断左右摇臂隔离,恢复自制防滑装置,交付工区。
否则,按照安装程序整改,直至完好。
二、施工安全技术措施
1、施工人员必须听从施工负责人的统一指挥,确保安全第一。
2、施工前必须全面检查所用各种工具,确保完好、可靠。
3、施工人员必须全面检查施工地点的顶板及煤帮的支护,防止漏矸伤人,起吊梁要牢固、可靠,强度满足所吊重物。
4、起吊设备时,要选好起吊点,避免斜吊,每次起吊前,必须先试吊,确认无危险时才可正式起吊,起吊时,重物下方及可能歪倒的方向严禁有人,并设专人观察、监护。
5、小绞车、回柱机运送设备时,必须配备技术熟练的司机、把勾工和信号工,持证上岗,设备运行时,绳道范围内严禁有人,两头必须落实警戒人。
6、使用绞车、回柱机运输时,应全面检查,确保设备完好,详细检查钢丝绳及钩头,确保符合安全规定,沿途轨道质量符合运输要求,小绞车必须配备使用声光信号,使用回柱机必须有可靠的信号联系,确保运输安全。
7、使用回柱机,避免斜拉,使用滑轮,生根要牢固,人员躲开钩头和滑轮的弹出方向。
8、手拉葫芦使用前要认真检查并试吊,确保构件齐全、完好,无滑链现象。
起吊过程中需要暂停操作时,必须及时将小链锁可靠,严禁滑链伤人。
9、斜巷运输,必须全面检查斜巷安全设施,确保齐全可靠,并按要求使用,上下两端及中间各甩道都要有人警戒,人员躲在躲避峒内。
10、斜巷运输时,严禁蹬钩、行人。
开车前把钩工必须检查牵引车数、各车的连接和装载情况。
牵引车数超过规定,连接不良或装载物料超重、超高、超宽或偏载严重有翻车危险时,严禁发出开车信号。
11、斜巷运输,严格使用马蹬和保险绳,信号联系不清不得开车。
12、斜巷运输时,处理掉道车辆,人员不得站在车辆下方和车辆有可能倾倒的一方,不得直接用绞车拿道,应统一指挥,利用手拉葫芦、千斤顶等工具协助上道;拿道时,斜巷下方不得有人。
13、人力推车必须遵守一次只准推一辆车,推车时必须时刻注意前方,严禁放飞车。
坡度大于7‰时严禁人力推车。
14、不得在能自行滑行坡道上停放车辆,确需停放时,必须用可靠的制动器将车辆稳住。
二、安装开关列车注意事项:
1、入井安装的防爆设备必须有“产品合格证”、“防爆合格证”、“煤矿矿用产品
安全标志”和“防爆设备入井合格证”。
2、各类电器设备的安装必须符合设计要求,设备安装的垂直度、电缆的敷设、
接线工艺应符合安装质量标准。
3、敷设电缆时,巷道拐弯处,人员应站在电缆的外侧,防止电缆拉紧将人挤伤。
所拉电缆不得有太多余量、打结、弯曲过急等现象。
4、设备连接装置、各部螺栓、弹簧垫应齐全、紧固。
坚持做到“三无”、“四有”、
“两齐”、“三坚持”的有关规定,杜绝失爆现象的发生。
5、电气间隙、爬电距离、防爆间隙及接地装置应符合标准要求。
6、开关内外部的完好检查,漏电及漏电闭锁保护动作值要符合规定,并保证灵
敏可靠,严禁甩保护运行。
7、开关列车之间用ø50mm圆钢连接,做到齐全、可靠、牢固,并且再用ø21.5mm
的钢丝绳绳头做软连接。
8、电缆上部无淋水(有淋水处需采取防护措施)。
遇到顶板冒落或巷道两侧压力过大的地区,应将开关列车妥善覆盖,以防损坏设备。
9、列车在有坡度的地段停放时,每三节列车要上一对阻车器,且头尾各打一个支杆,支杆Ø≥200mm,支杆打在顶板支杆窝内,一定打牢,支杆同时要拴防倒绳。
10、管、线缆按线性管理要求吊挂整齐,电气设备摆放整齐,前后不得倾斜。
11、由施工负责人指挥派专人联系送电,施工负责人及有关人员应一起对相关设备进行的试运转,运转正常后方可离开现场。
