110kV变电站施工组织设计1. 引言本文档旨在对110kV变电站的施工组织进行设计,确保施工过程安全、高效、有序进行。
变电站施工组织设计是保证工程质量的重要环节,必须合理规划和组织各项施工活动。
2. 施工组织原则在进行110kV变电站施工组织设计时,应遵循以下原则:- 安全第一:确保施工过程中的人员和设备安全;- 高效有序:合理安排施工流程,提高施工效率;- 资源合理利用:合理安排人力、物力等资源,并保障其有效利用;- 项目管理:建立有效的监督和管理机制,确保项目按计划进行;- 环境保护:采取措施减少对周围环境的影响。
3. 施工组织设计内容110kV变电站施工组织设计的主要内容包括但不限于以下几个方面:3.1 施工流程设计对110kV变电站的施工流程进行细化和安排,并确定各个施工阶段的主要任务和时间要求。
确保施工过程按序进行,减少施工期间的可能冲突和延误。
3.2 施工资源配置合理安排施工所需的人力、物力和财力等资源,确保它们能够按时、按量到位。
在资源配置过程中,要考虑资源之间的协调和利用效率,从而降低成本并提高施工效率。
3.3 安全管理制定详细的安全管理措施和工作规范,确保施工现场的安全和人员的健康。
包括但不限于施工现场的安全巡查、安全培训、安全设备的配备等。
3.4 质量控制制定质量控制方案,明确各个施工阶段的质量要求和控制点。
通过有效的质量控制措施,确保变电站的施工质量符合相关标准和要求。
3.5 进度管理建立项目进度管理机制,监控施工进度,并及时调整和协调各个施工任务。
确保按时完成各项施工任务,保证整个工程项目的进度。
3.6 环境保护采取措施减少施工对周围环境的影响,确保施工过程符合环境保护要求。
包括但不限于噪音控制、污水处理、废物处理等环保措施的执行。
4. 总结本文档对110kV变电站施工组织设计进行了简要介绍,并提出了施工组织设计的原则和内容。
施工组织设计的合理规划和组织对于保证工程质量和进度至关重要,需根据具体情况进行详细的设计和实施。
审批页批准:______________________ 年月日审核:______________________ 年月日编制:______________________ 年月日(一)................................................................................................... 工程概况及特点 (5)1.1工程概况 (5)1.2设计特点及工程特点 (9)(二)................................................................................................... 施工现场组织机构. (9)2.1组织机构关系图 (10)2.2项目管理组织机构配备情况 (11)(三)......................................................................... 施工现场总平面布置图.133.1施工现场总平面图布置图 (13)(四)............................................................................................. 施工方案.144.1施工准备 (14)4.2主要安装工序总体安排 (18)4.3主要安装工序和特殊工序的施工方法 (19)4.4交叉作业计划及相应采取的措施 (27)4.5保护、远动系统调试方案及各专业的配合 (27)4.6工程成本的控制措施........................................ .30(五)............................................................................ 工期及施工进度计划.315.1工期计划及要求 (31)5.2施工进度网络计划 (33)5.7计划控制355.3施工进度网络图 (33)5.4施工资源计划 (33)5.5资金计划 (35)5.6施工进度计划分析 (35)5.8检验阶段划分 (35)(六)....................................................................................... 质量保证措施.356.1 质量目标 (36)6.2质量管理组织机构及主要职责 (36)63 质量管理及保证措施 ........................................... .38 6.4.质量管理及检验的标准......................................... .39(七)....................................................................................... 安全保证措施407.1. 职业安全健康目标 (41)7.2. 安全管理组织机构和安全管理制度 (41)7.3. 针对本工程特点,分析安全薄弱环节和采取的技术措施 (44)(八)............................................................................. 工程分包计划和管理47(九)环境保护及文明施工 (47)9.1环境保护的管理目标 (47)9.2环境保护组织机构 (48)9.3施工影响环境保护的因素 (48)10.4竣工资料及施工记录的移交539.4加强施工管理、严格保护环境的措施 (48)9.5环境保护、文明施工的目标、组织机构和施工方案 (49)9.6文明施工考核、管理办法 (50)(十)信息管理.................................................. .51 10.1信息管理的目标.. (51)10.2信息管理的措施 (51)10.3计划、统计报表的编制与传递 (52)10.4竣工资料及施工记录的移交53(十^一)与监理单位的配合附54 件:施工现场总平面图施工网络图施工进度横道图(一)工程概况及特点:1.1工程概况1.1.1工程简述500kV**变电所鹤群线.群方乙线出口工程,为扩建工程,本期扩建变电所占地面积29m*38m在扩出位置新建高抗基础.防火墙。
目录第一章指导思想及工程概况 (2)第二章施工部署 (5)第三章项目组织机构 (7)第四章施工方法及技术要求 (9)第一节施工工序安排 (9)第二节具体施工部位施工方法及技术要求 (10)第五章质量管理体系及措施 (58)第六章雨季施工措施 (63)第七章安全施工措施 (63)第八章文明施工措施 (70)附件:劳动力计划表、机械设备计划表、施工平面布置图、进度计划1000万吨煤炭分质利用项目一期工程——110kv变电站土建施工施工组织设计第一章指导思想及工程概况一、指导思想我公司针对本工程的指导思想是:质量第一,服务周到,业主满意,以质量为中心,按照GB/T19002-ISO9002《质量管理和质量保证》系列标准,建立工程质量保证体系,选配高素质的项目经理,积极推广应用新技术、新工艺、新设备、新材料,精心组织科学管理,优质高速地完成本工程的施工任务,创出全省第一流水平的工程。
二、编制本方案主要涉及的规范1、《硅酸盐水泥,普通硅酸盐水泥》(GBJ175-1999)2、《普通砼用碎石或卵石质量标准及检查方法》(JGJ53-92)3、《砌筑砂浆配合比设计规程》(JGJ98-2000)4、《普通砼用砂质量标准及检查方法》(JGJ52-92)5、《普通砼配合比设计技术规程》(JGJT55-2000)6、《建筑抗震设计规范》(GB5011-2001)7、《钢筋砼结构设计规范》(GB50010-2002)8、《普通砼力学性能实验方法》(GBJ81-85)9、《普通强度检验评定标准》(GBJ107-87)10、《建筑工程施工质量验收统一标准》(GB50300-2001)11、《砼质量控制标准》(GB50164-92)12、《砼结构工程施工质量验收规范》(GB50204-2002)13、《砌体工程施工质量验收规范》(GB50203-2002)14、《建筑地面工程施工及验收规范》(GB50209-95)15、《建筑防腐工程施工及验收规范》(GB50212-91)16、《建筑防腐工程质量检验评定标准》(GB50224-95)17、《地下防水工程质量验收规范》(GB50208-2002)18、《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)19、《建筑电气安装工程施工质量验收规范》(GB50303-2001)20、《建筑地基基础工程施工质量验收规范》(GB50202-2002)21、《建筑装饰装修工程质量验收规范》(GB50210-2001)22、《屋面工程质量验收规范》(GB50207-2002)三、工程概况(一)建筑概况1、地理位臵及规模,设计标准1)、中心变电所结构形式为框架结构。

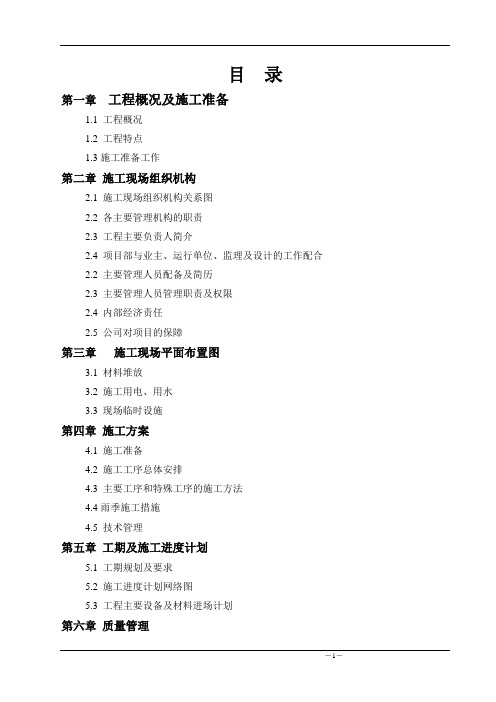

目录第一章工程概况及施工准备1.1 工程概况1.2 工程特点1.3施工准备工作第二章施工现场组织机构2.1 施工现场组织机构关系图2.2 各主要管理机构的职责2.3 工程主要负责人简介2.4 项目部与业主、运行单位、监理及设计的工作配合2.2 主要管理人员配备及简历2.3 主要管理人员管理职责及权限2.4 内部经济责任2.5 公司对项目的保障第三章施工现场平面布置图3.1 材料堆放3.2 施工用电、用水3.3 现场临时设施第四章施工方案4.1 施工准备4.2 施工工序总体安排4.3 主要工序和特殊工序的施工方法4.4雨季施工措施4.5 技术管理第五章工期及施工进度计划5.1 工期规划及要求5.2 施工进度计划网络图5.3 工程主要设备及材料进场计划第六章质量管理6.1 质量目标6.2 质量管理保证体系及管理措施6.3 质量管理机构的主要职责6.4 质量管理措施6.5 质量管理及检验标准6.6 质量保证技术措施第七章职业健康及安全管理7.1 职业健康安全管理措施7.2 职业健康安全管理职责7.3 职业健康安全设施配置7.4 职业健康安全保证措施7.5 职业健康安全薄弱环节及预防措施7.6 重要和特殊工序安全过程控制第八章文明施工管理和环境保护8.1 文明施工的目标、组织机构8.2 文明施工管理措施8.3 文明施工考核、管理办法8.4 环境保护第九章计划、统计和信息管理9.1 计划、统计报表9.2 信息管理及措施第十章工程验收和投产10.1 验收10.2 投产第十一章竣工资料及施工记录的移交11.1 移交程序11.2 竣工资料第一章工程概况及施工准备1.1 工程概况1.1.1 工程简述工程名称:110kV 变电站改造工程。
建设单位:局。
设计单位:限公司。
要求工期:实际施工工期为天(不包括拆旧和停电作业时间),开工日期以批准的开工报告为准。
质量要求:满足国家或电力施工验收规范,达到质量评级的合格标准和达标投产要求。
110kv工程施工组织设计一、项目概况:本工程是某地区新建的110kV变电站工程,项目总投资约为5000万元,位于城市郊区,占地面积约为5000平方米。
该变电站是为了满足城市未来电力需求而建设的,主要负责供电城市商业区以及周边地区。
二、施工总体要求:1、项目质量要求高,必须按照国家相关标准和规范进行设计和施工。
2、项目进度紧张,要求在规定时间内完成工程并投入使用。
3、项目安全要求高,必须严格遵守安全操作规程,确保施工过程中没有事故发生。
4、项目预算有限,要求在控制成本的同时保证工程质量。
5、项目环保要求高,必须严格遵守环保法律法规,确保不对环境造成污染。
三、施工组织架构:1、总包组织:由项目总包公司负责整个工程的施工,总包公司派出项目经理负责整个项目的管理工作,包括质量、进度、安全和成本管理等。
2、分包组织:由总包公司根据工程特点和自身实力选择合适的分包单位进行施工,分包单位负责具体施工工作,包括土建、设备安装、电气调试等。
3、监理组织:由监理公司派出监理工程师进行现场监理,监督工程的施工过程,并向总包公司提出合理的建议和意见。
4、技术支持:由总包公司设立专门的技术支持团队,包括设计师、工程师等,负责解决现场施工中遇到的技术难题。
四、施工过程安排:1、项目启动阶段:确定项目总包公司和监理公司,签订相关合同,确定工程起止时间和进度计划。
2、施工准备阶段:根据设计图纸制定施工方案和施工组织设计,准备施工所需人员、设备和材料。
3、土建施工阶段:先进行场地勘查和平整,然后进行基础施工,包括桩基施工和混凝土浇筑等。
4、设备安装阶段:安装变电设备、开关设备、绝缘子等设备,并进行调试和验收。
5、电气调试阶段:对设备进行电气连接和调试,确保设备正常运行。
6、竣工验收阶段:完成整个工程的验收工作,办理竣工手续,移交使用。
五、质量安全控制措施:1、质量控制:严格按照设计图纸进行施工,确保施工质量满足需求。
2、安全控制:制定安全操作规程,进行安全培训,加强现场安全管理,确保施工安全。
110kv变电站电力系统施工组织设计方案
1. 引言
本文档旨在提供一份110kv变电站电力系统施工组织设计方案,以确保项目顺利进行。
2. 项目概述
本项目涉及建设一座110kv变电站电力系统,旨在满足当地电
力需求并提供稳定可靠的电力供应。
3. 施工组织设计
3.1 工期安排
根据实际情况,我们将进行详细的工期安排,确保施工进度按
计划进行。
3.2 施工队伍组织
我们将配备经验丰富的施工队伍,包括电力系统专家、工程师
和技术人员,以确保施工质量和安全。
3.3 材料和设备采购
根据项目需求,我们将制定详细的材料和设备采购计划,并与可靠供应商合作,确保物资的及时供应。
3.4 安全措施
我们将制定严格的安全措施,包括工地安全培训、安全设备的使用和安全检查,以确保施工期间的安全。
3.5 质量控制
我们将实施严格的质量控制措施,包括施工过程中的质量检查和质量评估,以确保施工质量符合规范要求。
3.6 环境保护措施
我们将采取适当的环境保护措施,包括废水处理、噪音控制和施工废弃物处理,以最大限度地减少对环境的影响。
4. 风险管理
我们将进行全面的风险评估,并制定相应的应对措施,以降低项目风险。
5. 结束语
本文档提供了一份110kv变电站电力系统施工组织设计方案的概述。
我们将竭尽全力按照此方案进行施工,以确保项目的成功完成。
目录第一章编制根据 ............................................................................................................... 错误!未定义书签。
1施工技术原则及验收规范 .......................................................................................... 错误!未定义书签。
2我公司以往施工经验及技术文献 .............................................................................. 错误!未定义书签。
3合同规定 ..................................................................................................................... 错误!未定义书签。
第二章总述 ....................................................................................................................... 错误!未定义书签。
1工程概况 ..................................................................................................................... 错误!未定义书签。
2工程施工特点 ............................................................................................................. 错误!未定义书签。
110kv变电站工程施工组织设计方案110kv变电站施工组织设计方案一、工程概况及特点1.1工程概况1.1.1工程简述:镇远220KVA变电所是为了解决黔东南地区枯水期电力严重不足,及电网向省外供电的输变电工程中的一个重要工程。
XXX所址位于镇远县以西约12km的白坪村云榜组。
主变容量:远期2×15MVA,本期建设1×15MVA,围墙外留有扩建第三台的可能。
220KV出线:本期2回,最终8回。
110KV出线:本期5回,最终8回。
10KV无功补偿电容:本期4×7200Kvar,最终8×7200Kvar。
1.1.3工程承包围:依据工程施工图(工程量不包括三通一平、档墙、围墙、通讯、运动、调试)。
1. 14地质及地貌状况及气象条件:.专业.专注.变电所区地貌为一溶蚀残丘,地面标高674~692m,相对高差约18m。
南部及中部地势较高,主要为旱地;西、北、东三侧为低洼沟谷,遍布水田、砖窑,受砖场取土影响,地形较为零乱。
所区地层为上部第四系残、坡积的红粘土,下部基岩为浅海相白云岩。
场地地表岩溶形态为溶沟及沟槽,发育不明显,对场地稳定性无破坏性影响。
由于变电所地势较高,不受百年一遇洪水影响。
1.1.5交通情况:变电站位于镇远县至施秉县公路旁,距300多千米,距县城约12千米,变电站距公路约350米(无路),出场后需立即建筑进站公路。
火车通城,对大件运输较为有利,交通情况比较理想。
1.2工程特性1.2.1设计特性:①土建一次性建成(留有扩建余地),电气分期建成;②控制室、110KV继电器室、通讯室等构成综合楼(两至三层),其他隶属建筑面积较小;③消防设施完备,主变设有水喷雾消防系统。
④电气主接线:220KV采用双母线带旁路母线接线,110KV采用双母线带旁路母线接线,10KV采用单母线分段接线。
.专业.专注.⑤配电装置:220KV配电装置采用管型母线分相中型部置,110KV配电装置采用管型母线中型部置,室成套开关柜配电装置。
110KV变电站施工组织设计第一章编制说明及编制依据 (1)第一节编制说明 (1)第二节编制依据 (1)第二章工程概况 (3)第一节变电站电气部分概况 (3)第二节工期和设备采购概况 (4)第三章施工准备 (5)第一节技术准备 (5)第二节施工机具和仪器准备工作 (6)第三节劳动力部署 (7)第四节主要材料和设备供应计划 (7)第五节施工现场准备 (8)第四章现场施工组织机构 (9)第一节现场管理机构图 (9)第二节项目主要负责人及各部门职责 (10)第三节生产现场的保障作用 (11)第五章施工方案 (11)第一节施工准备 (11)第二节施工工序总体规划 (14)第三节电气主要施工方法 (15)第五节工程成本控制措施 (67)第六章工期及施工进度计划 (67)第一节工期规划及要求 (67)第二节施工进度计划 (68)第三节影响工期的主要因素 (68)第四节保证工期的技术措施 (68)第五节计划控制 (70)第六节不可抗力的认定 (72)第七章质量管理 (73)第一节质量目标 (73)第二节质量管理组织机构及主要职责 (73)第三节质量保证技术措施 (75)第四节质量管理及检验的标准 (76)第五节工程质量保证技术措施 (77)第八章安全管理 (79)第一节安全目标 (79)第二节安全管理组织机构及主要职责 (79)第三节安全管理制度及办法 (82)第四节安全组织技术措施 (85)第五节施工过程的安全控制 (87)第九章工程分包管理 (91)第一节工程分包的原因及范围 (91)第二节分包商选择条件 (91)第三节分包工程的管理 (92)第十章环境保护及文明施工 (93)第一节环境保护 (93)第二节环境保护措施 (93)第三节文明施工 (94)第四节文明施工考核和管理办法 (96)第十一章计划、统计和信息管理 (97)第一节计划、统计报表的编制与传递 (97)第二节信息管理 (97)第三节竣工资料及施工记录的移交 (98)附图:110kV某变电站工程施工进度计划横道图 (100)第一章编制说明及编制依据第一节编制说明本《施工组织设计》作为指导110kV某变电站工程电气施工工作的进行,是变电站电气安装分项工程施工的主要依据,编制时对工期目标、质量目标、项目管理机构设置与劳动力组织、施工进度计划、机械设备及周转材料配备,主要技术方案及措施,安全保证措施,文明施工及降低成本,推广新技术等因素作了充分考虑,突出其科学性及可行性,严格保证工程质量和工程进度,确保工程如期完工。
【精品完整版】110KV变电所建筑安装⼯程施⼯组织设计⽅案(此⽂档为word格式,下载后您可任意编辑修改!)⽬录⼀、⼯程概况及特点 (3)⼆、施⼯现场组织机构 (5)三、施⼯⽅案 (10)四、⼯期及施⼯进度计划 (24)五、质量⽬标、质量保证体系及技术组织措施 (27)六、安全⽬标、安全保证体系及技术组织措施 (35)七、⼯程分包的管理 (41)⼋、环境保护及⽂明施⼯ (43)九、计划、统计和信息管理 (47)附图:《110KV**变电所⼯程施⼯进度横道图》⼀、⼯程概况及特点110KV**变电所⼯程是**城⽹建设与主⽹改造共同建设项⽬之⼀。
由**电⼒勘测设计院设计,项⽬法⼈是湖北省**公司,承建单位是**供电局,监理单位是湖北**建设监理有限责任公司。
⼯程计划于2001年12⽉⾄2002年5⽉底,⽇历⼯期为150天。
1.1.⼯程概况1.1.1.⼯程简述⼯程名称:110KV**变电所建筑安装⼯程⼯程地点:位于**市城区。
1.1.2.⼯程规模本变电所⼯程占地2200平⽅⽶,建筑物占地⾯积792.2平⽅⽶,建筑占地⾯积904.73平⽅⽶,主控室⾯积81平⽅⽶,建筑系数为6.84%。
本⼯程终期规模为80兆伏安三相⼆卷有载调压变压器两台,本期两台,电压等级为110KV/10KV;llOKV出线终期2回,本期两回,内桥结线,采⽤GIS电⽓设备;10KV采⽤单母分段带旁母结线,出线终期24回,本期24回;10KV电容补偿装置终(本)期为2×60 MVar。
1.1.3.施⼯承包范围及主要⼯作量:A、本公司将按招标⽂件的要求,将独⽴地完成招标所规定的全部⼟建、安装、调试(含单体调试、分系统调试等),配合整套启动调试和参加验收联合试运⾏、移交维护、保管、保修等。
B.110KV**变电所主要⼯程项⽬:1.1.4.⼯程特点110KV**变电站所址位于**城区,交通便利,站区位于**⼭⼭脚下,属丘陵岗地,上部为杂填⼟,下部为强风化泥质砂岩,地貌较单⼀,地震强度 6度。
110KV红光变电所土建施工组织设计目录第一章、编制说明 (2)第一节、编制依据 (2)第二节、编制原则 (3)第二章、工程概况、特点及实施目标 (4)第一节、工程概况 (4)第二节、特点分析 (6)第三节、实施目标 (6)第三章、施工现场组织机构 (8)第一节、项目组织机构 (8)第二节、主要管理人员职责 (8)第四章、施工现场总平面布臵 (10)第一节、布臵原则 (10)第二节、布臵说明 (10)第三节、平面布臵图 (11)第五章、分部分项工程施工方案 (12)第一节、施工测量 (12)第二节、土方工程 (13)第三节、模板工程 (14)第四节、钢筋工程 (15)第五节、混凝土工程 (17)第六节、砌筑工程 (20)第七节、抹灰工程 (21)第八节、外墙涂饰工程 (22)第九节、内墙涂饰工程 (23)第十节、吊顶工程 (24)第十一节、楼地面工程 (26)第十二节、门窗工程 (28)第十三节、屋面工程 (30)第十四节、给排水、电气、接地工程 (31)第十五节、外脚手架工程 (33)第十六节、室外工程 (35)第六章、本工程关键技术、重点、难点控制及合理化建议 (38)第一节、预埋件施工方法 (39)第二节、钢筋电渣压力焊施工方案 (39)第三节、成品保护措施 (41)第四节、合理化建议 (42)第七章、施工进度控制 (42)第一节、工期目标 (42)第二节、机械、劳动力投入 (43)第三节、施工进度计划表 (43)第四节、进度保证措施 (43)第八章、施工质量管理 (44)第一节、质量目标 (44)第二节、质量保证体系 (45)第三节、技术保证措施 (49)第四节、材料保证措施 (52)第五节、竣工后的服务 (53)第九章、安全生产及文明施工管理 (54)第一节、安全管理内容 (54)第二节、安全及文明施工管理目标 (55)第三节、安全保证体系 (56)第四节、安全及文明施工管理标准 (61)第五节、安全技术措施 (64)第六节、环境保护措施 (70)第七节、安全教育培训及持证上岗 (71)第十章、季节性、节假日、夜间施工措施 (74)第一节、雨季施工保证措施 (73)第二节、夏季施工保证措施 (73)第三节、冬季施工保证措施 (74)第四节、夜间施工技术措施 (75)第五节、节假日施工措施 (76)第十一章、施工协调管理 (78)第一节、与设计单位协调管理 (78)第二节、与监理单位协调管理 (77)第三节、与分包单位的协调管理 (78)第四节、与安装队伍协调管理 (80)第十二章、辅助资料表 (81)第一章、编制说明第一节、编制依据(1)、招标方提供的本工程《施工招标文件》、招标答疑纪要。
(2)、招标方提供的本工程的施工图纸及有关图集。
(3)、招标方提供的工程量清单。
(4)、本工程采用的技术规范:《建筑工程施工质量验收统一标准》(GB50300—2001)《建筑地基基础工程施工质量验收规范》(GB50202—2002)《混凝土结构工程施工质量验收规范》(GB50204—2002)《混凝土质量控制标准及条文说明》(GB50164-92)《钢筋焊接及验收规程》(JGJl8-96)《砌体工程施工质量验收规范》(GB50203--2002)《多孔砖砌体结构技术规范》(JGJl37-2001、J129-2001)《建筑装饰装修工程质量验收规范》(GB50210—2001)《建筑给水排水及采暖工程施工质量验收规范》(GB50242—2002)《建筑地面工程施工质量验收规范》(GB50209-2002);《屋面工程质量验收规范》(GB50207—2002)《建筑电气工程施工质量验收规范》(GB50303-2002)《电力建设工程重点项目质量监督检查典型大纲》《110~500kV变电土建工程质量检验》《江苏省电力建设过程质量监督手册》《国家电网公司输变电工程达标投产考核办法(2005版)》《国家电网公司输变电工程安全文明施工标准化工作规定(试行)》(5)、国家建设部、省、市颁发的有关安全生产、文明施工管理检查标准(6)、有关省、市颁发的优质主体结构、优质工程评选办法(7)、本公司贯彻的质量、环境、职业健康安全整合型管理体系文件:1)、《管理手册》2)、《程序文件》(8)、本公司多年积累的对电力工程的施工管理、技术经验第二节、编制原则1、严格遵守国家、地方的技术规范、施工规程和质量评定与验收标准。
2、坚持技术先进性、科学合理性、经济适用性与实事求是相结合。
第二章、工程概况、特点及实施目标第一节、工程概况第二节、特点分析(1)、施工质量要求高:要求本工程质量“达标投产并达到江苏省电力公司输变电优质工程标准”。
(2)、构筑物相对分散,机械设备、材料运输工作量都很大。
(3)、预埋、预留量大:由于是变建工程,有大量的设备基础的预埋、预留工作,且预埋、预留位臵多样,精度要求高。
(4)、轴线和标高的控制要求高:室内外各种设备基础较多,相互之间的尺寸相对精度较高。
(5)、施工配合要求高、成品保护难:由于变电所工程有大量的设备进场安装,多单位、多工种交叉施工,施工现场的协调工作尤为重要。
(6)、室外场地电缆沟、接地网分布广,合理安排好施工顺序尤为重要。
第三节、实施目标第三章、施工现场组织机构第一节、项目组织机构项目组织机构图第二节、主要管理人员职责我公司投入的项目管理班子非常优秀。
施工现场组织机构健全、合理,部门、人员职责分工明确,主要负责人(项目经理、副经理、技术负责人)年富力强,工作经验丰富,类似工程业绩多。
(1)、项目经理:负责对工程的领导、指挥、协调、决策等重大事宜,对工程进度、成本、质量、安全和创优及现场文明施工等负全部责任。
(2)、项目副经理:协助项目经理对工程管理。
(3)、项目工程师:负责编制施工组织设计,经公司技术负责人批准后,向项目部管理人员书面交底;负责审批施工员编制的施工方案,作业指导书;负责技术文件的检查,指导归档工作,负责工程竣工预验收及放行工作。
(4)、施工员:负责编制工程施工组织设计,对特殊过程编制作业指导书,对关键工序编制施工方案,对分项工程进行技术交底,组织技术培训,办理工程变更,及时收集整理工程技术档案,组织材料检验、试验和施工测量,检查监督工序质量,调整工序设计,并及时解决施工中出现的技术问题。
(5)、质量员:负责施工过程的质量控制,对隐蔽工程和各分项工程检验批的质量负责验收把关,向施工员报验。
负责轻微不合格的处臵。
(6)、安全员:负责施工现场安全防护、文明施工及日常监督检查工作。
(7)、材料员:负责工程材料及施工材料和工具的购臵、运输,监督控制现场各种材料和工具的使用情况等。
(8)、核算员:负责工程款的回收,工程成本核算,工程资金管理,编制工程预算、决算,验收及统计等工作。
(9)、资料员:负责对工程项目资料的收集和整理。
以上人员在项目经理领导下,统一协调,各尽其责,及时解决施工过程中出现的各种问题,确保优质、高效的完成施工任务。
第四章、施工现场总平面布臵第一节、布臵原则本工程是新建工程,现场安全文明施工要求高,在现场平面布臵时,考虑以下几点:(1)、严格按照业主的总目标实施,对《国家电网公司输变电工程安全文明施工标准化工作规定(试行)》进行二次策划。
(2)、参照省、市有关安全文明工地考核、评定标准及业主要求,对施工现场进行总平面布臵。
(3)、本工程主要施工场地及道路均实行砼硬地坪,施工排水系统尽可能结合室外工程的永久做法,采取永临结合。
(4)、施工材料堆放:所有材料应分类、集中堆放的原则,并设臵好标志。
(5)、根据业主要求并结合现场环境,对施工现场环境采取有效的保护措施。
(6)、根据现场踏勘资料,计划将临时设施布臵在所外围墙边。
(7)、其他相关安全、文明施工的措施见第九章。
第二节、布臵说明(1)、利用围墙与周围环境隔开,实行封闭施工。
(2)、施工出入口及门卫设臵:设臵一个施工出入口,出入口旁边设臵门卫。
(3)、临时设施用房:由于所内全面施工,现场办公室和职工宿舍暂定搭设在变电所围墙外侧(具体位臵根据业主指定地点设臵)。
(4)、主要施工料场、施工道路:本工程场内主要施工料场拟设臵在建筑物周围的空地上;施工道路采用正式道路。
(5)、垂直运输机械布臵:本工程主控制楼采用一台物料提升机。
具体位臵详见“施工现场总平面布臵图”。
(6)、现场施工用水:由业主提供的现场水源,根据需要埋地敷设总管、支管,设并在各片施工场地设臵水龙头点。
(7)、现场施工用电:由业主提供电源设总配电箱,由总配电箱引出动力线,动力线采用三相五线制,并根据需要设臵一定数量的二级配电箱;办公、照明线与动力线分开。
(8)、现场排水:现场设臵一个沉淀池,并设砖砌明沟将施工污水、生活废水、雨水及场地水均经处理后有组织排出。
(9)、现场消防设施:现场临时消防用水采用D100镀锌总管,并设臵消防栓;各楼梯间、木工房、办公区及生活区等处按要求设臵灭火器等消防设施。
第三节、平面布臵图详见施工现场平面布臵图第五章、分部分项工程施工方案第一节、施工测量工程开工前,项目经理部测量队将对现场水准点及轴线坐标进行全面复查,复查后报业主和规划、设计部门批准认可,方可施工。
我方经过专题研究,确定测量方案的基本原则:整体控制局部、高精度控制低精度、长方向控制短方向。
(1)、建立整个场区测量控制网采用经纬仪建立整个场区测量一级控制网。
(2)、控制点引测根据测量控制网导线点在场区内引测3-4个控制点,要求埋深1.5m,用混凝土浇注并以钢柱标记,并测定高程作为工程定位放线依据。
(3)、内控制网布设依据场内导线控制点,沿距桩位开挖线约3m 远位臵测设各轴线方向控制基准点,以各工程主轴线为主控制线布网,埋设外控基准点,要求埋深0.5m,并浇注混凝土稳固。
(4)、内控制基准点布设根据工程实际情况采用内控制,用经纬仪竖向投测,基准点选在距轴线内偏1m的交叉位臵布设时要注意尽量避开混凝土柱。
(5)、高程基准点的测设对场内设的水准点,每月定时联测一次,以作相互检校。
仪器采用S3 精密水准仪,精度按三等水准技术指标执行。
(6)、结构施工中楼层标高控制方法及测设要求1)、在首层平面易于向上传递标高的位臵布设基本传递高程点,用S3水准仪往返测,测设合格后,用红色油漆标记“▼”并在旁边注建筑标高,以红“▼”下顶线为标高基准,同-区域、同一层平面内红“▼”不得少于三个,间距分布均匀并要满足结构施工的需要,且红“▼”需设在同一水平高度,其误差控制在±3mm以内则认为合格,在施测各层标高时,应后视其中的两个红“▼”下顶线以作校核。
2)、±0.000以上各层的标高传递均利用首层红“▼”下顶线为标高基准,用检定合格的钢尺向上引测,并在投测层标记红“▼”,复检核合格后,方可在该层施测。
