沟槽临边防护专项安全施工方案
- 格式:doc
- 大小:1.63 MB
- 文档页数:4
目录1 工程概况 (1)1.1工程简介 (1)1.2工程地质及水文情况 (1)1.3自然条件及气象 (1)1.4施工难点 (2)1.5 施工平面图 (2)2 编制依据、原则及范围 (3)2.1编制依据 (3)2.2编制原则 (4)2.3编制范围 (4)3 施工进度安排 (4)3.1总体工期 (5)3.2进度计划节点 (5)3.3人员配置 (5)3.4机械配置 (5)3.5材料配置 (6)4 施工工艺技术 (6)4.1施工准备 (6)4.1.1概述 (6)4.1.2测量放线 (6)4.1.3现场管线调查 (6)4.1.4沟槽明水外排 (6)4.2沟槽开挖 (7)4.3沟槽验槽 (9)4.3.1基底土方开挖 (9)4.3.2基底验收标准 (9)4.4沟槽渗漏水处理及排水 (9)4.4.1沟槽渗漏水处理 (9)4.4.2沟槽内积水的抽排 (10)4.4.3沟槽外排水 (10)4.5沟槽回填 (10)5 施工安全保证措施 (10)5.1组织保障措施 (10)5.1.1安全管理组织机构 (10)5.1.2安全管理保证体系 (11)5.1.3各岗位人员安全职责 (12)5.2相关技术措施 (13)5.2.1安全保证措施 (13)5.2.2质量技术保证措施 (19)5.2.3文明施工保证措施 (20)5.2.4环境保护措施 (20)5.2.5季节性施工保证措施 (22)5.3监测监控 (22)5.3.1安全监测目的 (22)5.3.2监测内容 (22)5.3.3稳定控制标准 (23)5.3.4监测方法 (23)5.3.5监测频率 (24)5.3.6监测设备及人员 (24)6 施工管理及作业人员配备与分工 (25)7 验收要求 (25)7.1验收标准 (25)7.2验收程序及人员 (26)7.3验收内容 (26)8 应急处置措施 (27)8.1应急救援组织机构及职责 (27)8.2应急救援物资准备 (28)8.3应急响应程序 (29)8.4现场处置方案 (29)8.4.1坍塌事故处置方案 (29)8.4.2高处坠落处置方案 (30)8.4.3物体打击处置方案 (31)8.4.4机械伤害事故处置方案 (31)8.4.5触电事故处置方案 (31)8.4.6防暴雨事故处置方案 (32)8.5应急救援路线 (33)9 附件 (34)蒙城县西北片区城市更新一期项目(三标段)(5m以下)沟槽开挖专项施工方案1 工程概况1.1工程简介项目位于蒙城县中心城区西北片区,施工内容包括①新建片区道路总长度约5.6Km(共7条见表1.1-1);②时光文化广场(占地面积60814.4㎡),主要为园路铺装、雨污管道、路灯监控等基础设施建设及绿化、景观小品、景墙雕塑等建设;③涡河公园二期(占地面积22742.0㎡),新建停车场、特色步道、景观绿化等相关公共配套设施。
市政排水管道沟槽开挖工程安全专项方案目录市政排水管道沟槽开挖工程安全专项方案1、编制说明、依据1.1、编制说明本项目的排水工程,主要涉及本工程市政段落范围内道路沿线雨、污水管道,雨水和污水管道基坑开挖平均深度为3.5米左右,个别区段基坑深度达4.5米,为确保基坑开挖作业和基坑的临边防护环节的施工安全,保证工程开工前做到安全保证措施首先落实到位,特编制基坑开挖安全专项方案以组织现场施工安全、有序进行。
1.2、编制依据1、施工合同文件、招投标文件;2、G220阜南会龙至洪河桥段改建工程两阶段施工图设计文件及工程地质勘察报告(详细勘察);3、施工组织设计;4、《公路工程施工安全技术规范》JTG F90-2015;5、《》GB 50289-1998;6、《给水排水管道工程施工及验收规范》GB 50268-2008;7、《城市工程管线综合规划规范》GB50289-98;8、《岩土工程安全技术规范》(DB 29-20-2000);9、《建筑基坑工程监测技术规范》(GB50497-2009)10、《危险性较大的分部分项工程安全管理办法》(建质2009-87号);11、《关于下发安全专项施工方案管理办法的通知》(水利开发技〔2015〕29号)。
12、《阜南县会龙镇及赵集镇总体规划(2013-2030年)》(安徽省城乡规范设计研究院)13、本公司实际的施工技术、能力及在市政工程施工行业积累的丰富。
2、工程概况2.1、有关工程情况、特点、主要工作量本项目为G220阜南会龙至洪河桥段改建工程(会龙至王大湖段),起点位于S328临泉县与阜南县交界处(设计桩号K0+000),向东沿S328经会龙镇、赵集镇,于冷庙(设计桩号K10+990)处向南,依次与界南河、京九铁路、X056、谷河交叉后,沿X057向东,终于S202(桩号K27+731.606),全长26.731公里。
其中,新建道路16.75公里,起点至冷庙段为S328改建工程,长10.98公里。
沟槽围护方案标题:沟槽围护方案引言概述:沟槽围护是指在沟槽周围采取一定的措施来保护沟槽的稳定和安全。
选择合适的围护方案对于沟槽的建设和维护至关重要。
本文将从设计、材料、施工、监测和维护五个方面详细介绍沟槽围护方案。
一、设计1.1 确定围护的类型:根据沟槽的地质条件和使用要求,选择适合的围护类型,如混凝土挡墙、砖石护坡、钢筋混凝土护坡等。
1.2 考虑水流情况:设计时需考虑水流对围护结构的冲击力,采取合适的措施来减小水流对围护结构的影响。
1.3 考虑土壤条件:根据不同的土壤条件选择合适的围护结构,确保围护结构与土壤之间的结合坚固。
二、材料2.1 选择耐久性好的材料:围护结构的材料应具有良好的耐久性,能够长期承受外部环境的影响。
2.2 考虑成本和效益:在选择围护材料时,需综合考虑成本和效益,选择性价比高的材料。
2.3 保证材料质量:采购围护材料时,需确保材料符合相关标准,保证围护结构的质量和稳定性。
三、施工3.1 严格按照设计要求施工:在施工过程中,严格按照设计要求进行施工,确保围护结构的稳定性和安全性。
3.2 控制施工质量:对施工过程中的关键环节进行监控和检查,及时发现和解决问题,确保施工质量。
3.3 注重施工安全:在施工中要严格遵守安全规定,保障施工人员的安全,避免发生意外事故。
四、监测4.1 定期进行监测:对围护结构进行定期监测,及时发现围护结构的变形和损坏情况。
4.2 分析监测数据:对监测数据进行分析,判断围护结构的稳定性和安全性,及时采取措施进行修复和加固。
4.3 建立监测档案:建立围护结构的监测档案,记录监测数据和维护情况,为今后的维护提供参考依据。
五、维护5.1 定期检查维护:定期对围护结构进行检查和维护,及时发现和处理问题,保证围护结构的稳定性和安全性。
5.2 加强维护措施:根据围护结构的使用情况和环境条件,加强维护措施,延长围护结构的使用寿命。
5.3 培训维护人员:对维护人员进行培训,提高其对围护结构的认识和维护能力,确保围护结构的正常运行。

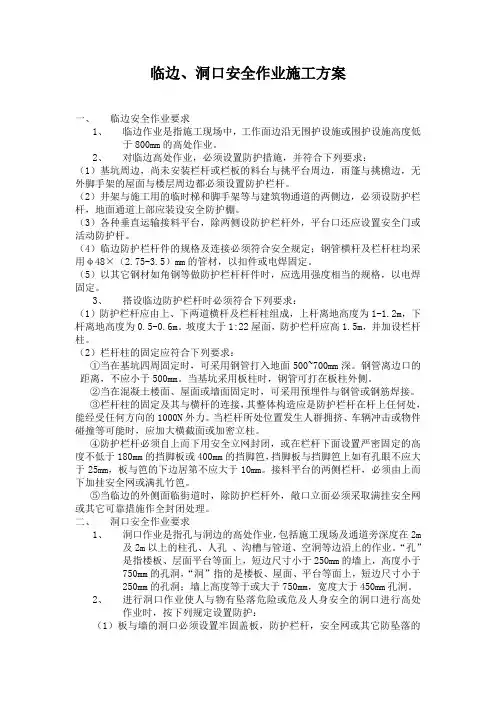

临边、洞口安全作业施工方案一、临边安全作业要求1、临边作业是指施工现场中,工作面边沿无围护设施或围护设施高度低于800mm的高处作业。
2、对临边高处作业,必须设置防护措施,并符合下列要求:(1)基坑周边,尚未安装栏杆或栏板的料台与挑平台周边,雨篷与挑檐边,无外脚手架的屋面与楼层周边都必须设置防护栏杆。
(2)井架与施工用的临时梯和脚手架等与建筑物通道的两侧边,必须设防护栏杆,地面通道上部应装设安全防护棚。
(3)各种垂直运输接料平台,除两侧设防护栏杆外,平台口还应设置安全门或活动防护杆。
(4)临边防护栏杆件的规格及连接必须符合安全规定;钢管横杆及栏杆柱均采用φ48×(2.75-3.5)mm的管材,以扣件或电焊固定。
(5)以其它钢材如角钢等做防护栏杆杆件时,应选用强度相当的规格,以电焊固定。
3、搭设临边防护栏杆时必须符合下列要求:(1)防护栏杆应由上、下两道横杆及栏杆柱组成,上杆离地高度为1-1.2m,下杆离地高度为0.5-0.6m。
坡度大于1:22屋面,防护栏杆应高1.5m,并加设栏杆柱。
(2)栏杆柱的固定应符合下列要求:①当在基坑四周固定时,可采用钢管打入地面500~700mm深。
钢管离边口的距离,不应小于500mm。
当基坑采用板柱时,钢管可打在板柱外侧。
②当在混凝土楼面、屋面或墙面固定时,可采用预埋件与钢管或钢筋焊接。
③栏杆柱的固定及其与横杆的连接,其整体构造应是防护栏杆在杆上任何处,能经受任何方向的1000N外力。
当栏杆所处位置发生人群拥挤、车辆冲击或物件碰撞等可能时,应加大横截面或加密立柱。
④防护栏杆必须自上而下用安全立网封闭,或在栏杆下面设置严密固定的高度不低于180mm的挡脚板或400mm的挡脚笆,挡脚板与挡脚笆上如有孔眼不应大于25mm,板与笆的下边居第不应大于10mm。
接料平台的两侧栏杆,必须由上而下加挂安全网或满扎竹笆。
⑤当临边的外侧面临街道时,除防护栏杆外,敞口立面必须采取满挂安全网或其它可靠措施作全封闭处理。

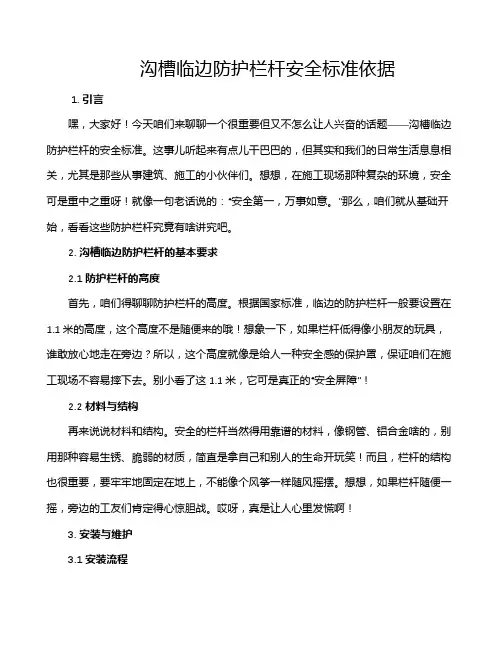

沟槽临边防护栏杆安全标准依据1. 引言嘿,大家好!今天咱们来聊聊一个很重要但又不怎么让人兴奋的话题——沟槽临边防护栏杆的安全标准。
这事儿听起来有点儿干巴巴的,但其实和我们的日常生活息息相关,尤其是那些从事建筑、施工的小伙伴们。
想想,在施工现场那种复杂的环境,安全可是重中之重呀!就像一句老话说的:“安全第一,万事如意。
”那么,咱们就从基础开始,看看这些防护栏杆究竟有啥讲究吧。
2. 沟槽临边防护栏杆的基本要求2.1 防护栏杆的高度首先,咱们得聊聊防护栏杆的高度。
根据国家标准,临边的防护栏杆一般要设置在1.1米的高度,这个高度不是随便来的哦!想象一下,如果栏杆低得像小朋友的玩具,谁敢放心地走在旁边?所以,这个高度就像是给人一种安全感的保护罩,保证咱们在施工现场不容易摔下去。
别小看了这1.1米,它可是真正的“安全屏障”!2.2 材料与结构再来说说材料和结构。
安全的栏杆当然得用靠谱的材料,像钢管、铝合金啥的,别用那种容易生锈、脆弱的材质,简直是拿自己和别人的生命开玩笑!而且,栏杆的结构也很重要,要牢牢地固定在地上,不能像个风筝一样随风摇摆。
想想,如果栏杆随便一摇,旁边的工友们肯定得心惊胆战。
哎呀,真是让人心里发慌啊!3. 安装与维护3.1 安装流程说到安装,流程可不能马虎。
首先,得在施工前进行现场勘查,看看哪里需要防护。
然后,按照规范进行安装,确保每个连接点都稳固。
这就好比盖房子,基础打好了,房子才能稳稳当当立得住嘛!有些小伙伴可能觉得安装栏杆就是个小事情,但其实,它的每一步都关乎到大家的安全。
安全隐患可不是闹着玩的,得认真对待。
3.2 定期检查最后,咱们还得说说维护和定期检查的重要性。
防护栏杆装上去之后,绝对不能就撒手不管,得定期检查,看看有没有松动、腐蚀或者其他问题。
就像咱们照顾自己的身体一样,不能说今天吃了顿好饭,就不管以后的健康了!如果发现问题,赶紧处理,别让安全隐患趁虚而入。
想想,如果栏杆在关键时刻出问题,那可真是得不偿失,大家的安全可不能开玩笑。
沟槽开挖安全专项施工方案一、项目背景沟槽开挖是许多建筑工程中常见的作业,也是建筑施工中不可或缺的一环。
然而,由于工程环境、地质条件等因素的不同,沟槽开挖作业存在一定的安全风险,如地质灾害的发生、沟槽坍塌等。
为了保证工程施工期间的安全,制定一份沟槽开挖安全专项施工方案是必不可少的。
二、目标与原则1.目标:确保沟槽开挖作业期间的工人安全,减少意外事故的发生。
2.原则:科学规划、合理布局,严格操作、稳步推进。
三、前期准备工作1.组织技术人员进行现场踏勘,全面了解施工区域地质及地层情况。
2.根据踏勘结果制定详细的施工方案,包括施工区域、施工工艺、施工步骤等。
3.向相关部门申请开挖工程验收手续,确保施工合法合规。
四、安全保障措施1.加强人员培训,提高作业人员的安全意识和技能,保证操作规范。
2.制定沟槽开挖作业的安全操作规程,对作业人员进行必要的技术培训。
3.配备必要的作业设备,确保设备的正常运行并定期进行维护检修。
4.配备足够的安全警示标识,明确施工区域、隐患区域等,并设置必要的安全警示牌。
5.配备必要的防护设施,如安全帽、防滑鞋、安全绳等,确保作业人员的人身安全。
6.合理设置施工围护措施,采取切实有效的措施防止沟槽坍塌。
7.进行安全巡查,定期检查沟槽开挖作业现场的安全情况,及时发现并解决问题。
五、应急预案1.制定沟槽开挖作业的应急预案,安排专人负责,做好应急物资的准备和储备。
2.在施工现场设置适当数量和位置的应急疏散标志,并定期进行演练。
3.制定应急救护预案,培训作业人员及施工单位的应急救护知识和技能。
六、施工期间的安全管理1.制定沟槽开挖作业的临时交通组织方案,确保交通畅通与施工安全。
2.施工过程中加强现场监督,及时纠正违章操作和不安全行为。
3.加强与周边环境和管线的沟通协调,做好与相关单位的协作配合。
4.关注天气变化,灵活调整施工计划,并及时采取防护措施,避免意外事故发生。
七、施工后维护工作1.完工后进行安全岗位验收和交接,确认沟槽开挖工程的安全运行。
安全技术措施及专项施工方案安全技术措施及专项施工方案安全技术措施及专项施工方案一、基坑(槽)、边坡土方施工防坍塌整治方案1、基坑(槽)、边坡土方施工,特别是采取支护技术措施的基坑、边坡土方施工和深基坑土方施工,必须认真编制施工方案,必要时,需经专家论证。
施工方案必须严格执行审批制度和审批程序。
无施工方案或施工方案未经审批不得开工。
施工方案中,必须认真编制具有针对性的安全技术措施,严禁未采取任何安全措施而盲目施工。
2、基坑、土方工程开挖前,必须对施工范围内的地下管线(管道、电缆、通讯等)的分布情况进行详细的了解,绘制有关图表,并对管线位置做好警示标记,以防施工时损坏地下管线而发生意外事故。
施工时,如发现有地下管线影响施工,不得擅自移动和切断地下管线,应通知有关部门及时妥善处理。
3、在深基槽开挖时,如邻近有平行于基槽的大口径上、下水管道时,应首先了解原有管道的材质、管径埋设年代以及位置、标高是否有渗漏迹象,对基槽开挖的影响程度,分析可能出现的险情。
与有关部门联系,协同采取保护措施(如对原有管道的保护,基槽分段开挖,设置基槽支撑等),防止因管道渗漏和管道附近土层变化而造成管道和土方大面积坍塌事故。
4、放坡开挖的基坑,其放坡系数应按勘察设计单位提供的土质情况和放坡系数进行放坡,如无设计要求时,应按有关技术规范的规定进行放坡,不得任意因施工进度,减少土方开挖量而削减放坡系数。
5、基坑上部地面上必须设置排水沟,防止地表水流入基坑和地表水渗入基坑边坡而引发塌方,排水沟的积水可引入城市下水道排水或设置集水坑及时排水,基坑内的积水也要及时排除,以防基坑积水引发的边坡滑坡坍塌。
6、基坑边上不应堆土或其它重物,以防边坡受压而坍塌。
7、在基坑(特别临近建筑物和深基坑)开挖的整个过程中(从开挖至回填土结束),应经常检查观测基坑周围支撑系统,土层、临近管线及建筑物的情况和变化,发现异常情况,应立即停止施工,及时采取应紧急措施,排除险情,确保施工安全,检查、观测应派有专人负责,并应规范要求,认真做好检查观测记录。

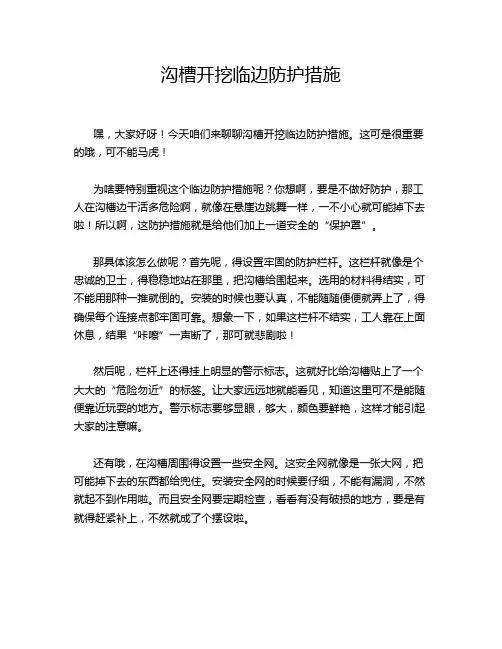

沟槽开挖临边防护措施嘿,大家好呀!今天咱们来聊聊沟槽开挖临边防护措施。
这可是很重要的哦,可不能马虎!为啥要特别重视这个临边防护措施呢?你想啊,要是不做好防护,那工人在沟槽边干活多危险啊,就像在悬崖边跳舞一样,一不小心就可能掉下去啦!所以啊,这防护措施就是给他们加上一道安全的“保护罩”。
那具体该怎么做呢?首先呢,得设置牢固的防护栏杆。
这栏杆就像是个忠诚的卫士,得稳稳地站在那里,把沟槽给围起来。
选用的材料得结实,可不能用那种一推就倒的。
安装的时候也要认真,不能随随便便就弄上了,得确保每个连接点都牢固可靠。
想象一下,如果这栏杆不结实,工人靠在上面休息,结果“咔嚓”一声断了,那可就悲剧啦!然后呢,栏杆上还得挂上明显的警示标志。
这就好比给沟槽贴上了一个大大的“危险勿近”的标签。
让大家远远地就能看见,知道这里可不是能随便靠近玩耍的地方。
警示标志要够显眼,够大,颜色要鲜艳,这样才能引起大家的注意嘛。
还有哦,在沟槽周围得设置一些安全网。
这安全网就像是一张大网,把可能掉下去的东西都给兜住。
安装安全网的时候要仔细,不能有漏洞,不然就起不到作用啦。
而且安全网要定期检查,看看有没有破损的地方,要是有就得赶紧补上,不然就成了个摆设啦。
在沟槽的出入口处,还得设置专门的通道。
这个通道就像是个安全的大门,让工人能安全地进出。
通道得有足够的宽度,不能太窄了,不然工人走起来不方便。
而且通道上不能有杂物,得保持干净整洁,不然工人一不小心被绊倒了,那可就不好玩啦。
另外啊,要安排专人负责巡查。
这个专人就像是个巡逻的警察,时刻盯着沟槽的情况。
看看防护栏杆有没有松动,警示标志有没有被破坏,安全网有没有问题。
一旦发现问题,就得马上解决,可不能拖延。
不然等出了事儿再后悔就来不及啦。
最后,要对工人进行安全教育。
让他们知道临边防护的重要性,知道该怎么保护自己。
不能让他们觉得这是无所谓的事情,要让他们从心底里重视起来。
总之,做好沟槽开挖临边防护措施是非常重要的。
一、预案背景为确保施工现场临边作业安全,防止高处坠落事故的发生,保障施工人员生命财产安全,特制定本紧急预案。
二、预案适用范围本预案适用于施工现场所有临边作业,包括但不限于阳台、楼面、屋顶、沟槽、基坑等临边部位。
三、组织机构及职责1. 成立施工现场临边防护紧急预案领导小组,负责预案的组织实施和监督检查。
2. 领导小组下设应急指挥部,负责临边防护事故的应急响应、指挥协调和处置工作。
3. 各部门及班组应明确责任,落实各项防护措施,确保临边作业安全。
四、预防措施1. 加强临边防护设施的建设和维护,确保防护设施完好、可靠。
2. 对临边作业人员进行安全教育培训,提高安全意识。
3. 严格执行临边作业审批制度,未经审批不得进行临边作业。
4. 定期检查临边防护设施,发现问题及时整改。
5. 加强现场巡查,对违规作业行为进行制止和纠正。
五、应急响应程序1. 初步响应(1)发现临边防护事故隐患时,现场负责人应立即组织人员进行现场处置,确保事故不扩大。
(2)立即向应急指挥部报告事故情况,启动应急预案。
2. 紧急响应(1)应急指挥部接到报告后,立即启动应急预案,组织救援队伍进行救援。
(2)现场负责人应组织人员撤离危险区域,确保人员安全。
(3)救援队伍按照预案要求,迅速开展救援工作。
3. 后期处置(1)事故调查组对事故原因进行调查分析,提出整改措施。
(2)对事故责任人和相关责任人进行追责。
(3)对受影响的人员进行安抚和慰问。
六、应急物资及装备1. 临边防护设施:安全网、安全带、防护栏杆、安全绳等。
2. 救援装备:急救箱、担架、消防器材等。
3. 通讯设备:对讲机、电话等。
七、应急演练1. 定期组织临边防护应急演练,提高应急处置能力。
2. 演练内容应包括临边防护设施检查、事故报警、救援队伍出动、现场处置等环节。
3. 演练结束后,对演练情况进行总结,查找不足,完善预案。
八、预案修订1. 本预案自发布之日起实施,如遇法律法规、标准规范变化或实际情况发生变化,应及时修订。

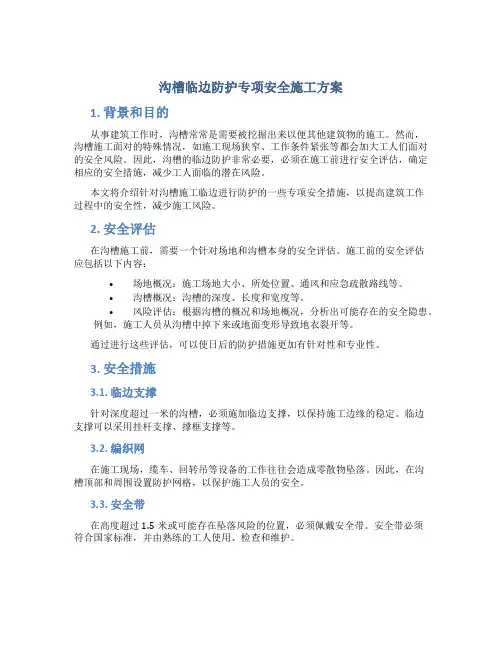

沟槽临边防护专项安全施工方案1. 背景和目的从事建筑工作时,沟槽常常是需要被挖掘出来以便其他建筑物的施工。
然而,沟槽施工面对的特殊情况,如施工现场狭窄、工作条件紧张等都会加大工人们面对的安全风险。
因此,沟槽的临边防护非常必要,必须在施工前进行安全评估,确定相应的安全措施,减少工人面临的潜在风险。
本文将介绍针对沟槽施工临边进行防护的一些专项安全措施,以提高建筑工作过程中的安全性,减少施工风险。
2. 安全评估在沟槽施工前,需要一个针对场地和沟槽本身的安全评估。
施工前的安全评估应包括以下内容:•场地概况:施工场地大小、所处位置、通风和应急疏散路线等。
•沟槽概况:沟槽的深度、长度和宽度等。
•风险评估:根据沟槽的概况和场地概况,分析出可能存在的安全隐患。
例如,施工人员从沟槽中掉下来或地面变形导致地衣裂开等。
通过进行这些评估,可以使日后的防护措施更加有针对性和专业性。
3. 安全措施3.1. 临边支撑针对深度超过一米的沟槽,必须施加临边支撑,以保持施工边缘的稳定。
临边支撑可以采用挂杆支撑、撑框支撑等。
3.2. 编织网在施工现场,缆车、回转吊等设备的工作往往会造成零散物坠落。
因此,在沟槽顶部和周围设置防护网格,以保护施工人员的安全。
3.3. 安全带在高度超过1.5米或可能存在坠落风险的位置,必须佩戴安全带。
安全带必须符合国家标准,并由熟练的工人使用、检查和维护。
3.4. 隧道式防护体系当沟槽深度超过3.5米时,安全带已无法保证施工人员的安全。
此时,必须采用隧道式防护体系来保障施工人员的安全。
隧道式防护体系需要根据实际情况进行调整,方便施工同时也能保证安全。
3.5. 底部舱壁防护在施工过程中,土方倒塌、土方滑动等情况的发生,对施工安全持续造成影响。
因此,在沟槽底部应搭设舱壁。
这些舱壁要牢固,而且要够高,确保土方不会倒塌或滑动。
4. 监测在施工沟槽的过程中,必须及时监测各个方面的情况,以发现安全隐患。
监测措施可以采用人工监测与实时监测两种方法。
.寿县首批基础设施PPP项目济祁高速三觉互通连接线工程施工现场临边防护及标志牌标准化方案安徽开源路桥有限责任公司济祁高速三觉互通连接线工程项目经理部二零一八年二月二十七日专业资料..施工现场临边防护及标志牌标准化方案为规范寿县PPP项目三觉分部施工现场的临边防护及标识标牌布置,加强安全提示警示,提升安全文明施工形象,各分部、工区依据《公路施工安全技术规范》、《公路水运工程施工安全标准化指南》、《施工现场临时用电安全技术规范》等规范,以及项目《安全生产管理制度》和《安全生产管理办法》布置施工现场。
现提出以下具体要求:一、平交道口1、原状通行道路与施工断面相交的,在行车方向右侧,距离施工断面红线10m 处设置一台爆闪灯,20m处设置一面“交叉路口、注意安全”反光标牌,30m 处设置一面“前方施工、限速20”反光标牌;通行道路为县道、水泥路的,交口断面使用绿色隔离栅隔离,通行道路为碎石路的,交口断面使用水马隔离,隔离栅、水马设置连续、顺直,施工机械通道口设置在一条直线上,避免施工机械车辆转弯,通道口两侧各设置一面“施工重地、闲人免进”标牌,设置一面活动“禁止通行”标牌。
专业资料..注意安全”标牌图样按下图制作,”、“交叉路口、“前方施工、限速20、2的镀锌圆管埋地安装,埋地8cm,高0.8m1.0m,标牌使用直径反光,尺寸宽,标牌投影距离通行道路2.0m0.5m,标牌底边与地面距离不少于埋深不少于;“施工重地、闲人免进”标牌按图样制作,反光,尺寸同上,按上边缘0.5m,高1.8m 述要求埋地,或悬挂在隔离栅上;“禁止通行”标牌,反光,尺寸宽,可移动。
,双支腿高0.5m0.6m专业资料..,投影距离通行道路边,埋深不少于、爆闪灯安装高度不低于2.0m0.5m3,安,距离通行道路边缘不少于0.5m0.5m缘不少于;隔离栅高度不低于1.8m 装连续、顺直,立柱上张贴反光贴;水马放置连续、顺直,张贴反光贴。
二、施工便道10m/1、路基施工便道通行安全通畅,沿便道两侧设置反光弹性立柱,每200m个,每设置一面指向牌,转弯改道处设置一面指向牌。
一、交底目的为确保沟槽临边作业的安全,防止坠落事故的发生,提高施工人员的安全意识,特进行本次沟槽临边防护安全技术交底。
二、交底对象本次交底对象为参与沟槽临边作业的施工人员、管理人员及监督人员。
三、交底内容1. 沟槽临边作业定义沟槽临边作业是指在沟槽边缘、沟槽内部及相邻区域的施工活动。
包括但不限于沟槽的开挖、回填、排水、支护等作业。
2. 沟槽临边作业安全要求(1)施工前应进行安全检查,确认作业区域安全后,方可进行施工。
(2)沟槽临边作业区域必须设置明显的警示标志,提醒施工人员注意安全。
(3)沟槽临边作业人员必须佩戴安全帽、安全带等个人防护用品。
(4)沟槽临边作业时,应确保作业区域周边的防护设施完整、牢固。
3. 沟槽临边防护措施(1)设置防护栏杆沟槽临边作业区域应设置防护栏杆,栏杆高度不应低于1.2m,立杆间距不应大于2m,横杆间距不应大于0.5m。
栏杆底部应设置踢脚板,高度不应低于0.1m。
(2)设置安全网在沟槽临边作业区域上方,应设置安全网,安全网材质应符合国家标准,网眼不应大于5cm×5cm。
安全网应与防护栏杆连接牢固。
(3)设置警示标志在沟槽临边作业区域明显位置,应设置警示标志,如“当心坠落”、“禁止通行”等。
4. 作业注意事项(1)沟槽临边作业人员应严格遵守操作规程,不得擅自改变作业方式。
(2)作业过程中,应随时检查防护设施的安全性,发现问题及时报告并采取措施。
(3)作业人员应相互配合,共同维护作业现场的安全。
(4)作业过程中,应保持作业区域整洁,不得堆放杂物。
四、交底要求1. 施工单位应将本次交底内容纳入施工组织设计,并定期对施工人员进行安全教育培训。
2. 施工人员应认真学习本次交底内容,掌握沟槽临边作业安全要求及防护措施。
3. 管理人员及监督人员应加强对沟槽临边作业的监督检查,确保安全措施落实到位。
五、交底时间本次沟槽临边防护安全技术交底时间为[具体时间]。
六、交底人本次沟槽临边防护安全技术交底人为[具体姓名]。
沟槽临边防护措施嘿,朋友们!咱今儿就来说说沟槽临边防护措施,这可真不是小事儿呀!你想想看,那沟槽就像是个张着嘴的大怪兽,要是不做好防护,一不小心掉进去,那可不得了!就好像走在路上有个大坑,你不注意能不栽跟头吗?所以防护措施得重视起来。
首先呢,防护栏杆得安排上。
那栏杆就像是忠诚的卫士,坚定地站在那里,守护着沟槽的边缘。
可别小看了这栏杆,质量得过硬,不能是那种软趴趴的。
要足够结实,能经得起风吹雨打,能拦住那些不小心靠近的人。
这就好比家里的大门,得牢固才能保平安呀!还有啊,警示标志也不能少。
就像是给这个大怪兽贴上一个标签,告诉大家“嘿,这里危险,别靠近!”这警示标志得醒目,让人一眼就能看到。
想象一下,要是没有这个标志,有人糊里糊涂地就靠近了,那多危险呀!再说说那盖板吧。
有时候,给沟槽盖上一块合适的盖板,就像是给它盖了一层被子,把危险藏起来了。
但这盖板也得安得稳稳当当的,不能风一吹就跑了,那可不行。
咱平常走路还得看着点路呢,更何况是面对沟槽这么个潜在的危险。
施工的时候,可别嫌麻烦,该做的防护措施一个都不能少。
这就跟你出门得穿好衣服一样自然,不能马虎。
大家都知道,安全无小事。
这沟槽临边防护措施要是没做好,那后果可能不堪设想。
到时候出了事,后悔都来不及呀!所以呀,咱都得重视起来,把这些防护措施都做到位。
咱可不能抱有侥幸心理,觉得哎呀,应该不会有事吧。
这种想法要不得!就得把每一个可能的危险都考虑到,都防范好。
这不仅是对自己负责,也是对其他人负责呀!你想想,要是因为你的疏忽,让别人受到了伤害,你心里能好受吗?总之呢,沟槽临边防护措施真的太重要啦!大家一定要牢记在心,认真去做。
让我们一起把这个大怪兽牢牢地看住,不让它有机会伤人,让我们的施工场地平平安安的,大家都能开开心心地工作,安安全全地回家,这多好呀,对吧?。
基坑临边防护施工方案一、方案背景:在进行基坑施工时,由于基坑多为垂直挖掘而成,容易造成基坑边坡崩塌、坍塌等事故,威胁施工现场的安全。
因此,有必要制定一套科学合理的基坑临边防护方案,确保施工过程中人员和设备的安全。
二、方案目标:1.确保基坑临边在施工过程中不出现崩塌、坍塌等安全事故;2.保障施工人员和设备的安全;3.优化施工流程,提高施工效率。
三、施工前准备:1.对基坑边坡进行勘察,了解其土质情况、坡度和稳定性等信息;2.根据勘察结果制定相应的安全预警措施;3.获取相关施工资质,确保具备相应的人员和设备。
四、基坑临边防护措施:1.建立临时围护墙:在基坑周围搭建围护墙,围护墙应采用钢管桩或混凝土护坡板等材料进行加固,确保其稳定性。
2.施工期间,应设置明确的警示标志,确保施工现场的安全警告信息能被很好地传递给施工人员和过往行人。
3.安装警示灯和标志牌:在基坑边缘设置醒目的警示灯和标志牌,以增加可识别度,警示过往行人和车辆。
4.坡面处理:对基坑边坡进行整治,确保坡面的平整度和稳定性,可采用喷锚、预应力锚杆等技术加固。
5.确保工作人员的安全:所有参与施工的人员必须穿戴符合规定的个人防护装备,如安全帽、防护鞋、防护眼镜等。
五、监测与管理措施:1.设置监测装置:在基坑边缘安装位移监测装置,实时监控边坡位移情况,并设置报警机制,一旦发生异常情况及时通知相关人员。
2.定期检查和维护:定期对基坑临边的围护墙、标志灯等设施进行检查和维护,确保其正常运行。
3.培训和安全教育:组织相关人员参加基坑临边防护方案培训,提高他们的安全意识和应急处置能力。
六、应急处理:1.按照施工现场的具体情况,预先制定应急方案和应急预案,确保在发生意外情况时能够迅速、有效地进行应急处理。
2.在施工现场设置出口标志,并保持畅通,以便需要时能够迅速撤离。
七、总结:基坑临边防护施工方案的制定是保障施工安全的重要环节,只有通过科学合理的措施和管理,才能最大限度地降低基坑临边施工的风险,确保人员和设备的安全。
一、交底目的为确保沟槽临边作业过程中的安全,防止事故发生,特制定本安全技术交底。
二、适用范围本交底适用于所有进行沟槽临边作业的施工人员,包括但不限于挖沟、修槽、管道安装、铺设等作业。
三、交底内容1. 作业前的准备工作(1)作业前必须对沟槽临边进行安全检查,确认无安全隐患后方可进行作业。
(2)作业人员必须穿戴好个人防护用品,如安全帽、安全带、防护眼镜、防尘口罩等。
(3)作业前应对使用的机械设备进行检查,确保其安全可靠。
2. 沟槽临边防护措施(1)设置防护栏杆:在沟槽临边两侧设置防护栏杆,栏杆高度应不低于1.2米,宽度应不小于0.5米。
(2)设置安全网:在沟槽临边上方设置安全网,安全网应与防护栏杆连接牢固,防止作业人员坠落。
(3)设置警示标志:在沟槽临边设置明显的警示标志,提醒作业人员注意安全。
3. 作业过程中的注意事项(1)作业人员必须严格遵守操作规程,不得擅自改变作业流程。
(2)作业人员应随时注意观察周围环境,发现异常情况立即停止作业,并向负责人报告。
(3)作业人员不得在沟槽临边边缘行走、站立或坐卧,不得在栏杆上攀爬。
(4)作业过程中,严禁酒后作业、疲劳作业,确保作业人员精力充沛。
4. 事故应急处理(1)发生坠落事故时,立即组织救援,并拨打急救电话。
(2)对受伤人员进行初步急救,如止血、包扎等。
(3)保护好现场,等待救援人员到来。
四、交底要求1. 施工单位应将本交底内容传达给所有参与沟槽临边作业的施工人员。
2. 施工人员应认真学习并掌握本交底内容,确保在作业过程中严格遵守安全操作规程。
3. 施工单位应定期对沟槽临边作业进行安全检查,确保各项安全措施落实到位。
4. 施工单位应加强对作业人员的培训,提高其安全意识和操作技能。
五、交底时间本交底自发布之日起生效,有效期至沟槽临边作业结束。
六、交底单位(单位名称)七、负责人(负责人姓名)八、附件1. 沟槽临边防护栏杆示意图2. 沟槽临边安全网示意图3. 沟槽临边警示标志示意图。
沟槽专项施工方案
一、前言
沟槽施工是建筑工程中的重要环节,合理的施工方案能够确保沟槽的质量和效率,本文将围绕沟槽施工过程中的关键问题,提出专项施工方案。
二、施工前准备
1. 设计方案确认
在施工前,要对沟槽的设计方案进行确认,包括尺寸、材料、施工工艺等细节,以确保施工的顺利进行。
2. 材料准备
准备好施工所需的各类材料,包括混凝土、钢筋、模板等,确保材料的质量和
数量充足。
三、施工过程
1. 模板安装
首先进行模板的安装工作,确保模板的精确度和稳定性,以保证沟槽的形状和
尺寸符合要求。
2. 钢筋绑扎
进行钢筋的绑扎作业,要按照设计要求进行布置和连接,确保钢筋的位置和数
量符合设计标准。
3. 混凝土浇筑
在模板和钢筋工作完成后,开始进行混凝土的浇筑工作,要注意控制浇筑速度
和均匀性,确保沟槽的整体质量。
4. 养护
混凝土浇筑完成后,进行充分的养护工作,保持沟槽表面湿润,防止混凝土裂
缝和收缩。
四、质量验收
施工完成后,进行沟槽的质量验收工作,检查沟槽的尺寸、平整度、强度等指标是否符合设计要求,以确保施工质量达标。
五、安全管理
在整个施工过程中,要严格遵守安全操作规程,确保施工人员和周围环境的安全,做好施工现场的安全防护工作,防止发生意外事故。
六、总结
沟槽施工是建筑工程中不可或缺的环节,合理的施工方案能够提高施工效率和质量,本文针对沟槽施工过程中的关键问题提出了专项施工方案,希望对相关工作人员能够提供一定的参考和指导。
以上就是本文的沟槽专项施工方案,希望对沟槽施工工作有所帮助。
沟槽临边防护专项安全施工方
案(总3页)
-CAL-FENGHAI.-(YICAI)-Company One1
-CAL-本页仅作为文档封面,使用请直接删除
同昌路K1+000-K2+004给排水沟槽专项安全施工方
案
一、施工条件:
1、该段工程施工地段为工作面宽,交通方便,施工环境较好。
2、施工土层土质为砂土,地下水位在1.5米深处左右,管道埋深在2米左
右,给排水施工不需采取降水措施。
3、施工、生活用电、用水可就近解决。
二、施工降水及临时排水:
1、降水采用大口井降水,在距道路中心北侧14.5米处打降水井,井距25
米,井深25米,降水周期20天。
2、临时排水管道采用D300铸铁管,在距道路中心北侧14.5米处铺设临排
管线。
3、在距道路中心北侧14.5米处架设临时输电线路一道,长1000米,用铝芯
橡皮护套线25mm2五道,每25米设置电杆一根。
4、每25米设置集水坑一座,集水坑采用C15砼作基础,基础出砖墙四周
10cm,集水坑采用240mm厚砖墙,规格为0.3×0.5×0.8M,内外全粉刷。
5、进场前采用天然砂砾垫一条临时便道,宽6米,厚30CM。
6、打井队配备具有电工证的专业电工。
7、打井机安装稳固,各紧固件连接牢靠。
8、配备专用配电箱,电缆线无裸露部分。
三、施工方法及技术措施:
1、施工方法:
由于该给排水、道路工程工期较紧,建设单位要求,必须先通主车道,给排水过路管先预留。
具体施工流程为;
2、施工技术措施:
沟槽开挖:采用人工配合机械挖土、按1:0.5放开挖线。
单面出土,机械开挖到槽底,留20cm由人工清理修坡,严禁槽底超挖。
四、沟槽施工安全措施:
1、在沟槽两侧距沟槽边缘2米处设置彩条旗警示围栏,禁止翻越。
2、沟槽内安放8米长梯子两个,作为紧急出口。
3、进入沟槽内施工人员必须戴安全帽。
4、严禁任何人向沟槽内抛扔材料、器具。
5、派专人向槽壁撒水,防止细沙干燥后形成流沙。
6、沟槽两侧1米范围内的悬石、土块清理干净。
五、雨季施工安全措施:
1、雨季施工,尽量缩短开槽长度,速战速决,雨季挖槽时,充分考虑挖槽和
堆土,充分利用天然排水系统和重新规划排水,防止雨水进入沟槽和淹没
道路。
2、雨后回填,应先测土壤含水量,对过湿土壤可进行晾晒后再回填,避免过
湿回填。
3、雨季施工,对刚砌好的砌体,应采取覆盖措施,防止灰缝被冲刷。
4、做好用电防护,防止电器开头等裸露受潮。
5、雨天做好现场检查工作,无关人员禁止在现场走动,加强对塌方的防治工作。
6、槽内有水时先排除积水,然后方可填土,填土时随填随夯,防止松土淋雨。
7、雨季施工的管道,配合管道铺设,及时砌筑检查井,具备还土条件的,及
时还土,对暂时不接的予留管及时砌死抹灰,防止雨水进入沟槽及管内,
造成漂管。
8、管道施工集中人力分段突击,完成一段干一段。
9、加强用电设施的防水措施,避免闸刀、线头裸露。
10、雨天做好现场检查工作,加强对塌方的防治工作。
11、适当缩小工作面,安排好现场的排水和交通。
