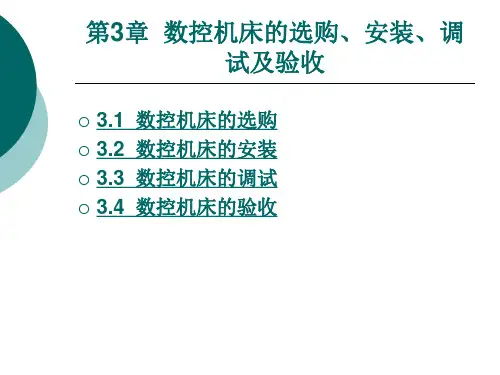

数控机床的选购、安装、调试及验收
- 格式:ppt
- 大小:1.78 MB
- 文档页数:78


数控机床安装和调试的步骤
以数控机床安装和调试的步骤为标题,写一篇文章。
一、安装前的准备工作
在进行数控机床的安装和调试之前,需要做好一些准备工作,以确保安装过程的顺利进行。首先,需要对安装场地进行评估和准备,确保场地平整、稳固,并具备良好的通风条件。其次,要检查机床所需的电源、气源等设备是否满足要求,并进行必要的改造和安装。最后,需要准备好安装所需的工具和设备,包括吊装设备、测量工具等。
二、机床的安装
1. 安装基础:根据机床的尺寸和重量,选择合适的基础方式,如地脚螺栓固定、水泥基础等。在安装基础过程中,要确保基础的平整度和稳固性。
2. 安装主体:根据机床的结构和要求,进行主体部分的安装。首先安装床身和立柱,然后安装工作台和滑台等。在安装过程中,要注意各个部件之间的配合和对中,确保机床的精度和稳定性。
3. 安装附件:根据机床的功能和要求,安装相应的附件,如刀库、液压系统等。在安装附件过程中,要严格按照相关的安装说明进行操作,确保附件的正确安装和连接。
三、机床的调试 1. 电气调试:进行机床的电气连接和调试。首先,检查机床的电源连接是否正确,是否符合电气图纸的要求。然后,进行电气系统的调试,包括各个电气元件的连接和功能测试,以及电气系统的保护和安全装置的调试。
2. 机械调试:进行机床的机械部分的调试。首先,检查机床各个运动部件的润滑和传动装置的工作情况。然后,进行机床的手动操作和自动循环运行,测试各个运动部件的精度和稳定性。同时,进行机床的各项功能测试,如刀具换位、自动送料等。
3. 数控系统调试:进行数控系统的连接和调试。首先,检查数控系统的连接和通信是否正常。然后,进行数控系统的参数设置和功能测试,包括各轴的运动范围、速度和加减速度的设置,以及程序的编辑和运行等。
四、安全检查和验收
在机床安装和调试完成后,还需要进行安全检查和验收。首先,对机床的各项安全装置进行检查和测试,确保其正常工作。然后,对机床的各项功能和性能进行全面测试,包括精度、重复定位精度、加工质量等。最后,根据相关标准和规范,进行机床的验收和评估,确保其符合设计要求和使用要求。
数控设备的安装调试及验收步骤
数控设备的安装、调试和验收是设备前期管理的重要环节。当机床运到后,首先要进行安装、调试、并进行试运行,精度验收合格后才能交付使用。多数数控机床都是分解为部件装箱运输,到位后再进行组装和重新调试。 一、 数控设备的安装 一般数控设备的安装可按以下步骤进行。
1. 开箱核查 数控设备到位后,设备管理部门要及时组织设备管理人员、设备安装人员、以及各采购员等开箱检查,如果是进口设备,还须有进口商务代理海关商检人员等。检验的主要内容是:1)装箱单;2)校对应有的随机操作、维修说明书、图样资料、合格证等技术文件;3)按合同规定,对照装箱单清点附件、备件、工具的数量、规格及完好状况;4)检查主机、数控柜、操作台等有无明显碰撞损伤、变形、受潮、锈蚀等,并填写“设备开箱验收登记卡”存档。 开箱验收如果发现货物损坏或遗漏,应及时与有关部门或外商联系解决。尤其是进口设备,应注意索赔期限。 2. 安装前的准备工作 认真阅读理解设备安装方面资料,了解生产厂家对机床基础的具体要求和组装要求,做好安装前的准备工作。 3. 部件组装 机床组装前要把导轨和各滑动面、接触面的防绣涂料清洗干净,把机床各部件,如数控柜、电气柜、立柱、刀库、机械手等组装成整机。组装时必须使用原来的定位销、定位块等定位元件,以便保证调整精度。 4. 油管、气管的连接 根据机床说明书中的电气接线图和气、液压管路图,将有关电缆和管道按标记一一对号接好。连接时特别要注意可靠的接触及密封,否则试机时,漏油、漏水,给试机带来麻烦。油管、气管连接中要特别防止异物从接口中进入管路,造成整个液压、气压系统故障。电缆和管路连接完毕后,做好各管线的固定,安装防护罩壳,保证整齐的外观。
5. 数控系统的连接 1) 外部电缆的连接 主要指数控装置与MDI/CRT单元、强电控制柜、机床操作面板、进给伺服电动机和主轴电动机动力线、反馈信号线的连接等,这些连接必须符合随机提供的连接手册的规定。 2)地线连接 一般采用辐射式接地法,即数控柜中的信号地与强电地、机床地等连接到公共接地点上,公共接地点再与大地相连。数控柜与强电柜之间的接地电缆的截面积要在5.5mm2以上。公共接地点与大地接触要好,接地电阻一般要求小于4~7Ω。
OCCUPATION177 2011 3数控车床的安装和调试文/许新伟 王庆民机床安装质量的好坏将直接影响到机床的正常使用和寿命。一、数控车床的安装1. 安装地基和环境 地基平面尺寸应大于机床支承面积的外廓尺寸,并考虑安装、调整和维修所需尺寸。机床旁应留有足够的工件运输和存放空间,机床与机床、机床与墙壁之间应留有足够的通道。机床的安装位置应远离焊机、高频机械等各种干扰源。避免阳光照射和热辐射,环境温度应控制在0~45℃,相对湿度在90%左右。机床不能安装在有粉尘的车间里,避免酸腐蚀气体的侵蚀。2.安装步骤
数控车床安装流程见图1。
(1)搬运及拆箱。数控车
床吊运应单箱吊装。用滚子搬
运时,滚子直径以70~80mm
为宜,地面斜坡度不得大于15°。(2)定位。机床的起吊应严格按说明书上的吊装图进行,如图2所示。 (3)找平。将数控车床放置于地基上,在自由状态下按机床说明书的说明调整好,然后将地脚螺栓均匀锁紧,找正基面,在机床的主要工作面上进行。(4)清洗和连接。清理各连接面、各运动面上的防锈涂料。要用浸有清洗剂的棉布或绸布清理。二、数控车床的调试 1.试车 机床初步运转后,调整机床床身水平,主要几何精度,调整经过拆装的主要运动部件和主机的相对位置。调整工作完成,即可用快干水泥固定主机和各附件的地脚螺栓,将各地脚螺栓预留孔灌平。2.机床精度和功能调试 (1)通电前的检查。首先应打开机床电控箱,检查继电器,接触器,熔断器,伺服电机速度,控制单元插座,主轴电机速度控制单元插座等有无松动,有锁紧机构的接插件是否锁紧,有转接盒的机床要检查转接盒上的插座,接线有无松动。检查所有的接线端子,各电机插座一定要拧紧。有良好的接地线。检查所有限位开关动作的灵活及固定性是否牢固。用相序表检查输入电源的相序,确认输入电源的相序与机床上各处标定的电源相序应绝对一致。(2)机床总电源的接通。接通机床总电源,检查CNC电箱,主轴电机冷却风扇,机床电器箱冷却风扇的转向是否正确,润滑、液压等处的油标志指示以及机床照明灯是否正常,各熔断器有无损坏。测量强电各部分的电压特别是供CNC及伺服单元用的电源变压器的初次级电压。 (3)CNC电箱通电。 ①按CNC电源通电按扭,接通CNC电源,观察CRT显示,直到出现正常画面为止。②将状态选择开关放置在JOG位置,将点动速度放在最低档,分别进行各坐标正反方向的点动操作,同时用手按与点动方向相对应的超程保护开关,验证其保护作用的可靠性,然后,再进行慢速的超程试验。③将状态开关置于回零位置,完成回零操作,参考点返回的动作不完成就不能进行其他操作④将状态开关置于MDI位置,进行手动变档试验,验证后将主轴调速开关放在最低位置,进行各档的主轴正反转试验,观察主轴运转的情况和速度显示的正确性,然后再逐渐升速到最高转速,观察主轴运转的稳定性。 ⑤逐渐变化快移超调开关和进给倍率开关,随意点动刀架,观察刀位变化的正确性。 3.机床运行试验 为保证机床工作中长期自动运行性能良好,在安装调试结束后,必须对工作可靠性进行检验。运行试验一般分为空运行试验和负荷试验。(作者单位:山东省济南市技师学院)数控车床 搬运、拆箱 定位 找平 清洗、连接 完成 滚运 吊运 搬运 拆箱 电路 清洗 连接 油管 气管 图1 数控车床的安装流程图2 数控车床吊运方法示意图Copyright©博看网 . All Rights Reserved.
数控机床调试步骤要求
Hessen was revised in January 2021 数控机床调试步骤要求
(一)安装调试的前期准备工作:用户的准备事项,由售后服务人员联系落实。
(1)立式加工中心
1.机床的吊运与安装:包括机床的吊运、开箱、安装、粗调水平、防锈油的清洗。其中安装可采用混凝土地基加地脚螺钉固定机床,或直接使用随机的调整垫铁加地脚螺钉固定机床。
2.根据机床型号的不同确定外接电源线的线径,以下为各种型号机床参考线径:
CY-VMC650采用10平方毫米左右线径。
CY-VMC850采用16平方毫米左右线径。
CY-VMC1060/1270/1370采用25平方毫米左右线径。
CY-VMC1580/1690/1890采用35平方毫米左右线径。
所有机床必须可靠接地。
3.安装调试前用户需购买以下备件物品:
空压机,要求排量在立方米/分钟以上。
连接空压机至机床的PTV气管,外径为12毫米。
标准刀柄和拉钉:CY-VMC650/850/1060采用型号为BT-40刀柄和45°拉钉;CY-VMC1270/1370/1580采用型号为BT-50刀柄和45°拉钉。
刀具的购买:根据用户加工零件的实际情况,来确定购买不同夹持方式的刀柄和刀具,比如:
铣平面用的盘铣刀柄和直径为Ф63、Ф80、Ф100不等的盘铣刀体及刀片。
强力铣夹头刀柄,主要方便于夹持直径较大的外圆铣刀和球头铣刀,例如夹持Ф20毫米的球头铣刀。
弹簧夹头刀柄,主要方便于夹持小直径外圆铣刀和球头铣刀,例如夹持Ф3~Ф16毫米的外圆铣刀。常用的刀柄规格型号为Ф32型刀柄。
一体式或分离式钻夹头刀柄,主要用于装夹直柄小直径钻头,常见刀柄规格型号为Ф3~Ф13毫米的钻夹头。
