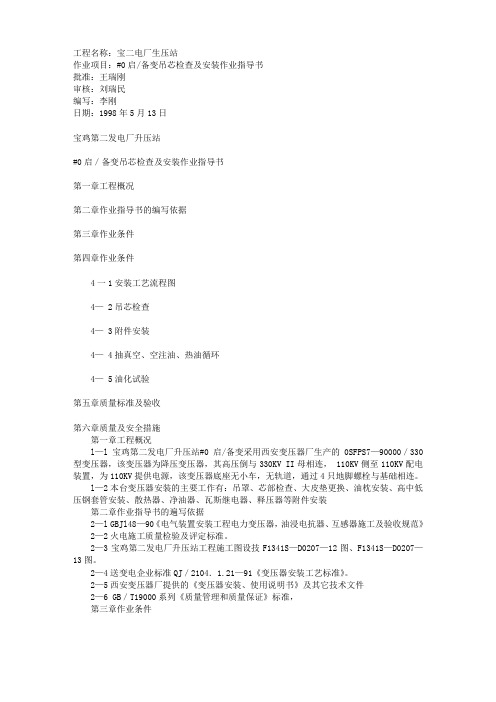

工程名称:宝二电厂生压站作业项目:#0启/备变吊芯检查及安装作业指导书批准:王瑞刚审核:刘瑞民编写:李刚日期:1998年5月13日宝鸡第二发电厂升压站#0启/备变吊芯检查及安装作业指导书第一章工程概况第二章作业指导书的编写依据第三章作业条件第四章作业条件4一1安装工艺流程图4— 2吊芯检查4— 3附件安装4— 4抽真空、空注油、热油循环4— 5油化试验第五章质量标准及验收第六章质量及安全措施第一章工程概况l—l宝鸡第二发电厂升压站#0启/备变采用西安变压器厂生产的0SFPS7—90000/330型变压器,该变压器为降压变压器,其高压倒与330KV II母相连, 110KV侧至110KV配电装置,为110KV提供电源,该变压器底座无小车,无轨道,通过4只地脚螺栓与基础相连。
l—2本台变压器安装的主要工作有:吊罩、芯部检查、大皮垫更换、油枕安装、高中低压钢套管安装、散热器、净油器、瓦斯继电器、释压器等附件安装第二章作业指导书的遍写依据2—l GBJl48—90《电气装置安装工程电力变压器,油浸电抗器、互感器施工及验收规范》 2—2火电施工质量检验及评定标准。
2—3宝鸡第二发电厂升压站工程施工图设技F1341S—D0207—12图、F1341S—D0207—13图。
2—4送变电企业标准QJ/2104.1.21—91《变压器安装工艺标准》。
2—5西安变压器厂提供的《变压器安装、使用说明书》及其它技术文件2—6 GB/T19000系列《质量管理和质量保证》标准,第三章作业条件3—l变压器安装前,土建工程应具备的条件:3—l—l混凝土基础及构架达到允许安装的强度,焊接构件的质量符合要求。
3—l—2预理件,及预留孔符合设计,预埋件牢固。
3—l—3模扳及施工设施拆除,场地清理干净。
3—l—4具有足够的施工用场地,道路通畅。
3—l—5变压器混凝土基础应水平,基础中心距应符合设计要求。
3—l—6接地引下线与主网的连接应符合设计要求。
目录一、编制依据 (3)二、工程概况 (3)三、主要工程量 (3)四、作业条件 (3)五、主要施工工序 (5)六、QA检查单 (8)七、安全、文明施工及环境管理 (8)八、施工安全风险与文明施工预测控制计划表 (9)九、绿色施工措施 (12)十、应急保障措施 (12)一、编制依据《工程建设施工企业质量管理规范》 GB/T50430-2007;《电力建设安全工作规程》(火力发电厂) DL5009.1—2014;《工程建设标准强制性条文》(电力工程部分) ;《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB 50148-2010;《建筑电气工程施工质量验收规范》GB 50303-2015;《电气装置安装工程高压电器施工及验收规范》GB 50147-2010;《电力建设安全健康与环境管理工作规定》国电电源[2002]49号河南省电力勘测设计院工程设计图纸资料及相关说明;湖北省建设有限公司******2×100MW燃煤发电工程《施工组织总设计》;部分设备厂家技术资料;二、工程概况根据现场施工安排,******2×1000MW新建工程1#机组工程,主变、启备变和高厂变由拖车运输到施工现场,然后安全卸车、准确就位,由变压器技术协议提供数据,根据现场实际情况,主变、启备变和高厂变采用400t履带呆直接卸车就位。
三、主要工程量3.1主变、启备变和高厂变采用履带吊直接吊装就位。
四、作业条件4.1项目开工前的准备:4.1.1施工人员熟悉作业流程及安全措施,并接受详细的安全技术交底。
4.1.2运输拖车行走和卸车位置地面坚实、平整。
4.1.3变压器安装方向、中心线已明确。
4.1.4变压器基础已清理干净。
4.1.5 拖车行走路线回填并压实。
4.1.6所有施工人员、现场负责人、技术人员、安全员全部就位。
4.2主要材料准备4.2.1 卸车所用的工器具均已准备就绪。
4.2.2 卸车用的设备已准备好,并经检验合格。
变压器更换及安装作业引导书1适用范围本引导书适用于6~10kV电力变压器的安装及更换作业。
2编制依据2.1《铁路电力管理规定》和《铁路电力安全工作规程》(铁运〔1999〕103号)。
2.2《铁路电力安全工作规程补充规定》(铁总运[2023]51号)。
2.3《高速铁路电力管理规定》(铁总运[2023]49号)。
2.4《杭州供电段高速铁路电力设备检修管理细则》。
2.5《杭州供电段高速铁路电力设备运行管理细则》。
2.6《杭州供电段普速铁路电力设备检修管理细则》。
2.7《杭州供电段普速铁路电力设备运行管理细则》。
3安全风险提示3.1风险识别3.1.1检修过程中,存在触电损害。
3.1.2检修过程中,存在高空坠落损害。
3.1.3检修过程中,存在机器具损害。
3.2管控措施3.2.1变压器停电时,首先认真核对停电范围是否与工作票所写的相符,在有可能来电方向设置接地封线,悬挂“已接地”的标示牌。
3.2.2对于低压停电作业,应从各方面断开电源,将配电箱加锁。
没有配电箱时应取下熔断器。
严防低压返送电。
3.2.3用摇表测量变压器的绝缘电阻时,应由两个人进行,并从各方面断开电源,检查无电和确认设备上无人工作后方可进行,在测量前后必需将变压器高处与低处压侧对地放电,在测量中禁止任何人触及设备。
3.2.4安全员对进入现场人员的安全防护用品进行检查,确保人员正确佩戴安全帽。
3.2.5运输变压器时,使用垫木方式和大绳固定防止变压器在车上滑动,严禁人货混载。
3.2.6拆除、安装变压器时设专人指挥,有明确的信号,统一指挥,统一行动,防止变压器脱落砸伤人员,不得盲目蛮干。
3.2.7起重指挥人员必需持证上岗,变压器装卸起吊点选择要合适、绑扎坚固。
3.2.8施工区域做好围蔽及警示标志措施,防止外人误入工作区域。
3.2.9项目负责人对特种作业人员资质进行审核,确保特种作业人员资质符合要求。
3.2.10确认变压器输出电压、相位、相序无误后,方能向用户送电。
配变安装作业指导书一、前言配变安装作业是电力工程中的重要环节,直接关系到电力系统的正常运行。
为了确保配变安装作业的质量和安全,需要遵循一定的操作规范和安全措施。
本指导书旨在提供配变安装作业的操作指南,帮助工程师和技术人员顺利进行配变安装。
二、安装前的准备工作1. 确认配变的技术要求和规格。
2. 确认配变所在的位置和安装方式,并进行环境评估。
3. 准备好所需的工具、器材、材料和配件。
4. 确认配变的安装方案并做好相应的施工图纸。
5. 设立施工保护措施,确保现场工作区域的安全和整洁。
三、配变安装的具体步骤1. 选址和清理:选好配变的位置,并对安装区域进行清理和平整。
清理过程中要注意避免损伤或弯曲配变内部的电缆和接线。
2. 安装地基:根据配变的尺寸和重量,设置安装基础。
地基的设计应能够满足安装基础与配变重量的承载要求,防止基础沉降产生影响。
3. 安装主体:根据配变的安装方案和施工图纸,进行主体组装。
在组装过程中,需对每个连接点进行精确调整,确保配变结构的稳定性、安全性和规范性。
4. 导线接线:根据配变的接线方案和施工图纸,对输入和输出端子进行接线。
在接线过程中,要遵循正确接线顺序,避免接触不良、接触不牢等问题,确保负载正常运行。
5. 进行调试和检验:安装完毕后,进行系统调试和检验,测试配变输出电压和电流是否能够达到预定值。
同时检查检验接线、接地、绝缘及其它安全措施是否正确、可靠。
四、安装后的操作和维护1. 完成配变安装后,应对配变所在的间隙、组件等区域进行周密的清理,以确保其安全性和整洁性。
2. 配变内部应做到定期巡视和维护,发现问题及时处理。
3. 配变的操作和检查应由专业人员进行,并应严格按照操作和维护规程进行。
4. 对于配变内部的配线、接线及运行状态应定期检查和评估,做好变压器的保养和保养记录。
五、安全措施1. 配变安装过程中必须严格遵守安全操作规程,确保安全生产。
2. 安装地基时应注意地基的稳定性,防止基础沉降,并做好相应的防护措施。
项目主变、启备变和高厂变卸车就位作业指导书目录一、编制依据 (2)二、工程概况 (2)三、主要工程量 (2)四、作业准备及作业环境条件 (2)五、主要施工工序 (4)六、QA检查单 (7)七、安全、文明施工及环境管理 (7)八、施工安全风险与文明施工预测控制计划表 (8)九、绿色施工措施 (11)十、应急保障措施 (11)第 1 页一、编制依据《工程建设施工企业质量管理规范》 GB/T50430-2007;《电力建设安全工作规程》(火力发电厂) DL5009.1—2014;《工程建设标准强制性条文》(电力工程部分);《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB 50148-2010;《建筑电气工程施工质量验收规范》GB 50303-2015;《电气装置安装工程高压电器施工及验收规范》GB 50147-2010;《电力建设安全健康与环境管理工作规定》国电电源[2002]49号;省电力勘测设计院工程设计图纸资料及相关说明;省工程有限公司******2×100MW燃煤发电工程《施工组织总设计》;部分设备厂家技术资料。
二、工程概况根据现场施工安排,******2×100MW新建工程1#机组工程,主变、启备变和高厂变由拖车运输到施工现场,然后安全卸车、准确就位,由变压器技术协议提供数据,根据现场实际情况,主变、启备变和高厂变采用400t履带吊直接卸车就位。
三、主要工程量3.1主变、启备变和高厂变采用履带吊直接吊装就位。
四、作业准备与作业环境条件4.1作业人员的资格要求、劳动力组织项目负责人: 1人(具相关资质)作业组长: 1人(高级工以上)技术员: 1人(具相关资质)安全员: 1人(具相关资质)质检员: 1人(具相关资质)起重工: 3人(具相关资质)安装工: 5人(必须经过安全技术交底)4.2项目开工前的准备:4.2.1施工人员熟悉作业流程及安全措施,并接受详细的安全技术交底。
启动备用变、高厂变、公用变压器安装作业指导书1、编制依据1.1 中南电力设计院设计图纸F1063S-D0301《屋外变压器安装图》1.2 GB148-90《电气装臵安装工程电力变压器、油浸电抗器、互感器施工及验收规范》1.3 GB50150-91《电气装臵安装工程电气设备交接试验标准》1.4DL/T 5161.3-2002《电气装臵安装工程电力变压器、油浸式电抗器、互感器施工质量检验》1.5 设备厂家资料及安装使用说明书1.6 《职业安全卫生与环境管理规程》1.7 湖北电建二公司《质量管理体系文件》1.8 湖北电建二公司《职业安全健康与环境管理体系文件》2、施工内容高压厂用变压器一台、高压公用变压器两台、起动备用变一台变压器主要参数:2.1 变压器本体就位后保管2.2 变压器器身检查2.3 变压器本体、附件安装3、作业准备及作业环境条件3.1 作业准备a.人员组织:熟悉图纸、场地以及施工安装工艺要求的专业技术人员1名有专业资格证书的焊工1名有高级工或技师资格证书的高压电气安装作业组长(班长)1名有中级工以上等级资格的高压电工6名有高级工或技师资格证书的起重工2名辅助工5名b.各专业工种施工人员必须具备技术等级合格证方可上岗,辅助工在上岗前需进行针对性的技术安全培训。
c.做好施工人员的技术交底和安全交底工作。
3.2 作业环境条件a.施工图纸经专业会审无变更,作业指导书已编制并审批,开工手续已办。
b.土建施工的变压器基础及预埋件符合施工及设计要求。
c.地下主接地网络安装结束。
d.现场道路通畅,变压器周围有足够场地并已平整,回填土压实。
e.变压器安装所需的工具和材料已准备齐全。
f.起吊设备、吊具及装卸地点地基,必须能承受变压器起吊重量。
g.施工电源、水源安全可靠且容量满足要求。
h.起重施工安全作业票已经办理。
3.3 工机具配臵4、施工进度安排施工进度应满足网络工期的要求。
施工中应力争保持施工过程中的连续性,在保障安全的前提下,确保施工质量与工艺。
大唐石门发电有限责任公司企业标准Q/×× ××× ××××—××××检修作业指导书作业项目: #01启备变预试 作业日期: 批 准: 审 核: 编 制:2012-12-01发布 2013-01-01实施大唐石门发电有限责任公司发布Q/DTSM ××#01启备变预试作业指导书1 目的1.1规范试验行为,确保变压器试验后能安全稳定运行。
1.2本作业指导书为所有参加本项目的工作人员所共同遵循的质量保证程序。
2 范围本程序适用于SFF7-40000/20变压器没有吊罩检修试验。
3 职责3.1工作负责人职责:工作负责人负责办理检修工作票;负责设备(工器具)质量验证;负责备品备件和材料的质量验证;负责指定专人做好记录,确保记录真实、准确、工整;负责确认检修工作过程;负责项目自检并签证,对本项目的安全、质量负责;如果需要上一级验收(验证),负责提出验收(验证)申请。
3.2其他工作人员职责:在工作负责人的领导下,负责按工作程序进行工作;3.3质检员职责:负责项目质量验收、签证。
4 人员资质及配备4.1专责试验工1名:具有班组工程师及以上资质并从事电气高压试验的专业人员,且通过安规考试及技能资格审查。
4.2 试验工3名:具有从事电气高压试验人员,且通过安规考试及技能资格审查。
5 试验内容(或流程)5.1测量绕组绝缘电阻5.2测量绕组直流电阻5.3 测量绕组介损、高压套管介损及电容量5.4 测量绕组泄漏电流5.5测量变压器本体绝缘油试验5.6测量变压器铁芯对地绝缘电阻5.7有载调压装置试验6.质量标准6.1 测量高压、低压Ⅰ、低压Ⅱ绕组绝缘电阻6.1.1使用2500V摇表测量;6.1.2测量高、低Ⅰ、低Ⅱ绕组绝缘电阻和吸收比,读15秒、60秒、10分钟的吸收比及极化指数;6.1.3绝缘电阻≥1000,吸收比>1.3,极化指数>1.6。
目录1.编制依据 (2)2.编制目的 (2)3.施工内容 (2)4.施工条件 (2)5.施工程序和方法 (3)6.质量及工艺要求 (8)7.技术记录要求 (12)8.安全预防措施 (13)9.环境控制措施 (13)10.主要机械及工器具 (13)11.人员资质要求 (14)1 编制依据1.1 新疆电力设计院设计图纸D0301《主变、高压厂变、起动/备用变安装》。
1.2 变压器厂提供图纸和《变压器安装使用说明书》。
1.3 《电气装置安装工程质量检验及评定规程》(DL/T 5161.1~5161.17-2002)。
1.4 《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ 148-90。
1.5 《电气装置安装工程电气设备交接试验标准》GB50150-2006。
1.6 《电力建设安全工作规程》(火力发电厂部分DL5009·1-2002)。

2 编制目的新疆天富天河热电2×330MW机组工程设立一台启动/备用变压器。
由特变电工股份有限公司新疆变压器厂制造。
启动/备用变压器电源从220kV电压引接。
高压侧采用架空导线连接,低压侧与高压厂用配电装置之间采用共箱封闭母线连接。
为保证新疆天富天河热电安装工程的安装质量,确保分部运行及整套启动的顺利进行,特制定本方案。
3 施工内容3.1 变压器本体就位。
3.2 变压器附件开箱验收。
3.3 设备安装前期准备:电流互感器试验和储油柜隔膜袋的密封试验;散热器的密封试验;测温元件、气体继电器校验等。
3.4 油化验及绝缘油过滤。
3.5 变压器附件安装。
3.6 本体补充注油。
3.7 取油样检验。
3.8 竣工及验收。
4 施工条件4.1 变压器基础及构架施工完毕且验收合格。
4.2 预埋件符合设计且牢固,符合安装要求。
4.3 土建施工设施拆除,场地平整,施工设施及余物清除干净,并有足够的安装用地,施工道路通畅,基坑回填夯实。
4.4 施工场地平整,道路畅通,不安全处应采取相应的防范措施。
1 目的和合用范围1.1 本作业指导书规范变压器安装的全过程,规定变压器安装全过程的要求和质量标准。
1.2 本作业指导书合用于变电所、分区所、配电所等变压器安装施工 2 施工步骤2.1 主变就位 a 、劳动组织表 1b 、工机具表 2c 、材料序号 1 2 3 4 5表 3名 称 规 格 单位 数量 备 注 钢丝绳套 ф20 L=500 根 2 钢丝绳套 ф20 L=2000 根 2 线卡子 ф20 个 10枕木 根 50 搭枕木垛 枕木 12×200 kg 20 搭枕木垛续表 3d 、工序流程图序号 名 称 规 格 单位 数量 备 注 6圆钢 ф20 L=400根 20 7 黄油 kg 5 8棉纱kg2序号 名 称 规 格 单位 数量 备 注1公路拖车 80— 100t 辆 12 倒链 10t 台3 其中备用 1 台 3 油压千斤顶 30—50t 台 3 其中备用 1 台4 钢轨 50kg/m L=6m 根 2 滑轨5 钢轨 43kg/m L=5m 根 2 滑轨6 定位杆 ф24 L=5m根 2 套扣带双螺母7 推土机台 1 8 撬棍 L=1500 根 4 9 大锤4kg把1序号 项 目 单位 数量 备 注 1总指挥 人 1 负责滑行就位的指挥工作 2 副指挥 人 1 配合总指挥工作3 技术负责人 人 1 确保滑行就位满足技术规定4 监护 人 1 监护设备运输及人身的安全 5起重人12 主变压器的项升、运搬、就位就位准备安装倒链主变压器对位牵引滑行器身顶升主变压器对位穿入滑轨位置调整1 主变压器自锚滑行就位工序流程图e、操作要领(1)就位准备①用推土机挨着基础边缘推一土沟,深度等于拖车台面高度(从基础平面算起),宽度为3m。
②沿拖车入所径路检查道路状况,并修整压实。
(2)主变对位①引导拖车进入土沟,车帮贴近基础的侧面。
②当主变压器中心对准基础中心时,停车下闸,车轮用三角木掣掩。
③当主变压器距基础位置较远,且受外部条件不能再挨近基础时,应该在拖车与基础之间的空挡处搭设道木平台,确保主变压器的平稳运输。
变压器安装作业指导书一、引言本文档旨在提供变压器安装作业的详细指导,确保安装过程顺利进行并符合相关标准和要求。
本指导书适用于各类变压器的安装作业,包括但不限于配电变压器、电力变压器等。
二、安装前准备1. 安全措施在进行变压器安装作业前,必须确保所有参与人员已经接受相关安全培训,并且了解并遵守相关安全规定。
确保工作场所的安全,包括清理杂物、防止滑倒等。
2. 工具和设备准备所需的工具和设备,包括但不限于吊车、起重机、扳手、螺丝刀、电缆等。
确保这些工具和设备的完好性和可靠性,以确保安装过程的顺利进行。
3. 安装场地准备选择合适的安装场地,确保场地平整、干燥,并且具备足够的空间容纳变压器和相关设备。
同时,确保场地的通风良好,以便于变压器正常散热。
4. 安装计划制定详细的安装计划,包括安装顺序、时间安排、人员分工等。
确保安装过程的有序进行,并及时应对可能出现的问题。
三、安装步骤1. 安装基础根据变压器的尺寸和重量,设计并建造合适的基础。
确保基础牢固稳定,并符合相关标准和要求。
2. 安装变压器使用合适的起重设备将变压器安装到基础上。
确保变压器的安装位置正确,并且与周围设备和电缆的连接良好。
3. 连接电缆根据变压器的额定电压和电流,选择合适的电缆,并进行正确连接。
确保电缆的绝缘性能良好,避免出现漏电等安全隐患。
4. 连接接地线将变压器的接地线与接地系统连接。
确保接地线的连接牢固,并符合相关标准和要求。
5. 安装附件根据需要,安装变压器的附件,如温度控制装置、防雷装置等。
确保附件的安装正确,并与变压器的其他部件连接良好。
6. 调试测试完成变压器的安装后,进行必要的调试测试。
包括但不限于检查电压、电流、温度等参数是否正常,确保变压器的正常运行。
四、安全注意事项1. 严格遵守相关安全规定和操作规程,确保工作人员的人身安全。
2. 在进行起重作业时,确保起重设备的安全可靠,并遵守相关操作规程。
3. 在进行电缆连接时,确保电缆的绝缘性能良好,避免漏电等安全隐患。
起备变安装作业指导书一、编制依据1.1 中南电力设计院关于黄石西塞山电厂二期2×600MW级机组安装工程《屋外变压器安装》D0301图册;1.2 变压器厂家资料及安装使用说明书;1.3《电气装臵安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB148-90;1.4《电气装臵安装工程电气设备交接试验标准》GB50150-2006;1.5《电气装臵安装工程电力变压器、油浸式电抗器、互感器施工质量检验》DL/T 5161.3-2002;1.6《电气装臵安装工程高压电器施工及验收规范》GBJ147-90;1.7《职业安全卫生与环境管理规程》;1.8《工程建设标准强制性条文》电力工程部分-2006版;1.9 湖北省电力建设第二工程公司管理体系文件(2008版)及管理作业文件汇编(2008版);二、作业任务2.1工程概况及作业范围本工程新增一台起动备用变压器,起备变电源取自一期老厂220KV户外配电装臵#10间隔(现扩建为02号起动/备用变压器间隔)。
起备变布臵在主厂房A排外,2.2工程量2.2.1 安装起动备用变压器1台,型号为:SFFZ10-CY-63000/220三、作业准备及作业环境条件3.1 作业准备3.1.1 人员组织:项目负责人宋海兵安全员熊运海作业组长周振张光权技术员刘晓高压电气安装工付建杰李勇李铭焊工黄敢红起重工邓亚明辅助工 8人3.2 作业环境条件3.2.1 施工图纸经专业会审无变更,作业指导书已编制并审批,开工手续已办。
3.2.2 土建施工的变压器基础、预埋件及轨道符合施工及设计要求。
3.2.3 地下主接地网络安装结束。
3.2.4 现场道路通畅,变压器周围有足够场地并已平整,回填土压实。
3.2.5 变压器安装所需的工具和材料已准备齐全。
3.2.6 起吊设备、吊具及装卸地点地基,必须能承受变压器起吊重量。
3.2.7 施工电源、水源安全可靠且容量满足要求。
3.2.8 起重施工安全作业票已经办理。
3.3 工机具配置四、施工进度安排施工进度应满足网络工期的要求。
施工中应力争保持施工过程中的连续性,在保障安全的前提下,确保施工质量与工艺。
起动备用变压器计划在60天内完成(见下页图):五、施工方法及工艺要求5.1施工工艺流程图5.2 作业措施及方法5.1.1到货验收及安装前的准备工作1)按定货合同验证产品型号、规格、数量。
2)检查主体及附件在运输车上有无移位、碰撞现象,检查冲击记录仪,并做好记录,随时与厂家和运输部门联系。
3)检查变压器有无密封不严、渗漏油。
4)检查附件包装箱有无破损、丢失现象,做好记录。
5)附件开箱检查验收a)通知厂家派人到现场共同清点交接附件。
b)按产品装箱一览表查对到货箱数,是否相符,有无漏、错发现象。
并按各分箱清单,查对箱内零、部件是否与装箱单相符。
检查有无损坏、漏装现象,并做好记录c)查对出厂文件及技术资料,合格证书是否齐全。
d)经开箱检查、验收后,办理签证手续。
e)按照出厂技术资料、技术文件了解变压器主体及组件结构和工作原理,掌握安装使用说明书中的安装要求。
f)参照各组件的使用说明书,测试、检验各组件的性能指标,使之满足变压器运行要求,做好安装前的各项准备工作。
g)测量套管式电流互感器的绝缘电阻、伏安特性、变比和极性是否与铭牌相符合,并满足技术要求。
h)应严格清洁所有附件,保证内部清洁,不允许带有尘土、杂物的附件装在变压器上。
i)检查各联接法兰密封面有无损伤,确保清洁平整,确认联管等部件编号,检查密封衬垫状况,确保使用合格的密封衬垫。
j)准备好起吊装臵,抽真空装臵、滤油机、工具、照明安全灯等,并做好人员分工。
k)变压器现场保管期间应定期检查其干燥空气压力(压力应保持为0.01至0.03Mpa),做好记录。
如果压缩空气压力下降,则应即时补充。
变压器充气保存时间不宜超过三个月。
5.1.2 本体就位1)变压器由大型载重汽车运抵现场。
到现场后由大件运输公司卸货就位。
变压器在运输途中应确定进入场地的方向,以免在施工现场调头换向。
2)应在变压器基础上标明纵横向中心线。
3)变压器就位过程中不得受到冲击,倾斜不得超过15o,变压器中心应与基础中心对正。
5.1.3变压器油处理1)变压器油运至现场后应及时用油罐装好,并与真空滤油机连接好管路,管路、油罐内部应提前清理干净,油罐上应装设呼吸器,硅胶也应事先干燥。
2)施工现场需要配臵专用临时电源开关盘一面,容量、回路满足要求,接好电源,并装上合适的保险丝。
3)每批到达现厂的油均应有厂家化验单,并取样作好简化分析。
若不是厂家同一批油,还应做油混合分析。
4)油路连接好后,可开始滤油。
如变压器油内存在大量机械杂质则先用滤油机滤去机械杂质,滤油纸应先干燥。
机械杂质除去后(滤油纸干净)用真空滤油机滤油,滤油油温控制在50~55℃之间。
滤油48小时后,可取油样作简化分析,合格后即可结束滤油。
5)变压器残油试验:注油排气前,应取本体残油做电气强度、微水和tgδ试验,残油电气强度如小于45kv,微水大于30ppm时不应注油,应立即通知厂家处理。
残油电气强度大于45kv,微水小于30ppm,tgδ小于0.5%时可将残油放入油罐,经净化处理。
残油tgδ大于0.5%则不再利用。
5.1.4 变压器器身检查及附件安装1)器身检查为钻芯检查。
检查前,将残油排尽,注油排气,油位应高出铁芯100mm以上。
变压器本体应注油,浸泡时间不少于48小时。
放油前应进行热油循环,使器身温度高于环境温度10℃。
2)器身检查前,套管、升高座CT、瓦斯继电器等试验工作做完并合格,冷却装臵,联管等附件检查清洗完,且妥善保管。
器身检查作业区域半径30m内严禁进行搅拌水泥、切割等容易扬起尘埃的工作。
3)器身检查应安排在晴好、无大风的天气进行,空气相对湿度应小75%,器身暴露在空气中的不得超过16小时,计时应从开始放油开始。
4)器身检查前应做好准备工作,规划好工作场地,所用工具材料逐一登记,设专人保管,以便封闭进人孔前逐一核对,应无缺少。
参加器身检查人员的衣服必须无扣,穿耐油胶鞋,身上不许携带与工作无关的物件。
5)为保证器身检查顺利进行,排油工作应提前进行。
排油时,变压器上部应有通气孔,为防止受潮,通气孔加硅胶吸潮。
6)变压器油排尽后,打开人孔门。
等待十五分钟,待变压器内有足够的氧气,检查人员方可入内。
箱内充干燥空气0.005~0.01Mpa,露点<-40℃,空气含氧量应大于18%。
7)在打开人孔门前应在人孔门处搭设防尘布,保证空气中的灰尘不被进入。
8)器身检查内容a)运输支撑和器身各部位应无移动现象,运输用的临时防护装臵及支撑应预拆除,并清点好记录,以备查。
b)所有螺栓应紧固,并有防松措施,绝缘螺栓应无损坏,防松绑扎完好。
c)铁芯应无变形,铁轭与夹件间的绝缘应良好。
铁芯应无多点接地;拆开接地线后,铁芯对地绝缘应良好,用摇表试验时严禁使用裸体导线;打开夹件与铁轭接地片后,铁轭螺杆与铁芯、铁轭与夹件、螺杆与夹件间的绝缘应良好。
d)绝缘围屏绑扎牢固,围屏上所有线圈引出处的封闭应良好,能见的绕组部份无异常。
e)引出线绝缘包扎牢固,无破损,拧变现象,引出线绝缘距离应合格,固定牢靠,其固定支架应紧固,引出线裸露部分应无毛刺、尖角,其焊接良好。
f)电压切换装臵各分接头与线圈的连接应紧固,各分接头表面清洁,接触紧密,弹力良好。
转动接点应正确停留在各个位臵上,且与指示器所指位臵一致。
切换装臵的拉杆、分接头、小轴、销子等应完整无损;转动盘应动作灵活,密封良好。
g)检查强油循环管路与下轭绝缘接口部位的密封情况,检查各部位应无油泥,金属屑末等杂物。
h)器身检查完毕后,可用合格的变压器油冲洗,清洗油箱底部,不得有遗留杂物。
箱壁上的阀门应开闭灵活,指示正确。
在检修人孔门关闭前,参加器身检查的变压器厂代表,建设单位代表,施工单位的质检部门代表,工地负责人,工地专职质检员,及施工班组技术员一起对变压器进行一次复查,并在签证书上签字确认。
i)按原位臵原相别复装分接开关连杆,检查开关连杆是否已插入分接开关轴上。
5.1.5 附件安装1)升高座安装,用白布擦净密封胶垫和沟槽,按升高座的A、B、C标志对号入座,升高座下法兰外边沿上和油箱上联结升高座的法兰外边沿上有对位标记,以此标记对正,带上螺栓,均匀地对称紧固。
2)高压套管安装,安装前套管应试验合格,油面正常,导电杆内和均压罩内已清理干净,套管起吊时应装有一手动葫芦,以调整套管倾斜度。
套管尾部均压球与高压引线外屏蔽层间,等电位铜片的连接应可靠。
套管法兰、升高座法兰、胶垫清理干净,螺栓均匀对称紧固。
引线端头与套管顶部接线栓连接处应擦拭干净,接触紧密,套管结构的密封垫应安装正确,密封应良好;套管油标应面向外侧面(易于运行检查)。
导体连接螺栓的紧固力矩,应达到要求并用力矩扳手检查。
导体连接后应包扎绝缘。
用皱纹纸进行内部绝缘包扎时,要延长60%,以半叠包至指定厚度。
3)低压升高座安装、低压引线安装。
低压引线安装时应将所用工具用白纱带系在手腕上,以免工具落在变压器内。
5.1.6真空注油注油前应进行真空处理,处理前器身温度到20℃以上。
真空度必须保持8小时以上。
连接好真空管路,起动真空泵,在1小时内均匀提高真空度,达到66.7pa,正常后,停真空泵,真空压力下降<13Pa/30min,若真空压力<66.7Pa,继续抽真空24小时,检查油箱有无变形和异常情况,如无异常,在真空下注油,注油过程中始终保持此真空度,油面接近油箱顶盖200mm (高出铁芯100mm)时,停止注油,可解除真空。
注油完成后应检查变压器的密封性能。
调压装臵应与变压器本体一起抽真空,储油柜、安全气道等应与油箱隔离。
具体操作应在变压器厂家现场技术人员的指导下进行。
真空处理、真空注油不宜在雨天或雾天进行。
5.1.7其他附件安装1)储油柜、导气联管的安装a)储油柜安装前应检查胶囊。
储油柜安装时可先将柜脚装在油箱上,注意下部角铁方向和开口方向,然后将储油柜装在柜脚上,紧固螺栓即可。
b)导气管联结按管两端标号联接,施工时参照厂家图,各接头清洗干净,胶垫用白布擦净,螺栓紧固。
2)瓦斯继电器安装安装前拆去芯子绑扎带,检查挡板应灵活,瓦斯继电器上的箭头应指向储油柜。
3)压力释放阀安装。
安装时不需调整。
护罩上喷油网要向变压器外侧,护罩上开口要对准指示杆,不要影响指示杆活动。
4)冷却装臵安装安装时,应按编号吊装冷却器。
拆除运输用临时封板,冷却器安装应用合格变压器油清洗干净。
用吊车逐个吊装,先将上端接口法兰与主体上部接口法兰对正带上螺栓,下部法兰对正,带上螺栓,调整位臵,紧固螺栓,密封同前述,依厂家说明书安装支承座和拉板,安装完后,方可松钩。
松开下部阀门,同时打开顶部排气塞放气,待放气完后,拧紧气塞,然后打开冷却装臵上部阀门。
