塔吊安拆专项施工方案一、施工前准备在进行塔吊安拆工作之前,需要进行充分准备工作,包括但不限于以下内容:•安排专业人员组成安拆作业小组,并制定详细的工作计划;•对安拆区域进行全面勘查,了解周围环境和条件,确保安拆过程中不会影响周围建筑及人员安全;•根据塔吊的具体型号和高度,确定适当的安拆工具和设备;•准备必要的安全防护设备,包括安全帽、安全绳索等。
二、安拆方案1. 安拆顺序根据实际情况和环境条件,确定塔吊的安拆顺序。
一般情况下,应先拆除塔吊的配重块,然后逐层拆除主体结构。
2. 安拆措施在进行安拆作业过程中,需要采取一系列安全措施,确保安全顺利完成工作。
具体措施包括:•安拆作业人员必须经过专业培训,并严格按照操作规程进行作业;•安装吊点,确保拆卸过程中的物料安全卸载;•确保周围工地人员和车辆及时疏散,避免工作过程中发生意外事故。
3. 安拆工具和设备根据塔吊的具体情况和高度确定安拆所需的工具和设备。
一般情况下,安拆过程中需要使用吊车、螺栓拆卸工具等设备。
三、安拆过程1. 拆卸配重块首先,对塔吊的配重块进行拆卸。
使用合适的吊车和工具,逐个拆卸配重块,确保拆卸过程中的平稳和安全。
2. 逐层拆除主体结构根据安拆顺序,逐层拆除主体结构。
对每一部分进行仔细操作,确保拆卸过程中不会对周围环境和人员造成危险。
四、施工结束及总结安拆工作完成后,对施工过程进行总结,发现问题及时改正,提高施工效率和安全性。
对施工现场进行清理,确保周围环境干净整洁。
以上便是本次塔吊安拆专项施工方案的具体内容,希望能够对安拆工作有所帮助。
塔吊安拆安全专项施工方案一、前言塔吊作为一种重要的施工机械设备,在建筑工程中发挥着至关重要的作用。
然而,塔吊的拆除过程同样十分关键,不当的操作可能带来严重的安全隐患。
因此,本文将针对塔吊安拆过程中的安全问题,制定专项施工方案,以确保施工的顺利进行和工人的安全。
二、安拆准备工作1. 安拆方案制定在进行塔吊安拆前,必须制定详细的安拆方案,包括拆除顺序、操作步骤、安全措施等内容,并由专业人员进行审核确认。
2. 安拆区域划分将安拆区域划分为安全区、作业区和限制区,确保周围人员和设备不受危险影响。
3. 安拆场地准备清理安拆区域内的障碍物、确保场地平整,以便塔吊的拆卸工作顺利进行。
三、安拆过程1. 起重机械准备确保使用的起重机械符合安全规定,检查机械设备的工作状态和稳定性,进行必要的维护保养。
2. 拆卸部件逐步进行按照制定的安拆方案,逐步拆除塔吊的各个部件,在拆卸过程中要严格遵循操作规程,确保操作人员和周围人员的安全。
3. 安全监控在拆除过程中,安排专人对安全情况进行实时监控,一旦出现异常情况立即采取措施处理,确保施工安全。
四、安拆结束1. 安拆结束清理拆除工作完成后,对施工现场进行清理,清除残留的材料和设备,恢复现场秩序。
2. 安拆记录和总结对安拆过程进行记录和总结,包括安拆时发生的问题及解决方法,以便今后施工参考和提升工作质量。
五、结语塔吊安拆是一项复杂的工程,安全问题一直是重中之重。
通过制定专项施工方案,加强安全管理和监控,能够有效降低事故发生的风险,保障施工人员和周围环境的安全。
希望本文提供的安拆方案能够为塔吊安拆工作提供一定的参考价值,确保工程施工的安全顺利进行。
1、工程概况;2、安装位置平面和立面图;3、所选用的塔式起重机型号及性能技术参数;4、基础和附着装置的设置;(1)塔式起重机的基础及其地基承载力应符合产品说明书和设计图纸的要求。
安装前应对基础进行验收,合格后方能安装。
基础周围应有排水设施。
(2) 塔式起重机附着使用时,其附着装置的设置和自由端高度等应符合产品说明书的规定。
当附着水平距离、附着间距等不满足产品说明书要求时,应进行设计计算、绘制制作图和编写相关说明,并应由企业技术负责人审批或经原生产厂家确认。
附着装置的构件和预埋件应由原制造厂家或由具有相应能力的企业制作。
附着装置设计时,应对支承处的建筑主体结构进行验算。
5、爬升工况及附着节点详图;内爬式塔式起重机的基础、锚固、爬升支承结构等应根据产品说明书提供的荷载进行设计计算,并应对内爬式塔式起重机的建筑承载结构进行验算。
6、主要安装部件的重量和吊点位置;7、安装辅助设备的型号、性能及布置位置;8、吊索具和专用工具的配备;9、电源的设置;10、施工人员配置;(1) 持有安全生产考核合格证书的项目和安全负责人、机械管理人员。
(2)具有建筑施工特种作业操作资格证书的建筑起重机械安装拆卸工、起重信号工、电工、起重司机、司索工等特种作业操作人员。
以上施工人员要列表填写姓名、工种、资格证书编号。
11、安装工艺程序和安全质量要求;严格按照塔机产品说明书安装工艺程序和安全质量要求执行,组织安全施工技术交底并签字确认。
12、安装自检;安装完毕后,安装单位应对安装质量进行自检,调试安全装置并填写自检报告书。
13、重大危险源和安全技术措施;14、14、应急预案等.塔式起重机拆卸专项方案应包括下列内容1、工程概况;2、塔式起重机位置的平面和立面图;3、拆卸顺序;4、部件的重量和吊点位置;5、拆卸辅助设备的型号、性能及布置位置;6、电源的设置;7、施工人员配置;8、吊索具和专用工具的配备;9、重大危险源和安全技术措施;10、应急预案等。
塔式起重机安装专项施工方案内容及要求1、工程概况;2、安装位置平面和立面图;3、所选用的塔式起重机型号及性能技术参数;4、基础和附着装置的设置;(1)塔式起重机的基础及其地基承载力应符合产品说明书和设计图纸的要求.安装前应对基础进行验收,合格后方能安装。
基础周围应有排水设施.(2)塔式起重机附着使用时,其附着装置的设置和自由端高度等应符合产品说明书的规定。
当附着水平距离、附着间距等不满足产品说明书要求时,应进行设计计算、绘制制作图和编写相关说明,并应由企业技术负责人审批或经原生产厂家确认。
附着装置的构件和预埋件应由原制造厂家或由具有相应能力的企业制作。
附着装置设计时,应对支承处的建筑主体结构进行验算。
5、爬升工况及附着节点详图;内爬式塔式起重机的基础、锚固、爬升支承结构等应根据产品说明书提供的荷载进行设计计算,并应对内爬式塔式起重机的建筑承载结构进行验算。
6、主要安装部件的重量和吊点位置;7、安装辅助设备的型号、性能及布置位置;8、吊索具和专用工具的配备;9、电源的设置;10、施工人员配置;(1) 持有安全生产考核合格证书的项目和安全负责人、机械管理人员.(2)具有建筑施工特种作业操作资格证书的建筑起重机械安装拆卸工、起重信号工、电工、起重司机、司索工等特种作业操作人员。
以上施工人员要列表填写姓名、工种、资格证书编号.11、安装工艺程序和安全质量要求;严格按照塔机产品说明书安装工艺程序和安全质量要求执行,组织安全施工技术交底并签字确认。
12、安装自检;安装完毕后,安装单位应对安装质量进行自检,调试安全装置并填写自检报告书。
13、重大危险源和安全技术措施;14、应急预案等。
塔式起重机拆卸专项方案应包括下列内容1、工程概况;2、塔式起重机位置的平面和立面图;3、拆卸顺序;4、部件的重量和吊点位置;5、拆卸辅助设备的型号、性能及布置位置;6、电源的设置;7、施工人员配置;8、吊索具和专用工具的配备;9、重大危险源和安全技术措施;10、应急预案等。
广东省市政基础设施工程起重机械(塔式起重机、龙门吊、架桥机、履带吊)安装(拆卸)工程安全专项施工方案编制要点AQSZ-P-1.5一、方案主要包括以下内容:(一)工程概况:危大工程概况和特点、施工平面布置、场地及周边环境情况、施工要求和技术保证条件等;(二)编制依据:相关法律、法规、规范性文件、标准、规范、操作规程及施工图设计文件、施工组织设计等;(三)施工计划:包括施工进度计划、材料与设备计划等;(四)施工工艺技术:技术参数、工艺流程、施工方法、操作要求、检查要求等;(五)施工安全保证措施:组织保障措施、技术措施、监测监控措施等:(六)施工管理及作业人员配备和分工:施工管理人员、专职安全生产管理人员、特种作业人员、其他作业人员等;(七)验收要求:验收标准、验收程序、验收内容、验收人员等;(八)应急处置措施;(九)计算书、相关施工图纸及节点详图。
二、方案应符合下列规定:(一)相关起重机安装、拆卸前应编制专项施工方案,确保地基基础承载力符合要求;(-)多塔作业前应制定专项施工方案;(二)专项施工方案应进行审核、审批;(三)超过一定规模的起重安装和拆卸工程专项施工方案应组织专家论证;(四)专项施工方案实施前,应进行安全技术交底,并应有文字记录。
三、工程概况(一)项目概况包含但不限于项目的基本情况,安装位置及周边情况,影响的建构筑物等情况。
(二)设备概况包含但不限于安装单位,生产单位等基本情况。
(三)主要安装参数包含但不限于安装设备的数量,安装参数,图纸等情况。
四、编制依据简述安全专项施工方案编制所依据的相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。
五、施工计划(一)施工进度计划(进度计划横道图和网络图)。
(二)资源配置计划(含劳动力、材料、机械及设备的配置计划等)。
六、施工工艺技术(主要包括技术参数、工艺流程、施工方法、操作要求、检查验收等,其中计算书和相应图纸可列附件)。
塔机安装(拆卸)专项施工方案一、编制依据:1、塔式起重机使用说明书;2、建筑施工安全检查标准(JGJ59-99);3、国家及行业有关塔式起重机标准、规程、规范;4、企业有关塔式起重机安装(拆卸)制度及规定;5、工程现场作业环境。
一、工程概况二、拟定安装(拆卸)时间:年月日至月日。
三、塔机位置及现场环境(情况说明)1、2、3、4、四、安装(拆卸)人员的组成及相关职责1、安装(拆卸)人员主要由建筑起重机械司机、建筑起重机械安装拆卸工、建筑起重机司索信号工、电工、架子工等组成。
原机操作人员和辅助安装(拆卸)的起重工,运输汽车的驾驶员为配合人员,还要配备机械或电气技术人员,由专业队长统一领导,由于安装(拆卸)作业大多是在高空进行,作业面狭窄,不允许人员过多,要求队伍精干,分工明确,各就其位,都能胜任岗位职责。
作业人员名册及分工见附表2、安装(拆卸)拆卸队长的主要职责(1)认真贯彻执行国家有关安全方针、政策、法令以及上级颁发的安全规章制度,并检查执行情况。
(2)负责拆卸作业前的准备工作,编制拆卸作业技术方案和工艺要求,组织技术交底。
(3)编制和落实安全技术措施,监督安全作业。
(4)及时处理拆卸作业中技术问题。
(5)主持塔式起重机拆卸作业中发生的机械及人身伤亡事故的调查分析,提出处理意见和改进措施,并督促实施。
3、安装(拆卸)班长的职责(1)认真执行质量管理制度,不断提高质量意识。
(2)遵守安全规程、制度和有关安全生产指令,根据班组长人员情况,合理安排工作,做好技术交底,对本组人员的安全生产负责。
(3)组织安全日活动,开好班前班后安全会,学习贯彻安全规章制度,并检查执行情况。
(4)认真执行各项任务的安全技术交底,教育班组职工不违章蛮干,经常检查拆装作业现场的安全生产情况,发现问题及时解决。
(5)熟悉塔式起重机的拆卸工艺规程,严格按塔式起重机的拆卸方案进行拆卸作业。
(6)发生机械及人身事故时,要保护好现场,及时填写事故报告,并上报,并组织全组人员认真分析,提出防范措施。
一、编制依据及工程概况1. 编制依据本方案依据《塔式起重机设计规范》(GB/T13752-1992)、《建筑结构荷载规范》(GB50009-2001)、《建筑安全检查标准》(JGJ59-2011)、《建筑施工手册》、《钢结构设计规范》(GB50017-2003)及《FS5510塔式起重机说明书》等相关规范和标准编制。
2. 工程概况本工程位于XX市XX区,总建筑面积约XX万平方米,地上XX层,地下XX层,建筑总高度XX米。
根据工程需要,安装的QTZ63型塔式起重机需进行附墙拆除,为确保拆除过程安全、高效,特制定本方案。
二、拆除方案1. 拆除顺序(1)先拆除塔吊附着支座与建筑物构件的连接;(2)拆除附着支座;(3)拆除塔吊附着;(4)拆除塔吊标准节。
2. 拆除方法(1)拆除附着支座与建筑物构件的连接:使用电动扳手或液压扳手,按照规范要求拆除螺栓,确保连接处无残留物;(2)拆除附着支座:使用吊车或起重机将附着支座吊起,放置在指定位置;(3)拆除塔吊附着:先拆除附着钢丝绳,再拆除附着杆件,确保拆除过程中无坠落风险;(4)拆除塔吊标准节:按照规范要求,使用吊车或起重机将标准节逐节吊起,放置在指定位置。
三、安全措施1. 人员安全(1)拆除作业人员必须经过专业培训,具备相应的操作技能;(2)作业人员必须穿戴安全帽、安全带等个人防护用品;(3)作业现场设置安全警示标志,禁止无关人员进入。
2. 设备安全(1)拆除作业前,对吊车、起重机等设备进行全面检查,确保设备性能良好;(2)拆除过程中,严格遵守操作规程,确保设备运行安全;(3)拆除作业结束后,对设备进行保养和维护。
3. 现场安全(1)拆除现场设置警戒线,禁止无关人员进入;(2)拆除过程中,保持现场清洁,避免杂物堆积;(3)拆除作业结束后,对现场进行清理,恢复原状。
四、应急预案1. 人员受伤:立即拨打急救电话,对受伤人员进行救治,并向上级汇报;2. 设备故障:立即停止作业,对故障设备进行检查,排除故障后继续作业;3. 现场火灾:立即切断电源,使用灭火器进行灭火,并向上级汇报。
塔吊(装拆)施工方案
一、前言
在建筑施工中,塔吊扮演着重要的角色,它可以高效地吊装各类建筑材料,提
高工作效率。
本文将探讨塔吊在施工过程中的装拆方案,以确保施工过程顺利进行。
二、装配前准备工作
1. 选址
在选择塔吊的安装位置时,应考虑到周围的环境情况和工程要求,确保安全可靠。
2. 地基施工
在安装塔吊之前,需要进行地基的施工,以保证塔吊的稳定性和安全性。
3. 物料准备
准备好需要使用的吊装设备、工具和配件,保证施工过程的顺利进行。
三、塔吊装配方案
1. 组装塔吊主体
首先需要搭建塔吊的主体部分,包括塔身、臂架、顶部组件等。
2. 安装电气设备
连接好塔吊的电气设备,确保其正常运行。
3. 调试检测
在完成组装后,需要对塔吊进行调试和检测,确保其各项功能正常。
四、塔吊拆除方案
1. 拆卸电气设备
首先需要拆除塔吊的电气设备,断开电源。
2. 拆卸主体结构
拆卸塔吊的主体结构,逐步进行拆卸作业,确保安全。
3. 清理整理
最后需要对拆卸后的塔吊零件进行清理整理,做好材料的归置工作。
五、安全注意事项
在进行塔吊的装配和拆除过程中,务必严格按照相关规定操作,确保施工安全,避免意外发生。
六、结语
塔吊在建筑施工中扮演着重要的角色,正确的装拆方案对于施工的顺利进行至
关重要。
通过本文对塔吊的装配和拆除方案的介绍,希望能够为相关施工人员提供参考,确保施工过程的安全高效进行。

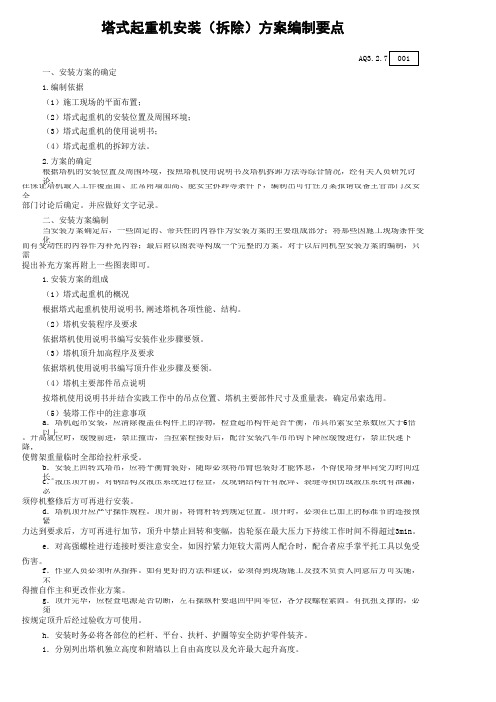

塔式起重机安装(拆除)方案编制要点
一、工程概况
叙述工程地点、结构、建筑面积、高度等,包括塔机所安装的位置及场地情况,绘出平面布置图,讲清楚塔机装运通道和主要结构部件堆放场地,及现场存在的隐患问题,如危险的基坑,塌陷的道路及障碍物等,特别要在简图中标识高压输地线的位置。
二、塔机特点
安装塔机的各项性能、技术参数、结构特点,如塔机型号,吊臂长度,初始立塔时的高度,配重臂长度,配重块的重量,较大结构件的规格尺寸及重量,吊点说明等,以及塔机的受力情况。
三、准备工作
1、塔机基础按设计要求施工完毕,经有关人员验收合格,并做好隐蔽工程验收记录。
2、塔机基础地耐力达到要求,基础周围土方按要求回填并夯实平整。
3、检查现场情况,如用电电源是否到位并与要求相符,运输通道,作业场地是否已畅通、平整,汽车吊作业停放处承载力是否能满足要求。
4、根据塔机各部件结构尺寸,重量,重心位置,及安装高度,配置起吊设备和配备其他相应辅助设备及仪器:如索具、棕绳、滑轮、手拉葫芦、工具及安全帽,安全带,经纬仪、万用表等,全面检查,不合格的应更换。
5、组织配备安装人员,安装人员要求接受专门培训,持证上岗,确定施工负责人,技术负责人、安全负责人等。
6、安装前向所有安装人员进行安全技术交底,并要有记录。
四、安装程序
各类型的塔机的安装程序不一样,场地的情况也不一样眼,使用辅机也不尽相同,具体的安装程序应按实际情况在方案中叙述清楚。
1、依据塔机使用说明书编写安装作业步骤及要求。
一般固定式塔机的安装顺序:
1)先在基础上拼装底架梁及支腿,再安装支腿拉杆并放置压铁
2)安装塔身基础接,注意校验其水平偏差
3)安装顶升套架,组拼安装围栏,安装液压顶升装置
4)按规定,装上几接塔身标准节后,安装回转装置,将顶升套架提起安合
5)在地面将驾驶室与中间节装合后安装在塔身上
6)安装塔顶,将回转电路接通
7)移动汽车起重机,安装平衡臂,并装入一块配重
8)移动汽车起重机,在现场组拼起重臂,装合和固定变幅小车,并可将变幅钢丝绳绕好,再吊装起重臂,
9)移动汽车起重机,挂满配重块,
10)穿绕卷扬机构钢丝绳,接通电源,可进行空车试运转,
2、依据塔机使用说明书编写顶升作业步骤及要求。
3、编写拆卸作业步骤及要领。
拆卸步骤一般是安装步骤的相反过程。
五、安装操作注意事项和安全技术措施
1、装塔工作中的注意事项
1)塔机起吊安装,应清除覆盖在构件上的浮物,检查起吊构件是否平衡,吊具吊索安全系数应大于6 倍以上。
升高就位时,缓慢前进,禁止撞击,当拉索栓接好后,配合安装汽车吊吊钩下降应缓慢进行,禁止快速下降,使臂架重量临时全部给拉杆承受。
2)安装上回转式塔吊,应将平衡臂装好,随即必须将吊臂也装好才能休息,不得使塔身单向受力时间过长。
3)液压顶升前,对钢结构及液压系统进行检查,发现钢结构件有脱焊、裂缝等损伤或液压系统有泄漏,必须停机整修后方可再进行安装。
4)塔机顶升应严守操作规程。
顶升前,将臂杆转到规定位置。
顶升时,必须在已加上的标准节的连接预紧力达到要求后,方可再进行加节,顶升中禁止回转和变幅,齿轮泵在最大压力下持续工作时间不得超过3min。
5)对高强螺栓进行连接时要注意安全,如因拧紧力矩较大需两人配合时,配合者应手掌平托工具以免受伤害。
6)作业人员必须听从指挥。
如有更好的方法和建议,必须得到现场施工及技术负责人同意后方可实施,不得擅自作主和更改作业方案。
7)顶升完毕,应检查电源是否切断,左右操纵杆要退回中间零位,各分段螺栓紧固。
有抗扭支撑的,必须按规定顶升后经过验收方可使用。
8)安装时务必将各部位的栏杆、平台、扶杆、护圈等安全防护零件装齐。
9)分别列出塔机独立高度和附墙以上自由高度以及允许最大起升高度。
10)高空作业装配,必须拴好拉绳后方可起吊。
11)禁止使用普通螺栓代替高强度螺栓,而且高强度螺栓的等级必须符合说明书要求
2、安全技术措施
1)现场施工技术负责人应对塔吊作全面检查,对安装区域安全防护作全面检查,组织所有安装人员学习安装方案;塔吊司机对塔吊各部机械构件作全面检查;电工对电路、操作、控制、制动系统作全面检查;吊装指挥对已准备的机具、设备、绳索、卸扣、绳卡等作全面检查。
2)参与作业的人员必须持证上岗;进入施工现场必须遵守施工现场各项安全规章制度。
3)统一指挥,统一联络信号,合理分工,责任到人。
4)及时收听气象预报,如突遇四级以上大风及大雨时应停止作业,并作好应急防范措施。
5)进入现场戴好安全帽,在2m 以上高空必须正确使用经试检合格的安全带。
一律穿胶
底防滑鞋和工作服上岗。
6)严禁无防护上下立体交叉作业;严禁酒后上岗;高温天气做好防暑降温工作;夜间作业必须有足够的照明。
7)高空作业工具必须放入工具包内,不得随意乱放或任意抛掷。
8)起重臂下禁止站人。
9)所有工作人员不得擅自按动按钮或拨动开关等。
10)紧固螺栓应用力均匀,按规定的扭矩值扭紧;穿销子,严禁猛打猛敲;构件间的孔对位,使用撬棒找正,不能用力过猛,以防滑脱;物体就位缓慢靠近,严禁撞击损坏零件。
11)安装作业区域和四周布置二道警戒线,安全防护左右各20m,挂起警示牌,严禁任何人进入作业区域或在四周围观。
现场安全监督员全权负责安装区域的安全监护工作。
12)顶升作业要专人指挥,电源、液压系统应有专人操纵。
13)塔吊试运转及使用前应进行使用技术交底,塔机驾驶员经考核合格后,方可上岗。
六,塔机安装后的质量要求
塔机安装完毕后必须经过质量验收和试运行试验,达到标准要求的方可使用,其标准按《建筑机械技术试验规程》(JGJ34-19861)和《塔机起重机安全规程》(GB5144-2006)1对各个工作机构进行检验和调整,要求各机构动作正确、平稳、无异响,制动灵敏可靠。
2检验整机钢结构应安装正确,无变形、开焊、裂痕等。
检查所有连接点的紧固情况,螺栓、销轴牢固可靠,紧固符合技术规定。
3对各安全保护装置进行检验和调整,要求限位动作准确、灵敏、可靠。
1)起升机构超高限位,要求员钩至起重臂(或起重小车)之间的安全距离不小于1~1.5m。
2)水平臂小车变幅的前后限位,要求起重小车限位停车位置,最外端距轨道终端止档的距离不小于20~30cm。
3)大车行走限位停车位置,台车最外端距轨道极限安全止档的距离不小于50cm。
4再次检测塔身和基础平面的垂直度偏差不起过4/1000
5载荷试验
1) 额定起升载荷试验。
检测力矩限制器、起重量限制器的精确度和灵敏度。
2) 超载静态试验。
检查起重机及其部件的结构承载能力。
3) 超载动态试验。
检查起重机各机构运转的灵活性和制动器的可靠性。
6各试验结束后,认真整理试验记录,填写自检验收书,供有关人员验收时参考及以后复查使用。
七、附图表
1塔机部分组件吊点示意图。
2塔机各主要部件尺寸和重量表
3塔吊基础图。
原塔机出厂配备使用的塔吊基础图,图上注明塔吊基础配筋、混凝土强度等级、基础尺寸等。
4塔机安装位置图
a.图中标注塔机基础中心线至建筑物外墙面距离。
b.图中标注塔机起重臂安装指向。
c.图中标注塔机附墙结构形式。
d.安装塔机用辅助汽车吊位置。
e.图示及文字说明塔机附墙间距,相对建筑物高度,预计附墙数量,墙面需要承受拉、压力。
5施工现场平面布置图。
塔机臂杆与周围建筑物、电缆线的垂直、水平距离,附件有无沟槽等。
__。
