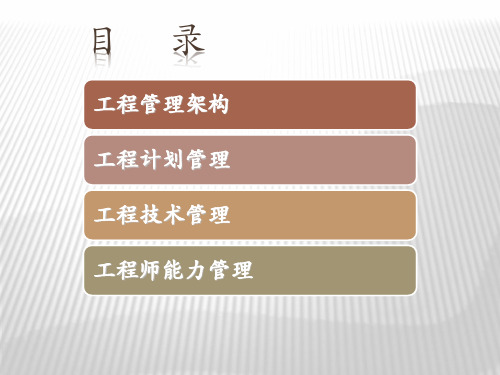

龙湖地产经理的计划管理教程
- 格式:ppt
- 大小:2.12 MB
- 文档页数:51
龙湖集团工程管理手册一、前言1、手册目标与用途1、手册目标与用途本手册的目标是提供一个全面且实用的工程管理指南,为龙湖集团内部及外部相关人员提供清晰、一致的工程管理流程和实践。
本手册旨在确保工程管理的有效性和高效性,同时确保项目的顺利进行和最终的成功实施。
本手册的用途是为龙湖集团的所有工程管理人员、项目负责人和相关工作人员提供一个参考指南。
通过本手册,您可以找到关于工程管理的各个方面,包括项目规划、设计、采购、施工、监控、验收等环节的详细说明和指导。
无论您是新手还是经验丰富的专业人士,本手册都将成为您工程管理实践的重要参考。
本手册的另一个重要用途是提供给外部合作伙伴、供应商和承包商,以帮助他们更好地理解龙湖集团的工程管理标准和要求。
通过共享本手册,我们可以确保所有参与项目的人员都遵循相同的标准和流程,从而提高项目整体的成功率。
总之,本手册的目标是提高工程管理的质量和效率,为龙湖集团的所有相关人员提供一个全面且实用的参考指南。
2、集团工程管理价值观与文化2、集团工程管理价值观与文化龙湖集团始终坚持“质量第一,用户至上”的工程管理价值观,认为工程质量管理是企业持续发展的基石,用户体验是检验工程质量的最终标准。
在此基础之上,我们倡导“精细化管理,人性化服务”的文化理念,力求在每一个细节中追求卓越,为用户创造舒适、宜居的生活环境。
首先,龙湖集团注重工程质量的持续改进和提升。
我们深知,产品质量是企业的生命线,任何环节的疏忽都可能导致严重的质量问题。
因此,我们在工程管理过程中严格执行质量检查与评估,通过数据化、标准化、专业化手段,确保每一个工程项目的质量达到或超过行业标准。
其次,我们始终坚持以用户为中心,将用户需求放在首位。
在工程管理过程中,我们深入了解用户需求,倾听用户反馈,及时改进和优化产品设计和服务质量。
我们相信,只有满足用户需求的产品和服务,才能在激烈的市场竞争中立于不败之地。
此外,龙湖集团倡导精细化管理,力求在工程管理的每一个细节中追求卓越。
龙湖地产集团计划运营龙湖商业地产全流程计划时间管控表序号计划级别工作项WBS结构一、土地获取JT-01集团取得国土证WBS结构二、项目启动JT-02集团组建项目团队DQ-01地区确定建筑方案、精装方案设计单位DQ-02地区确定施工图设计单位JT-03集团商业研策定位会成果审批通过JT-04集团完成商业总图及概念平面DQ-03地区确定各市政专项方案JT-05集团启动会成果审批通过DQ-04地区提交目标成本(启动版)DQ-05地区编制物业前介计划及交底WBS结构三、设计及报建JT-06集团方案设计成果政府相关部门审核通过DQ-06地区提交目标成本(基准版)DQ-07地区完成初步勘查DQ-08地区完成基坑支护方案设计及论证DQ-09地区取得建设用地规划许可证JT-07集团完成业态落位及铺面划分(初设版)DQ-10地区完成初步设计JT-08集团取得消防审查报告JT-09集团初步设计成果政府相关部门审核通过DQ-11地区电梯及扶梯参数确定JT-10集团完成业态落位及铺面划分(施工图版)JT-11集团取得建设工程规划许可证DQ-12地区完成施工图设计(施工正式版)DQ-13地区施工图预算审批完成JT-12集团完成幕墙招标图设计DQ-14地区完成景观方案设计DQ-15地区完成精装修方案设计JT-13集团完成室外灯光方案设计DQ-16地区完成室内灯光方案设计DQ-17地区完成导视方案设计DQ-18地区完成弱电方案设计DQ-19地区完成室内综合管网设计JT-14集团完成采光顶方案设计DQ-20地区完成车库划线设计WBS结构四、施工准备及施工DQ-21地区提交招标采购计划JT-15集团总承包单位定标JT-16集团取得施工许可证JT-17集团基坑支护及土方工程开工DQ-22地区完成土方及妆基施工JT-18集团主体结构施工至正负零JT-19集团超市、影院、冰场主力店合同签约完成JT-20集团招商启动会DQ-23地区幕墙施工单位定标DQ-24地区土建总包向机电施工单位移交场地JT-21集团主题结构封顶DQ-25地区完成屋面防水施工DQ-26地区完成采光顶封闭施工JT-22集团完成商业公区精装修样板段施工DQ-27地区完成扶梯安装DQ-28地区完成货梯安装JT-23集团已签约主、次力店交房条件交底及确认DQ-29地区已签约餐饮商铺交房条件交底及确认JT-24集团完成外装施工DQ-30地区完成夜景照明施工JT-25集团全部招商达到30%DQ-31地区完成消防系统施工DQ-32地区完成生化池、隔油池安装DQ-33地区完成机电综合测试JT-26集团全部招商达到60%WBS结构五、市政及配套DQ-34地区正式通水JT-27集团正式通电JT-28集团具备供热条件JT-29集团正式通气到厨房末端DQ-35地区道路面层施工完成WBS结构六、公共区域精装修工程DQ-36地区土建总包向公区精装单位移交场地DQ-37地区公共部位精装修施工完成DQ-38地区商管、物业用房移交WBS结构七、验收及移交JT-30集团消防验收JT-31集团向主力店移交精装场地JT-32集团开业启动会JT-33集团规划验收JT-34集团竣工验收及备案DQ-39地区主力店精装修施工完成DQ-40地区商铺精装修施工完成DQ-41地区室外景观施工完成WBS结构八、开业JT-35集团开业仪式JT-36集团项目后评估前置任务交付物建设工程规化许可证取得前30天证件扫描件开业前44个月OA公告页面截屏开业前44个月合同审批OA链接组建项目团队后1个月合同审批OA链接开业前42个月商业研策定位会成果商业研策定位会审批通过后1个月商业总图及概念平面图会审纪要商业研策定位会审批通过后1.5个月市政专项方案会审纪要商业研策定位会审批通过后3个月商业启动会成果启动会审批通过后5个工作日目标成本(启动版)审批页面截屏启动会审批通过后20日物业前介计划启动会审批通过后1个月方案审核意见报告扫描件方案设计成果审核通过后30个工作日目标成本(基准版)审批页面截屏初步勘查报告封面扫描件基坑支护图纸会审纪要证件扫描件方案设计成果审核通过后1个月业态落位及铺面划分图(初设版)方案设计成果审核通过后2个月初步设计图纸会审纪要初步设计完成后1个月消防审查报告扫描件方案设计成果政府审核通过后3个月初步设计审核意见报告扫描件初步设计成果审核通过后2个月电梯及扶梯参数表初步设计成果审核通过后1个月业态落位及铺面划分图(施工图版)证件扫描件初步设计成果审核通过后5个月施工图会审纪要施工正式版施工图完成后60日目标成本(施工图预算调整版)审批页面截屏初步设计成果审核通过后6个月幕墙招标图纸会审纪要方案设计成果审核通过后2个月景观方案会审纪要方案设计成果审核通过后2个月精装修方案会审纪要幕墙招标图设计完成前3个月室外灯光方案会审纪要精装修方案设计完成后3个月室内灯光方案会审纪要与精装修方案设计同步完成导视方案会审纪要初步设计成果审批通过后2个月弱电方案会审纪要与施工图设计同步完成管网综合图纸会审纪要与精装修方案设计同步完成采光顶方案会审纪要开业前6个月车库划线图纸会审纪要初步设计成果审核通过后2个月招标采购计划表开业前34个月定标报告链接证件扫描档开业前33个月现场形象速度照片开工后6个月现场形象速度照片开工后12个月现场形象速度照片开业前21个月主力店签约合同审批页面截屏开业前21个月招商启动会成果审批链接开业前20个月定标报告链接开工后15个月移交文件扫描档主体结构施工至正负零后5个月现场形象进度照片主体结构封顶后3个月现场形象进度照片主体结构封顶后3个月现场形象进度照片主体结构封顶后3个月现场点评纪要主体结构封顶后5个月现场形象进度照片开业前12个月现场形象进度照片开业前12个月会议纪要开业前9个月会议纪要主体结构封顶后8个月现场形象进度照片完成外装施工后2个月现场形象进度照片开业前8个月商业CRM系统截屏开业前7个月现场形象进度照片开业前6个月现场形象进度照片开业前6个月开业前4个月商业CRM系统截屏开业前8个月开业前8个月开业前8个月开业前1个月开业前2周现场形象进度照片主体结构封顶后3个月移交文件扫描件开业前6个月现场形象进度照片开业前4个月移交文件扫描件开业前6个月证件扫描件开业前6个月移交文件扫描件开业前4个月开业启动会成果审批链接开业前3个月证件扫描件开业前2个月证件扫描件开业前1个月现场形象进度照片现场形象进度照片现场形象进度照片项目基准点开业后3个月项目后评估成果责任岗位责任部门项目投资发展经理投资发展部项目负责人运营部项目研发经理研发部项目研发经理研发部项目负责人运营部项目研发经理研发部项目研发经理研发部项目负责人运营部项目成本经理造价采购部项目物业经理物业公司项目投资发展经理投资发展部项目成本经理造价采购部项目研发经理研发部项目研发经理研发部项目投资发展经理投资发展部项目招商经理商运部项目研发经理研发部项目投资发展经理投资发展部项目投资发展经理投资发展部项目研发经理研发部项目招商经理商运部项目投资发展经理投资发展部项目研发经理研发部项目成本经理造价采购部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目成本经理造价采购部项目成本经理造价采购部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目招商经理商运部项目招商经理商运部项目成本经理造价采购部项目负责人运营部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目精装经理工程部项目工程经理工程部项目工程经理工程部项目商运技术负责商运部项目商运技术负责商运部项目工程经理工程部项目工程经理工程部项目招商经理商运部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目招商经理商运部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目负责人运营部项目精装经理工程部项目工程经理工程部项目投资发展经理投资发展部项目负责人运营部商业运营经理商运部项目投资发展经理投资发展部项目负责人运营部商业运营经理商运部商业运营经理商运部项目景观经理工程部项目负责人运营部项目负责人运营部。

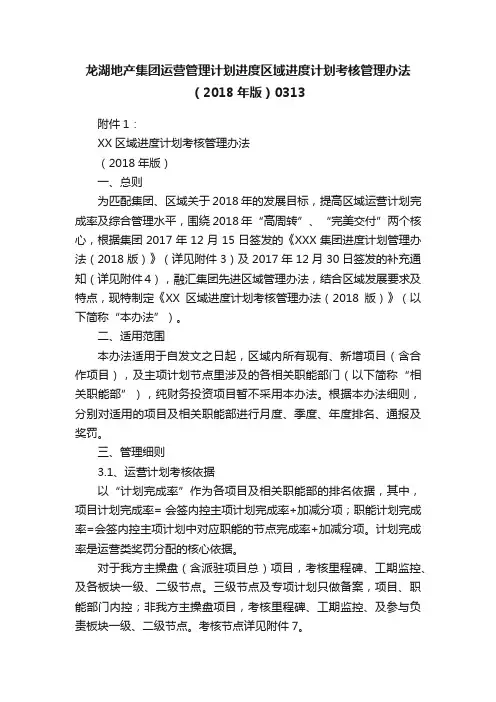

龙湖地产集团运营管理计划进度区域进度计划考核管理办法(2018年版)0313附件1:XX区域进度计划考核管理办法(2018年版)一、总则为匹配集团、区域关于2018年的发展目标,提高区域运营计划完成率及综合管理水平,围绕2018年“高周转”、“完美交付”两个核心,根据集团2017年12月15日签发的《XXX集团进度计划管理办法(2018版)》(详见附件3)及2017年12月30日签发的补充通知(详见附件4),融汇集团先进区域管理办法,结合区域发展要求及特点,现特制定《XX区域进度计划考核管理办法(2018版)》(以下简称“本办法”)。
二、适用范围本办法适用于自发文之日起,区域内所有现有、新增项目(含合作项目),及主项计划节点里涉及的各相关职能部门(以下简称“相关职能部”),纯财务投资项目暂不采用本办法。
根据本办法细则,分别对适用的项目及相关职能部进行月度、季度、年度排名、通报及奖罚。
三、管理细则3.1、运营计划考核依据以“计划完成率”作为各项目及相关职能部的排名依据,其中,项目计划完成率= 会签内控主项计划完成率+加减分项;职能计划完成率=会签内控主项计划中对应职能的节点完成率+加减分项。
计划完成率是运营类奖罚分配的核心依据。
对于我方主操盘(含派驻项目总)项目,考核里程碑、工期监控、及各板块一级、二级节点。
三级节点及专项计划只做备案,项目、职能部门内控;非我方主操盘项目,考核里程碑、工期监控、及参与负责板块一级、二级节点。
考核节点详见附件7。
3.2、运营计划排名通报约谈制每天项目、职能运营对接人根据进度更新当月主项计划节点。
每周由运营管理部牵头汇总项目、职能进度和当月主项计划节点完成情况,并提交大运营组长。
大运营组长约谈完成率排名靠后项目、职能负责人及执行人员。
每月由运营管理部在区域大运营工作会及区域例会上通报、排名各片区、项目、职能计划完成率,大运营组长约谈完成率排名靠后的片区、项目、职能负责人及执行人员。
