铁岭凡河项目施工组织设计X
- 格式:docx
- 大小:235.45 KB
- 文档页数:47

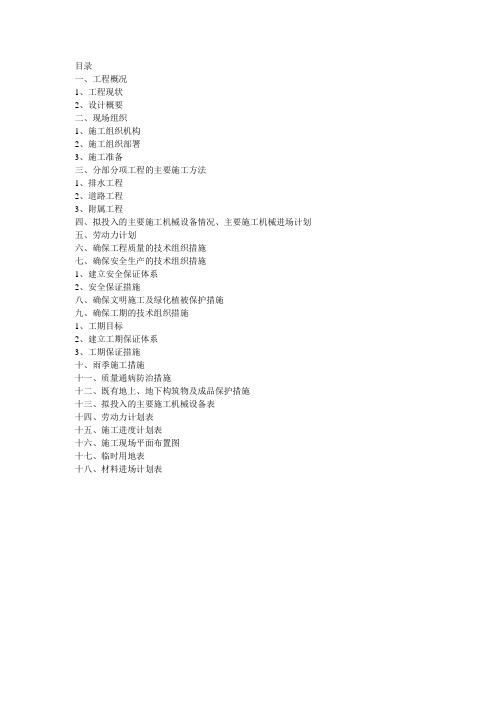

目录一、工程概况1、工程现状2、设计概要二、现场组织1、施工组织机构2、施工组织部署3、施工准备三、分部分项工程的主要施工方法1、排水工程2、道路工程3、附属工程四、拟投入的主要施工机械设备情况、主要施工机械进场计划五、劳动力计划六、确保工程质量的技术组织措施七、确保安全生产的技术组织措施1、建立安全保证体系2、安全保证措施八、确保文明施工及绿化植被保护措施九、确保工期的技术组织措施1、工期目标2、建立工期保证体系3、工期保证措施十、雨季施工措施十一、质量通病防治措施十二、既有地上、地下构筑物及成品保护措施十三、拟投入的主要施工机械设备表十四、劳动力计划表十五、施工进度计划表十六、施工现场平面布置图十七、临时用地表十八、材料进场计划表一、工程概要1、工程现状衡山路与祁连山路位于铁岭市规划新城区内,是新城区规划路网南北次干路及主干路,全部为新建道路排水工程。
施工现场周围是耕地和部分水田,地势南高北低较为开阔平坦。
地下水位较高,在进行排水施工作业和软基换填处理前需要进行场地降水作业。
祁连山路多余土方大部分已经完成,基本具备排水作业条件;衡山路多余土方已经外弃完毕,排水大部分完成且具备道路换填条件。
部分路段换填已经完成,但未碾压密实。
2、排水设计概要2、1.排水管道平面设计:本次设计污水管道位于道路中心线东侧9米,雨水管道位于道路中心线西侧9米,为防止将来街坊管道接入时破路,本工程向道路两侧预留d=0.5m污水管道,d=0.8m---d=1.2m雨水管道。
2、2排水管道纵断设计:污水管道设计最大坡度为1.3‰,最小纵坡1.3‰,每隔一座检查井设一座沉泥井。
雨水管道设计最大坡度为1.35‰,最小坡度为0.85‰,每隔两座检查井设一座沉泥井。
3.雨水口连接管:雨水连接管均为d=0.3m;坡度为i=1.0%.4.管材:本次设计排水管道均采用钢筋混凝土承插管,管级:Ⅱ级.5.检查井:d=0.5m.d=0.6m直线污水管道检查井均采用直径1000圆形砖砌污水检查井(盖板式)d=1.1m—d=1.8m直线雨水管道检查井采用矩形直线砖砌雨水检查井.雨水管道交汇检查井施工采用矩形90°三通砖砌雨水检查井、矩形90°四通砖砌雨水检查井。
铁岭市人民政府办公室关于印发铁岭市中心城区声环境功能区划分方案的通知文章属性•【制定机关】铁岭市人民政府办公室•【公布日期】2022.12.13•【字号】铁政办发〔2022〕23号•【施行日期】2022.12.13•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】机关工作正文铁岭市人民政府办公室关于印发铁岭市中心城区声环境功能区划分方案的通知各县(市)、区人民政府,市政府各部门、各直属机构:经市政府同意,现将《铁岭市中心城区声环境功能区划分方案》印发给你们,请认真贯彻执行。
铁岭市人民政府办公室2022年12月13日铁岭市中心城区声环境功能区划分方案为保护和改善生活环境,保障人民身体健康,根据《中华人民共和国环境保护法》《中华人民共和国噪声污染防治法》等法律和《环境保护部办公厅关于加强和规范声环境功能区划分管理工作的通知》(环办大气函〔2017〕1709号)、《声环境功能区划分技术规范》(GB/T15190—2014)有关要求,进一步贯彻执行国家《声环境质量标准》(GB3096—2008),有效管理和控制铁岭市行政区域内噪声污染,提高声环境质量,结合铁岭市中心城区总体规划图以及铁岭市土地利用现状,对1999年制定的《铁岭市中心城区声环境功能区划》进行了修订。
修订后的《铁岭市中心城区声环境功能区划分方案》如下:一、区划的基本原则区划以有效地控制噪声污染的程度和范围,有利于提高声环境质量为宗旨,并遵循以下基本原则:(一)区划应以城市规划为指导,结合区域规划用地的主导功能、用地现状进行确定。
区划应覆盖整个城市规划区面积。
(二)区划应便于城市环境噪声管理和促进噪声治理。
(三)单块的声环境功能区面积,原则上不小于0.5平方公里。
山区等地形特殊的城市,可根据城市地形特征确定适宜的区域面积。
(四)调整声环境功能区类别需进行充分的说明。
严格控制4类声环境功能区范围。
(五)根据城市规模和用地变化情况,噪声区划可适时调整,原则上不超过5年调整一次。
铁岭市人民政府办公室关于更新市本级城镇国有土地基准地价标准的通知文章属性•【制定机关】铁岭市人民政府办公室•【公布日期】2022.11.09•【字号】铁政办发〔2022〕18号•【施行日期】2022.11.09•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】机关工作正文铁岭市人民政府办公室关于更新市本级城镇国有土地基准地价标准的通知各县(市)、区人民政府,市政府有关部门、直属机构:为加强地价管理,规范土地交易行为,依据《中华人民共和国土地管理法》、《中华人民共和国城市房地产管理法》、《城镇土地估价规程》(GB/T18508-2014)及《国土资源部办公厅关于加强公示地价体系建设和管理有关问题的通知》(国土资厅〔2017〕27号)、《自然资源部办公厅关于部署开展2020年度自然资源评价评估工作的通知》(自然资办发〔2020〕3号)的有关规定,结合我市实际,在原土地级别和基准地价基础上,制定了2021年市本级城镇国有土地级别和基准地价标准。
经市政府同意,现就更新市本级城镇国有土地基准地价标准有关事项通知如下。
一、土地级别和基准地价是制定土地有偿使用政策和地价评估及管理的重要依据。
本次基准地价估价期日为2021年7月1日,根据国家有关规定,市政府将对地价实施动态监测,定期调整和更新基准地价标准。
二、凡通过土地市场以招标、拍卖、挂牌等方式供应的经营性建设项目用地,出让底价应根据新的基准地价标准,结合宗地区位和规划条件等因素进行评估测算后按规定程序确定。
三、新的土地级别和基准地价标准自下发之日起执行。
原《铁岭市人民政府办公室关于更新市本级城镇国有土地基准地价标准的通知》(铁政办发〔2016〕20号)同时作废。
附件:1.铁岭市本级城镇国有土地级别范围2.铁岭市本级城镇国有土地基准地价标准铁岭市人民政府办公室2022年11月9日一、工作意义开展这项工作目的在于全面掌握城区土地质量和利用状况,科学管理和合理利用土地,提高土地使用效率,建立科学合理的基准地价体系,从而推动铁岭市土地使用制度改革向纵深发展。
哈尔滨至大连客运专线铁岭西站金属屋面工程施工方案编制:审核:审批:中铁建设集团有限公司2010年09月20日目录第一章工程概况第一节编制依据哈尔滨至大连客运专线——铁岭西站金属屋面工程的施工组织设计方案,是根据国家及国家有关金属屋面各项专业设计规范、材料加工质量标准、屋面施工质量验收标准及设计图纸进行编撰的,编制依据如下:《民用建筑设计通则》《建筑防雷设计规范》(GB50057-94)《钢结构设计规范》(GBJ17-88)《建筑抗震设计规范》(GBJ11-89)《建筑结构荷载规范》(GBJ9-87)《建筑结构设计统一标准》(GBJ68-84)《建筑设计防火规范》(GB16-87)(修订本)《压型金属板设计施工规范》(YBJ216)《金属屋面设计和安装规范》(AS1526)《钢结构工程施工及验收规范》(GB50205-2001)《镀锌钢板(带)镀层重量测定方法》(GB/T1839)《彩色涂层钢板及钢带镀层实验方法》(GB/T13448)《铝合金建筑型材》(GB/T5237-2008)《铝及铝合金加工产品的化学成份》(GB1/T 190)《铝合金建筑材料》(AA3004)《屋面工程质量验收规范》 (GB 50207-2002)《建筑工程测量规程》(DBJ01-21-95)《建筑钢结构焊接规程》(J81-2002)《建筑施工高空作业安全技术规范》(J80-91)《冷弯薄壁型钢结构技术规范》(GB50018-2002)《铝及铝合金压型板》(GB/T6891-2006)《建筑工程资料管理规程》(DBJ01-51-2003)屋面图纸国家现行安全生产、文明施工、环保及消防等有关规定第二节工程概况1、工程概况哈尔滨至大连客运专线——铁岭西站金属屋面工程,是由主站房屋面系统和雨篷屋面系统两部分构成,其金属屋面工程的加工及施工安装范围包括:金属屋面系统、屋面不锈钢天沟、铝板檐口系统、及室内外马道、挡雪装置、屋面防雷系统等。
铁岭县凡河镇英守屯村民委员会、毕思江民间借贷纠纷民事二审民事裁定书【案由】民事合同、无因管理、不当得利纠纷合同纠纷借款合同纠纷民间借贷纠纷【审理法院】辽宁省铁岭市中级人民法院【审理法院】辽宁省铁岭市中级人民法院【审结日期】2021.08.16【案件字号】(2021)辽12民终1329号【审理程序】二审【审理法官】周贞莉曹红鹰赵国忠【审理法官】周贞莉曹红鹰赵国忠【文书类型】裁定书【当事人】铁岭县凡河镇英守屯村民委员会;毕思江【当事人】铁岭县凡河镇英守屯村民委员会毕思江【当事人-个人】毕思江【当事人-公司】铁岭县凡河镇英守屯村民委员会【代理律师/律所】王霞辽宁天品律师事务所【代理律师/律所】王霞辽宁天品律师事务所【代理律师】王霞【代理律所】辽宁天品律师事务所【法院级别】中级人民法院【原告】铁岭县凡河镇英守屯村民委员会【被告】毕思江【本院观点】毕思江向铁岭县凡河镇英守屯村民委员会所主张的债权受让于案外人辛月明对村委会债权。
【权责关键词】撤销【指导案例标记】0【指导案例排序】0【本院认为】本院认为,毕思江向铁岭县凡河镇英守屯村民委员会所主张的债权受让于案外人辛月明对村委会债权。
铁岭县凡河镇英守屯村民委员会主张辛月明所享有的债权已经与辛月明欠村委会土地费相互抵顶完毕,故该债权债务关系已不存在。
原审法院应当对案外人辛月明与村委会之间的债权债务基础法律事实予以查明,在此基础上对案涉债权是否已经清偿完毕、毕思江受让辛月明债权行为是否成立等相关事实予以查明,在查明相关事实后再行作出裁判。
依照《中华人民共和国民事诉讼法》第一百七十条第一款第三项规定,裁定如下:【裁判结果】一、撤销铁岭县人民法院(2020)辽1221民初1795号民事判决;二、本案发回铁岭县人民法院重审。
上诉人铁岭县凡河镇英守屯村民委员会预交的二审案件受理费766元,予以退回。
【更新时间】2022-08-24 02:42:14铁岭县凡河镇英守屯村民委员会、毕思江民间借贷纠纷民事二审民事裁定书辽宁省铁岭市中级人民法院民事裁定书(2021)辽12民终1329号当事人上诉人(原审被告):铁岭县凡河镇英守屯村民委员会,住所地铁岭县凡河镇英守屯村。

铁岭市新城区路网工程施工组织设计(2008)泛华建设集团有限公司铁岭项目部目录一、工程概况及编制依据 (3)二、施工组织及施工总体平面布置 (5)三、保证工期措施 (11)四、质量保证措施和雨季施工 (12)五、施工安全、文明施工、环保措施 (18)六、防治质量通病及特殊问题处理措施 (24)附表1、泛华建设集团有限公司铁岭项目部2008年度工作计划施工组织设计一、工程概况及编制依据(一)、工程概况(1)铁岭市新城区位于铁岭旧城区南10公里,凡河北侧,京哈铁路西侧,占地面积5平方公里,共包括9条路,三横五纵、环路一条,自北向南为长江路、澜沧江路、金沙江路,自西向东为衡山路、嵩山路、庐山路、泰山路、千山路,环路为昆仑山路。
(2)、机动车道道路结构机动车道: 3cmSBS细粒式改性沥青混凝土(AC-13I型)4cm中粒式沥青混凝土(AC-16I型) 5cm粗粒式沥青混凝土(AC-25I型)喷洒透层沥青(0.9升/m2)18cm水泥稳定碎石(厂拌、水泥6%)20cm水泥稳定碎石(厂拌、水泥4%)30cm级配砂砾碾压路床(重型击实压实度≥95%)非机动车道: 4cm细粒式沥青混凝土(AC-13I型)5cm粗粒式沥青混凝土(AC-25I型)喷洒透层沥青(0.9升/m2)20cm水泥稳定砂砾(厂拌、水泥5%)20cm级配砂砾(最大粒径5.3cm)碾压路床(重型击实压实度≥93%)人行道: 6cm防滑彩砖3cm水泥砂浆(M7.5)20cm水泥稳定砂砾(厂拌、水泥5%)碾压路床(重型击实压实度≥93%)(3)、边石:共分四种①车行道边石:采用18×25×100cm花岗岩边石,边石外露20cm;②设施带与人行道之间:采用10×15×50cm花岗石条石(JQ-1510型);③人行道边石:设置在人行道外缘,采用10×10×50cm花岗岩条石(JQ-1010G型);④树池边石:采用10×20×145cm花岗岩条石(MG-SCI型)。
铁岭市铁岭县小水电分类整改评估报告目录第一章概述 (3)第二章区域概况 (14)第三章电站评估 (16)第四章分类结果 (28)第一章概述1、评估背景水利部要求小水电工作要坚持人民至上、生命至上,强化安全监管,推进小水电风险隐患排查整治;聚焦复苏河湖生态环境,全面落实小水电生态流量,开展绿色小水电示范创建;优化小水电布局,积极稳妥推进小水电分类整改,引导退出一批、整顿一批、提升一批;对标高质量发展,助力碳达峰碳中和,实施小水电绿色改造和现代化提升。
2022年10月23日辽宁省水利厅与发展改革委、自然资源厅、生态环境厅、农业农村厅、林草局等六厅局联合下发了《关于印发辽宁省小水电清理整改工作实施方案的通知》,明确了小水电清理整改工作目标、基本原则、部门职责分工及时限要求等,并提出了分类整改措施。
小水电是清洁可再生能源,在解决农村用电、优化能源结构、促进地方经济社会发展等方面发挥了重要作用,但在发展过程中也出现对河流生态系统造成影响等问题。
全面开展小水电项目的综合评估是小水电清理整改工作的基础,是确定各小水电是否保留、整改或退出的关键步骤。
2023年2月,铁岭县水利局委托沈阳中润工程咨询有限公司编制《铁岭县小水电清理整改综合评估报告》。
我公司成立了报告编制项目组进行现场调查、收集资料,在认真分析工程相关文件的基础上,结合现场勘察调研,按照规范和标准的要求,于2023年3月编制完成了《铁岭市铁岭县小水电清理整改综合评估报告》。
1.2评估依据1.3.1法律法规1、《中华人民共和国水法》(2016年修正);2、《中华人民共和国环境保护法》(2014年修订);3、《中华人民共和国环境影响评价法》(2018年修正);4、《中华人民共和国森林法》(2019年修正);5、《中华人民共和国土地管理法》(2019年修正);.6、《中华人民共和国自然保护区条例》(2017年修订);6、《地质遗迹保护管理规定》(1995年发布);7、《世界自然遗产、自然与文化双遗产申报和保护管理办法(试行)》(2015年发布);8、《饮用水水源保护区污染防治管理规定》(2010年修正);9、《规划环境影响评价条例》(2009年发布);10、《建设项目环境保护管理条例》(2017年修订);11、《建设项目环境影响评价分类管理名录》(2021年修正);12、《建设项目水资源论证管理办法》(2017年修正);13、《取水许可和水资源费征收管理条例》(2017年修订);14、《建设项目用地预审管理办法》(2016年修正)。
打井承包合同(5篇)打井承包合同篇1甲方:乙方:为了更好地服务于广大农户,解决农户农田问题,根据《中华人民共和国合同法》,现将中低产田改造项目工程承包给乙方。
经双方协商一致,达成协议如下:一、工程项目:机电井4眼;喷灌设备200套;农桥1座;输变电线路3公里;疏浚渠道3公里;土壤改良4000亩;机耕路3公里;平整土地4000亩;防护栏20xx米;榛子种5000公斤;防护林120xx株。
二、施工地点:李千户镇东催村三、工程造价:贰佰壹拾万柒仟元整,¥:210.7万元。
四、本工程采取总价承包方式。
五、合同的使用标准:适用标准、规范:铁岭县20xx年国家农业综合开发凡河流域中低产田改造项目扩初设计规范及操作规程按铁岭县兴水规划设计队要求等。
六、开竣工日期:开工日期:20xx年九月十日。
竣工日期:20xx年五月三十日。
七、乙方责任:乙方必须按照甲方的设计要求进行施工。
施工中发生一切意外事故由乙方负责。
八、结算方式:工程竣工验收合格后,甲方付清所有价款。
九、本合同未尽事宜,双方协商解决。
本合同一式两份,甲乙双方各一份。
本合同自签订之日起生效。
甲方(盖章):__________________ 乙方:_________________________代表人(签字):________________ 身份证号码:_____________________________年________月_______日 _________年________月_______日打井承包合同篇2甲方:乙方:经甲乙双方协条商量在云南省龙源风力发电有限公司打深井一眼,按照《中华人民共和国合同法》的要求,结合本工程具体情况,双方达以下协议:一、工程内容与质量要求:(一)乙方负责施工供水井一眼,包含敷设管道,井深为米左右,该井出水量按10m3/天,(±1m3/天)进行设计和施工。
(二)成井质量要求1、供水井竣工后抽出的水量原则上不小于10m3/天(按常规抽水检测方法检测)。
铁岭市新城区路网工程施工组织设计2008)泛华建设集团有限公司铁岭项目部目录一、.............................................. 工程概况及编制依据3二、...................................... 施工组织及施工总体平面布置5三、.................................................... 保证工期措施11四、.......................................... 质量保证措施和雨季施工12五、施工安全、文明施工、环保措施18六、防治质量通病及特殊问题处理措施24附表1、泛华建设集团有限公司铁岭项目部2008 年度工作计划施工组织设计一、工程概况及编制依据(一)、工程概况(1)铁岭市新城区位于铁岭旧城区南10 公里,凡河北侧,京哈铁路西侧,占地面积5 平方公里,共包括9 条路,三横五纵、环路一条,自北向南为长江路、澜沧江路、金沙江路,自西向东为衡山路、嵩山路、庐山路、泰山路、千山路,环路为昆仑山路。
(2)、机动车道道路结构机动车道:3cmSBS 细粒式改性沥青混凝土(AC-13I 型)4cm中粒式沥青混凝土(AC-16I型)5cm 粗粒式沥青混凝土(AC-25I 型)喷洒透层沥青(0.9升/m2)18cm 水泥稳定碎石(厂拌、水泥6%)20cm 水泥稳定碎石(厂拌、水泥4%)30cm 级配砂砾碾压路床(重型击实压实度》95%非机动车道:4cm 细粒式沥青混凝土(AC-13I 型)5cm 粗粒式沥青混凝土(AC-25I 型)喷洒透层沥青(0.9升/m2)20cm 水泥稳定砂砾(厂拌、水泥5%)20cm 级配砂砾(最大粒径5.3cm)碾压路床(重型击实压实度》93%人行道:6 cm 防滑彩砖3cm 水泥砂浆(M7.5)20cm 水泥稳定砂砾(厂拌、水泥5%)碾压路床(重型击实压实度》93%(3)、边石:共分四种①车行道边石:采用18X 25 x 100cm花岗岩边石,边石外露20cm②设施带与人行道之间:采用10x 15x50cm花岗石条石(JQ-1510型);③人行道边石:设置在人行道外缘,采用10X 10x 50cm花岗岩条石(JQ-1010G型);④树池边石:采用10x 20x 145cm花岗岩条石(MG-SC型)。
排水工程:设计采用污、雨水分流制;重力流排放。
设计为钢筋混凝土承插管,橡胶密封圈接口。
(二)、编制依据1 、根据相关道路、排水工程设计图纸进行编制。
《铁岭市新城区路网工程―― 道路工程》《铁岭市新城区路网工程―― 排水工程》2、对现场实地勘察。
3、《沥青路面施工及验收规范》GBJ50092-964、《城市道路路基工程施工及验收规范》CJJ44-915、《市政道路工程质量检验评定标准》CJJ1-906、《市政排水工程质量检验评定标准》CJJ1-917、《公路沥青路面施工技术规范》JTJ032-94及其它相关规范和标准。
二、施工组织及施工总体平面布置(一)、施工总体组织根据本工程特点,我公司对该工程的实施进行了认真的研讨,制定了相应的对策,实行项目经理负责制,成立施工队伍,选派优秀的项目经理和施工管理人员组成项目领导班子,项目经理对整个工程的实施负全责,合理安排、科学管理,以全优的质量及最快的速度打造精品工程。
项目部下设工程部、工程技术部、预算部、材料设备部、财务部及综合办公室。
工程部施工现场的施工管理,工程技术部负责施工图审查、技术质量管理、施工测量放线、试验检测控制工作、编制施工进度计划、工程统计、施工报表、计量支付及档案资料归档等合同管理及生产协调等项工作。
预算部负责工程项目的预算编制与工程竣工决算。
材料设备部负责原材料供给、机械设备的相互协调管理工作。
财务部负责成本分析及发放工资等工作。
综合办公室负责文件收发、文字打印及后勤服务等工作。
(二)、总体平面布置在现场设置项目经理部及监理工程师办公室、会议室,占地面积共400平米;民工生活区占地500 平米,铺架临时水电,解决生活用水、用电。
(三)、平面布置图:(见后附图)施工现场布局合理与否,不仅直接关系到是否便于施工,而且对工程造价、工期、质量等都会产生很大影响,因此必须做好施工现场平面布置。
本施工总平面的布局设计以下列为基准原则:(1)与现场的地物地貌相结合,做到布局合理,便于施工及使用。
2)各项临时工程设施尽可能与永久工程相结合,减少投资和节约用地3)临时工程不损害邻近的永久性建(构)筑物的地基与基础等。
、施工方案(一)、施工测量根据测量规范,每隔150 米布置一个水准点,用以控制道路结构高程,并按工程设计要求和图纸位置,结合现场实际情况,认真做好测量放线工作,平面控制点及水准控制点应保证不影响施工,而且要牢固,在设置水准点的同时要做好道路中心桩的测定,高程测量要分层进行,并且由专人复核已测好的各施工用高程点。
严格执行“一放二复”制度,按《施工测量规范》有关条款执行,保证测量放样的精度,并对原始资料妥善保管。
(二)、路床施工(1)在测量人员复核路拱、高程、边线均符合图纸要求且在含水量适合的情况进行下碾压。
(2)保证路基的稳定,碾压的回弹模量值和压实度达到设计要求,或使监理工程师满意。
(3)当路床土干燥时,须酌量洒水,在水分渗透后,不粘轮时开始碾压(4)路床允许偏差应符合下表规定:(5)当路床土壤含水量过大时,应进行特殊处理,如碾压中出现翻浆现象,可以采用透水性良好的土壤、砂砾,掺拌石灰等措施,并征得监理同意且报请业主代表批准。
(6)碾压路床时,应自路基边缘向中央进行,采用10-15T压路机进行碾压,一般碾压每次重叠后轴宽度1/2,碾压速度开始时宜用慢速,最大速度不宜超过4km/h,约碾压5-8遍至表面无显著轮迹,无起皮现象为止。
(7)碾压工序完成后,自检路床土壤碾压密实度及测量路床纵断、横断高程、坡度合格,报请监理抽检,检查合格监理签字后,方可摊铺级配砂砾基层(三)、级配砂砾层施工A、级配砂砾施工流程图:B、级配砂砾施工方法砂砾级配范围路床碾压合格后,进行级配砂砾层施工,经实验室确定级配砂砾配合比选定混合料后,准备下承层,下承层表面要求平整、坚实。
下承层上的低洼和坑洞,仔细填补和压实,验收合格后,每15-20m 设一中线桩,并在两侧边缘外0.3-0.5m 设指示桩。
在两侧指示桩上用明显标记标明基层或底基层边缘的设计高。
根据其宽度和厚度,确定所需集料数量和堆放距离,将级配砂砾均匀地卸在路幅中央,路幅宽时卸成两行,避免二次倒运。
用平地机及其它合适的机具将混合料均匀摊铺,严禁粗细粒料堆集现象的发生。
设一个3 人小组跟在平地机后面,及时消除粗细集料离析现象,对于粗集料窝和粗集料带,应添加细集料,并拌和均匀,对于细集料应填加粗集料并拌和均匀;整型,用平地机按规定的路拱进行整平和整型,然后用轮胎压路机在已初平的路段上快速碾压一遍,以暴露潜在的不平整,再用平地机进行最终的整平和整型。
在整型过程中,禁止任何车辆通行;碾压采用振动式压路机进行碾压,整型后的基层,当混合料的含水量略大于最佳含水量时,立即进行碾压。
直线段由两侧路肩开始向路中碾压,碾压时,后轮应重叠1/2 轮宽,后轮必须超过两段的接缝处。
后轮压完路面全宽时,即为一遍。
碾压一直进行到符合质量要求的密实度为止。
一般需碾压6-8 遍,压路机的碾压速度,头两遍采用1.5-1.7Km/h ,以后用2.0-2.5Km/h.级配砂砾经摊铺整型后碾压时,应控制混合料的含水量,在稍大于或等于最佳含水量的范围内。
碾压用12 吨以上的压路机或等功效的压路机。
应先轻后重,碾压至密实度96灿上,20cm厚度一次碾压成型。
注意事项:(1)禁止纵向接缝,横向接缝应做处理,采用搭接拌合,搭接长度在5 米以上。
(2)表面平整,边线平齐,无坑洼、松散、软弹现象。
(3)施工中接茬平整、稳定。
(4)级配砂砾未铺封层前禁止开放交通,以保护表面不受破坏。
(四)、水泥稳定碎石基层施工水泥稳定碎石基层上基层为厂拌水泥剂量为5%的水泥稳定碎石,要求路面上基层压实度不小于98% 7天的无侧限抗压强度为不低于3.5MPa。
工地实际采用的水泥剂量可比试验室内试验确定的剂量适当增加,但最多不超过0.5%~1.0%。
当基层的压实厚度超过20cm寸应分两层摊铺,先摊铺的一层经过整型和压实,在监理工程师验收合格后,将先摊铺的一层表面拉毛后再继续摊铺上层。
整个摊铺作业采用两台摊铺机进行,一前一后同步进行。
注意事项:(1)水泥稳定砂砾施工时必须采用流水作业法使各工序紧密衔接,特别是尽量缩短从拌和到完成碾压之间的时间。
(2)水泥稳定砂砾的下承层级配砂砾表面应平整,坚实,具有规定的高程、宽度、横坡度,没有松散材料和软弱地点。
(3)应事先通过试验确定混合料的松铺厚度,松铺厚度应等于压实厚度乘以松铺系数。
(4)碾压过程中,当出现“弹簧” 、松散、起皮等现象时,应及时采取处理措施。
(5)如果遇雨立即停止铺筑,并把已铺筑好的部分尽快碾压密实,覆盖严密、防止水浸泡。
(五)、洒透层沥青(1)对准备浇洒透层沥青的基层或下承层表面应清除干净。
浇洒粘层沥青前,应将所有的松散材料、废屑和其他不适合的材料清除干净(2)在喷洒沥青材料时,所有构筑物和建筑物加以保护,以防溅污。
(3)采用汽车式沥青洒布机进行洒油,透层沥青0.9升/平方米。
(4)在潮湿的路面基层上或即将下雨时,不应喷洒透层沥青,风力过大或气温连续3小时低于15C时,不应进行喷洒。
(六)、沥青混凝土摊铺a)沥青砼施工流程图:B)沥青砼施工方法(1)沥青砼基层及面层采用机械摊铺,摊铺机采用ABG422型。
在摊铺中、下层时采用双侧挂钢丝绳引导的高程控制方式,面层的摊铺采用前后保持相同高差的平衡梁摊铺厚度控制方式,来控制路面的平整度及横坡。
人工摊铺限于机械达不到或无法摊铺的地方。
沥青混合料采用自卸汽车运至工地,运输车辆应覆盖,运至摊铺地点,温度不低于130°C,运输中应尽量避免刹车,以减少混合粒料离析。
(2)沥青砼及沥青混合料必须缓慢、均匀、连续不间断地摊铺,摊铺过程中不得随意变换速度或中途停顿,摊铺虚厚按设计厚度乘以压实系数1.15-1.20 。
摊铺前应根据施工要求调整和选择摊铺机的结构参数,铺筑上层时应对下层进行清扫,沥青混凝土运输到现场温度不低于120-150°C,摊铺温度控制在110-165 0C之间,碾压温度在110-1400C之间,碾压终了温度不低于800C。
(3)纵向接茬采用冷接茬施工,半幅施工采用切刀切齐,铺另半幅前将缝边缘清扫干净,并涂洒少量粘层沥青,摊铺时应重叠在已铺好层上5-10cm,摊铺后用人工将摊铺在前半幅上的混合料铲走,然后进行碾压。
