(新)冬季施工应急救援预案
- 格式:doc
- 大小:109.61 KB
- 文档页数:17
一、编制目的为确保冬季施工期间安全生产,降低事故风险,提高应急处置能力,特制定本应急预案。
二、适用范围本预案适用于我单位所有冬季施工项目,包括但不限于建筑、道路、桥梁、隧道等工程。
三、组织机构及职责1. 成立冬季施工应急指挥部,负责组织、协调、指挥冬季施工应急工作。
2. 应急指挥部下设办公室,负责日常应急管理工作。
3. 各施工项目成立应急小组,负责本项目的应急管理工作。
四、预防措施1. 严格执行冬季施工操作规程,加强施工现场安全管理。
2. 定期对施工设备进行检查、维护,确保设备正常运行。
3. 加强施工现场用电安全管理,防止火灾事故发生。
4. 对施工现场进行保温、防冻处理,确保施工环境适宜。
5. 对施工人员进行冬季施工安全教育培训,提高安全意识。
6. 做好施工现场的排水、防滑工作,确保冬季施工安全。
五、应急处置1. 事故发生时,立即启动应急预案,报告应急指挥部。
2. 采取有效措施,迅速控制事故现场,防止事故扩大。
3. 组织救援力量,对伤员进行救治,确保人员安全。
4. 采取隔离措施,防止事故污染扩散。
5. 对事故原因进行调查分析,制定整改措施。
六、应急物资及装备1. 储备足够的应急物资,如防寒服、防滑鞋、应急灯等。
2. 配备必要的应急装备,如急救箱、消防器材等。
3. 加强应急物资及装备的维护保养,确保其处于良好状态。
七、应急演练1. 定期组织应急演练,提高应急处置能力。
2. 演练内容包括:火灾扑救、人员疏散、伤员救治等。
3. 演练结束后,对演练进行总结评估,完善应急预案。
八、应急响应1. 事故发生后,根据事故严重程度,启动相应级别的应急响应。
2. 应急指挥部负责协调各部门、各单位开展应急处置工作。
3. 各部门、各单位按照职责分工,落实应急响应措施。
九、后期处置1. 事故处理后,对事故原因进行调查分析,提出整改措施。
2. 对应急物资及装备进行盘点,补充不足。
3. 对应急演练进行总结评估,完善应急预案。
冬季施工应急救援预案冬季施工应急救援预案一、应急预案的定义应急预案指面对突发事件如自然灾害、重特大事故、环境公害及人为破坏的应急管理、指挥、救援计划等。
它一般应建立在综合防灾规划上。
其几大重要子系统为:完善的应急组织管理指挥系统;强有力的应急工程救援保障体系;综合协调、应对自如的相互支持系统;充分备灾的保障供应体系;体现综合救援的应急队伍等。
二、冬季施工应急救援预案(精选5篇)方案是从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划。
以下是小编精心整理的冬季施工应急救援预案(精选5篇),仅供参考,希望能够帮助到大家。
冬季施工应急救援预案1一、编制依据按照建筑工程冬期施工规程,当室外日平均气温连续5d稳定低于5℃即进入冬期施工。
依据当地气象资料,经统计发现,日平均气温5℃时其最低气温约为-2℃;冬季施工期—般为当年的12月上旬至次年的2月底。
二、施工准备1、组织准备工作(1)为保证冬期施工的工程质量,首先要从参加施工的人员思想上重视起来,教育全体参加施工的人员,该工程是我公司重点工程项目,一定要保证质量,达到设计要求;其次是责任到人,即参加施工的每个人员责任-定要明确,第三点是措施落实,施工要按冬施措施执行。
(2)在进入冬季施工前,应做好设备、材料、能源、工具的供应计划、安全防火措施、测温制度和质量检查制度等,各施工人员要熟悉冬季施工方案内容,并组织有关人员学习,向施工队进行交底。
(3)加强天气预报工作,做好施工安排,项目部设专人收听、收看当天和近几天的天气预报情况,并通知有关人员,做好安排,防止寒流突然袭击,安排专人测量施工期间的室内外气温、砼出料温度,并做好现场施工记录。
(4)冬季施工前,对掺外加剂人员、测温保温人员、火炉管理人员应专人组织技术、业务培训,学习本范围内有关知识,明确职责,经考试合格后方可上岗工作。
2、现场淮备面积不小于6㎡,养护室温度用电炉加热,温度20°±3℃,湿度90%作为标准养护的条件。
一、目的与原则为保障冬季施工期间施工现场的安全与质量,有效应对极端天气和突发状况,降低事故发生风险,确保施工进度和工程质量,特制定本应急预案。
本预案遵循“预防为主、防治结合、快速反应、高效处置”的原则。
二、适用范围本预案适用于本公司在冬季阶段进行的各类施工项目,包括建筑工程、道路工程、水利工程等。
三、组织机构及职责1. 成立冬季施工应急指挥部,负责统筹协调冬季施工期间的应急管理工作。
2. 指挥部下设办公室,负责日常应急工作的组织、协调和监督。
3. 各项目部设立应急小组,负责本项目的应急管理工作。
四、应急响应1. 预警(1)根据气象预报,提前做好冬季施工准备,密切关注天气变化,及时发布预警信息。
(2)针对可能出现的极端天气,提前制定应急预案,明确应急响应程序和措施。
2. 应急响应(1)启动应急响应:当出现极端天气或突发状况时,应急指挥部立即启动应急响应,组织应急小组进行处置。
(2)应急措施:a. 人员疏散:确保人员安全,按照应急预案要求进行疏散。
b. 设备保护:对施工设备和材料进行保护,防止损坏。
c. 电力保障:确保施工现场的电力供应,防止因断电导致事故发生。
d. 交通管制:根据实际情况,对施工现场及周边道路进行交通管制,确保交通安全。
e. 环境保护:采取措施防止施工过程中对环境造成污染。
3. 应急结束(1)当应急情况得到有效控制,现场恢复正常时,应急指挥部宣布应急结束。
(2)应急结束后,对应急工作进行总结,评估应急效果,改进应急措施。
五、冬季施工质量保障措施1. 严格按照施工规范和设计要求进行施工,确保工程质量。
2. 加强施工现场的温度、湿度控制,确保施工环境适宜。
3. 采取有效措施防止冻害、腐蚀等质量通病的发生。
4. 加强施工过程中的质量检测,确保工程质量符合要求。
六、应急培训与演练1. 定期组织应急培训,提高员工的安全意识和应急处置能力。
2. 定期开展应急演练,检验应急预案的有效性和可操作性。
冬施应急预案5则范文一、雪灾应急预案1.组织:项目部施工员、监理人员、安全员、施工人员等;2.应急事件:大雪;3.应急措施:a.在天气预报上报告,观察天气变化,做好防寒保暖措施;b.提前设计好坡道和斜坡,加强对斜坡的稳固措施;c.及时清理积雪,避免积雪给施工带来影响;d.人员要经常擦拭路面,防止结冰;e.对危险区域做好警示标志;f.在工地进出口设置灯光提示标志,提醒过往车辆;g.重要设备要保暖,防止结冰;h.指定专人观察天气情况,及时采取措施;i.施工材料及时避免雨水雪水损毁;二、寒潮应急预案1.组织:项目部主要领导、安全员、技术员、施工员等;2.应急事件:寒潮;3.应急措施:a.提前了解天气预报,观察天气变化;b.保证充足的暖气设备及燃料,确保室内温度适宜;c.做好室内通风,防止煤气中毒;d.加强对施工人员的防寒保温教育,提供必要的防寒用品;e.对临边、高处等危险作业要求严格,确保施工安全;f.高层建筑物要进行防风措施,确保安全施工;g.一些施工设备要加强维护,防止冷冻导致故障;h.项目部要开展复查工作,确保各项措施的落实。
三、冰雹应急预案1.组织:项目部主要领导、安全员、技术员、施工员等;2.应急事件:冰雹;3.应急措施:a.加强对施工现场及周边环境的观察;b.根据天气预报提前做好防范准备,例如带上雨伞、穿上防水衣;c.提前给予作业人员教育,严禁在冰雹天气下继续施工;d.在临时通道、施工区等危险区域设置警示标志;e.保护好施工设备、工程资料,防止损坏;f.及时向上级汇报,寻求帮助和支持;g.加强与职能部门的协调沟通,掌握最新天气情况。
四、道路结冰应急预案1.组织:项目部主要领导、安全员、技术员、驾驶员等;2.应急事件:道路结冰;3.应急措施:a.灵活安排施工作业,尽量减少对道路交通的影响;c.及时在施工现场和进出口设置警示标志,提示过往车辆慢行;d.加强对施工车辆的保养和检查,确保其在结冰路面上行驶安全;e.增加驾驶员交通安全知识的培训和教育;f.如遇道路结冰情况严重,暂停开展施工工作,确保人员安全;g.加强与附近项目部的合作,共同应对道路结冰的应急情况。
一、预案背景冬季施工期间,由于气温低、湿度大、冰雪覆盖等特殊气候条件,施工现场容易发生安全事故。
为保障施工现场人员生命财产安全,提高应急救援能力,特制定本预案。
二、预案目标1. 及时、有效地应对冬季施工期间可能发生的安全事故;2. 最大限度地减少人员伤亡和财产损失;3. 提高施工现场应急救援队伍的应急处置能力。
三、组织机构及职责1. 成立冬季施工应急救援指挥部,负责指挥、协调、调度应急救援工作。
2. 应急救援指挥部下设以下工作组:(1)现场救援组:负责事故现场的救援工作,包括人员搜救、伤员救治等。
(2)后勤保障组:负责应急救援物资的供应、伤病员的转运、现场交通疏导等工作。
(3)信息联络组:负责与相关部门、单位、救援队伍的联系,及时传递应急救援信息。
(4)宣传报道组:负责应急救援工作的宣传报道,提高社会公众的安全意识。
四、应急救援措施1. 事故发生后,立即启动应急预案,各应急救援小组迅速到位。
2. 现场救援组:(1)迅速开展人员搜救,确保被困人员生命安全。
(2)对伤员进行现场救治,及时转运至医院。
(3)采取有效措施,防止事故扩大。
3. 后勤保障组:(1)确保应急救援物资充足,及时供应给现场救援组。
(2)组织伤病员转运,确保伤员得到及时救治。
(3)加强现场交通疏导,确保应急救援车辆畅通。
4. 信息联络组:(1)及时向相关部门、单位、救援队伍通报事故情况。
(2)协调各方力量,共同开展应急救援工作。
(3)及时向指挥部汇报救援进展情况。
5. 宣传报道组:(1)对应急救援工作进行宣传报道,提高社会公众的安全意识。
(2)及时发布事故相关信息,回应社会关切。
五、应急响应流程1. 事故发生后,立即启动应急预案,应急救援指挥部迅速到位。
2. 现场救援组立即开展救援工作,后勤保障组、信息联络组、宣传报道组同步开展工作。
3. 应急救援指挥部根据现场情况,制定救援方案,并协调各方力量共同开展救援。
4. 事故得到有效控制后,应急救援指挥部组织评估救援效果,总结经验教训。
一、预案背景冬季施工由于天气寒冷、湿度大、风力强等因素,容易引发各类安全事故。
为确保冬季施工期间人员安全和工程顺利进行,特制定本预案。
二、预案目标1. 及时、有效地预防和处理冬季施工期间的安全事故,最大限度地减少人员伤亡和财产损失。
2. 建立健全应急救援体系,提高应急救援能力。
3. 提高员工安全意识,增强应急处置能力。
三、预案适用范围本预案适用于我公司在冬季施工期间发生的各类安全事故,包括但不限于火灾、触电、高处坠落、坍塌、中毒、窒息等。
四、组织机构及职责1. 应急救援领导小组:负责统一指挥、协调和调度应急救援工作。
2. 应急救援指挥部:负责组织、协调和指挥应急救援行动。
3. 应急救援小组:负责现场救援、伤员救治、物资保障等工作。
4. 安全生产管理部门:负责制定和实施冬季施工安全管理制度,监督、检查施工现场安全状况。
五、应急救援措施1. 预防措施(1)加强施工现场安全管理,严格执行安全操作规程。
(2)对施工人员进行冬季施工安全教育培训,提高安全意识。
(3)定期检查施工现场设备、设施,确保其正常运行。
(4)加强现场巡查,及时发现并消除安全隐患。
2. 应急措施(1)火灾事故- 立即切断电源,组织人员进行灭火。
- 指挥救援小组开展现场救援,疏散人员。
- 及时拨打119报警,请求消防部门支援。
(2)触电事故- 立即切断电源,避免人员伤亡。
- 对触电者进行急救,同时拨打120急救电话。
- 指挥救援小组进行现场救援,疏散人员。
(3)高处坠落、坍塌事故- 立即组织人员进行救援,同时拨打120急救电话。
- 指挥救援小组开展现场救援,疏散人员。
- 报告上级部门,请求支援。
(4)中毒、窒息事故- 立即组织人员进行救援,同时拨打120急救电话。
- 指挥救援小组开展现场救援,疏散人员。
- 采取通风、排毒等措施,确保人员安全。
六、预案实施与改进1. 本预案由安全生产管理部门负责组织实施,定期对预案进行修订和完善。
2. 加强应急演练,提高应急救援能力。
冬季施工应急预案与响应措施范文一、概述随着气温的降低和天气的寒冷,冬季施工面临着一系列的困难和挑战,如低温、冰冻、积雪等极端天气条件的影响。
这些极端天气条件不仅影响施工进度和质量,还给工人的身体健康和安全带来了威胁。
为了保障施工工作的顺利进行,确保工人的安全与健康,制定冬季施工应急预案与响应措施成为了必要的举措。
二、应急预案1. 应急组织(1)成立应急管理组织,明确领导责任和职责。
(2)组建应急小组,负责应急工作的具体实施和协调。
(3)明确施工现场疏散途径和集合点。
(4)制定应急预案,并进行培训和演练。
2. 施工前准备(1)及时了解气象预报情况,制定施工计划。
(2)检查和维护施工现场的设备和设施,确保其正常运行。
(3)准备足够的防寒保护用具,如棉袄、手套、帽子等。
(4)增加保温设施,如帐篷、临时暖气等。
3. 工人安全防护(1)提前对工人进行防寒培训,了解如何正确佩戴和使用防寒保护用具。
(2)严格控制工人的工作时间,避免长时间在寒冷环境下工作。
(3)确保工人在施工现场的活动区域内有足够的暖气设施。
(4)对露天施工现场进行防滑处理,避免意外事故发生。
4. 设备保护(1)对施工设备和机械进行除冰处理,确保其正常运行。
(2)加强设备的维护和保养工作,定期检查机械的润滑和故障情况。
(3)增加设备的保护设施,如防冻润滑装置、防冻液等。
5. 施工材料管理(1)对易受冻的材料采取保温措施,如及时覆盖防冻材料。
(2)严格控制材料的贮存和运输温度,避免冻结。
(3)针对低温下施工材料的性能变化,及时调整施工方案。
三、应急响应措施1. 当天气条件不符合施工要求时,立即停工,并迅速转移到安全区域。
2. 当发生意外事故或突发事件时,立即启动应急预案,迅速组织救援工作。
3. 当施工设备出现故障或停工时,及时进行维修和修复,确保工作的正常进行。
4. 当出现工人身体不适或受伤时,立即进行急救和送医。
5. 当施工材料冻结或受潮时,及时更换或采取有效措施,确保施工质量。
一、前言冬季土方施工受低温、雨雪等恶劣天气影响,施工难度加大,安全隐患增多。
为确保冬季土方施工的安全、顺利进行,特制定本预案。
二、组织机构1. 成立冬季土方施工应急指挥部,负责全面领导和协调冬季土方施工应急工作。
2. 指挥部下设办公室、安全组、物资保障组、技术保障组、后勤保障组等,分别负责日常协调、安全管理、物资保障、技术支持和后勤保障等工作。
三、应急措施1. 人员培训与教育(1)对所有施工人员进行冬季施工安全知识培训,提高安全意识。
(2)对施工人员进行防寒保暖、防滑、防冻等技能培训。
2. 施工现场管理(1)对施工现场进行安全检查,确保施工设施、设备安全可靠。
(2)对施工现场进行排水、防滑、防冻处理,确保施工环境安全。
(3)对施工人员进行现场安全教育,提醒注意安全事项。
3. 施工技术措施(1)采用保温、防冻、防滑等施工技术,确保施工质量。
(2)对土方施工过程中易发生冻害的部位采取特殊措施,如设置排水沟、保温层等。
4. 应急物资储备(1)储备足够的防寒保暖、防滑、防冻等应急物资。
(2)储备必要的应急救援设备,如救援绳、急救包等。
5. 应急预案演练(1)定期组织应急演练,提高施工人员应对突发事件的应急能力。
(2)对演练中发现的问题及时整改,确保应急预案的实效性。
四、应急响应1. 突发事件发生后,立即启动应急预案,启动应急指挥部。
2. 按照应急预案要求,迅速组织救援队伍和物资,开展应急救援工作。
3. 及时向相关部门报告突发事件情况,争取支持。
4. 指挥部根据突发事件情况,采取相应措施,确保应急救援工作有序进行。
五、后期处理1. 突发事件结束后,对受损设施、设备进行修复,确保恢复正常施工。
2. 对受影响的施工人员进行慰问,关心他们的生活。
3. 对突发事件原因进行分析,总结经验教训,完善应急预案。
六、附则1. 本预案自发布之日起实施。
2. 本预案由冬季土方施工应急指挥部负责解释。
3. 本预案如有未尽事宜,由应急指挥部根据实际情况进行调整。
冬期施工应急预案编制:审核:审批:目录1. 应急预案的方针与原则 (2)2. 建立应急机制小组 (2)2.1应急事件运行体系组织 (2)2.2应急事件管理小组职责 (3)2.3应急救援队伍 (3)2.4事故应急流程应遵循的原则 (3)2.5值班、检查制度 (4)3. 冬季施工应急管理措施 (4)3.1冬期施工管理措施 (4)3.2冬季施工安全措施 (5)3.3冬季施工防火及消防措施 (6)3.4绿色施工措施 (7)4. 冬期施工应急预案 (7)4.1应急组织机构 (7)4.2各组职责 (7)4.3安全应急救援联系电话 (8)4.4应急准备措施 (8)4.5应急响应措施 (9)4.6应急预案管理流程 (10)4.7应急医疗路线 (10)4.8应急物资准备 (10)5. 伤亡事故的报告 (12)6. 后期处置 (12)1.应急预案的方针与原则为及时有效地处理冬期施工以及重大事件突发对工程正常施工秩序的影响,我项目部从工程开始,就建立以项目经理领导班子为首、各部门协同配合的施工应急响应小组。
在事故发生第一时间内启动应急机制,保证做到:统一指挥、职责明确、信息畅通、反应迅速、处置果断,把事故损失降低到最低;应急行动按计划有序地进行,确保在抢救过程中各类应急资源处于良好的备战状态,以便有效地避免或降低人员伤亡和财产损失。
实现应急行动快速、有序、高效的进行,特制定本应急救援预案。
本预案适用于冬期施工过程中突发事故的救援处理;大风等自然灾害的处理措施;施工安全事故的救援处理。
2.建立应急机制小组为了及时有效的处理各种突发事件,保证工程顺利进行,项目自开工后成立以项目经理王献冬为首、公司总部领导班子为辅、总部各部门支持配合的施工应急响应小组。
在紧急情况发生第一时间内启动应急机制,1小时内上报有关部门。
做到统一指挥、职责明确、信息畅通、反应迅速、处置果断、把事故损失降低到最低。
2.1 应急事件运行体系组织本工程应急救援工作领导组织分二级。

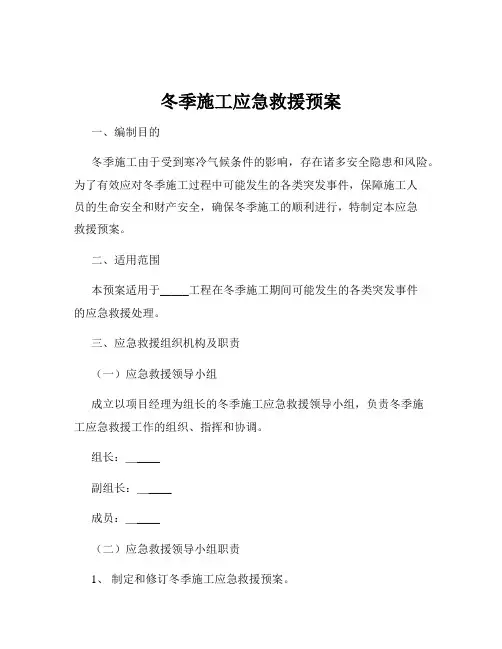

冬季施工应急救援预案一、编制目的冬季施工由于受到寒冷气候条件的影响,存在诸多安全隐患和风险。
为了有效应对冬季施工过程中可能发生的各类突发事件,保障施工人员的生命安全和财产安全,确保冬季施工的顺利进行,特制定本应急救援预案。
二、适用范围本预案适用于_____工程在冬季施工期间可能发生的各类突发事件的应急救援处理。
三、应急救援组织机构及职责(一)应急救援领导小组成立以项目经理为组长的冬季施工应急救援领导小组,负责冬季施工应急救援工作的组织、指挥和协调。
组长:_____副组长:_____成员:_____(二)应急救援领导小组职责1、制定和修订冬季施工应急救援预案。
2、组建应急救援队伍,配备应急救援器材和设备。
3、组织应急救援培训和演练,提高应急救援能力。
4、指挥和协调应急救援工作,及时处理各类突发事件。
5、向上级主管部门报告应急救援工作情况。
(三)应急救援工作小组及职责1、抢险救援组负责事故现场的抢险救援工作,组织人员和设备排除险情,抢救受伤人员和物资。
组长:_____成员:_____2、医疗救护组负责对受伤人员进行医疗救护,联系医疗机构,护送受伤人员就医。
组长:_____成员:_____3、后勤保障组负责应急救援物资的采购、储备和发放,保障应急救援工作的后勤供应。
组长:_____成员:_____4、治安保卫组负责事故现场的治安保卫工作,维护现场秩序,防止事故扩大。
组长:_____成员:_____5、事故调查组负责对事故原因进行调查和分析,提出处理意见和防范措施。
组长:_____成员:_____四、冬季施工危险因素分析(一)低温、寒潮冬季气温较低,可能导致施工人员冻伤、施工设备故障、施工材料性能下降等问题。
(二)降雪、冰冻降雪和冰冻可能导致道路积雪、结冰,影响施工人员和车辆的通行安全;建筑物、脚手架等设施表面结冰,增加施工风险。
(三)大风大风可能导致施工设施倒塌、施工材料飘散、施工人员高处坠落等事故。
冬季施工应急预案(通用14篇)冬季施工应急预案(通用14篇)在平平淡淡的日常中,有时会出现一些突发事件,为了控制事故的发展,常常要提前编制一份优秀的应急预案。
那么编制应急预案需要注意哪些问题呢?以下是小编收集整理的冬季施工应急预案,仅供参考,大家一起来看看吧。
冬季施工应急预案篇1一、应急预案的方针与原则1、应急预案的方针与原则:为更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。
坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。
2、适用范围:本项目工程3、引用相关文件:《职业健康与环境管理手册》《应急准备与响应程序》《不合格品控制程序》《法律法规及其他要求与识别程序》《纠正与预防措施控制程序》《职工伤亡事故报告制度》《安全生产责任制》二、成立应急准备管理体系1、项目部成立应急小组:组长:王伟副组长:李少华成员:王霞、闫玉强、宋俊生、魏志福、高军、李艳军、包子达办公地址:应急救援指挥部设在项目办公室。
联系电话:联系人:王霞由安全组负责日常工作。
2、项目部应急指挥流程图三、应急工具清单1、防火、防爆、防泄露工具:灭火哭、消防水龙带、消防栓、洋镐、消防钩、水桶、铁锨、沙袋、管钳、抽水泵等。
2、急救工具用具:担架、医药箱(内备:止血绷带、急救药品等)四、应急准备1、对应急人员进行应急准备相关培训:对应急现场人员进行岗位教育和消防知识的教育;对扑火救灾、救护人员的知识能力教育;对抢救摔伤人员知识能力教育;对紧急切断电源、抢救触电人员知道能力教育;对控制机械事故损害或伤害,排除机械设备危害、防止机械事故扩大教育。
冬季施工应急预案〔共7篇〕第1篇:冬季施工施工质量应急预案冬季施工施工质量应急预案一、工程概况及工程特点根据本工程的实际情况、本地区的天气情况,本工程,涉及冬期施工的分部分项工程有:混凝土构造梁、板、柱、墙、梯浇筑;墙体〔部分〕砌筑;二次构造施工。
二、冬季施工的应急响应1、应急预案由工程工程工程经理作出决定并组建应急组织机构。
2、应急救援行动优先原那么,员工和应急救援人员的平安优先,防止事故扩展优先,保护环境优先。
3、应急处理原那么:预防为主,防御与救助相结合控制灾害险情恶化,最大限度减少人员伤亡和财产损失,根据事故级别,施行相应应急预案。
为了使消费从常温顺利的进入冬期施工,在冬期施工到来时,工程要做好冬期施工的培训工作。
4、通过培训使全体施工管理人员理解本年的冬施任务、特点,应该注意和掌握的问题。
5、学习有关冬施的标准、规定,有关理论和技术,以及上级主管部门关于冬期施工的规定和采取的措施等。
6、要使全体施工管理人员明确施工的特殊性,强化施工管理意识,在组织施工的过程中科学的统筹安排劳动力,使冬期施工的全过程工作全面、顺利进展。
7、对工程现场管理人员进展冬期施工前教育,学习本工作范围内相关专业知识,明确各自职责,保证责任到人;对各施工队进展技术、施工、平安等方面的交底和分工种进展专门培训,确保冬期施工工作落实到位8、设置气象联络员专门采集气象信息,及时收听天气预报,掌握天气情况,防止寒流突然袭击。
由试验员负责进展大气及砼的测温工作并作好记录。
9、对于冬施所需的机具保温材料如防火草帘被、覆盖砼用塑料薄膜、测量大气及砼温度用温度计、围挡用彩条布等材料提早方案,材料员应根据方案及时采购订货,保证冬施期间施工的顺利进展。
对现场的临时水管道等做好保温防冻工作。
10、根据图纸要求提早对砼等进展试配,提出配合比〔商砼公司试验室确定〕。
三、冬期施工测温〔1〕冬期施工的测温范围:大气温度,水泥、水、砂子等原材料的温度,混凝土或砂浆棚室内温度,混凝土或砂浆出罐温度、入模温度,混凝土入模后初始温度和养护温度等。
冬季施工应急预案(优秀4篇)冬季施工应急预案篇一一、目的:为克服冬季气候严寒困难,保证公司的生产顺利进行和人员安全,实现安全生产目标,为公司冬季生产中防寒防冻积累经验。
二、组织机构:领导小组:总指挥:副总指挥:主要成员:各单位负责人、驻矿项目经理工作成员:各单位、各项目部全体员工预警小组组长:成员:三、防冻预警系统:预警小组每天两次查看电视天气预报和网上天气预报,必要时,打电话给当地气象局,并每天在交接班会上汇报,在当地气温降至零下14-16℃时,立即启动防冻预警系统,各单位进入防冻措施预防实施阶段。
四、防冻措施:(一)正常检查阶段1、各单位列出重点防冻部位,报领导小组审核批准。
2、各单位安排专人负责防冻工作,并成立防冻重点检查和抢修小组,报工作小组备案。
3、当气温在0-零下14℃时,各单位检查小组组织防冻重点检查点进行检查,做好防冻记录,并每天向防冻领导小组汇报。
4、物业处检查所有室内外供水、供暖管路,对管路达不到要求的,及时处理,防止管路冻裂、冻堵现象。
5、各单位要及时将防冻液注入支架内,以防将支架冻坏。
6、领导小组每周组织一次对重点项目部位防冻检查。
7、技术部负责对出厂的支架进行逐架检测,检查是否按照规定注足防冻液,以防途中支架上冻、影响施工。
8、支架制造、支架维修以及各工程项目部,在施工措施中制定防寒防冻措施充注防冻液的工艺标准。
(二)预警启动阶段当防冻预警系统启动后,工作小组立即进入工作状态:1、物业处要保证6T锅炉正常运转,当6T锅炉出现故障不能正常运转时,立即投用10T 锅炉。
2、当出现供电故障时,物业处要在保证水暖管路不被冻住时,及时将供暖管路水放掉,以防将管路冻裂。
3、各单位要及时清理所辖区域的冰雪工作和各厂房的保暖工作。
4、办公室要及时给车辆加防冻液和防滑链,保证车辆的正常运转。
5、如为雨雪天气,各级人员作巡回检查及操作时注意自我保护以防滑倒伤人。
6、经营规划部提前准备所有防冻、防寒需要的。
冬季施工防雨雪冰冻灾害应急预案冬季施工防雨雪冰冻灾害应急预案(精选13篇)在平平淡淡的学习、工作、生活中,难免会面对无法预料的突发事件,为了可以第一时间作出应急响应,预先制定应急预案是必不可少的。
我们应该怎么编制应急预案呢?以下是小编精心整理的冬季施工防雨雪冰冻灾害应急预案,仅供参考,大家一起来看看吧。
冬季施工防雨雪冰冻灾害应急预案篇1一、工作目标为了应对更长时间、更大范围、更加恶劣的冰冻灾害,进一步提高对抗冻救灾工作的认识,确保抗冻救灾工作及时、高效、有序开展,实现“保平安、保畅通、保供给、保稳定”的目标。
二、组织机构及其职责成立镇抗冻救灾指挥部,由党委副书记、镇长任指挥长,成员。
指挥部职责:加强24小时值班;负责统一指挥全镇的抗冻救灾工作;调配抗冻救灾力量;及时向县及上级有关部门汇报灾情和提供救灾工作建议,协调、指导全镇抗冻救灾应急工作;积极组织协调人力、物力、财力,对灾区实施有效救助;动员全社会力量投入抗冻救灾工作。
指挥部下设办公室,并设五个工作小组:(一)综合协调组组长:副组长:成员:工作职责:负责编排督促灾害期24小时值班的相关工作,及时掌握气候、雪情、冰冻情况等有关灾情动态;负责收集全镇的灾情,统计、上报灾情和救灾工作情况;编发防冻抗灾工作简报、信息;起草有关防冻抗灾工作的请示、报告,及时向省、市、县各级政府部门通报灾情及救灾情况,以及对受灾村户进行业务指导和联系。
(二)交通保障组组长:副组长:成员:工作职责:掌握全镇的水上及道路交通运输情况,及时通报全县及我镇水上和道路营运情况;协助交通部门维护交通安全及封锁相关道路;查看危桥险路并树立明显标志;及时组织人力进行道路的除冰和救助。
(三)勘灾救助组组长:副组长:成员:工作职责:负责对全镇的五保户、特困户及危房户、生活困难户进行一次全面的排查;对五保户已倒房有生活困难的,由镇统一安排至敬老院,对生活困难户由村统一安排好,并确保生活物质的供给;对倒房户由村安排好生活住房后,镇统一供给米2袋、被一床、人民币200元进行统一慰问;统一对其它特困户进行安置,并制定救灾安置方案;对生活困难户进行慰问,确保其生命安全和生活保障。
一、预案背景冬季施工由于气温低、湿度大,给施工带来了诸多不便,同时也增加了施工安全风险。
为确保冬季施工顺利进行,保障施工人员生命财产安全,特制定本应急预案。
二、预案目标1. 保障冬季施工过程中人员生命财产安全。
2. 防止因冬季施工导致的质量问题,确保工程质量。
3. 最大限度地减少冬季施工对环境的影响。
三、组织机构1. 成立冬季施工应急指挥部,负责全面协调、指挥和监督冬季施工工作。
2. 设立冬季施工安全小组,负责具体实施冬季施工安全管理工作。
3. 设立冬季施工质量小组,负责具体实施冬季施工质量管理。
四、应急措施1. 防冻措施(1)对施工机械设备、车辆进行防冻处理,确保冬季正常使用。
(2)对施工现场的水管、风管等采取保温防冻措施,防止冻结、冻裂。
(3)对施工用电线路进行检查、维护,确保用电安全。
2. 防滑措施(1)在雪天作业时,对作业面的积雪进行清扫,确保作业面干燥。
(2)对施工现场的通道、楼梯等易滑区域采取防滑措施。
3. 防火措施(1)对施工现场的电线、电缆、用电设施、生活用电以及施工机械、车辆电器线路进行安全性能检查,确保用电线路能在正常负荷范围内运行。
(2)严格禁止冬季煤火取暖,防止煤气中毒。
4. 质量控制措施(1)严格按照施工规范及设计文件组织施工,确保工程质量。
(2)对冬季施工中的混凝土、砂浆等原材料进行质量检测,确保材料质量。
(3)对冬季施工中的混凝土、砂浆等原材料进行保温养护,防止冻害。
5. 应急救援措施(1)制定应急救援预案,明确应急救援程序和措施。
(2)配备应急救援队伍,提高应急救援能力。
(3)加强应急救援演练,提高应急救援水平。
五、应急响应1. 当发生突发事件时,立即启动应急预案,组织应急救援队伍进行处置。
2. 对受伤人员进行紧急救治,确保其生命安全。
3. 对受影响的人员进行安置,确保其基本生活需求。
4. 对受影响的环境进行整治,确保环境安全。
六、总结与改进1. 定期对冬季施工应急预案进行总结和改进,提高预案的实用性和有效性。

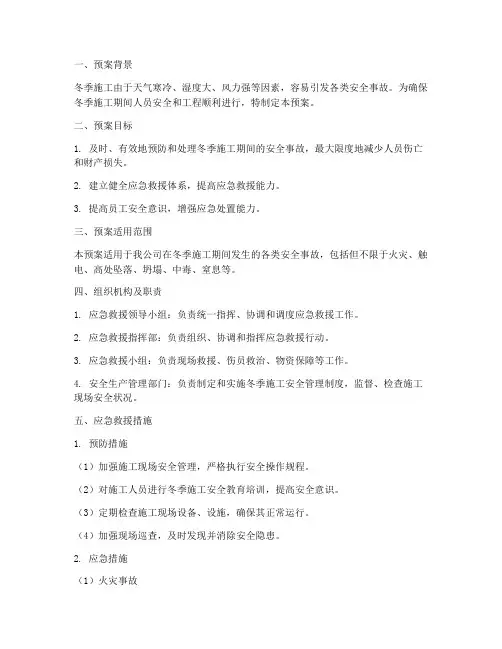

一、预案背景冬季施工期间,由于气温较低、风力较大、冰雪覆盖等因素,施工现场易发生各类安全事故。
为保障施工人员生命财产安全,提高冬季施工应急救援能力,特制定本预案。
二、预案目标1. 最大限度地减少冬季施工安全事故的发生;2. 及时、有效地处理冬季施工安全事故,降低事故损失;3. 提高应急救援队伍的实战能力。
三、预案范围本预案适用于我单位所有冬季施工项目。
四、组织机构及职责1. 成立冬季施工应急救援指挥部,负责全面协调、指挥应急救援工作。
2. 指挥部下设以下工作组:(1)现场救援组:负责事故现场救援工作;(2)医疗救护组:负责伤员的救治和救护;(3)物资保障组:负责应急救援物资的供应;(4)信息宣传组:负责应急救援信息的收集、整理和发布;(5)后勤保障组:负责应急救援期间的物资、生活、交通等方面的保障。
五、应急救援措施1. 事故预防(1)加强安全教育,提高施工人员的安全意识和自我保护能力;(2)严格执行冬季施工安全操作规程,确保施工安全;(3)定期对施工现场进行安全隐患排查,及时消除事故隐患。
2. 事故处理(1)接到事故报告后,立即启动应急救援预案,迅速开展救援工作;(2)现场救援组迅速到达事故现场,组织人员进行救援;(3)医疗救护组对伤员进行救治,确保伤员生命安全;(4)物资保障组确保应急救援物资的供应;(5)信息宣传组及时收集、整理和发布应急救援信息;(6)后勤保障组确保应急救援期间的物资、生活、交通等方面的保障。
六、应急救援保障1. 人员保障:组建应急救援队伍,定期进行培训和演练;2. 物资保障:储备必要的应急救援物资,如救生设备、医疗药品、食品等;3. 车辆保障:配备应急救援车辆,确保应急救援工作顺利进行;4. 信息保障:建立应急救援信息平台,确保应急救援信息畅通。
七、预案实施与评估1. 本预案由冬季施工应急救援指挥部负责组织实施;2. 定期对预案进行评估和修订,确保预案的有效性。
八、附则1. 本预案自发布之日起实施;2. 本预案的解释权归冬季施工应急救援指挥部所有。
济南综合维修基地建设项目冬期施工应急预案目录一、应急预案的方针与目标 (1)二、工程概况 (1)三、编制依据 (1)四、应急预案工作流程图 (2)五、突发事件风险分析和预防 (3)六、应急资源分析 (3)七、应急准备 (4)八、应急响应 (6)九、应急程序响应程序 (7)十、突发事件应急措施 (8)十一、媒体关系,信息发布管理 (15)十二、恢复生产及应急抢险总结 (15)十三、预案管理与评审改进 (16)冬期施工应急预案济南综合维修基地建设项目施工即将进入冬季施工阶段,为了保证施工质量和安全,降低冬季气候对施工造成的影响,增强作业人员应变能力,最大限度地减少突发事件造成的损害和社会影响,保障人身和财产安全,保证武济青高铁站房施工“优质、高效、又快、又好”顺利进行,项目部根据《济南综合维修基地建设项目安全事故应急救援预案》,特制定本应急预案。
一、应急预案的方针与目标坚持“安全第一、预防为主、综合治理”的方针,响应“安全生产、警钟长鸣”的口号。
更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。
二、工程概况本工程总建筑面积6491.3㎡。
由综合宿舍楼、食堂工程组成。
其中综合宿舍楼工程,工程建设地点位于山东省济南市,建筑面积为5825.65㎡,建筑层数地上六层局部设备层,局部设一层地下室,东西长53.5m,南北宽17.4m,设计使用年限为50年,建筑高度为26.4m,建筑结构形式为钢筋混凝土框架结构,基础采用柱下钢筋混凝土条基,地下室采用梁板式筏基,建筑耐火等级为二级,屋面防水等级为一级,地下防水等级为二级,室内地坪±0.000相当于相对标高53.65m,室内外高差0.45m,楼板、部分内隔墙、楼梯选用装配式预制构件。
新建食堂工程建筑面积为665.65㎡。
地上一层,层高5.1m,南北长47.7m,东西宽13.8m,建筑结构形式上部结构为钢筋混凝土框架结构,基础采用柱下钢筋混凝土独立基础,设计使用年限为50年,建筑耐火等级为二级,屋面防水等级为一级,室内地坪±0.000相当于相对标高53.65m,室内外高差0.3m。
三、编制依据1、《中华人民共和国安全生产法》2、《中华人民共和国建筑法》3、《生产安全事故报告和调查处理条例》4、《建筑工程安全生产管理条例》5、《安全生产许可证条例》6、《工程建设重大事故报告和调查程序规定》7、《建设工程重大质量安全事故应急预案》8、《国务院关于进一步加强安全生产工作的决定》9、《济南市突发公共事件总体应急预案》等相关法律、法律规定、结合本市建设工程施工实际情况,制定本预案。
四、应急预案工作流程图根据本工程的特点及施工工艺的实际情况,认真的组织了对危险源和环境因素的识别和评价,特制定本项目发生紧急情况或事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响。
其应急准备和响应工作程序见下图:五、冬季前准备工作1、项目部成立冬季施工应急预案与响应工作领导组。
2、各班组要求成立应急小分队,要求成员应掌握必要的触电急救及消防安全知识。
3、由项目部组织安全质量部配合对应急小分队的成员进行培训。
4、物机部应提前通知拌和站做好防冻外加剂和保温材料的进货和保管工作。
5、项目部安全质量部应每天了解和掌握天气变化情况,若遇到异常天气,应及时地向应急预案与响应领导组负责人汇报并及时通知工程施工员,做好工程保护及防范措施。
随时掌握气温变化,并做好记录。
六、应急资源分析1、成立冬季施工抢险救护领导小组,并组织抢险救护队伍,配备对讲机,分工明确,组织得力,行动迅速;2、施工场地设抢险救援物资库,库房距施工现场近,道路保持畅通,救援物资、设备齐全,现场有内燃发电机组,以备急用;3、工地和附近医院(济南市第三医院)建立密切联系,医院配齐必要的医疗器械。
药品齐全,配备救护车辆,一旦出现意外的工伤事故,可立即进行抢救。
七、冬季前施工现场大检查冬季来临之前,由项目部主管领导,安全质量部及项目部各部室人员组织各架子队队长参加,对施工现场进行安全大检查,主要检查用电线路是否绝缘良好;电焊机等用电机械接地是否灵敏有效;材料库房库区材料堆放是否满足防火、防风、防冻要求以及消防器材是否齐全;各施工项目脚手架搭设是否符合规范要求以及使用过程中是否按有关规章制度要求进行操作;施工生产和生活临建设施是否满足防火、防风、防冻要求等,检查应有重点,应查细,对施工现场的每个死角也不能放松,检查时应由安全质量部人员做好记录,及时地整理经领导批准后通知各项目负责人进行限期整改,责任到人,对于整改的项目应经安全质量部检查验收合格,同时应做好记录。
八、应急准备1、抢险领导小组应急资源的准备是应急救援工作的重要保障,项目部应根据冬季施工潜在的事故性质和后果分析,配备应急资源,包括:救援机械和设备、交通工具、医疗设备和必备药品、生活保障物资。
(1)在每个施工现场配备必要的消防灭火设施(灭火器、消防沙、消防铁锹、消防桶);防冻设备(麻袋、彩条布、塑料布、土工布);防滑措施(现场停放挖机、装载机、风镐、铁锹)及必要的方木、潜水泵、发电机、编织袋等。
(2)内部电话、对讲机等联系工具保持畅通;(3)自备发电机和照明专线保持良好工作状态;主要材料、机械设备储备表为全面提高应急能力, 在出现险情时处理迅速,忙而不乱,迅速控制事态发展,对抢险队和项目部所有人员均进行针对性的应急知识培训、抢险知识教育和抢险演练,使所有人员均参与其中,并填写应急演练记录表,记录演练内容、人员分工、方案、处理程序等。
九、应急响应施工过程中施工现场或驻地发生无法预料的需要紧急抢救处理的危险时,应迅速逐级上报,次序为现场值班人、办公室、抢险领导小组、上级主管部门。
由办公室收集、记录、整理紧急情况信息并向小组及时传递,由小组组长或副组长主持紧急情况处理会议,协调、派遣和统一指挥所有车辆、设备、人员、物资等实施紧急抢救和向上级汇报。
事故处理根据事故大小情况来确定,如果事故特别小,根据上级指示可由项目部自行直接进行处理。
如果事故较大或项目部处理不了则由项目部向建设单位主管部门进行请示,请求启动建设单位的救援预案,建设单位的救援预案仍不能进行处理,则由建设单位的质安室向建管中心或当地政府部门请示启动上一级救援预案。
十、应急程序响应程序1、值班:实行昼夜值班制。
2、紧急情况发生后,现场要做好警戒和疏散工作,保护现场,及时抢救伤员和财产,并由在现场的项目部最高级别负责人指挥,在3分钟内电话通报到值班室,主要说明紧急情况性质、地点、发生时间、有无伤亡、是否需要派救护车或警力支援到现场实施抢救,如需可直接拨打120、110等求救电话。
3、值班人员在接到紧急情况报告后必须在2分钟内将情况报告到紧急情况领导小组组长和副组长。
小组组长组织讨论后在最短的时间内发出如何进行现场处置的指令,分派人员车辆等到现场进行抢救、警戒、疏散和保护现场等。
由办公室同一时间内以小组名义打电话向上级公司及建设单位有关部门分别报告。
报告内容:事故准确位置、事故性质、死伤人数及其它有关情况等。
4、遇到紧急情况,全体职工应特事特办、急事急办,主动积极地投身到紧急情况的处理中去。
各种设备、车辆、器材、物资等应统一调遣,各类人员必须坚决无条件服从组长或副组长的命令和安排,不得拖延、推诿、阻碍紧急情况的处理。
5、在整个施工阶段要从人员、设备、材料和制度做好充分的准备工作,一旦遇到险情能迅速投入抢险工作。
十一、突发事件应急措施(一)防雪灾应急措施发生雪灾后,项目部应急领导小组立即启动防雪灾应急救援预案,实施抢险救援。
1、通信联络组及时联系项目部应急救援小组相关人员与现场各施工队主要负责人,询问现场实际受灾情况,主要包括检查人员、机械设备情况,以及需要做好的应急救援准备,并由施工队长及时联络现场各工班长做好各自人员清点及现场安全检查,并及时将信息反馈至项目部应急救援小组。
2、技术支持组及时根据实际情况制定结合可行的应对方案和措施(主要是除雪机械设备、机具、车辆及人员安排),并安排相关人员前往现场进行实际跟班检查,以便根据现场实际变化及时修补实施中的方案及措施。
3、现场保卫组根据现场实际救援情况进行现场安全保卫和安全检查工作,及时纠正现场一切不规范和不安全行为,及时在施工现场根据实际施工范围设置必要的安全警戒,尤其是交通安全,及时引导抢险救援车辆的正常进入并在第一时间内在抢险救援工作结束后及时封闭现场,直至解除明确解除命令。
4、抢险抢修组根据技术支持组制定的应急救援措施积极组织相关作业人员进行实施救援,及时检查便道积雪情况,首先是有装载机将现场便道积雪进行一定程度上铲除,人员紧跟进行必要的清理工作,并及时将积雪打堆,安排车辆及时运走。
对于钢筋加工棚顶积雪及时安排人员准备必要的绳索,采取借助绳索帮助将积雪分片清除,保证钢筋加工棚不致因积雪过厚而发生压垮事故发生。
在救援工作中要加强作业人员安全教育,主要防滑、防冻,高度注意避免发生意外伤害,并听从现场指挥人员命令,合理、有序组织人员进行抢险救援工作。
5、医疗救护组及时检查作业人员健康状况,及时救护现场冻伤人员,确保人员安全。
6、后勤保障组及时提供现场作业人员所需一切劳保用品(防护服、劳保鞋、棉手套等),最大限度保护作业人员安全。
7、大风雪后及时检查脚手架,防止空中坠落;现场道路以及脚手架、跳板和走道上的积水、霜雪应及时清除并采取防滑措施。
冬季遇六级以上的大风或恶劣气候时,禁止露天高处作业。
根据气象预报。
8、必须对全体职工定期进行技术安全教育。
结合工程任务在冬施前做好安全技术交底。
配备好安全防护用品。
特殊工种须经有关部门专业培训,考核发证后方可上岗.每年均须重新培训考核。
9、对于防冻物资的储存要采取保温措施,施工机械、设备应按要求提前做好过冬准备。
随着气温回升,应对冬施工中搭设的架子、风绳等基础,应进行一次普查,防止地基融沉造成倾斜倒塌;材料堆放场、大模板堆放场应检查和整理,防止垛堆、模板、构件在土层融化时倒塌。
(二)防基坑坍塌应急措施1、现场安全员应在危险地段坚守且设立明显安全警示标志,加强现场值班看护,未经项目部领导或分片领导同意不得无关人员靠近。
2、现场测量技术人员及时加强基坑沉降观测点测量工作,及时对测量数据进行分析,以便保证基坑边坡稳定。
3、现场技术人员在基坑开挖之前应做好技术交底工作,明确基坑开挖顺序、开挖坡度及其他技术控制指标,在开挖过程中要加强监控力度,督促、指导施工队严格按照设计图纸及技术交底要求进行施工,保证基坑边坡开挖符合设计及施工规范要求。
