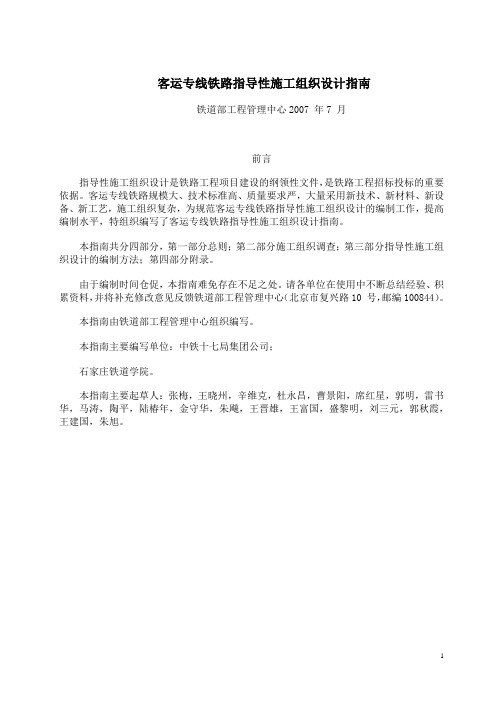

客运专线铁路指导性施工组织设计指南铁道部工程管理中心2007 年7 月前言指导性施工组织设计是铁路工程项目建设的纲领性文件,是铁路工程招标投标的重要依据。
客运专线铁路规模大、技术标准高、质量要求严,大量采用新技术、新材料、新设备、新工艺,施工组织复杂,为规范客运专线铁路指导性施工组织设计的编制工作,提高编制水平,特组织编写了客运专线铁路指导性施工组织设计指南。
本指南共分四部分,第一部分总则;第二部分施工组织调查;第三部分指导性施工组织设计的编制方法;第四部分附录。
由于编制时间仓促,本指南难免存在不足之处。
请各单位在使用中不断总结经验、积累资料,并将补充修改意见反馈铁道部工程管理中心(北京市复兴路10 号,邮编100844)。
本指南由铁道部工程管理中心组织编写。
本指南主要编写单位:中铁十七局集团公司;石家庄铁道学院。
本指南主要起草人:张梅,王晓州,辛维克,杜永昌,曹景阳,席红星,郭明,雷书华,马涛,陶平,陆椿年,金守华,朱飚,王晋雄,王富国,盛黎明,刘三元,郭秋霞,王建国,朱旭。
目录1总则 (6)2 施工组织调查 (7)3 指导性施工组织设计的编制方法............................ .. (9)3.1 编制依据及原则 (9)3.2 工程概况 (10)3.3 总体施工组织安排 (11)3.4 大临设施及过渡工程方案 (15)3.5 工程进度计划 (16)3.6 主要施工技术方案 (17)3.7 主要工程材料设备、主要施工装备、劳动力及投资安排 (19)3.8 建设与施工管理措施 (19)3.9 施工组织图表 (23)附录A 主要工程施工进度综合参考指标 (24)附录B 指导性施工组织设计的文件格式 (26)编制依据及原则 (26)工程概况 (26)总体施工组织安排 (27)大临设施及过渡工程方案 (28)工程进度计划 (29)主要施工技术方案 (30)主要工程材料设备、主要施工装备、劳动力及投资安排 (30)建设与施工管理措施 (30)施工组织图表 (31)附录C 施工组织设计附图表样式 (32)1 总则1.0.1 为规范客运专线铁路指导性施工组织设计的编制工作,提高编制水平,特编制本指南。
xx客专杭长段xxxx工程--建议性施工组织设计方案1.编制依据1.1铁建设[2008]189号文发布的《铁路大型临时工程和过渡工程设计暂行规定》。
1.2铁道部铁建设〔2000〕95号文《铁路工程施工组织调查与设计办法》。
1.3建标[1991]235号文发布的《铁路工程建设工期定额》,同时参考《铁路工程建设工期指南》(根据铁道部《关于印发2005年铁路工程建设标准编制计划的通知》(铁建设函[2005]84号),对建标[1991]235号进行修订的草稿)。
1.4xx客运专线杭长段xxxx现有设计图纸及工程数量1.5 xx年初勘测调查资料。
1.6本阶段签订的协议及纪要。
1. 7 xx客专杭长段xxxx工程xx年7月现场踏勘及测量资料1.8 xx客专xx制梁场地质勘查报告。
2.编制范围编制范围包括xx客专杭长段xxxx工程(CK12+950—CK22+826)(含xx站xx1座,联络线4条)和xx客专杭长段CK2+483.15-CK22+826的轨道工程。
主要工程为xx1座(CK15+945.1)、特大桥6座、大桥3座(含预制简支箱梁、现浇连续梁、桥梁上部附属工程、轨道板预制安装、轨道等工程)。
其中正线双线特大桥2座,联络线单线特大桥4座,杭长与联络线并线桥3座,跨金城路中桥1座。
桥梁情况如下:xx客运专线杭长段xxxx正线双线特大桥2座,合计长度6.245km。
分别为:钱江铁路新桥南岸引桥(CK13+795.96)长度1704.86m、xx 特大桥(CK19+024.05)长度4540.15m。
xx客运专线杭长段xxxx联络线单线特大桥4座,合计长度16.333km。
分别为:xxxx至xx下行联络线特大桥(L1CK2+173.89)长度4230.77m、xxxx至xx上行联络线特大桥(L2CK2+180.98)长度4244.96m、xx杭长至xx场下行联络线特大桥(L3CK1+957.31)长度3744.91m、xx杭长至xx场上行联络线特大桥(L4CK2+137.56)长度4112.14m。
客运专线铁路指导性施工组织设计指南铁道部工程管理中心2007 年7 月前言指导性施工组织设计是铁路工程项目建设的纲领性文件,是铁路工程招标投标的重要依据。
客运专线铁路规模大、技术标准高、质量要求严,大量采用新技术、新材料、新设备、新工艺,施工组织复杂,为规范客运专线铁路指导性施工组织设计的编制工作,提高编制水平,特组织编写了客运专线铁路指导性施工组织设计指南。
本指南共分四部分,第一部分总则;第二部分施工组织调查;第三部分指导性施工组织设计的编制方法;第四部分附录。
由于编制时间仓促,本指南难免存在不足之处。
请各单位在使用中不断总结经验、积累资料,并将补充修改意见反馈铁道部工程管理中心(北京市复兴路10 号,邮编100844)。
本指南由铁道部工程管理中心组织编写。
本指南主要编写单位:中铁十七局集团公司;石家庄铁道学院。
本指南主要起草人:张梅,王晓州,辛维克,杜永昌,曹景阳,席红星,郭明,雷书华,马涛,陶平,陆椿年,金守华,朱飚,王晋雄,王富国,盛黎明,刘三元,郭秋霞,王建国,朱旭。
1总则 (6)2 施工组织调查 (7)3 指导性施工组织设计的编制方法............................ .. (9)3.1 编制依据及原则 (9)3.2 工程概况 (10)3.3 总体施工组织安排 (11)3.4 大临设施及过渡工程方案 (15)3.5 工程进度计划 (16)3.6 主要施工技术方案 (17)3.7 主要工程材料设备、主要施工装备、劳动力及投资安排 (19)3.8 建设与施工管理措施 (19)3.9 施工组织图表 (23)附录A 主要工程施工进度综合参考指标 (24)附录B 指导性施工组织设计的文件格式 (26)编制依据及原则........ (26)工程概况 (26)总体施工组织安排 (27)大临设施及过渡工程方案 (28)工程进度计划 (29)主要施工技术方案 (30)主要工程材料设备、主要施工装备、劳动力及投资安排 (30)建设与施工管理措施 (30)施工组织图表 (31)附录C 施工组织设计附图表样式 (32)1.0.1 为规范客运专线铁路指导性施工组织设计的编制工作,提高编制水平,特编制本指南。
1.编制依据、编制范围及设计概况1.1编制依据(1)国家相关法律、法规和铁道部相关规章制度。
(2)国家发改委对项目可行性研究的批复文件,发改基础[2009]3045号。
(3) 国家发展改革委等7部门《关于加强重大工程安全质量保障措施的通知》(发改投资[2009]3183号)(4)《贯彻落实国家发展改革委等7部门关于加强重大工程安全质量保障措施的通知的意见》(铁建设[2009]235号)。
(5)铁道部批复的初步设计文件(初稿)。
(6)本项目采用的标准、规范、规程等。
(7)铁道部与江西省政府对本项目铁路建设的商谈省部纪要等。
(8)国家计委、建设部文发布的《铁路工程建设工期定额(试行)》(建标[1991]235)。
(9)《铁路大型临时工程和过渡工程设计暂行规定》(铁建设[2008]189号)。
(10)施工组织设计指南(铁建设[2009]226号)。
(11)当前客专建设的技术水平、管理水平和施工装备水平。
(12)科学研究及试验成果。
(13)地质勘查报告。
(14)本阶段公司与地方签定的有关协议和纪要。
(15)2009年勘测调查资料及本阶段设计图纸及工程数量。
1.2编制范围(1)正线起讫地点为浙赣省界~湘赣省界,起讫DK293+586~DK824+430。
DK293+500~DK293+590(浙赣省界龙洞山隧道)段委托浙江公司代建,DK824+430~DK825+026(湘赣省界萍水特大桥)段委托湖南公司代建,正线长度545.933Km扣除两个公司的代建部分正线长度为545.251Km(其中上饶车站DK337+186~DK343+234委托南昌铁路局代建)。
(2)南昌枢纽东北下行联络线(120Km/h,单线简支T梁):4.789km;南昌枢纽东北上行联络线(120Km/h,单线简支T梁):4.13km;南昌枢纽杭长至向莆场下行联络线(160Km/h,单线简支T 梁):3.129km;南昌枢纽杭长至向莆场上行联络线(160Km/h,单线简支T 梁):3.028km;南昌枢纽动车走行左线(100Km/h,单线简支T梁):1.073km;南昌枢纽动车走行右线(100Km/h,单线简支T梁):2.067km。
1.编制依据、编制范围及设计概况1.1编制依据(1)国家相关法律、法规和铁道部相关规章制度。
(2)国家发改委对项目可行性研究的批复文件,发改基础[2009]3045号。
(3) 国家发展改革委等7部门《关于加强重大工程安全质量保障措施的通知》(发改投资[2009]3183号)(4)《贯彻落实国家发展改革委等7部门关于加强重大工程安全质量保障措施的通知的意见》(铁建设[2009]235号)。
(5)铁道部批复的初步设计文件(初稿)。
(6)本项目采用的标准、规范、规程等。
(7)铁道部与江西省政府对本项目铁路建设的商谈省部纪要等。
(8)国家计委、建设部文发布的《铁路工程建设工期定额(试行)》(建标[1991]235)。
(9)《铁路大型临时工程和过渡工程设计暂行规定》(铁建设[2008]189号)。
(10)施工组织设计指南(铁建设[2009]226号)。
(11)当前客专建设的技术水平、管理水平和施工装备水平。
(12)科学研究及试验成果。
(13)地质勘查报告。
(14)本阶段公司与地方签定的有关协议和纪要。
(15)2009年勘测调查资料及本阶段设计图纸及工程数量。
1.2编制范围(1)正线起讫地点为浙赣省界~湘赣省界,起讫DK293+586~DK824+430。
DK293+500~DK293+590(浙赣省界龙洞山隧道)段委托浙江公司代建,DK824+430~DK825+026(湘赣省界萍水特大桥)段委托湖南公司代建,正线长度545.933Km扣除两个公司的代建部分正线长度为545.251Km(其中上饶车站DK337+186~DK343+234委托南昌铁路局代建)。
(2)南昌枢纽东北下行联络线(120Km/h,单线简支T梁):4.789km;南昌枢纽东北上行联络线(120Km/h,单线简支T梁):4.13km;南昌枢纽杭长至向莆场下行联络线(160Km/h,单线简支T 梁):3.129km;南昌枢纽杭长至向莆场上行联络线(160Km/h,单线简支T 梁):3.028km;南昌枢纽动车走行左线(100Km/h,单线简支T梁):1.073km;南昌枢纽动车走行右线(100Km/h,单线简支T梁):2.067km。
客运专线铁路指导性施工组织设计指南铁道部工程管理中心2007 年7 月前言指导性施工组织设计是铁路工程项目建设的纲领性文件,是铁路工程招标招标的重要依照。
客运专线铁路规模大、技术标准高、质量要求严,大量采用新技术、新资料、新设施、新工艺,施工组织复杂,为规范客运专线铁路指导性施工组织设计的编制工作,提高编制水平,特组织编写了客运专线铁路指导性施工组织设计指南。
本指南共分四部分,第一部分总则;第二部分施工组织检查;第三部分指导性施工组织设计的编制方法;第四部分附录。
由于编制时间急促,本指南难免存在不足之处。
请各单位在使用中不断总结经验、积累资料,并将补充更正建议反响铁道部工程管理中心(北京市中兴路10 号,邮编100844)。
本指南由铁道部工程管理中心组织编写。
本指南主要编写单位:中铁十七局公司公司;石家庄铁道学院。
本指南主要起草人:张梅,王晓州,辛维克,杜永昌,曹景阳,席红星,郭明,雷书华,马涛,陶平,陆椿年,金守华,朱飚,王晋雄,王富国,盛破晓,刘三元,郭秋霞,王建国,朱旭。
目录1总则 (6)2 施工组织检查 (7)3 指导性施工组织设计的编制方法............................ .. (9)3.1 编制依照及原则 (9)3.2 工程大要 (10)3.3 整体施工组织安排 (11)3.4 大临设施及过渡工程方案 (15)3.5 工程进度计划 (16)3.6 主要施工技术方案 (17)3.7 主要工程资料设施、主要施工装备、劳动力及投资安排 (19)3.8 建设与施工管理措施 (19)3.9 施工组织图表 (23)附录A 主要工程施工进度综合参照指标 (24)附录B 指导性施工组织设计的文件格式 (26)编制依照及原则 (26)工程大要 (26)整体施工组织安排 (27)大临设施及过渡工程方案 (28)工程进度计划 (29)主要施工技术方案 (30)主要工程资料设施、主要施工装备、劳动力及投资安排 (30)建设与施工管理措施 (30)施工组织图表 (31)附录C 施工组织设计附图表样式 (32)1 总则1.0.1 为规范客运专线铁路指导性施工组织设计的编制工作,提高编制水平,特编制本指南。
客运专线铁路指导性施工组织设计指南铁道部工程管理中心2007 年7 月前言指导性施工组织设计是铁路工程项目建设的纲领性文件,是铁路工程招标投标的重要依据。
客运专线铁路规模大、技术标准高、质量要求严,大量采用新技术、新材料、新设备、新工艺,施工组织复杂,为规范客运专线铁路指导性施工组织设计的编制工作,提高编制水平,特组织编写了客运专线铁路指导性施工组织设计指南。
本指南共分四部分,第一部分总则;第二部分施工组织调查;第三部分指导性施工组织设计的编制方法;第四部分附录。
由于编制时间仓促,本指南难免存在不足之处。
请各单位在使用中不断总结经验、积累资料,并将补充修改意见反馈铁道部工程管理中心(北京市复兴路10 号,邮编100844)。
本指南由铁道部工程管理中心组织编写。
本指南主要编写单位:中铁十七局集团公司;石家庄铁道学院。
本指南主要起草人:张梅,王晓州,辛维克,杜永昌,曹景阳,席红星,郭明,雷书华,马涛,陶平,陆椿年,金守华,朱飚,王晋雄,王富国,盛黎明,刘三元,郭秋霞,王建国,朱旭。
目录1总则 (6)2 施工组织调查 (7)3 指导性施工组织设计的编制方法............................ .. (9)3.1 编制依据及原则 (9)3.2 工程概况 (10)3.3 总体施工组织安排 (11)3.4 大临设施及过渡工程方案 (15)3.5 工程进度计划 (16)3.6 主要施工技术方案 (17)3.7 主要工程材料设备、主要施工装备、劳动力及投资安排 (19)3.8 建设与施工管理措施 (19)3.9 施工组织图表 (23)附录A 主要工程施工进度综合参考指标 (24)附录B 指导性施工组织设计的文件格式 (26)编制依据及原则 (26)工程概况 (26)总体施工组织安排 (27)大临设施及过渡工程方案 (28)工程进度计划 (29)主要施工技术方案 (30)主要工程材料设备、主要施工装备、劳动力及投资安排 (30)建设与施工管理措施 (30)施工组织图表 (31)附录C 施工组织设计附图表样式 (32)1 总则1.0.1 为规范客运专线铁路指导性施工组织设计的编制工作,提高编制水平,特编制本指南。
