【完整版】设备基础施工组织设计
- 格式:doc
- 大小:1.07 MB
- 文档页数:33

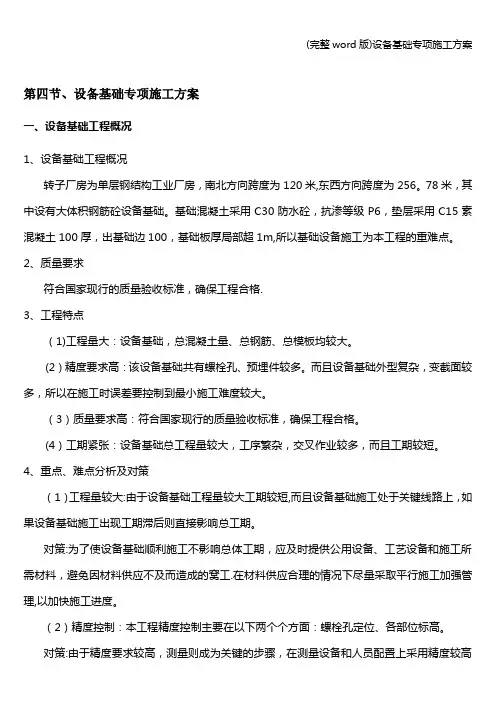

第四节、设备基础专项施工方案一、设备基础工程概况1、设备基础工程概况转子厂房为单层钢结构工业厂房,南北方向跨度为120米,东西方向跨度为256。
78米,其中设有大体积钢筋砼设备基础。
基础混凝土采用C30防水砼,抗渗等级P6,垫层采用C15素混凝土100厚,出基础边100,基础板厚局部超1m,所以基础设备施工为本工程的重难点。
2、质量要求符合国家现行的质量验收标准,确保工程合格.3、工程特点(1)工程量大:设备基础,总混凝土量、总钢筋、总模板均较大。
(2)精度要求高:该设备基础共有螺栓孔、预埋件较多。
而且设备基础外型复杂,变截面较多,所以在施工时误差要控制到最小施工难度较大。
(3)质量要求高:符合国家现行的质量验收标准,确保工程合格。
(4)工期紧张:设备基础总工程量较大,工序繁杂,交叉作业较多,而且工期较短。
4、重点、难点分析及对策(1)工程量较大:由于设备基础工程量较大工期较短,而且设备基础施工处于关键线路上,如果设备基础施工出现工期滞后则直接影响总工期。
对策:为了使设备基础顺利施工不影响总体工期,应及时提供公用设备、工艺设备和施工所需材料,避免因材料供应不及而造成的窝工.在材料供应合理的情况下尽量采取平行施工加强管理,以加快施工进度。
(2)精度控制:本工程精度控制主要在以下两个个方面:螺栓孔定位、各部位标高。
对策:由于精度要求较高,测量则成为关键的步骤,在测量设备和人员配置上采用精度较高的测量仪器和较熟练的施测人员。
每个定位点和标高要多次复核,多人检查。
在安装螺栓孔模板时保证安置正确,要做好自检、互检、专检,以确保定位正确,标高正确。
(3)质量要求质量目标为符合国家现行质量验收标准,通过质检验收并评为合格。
由于本工程施工工序复杂,交叉作业较多,一旦出现质量问题将对工程的总体施工质量和进度产生重大影响,所以必须提高质量意识,严格要求,精心施工。
对策:施工过程中严格按照ISO9001质量保证体系的要求施工,严格抓原材料质量和各工序的隐蔽工程验收的质量验收,严格按照工程的质量标准精心组织施工保证本工程达到预定的质量目标。
设备基础施工组织方案一、项目概述本施工方案旨在对设备基础进行施工,确保施工质量和进度的同时,保障人员的安全。
本项目选取了适当的机械设备和施工方法,并指定了各个工作任务的责任人和施工流程。
同时,将定期进行项目进展会议,以及及时处理工程中出现的问题。
二、现场条件本项目的设备基础施工地点位于X地,土壤稳定,无特殊地质问题,周边无堆放物品,空地划定符合安全保障标准。
三、施工工艺流程1.准备工作:确定施工方案和进度计划,选定施工队伍和人员;检查现场设备是否符合施工要求,准备所需工程材料和设备。
2.现场布置:在施工区域内设置围挡和安全警示标志,确保安全通道畅通;设置施工区域的临时用电,确保施工所需电力供应。
3.地面处理:在施工区域内进行清理、平整,并做必要沉降处理。
4.基础测量:对施工区域进行地面标志和控制点的测量,确保基础施工的准确性。
5.基础开挖:根据施工设计要求,对基础开挖进行施工。
首先进行顶部标高控制,然后进行洞体开挖,挖掘完毕后对底部进行清理。
6.基础垫层:对基础底部进行垫层处理,确保基础的平整度和稳定性。
7.基础浇筑:进行基础混凝土浇筑工作,确保混凝土的质量;对浇筑过程进行监测,保证浇筑过程中无干燥和开裂现象。
8.基础养护:对浇筑完毕的基础进行养护,确保混凝土强度的逐渐提高。
9.施工记录:记录施工中的各个环节和问题,以备后续追溯和改进。
四、施工机械和设备根据施工工艺流程的需要,本项目需要准备以下机械和设备:1.挖掘机:用于基础开挖。
2.压路机:用于基础垫层的压实。
3.混凝土搅拌站:用于混凝土的调制。
4.混凝土泵车:用于混凝土的输送。
5.试验设备:用于对混凝土强度进行检测。
五、安全措施1.建立安全警示标志和围挡,保证施工区域的安全。
2.工人必须佩戴好安全帽、安全鞋等个人防护装备进行作业。
3.严格执行施工方案和操作规程,确保施工的安全和质量。
4.定期进行安全教育和培训,增强施工人员的安全意识和操作技能。
设备基础工程施工组织方案一、总则设备基础工程是重要的工程项目,其施工组织方案的编制和实施对于保证工程质量、安全生产和工期的完成具有重要意义。
为此,我们公司制定了以下设备基础工程施工组织方案,以确保施工工作的顺利进行。
二、项目概况本项目为XX公司的设备基础工程,包括XX台设备的基础施工,工程总投资X万元,施工周期为X个月,施工范围涉及XX平方米,主要施工内容包括地基处理、基础浇筑、设备安装等。
三、组织机构及人员安排1. 本项目设立项目部,下设施工、质量、安全、材料等多个工作组,负责具体的施工管理工作。
2. 项目部主要人员包括项目经理、总工程师、质量安全主管、材料员等,项目部下设若干施工单位,每个施工单位都设有专职的施工负责人和安全员。
3. 项目部人员分工明确,各司其职,配合默契,确保项目的稳步进行。
四、施工方案1. 施工前期准备(1)收集涉及施工的相关资料和图纸,全面了解施工范围和要求。
(2)确定施工队伍的组织结构、人员配置、机械设备需求等。
(3)制定详细的施工计划,包括施工进度、工序安排、材料采购等。
2. 地基处理(1)对施工现场的地基进行勘测,确定土质和地基稳定性。
(2)根据勘测结果制定地基处理方案,包括土方开挖、填料加固等工程措施。
3. 基础浇筑(1)根据设计要求,确定混凝土配合比、浇筑模板、钢筋加工等工艺措施。
(2)严格按照施工图纸和标准进行浇筑,注重浇筑质量的控制和施工工艺的管理。
4. 设备安装(1)在基础完成后,安排专业的设备安装公司进行设备的定位、安装、调试等工序。
(2)安装完成后,对设备进行全面的检验和试运行,确保设备正常运转。
5. 防火、防水、防爆和防腐处理(1)根据安全规程,对设备基础进行防火、防水、防爆和防腐处理。
(2)确保设备基础的安全可靠和持久耐用。
五、安全保障措施1. 严格遵守《建筑安全生产法》和相关规定,保障施工现场的安全生产。
2. 建立健全施工现场安全管理制度,包括安全警示标志、安全交底、安全教育培训等。
设备基础专项施工组织方案一、项目背景与目标二、项目背景1.项目名称:设备基础施工工程2.项目位置:(具体地点)3.施工单位:(施工单位名称)4.项目规模:(基础面积、高度、数量等)三、项目目标1.按照设计要求进行设备基础施工工作;2.保证施工质量,确保设备安全可靠;3.合理安排施工进度,保证按计划完成施工任务;4.高效组织施工队伍,确保施工现场安全。
四、施工组织流程1.施工前期准备1.1组建施工组织机构,包括项目经理、项目总监、施工现场负责人等;1.2制定详细的施工计划,包括材料准备、机械设备调配、人员安排等;1.3对施工现场进行勘测,确定地质条件和场地情况,并解决相关问题;1.4对施工材料进行验收,保证质量符合要求;1.5招募并培训施工人员,确保他们掌握施工工艺和安全规范。
2.施工流程2.1施工现场搭建:根据施工图纸,搭建施工现场,包括施工场地、办公区、材料堆放区等;2.2基坑开挖:根据设计要求和地质情况,进行基坑开挖工作,确保基坑的尺寸、坚固程度和水位控制;2.3基础浇筑:按照施工图纸和技术要求,进行混凝土浇筑工作,保证基础的牢固性和一致性;2.4设备安装:根据设备安装图纸,进行设备的安装和固定工作,确保设备安全可靠;2.5收尾工作:清理施工现场,处理废料和污水,保持施工现场的整洁和安全。
3.施工组织措施3.1定期召开项目汇报会议,了解施工进度和问题,及时解决;3.2严格落实施工安全措施,包括安全教育、安全防护和事故应急预案等;3.3持续跟踪施工质量,设立质量检查点,定期进行质量检查;3.4加强与监理单位的沟通和协作,及时处理施工过程中出现的疑难问题;3.5做好施工现场的环境保护工作,减少对周边环境的影响。
五、风险控制措施1.设备基础施工过程中可能出现的风险:1.1地质条件复杂,基坑开挖困难;1.2施工现场空间有限,设备安装困难;1.3施工材料质量不符合要求,影响施工质量;1.4施工现场安全管理不到位,发生安全事故。

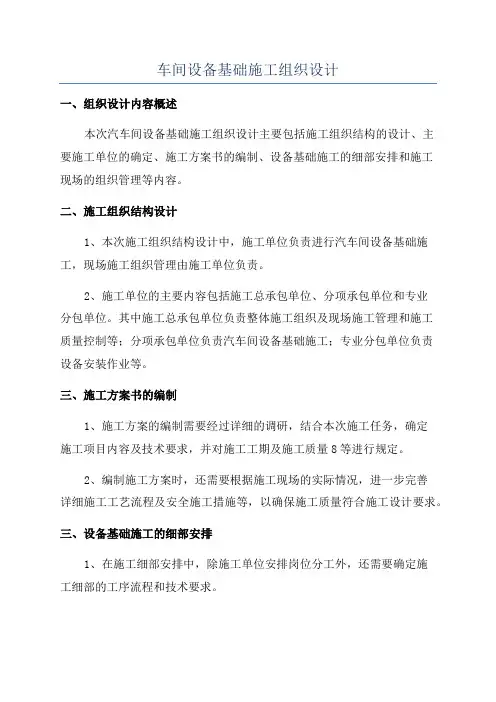

车间设备基础施工组织设计
一、组织设计内容概述
本次汽车间设备基础施工组织设计主要包括施工组织结构的设计、主
要施工单位的确定、施工方案书的编制、设备基础施工的细部安排和施工
现场的组织管理等内容。
二、施工组织结构设计
1、本次施工组织结构设计中,施工单位负责进行汽车间设备基础施工,现场施工组织管理由施工单位负责。
2、施工单位的主要内容包括施工总承包单位、分项承包单位和专业
分包单位。
其中施工总承包单位负责整体施工组织及现场施工管理和施工
质量控制等;分项承包单位负责汽车间设备基础施工;专业分包单位负责
设备安装作业等。
三、施工方案书的编制
1、施工方案的编制需要经过详细的调研,结合本次施工任务,确定
施工项目内容及技术要求,并对施工工期及施工质量8等进行规定。
2、编制施工方案时,还需要根据施工现场的实际情况,进一步完善
详细施工工艺流程及安全施工措施等,以确保施工质量符合施工设计要求。
三、设备基础施工的细部安排
1、在施工细部安排中,除施工单位安排岗位分工外,还需要确定施
工细部的工序流程和技术要求。
设备基础专项工程施工组织设计及对策一、项目概况二、施工组织设计1.确定施工目标:明确设备基础专项工程的施工目标和计划,包括施工期限、质量要求等。
2.制定施工方案:根据设备基础专项工程的具体情况,制定合理有效的施工方案,明确施工过程中的工序和时间节点。
3.确定施工机具和人力资源:根据施工方案确定所需的机具和人力资源,确保施工组织设计合理,并充分考虑施工过程中可能遇到的问题。
4.制定施工安全措施:制定施工安全措施,包括施工现场的防护措施、作业人员的安全培训等,确保施工过程中没有安全事故。
5.安排施工资源:合理安排施工资源和施工班组,确保施工进度和质量。
6.进行施工监管:对施工过程进行监管,及时发现和解决问题,确保施工按照方案进行。
三、施工对策1.预防地基沉降:对于地基沉降较大的地区,可采取浅层承台或增加地基处置厚度等方法,确保设备基础的稳定。
2.加强土方的处理:设备基础的施工需要处理大量土方,为了保证施工质量,可采取强夯和预压等方法,使土方更加坚固稳定。
3.控制施工材料的质量:设备基础专项工程的材料需求较多,为了保证施工质量,要严格控制材料的质量,并进行相应的试验。
4.防止施工安全事故:设备基础专项工程的施工过程中存在一定的安全隐患,要加强安全教育和培训,强化现场安全管理,减少事故发生的可能性。
5.加强施工技术管理:设备基础施工涉及到多个专业,要加强施工技术管理,提高施工质量,并进行常规和临时性的检测和验收。
6.合理安排施工进度:根据设备基础工程的特点和实际情况,合理安排施工进度,确保施工按时完成。
四、总结设备基础专项工程的施工组织设计和对策直接关系到工程的顺利进行和质量的提高。
通过合理的施工组织设计,明确施工目标,制定施工方案,安排施工资源,进行施工监管等措施,可以有效地提高施工质量和进度,减少安全事故的发生。
同时,通过施工对策,加强对地基沉降和土方处理的预防控制,控制施工材料的质量,加强施工安全管理,合理安排施工进度,可以有效地避免施工过程中可能出现的问题。
第1篇一、项目背景随着我国经济的快速发展,基础设施建设日益增多,设备基础施工作为工程项目的重要组成部分,其质量直接影响到整个工程的安全和使用寿命。
本方案旨在为某工程项目提供一套科学、合理的设备基础施工方案,确保施工质量,降低施工风险。
二、工程概况1. 工程名称:某工程项目2. 工程地点:XX市XX区3. 工程规模:占地面积XX平方米,建筑面积XX平方米4. 设备基础类型:桩基础、筏板基础、独立基础等5. 施工周期:预计XX个月三、施工准备1. 人员准备:- 组建专业的施工队伍,包括项目经理、技术负责人、施工员、质检员、安全员等。
- 对施工人员进行岗前培训,确保其掌握设备基础施工的相关知识和技能。
2. 材料准备:- 根据设计图纸和施工方案,准备所需的钢筋、水泥、砂石、模板、混凝土等材料。
- 材料进场前需进行检验,确保符合质量要求。
3. 设备准备:- 准备挖掘机、搅拌机、混凝土泵、振捣器、钢筋切割机、焊接机等施工设备。
- 对设备进行检修和维护,确保其正常运行。
4. 技术准备:- 编制详细的施工方案,包括施工工艺、施工顺序、质量控制要点等。
- 对施工人员进行技术交底,确保其了解施工要求。
四、施工工艺1. 桩基础施工:- 钻孔:根据设计要求,选择合适的钻孔设备,进行钻孔作业。
- 钻孔过程中,注意控制孔位、孔径、孔深等参数。
- 钻孔完成后,进行清孔处理,确保孔内无杂物。
- 钢筋笼制作:根据设计图纸,制作钢筋笼,并进行焊接。
- 混凝土浇筑:采用混凝土泵进行浇筑,确保混凝土密实。
2. 筏板基础施工:- 模板安装:根据设计图纸,安装模板,确保其牢固、平整。
- 钢筋绑扎:按照设计要求,绑扎钢筋,注意钢筋间距和锚固长度。
- 混凝土浇筑:采用混凝土泵进行浇筑,分层浇筑,确保混凝土密实。
3. 独立基础施工:- 模板安装:根据设计图纸,安装模板,确保其牢固、平整。
- 钢筋绑扎:按照设计要求,绑扎钢筋,注意钢筋间距和锚固长度。
施工组织设计工程名称:目录第一章、主要项目施工方法及施工流程(一)土建工程主要项目施工方法及技术措施一、施工测量二、基础工程三、砼工程四、钢筋工程五、模板工程六、砌体工程质量保证措施七、屋面防水工程八、室内外装修工程九、特殊专业交叉、配合施工措施安排第二章、劳动力计划(附表)第三章、主要施工设备计划(附表)第四章、确保质量的技术组织措施第五章、确保工期的技术组织措施第六章、确保安全生产的技术组织措施第七章、确保文明施工的技术组织措施第八章、工期网络图或进度计划表及施工总平面布置图第一章、主要项目施工方法及施工流程一)土建工程主要项目施工方法及技术措施一、施工测量1.以建设单位提供的平面和高程控制点为依据,根据设计对本工程平面座标和高程的要求,严格按照工程测量规范要求施工,以先主体后局部的原则对整个工程进行整体控制,再进行各区段控制点的加密和放样工作。
2.根据本工程建筑平面形状,拟采用矩形控制与三角控制相结合的平面控制网,在主轴上设立控制点,控制点的设置考虑在场内不易破坏和通视条件较好的位置。
3.垂直控制按常规测量方法,将经纬仪放在控制点上,将轴线引测至基础或楼层上,在两个不同方向的轴线交点上再放置经纬仪,以控制点或另一交点为后视,采用极坐标方法对基础和主体的每个楼层进行放样。
4.几何尺寸控制:测控网点的距离采用红外线测距仪和普通钢尺精密量具法相结合的方法测量。
现场外的控制点与现场内的控制点采用红外线测距仪和经纬仪三角测量相结合,对距离进行复核,其误差在规范规定范围内方可使用,否则需进行重新测量。
5.沉降观测:在现场附近选择安全可靠的位置埋设两个永久性(或半永久性)的水准基点,采用DS1精密水准仪按高精度水准测量要求将绝对高程引测到上面,作为施工过程中沉降观测的水准点,也可作为施工现场高程控制的依据。
沉降观测点的数量、位置根据设计要求埋设,测量时间根据工程的施工进度确定;7.测量器具及人员配备:苏州产经纬仪2台,靖江产精密水准仪2台,天津产自动安平水准仪2台,日本产红外线测距仪1台,50m钢卷尺两把。
1.1 设备基础施工1.1.1 施工程序:1.1.2 土方工程(1)设备基础施工遵循先深后浅原则,直径较大的设备基础采取机械挖土,小型设备基础采用人工..开挖,挖出土方均运至建设单位指定地点堆放。
(2)土方开挖采用反铲挖掘机,表面留200mm左右改为人工清理基底;根据现场土质情况基坑两侧放坡,留500mm宽工作面。
(3)土方开挖过程中要严格控制基底标高,严禁超挖。
开挖好的基槽应及时组织有关部门验槽,合格后立即进行垫层施工。
(4)基坑挖至设计标高后若没有达到设计要求的结构持力层,应按设计要求进行地基处理。
(5)基坑土方回填前,先清除基坑内的垃圾、积水、淤泥及其它杂物。
(6)回填土应分层铺设,每层虚铺厚度200~250mm,使用机械夯实,分层取样检验,合格后方可..继续摊铺上层回填土方。
1.1.3 模板工程(1)基础采用木模板,木模板表面应刨光,模板表面均应涂刷隔离剂,以利拆模和保证结构表面平整。
结构特殊的部位应采用木模配制,必要时可采取放样制作,以保证模板制作准确,支撑结构采用Φ48×3.5脚手钢管。
(2)设备基础预留孔模板采用2.5cm厚木板制作木盒,并以井字形钢管架固定,砼浇筑完毕后拆除。
(3)圆形设备基础采用100-150mm宽定型组合钢模板拼装,支撑使用Ф48×3.5钢管支撑系统。
(4)安装模板前先复查垫层中心线位置,弹出环形基础边线,按基础边线拼装侧模板。
支模采取先支内模板,绑完钢筋后再支设外模板。
内模支设好后应根据设备基础中心线校核模板的椭圆度并固..定牢固。
1.1.4 钢筋工程(1)钢筋进场应有出厂质量合格证及复试报告。
钢筋集中下料加工,现场人工绑扎。
其制作绑扎必须符合设计图纸和施工规范的要求。
(2)环形钢筋接头采用单面搭接焊,接头长度不少于10d,接头区段内接头面积不大于50%。
钢筋焊接由持有相应焊接资格的电焊工进行焊接。
(3)钢筋在使用前表面应清除干净,钢筋表面应洁净,无损伤、油渍和铁锈,带有颗粒状及片状老锈的钢筋不得使用。
