机组大修启动试验大纲
- 格式:doc
- 大小:108.00 KB
- 文档页数:15


华能武汉发电有限责任公司
#4机组C+修后整组启动试运方案
批准:
审核:
初审:
会签:
编制:策划部 运行部 设备中心
2013年10月27日
#4机组C+修后整组启动试运方案
一、整组启动组织机构:
总指挥:王雄华
副总指挥: 薛忠明
启动指挥小组:
组 长:薛忠明
付组长: 刘 锴 潘登焰 张永松 王建文 吴 磊
启动指挥小组成员:
策划部:方友民 彭贤木 聂家强 白卫玲 刘海龙 朱逢浩 罗威 王凡 凌松 杨云 王硕
运行部:魏松明 胡庆云 黄 浩 向诗哲 徐爱林 蔡育兵 任 浩
喻长江 董 平 胡超雄 当班值长
设备部: 陈志昕 胡景中 李德政 牟 云 陈慧峰 杨松涛
检修部: 李忠民 张勋松 杨卫东 张 勇 孙 波 汪金华 李 鑫
吴 军 孙 伟
安保部: 吴永厚 魏文江
除灰公司:张长新 金 超 田真东
科技环保公司:余永宽 陈为民 刘海杰 李文杰
脱硝改造项目部 :曾胜利 姚仲江
二、整组启动应具备的条件:
1、机组整组启动前准备:
1.1.大修工作票终结,检修工作全部结束,检修杂物已清理,现场整洁;
1.2.阀门、操作指示、表计的标志、标牌完整;
1.3.电动阀门、调节门、风门挡板调试完毕;
1.4.所有转动设备试转正常,各种联锁、保护试验符合要求;
1.5.热工、电气仪表和声光报警系统的信号都检验合格。
1.6.锅炉、汽机、发变组各种保护试验合格;
1.7.DCS、DEH调试、模拟试验正常;
1.8.锅炉冷态一、二次风调平试验完成;
核电站多机组换料大修计划管理解析
摘要:对核电站多机组生产活动状况进行分析,制定多机组换料大修的具体方案与措施,提前识别多机组换料大修中可能遇到的问题,通过各项影响因素统筹分析,构建计划性的管理方案,以便全面提高核电站的大修安全、质量、进度,控制大修成本,为电站的安全稳定运行提供支持。
关键词:核电站;换料大修;计划管理
在核电站运行中,当核反应堆燃料消耗到一定程度时,为了保证之后的反应堆正常运行,需要进行燃料的更换操作,同时借助此窗口完成机组运行期间难以实施的设备的检修、维修、调试试验等工作,通过这种换料大修,可以提高核电站系统运行的稳定性。但是,在核电站多机组换料大修中,存在着安全控制要求高以及工作复杂等问题,如果换料中缺少针对性的计划,会增加核电站系统的运行风险。因此,在核电站多机组换料大修中,需要结合设备的运行及历史状况,合理确定计划管理方案,以便提高核电站多机组设备运行的稳定性,满足电厂的长期安全稳定运行的需求。
一、核电站多机组换料大修特点
(一)对安全控制要求较高
通过对核电站多机组设备的运行特点,在核电站换料大修中,机组状态的频繁转化会增加设备运行的安全性挑战。由于核燃料存在着放射性的特点,在换料大修阶段,当反应堆开盖时,一回路系统及设备打开,会产生部分放射性气体逸散入安全壳,在一定程度上会对核岛内人员以及区域环境造成影响。因此,在核电站多机组换料大修中,需要加强对核安全的重视,相关部门一定要按照核安全规范,对换料大修活动进行严格监控,保证核电站多机组换料中的设备安全性,保证反应性控制、燃料余热排出等安全系统的安全运行。
(二)管理项目计划性强
结合核电站多机组的运行状况,通常需要进行定期换料大修,例如在某核电厂的多机组换料大修中,每年需要进行两次换料大修处理,每次需要完成的工作量都在5000项以上,由于维修时间相对有限,如果想在较短时间内完成全部的项目,会增加计划的管理难度。同时,在核电站多机组换料大修中,涉及到的专业较多,如机电仪相关维修、变更改造、土建防腐、设备保养、核安全试验等,为了保证各项工作的稳步进行,核电站多机组换料大修中,需要落实计划性的管理方案,通过安全、质量以及成本等项目管理,发挥各资源的优势,保证各项大修工作的稳步进行[1]。
AP1000核电厂大修工单管理
发布时间:2021-05-10T07:32:33.058Z 来源:《中国电业》(发电)》2021年第1期 作者: 王升平[导读] 在保证大修安全质量的同时,连续刷新了国内核电机组首次大修的最短工期纪录。
山东核电有限公司 山东 烟台 265116
摘要:本文总结了海阳核电厂1、2号机组首次换料大修工单管理方面的实践经验,并对识别出的典型问题进行优化改进,对相关核电机组大修工单管理工作提供借鉴。
关键词:AP1000核电厂;大修;工单管理
1.概述
AP1000是我国从美国引进的第三代先进压水堆核电技术。山东海阳核电厂1、2号机组作为引进国内的AP1000首批项目,分别于2020年2月和4月完成了首次换料大修(后文简称HY101/HY201大修)。HY101/HY201大修克服了首次准备、连续实施和新冠疫情等重重困难,顺利执行了15000余项大修工单,在保证大修安全质量的同时,连续刷新了国内核电机组首次大修的最短工期纪录。
大修工单作为大修工作过程的最基本单元,是所有大修工作开展的基础和依托。HY101/HY201大修工单管理的良好实践将为后续相关核电机组大修工单管理工作提供借鉴。
2.大修工单的来源
大修工单来源主要分为大修预防性工单、大修纠正性工单、大修变更工单及大修配合工单四大类[1]。
1)大修预防性工单是大修工单的最主要来源,HY101/HY201均占比60%以上,主要包括大修预防性维修,定期试验,在役检查、防腐、保养、燃料物理等周期性项目。
2)大修纠正性工单主要来自日常运行期间积累的无窗口处理的系统设备缺陷以及大修期间新发生的系统设备缺陷。
3)大修变更工单主要来自于必须在机组停机停堆期间执行的设计变更、系统设备优化改造以及大修期间需实施或拆除的临时变更。
4)大修配合工单是为配合上述主工单而产生的辅助支持性工单,例如脚手架、保温、刷漆、吊装以及各专业间配合拆装设备等工作。
发电机组大修后启动试验方案
一、试验条件与项目
1、 试验条件
1.1 NOx发-变组及励磁回路全部检修工作结束;
1.2 NO.x机组具备冲转条件;
1.3本试验方案已获批准,所有试验人员已熟悉本试验方案,有关资料和试验记录表格已准备就绪。
2、 本次NO.x发电机组检查性大修后,为了考核其技术性能及绝缘水平,进行本试验。本次试验项目共六项,包括转子动态交流阻抗及功率损耗、发电机短路特性、发电机空载特性、励磁系统动态试验、同期回路检查及假同期试验。

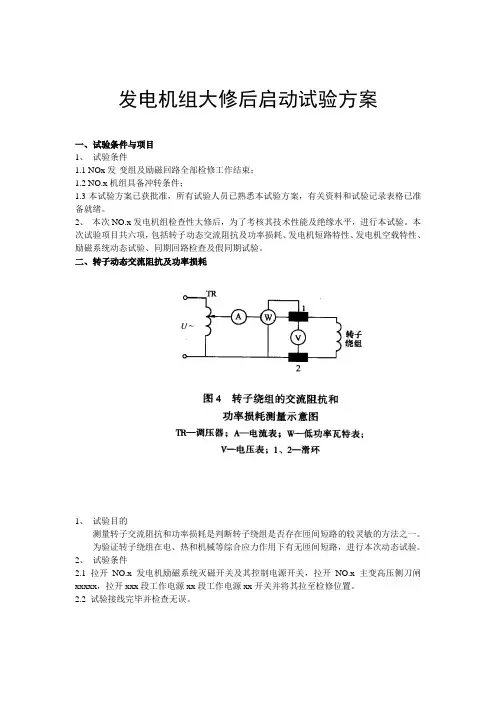

二、转子动态交流阻抗及功率损耗
1、 试验目的
测量转子交流阻抗和功率损耗是判断转子绕组是否存在匝间短路的较灵敏的方法之一。
为验证转子绕组在电、热和机械等综合应力作用下有无匝间短路,进行本次动态试验。
2、 试验条件
2.1 拉开NO.x发电机励磁系统灭磁开关及其控制电源开关,拉开NO.x主变高压侧刀闸xxxxx,拉开xxx段工作电源xx段工作电源xx开关并将其拉至检修位置。
2.2 试验接线完毕并检查无误。
3、 试验步骤
3.1 再次检查试验接线正确无误。
3.2 分别在转子转速0转/分、500转/分、1000转/分、1500转/分、2000转/分、3000转/分条件下测量转子绕组绝缘电阻、交流阻抗和功率损耗。
3.3 每一稳定转速下,转子加压40V、60V、80V、200V各点分别准确读取电压、电流、功率表读数。
三、短路特性试验
1、 试验目的
短路特性试验是发电机在三相短路情况下,测量定子电流与转子电流关系的试验。其目的是:
1.1 测定发电机的有关特性参数。
1.2 利用三相电流表读数,判断三相电流的对称性。
1.3 核定发电机CT变比及相位关系。
1.4 核定ECS系统电测指示准确性。
2、 试验条件
2.1 发变组系统检修工作票已全部结束。
2.2 将发电机过电压保护的定值临时改为70V、0S。
2.3 已拉开变刀闸xxxxx、已合上变刀闸地刀xxxxx、已拉开高变分支开关xxx、xxx;已合上主变中性点xxx刀闸;已给上发电机出口PT、高变分支PT保险;已打开发变阻保护“关闭主汽门”接线;已投入有关发变组保护,即发电机断水保护、励磁系统故障保护、主变压器压力释放、主变压器瓦斯、高厂变A、高厂变B压力释放、瓦斯等保护,保护压板均只投灭磁;发电机定子冷却水导电度已合格;发电机定子绕组绝缘合格。
