03定额
- 格式:doc
- 大小:43.00 KB
- 文档页数:4
1、有一现场签证为Φ450污水泵,台班合同约定为修缮定额,06年1月份施工的。
(1)、计算污水泵台班时应执行九八机械台班单价表还是03机械台班单价表?(2)、如果执行03机械台班单价表(03价略高点),甲方审计说本单位从未执行过03机械台班单价表,这种解释是否合理?答:(1)应执行03机械台班单价表,因为你们是现在签的合同。
(2)他从未执行过03机械台班单价表与是否执行是两个概念。
机械台班是所有定额机械计算的基础,不论是土建、安装还是修缮。
另外关于价格,执行哪年定额不重要,但要按现行的价格,合同约定。
03定额模板实际使用竹胶板如何执行定额?答:03定额有此类项目,即胶合板模板。
4、03消耗量定额9-2-207干粉胶粘剂42.1KG的用量中是否已包含擦缝的用量?干粉胶粘剂的配比是如何考虑的?干粉胶粘剂的定额含量是如何测算的?答:干粉胶粘剂是与水掺合用于粘贴面砖的用量。
没有配比(只是调和后的稠度,稀或稠);。
03定额外墙脚手架按双排脚手架计算是不是包括外墙内侧抹灰脚手架?定额所说的内墙包括外墙内侧吗?答:定额所说的内墙包括外墙内侧。
03年消耗量定额中铝合金门窗定完价了,是否进入工程直接费参加取费?答:应计算。
定额也好,费用也好,都可以自主确定,自主报价(计算基础就按自行报价)。
9、如果现场确实发生了二次搬运,如何计取费用,答:96定额不单独计算。
03定额在费用科目里有,计算费用就行了。
2003定额,计算有梁板的柱高时算到柱顶,那图纸上标明的柱顶与板顶是同一个标高,那么柱子的高度就算到板顶,那计算板的时候,根据工程量计算规则是按照图示计算的,那板与柱子的重复的部分,是否在板的工程量中扣除,答:扣除。
计算规则就是板没有规定清楚(按图示计算),请记住,板是要有支撑的(悬挑板除外)。
执行96定额,环保部门向施工单位收缴的建筑施工噪声排污费是否应由建设单位承担?03定额如何计?答:是由建设单位承担。
计取方式:按规费计取。
2003版定额综合解释(第一期)(安装部分)1.安装工程超高增加费能否采用简便的方法计取?答:可以。
超高增加费除按各册有关规定计算外,为方便计算,亦可按以下方法计取:首先估算出超高工程量约占总工程量的百分比,然后取定超高工程所需人工费占该工程总人工费的适当比例(例:0.5%~2%),并以其为基数,按主册相应费率计算超高增加费。
不发生超高的工程不得计取超高增加费。
例:某电气安装工程总人工费是80000元,其中超高工程的人工费约占总人工费的1%,则该电气安装工程超高增加费应是80000×1%×33%=264(元),其中人工工资264元。
2.按工料单价法计算工程造价时,是否要把脚手架搭拆费作为技术措施费单列?答:安装工程按工料单价法计算工程造价时,脚手架搭拆费可按册说明的要求计算,一般计入工程直接费中,不另列为技术措施费,只有当招标文件有明确要求列为技术措施费时才单列。
3.电气安装工程定额只包括10KV以下的内容,10Kv以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。
4.电气安装工程中“照明供电回路系统调试”的系统数量如何统计,有否统一的规定?答:有。
执行新定额后在一般情况下(系用三相自动空气开关控制)“照明供电回路系统调试”只有由建筑物内变电所低压配电屏输出的照明供电回路才能计算“照明供电回路系统调试”的回路数,当建筑物无变电所时,则以该建筑物主配电室照明配电屏输出的照明供电回路数计算“照明供电回路系统调试”,因为用三相自动空气开关控制,定额应乘0.2系数。
其后各级照明供电回路不再重复计算。
住宅小区的每幢楼宇用电,由小区变电所供电,可按小区变电所低压配电屏输出的照明供电回路计算“照明供电回路系统调试”的回路数。
例1:某综合楼变电所由六台低压配电屏输出的照明供电回路共42路,均用三相自动空气开关控制,则该综合楼“照明供电回路系统调试”共有42个系统,用三相自动空气开关控制,定额应乘0.2系数。
电气安装定额一、防雷接地1、03定额是说接地母线计算长度要多加3.9%,16定额说接地母线和避雷网都加3.9%,老师给我们上课的时候说如果是用清单计价,引下线也要加3.9%二、配管、配线1、16定额中配管工程中包含穿引线,而在03定额中穿引线包含在配线工程中2、16定额中新增过墙眼定额,03定额中无该项3、16定额中不区分塑料管钢管,暗配时都考虑剔槽,03定额中塑料管暗配不考虑剔槽三、灯具1、16定额中包含高度10m以内的金属灯柱安装,03定额仅包含到6m2、16定额中新增了风扇调速开关的安装,03定额中没有这个定额四、电缆1、16定额新增电缆穿墙防水套管的制安无需再套用给排水定额2、16定额新增路面修复定额子目3、单芯电力电缆敷设按相同截面电缆定额乘以系数,16定额乘以系数0.7,03定额乘以系数0.674、16定额中截面400~800mm²的单芯电力电缆敷设按400mm²电力电缆乘以系数1.35(03定额中不乘系数,直接按照400的执行),截面800~1600mm²的单芯电力电缆敷设,按400mm ²电力电缆敷设定额乘以系数1.85(03定额中只考虑到了800~1000mm²的按400的乘系数1.25执行)。
5、16定额中明确规定:电力电缆敷设及电缆头的制安定额均按三芯(包含三芯连地)考虑的,电缆每增加一芯相应定额增加15%,即:五芯乘以系数1.15,六芯乘以系数1.3以此类推;03定额中五芯乘系数1.3,六芯乘1.6,每增加一芯定额增加30%以此类推。
五、配电装置1、16定额配电箱安装区分明装悬挂和暗装嵌入式六、其他说明1、脚手架的搭拆费:在16定额中按电气安装人工费的5%计取,其中人工费35%,03定额中按定额人工费的4%计取,其中人工费占25%。
2、建筑物的超高增加费:16定额中叫建筑物的超高增加费(其中人工费占65%),03定额中叫高层建筑增加费(其中人工费占70%,其余为机械费),各自计取规则详见各定额交底培训资料。

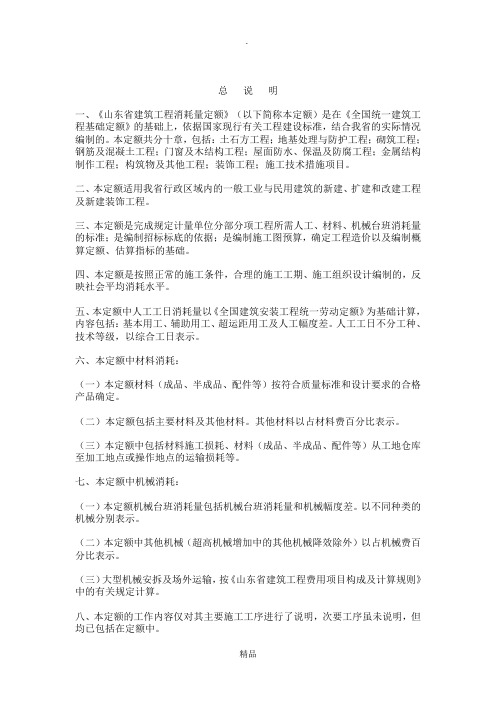

总说明一、《山东省建筑工程消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》的基础上,依据国家现行有关工程建设标准,结合我省的实际情况编制的。
本定额共分十章,包括:土石方工程;地基处理与防护工程;砌筑工程;钢筋及混凝土工程;门窗及木结构工程;屋面防水、保温及防腐工程;金属结构制作工程;构筑物及其他工程;装饰工程;施工技术措施项目。
二、本定额适用我省行政区域内的一般工业与民用建筑的新建、扩建和改建工程及新建装饰工程。
三、本定额是完成规定计量单位分部分项工程所需人工、材料、机械台班消耗量的标准;是编制招标标底的依据;是编制施工图预算,确定工程造价以及编制概算定额、估算指标的基础。
四、本定额是按照正常的施工条件,合理的施工工期、施工组织设计编制的,反映社会平均消耗水平。
五、本定额中人工工日消耗量以《全国建筑安装工程统一劳动定额》为基础计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
人工工日不分工种、技术等级,以综合工日表示。
六、本定额中材料消耗:(一)本定额材料(成品、半成品、配件等)按符合质量标准和设计要求的合格产品确定。
(二)本定额包括主要材料及其他材料。
其他材料以占材料费百分比表示。
(三)本定额中包括材料施工损耗、材料(成品、半成品、配件等)从工地仓库至加工地点或操作地点的运输损耗等。
七、本定额中机械消耗:(一)本定额机械台班消耗量包括机械台班消耗量和机械幅度差。
以不同种类的机械分别表示。
(二)本定额中其他机械(超高机械增加中的其他机械降效除外)以占机械费百分比表示。
(三)大型机械安拆及场外运输,按《山东省建筑工程费用项目构成及计算规则》中的有关规定计算。
八、本定额的工作内容仅对其主要施工工序进行了说明,次要工序虽未说明,但均已包括在定额中。
九、本定额中凡注有“×××以内”或“×××以下”者,均包括“×××”本身;凡注有“×××以外”或“×××以上”者,则不包括“×××” 本身。
总说明一、《山东省建筑工程消耗量定额》(以下简称本定额)是在《全国统一建筑工程基础定额》的基础上,依据国家现行有关工程建设标准,结合我省的实际情况编制的。
本定额共分十章,包括:土石方工程;地基处理与防护工程;砌筑工程;钢筋及混凝土工程;门窗及木结构工程;屋面防水、保温及防腐工程;金属结构制作工程;构筑物及其他工程;装饰工程;施工技术措施项目。
二、本定额适用我省行政区域内的一般工业与民用建筑的新建、扩建和改建工程及新建装饰工程。
三、本定额是完成规定计量单位分部分项工程所需人工、材料、机械台班消耗量的标准;是编制招标标底的依据;是编制施工图预算,确定工程造价以及编制概算定额、估算指标的基础。
四、本定额是按照正常的施工条件,合理的施工工期、施工组织设计编制的,反映社会平均消耗水平。
五、本定额中人工工日消耗量以《全国建筑安装工程统一劳动定额》为基础计算,内容包括:基本用工、辅助用工、超运距用工及人工幅度差。
人工工日不分工种、技术等级,以综合工日表示。
六、本定额中材料消耗:(一)本定额材料(成品、半成品、配件等)按符合质量标准和设计要求的合格产品确定。
(二)本定额包括主要材料及其他材料。
其他材料以占材料费百分比表示。
(三)本定额中包括材料施工损耗、材料(成品、半成品、配件等)从工地仓库至加工地点或操作地点的运输损耗等。
七、本定额中机械消耗:(一)本定额机械台班消耗量包括机械台班消耗量和机械幅度差。
以不同种类的机械分别表示。
(二)本定额中其他机械(超高机械增加中的其他机械降效除外)以占机械费百分比表示。
(三)大型机械安拆及场外运输,按《山东省建筑工程费用项目构成及计算规则》中的有关规定计算。
八、本定额的工作内容仅对其主要施工工序进行了说明,次要工序虽未说明,但均已包括在定额中。
九、本定额中凡注有“×××以内”或“×××以下”者,均包括“×××”本身;凡注有“×××以外”或“×××以上”者,则不包括“×××” 本身。
河北2003定额初步分析(土建、安装为主)一.03定额全套资料包括:第一部:《河北省建筑工程预算综合基价》二册第二部:《全统装饰装修工程预算定额河北省综合基价》一册第三部:《全统安装工程预算定额河北省综合基价》十一册第四部:《全统市政工程预算定额河北省综合基价》八册《河北省建设工程材料价格》二册《河北省建设工程施工机械台班单价》一册《河北省建筑、安装、市政、装饰装修工程费率》一册二.计价方式:(见冀建法[2003]93号文件“河北省建设厅关于印发《河北省建筑工程施工发包与承包计价管理实施办法》的通知”)工料单价法:分部分项工程量的单价为直接费。
直接费以人工、材料、机械的消耗量及其相应价格确定。
间接费、利润、税金按有关规定计算。
综合单价法:分部分项工程量的单价为直接费(包括人工、材料、机械费用)、利润、风险金、管理费、规费、税金等。
(注:文件中的这句话有问题,单价中应不含规费和税金,因这两项是非竞争性项目)。
三.费用组成:1.直接成本1.1.人工费1.1.1.基本工资1.1.2.工资性补贴1.1.3.生产工人辅助工资1.1.4.职工福利费1.1.5.生产工人劳动保护费1.2.材料费1.2.1.材料原价1.2.2.供销部门手续费1.2.3.包装费1.2.4.装卸费、运输费、途耗1.2.5.采购及保管费1.3.施工机械使用费1.3.1.折旧费1.3.2.大修费1.3.3.经修费1.3.4.安拆及场外运输1.3.5.燃料动力费1.3.6.人工费1.3.7.养路费、车船使用税、保险2.间接成本2.1.施工措施性成本2.1.1.施工技术措施费(土建)2.1.1.1.脚手架2.1.1.2.模板2.1.1.3.构件运输及安装2.1.1.4.垂直运输2.1.1.5.超高费2.1.1.6.大型机械一次安拆及场外运输2.1.2.施工组织性措施费2.1.2.1.冬雨季施工增加费2.1.2.2.夜间施工增加费2.1.2.3.生产工具用具使用费2.1.2.4.检验试验费2.1.2.5.工程定位复测场地清理费2.1.2.6.成品保护费2.1.2.7.二次搬运费2.1.2.8.临时停水停电费2.1.2.9.临时设施费2.1.2.10.土建施工与生产同时进行增加费2.1.2.11.在有害身体健康的环境中施工降效增加费2.2.施工经营性成本2.2.1.现场管理费2.2.1.1.管理人员基本工资2.2.1.2.办公费2.2.1.3.差旅交通费2.2.1.4.固定资产使用费2.2.1.5.工具用具使用费2.2.1.6.保险费2.2.1.7.工程保修费2.2.1.8.工程排污费2.2.1.9.其他费用2.2.2.企业管理费2.2.2.1.管理人员基本工资2.2.2.2.差旅交通费2.2.2.3.办公费2.2.2.4.固定资产折旧2.2.2.5.工具用具使用费2.2.2.6.工会经费2.2.2.7.职工教育经费2.2.2.8.保险费2.2.2.9.税金2.2.2.10.其他2.2.3.财务费用2.2.4.社会劳动保险费2.2.4.1.养老失业保险2.2.4.2.基本医疗保险3.利润4.风险金5.规费6.税金注:安装工程的技术措施费有:操作高度增加费、超高费、脚手架搭拆费、系统调试费。
03定额应注意的问题03定额山东省建筑价目表(2006)说明1、本价目表人工单价按每定额工日28元计算依据。
2、本价目表中定额材料单价取定于2005年济南社会平均价格。
3、本价目表机械台班单价依据鲁标定字[2006]3号文件,详见2006年1月6日“山东省建设工程施工机械台班价目表”4、本价目表于2006年4月1日起执行实行,基价仅供参考。
5、本价目表适用于2006年10月9日前的工程以及合同约定涉及的工程。
6、2006年10月9日以后的工程,应根据鲁标定字[2006]19号,鲁标定字[2006]30号文件,在06价目表基础上重新调整定额人工单价(36元)及施工机械台班单价计算组成新的基价。
重组后的基价仅供参考。
《山东省建筑工程消耗量定额》综合解释(续)第一章土石方工程1、条形基础中有独立基础时,土方工程量应分别计算。
桩间条形基础的沟槽长度,按柱基础(含垫层)之间的设计净长度计算。
2、定额1-2-1〜7子目中的装土,系指人工边挖土、边装土筐(人工运土)或人力车(人力车运土)。
人工或人力车运土,运土另套1-2-43-50子目。
机械(机动翻斗车等)运土,装土另套装车相应子目。
人工挖土子目中的装土用工,均不扣除。
定额1-1-11〜14、1-1-18〜19、1-3-14〜17、1-3-44子目中的装土(渣),系指挖掘机边挖土(渣)、边装车。
装土(渣),不能另套装车子目。
3、拖拉机和自卸汽车运输土石方,定额部分子目中虽未限定运距上限,但仅适用于2km以内的土石方运输。
运距超过2km时,全部运距执行当地有关部门相应规定。
4、填土子目中,均已包括碎土,但不包括筛土。
若设计要求筛土,夯填土、填土碾压、回填碾压子目,每定额单位增加筛土用工1.73工日。
松填土子目,每定额单位增加筛土用工1.38工日。
回填灰土子目,已包括筛土用工。
回填灰土就地取土时,应扣除灰土配合比中的粘土。
5、带地下室、半地下室的建筑物的场地平整,应按地下室、半地下室的结构外边线,每边各加2m计算工程量。
河北03定额解释第一章土、石方工程1.机械挖土方时,人工清理基坑、拍底、钎探应如何计算?答:人工清理基坑按实际挖土量套用相应的土方子目,人工乘以系数2;拍底按每100平方米槽坑底面积l.32工日计算,人工按三类工计算;钎探按每100平方米槽坑底面积5.88工日计算,人工按三类工计算。
2.机械挖土坑上、坑下作业如何界定?答:机械挖土从设计室外地坪起至基础底,机械一直在坑内作业,并设有机械上坡道(或采用其他措施运送机械)称坑内作业:相反机械一直在室外地坪上作业(不下坑)称坑上作业;开挖时没有形成坑,虽然是在设计室外地坪(坑上)挖土,继续挖土时机械随坑深在坑内作业,也称坑内作业。
3.机械运淤泥、流砂如何套用综合基价?答:机械运淤泥、流砂按机械运土方相应项目乘以1.50系数。
4.基础挖土方按多少深度编制的,超过深度怎样执行?机械挖土是否按施工组织设计增加机械上下坡道土方工程量?答:人工挖土按6m以内,机械挖土按5m以内编制。
人工挖土超过6m另编制补充定额。
机械挖土超过5m时,定额人工、机械乘以系数1.11。
机械上下坡道土方工程量如有经批准的施工组织设计按施工组织设计计算,没有的按土方工程量的8%计算。
5.人工、机械挖土增加工作面是否已考虑基础所需搭设单双排脚手架部分土方?答:未考虑,如确实需要按经批准的施工组织设计计算。
第二章桩基础工程1.项目编号2-138的“夯扩灌注桩”的适用范围是什么?夯扩使桩端扩为承力盘,其体积如何计算?答:项目编号2-138适用于夯扩碎石桩。
桩端承力盘体积已包括在该子目的消耗量中。
2.建筑工程综合基价第二章计算规则第6条(2)中设计有混凝土护壁者,护壁混凝土按图示尺寸以立方米计算。
设计无混凝土护壁者,护壁厚度按lOOmm,高度按孔身高度计算。
孔身高度如何确定?是整个桩身高度还是扩大头以上部分高度?答:孔身高度指挖孔的深度,不含扩大头部分。
3.建筑工程综合基价第二章说明第17条中,人工挖孔灌注桩成孔,设计要求增设的安全防护措施所用材料,设备另行计算。
浙江省建筑工程预算定额(2003版)综合解释(二)(建筑工程)1. 满堂基础下翻梁的土方工程量如何计算?答:应按下翻梁砖模外侧的宽度,乘砖模外侧的长度,再乘满堂基础垫层底至下翻梁垫层底的深度以m3;计算。
2.在打现场预制方桩时,如采用轨道平车供桩的,可否按第四章(P.99)说明六第6条规定执行?答:采用轨道平车供桩的,运距在500m以内时,可按Ⅱ类构件运距在1km以内的运输定额,乘系数0.70计算。
即定额〔4-415 —(4-416×4)〕×0.73. 现拌泵送混凝土按商品泵送混凝土定额执行时,如何计算搅拌费和泵送费?答:现场搅拌泵送混凝土,执行商品泵送混凝土定额时,除混凝土单价按现场搅拌泵送混凝土组价外,应另行增加搅拌费96.00元/10m3(其中人工费52元、机械费44元),泵送费54.00元/10m3(其中人工费10元、机械费40元),檐高超过60m时,±0.00m以上部分的混凝土每增高10m以内,增加5%泵送费,人工费、机械费同步调整。
4.如何正确执行定额中规定的钢筋长度计算规则?答:定额中钢筋长度的规定,是按常规施工工艺计算的,当设计(规范)有规定时,应按设计(规范)规定计算,当设计不明确时,可按定额规定计算。
5. 上册(P. 200)定额4-401地下连续墙钢筋网片的就位、安放定额基价是否有误?答:该定额的基价(1593元/t)有误,应改为184元/t,其中机械费改为157.33元,交流电焊机改为0.139台班,履带式起重机改为0.077台班。
6. 下册(P. 40)定额10-148、10-149单独大理石扶手的基价是否有误?答:有误,更正如下:材料中的圆钢φ10以内原单位t改为kg、原单价2299.00元改为2.299元。
定额子目10-148 原基价3789元改为1492元,材料费3689.54元改为1392.83元。
定额子目10-149 原基价4258元改为1961元,材料费原4144.04元改为1847.33元。
7. 墙面镶贴块料面的定额子目中,未含基层抹底灰的工料费用,应如何计算?答:镶贴块料面的抹底灰定额,按以下补充子目计价:墙面抹水泥砂浆底灰工作内容:清理、湿润基层,调运砂浆,刷浆、抹灰,清扫落地灰等全过程。
计量单位:100㎡定额编号11B—1 11B—2序号项目单位单价(元)水泥砂浆抹底灰砖墙面混凝土墙面15mm厚基价元565 617人工费279.00 285.00材料费276.87 322.79机械费8.94 8.94人工合计工日30.00 9.30 9.50水泥砂浆1:3 m3 173.92 1.55 1.52107胶水泥浆m3 487.08 0.105水m3 1.95 2.20 2.20其他材料费元 1.00 3.00 3.00灰浆搅拌机200L 台班44.69 0.20 0.20注:1. 本定额适用于镶贴块料面的基层抹灰。
2. 定额按二遍考虑,如抹灰遍数不同时,另按每增减一遍定额调整。
3. 梁、柱面抹底灰,按相应定额乘系数1.1计算。
8. 综合脚手架计价的计算基础是建筑面积,执行《建筑工程建筑面积计算规范》(GB/T50353—2005)后,我省03版定额脚手架工程的工程量计算规则应作哪些调整?答:我省建筑工程预算定额下册P249页:一、综合脚手架第2点“以下内容并入综合脚手架计算”所包含的(1)、(2)、(3)三点修改为以下两点:(1)骑楼、过街楼下的人行通道和建筑物通道,层高在2.2m及以上者按墙(柱)外围水平面积计算;层高不足2.2m者计算1/2面积。
(2)设备管道夹层(原称技术层)层高在2.2m及以上者按墙外围水平面积计算;层高不足2.2m者计算1/2面积。
以上两点涉及的面积计算,仅适用于计取综合脚手架、垂直运输费和建筑物超高施工用水加压增加的水泵台班费用。
9.高度在3.6m以内的内墙脚手架和天棚抹灰脚手架其费用如何计算?答:高度在3.6m以内的内墙抹灰脚手架费每100m2抹灰面积按31.00元计算,(其中人工费15.00元、机械费3.00元);高度在3.6m 以内的天棚抹灰脚手架费每100m2抹灰面积按58.00元计算,(其中人工费29.00元、机械费6.00元)。
如仅勾缝、刷浆或油漆时,按以上相应费用乘系数0.33计算。
浙江省“2003版计价依据”综合解释(三)建筑1、套用打锚杆桩定额时,是否可按桩基说明中的打斜桩规定将其打桩人工及机械乘系数?答:打锚杆桩定额已考虑斜打因素,套用定额时不乘系数。
2、高压旋喷桩的喷浆浆体材料(含水泥、粉煤灰、外加剂)定额消耗量与设计不同时,可否调整?答:可按设计用量调整。
3、混凝土及钢筋混凝土工程说明三、第9条规定现浇混凝土板坡度大于10°-60°以内时,模板定额中的钢支撑、人工含量分别乘相应系数,其对应的混凝土和钢筋定额中的人工含量是否也乘系数?答:混凝土定额中的人工含量乘系数,钢筋定额中的人工含量不乘系数。
4、现场搅拌泵送混凝土单价如何组价?答:按现拌泵送混凝土单价加搅拌费及泵送费组成。
例如:C20(20)的现场自拌泵送混凝土的定额配合比单价为176.49元/m3(见下册P298页151#)+搅拌费9.6元/m3+泵送费5.4元/m3 合计为191.49元/m3。
如泵送高度超过60m时,每增高10m内,另增5%泵送费。
5、钢筋的制作安装损耗量是如何计算的?答:钢筋的制作安装损耗已包含在相应的钢筋制作、安装定额中,不另行计算。
6、上册P328道路面层的工作内容中有抹平及养护内容。
抹平是指何面层抹平?答:抹平是指混凝土表面抹平,如设计需加浆抹平者,另套第十章10-5水泥砂浆随捣随抹定额。
7、化粪池、隔油池定额在工作内容中有挖、填土内容,为何在定额分析中无此内容?答:化粪池、隔油池定额均包括池坑土方的开挖、回填及基坑排水,其人工、机械消耗量已列入相应定额。
8、外墙外保温补充定额(11B—3、4)中抗裂防水砂浆的配合比及厚度定额是如何考虑的?答:该定额中的抗裂防水砂浆是按1:3水泥砂浆掺水泥重量的25%的防水抗裂胶浆拌和而成,厚度是按4mm考虑的。
如设计使用的材料或厚度不同时,均可调整。
9、综合脚手架定额是按不同檐高划分的,高低联跨的建筑物有不同檐高时,如何套用定额?答:高低联跨的建筑物,应按脚手架的计算规则分别计算面积,并套用相应的综合脚手架定额。
10、第十八章建筑物层高超过3.6m增加水泵台班的定额,其适用范围是否包括20m以下部分层高超过3.6m的面积?答:包括20m以下部分层高超过3.6m的面积。
11、建筑物超高施工增加费工程量计算规则四“建筑物有高低层时,应根据不同高度建筑面积占总面积的比例分别计算不同高度的人工费及机械费”。
这里的总面积是否应包括地下室的建筑面积?答:不包括地下室的建筑面积。
应按首层室内地坪以上不同檐高建筑面积的比例分别计算超高人工降效增加费和超高机械降效增加费。
浙江省建筑工程预算定额(2003版)勘误表浙江省建筑工程预算定额(2003版)勘误表页码所在位置误正上册(总)1 总说明八-2 ……采购保管费、检验试验费。
……采购保管费。
(总)2 总说明九-1 ……台班价格按《全国统一施工机械台班费用定额浙江省(2003)台班单价表》计算,……。
……台班价格按《浙江省施工机械台班费用参考单价(2003版)》计算,……。
1 说明五-5 ……如采用集水井抽水,…………如采用砖砌集水井抽水……22 第7节计量单位100m3 1000 m363 计量单位1000㎡100㎡99 说明六-1 Ⅱ类构件:单件体积>1 m3以内、……;Ⅱ类构件:单件体积>1 m3、……;102 计算规则三-11 ……孔洞侧边并入…………孔洞侧边模板并入……220 材料单位型钢综合单价Kg2.546 t2546定额5-65-75-8 基价3836 材料费2256.63基价7945 材料费6769.27基价3031 材料费1744.40 基价5672 材料费4093.00基价8283 材料费7170.55基价4605 材料费3318.80230 说明二-4 ……钢天线安装定额适用于…………钢天线安装定额也适用于……234 定额 6-11 基价6412 材料费5509.35钢管ф159以内——钢管ф159以上 0.860 基价5738 材料费4835.11钢管ф159以内 0.860钢管ф159以上——定额 6-12 基价5893 材料费4996.60钢管ф159以内 1.007钢管ф159以上——基价6683 材料费5786.09钢管ф159以内——钢管ф159以上 1.007249 定额 6-73 基价4305 材料费3516.31焊接钢管综合0.040钢板综合 0.814 基价4178 材料费3390.15焊接钢管综合0.814钢板综合 0.040265 表内偶延尺系数D 隅延尺系数D下册1 说明七弧形踢脚线、拼花……拼花……5 定额10-12 机械消耗量灰浆搅拌机200L 0.070基价 883 机械费38.76 灰浆搅拌机200L基价 880 机械费35.6449 计算规则六……最大外径周长计算。
……最大外径周长乘高计算。
62 定额 11-44 基价1790 材料费349.79水泥砂浆1:3 ——混合沙浆1:1:4 2.00 基价1831 材料费391.13泥砂浆1:3 2.000混合沙浆1:1:4 ——定额 11-46 基价1790 材料费408.36水泥砂浆1:3 1.550水泥砂浆1:2.5 0.670混合沙浆1:1:6 ——混合沙浆1:1:4 ——基价1706 材料费323.93水泥砂浆1:3 ——水泥砂浆1:2.5 ——混合沙浆1:1:6 1.550混合沙浆1:1:4 0.67065 材料单价107胶水泥砂浆 487.08 107胶水泥砂浆 255.91定额 11-60 基价1009 材料费513.68 基价850 材料费354.18定额 11-61 基价1947 材料费406.05 基价1796 材料费255.79121 表头U38 U50151 定额名称面叶窗百叶窗165 说明五……满刮两遍、…………满刮一遍、……247 第3节计量单位100 m3 10 m32005-04-29浙江省建设工程施工取费定额(2003版)勘误表浙江省建设工程施工取费定额勘误表页码部位误正23、24 顺序编号六、七、八、十一、十二、十三、十五、十六五、六、七、八、九、十、十一、十二31 定额编号A2-61、三类费率17~10 13~1041 定额编号D2-21、一类费率21~24 31~2451、52 计算基数中的所有“直接费”直接费直接工程费+技术措施费59 第8条8、多跨工。
