03定额取费表
- 格式:doc
- 大小:124.50 KB
- 文档页数:3
2003年消耗量定额历年来价目表调整相关文件鲁建标字[2015]12号关于发布我省建设工程定额人工单价的通知发布时间:2015-05-04 08:26各市住房和城乡建设委员会(建设局):为加强对建设工程造价的动态管理,客观反映建设市场人工价格水平,保障建设市场各方权益,促进建设市场健康有序发展,根据我省建设市场人工价格变化情况,经调研测算,决定调整我省建设工程定额人工单价水平。
现就有关问题通知如下:一、调整我省建筑、安装、市政、园林绿化、房屋修缮、仿古建筑等各专业建设工程计价依据中的定额人工单价水平,由原来的66元/工日调整为76元/工日。
该单价为全省建设工程计价依据中人工单价的平均水平,应作为建设工程费用计算程序中企业管理费、利润等各项费用的计算基础,由省建设行政主管部门统一管理。
二、按省定额人工单价76元/工日,调整完成的《山东省建设工程施工机械台班单价表》和山东省建设工程各专业定额价目表,发布在“山东省工程建设标准造价信息网”上。
三、各市应及时跟踪本市建设市场人工价格变化情况,并结合当期建设市场工程发承包、工程结算的实际情况,建立定额人工市场指导单价动态管理制度,为建设市场各方主体的工程造价计价行为提供指导。
四、本通知自2015年5月16日起执行。
本通知执行之日前已竣工结算的工程和在建工程已完成的工程量不再调整。
五、本通知由山东省工程建设标准定额站负责解释。
山东省住房和城乡建设厅2015年4月28日鲁建标字[2011]21号关于发布全省定额人工各市市场指导单价的通知发布时间:2011-08-01 00:00各市住房城乡建委(建设局):近年来,受多种因素影响,我省建设市场人工费价格波动较为频繁。
为进一步加强对工程造价的动态管理,保障建设各方主体的合法权益,维护建设市场经济秩序,我们组织测算了全省定额人工的各市市场指导单价(以下简称“市场指导单价”),现予以发布,并就有关问题说明如下:一、市场指导单价是各市以建设市场代表性工程实际人工费支出为基础,并结合各市现阶段建设市场招投标以及工程发承包、工程结算的实际情况,进行综合分析后取定的。

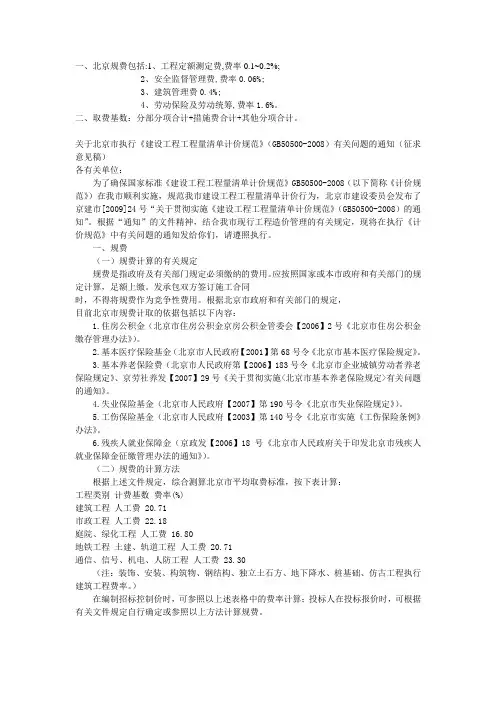

一、北京规费包括:1、工程定额测定费,费率0.1~0.2%;2、安全监督管理费,费率0.06%;3、建筑管理费0.4%;4、劳动保险及劳动统筹,费率1.6%。
二、取费基数:分部分项合计+措施费合计+其他分项合计。
关于北京市执行《建设工程工程量清单计价规范》(GB50500-2008)有关问题的通知(征求意见稿)各有关单位:为了确保国家标准《建设工程工程量清单计价规范》GB50500-2008(以下简称《计价规范》)在我市顺利实施,规范我市建设工程工程量清单计价行为,北京市建设委员会发布了京建市[2009]24号“关于贯彻实施《建设工程工程量清单计价规范》(GB50500-2008)的通知”。
根据“通知”的文件精神,结合我市现行工程造价管理的有关规定,现将在执行《计价规范》中有关问题的通知发给你们,请遵照执行。
一、规费(一)规费计算的有关规定规费是指政府及有关部门规定必须缴纳的费用。
应按照国家或本市政府和有关部门的规定计算,足额上缴。
发承包双方签订施工合同时,不得将规费作为竞争性费用。
根据北京市政府和有关部门的规定,目前北京市规费计取的依据包括以下内容:1.住房公积金(北京市住房公积金京房公积金管委会【2006】2号《北京市住房公积金缴存管理办法》)。
2.基本医疗保险基金(北京市人民政府【2001】第68号令《北京市基本医疗保险规定》。
3.基本养老保险费(北京市人民政府第【2006】183号令《北京市企业城镇劳动者养老保险规定》、京劳社养发【2007】29号《关于贯彻实施<北京市基本养老保险规定>有关问题的通知》。
4.失业保险基金(北京市人民政府【2007】第190号令《北京市失业保险规定》)。
5.工伤保险基金(北京市人民政府【2003】第140号令《北京市实施《工伤保险条例》办法》。
6.残疾人就业保障金(京政发【2006】18号《北京市人民政府关于印发北京市残疾人就业保障金征缴管理办法的通知》)。
河北03定额解释第一章土、石方工程1.机械挖土方时,人工清理基坑、拍底、钎探应如何计算?答:人工清理基坑按实际挖土量套用相应的土方子目,人工乘以系数2;拍底按每100平方米槽坑底面积l.32工日计算,人工按三类工计算;钎探按每100平方米槽坑底面积5.88工日计算,人工按三类工计算。
2.机械挖土坑上、坑下作业如何界定?答:机械挖土从设计室外地坪起至基础底,机械一直在坑内作业,并设有机械上坡道(或采用其他措施运送机械)称坑内作业:相反机械一直在室外地坪上作业(不下坑)称坑上作业;开挖时没有形成坑,虽然是在设计室外地坪(坑上)挖土,继续挖土时机械随坑深在坑内作业,也称坑内作业。
3.机械运淤泥、流砂如何套用综合基价?答:机械运淤泥、流砂按机械运土方相应项目乘以1.50系数。
4.基础挖土方按多少深度编制的,超过深度怎样执行?机械挖土是否按施工组织设计增加机械上下坡道土方工程量?答:人工挖土按6m以内,机械挖土按5m以内编制。
人工挖土超过6m另编制补充定额。
机械挖土超过5m时,定额人工、机械乘以系数1.11。
机械上下坡道土方工程量如有经批准的施工组织设计按施工组织设计计算,没有的按土方工程量的8%计算。
5.人工、机械挖土增加工作面是否已考虑基础所需搭设单双排脚手架部分土方?答:未考虑,如确实需要按经批准的施工组织设计计算。
第二章桩基础工程1.项目编号2-138的“夯扩灌注桩”的适用范围是什么?夯扩使桩端扩为承力盘,其体积如何计算?答:项目编号2-138适用于夯扩碎石桩。
桩端承力盘体积已包括在该子目的消耗量中。
2.建筑工程综合基价第二章计算规则第6条(2)中设计有混凝土护壁者,护壁混凝土按图示尺寸以立方米计算。
设计无混凝土护壁者,护壁厚度按lOOmm,高度按孔身高度计算。
孔身高度如何确定?是整个桩身高度还是扩大头以上部分高度?答:孔身高度指挖孔的深度,不含扩大头部分。
3.建筑工程综合基价第二章说明第17条中,人工挖孔灌注桩成孔,设计要求增设的安全防护措施所用材料,设备另行计算。
三类工程取费标准费率表很多工程项目对于工程造价的管理要求很高,这就导致我们对造价计算方法的认识并不完全正确,甚至有些人对造价计算存在误解。
导致我们不知道定额取费是根据项目是否能够完成整个工程进度的情况制定的,而是根据具体情况、在预算的基础上进行编制。
定额取费是将工程中必须完成并投入使用、造价必须控制在预算范围内的部分工程,按一定比例计算出该定额中所有建设项目全部完成所需要消耗的成本费用总额后,乘以每个项目所需投资总额确定其取费费率。
从定额取费表来看,主要分为:总投资、建设费用以及相关建设期内费用三部分。
总投资是指单项工程或单项专业工程量发生额及金额构成所必须花费而又不包括已完工项目在竣工结算中的资金占用和费用。
如不计利息、税金、利润、亏损等一般为管理费或者概算。
根据招标文件规定和工程项目实际情况编制工程量清单后应按规定进行审核,在合同签订后30日内完成复核,经复核后双方应按招标文件所规定比例分摊工程量和合理的费用。
1.总投资采用定额取费法时需将一个建设项目投入全部完成所需花费和其所产生费用折算为总投资,并按一定比例进行分摊。
目前建筑工程定额取费法只适用于新建工程,特别是一些大中型建设工程及特殊工程,如地下建筑工程和钢结构建筑工程中对一些较大建设工程可采用单项金额法,在计算工程量时应注意项投资包含在总投资里面。
对于单项金额法或单项计价方法在计价时,其费用清单应包括:建筑工程价款调整后的增加额及结算金额调整后的增加额等项目;设计工程价款调整后或已完工项目所产生的部分费用(含利息等);其他费用(含工程变更费)。
对于单项金额方法时应注意:该方法适用于规模较大、造价较高、难以核算、可多次使用、工程变更频繁的建筑工程(包括特殊工程除外)。
施工企业应根据招标文件计算出相应工程量清单并经施工企业签收(除已完工工程外),编制单项工程和单项专业工程量清单,经监理单位审核确认后予以发布施工合同,作为结算的依据和参考。
2 措施费造价调整(号目装饰工程取费费率一般土建工程: 一类 市区综合费率\fl1=87|规费费率\fl2=0.22|税率\fl3=3.43|材调系数\ct= 县城、镇综合费率\fl1=87|规费费率\fl2=0.22|税率\fl3=3.36|材调系数\ct= 非市区、县城、镇综合费率\fl1=87|规费费率\fl2=0.22|税率\fl3=3.24|材调系数\ct= 二类 市区综合费率\fl1=56|规费费率\fl2=0.22|税率\fl3=3.43|材调系数\ct= 县城、镇综合费率\fl1=56|规费费率\fl2=0.22|税率\fl3=3.36|材调系数\ct= 非市区、县城、镇综合费率\fl1=56|规费费率\fl2=0.22|税率\fl3=3.24|材调系数\ct= 三类市区综合费率\fl1=44|规费费率\fl2=0.22|税率\fl3=3.43|材调系数\ct= 县城、镇综合费率\fl1=44|规费费率\fl2=0.22|税率\fl3=3.36|材调系数\ct= 非市区、县城、镇综合费率\fl1=44|规费费率\fl2=0.22|税率\fl3=3.24|材调系数\ct=土石工程:市区综合费率\土石fl1=15|规费费率\fl2=0.22|税率\fl3=3.43县城、镇综合费率\土石fl1=15|规费费率\fl2=0.22|税率\fl3=3.36非市区、县城、镇综合费率\土石fl1=15|规费费率\fl2=0.22|税率\fl3=3.24桩基础工程一类市区综合费率\桩fl1=31|规费费率\fl2=0.22|税率\fl3=3.43县城、镇综合费率\桩fl1=31|规费费率\fl2=0.22|税率\fl3=3.36非市区、县城、镇综合费率\桩fl1=31|规费费率\fl2=0.22|税率\fl3=3.24二类市区综合费率\桩fl1=27|规费费率\fl2=0.22|税率\fl3=3.43县城、镇综合费率\桩fl1=27|规费费率\fl2=0.22|税率\fl3=3.36非市区、县城、镇综合费率\桩fl1=27|规费费率\fl2=0.22|税率\fl3=3.24装饰工程市区综合费率\fl1=73|规费费率\fl2=0.22|税率\fl3=3.43|材调系数\ct= 县城、镇综合费率\fl1=73|规费费率\fl2=0.22|税率\fl3=3.36|材调系数\ct= 非市区、县城、镇综合费率\fl1=73|规费费率\fl2=0.22|税率\fl3=3.24|材调系数\ct= 安装工程一类市区综合费率\fl1=89|规费费率\fl2=0.22|税率\fl3=3.43|材调系数\ct=县城、镇综合费率\fl1=89|规费费率\fl2=0.22|税率\fl3=3.36|材调系数\ct= 非市区、县城、镇综合费率\fl1=89|规费费率\fl2=0.22|税率\fl3=3.24|材调系数\ct=二类市区综合费率\fl1=81|规费费率\fl2=0.22|税率\fl3=3.43|材调系数\ct= 县城、镇综合费率\fl1=81|规费费率\fl2=0.22|税率\fl3=3.36|材调系数\ct= 非市区、县城、镇综合费率\fl1=81|规费费率\fl2=0.22|税率\fl3=3.24|材调系数\ct=三类市区综合费率\fl1=73|规费费率\fl2=0.22|税率\fl3=3.43|材调系数\ct= 县城、镇综合费率\fl1=73|规费费率\fl2=0.22|税率\fl3=3.36|材调系数\ct= 非市区、县城、镇综合费率\fl1=73|规费费率\fl2=0.22|税率\fl3=3.24|材调系数\ct=。
总说明一、2000年《四川省建设工程费用定额》SGD7-2000(以下简称本定额)是根据建设部《关于调整建筑安装工程费用项目组成的若干规定》(建标〔1993〕894号),财政部颁发的《企业财务通则》、《企业会计准则》、《施工、房地产开发企业财务制度》、《施工企业会计制度》,1995年《四川省建设工程费用定额》SGD7-95,结合我省实际情况,经调查研究,综合测算制定的。
二、本定额与2000年《四川省建筑工程计价定额》SGD1-2000、《四川省装饰工程计价定额》SGD2-2000、《四川省市政工程计价定额》SGD3-2000、《四川省维修工程计价定额》SGD4-2000、《全国统一安装工程预算定额四川省估价表》SGD5-2000、《四川省仿古及园林工程计价定额》SGD6-2000等配套实施,凡在我省行政区域内从事上述建设工程的建设、设计、咨询单位和施工企业均应执行。
三、本定额是编制工程建设设计概算、施工图预算、编审标底和投标报价、签定合同价格、拨付工程价款、办理竣工结算、确定工程造价的依据。
也是编制工程建设投资估算指标的基础。
四、本定额以工程类别和企业取费级别为计费的表现形式。
对工程类别的划分,在甲乙双方签订工程承包合同时,由各级工程造价管理机构根据管理权限予以审定或确认。
对企业取费级别的核定按《四川省施工企业取费证管理规定》办理,凡未办理取费证或没有办理取费证年检的施工企业,视同无取费资格。
五、本定额不分企业性质,一律按定额规定和取费证核定费率执行。
一、企业管理费(一)建筑工程、市政工程(不含市政给水、燃气、给排水机械设备安装、路灯工程)、仿古及园林工程。
(二)装饰工程(三)安装工程及筑炉工程(四)维修工程及机械施工土石方工程(五)企业管理费,是指施工企业为组织施工生产经营活动所发生的管理费,内容包括:1、管理人员的基本工资、工资性补贴及按规定标准计提的职工福利费。
2、差旅交通费,是指企业职工因工出差、工作调动的差旅费、住宿费,市内交通及误餐补助费、职工探亲路费,劳动招募费,离、退休职工一次性路费及交通工具油料、燃料、牌照、养路费等。
一、工程类别的划分:一、工业建筑:1、单层:一类:檐高≥20m,跨度≥24m;二类:檐高≥12m,跨度≥15m;三类:檐高<12m,跨度<15m。
2、多层:一类:檐高≥24m,建筑面积≥6000㎡;二类:檐高≥12m,建筑面积≥3000㎡;三类:檐高<12m,建筑面积<3000㎡。
二、民用建筑:1、公共建筑:一类:檐高≥36m,跨度≥30m,建筑面积≥7000㎡;二类:檐高≥20m,跨度≥15m,建筑面积≥4000㎡;三类:檐高<20m,跨度<15m,建筑面积<4000㎡。
2、住宅及其它民用建筑:一类:檐高≥38m,层数≥13层;二类:檐高≥20m,层数≥7层;三类:檐高<20m,层数<7层。
说明:1、以单位工程为类别划分单位,在同一类别中有几个特征时,凡符合其中之一者,即为该类工程。
2、高度指从设计室外地面标高至檐口滴水的高度(有女儿墙的算至女儿墙顶面标高)二、费率(安装工程)(1)安装工程取费表序序号费用名称计算方法费率(%) 金额(元)号1 一直接费(一)+(二)2 (一)直接工程费∑(工程量×子目基价)3 其中:人工费R1 ∑(工程量×子目人工)4 (二)措施费1+2+35 1 参照定额规定计取的措施费按定额规定计6 2 参照省发布费率计取的措施费∑R1×相应费率7 3 按施工组织设计(方案)计取的措施费按施工组织设计(方案)计取8 其中:人工费R2 ∑措施费中人工费9 二企业管理费(R1+R2)×相应费率6510 三利润(R1+R2)×相应费率4011 四规费(一+二+三)×规费税率2.712 五税金(一+二+三+四)×税率3.4113 六建筑工程造价合计一+二+三+四+五(2)费率根据以青岛为主一、二、三类取费不同一类:管理费率:65% 利润:40%:税金3.44%;规费要根据地方文件;定额是8.41%二类:管理费率:54% 利润:30%:税金3.44%;规费要根据地方文件;定额是8.41%三类:管理费率:42% 利润:20%:税金 3.44%;规费要根据地方文件;定额是8.41%。

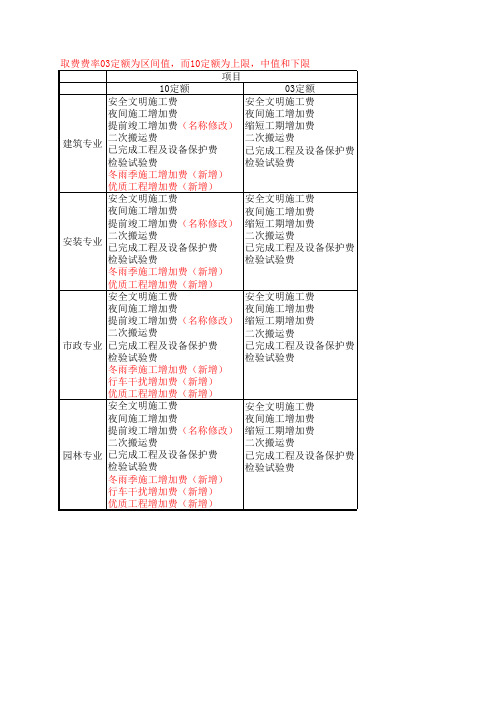

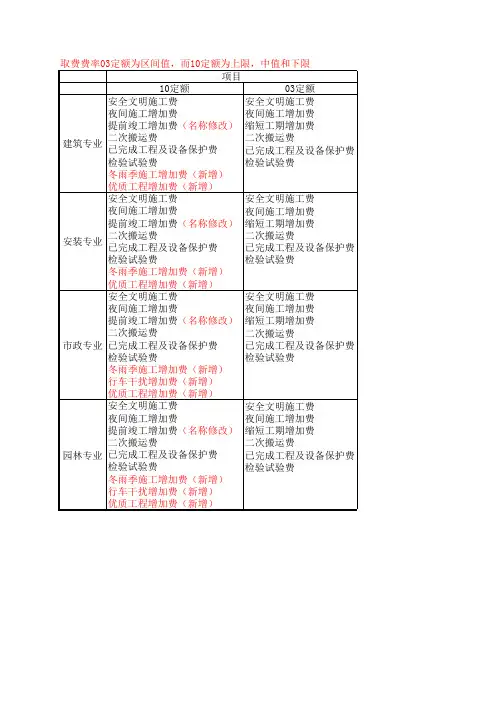

浙江省94、03、10定额比较一、工程取费费率比较1、94定额与03定额费率水平比较:由上表可以看出,03施工取费定额与94费用定额相比,费率水平作了较大的调整。
03费用定额的各类取费费率相对94费用定额有所降低,同时用03取费定额套出的总造价也会相对94费用定额降低7.4%(民用建筑)。
2、03定额与10定额费率水平比较:由上表可以看出,10施工取费定额与03费用定额相比,费率水平作了较大的调整。
10费用定额的各类取费费率相对03费用定额有所降低。
同时,10定额在03定额的基础上还做了一些调整:(1)、消耗量调整到合理的水平《浙江省建筑工程预算定额》(2010版)的定额人工消耗量在2003版基础上减少5%~20%。
机械台班定额消耗量比2003版减少5%~10%,其中机械挖土方部分子目的机械台班消耗量减少幅度达15%。
消耗量最接近于实际。
(2)、定额水平提高,总造价降低《浙江省建筑工程预算定额》(2010版)的定额水平在2003版基础上提高了3.98%,即工料机定额消耗量减少了3.98%,工程直接费减少了3.98% 。
如果我们套用2010版定额计算出工程造价,与套用2003版定额计算出工程造价(其人工、材料、机械台班价格采用现行规定动态补差,)进行比较,则建筑工程造价会降低。
下面可以举个实际工程例子来说明:二、总括1、94取费定额采用的是以直接费为基数的综合费率。
03定额除规费、税金以整个前面的造价为基数外其余均以人工费+机械费为基数。
10定额除税金以整个前面的造价为基数外其余均以人工费+机械费为基数。
通过上面的比较,03费用定额的各类取费费率相对94费用定额有所降低,10费用定额的各类取费费率相对03费用定额有所降低。
所以,10费用定额的取费费率是最低的。
2、94定额采用的是定额计价法,施工单位直接套取定额报价,量价都由施工单位自己计算确定,对工程造价的自由发挥度高。
03定额的出现是为了配套工程量清单计价模式,工程量由业主方确定,施工单位报价时只能在价格方面做调整。

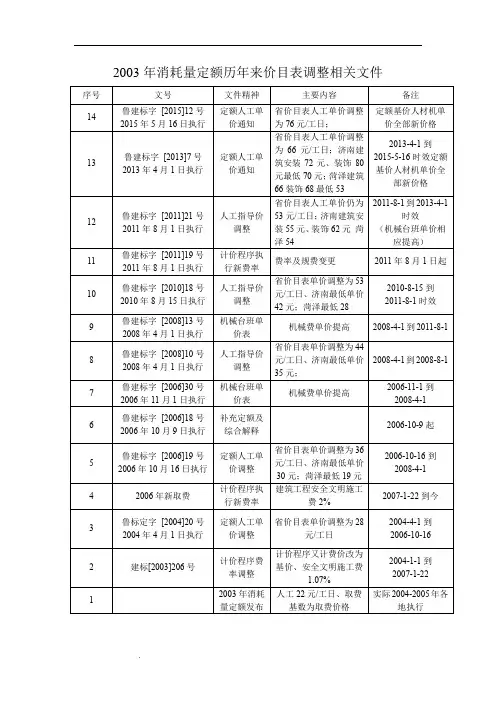

定额价目表及取费变化————————————————————————————————作者:————————————————————————————————日期:2003年消耗量定额历年来价目表调整相关文件序号文号文件精神主要内容备注14 鲁建标字[2015]12号2015年5月16日执行定额人工单价通知省价目表人工单价调整为76元/工日;定额基价人材机单价全部新价格13 鲁建标字[2013]7号2013年4月1日执行定额人工单价通知省价目表人工单价调整为66元/工日;济南建筑安装72元、装饰80元最低70元;菏泽建筑66装饰68最低532013-4-1到2015-5-16时效定额基价人材机单价全部新价格12 鲁建标字[2011]21号2011年8月1日执行人工指导价调整省价目表人工单价仍为53元/工日;济南建筑安装55元、装饰62元菏泽542011-8-1到2013-4-1时效(机械台班单价相应提高)11 鲁建标字[2011]19号2011年8月1日执行计价程序执行新费率费率及规费变更2011年8月1日起10鲁建标字[2010]18号2010年8月15日执行人工指导价调整省价目表单价调整为53元/工日、济南最低单价42元;菏泽最低282010-8-15到2011-8-1时效9 鲁建标字[2008]13号2008年4月1日执行机械台班单价表机械费单价提高2008-4-1到2011-8-18 鲁建标字[2008]10号2008年4月1日执行人工指导价调整省价目表单价调整为44元/工日、济南最低单价35元;2008-4-1到2008-8-17 鲁建标字[2006]30号2006年11月1日执行机械台班单价表机械费单价提高2006-11-1到2008-4-16鲁建标字[2006]18号2006年10月9日执行补充定额及综合解释2006-10-9起5鲁建标字[2006]19号2006年10月16日执行定额人工单价调整省价目表单价调整为36元/工日、济南最低单价30元;菏泽最低19元2006-10-16到2008-4-14 2006年新取费计价程序执行新费率建筑工程安全文明施工费2%2007-1-22到今3鲁标定字[2004]20号2004年4月1日执行定额人工单价调整省价目表单价调整为28元/工日2004-4-1到2006-10-162 建标[2003]206号计价程序费率调整计价程序又计费价改为基价、安全文明施工费2004-1-1到2007-1-221.07%1 2003年消耗量定额发布人工22元/工日、取费基数为取费价格实际2004-2005年各地执行鲁建标字[2015]12号关于发布我省建设工程定额人工单价的通知发布时间:2015-05-04 08:26各市住房和城乡建设委员会(建设局):ﻫ为加强对建设工程造价的动态管理,客观反映建设市场人工价格水平,保障建设市场各方权益,促进建设市场健康有序发展,根据我省建设市场人工价格变化情况,经调研测算,决定调整我省建设工程定额人工单价水平。
