03与16费用定额区别
- 格式:doc
- 大小:12.00 KB
- 文档页数:2

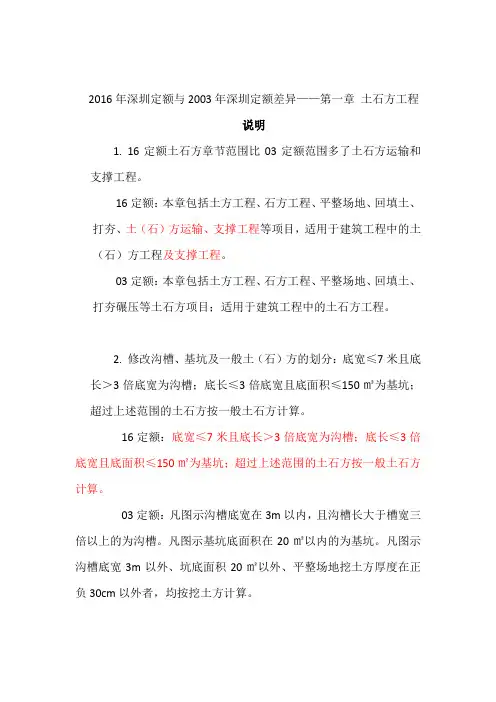

2016年深圳定额与2003年深圳定额差异——第一章土石方工程说明1.16定额土石方章节范围比03定额范围多了土石方运输和支撑工程。
16定额:本章包括土方工程、石方工程、平整场地、回填土、打夯、土(石)方运输、支撑工程等项目,适用于建筑工程中的土(石)方工程及支撑工程。
03定额:本章包括土方工程、石方工程、平整场地、回填土、打夯碾压等土石方项目;适用于建筑工程中的土石方工程。
2.修改沟槽、基坑及一般土(石)方的划分:底宽≤7米且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150㎡为基坑;超过上述范围的土石方按一般土石方计算。
16定额:底宽≤7米且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150㎡为基坑;超过上述范围的土石方按一般土石方计算。
03定额:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽。
凡图示基坑底面积在20㎡以内的为基坑。
凡图示沟槽底宽3m以外、坑底面积20㎡以外、平整场地挖土方厚度在正负30cm以外者,均按挖土方计算。
3.16定额对地下水位以下施工的排水费用发生时另行计算进行了补充。
16定额:本章子目未包括地下水位以下施工的排水费用,实际发生时另按降排水工程相应子目执行。
03定额:本章子目未包括地下水位以下施工的排水费用,发生时另行计算。
4.16定额对挖、填土方厚度超过正负300mm时的情况处理方法进行了修改。
16定额:挖、填土方厚度超过正负300mm时,分别执行一般挖方和填方子目,不再计算平整场地的工程量。
03定额:挖、填土方厚度超过正负30cm以外时,按场地土方平衡竖向布置图另行计算。
5.16定额对挖湿土的计算方式更为完整。
16定额:土方工程子目是按干土编制的,人工挖湿土按相应子目人工费乘以系数1.18;机械挖湿土按相应子目人工费、机械台班消耗量乘以系数1.15.03定额:人工土方子目是按干土编制的,如挖湿土时,人工乘以系数1.18。
6.16定额对挖湿土的划分更为清晰。

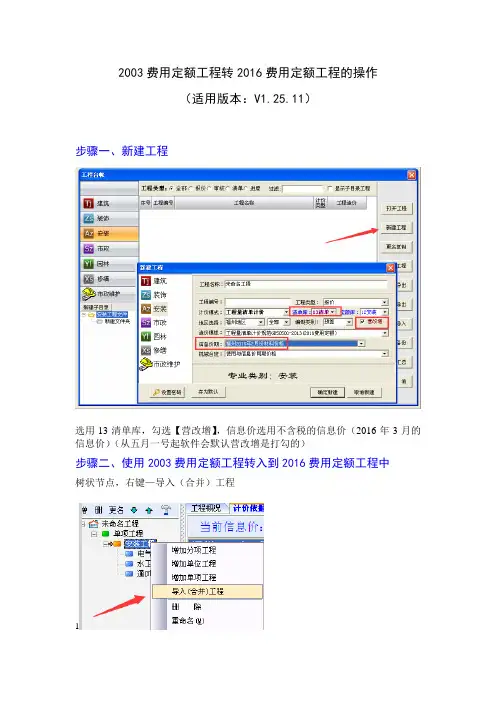

2003费用定额工程转2016费用定额工程的操作
(适用版本:V1.25.11)
步骤一、新建工程
选用13清单库,勾选【营改增】,信息价选用不含税的信息价(2016年3月的信息价)(从五月一号起软件会默认营改增是打勾的)
步骤二、使用2003费用定额工程转入到2016费用定额工程中
树状节点,右键—导入(合并)工程
1
点击“是”进行重置节点,软件将自动将03费用转换为16费用
步骤三、材料汇总界面,市场价=信息价,把含税的市场价按不含税的信息价金额应用到工程中
对于补充的主材或设备,信息价(不含税)价格为空,市场价价格是税后的,针对这些的价格调整,可以在材料汇总界面,块选主材或材料,点击【市场价调整】进行系数调整。
结果:软件将根据闽建办筑[2016]13号对导入的旧工程中所调用消耗量定额中的其他材料费、材料摊销费、小五金费用以及其他机械费、回程费等以“元”为单位的要素消耗量乘以调整系数0.94。
对于之前其他材料费、材料摊销费、小五金费用以及其他机械费、回程费等以“元”为单位的材料单价,恢复成1元。
深圳市2016年定额相比2003定额价格对比序言1、建筑物超高加权平均降效系数计算方法中增加说明,人工、机械加权平均降效系数(J平均)应以项目承包范围为整体计算,不得分栋分解计算。
(即同一项目工程只有一个系数)第一章:土(石)方工程1、“机械打眼爆破”价格水平整体提高15%、“液压岩石破碎机破碎岩石”重新调整修订,价格水平提高幅度较大。
2、“自卸汽车运土(石)方(各类车型)”等定额子目的价格水平整体提高15%-20%。
3、“静力爆破岩石”的价格水平降低4、其他子目价格水平变动幅度较小。
第二章:地基处理与边坡支护工程1、价格水平相对原定额提高的:打、拔钢板桩子目、满夯、点夯等。
2、价格水平相对原定额降低的:锚杆、土钉成孔、灌浆(土层、入岩增加费)、素喷、网喷混凝土;3、本章定额原来属于桩与地基基础工程的内容,新定额根据清单划分单独成一章,大部分定额的计量单位、定额编制思路与我市现行的(软基、桩基工程)专业分包的计价模式相符。
第三章:桩基础工程1、价格水平相对原定额提高:回旋钻机成孔(入岩)2、价格水平相对原定额降低:沉管灌注桩成孔、回旋钻机成孔(土层)、卷扬机带冲击锤3、冲孔(土层)、人工挖孔桩(土层+入岩)、灌注桩混凝土浇捣、钢护筒埋设和拆除等4、本章定额大部分计量单位都作了相应调整,与原定额相比整体的价格水平降低。
第四章:砌筑工程本章砌筑定额的人工费按市场调研结果重新调整,人工费价格水平提高约25%-35%第五章:混凝土及钢筋混凝土工程1、泵送混凝土人工费(基础降低25%、墙、柱、梁、板降低35-40%,其他部位降低幅度较大)2、非泵送混凝土人工费(基础、墙、柱、梁、板、其他部位)降低30-40%3、现浇构件圆钢筋制安人工费(Φ10以内降低25%、Φ25以内降低12.5%,Φ25以外提高25%)4、现浇构件螺纹钢筋制安人工费(Φ10以内降低30%、Φ25以内提高12.5%,Φ25以外提高22.5%)5、现浇构件箍筋制安人工费(Φ10以内降低25%,Φ10以外提高12.5%)6、钢筋接头(电渣压力焊价格提高、套筒接头和冷挤压接头价格降低)第六章:厂库房大门、特种门及木结构工程计价模式由原来的现场制作调整为工厂加工、现场安装的计价模式,价格基本回归市场。

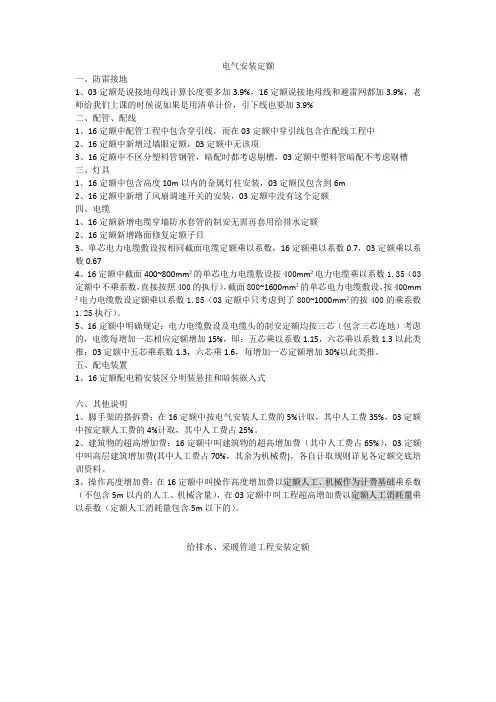

电气安装定额一、防雷接地1、03定额是说接地母线计算长度要多加3.9%,16定额说接地母线和避雷网都加3.9%,老师给我们上课的时候说如果是用清单计价,引下线也要加3.9%二、配管、配线1、16定额中配管工程中包含穿引线,而在03定额中穿引线包含在配线工程中2、16定额中新增过墙眼定额,03定额中无该项3、16定额中不区分塑料管钢管,暗配时都考虑剔槽,03定额中塑料管暗配不考虑剔槽三、灯具1、16定额中包含高度10m以内的金属灯柱安装,03定额仅包含到6m2、16定额中新增了风扇调速开关的安装,03定额中没有这个定额四、电缆1、16定额新增电缆穿墙防水套管的制安无需再套用给排水定额2、16定额新增路面修复定额子目3、单芯电力电缆敷设按相同截面电缆定额乘以系数,16定额乘以系数0.7,03定额乘以系数0.674、16定额中截面400~800mm²的单芯电力电缆敷设按400mm²电力电缆乘以系数1.35(03定额中不乘系数,直接按照400的执行),截面800~1600mm²的单芯电力电缆敷设,按400mm ²电力电缆敷设定额乘以系数1.85(03定额中只考虑到了800~1000mm²的按400的乘系数1.25执行)。
5、16定额中明确规定:电力电缆敷设及电缆头的制安定额均按三芯(包含三芯连地)考虑的,电缆每增加一芯相应定额增加15%,即:五芯乘以系数1.15,六芯乘以系数1.3以此类推;03定额中五芯乘系数1.3,六芯乘1.6,每增加一芯定额增加30%以此类推。
五、配电装置1、16定额配电箱安装区分明装悬挂和暗装嵌入式六、其他说明1、脚手架的搭拆费:在16定额中按电气安装人工费的5%计取,其中人工费35%,03定额中按定额人工费的4%计取,其中人工费占25%。
2、建筑物的超高增加费:16定额中叫建筑物的超高增加费(其中人工费占65%),03定额中叫高层建筑增加费(其中人工费占70%,其余为机械费),各自计取规则详见各定额交底培训资料。
16费用定额与03区别1、措施一、措施二取消,变为总价和单价措施,单价按量*价形式,总价按费率形式,要求我们队措施工程量计算更加精准;2、分部分项清单单价有设备单价,但是设备单价不参与计费,设备税金单独计算3、甲供材料特别注意,如果某个材料选定为甲供,16费用定额计算的方式就直接没有计入总价,03时候可以选择总价含与不含甲供材料;4、暂列金合专业工程暂估价不计费不计税金5、远程监控费清单编制时候列入暂列金,结算时候列入措施费6、合同风险:人工费不纳入风险承包范围,主要材料风险在5%以内,机械台班10%以内,合同工期在1年以上不超过2%,1年以内不超过1%7、计算管理费的时候16费用定额各个专业工程不分专业类别,具体变化为:①、03费用定额是以(人工+机械)*费率,调整为(人工+材料+机械-设备-甲供)*费率;②、03费用定额中的材料费的用中的一般性检验试验费和采购保管费,在16中计入管理费;③城市维护建设税、教育税附加、以及地方教育税附加均并入管理费中8、计算利润时候16费用定额不分工程类别。
9、是否实行标准化施工应根据[2015]10号文精神和招标文件、施工合同确定10、交通干扰费:按受到交通干扰程度,以人工费和机械费的3-10%计算,已经设置了封闭式围挡的项目不考虑交通干扰费11、总承包服务费:①、专业工程单独发包的,按1.5%;②、发包人甲供材料的,按甲供材料总额的0.5%;③、专业工程总承包服务费中不含施工配合费,按1.5-3.5%计算,专业配合费经过协商向发包人收取,发包人再向专业承包人抵扣12、劳保:①、计取基数由03的分部分项+措施+其他清单调整为人工费;②、费率4.86%,3.65%,2.92%,2.19%,调整为19.4%,14.6%,11.7%,8.8%13、税金由营业税调整为增值税11%。
深圳市2016年定额相比2003定额价格对比深圳市2016年定额相比2003定额价格对比序言1、建筑物超高加权平均降效系数计算方法中增加说明,人工、机械加权平均降效系数(J平均)应以项目承包范围为整体计算,不得分栋分解计算。
(即同一项目工程只有一个系数)第一章:土(石)方工程1、“机械打眼爆破”价格水平整体提高15%、“液压岩石破碎机破碎岩石”重新调整修订,价格水平提高幅度较大。
2、“自卸汽车运土(石)方(各类车型)”等定额子目的价格水平整体提高15%-20%。
3、“静力爆破岩石”的价格水平降低4、其他子目价格水平变动幅度较小。
第二章:地基处理与边坡支护工程1、价格水平相对原定额提高的:打、拔钢板桩子目、满夯、点夯等。
2、价格水平相对原定额降低的:锚杆、土钉成孔、灌浆(土层、入岩增加费)、素喷、网喷混凝土;3、本章定额原来属于桩与地基基础工程的内容,新定额根据清单划分单独成一章,大部分定额的计量单位、定额编制思路与我市现行的(软基、桩基工程)专业分包的计价模式相符。
第三章:桩基础工程1、价格水平相对原定额提高:回旋钻机成孔(入岩)2、价格水平相对原定额降低:沉管灌注桩成孔、回旋钻机成孔(土层)、卷扬机带冲击锤3、冲孔(土层)、人工挖孔桩(土层+入岩)、灌注桩混凝土浇捣、钢护筒埋设和拆除等4、本章定额大部分计量单位都作了相应调整,与原定额相比整体的价格水平降低。
第四章:砌筑工程本章砌筑定额的人工费按市场调研结果重新调整,人工费价格水平提高约25%-35%第五章:混凝土及钢筋混凝土工程1、泵送混凝土人工费(基础降低25%、墙、柱、梁、板降低35-40%,其他部位降低幅度较大)2、非泵送混凝土人工费(基础、墙、柱、梁、板、其他部位)降低30-40%3、现浇构件圆钢筋制安人工费(Φ10以内降低25%、Φ25以内降低12.5%,Φ25以外提高25%)4、现浇构件螺纹钢筋制安人工费(Φ10以内降低30%、Φ25以内提高12.5%,Φ25以外提高22.5%)5、现浇构件箍筋制安人工费(Φ10以内降低25%,Φ10以外提高12.5%)6、钢筋接头(电渣压力焊价格提高、套筒接头和冷挤压接头价格降低)第六章:厂库房大门、特种门及木结构工程计价模式由原来的现场制作调整为工厂加工、现场安装的计价模式,价格基本回归市场。
16费用定额与03区别
1、措施一、措施二取消,变为总价和单价措施,单价按量*价形式,总价按费率形式,要求我们队措施工程量计算更加精准;
2、分部分项清单单价有设备单价,但是设备单价不参与计费,设备税金单独计算
3、甲供材料特别注意,如果某个材料选定为甲供,16费用定额计算的方式就直接没有计入总价,03时候可以选择总价含与不含甲供材料;
4、暂列金合专业工程暂估价不计费不计税金
5、远程监控费清单编制时候列入暂列金,结算时候列入措施费
6、合同风险:人工费不纳入风险承包范围,主要材料风险在5%以内,机械台班10%以内,合同工期在1年以上不超过2%,1年以内不超过1%
7、计算管理费的时候16费用定额各个专业工程不分专业类别,具体变化为:①、03费用定额是以(人工+机械)*费率,调整为(人工+材料+机械—设备-甲供)*费率;②、03费用定额中的材料费的用中的一般性检验试验费和采购保管费,在16中计入管理费;③城市维护建设税、教育税附加、以及地方教育税附加均并入管理费中
8、计算利润时候16费用定额不分工程类别。
9、是否实行标准化施工应根据[2015]10号文精神和招标文件、施工合同确定
10、交通干扰费:按受到交通干扰程度,以人工费和机械费的3—10%计算,已经设置了封闭式围挡的项目不考虑交通干扰费
11、总承包服务费:①、专业工程单独发包的,按1.5%;②、发包人甲供材料的,按甲供材料总额的0。
5%;③、专业工程总承包服务费中不含施工配合费,按1。
5—3.5%计算,专业配合费经过协商向发包人收取,发包人再向专业承包人抵扣
12、劳保:①、计取基数由03的分部分项+措施+其他清单调整为人工费;②、费率4.86%,3。
65%,2。
92%,2。
19%,调整为19.4%,14.6%,11。
7%,8。
8%
13、税金由营业税调整为增值税11%。
