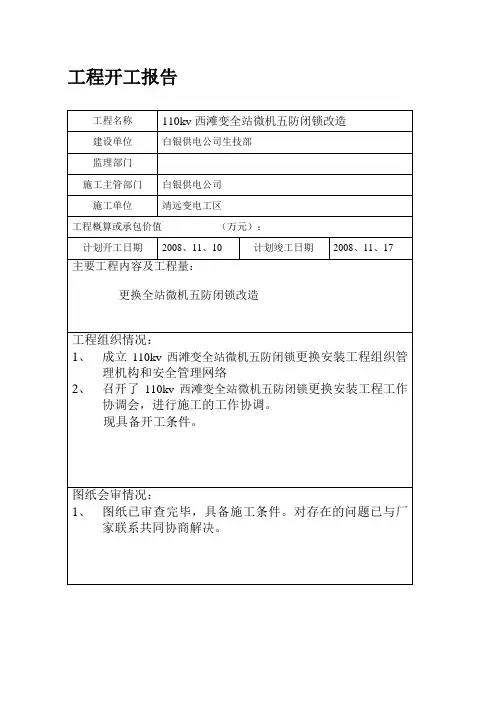

西滩变五防闭锁改造工程施工方案安监部:(盖章)生技部:(盖章)施工单位:(盖章)靖远变电工区2008年11月10日西滩变五防闭锁改造工程施工方案我工区认真研究了110kV西滩变电站微机五防闭锁装置技术要求及合同要点,并配合厂家、保护人员就现场情况进行了深入考察,兹就闭锁方案、工程进度等有关事宜报予公司生技部审核。
一、工程组织措施1、施工总负责:张正艳,电话:138********2、安装负责人:李强,电话:138********3、调试负责人:马春云,电话:138********4、技术支持:陈维,电话:138********西滩变微机五防闭锁更换安装工程工程管理网110KV设备区,35KV设备区,6KV电容器设备区,6KV配电室,主控室。
三、闭锁设备数量:四、工程进度安排:安装人员进入变电站后,首先应进行安全教育,并经考试合格,运行人员向厂家人员介绍设备接线及安全措施,须办理好开工手续、工作票,变电运行班安排好监护人,如需要停电安装时,应及时安排好停电,具体施工工期要根据设备改造情况来定。
1、五防锁具安装现场考察1天2、五防锁具的安装。
根据设备的改造进度来定3、五防电气锁具接入闭锁回路。
2天4、五防设备连接及程序全面调试。
3天5、对所有安装锁具的编码及灵活性进行测试。
1天6、同监控厂家进行连接并测试。
1天7、对用户进行使用和维护培训。
1天8、调试完成后对现场五防闭锁设备进行验收。
1天注意:特殊情况除外五、闭锁方案:1、五防锁具的安装:A、断路器的闭锁:对110kV,35kv、6kV断路器安装直流电气锁,对断路器的电气操作回路进行闭锁。
全部安装在KK把手旁边。
闭锁原理及安装方法参照《电动设备闭锁方案》中断路器闭锁方案。
B、电动刀闸(操作机构箱):在1#、2#主变110kV中丁刀闸电动刀闸就地操作机构箱门上安装挂锁。
C、110kV的地刀分别采用超级防空锁(50/60mm抱箍),配220mm/350mm长的U型支架,闭锁方法及原理参照《防空程序锁安装方法、图例》中第43页。
电站“五防”控制措施一、电站“五防”:1.防止带接地线合闸;2.防止误分、合刀闸;3.防止误入带电间隔;4.防止带负荷拉合刀闸;5.防止带电挂接地线(合接地刀闸)。
二、控制措施:1.防止带接地线合闸的控制措施:(1)加强地线的管理。
按编号使用地线;拆、挂地线要做记录并登记。
(2)防止在设备系统上遗留地线。
①拆、挂地线或拉合接地刀闸,要在“电气模拟图”上做好标记,并与现场的实际位置相符。
交接班检查设备时,同时要查对现场地线的位置、数量是否正确,与“电气模拟图”是否一致。
②禁止任何人不经值班人员同意,在设备系统上私自拆、挂地线,挪动地线的位置,或增加地线的数量。
③设备第一次送电或检修后送电,值班人员应到现场进行检查,掌握地线的实际情况,防止漏拆接地线。
(3)对于一经操作可能向检修地点送电的隔离开关,其操作机构要锁住,并悬挂“有人工作,禁止合闸”的标示牌,防止误操作。
(4)正常倒母线,严禁将检修设备的母线隔离开关误合入。
事故倒母线,要按照“先拉后合”的原则操作,即先将故障母线上的母线隔离开关拉开,然后再将运行母线上的母线隔离开关合入,严禁将两母线的母线隔离开关同时合入并列,使运行的母线再短路。
(5)设备检修后的注意事项:①检修后的隔离开关应保持在断开位置,以免接通检修回路的地线,送电时引起人为短路。
②防止工具、仪器、梯子等物件遗留在设备上,送电后引起接地或短路。
③送电前,坚持摇测设备绝缘电阻。
万一遗留地线,通过摇绝缘可以发现。
2.防止误分、合刀闸的控制措施:(1)倒闸操作发令、接令或联系操作,要正确、清楚,并坚持重复命令,有条件的要录音。
(2)操作前进行三对照,操作中坚持三禁止,操作后坚持复查。
整个操作要贯彻五不干。
1)三对照:①对照操作任务、运行方式,由操作人填写操作票;②对照“电气模拟图”审查操作票并预演;③对照设备编号无误后再操作。
2)三禁止:①禁止操作人、监护人一齐动手操作,失去监护;②禁止有疑问盲目操作;③禁止边操作、边做与其无关的工作(或聊天),分散精力。

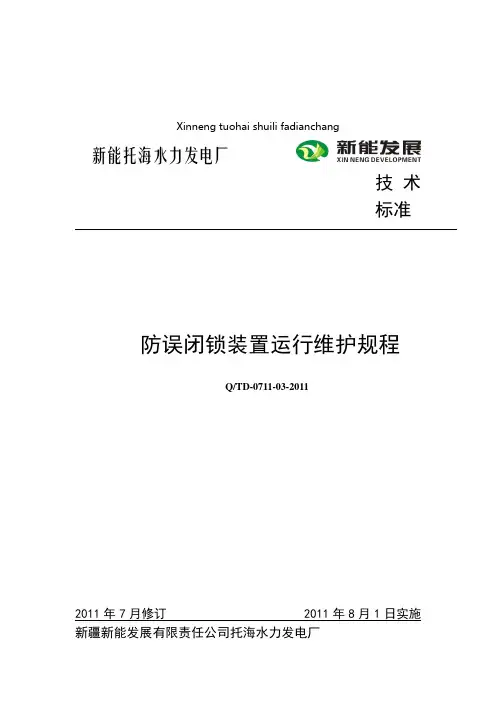

Xinneng tuohai shuili fadianchang新能托海水力发电厂技术标准防误闭锁装置运行维护规程Q/TD-0711-03-20112011年7月修订 2011年8月1日实施新疆新能发展有限责任公司托海水力发电厂前言本规程2011年8月修订发布,原《防误闭锁装置运行维护规程》废止。
本规程2011年8月1日生效。
本规程由安监科归口管理并解释。
规程修编:高安新规程审核:宋孚强规程批准:丁勇目录1、目的及范围 (1)2、引用标准 (4)3、WS2型防误闭锁装置运行维护 (5)4、WS1B型防误闭锁装置运行维护 (16)5、WS2005型微机防误综合操作装置使用说明书 (23)1、目的及范围为有效控制本厂发电生产过程,确保电气设备和人身的安全,防止误操作事故的发生。
特制定本规程。
本规程规定了防误闭锁装置的操作、维护与检查及故障处理。
本规程适用于本厂防误闭锁装置的操作及一般故障的处理及维护。
2 引用标准新疆电力公司《电气防误闭锁装置使用管理规定》WS2型防误闭锁装置运行维护使用说明书(河南南阳川光电力器材厂)WS1B型防误闭锁装置运行维护使用说明书(河南南阳川光电力器材厂)JSN(W)2型防误闭锁装置运行维护使用说明书(河南南阳川光电力器材厂)WS2005型微机防误综合操作装置使用说明书(河南南阳川光电力科技公司)3 WS2型防误闭锁装置运行维护(本装置为WS1B型防误闭锁装置的升级版,适用于厂房和110kV升压站电气设备的操作)3.1技术参数3.1.1 型号:WS23.1.2微机系统:a.电源电压:220V±10%ACb.频率:50±1HZc.电源功耗:<250Wd.存储器容量:≥60MBe.整机防误操作功能:五防f.管理开关、刀闸信息量<2048g.工作温度:-25℃—+40℃1.1.3电脑钥匙(型号:WS-07)a.电源:DC,7.2V,1100mAh,专用可充电Li-Lon电池b.识别编码锁个数≤1024个c.一次接收操作内容≤255项d.环境相对湿度:日平均≤95%,月平均≤90%e.静态电流:≤10mAf.环境温度:-35℃+85℃g.开锁时最大电流:≤200mAh.抗射频干扰强度:≤50db(uV/m)i.抗传输干扰强度:≤70db(uV)j.寿命:≤100000次3.1.4电气编码锁(型号:DBS)a.操作回路电流≤5Ab.抗电强度:≥2000Vc.寿命:50000次d.电气回路对地绝缘强度:≥100M3.1.5机械编码锁(型号:WS-JBS)a.抗拉强度:500Nb.抗剪强度:500Nc.抗冲击强度:≥100kgd.寿命:50000次3.1.6接地桩(型号:WS—FJ4)、接地头(型号:WS—FJ2)动热稳定额定值:热稳定电流31.5KA、1S,动稳定峰值电流80KA。
汕头供电局110kV程洋岗变电站技术改造微机防误闭锁系统施工方案批准:审核:编写:盛克军长园共创电力安全技术股份有限公司二0一一年八月目录一、工程概况二、工作范围三、组织措施四、施工材料说明五、安装、调试过程六、工作安排七、安装、调试要求八、安全技术措施九、环境保护及文明施工一、工程概况受汕头供电局委托,由我公司负责对110kV程洋岗变电站微机防误闭锁装置进行更换,本期工程在运行站中进行,为确保110kV程洋岗变电站微机防误闭锁装置安装、调试工作顺利进行,确保不因安装调试而造成人为事故,特定出本施工方案。
二、工作范围:110kV程洋岗变电站:110kV高压场地10kV高压室10kV接地变室注:1、安装数量以现场实际安装量为准2、具体安装位置见附图Ⅰ三、组织措施:1、工作票签发人: 盛克军工作负责人:朱辉现场安全员:邓先海工作班成员:邓先海,许芳剑,胡业宇2、安装所用的工器具:电焊机,电钻,电源线,扳手,螺丝刀等.四、施工材料说明1、所有的五防锁具都用A3钢制成2、所有用的螺丝都由不锈钢制成五、安装、调试过程1、现场五防锁具的安装。
2、程序输入、数据编程。
(集体逻辑说明如下)3、对现场所安装的五防锁具编码及灵活性测试.4、调试完成后对现场五防闭锁设备进行验收。
六、工作安排1、现场五防锁的安装对现场一次设备进行安装五防锁具,由我单位自行安装,汕头供电局安排配合。
工期:三天,(在锁具安装期间,其它事宜可并行工作)。
2、程序输入、数据编程包括:程序的输入、数据的编制。
工期:一天,工程投产前完成3、现场所安装的五防锁具编码及灵活性测试包括:对现场安装的五防锁具进行编码、对现场安装的五防锁具进行各方面的测试等。
工期:一天,工程投产前完成4、调试完成对现场所有五防闭锁设备进行验收包括:对已完成的程序软件、图形系统及现场安装的五防设备进行全面验收,检查各方面是否达到预定要求.工期:按现场实际情况而定七、安装、调试要求1、我公司负责所有程序的输入,对现场的五防逻辑关系及编制完成的设备名称表数据进行打印,需方要及时核对.2、对所有已安装设备进行自检。

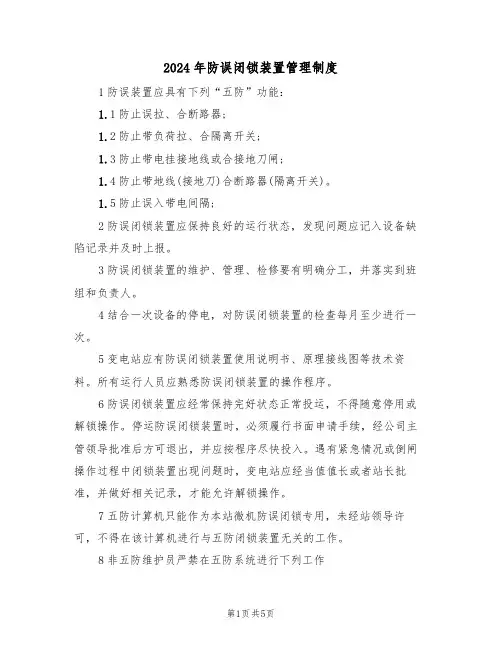

2024年防误闭锁装置安装、维护和使用管理制度一、目的:为了保证变电所设备安全运行,防止误操作及人员误触电事故的发生。
防误装置包括:微机防误、电气闭锁、电磁闭锁、机械连锁、机械程序锁、机械锁、带电显示装置等;二、职责:车间由??负责整体协调防误闭锁装置运行管理;大修段、小修段对所管辖设备的防误闭锁装置安装、维护和缺陷处理负责;信息段对变电所微机五防主机维护负责;变电段对微机五防操作规则及各类解锁钥匙的管理负责;变电所长和群检员对本所五防挂锁维护和管理负责;当班值长、值班员对本班使用和管理防误闭锁装置负责;变电技术员、段长、运行主任负责监督检查各所防误闭锁装置使用和管理情况;变电段长负责对使用后的万能解锁钥匙加装封条。
三、管理要求:1.新安装、大修后的配电装置,防误闭锁装置必须完善,否则不得投入运行。
各类解锁钥匙在设备投运前均应交由运行单位保管、使用,其它各专业人员在设备运行后均不得使用。
如需解锁均应通过运行人员获得相关领导许可并由运行人员采取相应安全措施后方可解锁。
2.防误装置完好情况应与主设备一同巡视,防误装置的缺陷应与主设备的缺陷同等对待。
停用防误闭锁装置必须经过电系统副总工程师批准,装置异常时应及时查明原因,尽快排除故障。
3.五防挂锁的维护由所长负责,每季由所长携同群检员用万能解锁钥匙打开每一把五防锁,检查是否能打开、有无锈蚀情况、防雨盖是否脱落损坏,若有问题立即更换。
若遇连续阴雨天气、空气湿度比较大,应增加对室外五防挂锁的检查次数。
4.在使用电脑钥匙进行实际操作、打开五防锁时,应注意方法得当,注意轻重缓急,不得野蛮开锁,谨防损坏电脑钥匙和五防锁,同时电脑钥匙在现场使用时不得摔跌、碰撞。
5.正常情况下,电脑钥匙应保持足够的电量,随时可以使用;万能解锁钥匙封存在专用盒内,加装盖有封存人签字、日期的封条。
任何人员不得随意使用万能解锁钥匙。
两种钥匙必须按值移交。
____万能解锁钥匙在符合下列情况时,可不经批准开封使用,但必须做好监护,确保不能误操作及人员误触电事故发生。

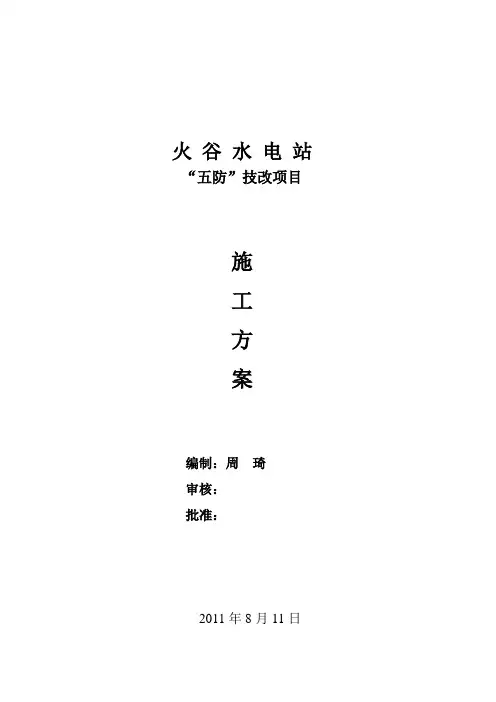

火谷水电站“五防”技改项目施工方案编制:周琦审核:批准:2011年8月11日一、工程项目名称:火谷电站“五防”施工项目二、工程项目单位:甲方:乙方:三、工作地点:火谷电站开关场地及主控室四、施工安装负责人:安装第一负责人:现场安全负责人:技术负责人:五、工程概况对火谷水电站所有一次设备安装锁具,对其操作实施强制闭锁,只有在五防系统中模拟通过后以正确顺序进行的操作方可解锁操作,从而达到五防的目的。
实现以下五防要求:●防止误拉合断路器●防止带负荷拉隔离开关●防止带电挂地线或合接地刀闸●防止带地线(接地刀闸)合隔离开关●防止误入带电间隔六、施工安全防范:1 在开孔安装电编码锁时、以及10kV开关柜焊接地线桩时需停电操作。
2 认真按检修规定办理工作票、动火票、临时用电票等。
七、现场设备安装闭锁锁具种类及数量电编码锁:151、943、941、1#进线柜开关、2#进线柜开关共计:5个地线桩:主变高压侧、10kV开关柜3#、4#、8# ,共计:4个机械编号挂锁:1516、1511、9011、9431;15160、15140、15130、90140、94330、94310、1019;以及4个地线桩锁,共计15把。
地线头:4个验电锁:4个注:锁具以及闭锁附件安装数目在施工过程中可能会有出入,厂家将在以上数量上预留15%以上备用配件。
八、五防闭锁安装方式1 110kV部分:1)室外接地刀闸直接挂接机械编码锁;2)可遥控刀闸在刀闸柜门把手上挂接机械编码锁;3)在主变高压侧焊接地线桩,并挂机械编码锁,使用时配合地线头挂临时接地线。
4)室外断路器在主控室监控柜内有开关把手,在开关把手旁边用电钻开孔安装电编码锁,并接线。
2 10kV部分:1)现场10kV部分开关柜采用XGN2-10型号,这种型号开关柜自带刀闸、接地刀闸、前柜门、后柜门的五防闭锁,可完美实现五防要求中的“防止带负荷拉隔离刀闸”“防止带电合接地刀”“防止合接地刀闸时合隔离开关”三项,且闭锁已配件固化在开关柜中。

水电站项目闸门、启闭机安装专项方案6.3.1我公司责任(1)按发包人提供的金属结构及启闭机械的施工设计图样、出厂竣工图样、安装技术说明书以及国家和部颁有关标准和规范的规定进行安装施工,开工前我公司编制安装施工组织设计,经监理人审查批准后再进行金属结构和启闭机械各单项项目的安装、调试和试验。
(2)我公司根据合同所规定各项金属结构及启闭机械安装完工期的控制点,在合同签定后3个月内向发包人提交一份要求各项金属结构及启闭机械的供货计划时冋表。
发包人将按监理人审核批准并经发包人同意的供货计划时间表提供设备。
(3)金属结构及启闭机械交货期如发生变更,应按以下规定执行:由我公司提出的交货期变更,应提前三个月书面提出申请,报监理人和发包人审核批准;由发包人提出的交货期变更,应由发包人提前三个月书面通知我公司人。
(4)监理人对承包人所提出的安装施工组织设计的审查和审查后的修改,均不意味着可免除承包人应负的责任和义务。
(5)我公司对各单项安装工程及相对应二期埋件的埋设做好施工记录,并有责任根据监理人的指示提交有关记录资料,供监理人复核审查。
经监理人复核审查的记录和资料将作为各单项金属结构或启闭机械安装工程验收的重要依据。
(6)在安装过程中,因安装工艺不当,或因疏忽大意,操作不当等我公司的原因所造成的责任事故而引起金属结构件或设备损坏,我公司主动向监理人提出详细事故报告,并承担因修复所发生的一切费用。
当事故程度达到整个工程造成损害时,我公司将承担直至法律范围的一切责任。
(7)金属结构及启闭机械在制造厂制造完毕后,我公司参加发包人主持的每个单项项目(设备)出厂验收和工地交接验收,并在正式移交给我公司后,负责在工地范围内安装前的运输、贮存、维护与保养。
(8)我公司负责备好金结到货设备的堆存场地和支垫材料,负责指引卸车区域、堆存顺序,负责卸车后金结设备的支垫工作。
监理人组织到货验收,并监督承包人的支垫工作。
卸车完毕后,参加到货验收的各方人员核对到货清单、到货的品名、数量,并对其外观(变形,磕碰,磨擦痕迹,零部件箱的完整性等)进行初步检查。

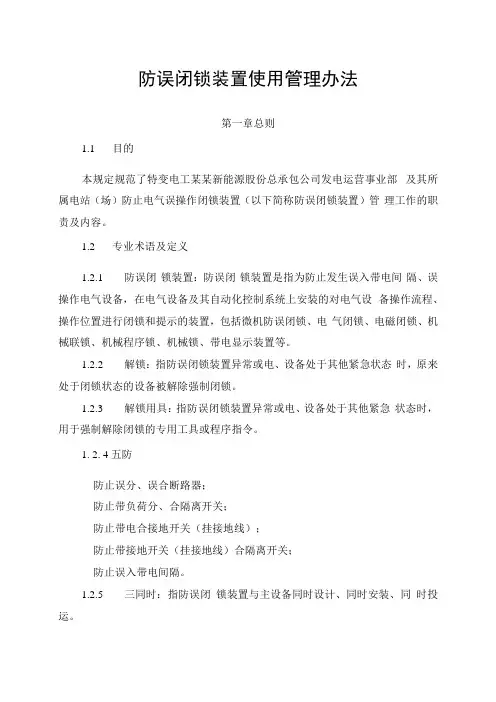

防误闭锁装置使用管理办法第一章总则1.1目的本规定规范了特变电工某某新能源股份总承包公司发电运营事业部及其所属电站(场)防止电气误操作闭锁装置(以下简称防误闭锁装置)管理工作的职责及内容。
1.2专业术语及定义1.2.1防误闭锁装置:防误闭锁装置是指为防止发生误入带电间隔、误操作电气设备,在电气设备及其自动化控制系统上安装的对电气设备操作流程、操作位置进行闭锁和提示的装置,包括微机防误闭锁、电气闭锁、电磁闭锁、机械联锁、机械程序锁、机械锁、带电显示装置等。
1.2.2解锁:指防误闭锁装置异常或电、设备处于其他紧急状态时,原来处于闭锁状态的设备被解除强制闭锁。
1.2.3解锁用具:指防误闭锁装置异常或电、设备处于其他紧急状态时,用于强制解除闭锁的专用工具或程序指令。
1. 2. 4五防防止误分、误合断路器;防止带负荷分、合隔离开关;防止带电合接地开关(挂接地线);防止带接地开关(挂接地线)合隔离开关;防止误入带电间隔。
1.2.5三同时:指防误闭锁装置与主设备同时设计、同时安装、同时投运。
1.2.6三懂二会:懂防误闭锁装置的原理、懂性能、懂结构;会操作、会维护。
1.2.7强制性:采用机械闭锁、电气闭锁、安装逻辑编码锁等手段,对操作流程进行强制性控制,条件不满足时,强制闭锁操作。
1.2.8提示性:不参加操作流程进行强制性控制,只通过语音系统、文字提示、锁码核对等手段对操作步骤进行核对。
1.3适用范围本规定适用于特变电工某某新能源股份总承包公司发电运营事业部及其所运维电站。
1.4引用文件下列标准和文献中的条款通过本规定的引用而成为本规定的条款。
凡是注明日期的引用文件,其随后的所有修改单(不包括勘误的内容)或修订版本均不适应于本规定。
凡是不注明日期的引用文件,其最新版本适用于本标准。
DL408-1991电业安全工作规程(发电厂及变电所电气部分)DL / T687-1999微机型防止电气误操作装置通用技术条件第二章机构设置与职责分工2.1生产管理部2. 1.1根据电力行业,制定并修编防误闭锁装置管理规定。
2024年防误闭锁装置管理制度1防误装置应具有下列“五防”功能:1.1防止误拉、合断路器;1.2防止带负荷拉、合隔离开关;1.3防止带电挂接地线或合接地刀闸;1.4防止带地线(接地刀)合断路器(隔离开关)。
1.5防止误入带电间隔;2防误闭锁装置应保持良好的运行状态,发现问题应记入设备缺陷记录并及时上报。
3防误闭锁装置的维护、管理、检修要有明确分工,并落实到班组和负责人。
4结合一次设备的停电,对防误闭锁装置的检查每月至少进行一次。
5变电站应有防误闭锁装置使用说明书、原理接线图等技术资料。
所有运行人员应熟悉防误闭锁装置的操作程序。
6防误闭锁装置应经常保持完好状态正常投运,不得随意停用或解锁操作。
停运防误闭锁装置时,必须履行书面申请手续,经公司主管领导批准后方可退出,并应按程序尽快投入。
遇有紧急情况或倒闸操作过程中闭锁装置出现问题时,变电站应经当值值长或者站长批准,并做好相关记录,才能允许解锁操作。
7五防计算机只能作为本站微机防误闭锁专用,未经站领导许可,不得在该计算机进行与五防闭锁装置无关的工作。
8非五防维护员严禁在五防系统进行下列工作8.1严禁在计算机上使用光盘、软盘及其它移动存储器。
8.2严禁对五防程序进行修改和删除。
8.3严禁对五防系统硬件设备进行检修和更换。
8.4非当值值班员和工作人员严禁使用五防计算机。
9正常运行时,应将五防计算机开启,并进入微机防误闭锁程序的主接线图界面。
10电脑钥匙必须随时保持处于充电状态。
11当因故需将电脑钥匙进行跳步操作时,必须汇报站领导,经站领导同意后,方可进行操作,并作好相关记录。
12值班期间,如不涉及倒闸操作,不得将练习开出的操作票进行预存。
只有在调度下达操作预令后,才能将准备好的操作票进行预存。
但在操作结束后,应立即将预存的操作票删除。
13变电站应保证防误闭锁装置设备状态和现场设备状态实时对位。
如需采用特殊方式开票,开票结束后应立即恢复防误闭锁装置设备状态和现场设备状态对应。

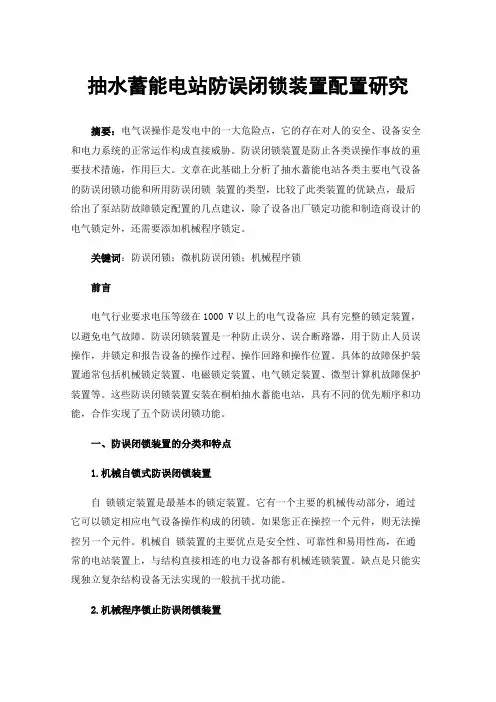

抽水蓄能电站防误闭锁装置配置研究摘要:电气误操作是发电中的一大危险点,它的存在对人的安全、设备安全和电力系统的正常运作构成直接威胁。
防误闭锁装置是防止各类误操作事故的重要技术措施,作用巨大。
文章在此基础上分析了抽水蓄能电站各类主要电气设备的防误闭锁功能和所用防误闭锁装置的类型,比较了此类装置的优缺点,最后给出了泵站防故障锁定配置的几点建议,除了设备出厂锁定功能和制造商设计的电气锁定外,还需要添加机械程序锁定。
关键词:防误闭锁;微机防误闭锁;机械程序锁前言电气行业要求电压等级在1000 V以上的电气设备应具有完整的锁定装置,以避免电气故障。
防误闭锁装置是一种防止误分、误合断路器,用于防止人员误操作,并锁定和报告设备的操作过程、操作回路和操作位置。
具体的故障保护装置通常包括机械锁定装置、电磁锁定装置、电气锁定装置、微型计算机故障保护装置等。
这些防误闭锁装置安装在桐柏抽水蓄能电站,具有不同的优先顺序和功能,合作实现了五个防误闭锁功能。
一、防误闭锁装置的分类和特点1.机械自锁式防误闭锁装置自锁锁定装置是最基本的锁定装置。
它有一个主要的机械传动部分,通过它可以锁定相应电气设备操作构成的闭锁。
如果您正在操控一个元件,则无法操控另一个元件。
机械自锁装置的主要优点是安全性、可靠性和易用性高,在通常的电站装置上,与结构直接相连的电力设备都有机械连锁装置。
缺点是只能实现独立复杂结构设备无法实现的一般抗干扰功能。
2.机械程序锁止防误闭锁装置机械锁止装置的作用是用一把钥匙按正确的顺序打开多个锁。
程序锁定防误闭锁锁定装置的优点是灵活性高、结构简单、安装方便。
此外,与机械自锁装置相比,它可用于在结构独立的复杂装置之间进行联锁,而无需二次回路。
缺点是在设备结构复杂的情况下,由于方案过多,执行起来比较困难。
3.电气/电磁连锁式防误闭锁装置利用隔离开关、断路器、接地刀闸等设备的辅助接点切断或接通控制电源是电气闭锁防故障装置的主要任务。

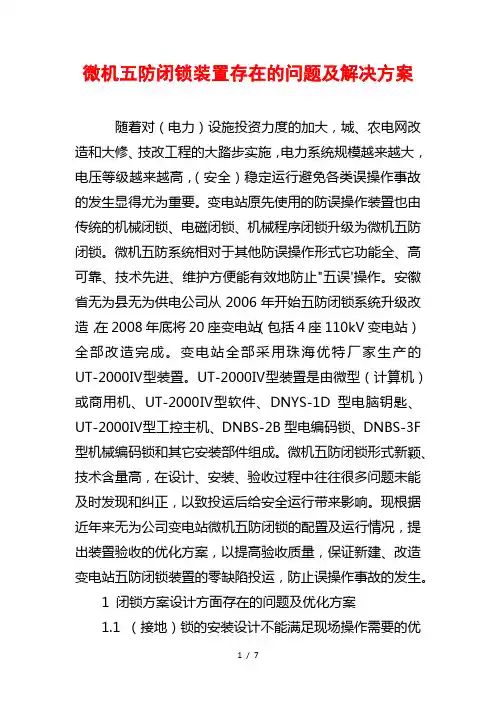

微机五防闭锁装置存在的问题及解决方案随着对(电力)设施投资力度的加大,城、农电网改造和大修、技改工程的大踏步实施,电力系统规模越来越大,电压等级越来越高,(安全)稳定运行避免各类误操作事故的发生显得尤为重要。
变电站原先使用的防误操作装置也由传统的机械闭锁、电磁闭锁、机械程序闭锁升级为微机五防闭锁。
微机五防系统相对于其他防误操作形式它功能全、高可靠、技术先进、维护方便能有效地防止"五误'操作。
安徽省无为县无为供电公司从2006年开始五防闭锁系统升级改造,在2008年底将20座变电站(包括4座110kV变电站)全部改造完成。
变电站全部采用珠海优特厂家生产的UT-2000Ⅳ型装置。
UT-2000Ⅳ型装置是由微型(计算机)或商用机、UT-2000Ⅳ型软件、DNYS-1D型电脑钥匙、UT-2000Ⅳ型工控主机、DNBS-2B型电编码锁、DNBS-3F 型机械编码锁和其它安装部件组成。
微机五防闭锁形式新颖、技术含量高,在设计、安装、验收过程中往往很多问题未能及时发现和纠正,以致投运后给安全运行带来影响。
现根据近年来无为公司变电站微机五防闭锁的配置及运行情况,提出装置验收的优化方案,以提高验收质量,保证新建、改造变电站五防闭锁装置的零缺陷投运,防止误操作事故的发生。
1 闭锁方案设计方面存在的问题及优化方案1.1 (接地)锁的安装设计不能满足现场操作需要的优化方案任何变电站五防闭锁装置的安装设计,必须按照"防误拉合开关、防带负荷拉合刀闸、防带地线(接地刀闸)合闸、防带电挂接地线(合接地刀闸)、防误入带电间隔'的"五防'原则进行。
但在实际工作中,由于考虑不周,往往会出现五防不全的现象。
例如,无为公司变电站35kV线路侧隔离刀闸上部分带有接地刀闸(GW5A-40.5DW型),在通常的停电(检修)情况下,使用接地刀闸并对接地刀闸进行闭锁即可使检修设备可靠接地,故忽视了接地锁的安装设计。
隔离闭锁在水电站管理中的应用摘要:为了避免由于人为因素导致的在水电站管理中的安全事故,闭锁装置发挥了直观重要的作用。
隔离设备的广泛应用使得变电站的安全事故大幅降低,尤其是对于大型变电站来说,能够起到明显的防误作用。
隔离闭锁的使用必须遵循规范的操作标准,充分发挥闭锁的应有的功效。
关键词:隔离闭锁;水电站;防误引言隔离闭锁系统的建立目的在于减少暴露于能源源头及危害物质的风险,减少安全事故的发生,从而保障电站的正常运行,保持一定的经济效益。
隔离闭锁主要有机、电、液压、气动等方面的闭锁。
1.行业标准为加强水电站电力安全生产管理,规范和指导各部门在生产过程中进行设备检修、维护、试验等工作时执行隔离措施的规范性,保障作业期间工作人员的人身安全和设备安全,防止安全事故的发生,有必要在相关法律法规的约束下,制定规范的操作标准。
1.1隔离闭锁的建立隔离闭锁系统的建立应当由水电站的生产技术部组织相关人员对已运行输变电设备及环境工作中存在可能意外释放的能源及危害性物质(主要是电、机械、水、气体等)进行辨识,提出隔离闭锁建设方案,并组织实施。
建设方案需包含以下几个方面的:隔离闭锁的方法与措施;作业现场实施的具体步骤;隔离闭锁装置、五防锁具、钥匙的维护和管理要求;特殊情况下接触隔离闭锁的报告和许可要求。
1.2隔离闭锁的运用隔离闭锁的运用牵涉到隔离闭锁能否发挥真正功效的重要环节。
执行隔离闭锁装置的人员必须经过安全技术培训合格方可进行操作,并且,多项作业任务对同一个闭锁点必须分别提出隔离闭锁要求。
水电站各部门对装置损坏未及时修复、更换而出现闭锁失效或无法实现闭锁的情况现场应及时采取控制措施。
在操作过程中,由于装置故障需要解除隔离闭锁的,必须经部门分管领导同意并记录签字,说明解锁的原因、操作项目、时间,许可人、操作人。
在作业过程中需要临时解除隔离闭锁的,必须由实施人员操作,工作结束立即恢复,并做好记录。
1.3隔离闭锁的检查与维护在隔离闭锁的日常使用中,应当对其进行定期检查和维护工作。
抽水蓄能电站工程上水库闸门及启闭设备的安装施工方案1.1概况本合同闸门及启闭机的安装项目包括闸门两扇及其拦污栅、门(栅)槽(含闸门贮存槽)埋件、各种型式启闭机的机械和电气设备,及其有关的拉杆、锁定装置、自动挂脱梁、移动式启闭机轨道、液压启闭机管道及附件、启闭机承载平台及基础埋件等附属设施。
1.2安装前的准备工作检查门槽各部件及二期砼槽,如有问题及时处理。
对一期混凝土中预埋的插筋进行调直,同时清除二期砼槽的杂物。
设置测量控制基准:门槽部件上下游方向以门槽中心线铅垂面为基准,左右方向以门槽孔口中心线面为基准。
根据门槽安装的需要准备好量测器具和工器具。
门槽埋件安装时,首先从存放场地调运出进行安装的该套门槽的结构总成进行检查:①检查该套门槽埋件的工厂制造件是否齐全,各部件在运输、存放过程中有否损伤;②检查各部件在拼装处的安装标记是否属于本套门槽埋件,凡是不属于本套门槽埋件的不准许组装到一起;③在组装检查中发现设备损伤或零件丢失等应进行修整,零件补齐后才准许进行安装。
选择合适的运输工具将埋件分部从堆放场经上坝公路运抵安装位置,由汽车吊卸车后吊放入槽。
门槽安装顺序为底槛、主轨、侧轨、门楣、闸门锁定装置埋件及其它二期埋件。
整套门槽安装加固完毕,自检合格,整理好质量检验记录后,报发包人和监理人,并由发包人和监理人对整套门槽进行检查验收,只有经发包人和监理人检查验收合格并签发隐蔽工程签证单后,才可进行二期砼浇筑。
二期砼浇筑结束后,还要全面复查一遍,检查合格方可进行安装后的防腐处理,门槽安装后的防腐严格按招标文件、施工设计详图及规程规范的要求进行。
1.3安装1.3.1 一般要求1、在进行闸门、门槽埋设件及启闭机设备等金属构件安装时,应首先从存放场地调运出进行组装的零件、部件、结构总成或机械总成等,进行拼装检查。
门槽埋设件安装前,应先对一期混凝土预留槽进行检查,并对一期混凝土中预埋的插筋进行调直。
所有的一期混凝土与二期混凝土的接触面,应在门槽埋设件安装之前进行凿毛处理。
第1篇一、前言变电站作为电力系统中重要的组成部分,其安全稳定运行对于整个电力系统的正常运行至关重要。
随着城市建设的不断推进,部分变电站位于居民区、商业区等敏感区域,其安全隐患和环境污染问题日益凸显。
为提高变电站的安全性和环保性,确保周边居民的生活环境,对变电站进行封堵施工势在必行。
本方案旨在为变电站封堵施工提供一套科学、合理、可行的施工方案。
二、工程概况1. 工程名称:XX变电站封堵施工2. 工程地点:XX市XX区XX路XX号3. 工程规模:变电站占地面积约XX平方米,建筑面积约XX平方米4. 施工周期:XX个月5. 施工单位:XX电力建设有限公司三、施工方案1. 施工准备(1)施工组织设计:根据工程特点,成立以项目经理为组长的项目部,下设工程技术、质量、安全、材料、设备、后勤等职能小组。
(2)人员培训:对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能。
(3)施工图纸及技术资料:收集整理变电站封堵施工相关图纸及技术资料,确保施工顺利进行。
(4)施工设备:配备必要的施工设备,如挖掘机、搅拌机、切割机、运输车辆等。
(5)施工材料:采购合格的施工材料,如混凝土、钢筋、砖块、水泥等。
2. 施工工艺(1)拆除原有设施:对变电站内需封堵的区域进行拆除,包括拆除原有建筑物、设备、管线等。
(2)基础处理:对拆除后的基础进行处理,清除垃圾、杂物,平整地面。
(3)钢筋绑扎:根据设计要求,绑扎钢筋,确保钢筋间距、位置准确。
(4)模板安装:根据设计要求,安装模板,确保模板牢固、平整。
(5)混凝土浇筑:浇筑混凝土,严格控制混凝土质量,确保强度、密实度。
(6)砌体施工:砌筑砖块,确保砌体牢固、垂直。
(7)门窗安装:安装门窗,确保门窗安装牢固、密封。
(8)墙面抹灰:对墙面进行抹灰,确保墙面平整、光滑。
(9)装饰装修:进行装饰装修,包括地面、墙面、顶面等。
3. 施工质量控制(1)原材料检验:对施工原材料进行检验,确保符合设计要求。
水利工程封闭施工方案一、项目概况本次水利工程封闭施工项目位于某省XX市某县境内,是一处重要的水利工程,主要用于灌溉、供水和防洪等功能。
该工程总投资约为3亿元,工程规模较大,涉及到大量的土石方施工、混凝土结构施工、水电机电设备安装等工作。
为保证工程质量、安全和进度,封闭施工方案将在此次水利工程建设中发挥重要作用。
二、施工目标1. 在保证工程质量的前提下,尽可能缩短工程建设周期,提高工作效率;2. 严格遵守相关法律法规、技术标准和质量要求,确保施工安全;3. 控制项目成本,合理利用资源,提高工程经济效益;4. 确保工程施工过程中对周围环境的影响得到有效控制,保护生态环境。
三、施工准备工作1. 制定详细的施工计划和工程进度表,明确各项工作任务的分工、工期和责任人员;2. 积极筹备施工所需的人力、物力和机械设备,确保施工过程中的需求得到有效保障;3. 对施工人员进行相关安全教育和技术培训,提高员工的安全意识和专业技能;4. 在施工现场周边设置警戒线和安全围栏,确保施工现场的安全和秩序。
四、施工方案1. 土石方施工本次水利工程封闭施工中,土石方开挖是一个重要的施工内容。
为提高土石方开挖的施工效率和质量,采取以下措施:(1)优化挖掘机等土方机械设备的使用,合理布局施工机具,提高土方作业效率;(2)根据地质勘察报告和水工勘测资料,制定详细的土石方施工方案,确保施工作业的安全和有效;(3)积极采用拆爆和机械挖掘相结合的方式进行土石方开挖,提高土石方开挖的施工效率;(4)对土石方开挖现场进行严格监测和技术指导,确保土石方施工的安全和质量。
2. 混凝土结构施工在本次水利工程封闭施工中,混凝土结构的施工是一个重要的环节。
为提高混凝土结构施工的质量和进度,采取以下措施:(1)对混凝土结构施工的施工工艺和组织进行全面的调研和论证,确定最佳的施工方案;(2)优化混凝土搅拌站和输送设备的使用,确保混凝土质量和施工速度;(3)在混凝土结构模板安装中,采用先进的模板技术和支模设备,确保模板安装的准确性和牢固性;(4)对混凝土浇筑过程进行严格监测和技术指导,确保混凝土结构施工的安全和质量。
水力发电厂电气防误闭锁管理第一章总则第一条为了建立健全电气防误闭锁管理制度,防止电气误操作事件的发生,根据《电业安全工作规程》、《防止电气误操作装置管理规定(试行)》和中国电力投资集团公司(以下简称集团公司)有关文件,特制定本制度。
第二条本制度适用于凌津滩水力发电厂(以下简称电厂)的电气设备防误闭锁管理工作。
第二章电气防误闭锁管理机构和职责第三条发电运行工区为电气防误闭锁日常管理工作的归口管理部门。
第四条电气防误闭锁管理工作的主要职责(一)负责电气防误闭锁工具、钥匙的日常保管工作;(二)日常巡视各种电气设备的防误闭锁条件与运行方式是否对应;(三)电气倒闸操作时电气防误闭锁条件的审查、核对、投退。
第三章电气防误闭锁工作规定第五条严格执行操作票制度,按操作票顺序进行操作,当操作过程中发生疑问时,应立即停止操作,并报告调度部门,不允许随意修改操作顺序,未经许可,不得随意解除闭锁装置。
第六条所有的手车设备的行走操作必须严格按照规定的操作步骤进行,不得强行拉出或推入。
第七条各种控制开关须标明操作切换位置,各种开关、刀闸的现地操作机构必须有分、合闸位置指示。
第八条400V厂用主开关的控制方式切换开关置“现地”位置,倒闸操作以现地电动操作为主,禁止现地手动操作,其位置闭锁钥匙应在“解锁”位置。
第九条10KV厂用开关的控制方式切换开关置“现地”位置,倒闸操作以现地电动操作为主,禁止现地手动操作。
第十条10KV发电机出口开关的控制方式切换开关置“远方”位置,倒闸操作以监控系统上位机操作为主,只有在开关检修或试验时才允许将其放在“现地”位置。
第十一条220KV系统间隔的控制方式切换开关置“远方”位置,倒闸操作均应在监控系统上位机上进行,如需解除闭锁进行现地操作,必须经总工程师或安全生产部主任批准。
第十二条220KV系统快速接地开关的位置应用机械锁锁锭,其它接地开关、隔离开关的机械锁锭均应在释放状态,倒闸操作前应核对各接地开关、隔离开关的机械锁锭位置。
新增10kV母联隔离开关9011G五防闭锁措施发表时间:2016-04-15T11:46:14.850Z 来源:《电力设备》2016年1期供稿作者:陈渠涛罗广[导读] 四川港航嘉陵江金沙航电开发有限公司沙溪枢纽四川阆中)从根本上解决了9011G五防措施不足的问题,从而保证了9011G安全可靠运行,避免了9011G在有电流的情况下,因意外动作而造成事故。
陈渠涛罗广(四川港航嘉陵江金沙航电开发有限公司沙溪枢纽四川阆中)摘要:结合电力设备运行相关五防要求及国家的反事故措施,找出10.5kV母联断路器五防设计中的五防闭锁措施不足,并制订出改进方法。
关键词:单母线分段反事故母联断路器五防闭锁沙溪枢纽厂用10.5kV母线为单母线分段设计方式,I、II段母线用母联断路器901DL进行联络(图1)。
正常情况下,此母线的运行方式为分段运行,即进线断路器112DL、122DL合位,分别带电供各自母线段的电源,母联断路器901DL 分位;若遇其中一段母线检修或者故障退出运行时,则断开112DL或者122DL,合上901DL,使两段母线联络运行,即其中一段母线既自供电,同时也给另一段母线提供电源,也就是常说的一带二,待到失电的正常电源点能供电时再分开来,恢复成分段运行方式,此过程由备自投装置自动完成。
图1 主接线图一、问题现象2013年进行年度检修期间,对母联隔离开关9011G进行闭锁操作试验,发现在901DL闭合状态下,仍可以对9011G进行拉出或推入操作,此项试验表明母联断路器901DL并没有闭锁住母联隔离开关9011G。
如果在厂用10.5kV母线联络运行,即901DL合位状态时,发生了9011G意外断开,此时即形成了带负荷分合隔离开关,负荷电流就会在9011G动静触头处产生电弧放电,产生的高温高电压电弧,极易破坏设备,严重时使整个设备被损毁甚至发生爆炸;电弧也很容易使得设备外壳带电造成人员触电、灼伤,甚至危及生命,这跟国家提倡的安全生产相违背,也不满足了电力系统五防要求(防止带负荷分合隔离开关)。
三星水电站微机防误闭锁系统
施工方案
珠海优特电力科技股份有限公司
2013年 11月13日
一、工作任务
本方案适用于三星水电站微机防误闭锁系统工程。
1.1现场查勘纪录:
1.2组织措施:
工作负责人:
技术负责人:张伟
图纸资料管理:赵立
工具管理:赵立
施工过程中严格遵守现场运行工作的各项规定。
1.3安全技术措施:
工作前准备好相关资料,熟悉安装流程;
工作开始前,工作人员列队听取工作负责人讲解现场运行情况、现场安全措施、注意事项及工作安排;
安装微机五防系统主机时,要考虑值班人员操作方便;
工作时需保持安静,工作人员需要进行交流时不得大声喧哗;
二、施工范围
三星水电站中控室、110kV开关场地、主变、10kV开关室、励磁变、35kV 开关室、10kV母线排。
三、施工明晰
3.1 五防主机
在三星水电站中控室装设五防主机,五防主机放置位置由电站相关人员指定。
五防工作站电源接入利用现有的电源供给方式。
工作站主机为戴尔商用计算机;显示器为24寸液晶(黑色宽屏);配置激光打印机。
根据现场主接线图和闭锁范围绘制五防主接线,并编辑闭锁条件。
五防工作站与防误主机之间采用串口方式通讯,配置波特率为57600、数据位8、停止位1、无校验。
五防工作站与集控中心服务器之间采用网络通讯。
监控厂家需要到场启用和配置与防误系统通讯配套的通讯模块,双方约定通讯模块后配置好相应的规约参数,实遥信顺序表和遥控点表由
监控厂家制作、提供;五防向监控发送解锁命令的方式做解、闭锁试
验。
3.2 110kV设备
断路器
采用机械锁的闭锁方式,闭锁断路器操作机构柜门,实现就地操作强制闭锁;
刀闸
采用机械锁的闭锁方式,闭锁刀闸操作机构柜门,实现就地操作强制闭锁;
接地刀闸
采用机械锁的闭锁方式,闭锁接地刀闸操作手柄,实现就地操作强制闭锁;
采用机械锁配合地线桩、地线头,实现临时地线闭锁;
线路:开关两侧、线路侧、线路避雷器侧各焊接一只
母线PT:刀闸靠母线侧、刀闸靠PT侧各焊接一只
主变110kV侧:开关两侧各焊接一只
备注:110kV设备闭锁附件的安装不需停电,地线桩的焊接可在以后停电检修时在焊接(将对应的锁具做好,焊接完毕后直接挂上)
3.3 35kV设备
断路器
通过在开关柜上加装电编码锁,实现断路器就地电动操作的强制闭锁,接线方式如下;
采用机械锁配合锁销的闭锁方式,闭锁操作机构,实现强制闭锁;
前柜门
采用机械锁配合门把手的闭锁方式,闭锁前柜门,实现强制闭锁;
采用机械锁配合地线桩、地线头,实现临时地线闭锁;
地桩焊接位置为:出线侧各焊接一只
备注:35kV 设备闭锁附件的安装不需停电,地线桩的焊接可在以后停电检修时在焊接(将对应的锁具做好,焊接完毕后直接挂上)
3.4 10kV 设备
10kV 柜体
图1.闭锁手车开关 断路器
通过在开关柜上加装电编码锁,实现断路器就地电动操作的强制闭锁,接线方式如下;
采用机械锁+挡舌闭锁附件,实现闭锁;如图1所示
临时接地线
采用机械锁配合地线桩、地线头,实现临时地线闭锁;
地桩焊接位置为:
手车柜后柜门:各焊接一只地线桩
备注:10kV设备闭锁附件的安装可不停电,地线桩的焊接可在以后停电检修时在焊接(将对应的锁具做好,焊接完毕后直接挂上)
3.4 励磁变
网门采用机械锁配合锁片的闭锁方式,闭锁网门,实现强制闭锁。
采用机械锁配合地线桩、地线头,实现临时地线闭锁;
地桩焊接位置为:每个励磁变柜前、后各焊接一只
备注:设备闭锁附件的安装可不停电,地线桩的焊接可在以后停电检修时在焊接(将对应的锁具做好,焊接完毕后直接挂上)
3.5 主变
采用机械锁配合地线桩、地线头,实现临时地线闭锁;
地桩焊接位置为:主变高、中、低压侧各焊接一只
3.6 10kV母线
网门采用机械锁配合锁片的闭锁方式,闭锁网门,实现强制闭锁。
四、系统验收
1)系统功能检验
实时设备状态监视;
◆防误实时逻辑判断;
◆操作票和工作票打印
◆系统传票、接票
2)用户培训
◆用户熟悉在线五防概念以及在线五防组成基本原理;
◆能熟练进行模拟、传票、操作、回传等操作;
◆掌握系统使用操作流程;
◆维护人员能进行系统的简单维护;
◆维护人员能进行数据备份、恢复等工作;
◆维护人员能够对常见问题进行处理;
总结:在闭锁附件安装和地线桩焊接之前,必须完成五防主接线图的绘制、数据编辑、锁具制作,并保证接线图、操作术语、锁具的准确性。
这样可减少停电时间,地线桩焊接和附件安装需两天时间。
地线桩焊接位置要考虑操作方便性,在焊接前由站长指定焊接位置,焊接数量五防厂家给出指导意见。
完毕后的接线图如附件一:
另附接线图如下:
备注:
代表网门,采用机械锁闭锁;
代表地线,采用机械锁闭锁。
代表开关(断路器),110kV采用闭锁盒,其余电压等级采用电编码锁闭锁。
代表刀闸,采用机械锁闭锁
代表接地刀闸,采用机械锁闭锁
本次使用物品:电编码锁13只,机械编码锁180把,地线桩51只,闭锁附件满足现实实际所需,并预留5%的备品备件。
