大型场地平整土方量计算及其设计标高估算
- 格式:pdf
- 大小:2.71 MB
- 文档页数:5
场地平整土方量计算方法
传统测量法:该方法通过在现场使用测量仪器(如测量尺、测量仪等)对地面的高度进行测量,然后计算不同地点的地面面积,并按照一定的间距把地面分割成若干个矩形或梯形区域,最后通过计算这些区域的土壤体积之和来估算土方量剖面法:该方法适用于土地表面比较复杂的情况。
它通过测量不同剖面上的地面高度,并将剖面划分为若干个小矩形或小梯形,然后通过计算每个小矩形或小梯形的土壤体积之和来估算土方量。
棱柱法:该方法适用于规则形状的土地表面,如矩形或梯形。
它通过测量地面的长度和宽度,并测量地面不同点的高度,并将土地表面近似看作由一系列水平面积相等的棱柱组成,然后通过计算每个棱柱的体积之和来计算士方量。
数字测绘法:该方法使用地理信息系统(GIS)和全球定位系统(GPS)等技术,将现场测量数据输入到计算机中,并使用计算机软件进行土方量的计算。
该方法准确性较高,并能够处理大规模的土方工程。

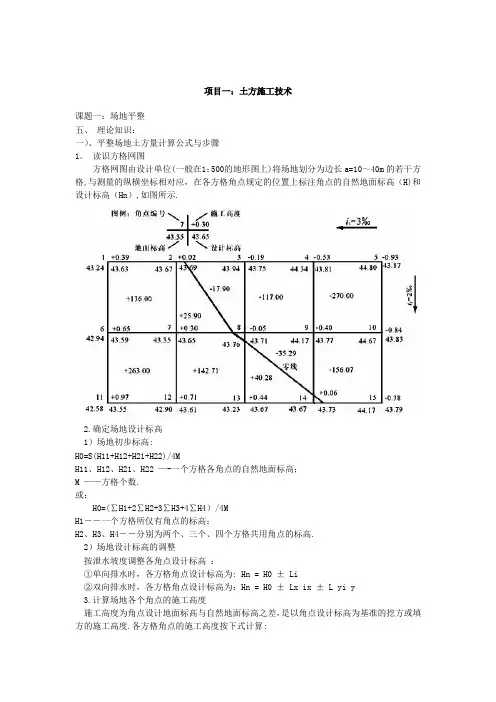

项目一:土方施工技术课题一:场地平整五、理论知识:一)、平整场地土方量计算公式与步骤1。
读识方格网图方格网图由设计单位(一般在1:500的地形图上)将场地划分为边长a=10~40m的若干方格,与测量的纵横坐标相对应,在各方格角点规定的位置上标注角点的自然地面标高(H)和设计标高(Hn),如图所示.2.确定场地设计标高1)场地初步标高:H0=S(H11+H12+H21+H22)/4MH11、H12、H21、H22 —-一个方格各角点的自然地面标高;M ——方格个数.或:H0=(∑H1+2∑H2+3∑H3+4∑H4)/4MH1--一个方格所仅有角点的标高;H2、H3、H4--分别为两个、三个、四个方格共用角点的标高.2)场地设计标高的调整按泄水坡度调整各角点设计标高:①单向排水时,各方格角点设计标高为: Hn = H0 ± Li②双向排水时,各方格角点设计标高为:Hn = H0 ± Lx ix ± L yi y3.计算场地各个角点的施工高度施工高度为角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度.各方格角点的施工高度按下式计算:式中 hn—-—-—-角点施工高度即填挖高度(以“+"为填,“-”为挖),m;n--————方格的角点编号(自然数列1,2,3,…,n)。
Hn-—-—--角点设计高程,H—-——--角点原地面高程。
4.计算“零点”位置,确定零线方格边线一端施工高程为“+",若另一端为“-”,则沿其边线必然有一不挖不填的点,即“零点”(如图1-4所示)。
图1—4 零点位置零点位置按下式计算:式中 x1、x2 -—角点至零点的距离,m;h1、h2 ——相邻两角点的施工高度(均用绝对值),m;a -方格网的边长,m.确定零点的办法也可以用图解法,如图1-5所示。
方法是用尺在各角点上标出挖填施工高度相应比例,用尺相连,与方格相交点即为零点位置。
“用地形图估算场地平整的土石方量”将施工场地的自然地表按要求整理成一定高程的水平地面或一定坡度的倾斜面,这种工作称为平整场地。
在平整场地时,为使填、挖土石方量基本平衡,常要利用地形图确定填、挖边界和进行填、挖土石方量的估算。
场地平整土石方估算最常用的方法是方格网法。

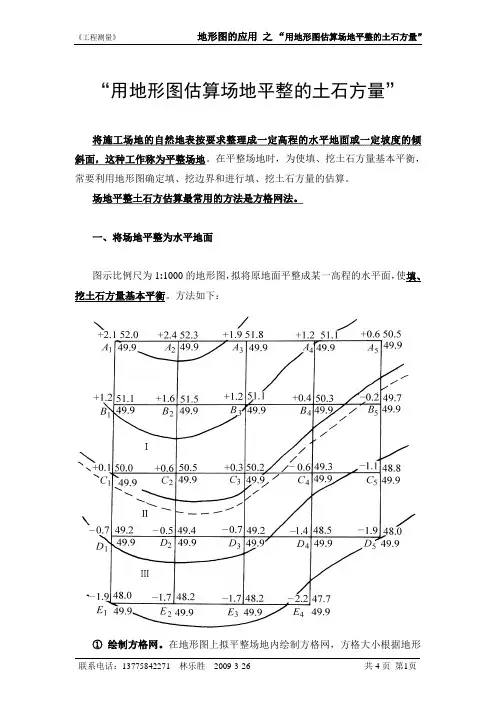

一、将场地平整为水平地面图示比例尺为1:1000的地形图,拟将原地面平整成某一高程的水平面,使填、挖土石方量基本平衡。
方法如下:①绘制方格网。
在地形图上拟平整场地内绘制方格网,方格大小根据地形12344∑⨯+∑⨯+∑⨯+∑⨯=角边拐中设H H H H H n 起伏程度、地形图比例尺以及要求的精度而定。
一般方格的边长为10 m 或20 m (对于一般单体工程,甚至可以为5m ~1m )。
图中方格为20 m ×20m 。
各方格顶点号注于方格网点的左下角,如图中的A 1,A 2,…,E 3,E 4等。
横坐标用阿拉伯数码自左到右递增,纵坐标用大写字母顺序自下(上)而上(下)递增。
② 求各方格顶点的地面高程:根据地形图上的等高线,用内插法求出各方格顶点的地面高程,并注于方格点的右上角,如图所示。
③ 计算设计高程:分别求出各方格四个顶点的平均值,即各方格的平均高程;然后,将各方格的平均高程求和并除以方格数n ,即得到设计高程H 设。
各方格点参加计算的次数分别为:角点(图边往外)高程一次;边点(图边上)高程两次;拐点(图边往内)高程三次;中间点高程四次。
因而设计高程 H 设的计算公式为:根据图中的数据,求得的设计高程H 设=49.9 m ,并注于方格顶点右下角。
④ 确定方格顶点的填、挖高度:各方格顶点地面高程与设计高程之差,为该点的填、挖高度,即:h H H =-设地h 为“+”表示挖深,为“-”表示填高。
并将h 值标注于相应方格顶点左上角。
⑤ 确定填挖边界线:根据设计高程H 设=49.9m ,在地形图上用内插法绘出49.9 m 等高线。
按挖填平衡时确定场地平整设计标高的步骤与方法确定场地平整设计标高是土木工程中的重要环节之一,它直接关系到工程的施工质量和后续使用效果。
下面将介绍按挖填平衡时确定场地平整设计标高的步骤与方法。
一、平整设计标高的确定步骤1.场地勘测:对待平整的场地进行详细的勘测,包括地形、地貌、地质等情况的调查,获取场地的高程数据。
2.初步设计:根据勘测数据,进行初步设计,确定场地平整的整体思路和方案。
3.挖填平衡计算:根据场地的地形和设计要求,进行挖填平衡计算,即计算出需要挖取的土方量和需要填充的土方量。
挖方和填方的均衡可以减少运土量和降低工程造价。
4.设计标高确定:根据挖填平衡计算结果,结合工程实际情况,确定场地平整的设计标高。
二、平整设计标高的确定方法1.高程控制点的选择:选择场地上适量的高程控制点,并进行精确测量,确定场地的基准高程。
高程控制点要分布均匀,覆盖整个施工区域。
2.场地边界标高的确定:根据场地设计要求和平整方案,确定场地边界的标高。
一般情况下,场地边界标高要比内部标高高出一定数值,以保证场地内部的排水良好。
3.平整设计标高的确定:根据挖填平衡计算结果,调整场地内部的标高。
挖方区域的标高要比填方区域低,挖方区域的标高要根据实际情况合理调整,以保证工程施工的顺利进行。
4.渐变区的划分:根据实际施工需要,将平整区域分为渐变区、填方区和挖方区。
渐变区是过渡区域,用来调整填方区和挖方区之间的标高高差。
5.设计标高的质量控制:确定好设计标高后,要进行质量控制,包括施工中的实时监测和后期的验收。
通过测量和监测,掌握施工质量和进度,及时纠正问题,保证工程质量。
总结:按挖填平衡时确定场地平整设计标高的具体步骤和方法包括场地勘测、初步设计、挖填平衡计算、设计标高确定和质量控制等。
通过选择合适的高程控制点、确定场地边界标高和调整场地内部标高,可以确保场地平整设计标高的准确性和合理性。
此外,对标高的质量进行控制和监测,是保证工程质量的重要手段。
“用地形图估算场地平整的土石方量”将施工场地的自然地表按要求整理成一定高程的水平地面或一定坡度的倾斜面,这种工作称为平整场地。
在平整场地时,为使填、挖土石方量基本平衡,常要利用地形图确定填、挖边界和进行填、挖土石方量的估算。
场地平整土石方估算最常用的方法是方格网法。
一、将场地平整为水平地面图示比例尺为1:1000的地形图,拟将原地面平整成某一高程的水平面,使填、挖土石方量基本平衡。
方法如下:①绘制方格网。
在地形图上拟平整场地内绘制方格网,方格大小根据地形12344∑⨯+∑⨯+∑⨯+∑⨯=角边拐中设H H H H H n 起伏程度、地形图比例尺以及要求的精度而定。
一般方格的边长为10 m 或20 m (对于一般单体工程,甚至可以为5m ~1m )。
图中方格为20 m ×20m 。
各方格顶点号注于方格网点的左下角,如图中的A 1,A 2,…,E 3,E 4等。
横坐标用阿拉伯数码自左到右递增,纵坐标用大写字母顺序自下(上)而上(下)递增。
② 求各方格顶点的地面高程:根据地形图上的等高线,用内插法求出各方格顶点的地面高程,并注于方格点的右上角,如图所示。
③ 计算设计高程:分别求出各方格四个顶点的平均值,即各方格的平均高程;然后,将各方格的平均高程求和并除以方格数n ,即得到设计高程H 设。
各方格点参加计算的次数分别为:角点(图边往外)高程一次;边点(图边上)高程两次;拐点(图边往内)高程三次;中间点高程四次。
因而设计高程 H 设的计算公式为:根据图中的数据,求得的设计高程H 设=49.9 m ,并注于方格顶点右下角。
④ 确定方格顶点的填、挖高度:各方格顶点地面高程与设计高程之差,为该点的填、挖高度,即:h H H =-设地h 为“+”表示挖深,为“-”表示填高。
并将h 值标注于相应方格顶点左上角。
⑤ 确定填挖边界线:根据设计高程H 设=49.9m ,在地形图上用内插法绘出49.9 m 等高线。
平整场地,开挖土方....工程量快速计算方法!工程量是施工企业编制工程形象进度统计报表,向工程建设投资方结算工程价款的重要依据。
今天我们总结了几方面工程量估算的便捷方法,一起来看吧。
工程量是施工企业编制工程形象进度统计报表,向工程建设投资方结算工程价款的重要依据。
今天我们总结了几方面工程量估算的便捷方法,一起来看吧。
平整场地计算规则:1、清单规则:按设计图示尺寸以建筑物首层面积计算。
2、定额规则:按设计图示尺寸以建筑物首层面积计算。
计算方法:1、清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积。
2、定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积。
注意事项:1、有的地区定额规则的平整场地面积:按外墙外皮线外放2m计算。
计算时按外墙外边线外放2m的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2m的中心线×2=外放2m面积”与底层建筑面积合并计算。
这样的话计算时会出现如下难点:1)划分块比较麻烦,弧线部分不好处理,容易出现误差;2)2m的中心线计算起来较麻烦,不好计算;3)外放2m后可能出现重叠部分,到底应该扣除多少不好计算。
2、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。
开挖土方计算规则:1、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。
2、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。
槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟应算至排水沟外边线。
排水沟的体积应纳入总土方量内。
当需要放坡时,应将放坡的土方量合并于总土方量中。
计算方法:1、清单规则:1)计算挖土方底面积:方法一:利用底层的建筑面积+外墙外皮到垫层外皮的面积。
外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算) 。
场地平整的土方量计算1 .场地平整高度的计算对较大面积的场地平整,正确地选择场地平整高度(设计标高) ,对节约工 程投资、加快建设速度均具有重要意义。
一般选择原则是:在符合生产工艺和运 输的条件下,尽量利用地形,以减少挖方数量;场地内的挖方与填方量应尽可能达到互相平衡,以降低土方运输费用;同时应考虑最高洪水位的影响等。
场地平整高度计算常用的方法为“挖填土方量平衡法”,因其概念直观,计 算简便,精度能满足工程要求,应用最为广泛,其计算步骤和方法如下:(1)计算场地设计标高如图6-2(a ),将地形图划分方格网(或利用地形图的方格网),每个方格的 角点标高,一般可根据地形图上相邻两等高线的标高, 用插入法求得。
当无地形 图时,亦可在现场打设木桩定好方格网,然后用仪器直接测出。
Hn H J 2⑺(叭图6-2场地设计标高计算简图(a )地形图上划分方格;(b )设计标高示意图1-等高线;2-自然地坪;3-设计标高平面;4-自然地面与设计标高平面的交线(零线)一般要求是,使场地内的土方在平整前和平整后相等而达到挖方和填方量平 衡,如图6-2 (b )。
设达到挖填平衡的场地平整标高为 H o ,则由挖填平衡条件,H o 值可由下式求得:Hi\ Hu 「r「LL/a } a }Z H i +2送 H 2 +32; H 3 +4送 H 4H o = --------------------------- --(6-5)式中a ——方格网边长(m );N ——方格网数(个);H l1…H 22——任一方格的四个角点的标高(2 )考虑设计标高的调整值上式计算的H o ,为一理论数值,实际尚需考虑:1)土的可松性;2)设计标高 以下各种填方工程用土量,或设计标高以上的各种挖方工程量;3)边坡填挖土方量不等;4)部分挖方就近弃土于场外,或部分填方就近从场外取土等因素。
考虑 这些因素所引起的挖填土方量的变化后,适当提高或降低设计标高。
两种场地平整土方量计算方法的差异
季中文
【期刊名称】《山西建筑》
【年(卷),期】2003(029)012
【摘要】介绍了两种计算场地平整土方量的方法,并对这两种方法的差异作了分析,提出了产生差异的原因,指出设计等高线是进行场地平整方法中应用最广泛的一种.【总页数】2页(P140-141)
【作者】季中文
【作者单位】盐城建筑工程学校,江苏,盐城,224006
【正文语种】中文
【中图分类】TU198+.6
【相关文献】

1.大型场地平整土方量计算及其设计标高估算 [J], 方俊
