第十二章准备巷道布置及参数分析共100页
- 格式:ppt
- 大小:838.50 KB
- 文档页数:100
带区参数及巷道布置分析包括:分带工作面长度、分带倾斜长度、分带数目和带区走向长度。
1211123457881010工作面长度分带倾斜长度带区走向长度●分带工作面长度(l):同走向长壁工作面。
●倾斜长壁VS 走向长壁◆煤层倾角相对较小时,加大长度有利于发挥先进采煤装备优势;◆煤层厚度和采煤工艺相同时,倾斜长壁工作面相对较长。
●实践情况:一般l ≥150m,甚至l ≥250m。
神东矿区工作面长度l=240~450m。
●分带走向长度(l’):l’=l+2l+l柱巷12112117108I4(a)8I456I12I6217●分带倾斜长度≈工作面连续推进距离,约为上山或下山阶段斜长。
●《煤炭工业矿井设计规范》规定:分带倾斜长度不宜少于工作面一年的连续推进长度。
●一般上山部分倾斜长度宜为1000~1500m 或者更长,下山部分倾斜长度宜为700~1200m 。
分带倾斜长度连续推进距离●一般2-5个分带共用一个煤仓或车场,划为一个带区(n =2-5)。
1267I45I76124,5II 3386′7′8′4′5′9●也可以每个分带有独立煤仓或不设煤仓(n =1)。
IIII109109887766554433221111111212带区走向长度:各分带走向长度之和(nl ’ )。
1211123457881010带区走向长度我国部分煤矿倾斜长壁开采主要参数矿井煤层厚度倾角/°顶板底板采煤工艺推进方向带区走向长/m带区倾斜长/m工作面长/m阳泉一矿中厚4~8 砂页岩砂页岩综采仰1000~1500 1500 120铜川桃园矿薄<10 砂页岩砂页岩炮采仰、俯800~1000 500~1000 70大同永定庄矿厚7 细砂岩粉砂岩综采仰800 790 150松藻打通一矿薄 5 粉砂岩粉砂岩综采仰1000 900~1400 150大同同家梁矿中厚3~4 砂岩粉砂岩综采仰800 750 150~166 大同四老沟矿中厚3~6 砂砾岩砂质页岩综采俯960 1000 107阳泉三矿中厚 5 砂页岩砂页岩综采仰1500 1200 156阳泉贵石沟矿厚5~7 砂页岩页岩综采仰、俯1800 1000 180芙蓉白胶矿中厚8~10 细砂岩黏土岩普采仰1870 970 150古交东曲矿中厚3~8 砂质泥岩砂质泥岩综采俯1000~1700 1300~1800 150~180 晋城凤凰山矿厚1~2 砂页岩页岩普采仰2233 1000 134我国部分煤矿倾斜长壁开采主要参数矿井煤层厚度倾角/°顶板底板采煤工艺推进方向带区走向长/m带区倾斜长/m工作面长/m双鸭山双阳矿中厚10~12 白色中砂岩砂岩综采仰、俯1800 1000 154罗城插花矿薄17 页岩页岩炮采伪仰1000 256 60~70 枣庄陶庄矿厚5~8 石英砂岩砂页岩普采俯1000 500 120徐州权台矿中厚3~6 砂页岩页岩综采俯1500 1015 110鸡西二道河子矿中厚12~17 细砂岩页岩综采俯1000~1200 700~1200 150橙台权家河矿中厚5~11 中粒砂岩粗粒砂岩综采仰1500 800~1000 150兖州南屯矿厚3~7 粉砂岩粉细砂岩综采仰650~1200 1800 142合山东矿中厚4~6 石灰岩鲕状灰岩炮采仰1350 1000 110~125 肥城查庄矿中厚5~7 粉砂岩粉砂岩普采仰350 1200 120~160 神东矿区厚2~3 粉砂岩粉细砂岩综采仰、俯—3000~6000 240~340●开拓巷道1-主井;2-副井;3-风井;4-胶带运输大巷;5-辅运大巷;6-回风大巷●准备巷道7’-带区进风行人斜巷;煤仓●回采巷道7-进风运煤斜巷;8-回风运料斜巷;9,10-工作面9778612345 78107’●前进式:工作面从运输大巷附近向上部或下部边界方向推进。

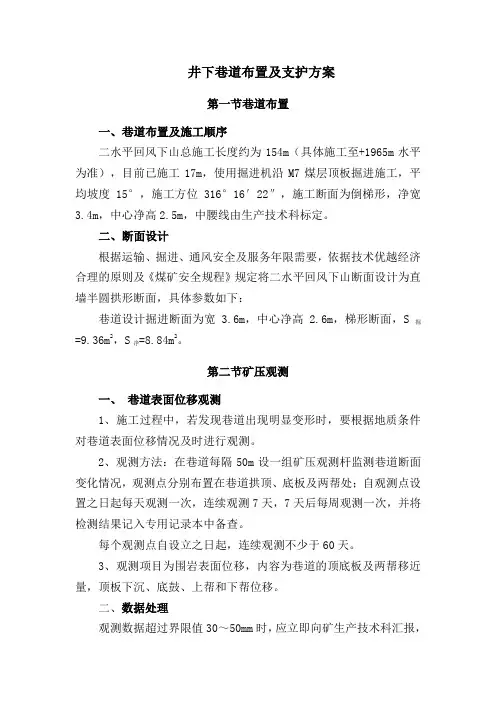

井下巷道布置及支护方案第一节巷道布置一、巷道布置及施工顺序二水平回风下山总施工长度约为154m(具体施工至+1965m水平为准),目前已施工17m,使用掘进机沿M7煤层顶板掘进施工,平均坡度15°,施工方位316°16′22″,施工断面为倒梯形,净宽3.4m,中心净高2.5m,中腰线由生产技术科标定。
二、断面设计根据运输、掘进、通风安全及服务年限需要,依据技术优越经济合理的原则及《煤矿安全规程》规定将二水平回风下山断面设计为直墙半圆拱形断面,具体参数如下:巷道设计掘进断面为宽 3.6m,中心净高 2.6m,梯形断面,S掘=9.36m2,S净=8.84m2。
第二节矿压观测一、巷道表面位移观测1、施工过程中,若发现巷道出现明显变形时,要根据地质条件对巷道表面位移情况及时进行观测。
2、观测方法:在巷道每隔50m设一组矿压观测杆监测巷道断面变化情况,观测点分别布置在巷道拱顶、底板及两帮处;自观测点设置之日起每天观测一次,连续观测7天,7天后每周观测一次,并将检测结果记入专用记录本中备查。
每个观测点自设立之日起,连续观测不少于60天。
3、观测项目为围岩表面位移,内容为巷道的顶底板及两帮移近量,顶板下沉、底鼓、上帮和下帮位移。
二、数据处理观测数据超过界限值30~50mm时,应立即向矿生产技术科汇报,分析原因,采取针对性措施加强巷道支护。
三、软弱破碎顶板的识别标准1、破煤后,顶板高低不平、永久支护后48h顶板有明显开裂、下沉(下沉速度大于5mm/d)、坠网等现象。
2、打锚杆眼时,有堵钎子水孔现象。
3、打锚杆眼过程中发生钎杆向上猛跳现象(即顶板出现中空现象)。
4、顶板为复合顶板,且锚杆机钻进阻力出现忽大忽小现象。
第三节支护设计一、支护形式1、临时支护:该巷采用前探梁作为临时支护。
2、永久支护拟采用锚网+梯子梁+锚索。
二、支护规格(一)临时支护1、采用金属前探梁作为临时支护。
前探梁使用3根完好且管壁壁厚不小于4.5mm,长度为4m的2吋无缝钢管。

煤矿开采学复习大全一、简答题(共 7 小题,每小题 8 分,共 56 分) 1 阶段内划分有几种方法,各有什么特点? 2、矿井巷道分那几类?并举例说明。
3、选择采煤方法应考虑哪些因素?4、选择开拓延深方案的原则和要求是什么?5、采煤作业规程一般包括哪些内容?6、正确合理的准备方式应遵循哪几项原则? 7、矿井技术改造的目的是什么?其内容包括那几个方面?二、论述题(共 4 小题,共 54 分) 1、试述下山开采的主要特点及其应用条件。
(14 分) 2、论述倾斜长壁采煤法的特点及使用条件。
(14 分) 3、论述采区设计的依据、程序和步骤。
(12 分) 4、论述如何确定合理的采区走向长度。
(14 分)三、绘图说明题(共 4 小题,每小题 10 分,共 40 分) 1、绘图说明普采面单体支架布置方式的种类和特点。
2、绘图并说明开采水平大巷布置的种类及特点。
3、绘图说明回采顺序的几种方式和应用情况。
4、绘图并说明单一走向长壁采煤法的主要生产系统、、、、、、小题,一、简答题(共 7 小题,每小题 8 分,共 56 分)简答题( 1、选择采煤方法的影响因素有哪些? 2、选择开拓延深方案的原则和要求是什么? 3、斜井开拓方式的井筒布置有几种?其适用条件如何? 4、简述为什么确定矿井服务年限时要考虑储量备用系数? 5、采区上山布置有哪些类型?采区参数主要包括哪些内容? 6、矿井技术改造的目的是什么?技术改造的内容包括那几个方面? 7、简述仰斜和俯斜开采的特点。
小题,二、论述题(共 4 小题,共 54 分)论述题( 1、论述倾斜长壁采煤方法的优缺点及适用条件。
(10 分) 2、论述矿井几种风井布置方式的特点和适用条件。
(15 分) 3、论述如何合理确定开采水平垂高?(15 分) 4、试述综采放顶煤技术的适用条件。
(14 分)小题,三、绘图说明题(共 4 小题,每小题 10 分,共 40 分)绘图说明题( 1、绘图(剖面图)并说明开采水平大巷布置方式有哪几种? 2、画出立井环行井底车场(大巷采用固定式矿车运输、主井采用箕斗提升)线路布置图,标注并说明图中线路名称,并在图上用符号标明调车方式。

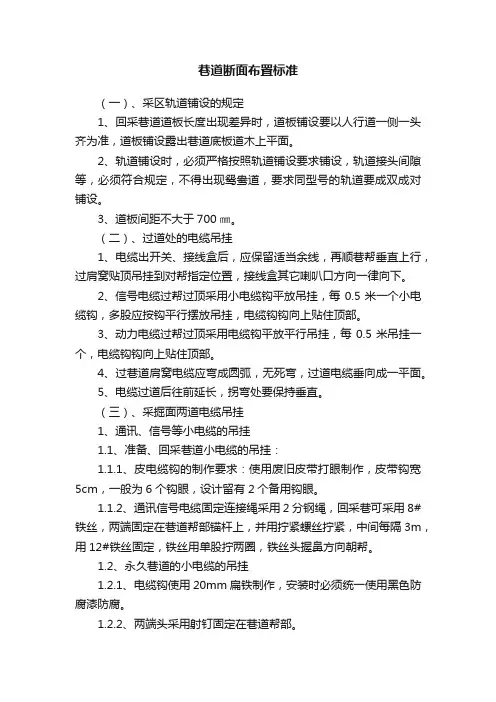

巷道断面布置标准(一)、采区轨道铺设的规定1、回采巷道道板长度出现差异时,道板铺设要以人行道一侧一头齐为准,道板铺设露出巷道底板道木上平面。
2、轨道铺设时,必须严格按照轨道铺设要求铺设,轨道接头间隙等,必须符合规定,不得出现鸳鸯道,要求同型号的轨道要成双成对铺设。
3、道板间距不大于700㎜。
(二)、过道处的电缆吊挂1、电缆出开关、接线盒后,应保留适当余线,再顺巷帮垂直上行,过肩窝贴顶吊挂到对帮指定位置,接线盒其它喇叭口方向一律向下。
2、信号电缆过帮过顶采用小电缆钩平放吊挂,每0.5米一个小电缆钩,多股应按钩平行摆放吊挂,电缆钩钩向上贴住顶部。
3、动力电缆过帮过顶采用电缆钩平放平行吊挂,每0.5米吊挂一个,电缆钩钩向上贴住顶部。
4、过巷道肩窝电缆应弯成圆弧,无死弯,过道电缆垂向成一平面。
5、电缆过道后往前延长,拐弯处要保持垂直。
(三)、采掘面两道电缆吊挂1、通讯、信号等小电缆的吊挂1.1、准备、回采巷道小电缆的吊挂:1.1.1、皮电缆钩的制作要求:使用废旧皮带打眼制作,皮带钩宽5cm,一般为6个钩眼,设计留有2个备用钩眼。
1.1.2、通讯信号电缆固定连接绳采用2分钢绳,回采巷可采用8#铁丝,两端固定在巷道帮部锚杆上,并用拧紧螺丝拧紧,中间每隔3m,用12#铁丝固定,铁丝用单股拧两圈,铁丝头握鼻方向朝帮。
1.2、永久巷道的小电缆的吊挂1.2.1、电缆钩使用20mm扁铁制作,安装时必须统一使用黑色防腐漆防腐。
1.2.2、两端头采用射钉固定在巷道帮部。
1.3、通讯、信号电缆钩的下端距离巷道底板不低于2.0m。
1.4、通讯、信号电缆吊挂皮带钩间距1.5m。
2、工作面进风巷动力电缆钩设5钩,回风巷设4钩。
2.1、电缆钩使用50mm扁铁制作,安装时必须统一使用黑色防腐漆防腐。
2.1、电缆在电缆钩上的布置:高压电缆在上方,低压电缆在下方。
2.2、电缆钩的固定2.2.1、岩巷段:两端头固定于可以专门施工小锚杆。
2.2.2、煤巷段:采用8#铁丝吊挂在巷道的顶部。
第一章1.煤田:在地质历史发展过程中,同一地质时期形成并大致连续发育的含煤岩系分布区称煤田。
2.矿区;统一规划和开发的煤田或其一部分。
3.井田:划给一个矿井(露天矿开采的那一部分煤田称井田或矿田。
4.矿田的范围:指井田沿煤层走向的长度和倾向的水平投影宽度。
6矿山井巷可分为:直立、水平、倾向巷道。
7.直立巷道有:立井、暗立井、溜井。
水平巷道:平硐、大巷、平巷、石门。
倾向巷道:斜井、暗斜井、上、下山斜巷。
8.一个阶段:是在煤田范围内,沿着煤层的倾向,按一定标高把煤层划分为若干个平行于走向的长条部分,每个长条部分称为一个阶段。
9.阶段内再划分:采区、分段、带区式。
10..开采水平:通常将设有井底车场、阶段运输大巷并且担负全阶段运输任务的水平,称为“开采水平”,简称“水平”。
阶段与水平的区别:阶段表示井田的一部分,水平是指布置大巷的某一高标水平面。
广义的水平不仅表示一个水平面,同时也是指一个范围,即包括所服务的相应阶段。
11.矿井主要生产系统:运煤、通风、运料排砰、排水系统。
第二章1.采煤方法: 采煤系统与采煤工艺的综合及其在时空的配合。
2.采煤系统:掘进、回采在时空上的配合。
3.采煤工艺:各种工序在时空上的配合。
4.回采工作面:在采场内进行的煤壁。
回采工作:在采场内,为采煤所进行的破、装、运、支助等工作。
采场:用来直接采取大量煤炭的场所。
5.分层采煤法:倾斜、水平、斜切分层。
第三章1.长壁采煤工作面的采煤工艺:炮采、普采、综采。
炮采:爆破采煤工艺。
普采:普通机械化采煤工艺。
综采:综合机械化采煤工艺。
2.爆破采煤工艺包括:打眼、放炮落煤和装煤、人工装煤、刮板输送机运煤、移置输送机、人工支护和回柱放顶等主要工序。
3.爆破落煤:由打眼、装药、填炮泥、联线及放炮等工序组成。
要求保证规定进度,工作面平直,不留顶煤和底煤,不破坏顶板,和不崩倒支柱和不崩翻工作面输送机, 尽量降低炸药和雷管的消耗。
4.炮眼布置有:单排眼、双排眼、三排眼。
