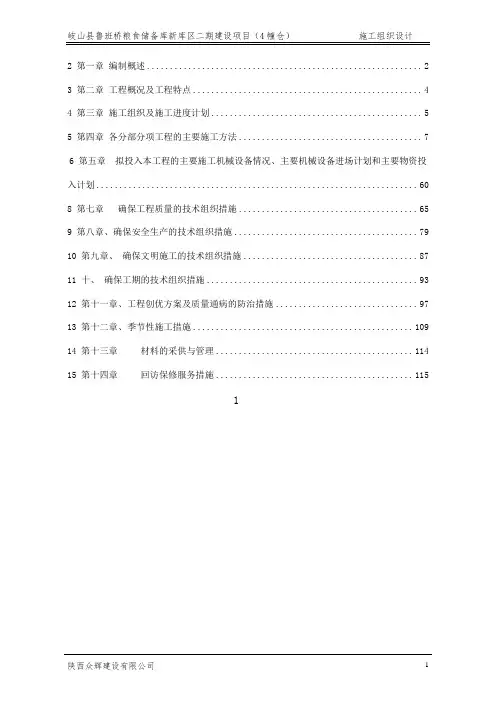

粮食平房仓库设计—拱板(屋盖)部分
- 格式:doc
- 大小:36.50 KB
- 文档页数:8
2 第一章编制概述 (2)3 第二章工程概况及工程特点 (4)4 第三章施工组织及施工进度计划 (5)5 第四章各分部分项工程的主要施工方法 (7)6 第五章拟投入本工程的主要施工机械设备情况、主要机械设备进场计划和主要物资投入计划 (60)8 第七章确保工程质量的技术组织措施 (65)9 第八章、确保安全生产的技术组织措施 (79)10 第九章、确保文明施工的技术组织措施 (87)11 十、确保工期的技术组织措施 (93)12 第十一章、工程创优方案及质量通病的防治措施 (97)13 第十二章、季节性施工措施 (109)14 第十三章材料的采供与管理 (114)15 第十四章回访保修服务措施 (115)12第一章编制概述第1 节编制依据1、岐山县鲁班桥粮食储备库新库区二期建设项目(4幢仓)方案设计图纸、《岐山县鲁班桥粮食储备库新库区二期建设项目(4幢仓)招标文书》及《岐山县鲁班桥粮食储备库新库区二期建设项目(4幢仓)招标答疑书》。
2、岐山县鲁班桥粮食储备库新库区二期建设项目(4幢仓)地质勘察,现场实地调查及踏勘获得的相关资料。
3、建筑工程质量验收规范系列标准,工程建设标准强制性条文,国家及行业现行建筑施工及验收规范和评优标准。
4、《中华人民共和国建筑法》和《湖北省建筑工程管理条例》。
5、我公司多年的施工管理经验及其成熟的质量控制、进度控制、成本控制的技术措施;GB/T19001-ISO9001:2000 标准的质量管理体系。
6、公司在专业技术、机具设备、物资供应等方面的资源情况。
第2节编制内容及范围1.本施工组织设计内容主要包括项目管理机构、目标、施工部署、施工总平面布置、人力及机械配置、主要工程施工方案和方法、质量、安全和文明施工保证及周围环境保护措施等自开工至竣工的全过程组织管理措施。
2.本施工组织设计范围主要包括基础工程、混凝土工程、砌体工程、装饰铺贴工程、水电安装工程的施工。
1.3 编制依据1、岐山县鲁班桥粮食储备库新库区二期建设项目(4幢仓)的招标文件、评标办法、招标答疑会议纪要等文件。
粮食平房仓库设计—拱板(屋盖)部分摘要:本文是继粮食平房仓库设计(排架部分已刊)的屋架部分资料,以后有机会再将其余各分部设计分期刊出,以便与各位同仁相互学习,共勉互励。
关键词:粮食;平房仓库;设计;拱板Abstract: this article is the food bungalow warehouse design (part already bent 6) part of the roof material, after opportunity again the others each division design stage claim to colleagues and learn from each other, and refer mutual encouragement.Keywords: food; Bungalow warehouse; Design; Arch board粮食平房仓项目设计主要包括基础设计,(框)排架设计,(围护)墙设计,拱板设计等,本次着重提供拱板设计资料,以飨读者。
由于编者水平有限,文中难免有错、漏、缺之处,恳请各位同仁、专家、老师给予批评指点为谢。
平房仓拱板设计的基本要求:1、粮食平房仓结构拱板的设计工作寿命应为50年,建筑结构安全等级应为二级,地震作用和抗震措施按《建筑抗震设计规范》GB50011-2010执行。
2、结构设计应从实际出发,合理选择材料、结构方案及构造等,必须满足正常施工及使用过程中的结构强度、稳定及刚度要求,应满足正常维护下的耐久性要求。
3、结构选型应合理。
当采用屋架体系屋盖时,屋架支座下宜布置钢筋混凝土柱,由钢筋混凝土柱承受屋架传来的竖向荷载和柱间连续梁传来的粮食水平压力等荷载;当采用钢筋砼刚架、全钢刚架或钢梁-钢筋混凝土柱组合刚架时,屋盖上的竖向荷载与粮食水平压力等荷载均由刚架承受。
4、平房仓拱板应根据使用要求按承载力极限状态和正常使用极限状态进行设计计算。

粮仓拱板屋盖施工方案1. 概述本文档旨在介绍粮仓拱板屋盖的施工方案。
粮仓拱板屋盖是一种常见的农业设施,具有结构简单、坚固耐用的特点,适用于储存大量的粮食和农产品。
本文将从材料选择、施工步骤等方面进行详细介绍。
2. 材料选择粮仓拱板屋盖的施工材料主要包括以下几种:•钢材:用于拱架的支撑结构,要选用优质的镀锌钢材,能够经受住强风和重负荷的压力。
•彩钢板:用于拱架的覆盖面,具有防水、防火、耐腐蚀等特点,可选择适当厚度的彩钢板。
•锚固件:用于固定拱架和地基的连接部分,选择耐腐蚀的锚固件,确保整个结构的稳定性。
3. 施工步骤3.1 准备工作在进行施工前,需要完成以下准备工作:1.确定粮仓拱板屋盖的设计尺寸和施工方案,并进行必要的结构计算和材料定购。
2.清理施工现场,确保没有杂物和障碍物,以便顺利进行施工作业。
3.2 地基施工1.根据设计要求,进行地基的开挖和平整工作,保证地基的均匀和有一定的承载能力。
2.在地基上进行基础的施工,根据设计要求设置固定点,用以连接粮仓拱架。
3.3 拱架安装1.将预先加工好的钢材按照设计要求进行连接,组装成拱形结构。
2.拱架的两端分别固定在地基上的固定点上,确保拱架的平衡和稳定。
3.4 彩钢板安装1.在已经安装好的拱架上安装彩钢板,以覆盖整个拱架结构。
注意彩钢板的连接处要进行密封处理,以确保防水效果。
2.安装彩钢板的同时,进行彩钢板与拱架的固定,主要采用螺栓和螺帽进行连接。
3.5 完善细节1.对彩钢板的接缝部分进行密封处理,以确保整个屋盖的防水性能。
2.对拱架和彩钢板进行表面处理,如喷涂防腐漆,增强材料的耐久性。
4. 施工注意事项在进行粮仓拱板屋盖的施工过程中,需要注意以下事项:•施工人员必须具备一定的建筑施工经验,并按照相关安全规范进行操作。
•在安装拱架时,要使用专用的吊机或脚手架等设备,保证安全。
•在进行彩钢板安装时,要注意保护好彩钢板的表面,以避免刮伤和损坏。
•在施工过程中,要及时检查和调整拱架的水平度和垂直度,确保整个屋盖结构的稳定性。

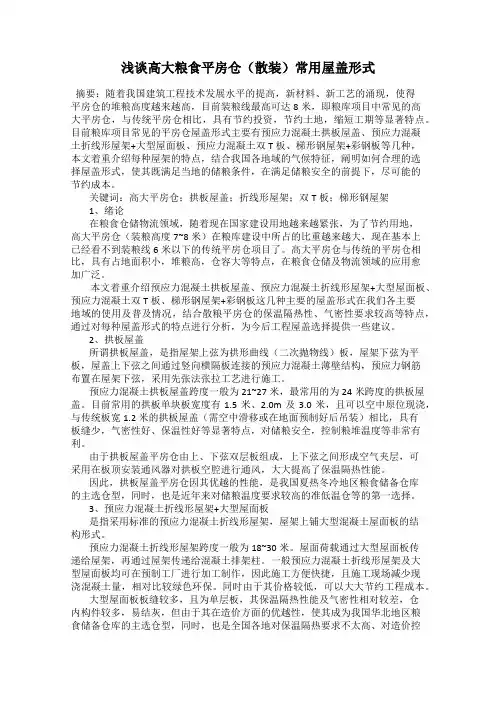

浅谈高大粮食平房仓(散装)常用屋盖形式摘要:随着我国建筑工程技术发展水平的提高,新材料、新工艺的涌现,使得平房仓的堆粮高度越来越高,目前装粮线最高可达8米,即粮库项目中常见的高大平房仓,与传统平房仓相比,具有节约投资,节约土地,缩短工期等显著特点。
目前粮库项目常见的平房仓屋盖形式主要有预应力混凝土拱板屋盖、预应力混凝土折线形屋架+大型屋面板、预应力混凝土双T板、梯形钢屋架+彩钢板等几种,本文着重介绍每种屋架的特点,结合我国各地域的气候特征,阐明如何合理的选择屋盖形式,使其既满足当地的储粮条件,在满足储粮安全的前提下,尽可能的节约成本。
关键词:高大平房仓;拱板屋盖;折线形屋架;双T板;梯形钢屋架1、绪论在粮食仓储物流领域,随着现在国家建设用地越来越紧张,为了节约用地,高大平房仓(装粮高度7~8米)在粮库建设中所占的比重越来越大,现在基本上已经看不到装粮线6米以下的传统平房仓项目了。
高大平房仓与传统的平房仓相比,具有占地面积小,堆粮高,仓容大等特点,在粮食仓储及物流领域的应用愈加广泛。
本文着重介绍预应力混凝土拱板屋盖、预应力混凝土折线形屋架+大型屋面板、预应力混凝土双T板、梯形钢屋架+彩钢板这几种主要的屋盖形式在我们各主要地域的使用及普及情况,结合散粮平房仓的保温隔热性、气密性要求较高等特点,通过对每种屋盖形式的特点进行分析,为今后工程屋盖选择提供一些建议。
2、拱板屋盖所谓拱板屋盖,是指屋架上弦为拱形曲线(二次抛物线)板,屋架下弦为平板,屋盖上下弦之间通过竖向横隔板连接的预应力混凝土薄壁结构,预应力钢筋布置在屋架下弦,采用先张法张拉工艺进行施工。
预应力混凝土拱板屋盖跨度一般为21~27米,最常用的为24米跨度的拱板屋盖。
目前常用的拱板单块板宽度有1.5米、2.0m及3.0米,且可以空中原位现浇,与传统板宽1.2米的拱板屋盖(需空中滑移或在地面预制好后吊装)相比,具有板缝少,气密性好、保温性好等显著特点,对储粮安全,控制粮堆温度等非常有利。
预制拱形屋面板空中平移施工宜宾将被国家粮食储备库扩建工程是国家200亿斤粮库建设工程之一,其屋面结构采用拱形屋面板。
该粮库共四个廒间,每个廒间的平面尺寸为:24x60m工程基础采用钻孔灌注桩,独立基础和条型基础相结合;主体为砖混结构,上部采用拱形屋面板。
该工程施工的重点和难点重要为屋面结构的拱形屋面板,板设计长度为24米,宽1.19米,拱板矢高1.90米,板厚度45毫米,设计采用直径6.5毫米的高碳钢丝作为预应力筋,拱板为先张法预应力构件。
单块拱形屋面板的混凝土方量为5.35立方米,折合重量为13吨。
1、施工方案的选择根据拱形屋面板的设计图纸要求和工程施工经验,一般可以采用两种施工方法:一是采取预制吊装施工,一是采取屋面空中预制平移就位。
明晰两种施工方法的有缺点可以选择经济高效和技术先进施工方法:1)预制吊装施工方法的特点是:施工速度快、须占用一定的预制场地、使用大型吊装设备和运输车辆、需要修筑吊装装用道路、吊装安全控制事项多、吊装工程中构件容易受到破坏。
2)空中预制平移就位施工方法的特点是:施工速度慢、不占用结构以外的施工场地、无虚动用大型的吊装机械和运输设备、无需增加道路等设施、平移就位安全、构件以外破坏小。
本工程设计单位出于对构件安全和工程质量的考虑,对于拱形屋面板建议采用空中预制平移就位的施工方法。
根据上述两类施工方法的特点,我们在实际施工过程中采纳设计单位建议:采用空中预制平移就位。
平移就位的施工方法为近年来钢结构工程施工中经常采用的施工方法,但是由于构件采用材质和是方法的不同,预应力混凝土构件的平移就位还要考虑到:结构混凝土的强度、拱板脱模、平移设备和工具等问题。
考虑构件的重量为13吨,构件的平移采用特制的小车人工平推就位即可,装载和就位卸载均使用千斤顶即可。
2 施工方案设计1)构件脱模采用空中预制的拱形屋面板脱模时不能采用常规的汽车吊(履带吊),否则也就失去了空中预制和平移的意义。

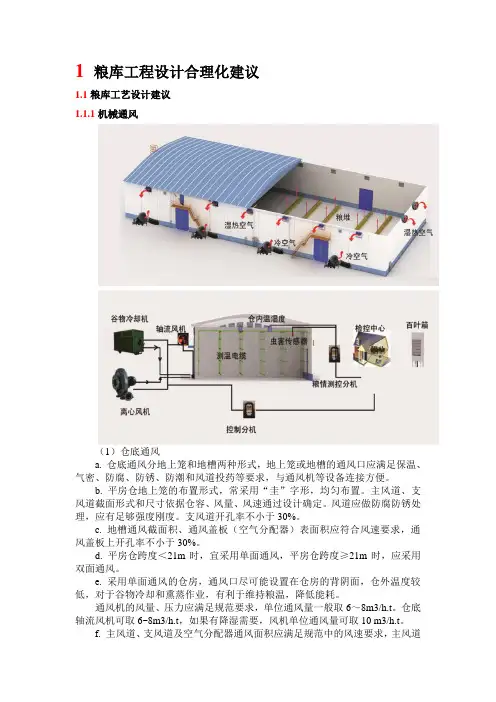

1 粮库工程设计合理化建议1.1粮库工艺设计建议1.1.1机械通风(1)仓底通风a. 仓底通风分地上笼和地槽两种形式,地上笼或地槽的通风口应满足保温、气密、防腐、防锈、防潮和风道投药等要求,与通风机等设备连接方便。
b. 平房仓地上笼的布置形式,常采用“圭”字形,均匀布置。
主风道、支风道截面形式和尺寸依据仓容、风量、风速通过设计确定。
风道应做防腐防锈处理,应有足够强度刚度。
支风道开孔率不小于30%。
c. 地槽通风截面积、通风盖板(空气分配器)表面积应符合风速要求,通风盖板上开孔率不小于30%。
d. 平房仓跨度<21m时,宜采用单面通风,平房仓跨度≥21m时,应采用双面通风。
e. 采用单面通风的仓房,通风口尽可能设置在仓房的背阴面,仓外温度较低,对于谷物冷却和熏蒸作业,有利于维持粮温,降低能耗。
通风机的风量、压力应满足规范要求,单位通风量一般取6~8m3/h.t。
仓底轴流风机可取6~8m3/h.t,如果有降湿需要,风机单位通风量可取10 m3/h.t。
f. 主风道、支风道及空气分配器通风面积应满足规范中的风速要求,主风道风速一般在12m/s以下,最大不超过15m/s;支风道风速一般在6m/s以下,最大不超过9m/s;空气分配器表观风速推荐在0.1m/s~0.15m/s。
(2)仓上通风平房仓上部通风,一般采用轴流风机,风机宜安装在山墙或檐墙上,位置尽可能高。
对于拱板平房仓,要注意仓顶空腔内积热的排除。
a. 粮堆的局部处理:库里可根据需要配置粮堆局部处理机,主要用于局部通风降温,解决粮堆内局部发热问题。
b. 有条件的粮库可采用智能化通风,可自动检测粮情和判断通风条件,自动控制通风设备与设施的开启和关停,实现机械通风作业自动化。
1.1.2环流熏蒸(1)环流装置由专用环流风机、环流管道、阀门等组成。
环流熏蒸风机应具有防爆功能。
当平房仓通风风道为双面时,熏蒸环流装置也应双面布置。
一般25m直径以上的浅圆仓设2套环流装置。

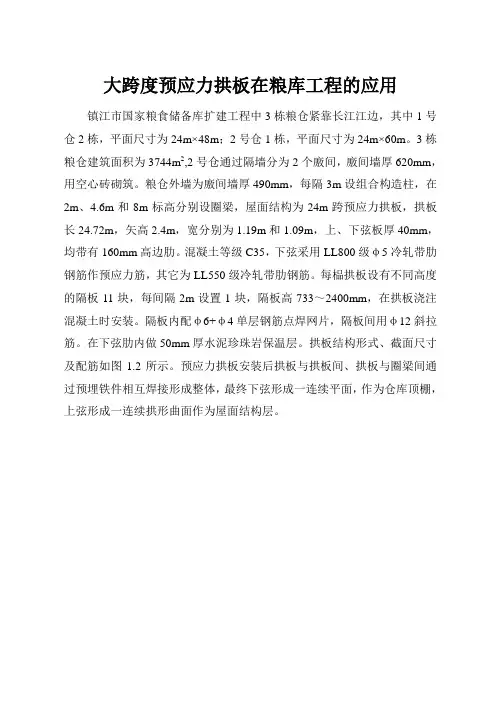

大跨度预应力拱板在粮库工程的应用镇江市国家粮食储备库扩建工程中3栋粮仓紧靠长江江边,其中1号仓2栋,平面尺寸为24m×48m;2号仓1栋,平面尺寸为24m×60m。
3栋粮仓建筑面积为3744m2,2号仓通过隔墙分为2个廒间,廒间墙厚620mm,用空心砖砌筑。
粮仓外墙为廒间墙厚490mm,每隔3m设组合构造柱,在2m、4.6m和8m标高分别设圈梁,屋面结构为24m跨预应力拱板,拱板长24.72m,矢高2.4m,宽分别为1.19m和1.09m,上、下弦板厚40mm,均带有160mm高边肋。
混凝土等级C35,下弦采用LL800级φ5冷轧带肋钢筋作预应力筋,其它为LL550级冷轧带肋钢筋。
每榀拱板设有不同高度的隔板11块,每间隔2m设置1块,隔板高733~2400mm,在拱板浇注混凝土时安装。
隔板内配φ6+φ4单层钢筋点焊网片,隔板间用φ12斜拉筋。
在下弦肋内做50mm厚水泥珍珠岩保温层。
拱板结构形式、截面尺寸及配筋如图1.2所示。
预应力拱板安装后拱板与拱板间、拱板与圈梁间通过预埋铁件相互焊接形成整体,最终下弦形成一连续平面,作为仓库顶棚,上弦形成一连续拱形曲面作为屋面结构层。
1 工程特点和难点(1)预应力拱板是一种薄壁板型结构,要求拱板上弦拱面弧度一致,模板支设难度较大。
(2)由于板厚仅40mm,钢筋保护层厚度要求15mm,施工精度要求高,钢筋保护层的充许误差仅2.5mm。
且要求预应力筋必须逐盘检验其强度,张拉后应逐根检验实际建立起的预应力值。
锚夹具的选用也是个难题。
(3)拱板长达24.72m,必须在现场制作。
制作前必须建造临时台座和台面,台座的刚度须满足拱板制作时预应力值的准确建立。
(4)根据工程位置和现场条件,拱板分3块场地制作,在场地小、拱板长的条件下,给拱板运输吊装和就位都带来了困难。
2 拱板制作2.1 拱板制作工艺流程台座制作(同时预制隔板)弹线、刷隔离剂预应力筋布设搭设钢管支架及上弦模板安装安装隔板钢筋张拉、检测绑扎上弦钢筋及支设肋部边模板浇筑混凝土、养护(试块制作、试压)放松预应力焊接斜拉钢筋。

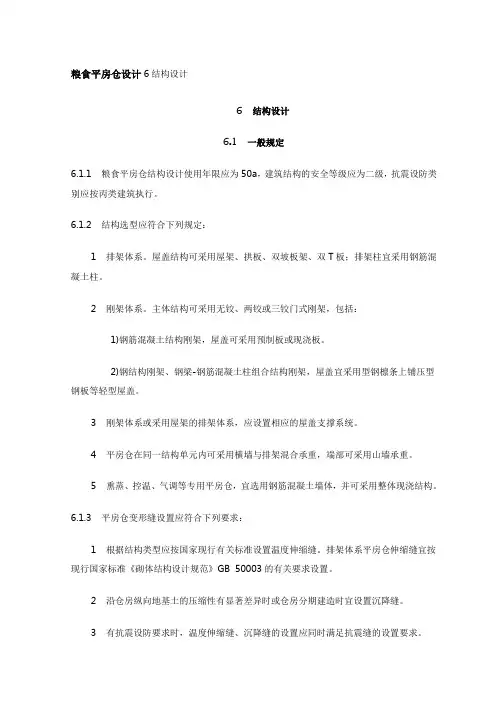

粮食平房仓设计6结构设计6 结构设计6.1 一般规定6.1.1 粮食平房仓结构设计使用年限应为50a,建筑结构的安全等级应为二级,抗震设防类别应按丙类建筑执行。
6.1.2 结构选型应符合下列规定:1 排架体系。
屋盖结构可采用屋架、拱板、双坡板架、双T板;排架柱宜采用钢筋混凝土柱。
2 刚架体系。
主体结构可采用无铰、两铰或三铰门式刚架,包括:1)钢筋混凝土结构刚架,屋盖可采用预制板或现浇板。
2)钢结构刚架、钢梁-钢筋混凝土柱组合结构刚架,屋盖宜采用型钢檩条上铺压型钢板等轻型屋盖。
3 刚架体系或采用屋架的排架体系,应设置相应的屋盖支撑系统。
4 平房仓在同一结构单元内可采用横墙与排架混合承重,端部可采用山墙承重。
5 熏蒸、控温、气调等专用平房仓,宜选用钢筋混凝土墙体,并可采用整体现浇结构。
6.1.3 平房仓变形缝设置应符合下列要求:1 根据结构类型应按国家现行有关标准设置温度伸缩缝。
排架体系平房仓伸缩缝宜按现行国家标准《砌体结构设计规范》GB 50003的有关要求设置。
2 沿仓房纵向地基土的压缩性有显著差异时或仓房分期建造时宜设置沉降缝。
3 有抗震设防要求时,温度伸缩缝、沉降缝的设置应同时满足抗震缝的设置要求。
6.1.4 平房仓结构应根据使用过程中在结构上可能同时出现的作用按承载能力极限状态和正常使用极限状态进行设计。
6.1.5 平房仓结构按承载能力极限状态设计时,应采用荷载效应的基本组合和结构抗力设计值进行设计。
6.1.6 平房仓结构按正常使用极限状态设计时,应根据不同设计要求采用相应的荷载效应组合,进行地基变形、结构构件变形及裂缝宽度验算。
6.1.7 湿陷性黄土、膨胀土、冻土及冻胀土地区的平房仓,其结构设计除应符合本规范规定外,尚应符合国家现行有关标准的要求。
6.2 结构计算6.2.1 排架结构体系平房仓,宜按考虑空间作用的平面排架进行内力分析;当柱为一次变截面柱时,应按二阶柱平面排架考虑。
6.2.2 刚架结构体系平房仓,应根据节点构造情况,按两铰、三铰或无铰刚架进行内力分析。

平房仓粮库工程拱板的空中滑移工法平房仓粮库工程拱板的空中滑移工法一、引言平房仓粮库工程是农业综合开发的重要组成部分,也是现代农业高效运作的重要保障。
平房仓的拱板结构是平房仓粮库中最关键的一部分,它的施工质量直接影响仓库的使用寿命和安全性能。
为了提高施工效率和质量,减少人力和时间成本,空中滑移工法应运而生。
本文将详细介绍平房仓粮库工程拱板的空中滑移工法。
二、空中滑移工法的定义和原理空中滑移工法是一种特殊的施工方法,它通过特殊的设备将已浇筑好的混凝土板从一个位置平稳地滑移到另一个位置,以实现板块的精确定位和拱板的整体施工。
其原理主要有两个方面:1. 利用滑移设备:空中滑移工法主要依靠专用的滑移设备,包括纵向桥车和横向滑滚轨道。
通过这些设备,可以实现拱板的全程滑移和精确定位,确保拱板施工的一致性和稳定性。
2. 利用滑移液压系统:滑移液压系统是空中滑移工法的核心。
它通过液压系统驱动板块的滑移和定位,包括液压油缸、液压阀门和液压控制系统等。
通过控制这些液压元件的工作,可以实现拱板的高效而精确的滑移。
三、空中滑移工法的施工流程空中滑移工法的施工流程主要包括以下几个步骤:1. 准备工作:施工前需要对施工现场进行准备,包括清理施工区域、搭设滑移设备和安装滑移液压系统等。
2. 拱板的制作与浇筑:根据设计要求,制作好待滑移的拱板,并进行养护。
在适当的时机,将拱板浇筑在指定位置。
3. 滑移设备的安装:在拱板浇筑完成后,安装纵向桥车和横向滑滚轨道等滑移设备,并保证其水平度和稳定性。
4. 液压系统的连接与调试:将滑移液压系统的各个部件连接好,并进行调试和测试,确保其正常运行。
5. 待滑移拱板的定位:根据设计要求和施工方案,确定待滑移拱板的位置和方向,并进行定位。
6. 滑移过程的控制:通过液压控制系统,调节滑移速度和方向,实现拱板的滑移。
同时,通过监测和控制系统,实时了解拱板的滑移情况和水平度。
7. 滑移完成后的处理:滑移完成后,对滑移设备进行拆卸和清理,对拱板进行检查和修复,确保施工质量。

咸阳市粮食储备库拱板屋架施工第32卷第3期2006年2月山西建筑SHANXIARCHITECTUREV01.32No.3Feb.2006?151-文章编号:1009.6825(2006)03—0151.02成阳市粮食储备库拱板屋架施工李红飞摘要:介绍了成阳市粮食储备库拱板屋架的施工机具设备以及操作要点,探讨了拱板在屋面预制施工中的关键环节,并提出了操作要点,保证了工程的施工质量.关键词:拱板屋架,预应力施工,屋面预制中圈分类号:Tu756.43文献标识码:A1工程概况本工程为两座单层粮仓,砖混结构,轴线平面尺寸分别为78.84m×21m和60m×21m.檐高8.0m,屋盖采用先张法预应力钢筋混凝土拱板屋架.其混凝土强度等级为C40.拱板屋架78m仓65榀,60m仓50榀,跨度21m,拱板长22m.该屋架的下弦底板配24中z5冷轧带肋预应力钢筋,下弦底板两侧肋各配5士z5冷轧带肋预应力钢筋,分布筋为士b4@200冷拔低碳钢丝.每榀屋架上下弦板竖向连接采用11块隔板连接,隔板之间采用800级2中14冷轧带肋钢筋依靠中14花篮螺栓拉结,下弦板厚40n咖.本工程已于2000年3月竣工.2拱板屋架的预应力施工2.1张拉设备1)台座:是先张法生产的主要设备之一.它承受预应力筋的全部张拉力,因此.台座应有足够的强度,刚度和稳定性,见图1. 150×1505锕扳垫块图1预应力台座示意图集中在接线盒周边.处理办法:板底用钢丝刷刷毛,水泥浆涂刷一遍,掺l0%(5%)107胶,用1:2水泥砂浆整体抹面10mm~15mm,抹光压实,以保证其有效厚度.6结语浇钢筋混凝土楼,屋面板的裂缝,部分混凝土部位的疏松,钢筋保护层的不合格等质量缺陷问题的发生是目前我国建筑工程2)张拉设备:拱板施工采用先张法施工工艺,单根冷轧带肋钢筋张拉采用电动卷扬张拉机,本工程选用的张拉设备张拉能力不小于15kN.3)弹簧测力计的标定.采用弹簧测力计应在压力试验机上标定.重复三次后取其平均值,给出弹簧压缩变形值与荷载对应关系的标定曲线,以供张拉时使用.标定张拉设备用的试验机或测力计精度不得低于±2%.4)钢筋应力测定仪.为了确保张拉时预应力钢筋达到张拉应力设计标准值,钢筋张拉时预应力检测采用杭州新华无线电厂制造SYC-18D智能型钢筋测力仪,对张拉钢筋进行检测,以保证张拉质量.5)预应力筋的夹具采用锥销夹具.6)梳筋板.7)张拉设备使用要求:施加预应力用的张拉设备,仪表和施工机具,应由经过有关专业培训学习过的专业人员使用和管理, 并应定期维护和标定(校检).2.2预应力钢筋下料成盘钢筋应先在调直机上调直,采用等长下料法按"应力下料法",即将钢筋用一固定的力拉紧,在固定力拉紧状态下量出所需要的长度,然后放松,用剪丝钳切断,就能达到等长一致.2.3预应力钢筋铺设台座台面在铺放钢筋前应涂隔离剂,隔离剂不应沾染钢筋,以免影响钢筋与混凝土的粘结.如果预应力筋遭受污染,应使用适当的溶剂加以清洗干净,在生产过程中,应防止雨水冲刷台面上隔离剂.预应力筋采用人工铺设,电动卷扬机张拉施加一定应中较为普遍的质量通病,以上从设计,材料,施工三个方面结合施工实践,总结出处理解决的方案.通过实践证明,该处理方案能够较好地处理以上质量缺陷.参考文献:[1]GB50300.2001,建筑工程施工质量验收统一标准[S].[2]GB50204—2002,混凝土结构工程施工质量验收规范[S].Measm'estodealwitllthequalitydefectsofcast-in-sitereinforcedconcretemembers SHENJOan-fuAbstract:Fromthree~pects:design,materialandconstructionthequalitydefectsproducedin cast—in-sitereinforcedconcretemembersinone apartmentforthesinglesuchascracks,loosenedconcreteandunqualifiedcovertoreinforcem entlateanalyzed;attheSametimecorrespondingcourlte_wtleasures,areproposed,whichbaseduponconstructionandtakethedesignandmat erialqualityinconsiderationinordertOresolvequail—typroblems.Keywords:crack,barebar,coverofreinforcement,l0Dsepart收稿日期:2oo508.29作者简介:李红飞(1970-),男,工程师,陕西自云建筑工程有限公司,陕西西安710061..第32卷盎g3152智山西建筑20062-?年月蜩心力脱离台面.2.4预应力钢筋张拉1)张拉前的准备工作:a.确定张拉力和超张拉力分别为10.99kN和11.5395kN.b.张拉设备必须配套校验,配套使用.其测力误差不得超过3%.校验期限不超过三个月.当张拉设备如有反常或检修时,应重新校验,校验设备的精度不得低于2级.c.钢筋调直后,按次序铺嵌在台座两端的梳筋板上,钢筋与钢筋必须平行,不得交错.d.在拱板屋架端模板的外侧,用直径与混凝土保护层厚度相等的光圆钢筋将预应力钢筋垫起,以保证保护层厚度的设计要求.2)预应力钢筋张拉方法:预应力钢筋采用电动卷扬张拉机单根对称张拉,张拉顺序为从中间到两边,从下到上.弹簧测力计测力,锥销夹具锚固.3)钢丝装拉程序:预应力钢筋宜采用一次张拉程序,0—1.03%~1.05锚固,即0 —576.8N/ram2~588N/nm12.4)预应力钢筋张拉值校核:预应力钢筋张拉时,伸长值应做伸长校核,钢筋张拉锚固后,应采用钢筋内力测定仪检查钢筋的预应力值,其偏差小于设计规定相应阶段的预应力值的±5%.2.5预应力钢筋放张1)放张顺序:为防止放张过程中构件产生弯曲,裂纹和预应力筋断裂,放张宜从上向下,从两边向中间同时放松,对称进行. 2)放张方法:预应力钢筋的放松采用钢丝钳剪断钢筋,两手用力要均匀,不得采用扭断办法,放张工作应缓慢进行,防止冲击. 3)放张注意事项:a.预应力筋放张时,混凝土强度应达到设计强度的100%.b.放张前拆除侧模板,使构件自由压缩.c.放张时,应测定钢筋往混凝土内的回缩值,回缩值不应大于1.2ITRTI.d.放张过程中,必须由专人负责填写放张记录表.3拱板在屋面预制施工3.1拱板底模做法1)底模支架设置满堂架,钢管规格似8×3.5,扣件采用AQL的直角扣件,旋转扣件,对接扣件,满堂架基础生根在已做成的设计室内地面上.钢筋架步距1.5rll,共5步架,钢筋下三步架纵横杆间距1.2×1.8ITI,上二步架纵横杆间距1.2×0.91TI,满堂架满拉扫地杆,同时平行于④轴,每1.81TI设斜撑一道,架子两端及转角处设剪力撑,满堂架四周与墙锚拉,间距1.81TI,梅花形布置.2)每榀拱板下用1O根钢管顶撑圈梁,然后用40×100的木楞满铺其上,底模采用厚10mm多层板.3.2拱板模板上弦板底模板侧模首先在平地上放样,放样必须由专业人员施放.上弦板底模采用定型木模板,上下弦侧模板采用木模板,混凝土强度达到设计强度30%以上,拱板侧模可拆模;混凝土强度达到设计强度100%方可拱板起顶,上弦底模拆除.3.3钢筋制作绑扎要求拱板钢筋应充分调直,不能有弯曲和锈蚀,钢筋加工允许偏差要符合JGJ一95表6.2.4规定,所有交叉点处应用22号铁丝绑扎牢固,不能有松动,网片筋应方正规矩,拱板梁采用通长钢筋,绑扎结点,绑扎网和绑扎骨架的允许偏差要符合JGJ一95表6.3.2 规定.3.4隔板安装隔板先在平地上预制好,然后安装.安装时用30×30×50混凝土垫块(垫块强度C40)垫起,将隔板锚固钢筋与拱板钢筋网片绑扎.3.5混凝土浇筑1)混凝土在运输过程中应保持其均匀性,同时要具有浇筑要求的坍落度,如有离析应进行二次搅拌.2)拱板混凝土采用平板振动器,边肋混凝土采用插入式振动器,振捣时每一振点的振捣延续时间应使混凝土捣实至表面呈净浆和不再沉落,采用插入式振捣器时其移动间距应不大于作用半径的1.5倍,应避免碰撞钢丝,模板;采用平板振捣器时其移动间距应能保证平板覆盖已振实部分的边缘.3)浇筑时,每个构件应一次浇筑完成,不允许留施工缝.浇筑方向:从两端向中部浇筑,等达到拱板混凝土设计强度的30%以上时方可拆除侧模.浇筑时,粉刷工应随时抹平,原浆压光.混凝土浇筑完后要及时适时养护,用塑料纸,草帘做双层覆盖保温,以免曝晒和雨水冲刷.浇水次数应保持混凝土具有足够的湿润状态,养护用水为饮用水.当混凝土强度达到设计强度标准值75%以上时方可停止浇水养护.4拱板在屋面预制及就位拱板预制时,采用隔一跳打法.1)大量生产之前,先在地上同条件,同预制方案制作一榀进行荷载,运输等试验,合格后方可大量生产.2)当圈梁达到设计强度C30,才能进行拱板预制应力张拉.3)拱板就位应逐件就位,当拱板屋架混凝土强度达到设计强度开始就位,由预制位置的另一端依次就位.4)拱板就位施工顺序:起顶一放滑轮车一运输一临时固定一校正一最后固定.a.起顶:每榀拱板在台座圈梁上设置预留洞,放置液压千斤顶四台,每边两台.液压千斤顶型号为QYLIOT,液压千斤顶起顶垫块为120×120×10钢板,当拱板混凝土强度达到设计强度的100%才能起顶.b.放滑轮车;液压千斤顶顶起一定高度后,放置专用滑轮车,落下千斤顶,滑轮车下用300×2500×10钢板两块,在拱板移动过程中,交替使用.e.运输:在山墙圈梁交④,⑧轴上分别埋设两根se18锚拉钢筋环,用于固定手动葫芦.拱板中心埋设中10的拉环,拉环距拱板边500mm,然后用手动葫芦沿④,⑧轴线匀速拉拱板,一直到拱板就位位置.⑧,⑧轴拉力均匀一致,到设计位置后,用千斤顶起顶拱板,取走滑轮车及钢板,落下拱板.d.运输拱板前应严格控制拱板中心线,用墨线弹于相应墙上.拱板预制中心线与控制中心线重合,然后临时固定.e.校正,最后固定:拱板主要校正垂直偏差,检查时采用线锤或经纬仪,校正无误后,立即将拱板支座处预留钢销与顶圈梁预留孔插牢,用高强砂浆灌注.预应力拱板施工在当时还没有成熟的方案,而且在圈梁上预应力张拉,拱板预制技术难度大,通过本方案施工取得了良好效果,本工程竣工验收优良,投入使用后未出现质量问题. ConstructionofarchrooftrussofgrainreservedepotinXianyangLIHong-feiAbstract:ThemachineryusedintheconstructionofarchrooftrussofgrainreservedepotinXia ny~mgaswellasoperationkeypointsareintro—duced.Criticaloperationofarchbarinroofprecastingisdiscussed.Inaddition,correspondin goperationkeypointsareproposedtoensurecon—structionquality.Keywords:archrooftruss,prestressconstruction,roofprecasting。
22米宽24米跨屋盖拱板结构支撑系统施工方案及稳定性计算书第一部分:高架预制平台施工方案一、工程概况1、工程名称:安康市粮食局粮食储备库拱板平房仓工程。
2、工程地点:安康市汉滨区张滩镇奠安村。
3、结构类型:本工程为钢筋混凝土排架结构,屋面为预应力砼拱板结构。
4、建筑面积:总建筑面积为3栋*1440M2。
5、结构设计:抗震设防烈度为7度,基础形式:1-02#、1-04#为钢筋砼桩基础、1-06#为钢筋砼独立基础。
二、编制依据1、《建筑施工安全检查标准》JGJ-2011;2、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011;3、《建筑施工高处作业安全技术规范》JGJ80-91;4、施工图纸;5、本工程基础地基承载力检测报告;三、脚手架材料要求1)、拱板预制平台脚手架杆件,采用外径48mm、壁厚3.0mm的焊接钢管,其力学性能应符合国家现行标准《碳素结构钢》GBT700中Q235A钢的规定,用于立杆、大横杆、斜杆的钢管长度为4-6米,使用的钢管不得有弯曲、变形、开焊、裂纹等缺陷,并涂防锈漆作防腐处理,不合格的钢管决不允许使用。
2)、扣件使用生产厂家合格的产品,并持有产品合格证,扣件锻铸铁的技术性能符合《钢管脚手架》JGJ130-2011规定的要求,对使用的扣件要全数进行检查,不得有气孔、砂眼、裂纹、滑丝等缺陷。
扣件与钢管的贴合面要严格整形,保证与钢管扣紧的接触良好,扣件夹紧钢管时,开口处的最小距离不小于5mm,扣件的活动部位转动灵活,旋转扣件的两旋转面间隙要小于1mm,扣件螺栓的拧紧力距达65N/M时扣件不得破坏。
3)、预制平台工作层,平台架顶层搭设纵横向分别为700*700MM的钢管网架,其上采用50mm*70mm托木横向间距≯200mm设置,上铺设厚度≮12mm厚的建筑用木工板或竹胶板钉牢固,要求施工层表面模板必须水平、且平整无翘曲。
四、施工措施结合本工程结构形式、实际施工特点,每座预制工作平台浇筑六榀,仓内每座预制平台(12mX24m)约288m2。
粮食仓库拱板屋面施工小结近年来施工的广西南宁中转粮库、某军用粮库和融安粮库等现浇薄壁钢筋混凝土拱板结构屋面的工程。
这种结构跨度大,板厚薄,节点多,施工难度较大,技术要求较高,工序搭接环环相扣,要求严谨,不可粗心大意。
现以融安粮库工程的4号仓为例,将此类工程结构施工体会小结如下:现浇拱板混凝土屋面由上弦板与下弦板加隔板组合现浇而成。
融安粮库工程仓库廒间的长度为54米,其屋面跨度为20m,下弦拱板厚40mm、上弦拱板厚50mm、隔板的厚度60mm都属于薄板钢筋混凝土结构,如图:现浇拱板屋面混凝土施工过程是整个工程的施工重点,施工过程的技术含量较高,现浇拱板模安装、隔板安装、薄板混凝土浇筑等施工起来具有一定的难度,与其它楼房楼板相比,施工方法、施工顺序均有不同,每一个过程均要求作业队组工人要有较高技术水准。
整个屋面拱板的施工顺序为:预制隔板预制上弦拱模板→大平面底下弦模板安装放线→分组绑扎下弦板钢筋→分组安装隔板→分组安装上弦拱板模→安装上弦板钢筋分组浇筑混凝土。
一、下弦大平面底板模板拱板屋面属大跨度结构,其支撑系统要用扣件式钢管满堂架作支撑,高大模板支撑方案须经过专家论证,现场要严格按照专项施工方案搭设支撑架体。
拱板底模搭设按跨度的3‰起拱,如跨度20米,那么檐墙处的模板面与拱板正中间的模板面高差即为60mm,此处起拱计算较容易出错,按常规宽高比计算容易算成高差只有30mm。
下弦底板模板安装时,模板与模板之间的交接缝要故意留2㎜的空位,不可完全密拼,主要是防止模板经淋水后膨胀隆起,造成下弦板混凝土偏差。
二、隔板(如下图)隔板是现浇拱板混凝土屋面的重要组成部分,隔板的制作必须提前30天以上进行预制,其混凝土强度达到100%后方可进行搬运及安装。
隔板的细石混凝土强度等级为C30,板的厚度一般为60mm,按隔板高度的不同一般有4-6种规格。
制作的时候须找一块平坦的大面积的水泥地面上进行,先按图在地面上架好隔板的外边模,加装两层预先焊好成型的隔板钢筋网片后,再放入隔板内模,固定好隔板内外边模,垫好钢筋网片的垫块后方可进行隔板细石混凝土施工。
粮食平房仓设计规范1 总则1.0.1 为在粮食平房仓设计中贯彻执行国家技术经济政策;做到符合储粮要求、作业合理、技术先进、经济适用,制定本规范。
1.0.2 本规范适用于储存各种原粮、成品粮的平房仓设计。
1.0.3 粮食平房仓分类:1 按堆装形式可分为散装仓和包装仓;2 按使用功能可分为收纳仓、中转仓、储备仓、成品仓等;3 按温度控制要求可分为常温仓、准低温仓(15??t?20?)、低温仓(t,15?)。
1.0.4 应根据安全储粮与作业要求采取相应工艺及粮情检测设施,应采用不污染环境与粮食的科学保粮新技术和新方法。
1.0.5 应优先采用环保型及对保护生态环境有益的新型建筑材料。
1.0.6 粮食平房仓设计除应满足本规范外,尚应符合国家现行的有关规范、标准的规定。
2 术语、符号2.1 术语2.1.1 粮食平房仓 grain storehouse用于储存粮食且满足储粮功能要求的单层房式建筑物。
2.1.2 粮堆机械通风 machinery ventilation of grain pile利用风机产生的压力将外界低温空气送入粮堆,促使粮堆内外空气进行湿热交换,降低粮堆内的温度与水分,增进储粮稳定性的一种储粮技术。
2.1.3 粮层阻力 resistance of grain layer气流穿过粮层时的压力损失。
12.1.4 空气分配器 air divider在机械通风中用于将风道内的空气向粮堆内均匀通风的部件。
2.1.5 粮面表观风速 wind speed of grain surface气流穿过粮堆(粮层)表面的速度,即每秒钟内通过每平方米粮堆表面的气流量。
2.1.6 环流熏蒸 circulating fumigation通过强制性的气体循环,促进熏蒸气体在粮堆中均匀分布,达到有效杀死粮堆中害虫的熏蒸方法。
2.1.7 粮食孔隙度 void space of grain粮堆内颗粒间空隙的总体积占粮堆体积的百分比。
粮库类拱形屋顶光伏项目设计方案2016年国家发改委、国家粮食局印发《粮食行业“十三五”发展规划纲要》通知,此前网传的“仓顶阳光工程”示范正式被写入规划。
文件纲要提出:十三五期间发展绿色环保新型粮食产业,充分利用粮库设施资源和条件,引导社会投入,支持粮食企业加快实施“仓顶阳光工程”示范,争取到 2020 年装机容量达到 1GW。
2XXX年X月XX 省XX市印发《XX市“仓顶阳光工程”实施方案》,文件中明确“十X五”期间全市粮食系统力争完成50MW光伏发电装机容量建设,2XXX 年全市粮食系统光伏发电装机容量力争达到17MW以上。
随着我国经济的快速发展,经济增长与资源耗费和环境污染之间的矛盾愈发突出,自然资源的可持续利用已成为经济社会持续发展的关键,经济再生产越来越依赖于自然生态环境的优化和再生产。
光伏电站的建设,正在把保护环境、优化生态与提高效率、发展经济统一起来,提高了资源配置的高效性,促进了资源的可持续供给。
在政策的指导下,粮库屋顶的光伏电站的建设有利于在持续利用资源的基础上,在资源环境与经济协调发展的过程中,实现经济效益最大化、生态效益最大化和社会效益最大化,是发展地区绿色经济的需要。
粮仓简介粮仓是重要的储粮设施之一,粮仓的结构和性能优劣直接影响到储粮安全。
在建设粮仓分布式光伏发电项目之前,需要充分了解仓房结构、性能与配套设备方面的细节。
以下将主要介绍粮仓的一些主要特点,为更好的建设分布式光伏电站做好充足的准备工作。
➤仓房结构仓体:粮仓不同于其它建筑物,除承受风载、雪载、地震等载荷外,还要承受相当大的粮食侧压力,尤其要考虑不同粮种、不同堆放方式、不同装粮高度的粮食侧压力对仓壁的影响,以防墙体开裂;还要考虑对地坪的垂直压力、预防地坪下陷。
仓门、仓窗:仓房的门窗、孔洞设置要考虑粮食进出仓工艺和日常管理方便。
考虑到仓房的气密性和仓储工艺要求,仓房的窗户宜少、窗户大小、数量与开启方式要符合通风、补仓作业需要。
大跨度粮仓拱板屋架预制装配工程施工技术分析摘要:本文论述了使用高空预制滑移安装的预制拱板屋架施工方案在控制造价、保障质量安全、缩短工期上的优越性。
有助于推动粮仓建设的高质量发展,符合当今经济环境下绿色建造、高效装配施工的发展趋势。
因此,在建设粮仓时,使用高空预制滑移安装的预制拱板屋架施工方案具有显著的实用性和推广意义。
关键词:预制装配高空吊装空间薄壁大跨度构件预应力 BIM技术一、引言2020年6月,全国人大常委会通过了《中华人民共和国粮食安全保障条例》,明确政府需建立优质稳定的粮食储备以应对市场需求和紧急情况。
为推进粮油仓储设施建设,财政部和农业农村部在2021年1月发布了《关于加强粮油仓储设施建设的通知》。
此通知要求各地在符合国家规定的前提下积极推进建设。
预制装配预应力钢筋混凝土拱板屋架在平房仓粮库中被广泛应用,属于一种空间薄壁大跨度构件。
本文将论述使用高空预制滑移安装的预制拱板屋架施工方案,在保证施工质量、安全以及节约造价等多方面具有优越性,推动粮仓建设的高质量发展,粮食是人民生命的物质基础,粮仓建设的高质量发展可以提高粮食的生产水平和市场供应能力,确保国家粮食安全。
二、工程概况1、本工程为西南地区一个仓储物流项目,其中有5栋平房仓,均为24m跨钢筋混凝土拱板型预制装配式屋架,1#、2#平房仓长度90m,3#、4#长度66m,5#长度84 m。
建筑体量大,预制拱板屋架跨度大。
见图 1所示。
图1 24m跨拱板模型2、工程特点:屋顶结构为预应力钢筋混凝土拱板屋架,预应力钢筋混凝土拱板是集承重、防水、隔热、顶棚等多重功能板架合一的屋架体系,它由上、下弦薄壳板、肋梁、内隔板及斜拉筋等组成,具有自重较轻,美观大方、经济适用的特点。
本工程拱板跨度24 m,单榀宽2.0m,上弦肋梁高180mm,肋梁宽120mm,板厚50mm;下弦肋梁高180mm,肋梁宽120mm,板厚50mm;上、下弦由隔板和斜拉筋连接成整体。
拱板屋盖粮食仓库墙身裂缝的成因及防治措施
汪华润
【期刊名称】《粮食科技与经济》
【年(卷),期】1994(000)001
【摘要】拱板屋盖粮食仓库是指屋盖部分采用钢筋混凝土拱型整体屋面板而命名的粮食仓库类型系列。
它综合考虑了保温(隔热)防水、顶棚、机械输送等多种功能,具有整体结构性能好、自重轻、工程造价低等优点,为各地粮食部门所青睐。
在1991年至1992年湖南第二次建仓高潮中,被许多地区采用。
由於点多面广,各地的施工条件、环境条件不尽一致,加上预防措施不
【总页数】2页(P39-40)
【作者】汪华润
【作者单位】湖南省粮油科学研究所
【正文语种】中文
【中图分类】TU746
【相关文献】
1.钢筋混凝土现浇板裂缝的成因及防治措施 [J], 徐雅萍
2.现浇板裂缝的成因及防治措施 [J], 陆文娟
3.浅析混凝土现浇板裂缝的成因及防治措施 [J], 刘孝臣
4.关于混凝土板、墙裂缝的成因及防治措施 [J], 秦晓臣
5.钢筋混凝土现浇板裂缝成因及防治措施 [J], 胡振新
因版权原因,仅展示原文概要,查看原文内容请购买。
粮食平房仓库设计—拱板(屋盖)部分摘要:本文是继粮食平房仓库设计(排架部分已刊)的屋架部分资料,以后有机会再将其余各分部设计分期刊出,以便与各位同仁相互学习,共勉互励。
关键词:粮食;平房仓库;设计;拱板Abstract: this article is the food bungalow warehouse design (part already bent 6) part of the roof material, after opportunity again the others each division design stage claim to colleagues and learn from each other, and refer mutual encouragement.Keywords: food; Bungalow warehouse; Design; Arch board粮食平房仓项目设计主要包括基础设计,(框)排架设计,(围护)墙设计,拱板设计等,本次着重提供拱板设计资料,以飨读者。
由于编者水平有限,文中难免有错、漏、缺之处,恳请各位同仁、专家、老师给予批评指点为谢。
平房仓拱板设计的基本要求:1、粮食平房仓结构拱板的设计工作寿命应为50年,建筑结构安全等级应为二级,地震作用和抗震措施按《建筑抗震设计规范》GB50011-2010执行。
2、结构设计应从实际出发,合理选择材料、结构方案及构造等,必须满足正常施工及使用过程中的结构强度、稳定及刚度要求,应满足正常维护下的耐久性要求。
3、结构选型应合理。
当采用屋架体系屋盖时,屋架支座下宜布置钢筋混凝土柱,由钢筋混凝土柱承受屋架传来的竖向荷载和柱间连续梁传来的粮食水平压力等荷载;当采用钢筋砼刚架、全钢刚架或钢梁-钢筋混凝土柱组合刚架时,屋盖上的竖向荷载与粮食水平压力等荷载均由刚架承受。
4、平房仓拱板应根据使用要求按承载力极限状态和正常使用极限状态进行设计计算。
5、平房仓拱板按承载力极限状态进行设计计算时,应采用荷载设计值和材料强度设计值。
6、平房仓拱板按正常使用极限状态进行设计计算时,应采用荷载标准值或准永久值按一般要求不出现裂缝的构件进行使用阶段抗裂验算。
7、下弦板采用预应力混凝土结构,其强度不宜低于C40;隔板非预应力预制块,起到支撑和稳定作用,其强度不宜低于C25;上弦板宜采用自防水混凝土,其强度不宜低于C40。
8、双层拱板屋架属空间受力体系,由上下弦板、隔板及拉杆组成。
由于跨度大、板薄,混凝土强度等级高,所以要求砂石、水泥、钢筋等原材料一定要达到国家规范要求,先试配后使用再加强保养。
9、屋架安装时,吊装容易造成二次损坏,建议除隔板外现场浇注,同时必须保证屋架强度达到100%后方可拆模。
下面以编者设计的一已投入使用的工程为实例做简述:一、工程概况1.平立面简介:本工程为中央储备粮曲靖直属库新建散装平房1#仓库,建筑高度11.05米,建筑面积1050平方米,单层平房仓库,屋面为拱板结构,室内外高差为0.3米,檐口高为8米,简图如下:(轴线尺寸48.72×21米)。
2.拱板屋架为二次抛物线薄板现浇构件,隔板为预制构件。
上弦板和隔板为非预应力结构,下弦板为预应力结构。
3.拱板屋架为曲线状,曲线方程为:Y=10.5a(21-a)/441,其中a为屋架跨度方向尺寸。
屋架下弦板尺寸(即跨度)为21米,上弦板轴线尺寸(曲线长度)为21.837米,矢高为2.625米。
4.下弦板采用冷拔低碳钢丝,其张拉控制应力σ=455N/ mm²5.抗震参数:抗震设防类别为7度(0.15g),抗震构造措施按8度(0.2g)考虑,排架结构,抗震等级为二级,场地土类别Ⅱ类。
6.设计说明①、主体结构为钢筋混泥土排架结构,单层,屋盖采用钢筋混泥土双层拱板,墙体为740mm(490mm)机制红砖。
排架结构(包括屋架)计算分析采用中国建筑科学研究院pkpm系列软件中的pk程序;框架连续梁等采用SATWE软件分析。
②、活荷载标准值取值,地面堆载:48kN/㎡屋面(按不上人):0.7KN/㎡,雪荷载:0.4KN/㎡。
③、荷载计算.主要包括:恒载,活载、雪荷载。
④屋架内力计算(电算)二、荷载计算1.屋架荷载计算:(1).上弦板δ=5cm。
肋高150mm.,SBS卷材防水三道0.95kN/㎡.下弦板δ=4cm.上弦板,[0.08×0.15×2+0.06×0.06+(1.5-0.16)×0.05]×1M×25=2.365kN/M. 下弦板:[0.08×0.15×2+0.06×0.06+(1.5-0.16)×0.04]×1M×25=2.03kN/M.隔板自重:(共9块隔板,厚度δ=4.0mm).①高h=0.9m.[0.9×0.25×2+2×0.25+(1.36-0.5)×0.15×2]×0.04×25×2块= 0.833kN②高h=1.635m[1.635×0.25×2+2×0.25×0.25+(1.36-0.5)×0.15×2]×0.04×25×2块= 2.401kN③高h=2.16m.[2.16×0.25×2+2×0.25×0.25+(1.36-0.5)×0.15×2]×0.04×25×2块= 2.926kN④高h=2.475kN[2.475×0.25×2+2×0.25×0.25+(1.36-0.5)×0.15×2]×0.04×25×2块= 3.241kN⑤高h=2.58m.[2.58×0.25×2+2×0.25×0.25+(1.36-0.5)×0.15×2]×0.04×25×1块= 1.673kN则每榀屋盖自重:防水:0.95×1.5×21.837=31.12kN (SBS卷材防水三道0.95kN/㎡)上弦板:2.365×21.837=51.64kN下弦板:2.03×21=42.63kN隔板:9.84Kn 合计:135.23kN2.屋盖荷载整理:恒载标准值:q=135.23/21=6.44KN/m(屋盖宽按1.5米考虑)活载标准值:q=1.5X(0.7+0.4)=1.65KN/m (屋盖宽按1.5米考虑)将恒载及活载输入pk计算得到内力图如下:PK程序计算分析得到内力图:三、构件验算1.下弦板验算(注:本文涉及到的公式符号及意义详GB50010-2010第b.7.10条)(1).使用阶段承载力计算.下弦板按中心受拉构件验算.下弦板截面简图:根据内力算结果.恒载作用下:Nk=137kN活载作用下.Pk=35kNN=1.2×137+1.4×35=213.4kN.Φ5-19.6mm²29Φ5=568.4mm²>GB50010-2010之6.2.22条N≤fpyApfpyAp=430×568.4=244.4kN>N=213.4kN(满足)(2).使用阶段抗裂验算.>7.1.1条按一般要求不出现裂缝的构件.σck-σpc≤ftk(标准组合) 且σcq-σpc≤0(准永久组合)标准组合.N=137+35=172kN.A=40×1500+2×80×110=77600.00mm²>7.1.5条σck =N/K=172×10³/77600=2.22N/mm²>10.1.6条σpc =Npo/Ao±Npoepo/Io×yo>10.1.7条Npo=σpoAp-σl5As. 式中σpo=σcon-σcⅠ.本工程σcon=455N/mm².预应力损失计算.>10.2及10.3条σl1=a/l×Es=5/21000×2.05×10²×10³=48.81N/mm².σl4=0.4φ(σcon/fptk-0.5)σcon=0.4×1×(455/6500-0.5)×455=36.4N/mm²第一批预应力损失.σlⅠ=σl1+σl4=48.81+36.4=85.21N/mm².第二批预应力损失. σlⅡ=σl5=(45+280×σpc/fcu)/(1+15p)下弦板截面力学特征.Ap1=10Φ5=196mm²Ap2=29Φ5=568.4mm²αe=Es/Ec=2.05×10²×10³/3.25×10³×10¹=6.31面积编号Aoimm² ai mm So=Aoiai ay01 Aoa²y01 I0  160×110-196=17404 95 1653380 57.425.74×10²×10³×10² 1/12×160×110³ 1500×40-568.4=59431.6 20 1188632 17.581.8×10²×10³×10² =17746667Ap1 6.31×196=1237 130 160810 92.421.06×10²×10³×10² 1/12×1500×40³Ap2 6.31×568.4=3586.6 20 71732 17.580.122×10²×10³×10² =8000000Ao 81659.2 3074554 8.72×10²×10³×10²2.58×10²×10³×10²注:ay01为换算截面重心与(编号)面积重心的相对距离.换算截面重心至下边缘的距离.Y01=∑si/Ao=3074554/81659.2=37.58mm换算截面重心至上边缘的距离.∑I0=∑I0i+∑Aoa²y01=2.58×10³×10²×10²=1.13×(10&s up2;)³×10²(mm²)²预应力筋合力点至下边缘的距离.Y1=19.6×10×(150-20)+29×19.6×20/39×19.6=48.2mm.ep0=48.2-37.58=10.63mm.Np01=Ap(σcon-σl1)=764.4×(455-48.81)=310492N.σpc=Npo/Ao+Npo.ep0/Io×yo=310492/81659.2+310492×10.63/1.13×(10³) ²×10²×37.58=4.9N/mm²f¹cu=0.75×40=30N/mm²P=Ap/Ao=764.4/81659=0.0094σl5=(45+280×σpc/f¹cu)/(1+15ρ)=(45+280×4.9/30)/(1+15×0.0094)=90.73 3/1.141=79.52N/mm²σlⅡ=σl5=79.52N/mm²总损失.σl=σl1+σlⅡ=85.21+79.52=164.73>100N/mm²>4.1.3 ftk=2.39N/mm²σck-σpc=2.22-4.9>10.1.6及10.1.11条,施工阶段考虑压应力.σcc≤0.8fc¹u上边缘压应力σcc=Npoi/Ao+Npoi.epo/Io×yo2=310492/81659.2+310492×10.63/1.13×(10³)²×10²×112.4=7.08N/mm²0.2%N=0.9×φ(fcA+fy¹A¹s)=0.9×0.4×(15.28×1500×61+210×113+430×18×19.6)=575kN>234.92kN满足上述就拱板的设计做了验算概述,仅供读者参考,同时欢迎同行交流探讨,如有错、漏、缺之处,恳请各位老师给予指正为谢!邮箱:TDSXY_1280@注:文章内所有公式及图表请用PDF形式查看。
