钻孔灌注桩价格算法钻孔灌注桩是一种常用的地基处理方法,它主要用于增加建筑物的承载力和稳定性。
在施工过程中,一个重要的问题是确定钻孔灌注桩的价格。
本文将介绍一种常用的钻孔灌注桩价格算法。
首先,钻孔灌注桩的价格计算主要包括以下几个方面:1. 材料成本:钻孔灌注桩的主要材料包括钢筋、混凝土和灌浆材料。
材料成本的计算要考虑到材料的数量和价格,可以通过询价或者与供应商直接沟通来获得准确的材料价格。
2. 劳动力成本:钻孔灌注桩的施工需要一定的劳动力,劳动力成本是根据工程师、技术工人和助理的工资来计算的。
此外,还需要考虑到人员的工作时间和工期等因素。
3. 设备租赁费用:钻孔灌注桩的施工需要使用各种设备,例如钻机、混凝土泵车等。
设备租赁费用的计算要考虑到设备的租赁时间和单价。
4. 管理费用:钻孔灌注桩施工过程中需要进行管理和监督,管理费用通常是按照工程总造价的一定比例来计算的。
除了上述几个方面,还有一些其他因素也会影响钻孔灌注桩的价格,例如地质情况、施工难度、地段等。
对于这些因素的考虑,可以根据过往的经验和相关的工程数据来估算。
此外,还可以考虑一些综合因素,例如供需关系、竞争情况等。
钻孔灌注桩价格算法一般可以通过以下几个步骤来进行:1. 确定材料成本:根据钻孔灌注桩的设计要求,计算需要的钢筋、混凝土和灌浆材料的数量,再根据材料的价格计算材料成本。
2. 计算劳动力成本:根据施工计划和工作量,计算需要的工程师、技术工人和助理的工作时间和工资,然后计算劳动力成本。
3. 计算设备租赁费用:根据施工计划和设备的租赁时间,计算设备租赁费用。
4. 计算管理费用:根据工程总造价的一定比例来计算管理费用。
5. 考虑其他因素:根据地质情况、施工难度、地段等因素,进行适当的调整。
最后,将以上几个方面的成本加总,即可得到钻孔灌注桩的总价格。
需要注意的是,钻孔灌注桩的价格计算是一个复杂的过程,需要基于实际情况进行综合考虑和估算。
不同地区和不同工程的价格可能存在差异,因此在计算价格时建议详细了解相关的市场行情和工程要求。
旋挖钻孔灌注桩定额费随着城市建设的不断推进和土地资源的不断减少,越来越多的建筑工程开始采用旋挖钻孔灌注桩作为基础施工方式。
旋挖钻孔灌注桩是指通过使用旋挖钻机在地下开孔,然后将钢筋骨架和混凝土灌注进孔洞形成的一种基础结构。
在进行旋挖钻孔灌注桩施工时,需要对每个桩进行一定的定额费用预算。
旋挖钻孔灌注桩定额费是指在进行旋挖钻孔灌注桩施工时,每根桩所需要支付的费用。
旋挖钻孔灌注桩定额费包括了人工费用、材料费用、设备费用以及其他费用等。
首先,人工费用是旋挖钻孔灌注桩定额费中的一个重要组成部分。
在进行旋挖钻孔灌注桩施工时,需要有一定数量的工人进行操作。
这些工人需要具备一定的技术能力和经验,他们会根据具体的施工工艺和要求进行操作。
因此,人工费用会根据施工难度和工作量的不同而有所差异。
其次,材料费用也是旋挖钻孔灌注桩定额费中的一个重要组成部分。
在进行旋挖钻孔灌注桩施工时,需要使用大量的混凝土、钢筋、水泥等材料。
这些材料的质量和价格会对定额费用产生直接影响。
另外,为了保证施工质量和工程安全,还需要使用一些辅助材料和工具,如隔水纸、胶带等,这些材料也会计入定额费用中。
设备费用也是旋挖钻孔灌注桩定额费中的一个重要组成部分。
旋挖钻孔灌注桩施工需要使用旋挖钻机等特殊设备,这些设备的租赁或购买费用也会纳入到定额费用中。
此外,维护和保养这些设备也需要一定的费用,这些费用也会计入到定额费用中。
最后,其他费用包括管理费用、安全费用和施工期间的其他必要费用等。
管理费用主要用于项目管理和施工监督等方面,安全费用用于确保施工过程中的安全措施和设备。
其他必要费用则是指一些未能提前预见的临时费用,如突发情况导致的额外费用等。
总结而言,旋挖钻孔灌注桩定额费是建筑工程中非常重要的一个预算项目。
通过合理计算每根桩的定额费用,可以为工程提供准确的成本预算,合理分配资源,确保施工质量和工程进度。
然而,由于每个工程的具体情况和要求不同,旋挖钻孔灌注桩定额费也会存在一定的差异。
钻孔灌注桩预算绪论钻孔灌注桩是一种常用的地基处理技术,可以广泛应用于建筑、桥梁、码头、堤坝等工程项目中。
在进行钻孔灌注桩施工前,充分了解施工预算是非常重要的,可以帮助项目团队更好地掌控成本,确保工程项目的顺利进行。
本文将介绍钻孔灌注桩预算的编制要点和相关注意事项,并提供一些实用的建议。
一、预算编制要点1. 工作量计算首先需要计算出钻孔灌注桩工程的总工作量,包括灌注桩的数量、直径、深度等参数。
通常情况下,可以根据设计方案和工程图纸来确定这些参数。
在计算灌注桩数量时,还需要考虑到丢弃率和建设用地规划等因素。
2. 人工费用人工费用是钻孔灌注桩预算中最重要的一部分,占据了较大的比例。
根据工作量计算得出的灌注桩数量和工程的工期,可以合理确定所需的施工人员数量,并按照相关标准或合同约定的工资标准来计算人工费用。
3. 材料费用钻孔灌注桩工程需要使用大量的材料,包括钢筋、硬质合金钻头、水泥、砂石等。
根据工程的具体要求和设计方案,预估所需材料的数量和价格,并结合市场行情和供求关系,计算出相应的材料费用。
4. 设备费用钻孔灌注桩施工过程中需要使用各种设备,如钢筋剪切机、挖掘机、混凝土搅拌机等。
需要根据工作量和工程的具体要求,计算出所需设备的数量和租赁费用或购买费用。
5. 其他费用除了人工费用、材料费用和设备费用,还有一些其他费用需要计入预算。
例如,运输费用、临时围护费用、施工资金占用费用等。
这些费用的计算方法和比例可以根据实际情况进行调整和确定。
二、注意事项1. 参考经验在进行钻孔灌注桩预算编制时,可以参考以往类似项目的经验数据。
这些经验数据可以提供一个参考范围,帮助确定合理的预算。
但需要注意的是,每个项目的具体情况可能存在差异,建议根据实际情况进行适当调整。
2. 与供应商沟通在编制预算之前,与供应商进行沟通是非常重要的。
供应商可以提供关于材料价格、设备租赁费用等方面的信息,帮助项目团队更准确地估算预算。
3. 考虑风险成本在预算编制过程中,还应该考虑到项目风险带来的成本。

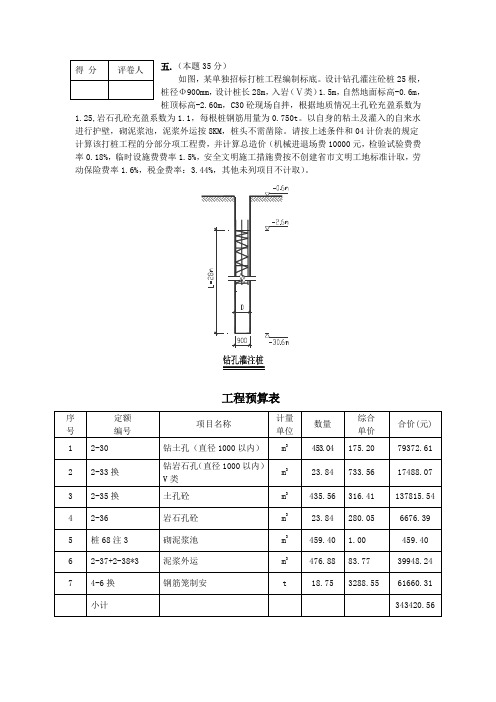

钻孔灌注桩基础工程预算工程名称:长春市某办公楼工程造价:编制人:廖坤63100922审核人:徐龙宪编制日起:2014年4月10日目录一、工程概况 1二、工程预算表 2三、工程量计算 4四、工料分析 6五、经济技术指标分析 6六、参考文献 6一、工程概况长春市某二级建筑基础工程公司承揽某二级住宅楼钻孔灌注桩基础工程。
地基土为二类土,灌桩砼强度为C30,灌注桩分为两种类型,钢筋笼砼保护层为50,施工所用钢筋φ6,φ10为Ⅰ级钢筋,大于φ10的钢筋为Ⅱ级钢筋,各种钢筋用量如下图所示:项目根数桩长(m)钢筋笼长度(m)桩径()主筋加强筋螺旋筋入(桩型直径()长度()根数直径()间距(m)直径()螺距()1 100 19 12 800 20 12 6 10 1500 6 1402 150 25 18 1100 20 18 10 10 1500 6 180 表Ⅰ钢筋笼配筋情况如下图:计划工期5月1日至6月30日,施工采用300H型钻机三台,16t骑车式起重机一台,用于吊放钢筋笼套管。
注:①钢筋笼制作损耗量和变形增量为钢筋笼总量的3%。
②钢筋笼线密度:Qφ6=0.222φ10=0.617φ20=2.466二.工程预算表三.工程量的计算1. 混凝土工程量()()()223ZH111111V =D H 0.25n =0.8180.25120=1101m 44ππ++⨯()()()223ZH222211V =D H 0.25n = 1.1240.25200=4609m 44ππ++⨯ZH1ZH2V=V +V =11014609=5710+3m 2. 泥浆工程量()223ZH111111V =D H n =0.818120=1086m 44ππ'⨯⨯ ()223ZH222211V =D H n = 1.124200=4562m 44ππ'⨯⨯ 3ZH1ZH2V =V +V =10864562=5648m '''+3.钢筋用量 ⑴主筋20根数q 桩数笼长ϕ=⨯⨯⨯G1146 2.47120+1710 2.47200=108878kg=109t =⨯⨯⨯⨯⨯⨯G()201= G 12%=111t ϕ⨯+G ⑵螺旋筋6L(1)n q Sϕ=+⨯⨯G114(1)1200.222281930.3kg t =+⨯⨯⨯==G217(1)2000.222808190.3kg t =+⨯⨯⨯==G612()(12%)13t ϕ=+⨯+=G G G⑶加强筋加强筋主筋10L(0.1)(+1)n q 22.5d D d ϕπ=---⨯⨯G10.0114(0.80.10.018)(+1)1200.617104022 2.5kg t π=---⨯⨯⨯==G 20.0117(1.10.10.022)(+1)2000.617294332 2.5kg t π=---⨯⨯⨯==G 1012()(12%)5t ϕ=+⨯+=G G G总量20610111135129t t t t ϕϕϕ=++=++=G G G G。
钻孔灌注桩施工中的工程预算与成本管理引言钻孔灌注桩作为一种重要的地基处理技术,广泛应用于城市建设、桥梁工程等领域。
在钻孔灌注桩的施工过程中,工程预算与成本管理是非常重要的环节,它对项目的成败和效益有着直接的影响。
本文将对钻孔灌注桩施工中的工程预算与成本管理进行详细介绍。
工程预算工程预算是指在项目开展之前,根据设计方案和标准,对项目所需材料、人工费用、设备费用等进行综合计算,并确定项目的经济投资。
钻孔灌注桩施工的工程预算需要考虑以下几个方面:1.材料费用:包括灌注桩用钢筋、混凝土、注浆材料等。
2.人工费用:包括工人的工资以及管理人员的费用等。
3.设备费用:包括钻机、搅拌机等施工所需设备的租赁费用或购买费用。
4.其他费用:包括运输费用、施工保险费用等。
在进行工程预算时,需要充分考虑施工方案的复杂程度、地理条件、工程规模等因素,以确保预算的准确性和合理性。
对于大型项目,还需要进行多次预算的修订和调整,以应对可能出现的风险和变动。
成本管理成本管理是指在项目实施过程中,通过合理的成本控制手段,确保项目实际成本不超出预算,并尽可能降低项目的成本。
钻孔灌注桩施工中的成本管理需要注意以下几个方面:1.成本控制:通过严格监控施工过程中的材料、人工和设备的使用情况,避免浪费和不必要的费用支出。
及时处理施工中出现的问题,避免因错误操作导致额外的成本开支。
2.成本核算:及时记录和核算项目中的各项费用,包括材料费用、人工费用、设备租赁费用等,并进行详细的分类和汇总。
通过成本核算可以及时了解项目的实际成本情况,为成本控制提供参考和依据。
3.成本分析:对项目成本进行分析,了解成本的构成和变动原因。
通过分析,可以找出成本控制的关键点,采取相应的措施,降低成本,并提高项目效益。
4.成本优化:通过不断优化施工工艺和组织管理,降低施工成本。
例如,采用先进的施工设备和工艺,提高施工效率,节约人力成本;选择性价比更高的材料,降低材料成本等。
灌注桩按现场打桩记录结算【原创实用版】目录1.灌注桩的概述2.灌注桩的打桩记录结算方式3.灌注桩的现场打桩记录的重要性4.灌注桩打桩记录的结算流程5.灌注桩打桩记录结算中需要注意的问题正文一、灌注桩的概述灌注桩是一种常见的桩基础形式,适用于各种土质和地质条件下的建筑物、桥梁等结构物的基础工程。
灌注桩是预制混凝土桩和钢管桩的一种替代,其主要特点是现场浇筑、施工方便、质量可靠、经济耐用。
二、灌注桩的打桩记录结算方式灌注桩的打桩记录结算是指根据现场打桩的实际情况,对灌注桩的工程量、质量、进度等进行记录和核算,以便进行工程款的支付和结算。
一般来说,灌注桩的打桩记录结算方式有以下几种:1.按照桩数结算:根据现场实际完成的灌注桩数量,乘以每根桩的预算价格,得出总价款。
2.按照体积结算:根据现场实际完成的灌注桩体积,乘以每立方米的预算价格,得出总价款。
3.按照工程量结算:根据现场实际完成的灌注桩工程量,乘以每项工程量的预算价格,得出总价款。
三、灌注桩的现场打桩记录的重要性灌注桩的现场打桩记录是进行打桩记录结算的重要依据,也是评估灌注桩质量和工程进度的重要手段。
完整的现场打桩记录可以反映出灌注桩施工的实际情况,有利于及时发现和解决问题,保证工程质量和进度。
四、灌注桩打桩记录的结算流程灌注桩打桩记录的结算流程一般包括以下几个步骤:1.施工方按照现场实际情况进行打桩记录,包括桩数、体积、工程量等信息。
2.监理方对施工方的打桩记录进行审核,确认无误后签字盖章。
3.建设方根据审核通过的打桩记录,进行工程款的支付和结算。
4.三方共同保存打桩记录,以备后续查验。
五、灌注桩打桩记录结算中需要注意的问题在进行灌注桩打桩记录结算时,需要注意以下几个问题:1.确保打桩记录的准确性和完整性,避免因记录错误或不完整导致结算纠纷。
2.结算过程中,各方应严格按照合同约定的结算方式和标准进行,避免因结算方式不明确或标准不一致导致纠纷。
3.对于打桩过程中的变更、签证等,应及时进行记录和确认,避免因未及时确认导致纠纷。
钻孔灌注桩1、钻孔灌注桩工艺流程工艺流程:埋设护筒→钻机就位→制备泥浆→钻孔→钻孔中故障的处理→安放钢筋笼→安放导管、灌注支架及储料漏斗→二次清孔→灌注水下混凝土→清理桩头。
2、工程量计算规则(1)灌注桩成孔工程量按设计入土深度计算。
定额中的孔深指护筒顶至桩底(设计高程)的深度。
造孔定额中同一孔内的不同土质,不论其所在的深度如何,均采用总孔深定额。
(2)人工挖孔的工程量按护筒(护壁)外缘所包围的面积乘以设计孔深计算。
人工挖孔灌注桩,桩孔底部一般是球冠体,体积公式:V=πh2(R-h/3),施工图中,r已知,根据勾股定理,r2=R2-(R-h)2,可以推算出R。
(h-高 r-半径 d-直径)(3)浇筑水下混凝土的工程量按设计桩径断面积乘以设计桩长计算,不得将扩孔因素计入工程量。
(4)灌注桩工作平台的工程量按施工组织设计需要的面积计算。
(5)钢护筒的工程量按护筒的设计质量计算。
设计质量为加工后的成品质量,包括加劲肋及连接用法兰盘等全部钢材的质量。
当设计未提供钢护筒的质量时,可参考下表的质量计算,桩径不同时可内插计算。
(6)钻孔灌注桩钢筋笼按设计图纸计算。
(7)制备泥浆的数量按钻孔体积的3倍计算。
(8)泥浆外运工程量按钻孔体积计算。
3、定额说明(1)定额包括埋设护筒、灌注桩成孔、灌注混凝土、灌注桩工作平台等项目。
(2)灌注桩成孔定额分为人工挖孔、卷扬机带冲击锥冲孔、冲击钻机钻孔、回旋钻机钻孔、潜水钻机钻孔、旋挖钻机钻孔等六种。
(3)钻孔土质分为砂土、黏土、砂砾、砾石、卵石、软石、次坚石、坚石八种。
(4)定额中已按摊销方式计入钻架的制作、拼装、移位、拆除及钻头维修所耗用的工、料、机械台班数量,钻头的费用已计入设备摊销费中,不得另行计算。
(5)灌注桩混凝土定额按机械拌和、工作平台上导管倾注水下混凝土编制,定额中已包括混凝土灌注设备(如导管等)摊销的工、料费用及扩孔增加的混凝土数量,使用定额时,不得另行计算。
《旋挖钻孔灌注桩(试行)》补充预算定额《旋挖钻孔灌注桩(试行)》补充预算定额一、总述1.1 文档目的本文档旨在补充《旋挖钻孔灌注桩(试行)》的预算定额,以提供细致全面的工程预算指导。
1.2 适用范围本文档适用于旋挖钻孔灌注桩施工项目,在工程预算编制及实施过程中进行参考。
二、工程量计算与定额2.1 钻孔工程量计算与定额2.1.1 钻孔直径按设计要求确定钻孔直径,包括直径范围和采用的规格。
2.1.2 钻孔深度按设计要求确定钻孔深度,包括正常进孔深度和在特殊情况下的加深处理。
2.1.3 钻孔数量根据工程实际情况确定钻孔数量,包括总孔数和特殊部位的孔数。
2.1.4 钻孔灌注桩工程量计算根据钻孔直径、深度和数量,计算钻孔灌注桩的总工程量。
2.2 灌注材料工程量计算与定额2.2.1 灌注材料种类和规格根据设计要求选择合适的灌注材料,包括水泥、砂浆、砾石等。
2.2.2 灌注材料用量计算根据钻孔灌注桩的工程量和设计要求,计算灌注材料的用量。
2.2.3 灌注材料成本计算根据灌注材料的用量和市场价格,计算灌注材料的成本。
三、预算编制要求3.1 预算编制原则按照合理、准确、细化、透明的原则进行预算编制。
3.2 预算编制流程包括工程量计算、材料成本计算、人工成本计算、机械设备使用费计算等环节。
3.3 预算编制内容包括材料费、人工费、机械设备使用费、管理费、利润、税金等预算内容。
四、附件本文档涉及附件如下:附件一:钻孔直径与规格表附件二:钻孔深度与规格表附件三:灌注材料种类与规格表附件四:灌注材料用量计算表法律名词及注释:1. 《旋挖钻孔灌注桩(试行)》:国家相关部门颁布的第一版旋挖钻孔灌注桩施工规范。
2. 预算定额:根据项目的具体情况,将各个施工项目的工程量和费用进行合理分配的统一标准。
3. 工程量计算:根据设计要求和实际情况,计算工程项目所需的材料、人工和机械设备等数量。
4. 灌注材料:在钻孔灌注桩施工中使用的水泥、砂浆、砾石等材料。
钻孔灌注桩基础工程预算摘要:本文旨在介绍钻孔灌注桩基础工程预算的内容和方法。
首先,我们将简单介绍钻孔灌注桩基础工程的定义和作用。
然后,详细描述了预算的步骤和方法,并提供了一些实际案例。
最后,我们总结了预算过程中需要注意的事项和注意事项。
1. 引言钻孔灌注桩基础工程是一种常用于建筑和土木工程中的基础建设方法。
它通过在地面下钻孔并注入混凝土形成桩基,以增加承载能力和稳定性。
在进行钻孔灌注桩基础工程之前,需要进行预算来确定项目的成本。
2. 预算步骤2.1 收集项目信息在开始预算之前,首先需要收集项目的基本信息,包括但不限于预算周期、工程规模、工程地点等。
这些信息将有助于确定预算的具体内容和方向。
2.2 确定工程量工程量是预算的基础,其中包括土方工程量、混凝土工程量、钢筋工程量等。
需要通过现场测量、设计图纸等方式来确定工程量。
2.3 编制单位工程价格表根据项目的特点和需求,制定相应的单位工程价格表。
单位工程价格表应包括钻孔的价格、灌注桩的价格等。
2.4 计算预计成本通过将工程量与单位工程价格表相乘,计算出预计成本。
同时,还应考虑其他费用,如管理费用、利润等。
2.5 编制预算报表将计算出的预计成本整理成预算报表,以便于管理和审查。
3. 预算方法3.1 标准定额法标准定额法是一种根据工程项目的所需资源和工作量来估算成本的方法。
通过将工作量乘以工作单位所需的资源数量和单价,来计算出成本。
3.2 参考市场价法参考市场价法是一种根据市场行情来估算成本的方法。
通过查询市场价格,将工程量与市场价格相乘,得到成本。
3.3 经验估算法经验估算法是一种基于以往类似项目经验来估算成本的方法。
通过参考类似项目的预算数据和经验,来计算出成本。
4. 实际案例以某个具体的钻孔灌注桩基础工程项目为例,我们可以通过收集项目信息、确定工程量和预算方法等步骤,来编制钻孔灌注桩基础工程的预算。
根据具体情况,我们可以采用不同的预算方法,如标准定额法、参考市场价法或经验估算法。
