某水电站机电设备安装工程施工组织设计
- 格式:docx
- 大小:238.31 KB
- 文档页数:193
组织机构与主要施工设备第一节组织机构为了加强统一管理,保证工程质量和工程进度,我局将组建“中国水电八局某电站工程施工项目经理部”,实行项目法管理,全面负责本合同段工程施工的指挥、协调和组织管理工作,确保工程快速、优质完成。
我局将委派水电八局施工局局长(高级工程师、国家一级项目经理)梅延伟任项目经理,委派八局二分局土建专业总工程师(高级工程师)陈云峰任项目总工程师。
项目部设7 个部(室),即工程技术部(含实验室)、质量检查部、施工管理部(含生产调度室、测量组、安全环保办)、机电物资部、计划经营部、财务部、综合办公室。
同时设置5 个工程队(厂),分别为机械化施工综合队、土建工程队、综合加工厂(钢筋、模板、预制砼构件)、金结制安队、灌浆工程队、机电安装队,详见框图4-1“施工组织机构框图”。
第一节施工管理职责4.2.1 项目经理职责项目经理是本合同工程施工的全权代理人,是协调各方关系的桥梁和纽带。
项目经理本工程施工行使管理权,对项目目标的实现承担全部责任。
项目经理的基本职责主要有:确保项目目标的实现,保证业主和监理工程师满意;制定项目总体控制计划和阶段性目标;组织精干高效的项目管理班子;及时决策;履行合同义务,监督合同执行,处理合同变更,对施工局各职能部门的工作进行考核和评价。
4.2.2 总工程师职责受项目经理的领导,对全项目工程质量、施工技术、计量测试负全面技术责任,指导工程技术人员开展有效的技术管理工作。
负责新技术、新工艺、新设备、新材料及先进科技成果的推广应用,解决工程中有关技术难题,督促检查各质量计划的实施。
4.2.3 各部(办)职责(1)工程技术部在总工程师的直接领导下,负责本项目施工的技术指导、先进技术的推广应用等工作,编制施工组织设计,进行施工技术交底工作和质量控制,及时发现并处理施工中的技术问题;并归口管理工程用材料的物理、化学性能的检验和试验,混凝土、砂浆等混合物的配比试验和控制,参与混凝土生产质量控制。
水电站厂房机电设备安装工程施工组织及资源配置方案第一节现场组织机构111现场管理组织机构组建我公司高度重视本标段工程,中标后将把其列为我公司本年度重点在建工程项目之一。
本着精干高效的原则,选派有丰富施工经验项目管理人员和施工人员,组建“石头峡水电站机电安装工程”项目经理部。
项目经理受公司经理委托,对公司负责,根据公司法定代表人与项目经理签订的“项目管理目标责任书”代表公司履行合同,对本工程合同承担全部履约责任,全面负责本工程施工组织实施及商务工作,向建设单位交付符合合同各项条款和国家规定标准的最终产品。
我公司本着质量第一,用户至上的经营服务宗旨,重视工程质量和合同履约,依靠先进的技术,科学的管理,灵活的经营方式,嬴得企业信誉,提高经济效益,让用户满意。
注意发挥企业的整体优势,项目部直接参与工程项目,没有中间环节,办事效率高,直接服务于用户。
公司为本工程配置优秀的一级项目经理,配置高水平、精干的项目管理班子,并将保证项目管理班子和操作者,在工程施工中严格遵守国家的规范标准,认真执行项目施工组织设计,严密组织,精心施工,尊重设计,服从监理,确保工期、安全和质量。
公司的各职能部门负责对项目部进行专业指导、监督、检查、考核和提供服务,对出现的问题及时作出反应,并在现场落实上实现快速响应,确保工程顺利实施。
项目部领导层由项目经理、副经理、总工程师组成。
项目部经理对本合同工程的施工质量、进度、安全等负全面责任,并直接向业主和监理工程师负责,项目部副经理、总工程师协助项目经理分管相应的工程项目和业务工作。
1.1.2现场管理组织机构图项目经理技术负责人 水机安装副经理 电气设备安装副理安 探 材 财 后 监 伤 料 务 勤 组 组 组 组 组技质 术量 组 组水机安装班_电气安装班(1)认真贯彻执行国家的政策、法规、法令。
接受项目法人和监工程师有关工程的各项指令,确保项目法人要的安全、质量、进度和投资目标的全面实现。

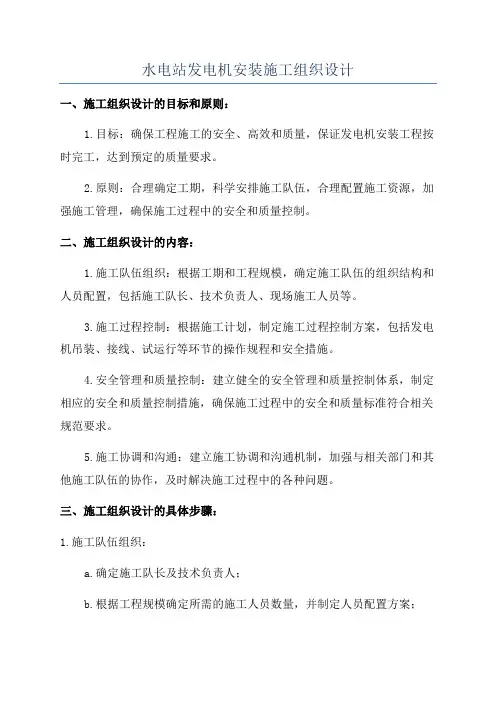

水电站发电机安装施工组织设计一、施工组织设计的目标和原则:1.目标:确保工程施工的安全、高效和质量,保证发电机安装工程按时完工,达到预定的质量要求。
2.原则:合理确定工期,科学安排施工队伍,合理配置施工资源,加强施工管理,确保施工过程中的安全和质量控制。
二、施工组织设计的内容:1.施工队伍组织:根据工期和工程规模,确定施工队伍的组织结构和人员配置,包括施工队长、技术负责人、现场施工人员等。
3.施工过程控制:根据施工计划,制定施工过程控制方案,包括发电机吊装、接线、试运行等环节的操作规程和安全措施。
4.安全管理和质量控制:建立健全的安全管理和质量控制体系,制定相应的安全和质量控制措施,确保施工过程中的安全和质量标准符合相关规范要求。
5.施工协调和沟通:建立施工协调和沟通机制,加强与相关部门和其他施工队伍的协作,及时解决施工过程中的各种问题。
三、施工组织设计的具体步骤:1.施工队伍组织:a.确定施工队长及技术负责人;b.根据工程规模确定所需的施工人员数量,并制定人员配置方案;c.确定队伍的组织结构和各岗位职责,确保施工任务的顺利进行。
2.施工设备和物资供应:a.根据施工需求确定所需的设备和物资,并制定采购计划;c.对设备和物资进行验收,并做好相应的记录。
3.施工过程控制:a.制定发电机吊装的操作规程和安全措施,确保吊装过程中的安全和质量;b.制定发电机接线的操作规程和安全措施,确保接线过程中的安全和质量;c.制定发电机试运行的操作规程和安全措施,确保试运行过程中的安全和质量;d.制定施工过程中的其他操作规程和安全措施,确保施工过程的安全和质量。
4.安全管理和质量控制:a.建立安全管理体系,制定相应的安全控制措施,确保施工过程中的安全;b.建立质量控制体系,制定质量控制措施,确保施工过程中的质量;c.进行安全和质量的监督和检查,及时纠正和改进不符合标准的问题。
5.施工协调和沟通:b.与其他施工队伍协作,共同解决施工过程中的问题,确保施工任务的顺利进行;c.建立施工协调和沟通渠道,及时解决施工过程中的各种问题。

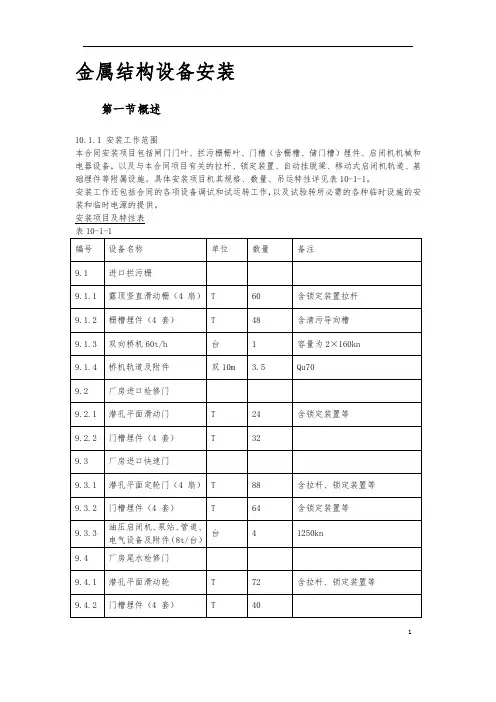

金属结构设备安装第一节概述10.1.1 安装工作范围本合同安装项目包括闸门门叶、拦污栅栅叶、门槽(含栅槽、储门槽)埋件、启闭机机械和电器设备,以及与本合同项目有关的拉杆、锁定装置、自动挂脱梁、移动式启闭机轨道、基础埋件等附属设施。
具体安装项目机其规格、数量、吊运特性详见表10-1-1。
安装工作还包括合同的各项设备调试和试运转工作,以及试验转所必需的各种临时设施的安装和临时电源的提供。
安装项目及特性表110.1.2 安装工作特定及对策10.1.2.1 泄洪闸门槽埋件工期紧,任务重。
将采取在前期利用闸墩混凝土间歇期提前进行安装;在闸墩混凝土浇至坝顶后,采用顺水作业,增加安装的工作人员、机具配置,保证埋件安装按计划工期向二期混凝土回填交面。
10.1.2.2 泄洪闸工作门安装吊装利用土建施工履带吊及汽车吊10.1.2.3 厂房进水闸、尾水检修门自重较大,安装、困难。
因此,我局将在进水闸、尾水最大件吊装要求。
10.1.3 施工进度泄洪闸金结安装施工于2005 年12 月1 日开工,于2006 年2 月底完工,厂房部分金结安装与机电安装同步进行,于是2006 年6 月30 日竣工。
第一节施工布置本工程金结存放厂、拼装厂地布置在工作场地B。
包括购件堆放场、施工材料堆放场、施工设备存放场.大型设备存放区铺设有龙门吊轨道,占地面积1500m2。
10.2.1 设备及材料存放厂存放厂占地面积1000m2,地面采用砂卵石铺垫并设好排水沟槽。
10.2.2 构件拼装厂构件拼装厂设有拼装闸门用钢平台、我局自制80t 龙门吊,占地500m2。
10.2.3 生产性用房生产性用房包括材料存放库、供应室、实验室、工具房薯,建筑面积60m2.第一节施工方案10.3.1 吊装、运输方案10.3.1.1 存放厂吊装大件吊装采用80t 的龙门吊或50t 汽车起重机,泄烘闸工作门装车用一台40t 和50t 汽车2起重机抬吊;小件吊装用25t 汽车起重机。
最新版水电站机电设备安装工程施工组织设计方案第一章工程施工特性1.1 工程概况**水电站位于**地区特克斯河中游巩留县境内。
坝高105m,坝长362m,水库正常蓄水位▽995.00m,为不完全多年调节水库,电站总装机容量为320MW。
坝后式电站地面厂房内装4台混流式水轮发电机组,单机容量80MW。
水电站四台发电机布置于地面主厂房内,主厂房长127m,其中安装间长35.1m。
副厂房布置于主厂房上游侧,中控室布置于副厂房左侧,即安装间上游侧,四台主变布置于副厂房外上游侧。
主厂房电气设备主要布置于发电机层(▽919.5m)和水轮机夹层(▽914.0m)。
水轮机夹层布置的主要电气设备为发电机主引出线、中性点引出线及接地装置、电压互感器柜等。
发电机主引出线及电流互感器位于第Ⅱ象限,相间距1000mm,中性点引出线及电流互感器位于第Ⅲ象限。
主回路封闭母线从发电机出口至主变压器低压侧套管的连接。
其中离相封闭母线穿过风罩伸至机坑内与发电机引出线连接,主引出线及中性点引出线的电流互感器有两组布置于风罩上的封闭母线内。
电压互感器柜由封闭母线厂成套。
励磁变选用带标准封闭母线接线端子的单相变压器。
电压互感器柜、励磁变柜和中性点接地消弧线圈柜放置在水轮机夹层(▽914.0m),机旁盘放置在发电机层(▽919.5m)主厂房上游侧立柱边。
电站的其它主要电气设备分三层布置在副厂房内,▽914.0m布置主回路断路器、电压互感器柜、励磁变、低压厂用干式变及电缆廊道。
▽919.5m 布置高压负荷开关柜、高压厂用干变、高低压盘柜及通风机室、高压试验室、工具间等。
▽929.1m为GIS室。
▽919.5m户外布置四台主变并公用一个事故油坑。
▽941.10m布置220kV户外出线设备。
厂用电设备分3个房间布置,10kV高压开关柜室位于2#、3#机组段间,0.4kV低压开关柜分别布置在靠近1#机和4#机位置。
一次副厂房在1#机段设有5×3.5m吊物孔位置。

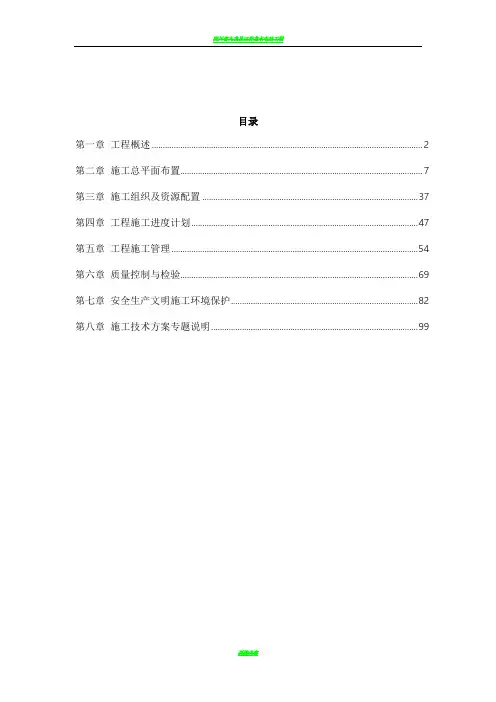

目录第一章工程概述 (2)第二章施工总平面布置 (7)第三章施工组织及资源配置 (37)第四章工程施工进度计划 (47)第五章工程施工管理 (54)第六章质量控制与检验 (69)第七章安全生产文明施工环境保护 (82)第八章施工技术方案专题说明 (99)工程概述1.1 工程概况1.1.1 概况某水电站位于沅水干流上游河段的清水江中下游,贵州省黔东南苗族侗族自治州锦屏县境内,上距剑河县城80km,下距锦屏县城25km,是沅水干流15 个梯级电站中的第二级,为沅水上唯一具有多年调节性能的龙头水电站。
电站为I 等工程,工程规模为大(I)型。
工程枢纽布置为:河床布置主坝,左岸布置副坝,坝型均为混凝土面板堆石坝,地下引水发电系统布置在右岸。
水库正常蓄水位475m,相应库容37.48亿m3,有效库容26.16 亿m3。
引水发电系统由三大系统组成:引水系统、厂房系统和尾水系统。
主要由引水洞、主副厂房、母线洞、主变开关洞、尾水调压井、尾水洞、电缆竖井、尾水闸门竖井、施工支洞、进厂交通洞、主排风洞、母线排风洞及竖井、排水廊道等地下建筑物和进水口、尾水出口、出线平台等地面建筑物组成。
地下厂房内装有4 台单机容量为250MW 的立轴混流式水轮发电机组,采用一机一洞引水的布置方式,尾水系统采用 2 机共用一个调压井和一条尾水隧洞的布置型式。
电站保证出力234.9MW,多年平均发电量约24.28 亿kW·h,以一回500kV 电压等级接入湖南电网的邵阳变电站。
电站在系统中担任调峰、调频和事故备用。
地下厂房区布置有主副厂房、安装场,其主要尺寸为147.20m×22.70m×60.01m(长、宽、高),底部设有检修排水廊道(高程291.24m)。
在主厂房端头靠4#机侧布置有六层的中控楼。
主变开关洞位于主厂房下游并与之平行,洞室间岩墙厚31.50m,主变开关洞尺寸为111.00m×23.00m×30.80m。
水电站厂房机电安装施工组织设计预览说明:预览图片所展示的格式为文档的源格式展示,下载源文件没有水印,内容可编辑和复制保康寺坪水电站厂房机电安装施工组织设计编制:审核:批准:葛洲坝集团第七工程有限公司寺坪水电站施工项目部二零零六年二月十五日第一章工程概述1.1 工程简述寺坪水电站位于湖北省保康县寺坪镇肖家湾(粉清河段),为引水或电站,厂房内安装2台混流或水轮发电机组。
单机容量30MW,电站总装机容量为60MW。
电站设计利用小时3987H (远期),年发电量为1.792亿KWh(远期)发电机额定电压10.5KW,出线电压等级为110KV,出线一回,接入保康县黄土坪变电所,线路长35KM,电站采用2机1变扩大单元接线。
1.2电站厂房布置主要数据厂房为地面长41.5米主厂房净宽15.3米安装间长16.1米厂房桥机顶高程257.5米水轮机层地面高程235.55米水轮机导叶中心高程233.0米蝶阀室高程229.55米尾水管底板高程225.86米1.3施工组织设计编写的依据和原则1.3.1施工组织设计编写的依据(1)寺坪水电站机电设备安装的招标文件(2)有关设计图纸及厂家资料文字说明(3)与本工程有关的规程,规范及技术标准(4)我公司近年来在省内外各型水电站施工安装的经验和我公司的实际情况1.32施工组织设计编写的原则(1)保证机组安装质量的原则(2)保证文明施工安全生产的原则(3)保证本工程安装工期的原则(4)保证节约原材料的原则(5)符合国家环保的原则1.4 主要工程范围和工程内容1.41 主要工程范围(1)所有安装设备的仓库或堆放场的卸货,验收,保管,维护现场二次运输。
吊装,安装,调整,试验及系统调试。
(2)提交有关安装记录,试验报告,竣工验收文件,图纸和影像资料等。
完成与土建项目承包人之间的协调,接受业主和监理单位的监督。
(3)完成有关埋件制作,构件支架的制作,所有埋件的预埋工作,完成部分零部件,材料的采购工作(4)参加业主,监理部门组织的星期例会。
水电站机电设备安装工程施工组织设计计划一、工程概况1.工程名称:水电站机电设备安装工程2.工程地点:具体列明工程地点以及周边环境情况,包括道路、水电资源等。
3.工程规模:列明工程的容量、规模等。
二、工程目标1.安装所有机电设备,确保设备的正常运行。
2.保证工程进度和质量,按计划完成工程。
3.物料采购与储藏,确保供应链畅通。
4.安全生产,确保施工过程中不发生安全事故。
三、组织机构1.设立施工总监组,主要负责工程整体进度和质量控制。
2.设立技术组,负责技术支持和设备安装过程中遇到的问题解决。
3.设立采购物资组,负责设备的采购和储藏。
4.设立安全监察组,负责安全监督和事故预防。
四、施工步骤1.工程准备:包括场地平整、道路修建、临时设施搭建等。
2.设备安装:按照安装顺序,逐步完成设备的安装工作。
3.联调与试运行:对已安装的设备进行测试,确保设备运行正常。
4.工程验收:按照规定的程序,进行工程验收。
五、工期计划1.制定工期计划表,明确每个阶段的工期要求。
2.按照计划表进行施工,及时调整工程进度。
3.定期召开项目例会,对工期进行跟踪和分析。
六、质量控制1.制定质量控制标准,明确每个环节的质量要求。
2.设立质量检验组,对设备及其安装进行抽查和检验。
3.对设备安装过程中出现的问题及时解决,确保施工质量。
七、物资采购与管理1.制定物资采购计划,确保物资供应的及时性和准确性。
2.设立物资仓库,进行物资的储藏和管理,确保物资的完好和安全。
八、安全生产1.制定安全生产规程,明确安全生产的要求和流程。
2.进行安全生产培训,提高施工人员的安全意识。
3.设立安全监察组,对施工现场进行定期巡查和检验。
九、经费预算1.对整个工程的经费进行预算,包括人员费用、物资费用等。
3.对经费进行跟踪和控制,确保施工过程中的经费供应。
以上是水电站机电设备安装工程施工组织设计计划的一些主要内容和建议。
根据具体工程的特点和要求,还可以进行相应的调整和补充。

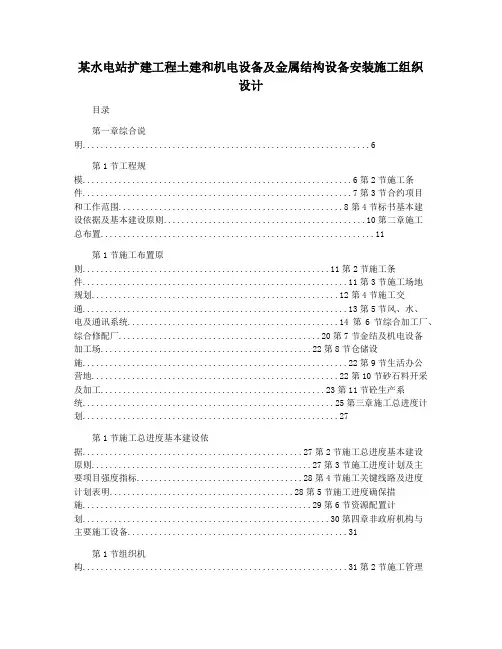

某水电站扩建工程土建和机电设备及金属结构设备安装施工组织设计目录第一章综合说明 (6)第1节工程规模............................................................6第2节施工条件............................................................7第3节合约项目和工作范围..................................................8第4节标书基本建设依据及基本建设原则.............................................10第二章施工总布置 (11)第1节施工布置原则.......................................................11第2节施工条件...........................................................11第3节施工场地规划.......................................................12第4节施工交通...........................................................13第5节风、水、电及通讯系统...............................................14第6节综合加工厂、综合修配厂.............................................20第7节金结及机电设备加工场...............................................22第8节仓储设施...........................................................22第9节生活办公营地.......................................................22第10节砂石料开采及加工..................................................23第11节砼生产系统........................................................25第三章施工总进度计划 (27)第1节施工总进度基本建设依据.................................................27第2节施工总进度基本建设原则.................................................27第3节施工进度计划及主要项目强度指标.....................................28第4节施工关键线路及进度计划表明.........................................28第5节施工进度确保措施...................................................29第6节资源配置计划.......................................................30第四章非政府机构与主要施工设备 (31)第1节组织机构...........................................................31第2节施工管理职责.......................................................32第3节主要施工设备. (34)1第五章施工导流及水流控制 (41)第1节详述...............................................................41第2节导流规划...........................................................42第3节导流标准及导流流量.................................................43第4节围堰结构设计.......................................................43第5节导流建筑物施工.....................................................45第6节围堰拆毁...........................................................45第7节施工期排洪.........................................................46第8节施工期渡汛措施.....................................................46第9节资源配置...........................................................47第六章土石方开凿及围垦工程 (47)第1节概述...............................................................47第2节施工布置...........................................................48第3节土石方开挖程序及方式...............................................49第4节土石方开挖施工方法.................................................49第5节土石方填筑.........................................................51第6节进度计划及强度指标.................................................53第7节土石方平衡计算.....................................................54第8节资源配置...........................................................54第9节施工质量、安全保证措施.............................................56第七章混凝土工程. (57)第1节综述...............................................................57第2节施工进度计划及强度指标.............................................59第3节施工布置...........................................................59第4节砼施工机械挑选.....................................................60第5节砼施工程序.........................................................62第6节砼施工方法.........................................................62第7节砼协调Olmstead试验室...................................................67第8节砼温控措施 (68)第9节砼质量掌控.........................................................69第10节资源配置..........................................................72第八章砌体及主副厂房建筑装修工程 (74)第1节简述...............................................................74第2节交通运输...........................................................75第3节材料及试验.........................................................75第4节施工方法及要求.....................................................76第5节施工进度计划.......................................................78第6节资源配置...........................................................78第九章钻孔与灌浆工程 (79)第1节概况...............................................................79第2节灌浆施工布置.......................................................80第3节施工方法和技术措施.................................................81第4节质量安全确保措施...................................................82第5节施工进度计划.......................................................83第6节资源配置...........................................................83第十章金属结构设备加装. (85)第1节概述...............................................................85第2节施工布置...........................................................86第3节施工方案...........................................................86第4节安全保证措施.......................................................98第5节安装过程中的质量监控...............................................99第6节资源配置..........................................................100第7节工程验收及移交....................................................102第十一章机电设备安装.. (104)第1节详述..............................................................104第2节水轮机加装........................................................104第3节变频系统加装......................................................113第4节水轮发电机加装. (114)第5节水力机械辅助设备及管道系统加装....................................119第6节桥机加装..........................................................126第7节机电设备加装工期及劳动力计划......................................129第8节设备交货日期......................................................129第9节电气设备加装与试验................................................130第10节电气二次设备加装与调试...........................................150第11节给排水及消防系统的加装...........................................166第十二章原型观测 (169)第1节监测项目及引用标准、规程规范......................................169第2节仪器设备的采购及安装和埋设措施计划................................170第3节观测仪器的检验与率定..............................................171第4节观测设施的施工....................................................171第5节施工期观测规程....................................................172第6节施工期观测和观测资料的整编........................................172第7节完工验收资料......................................................173第十三章质量目标、质量保证体系. (173)第1节质量保证计划大纲..................................................173第2节质量目标..........................................................185第3节质量保证体系及主要职责............................................185第4节质量管理及检验标准................................................194第十四章施工安全、文明生产和环保措施. (196)第1节安全管理目标及组织机构............................................196第2节主要施工安全措施..................................................200第3节安全保证措施......................................................201第4节文明施工措施......................................................202第5节施工环境保护措施..................................................203第十五章冬雨季施工措施 (204)第1节雨季施工非政府技术措施..............................................204第2节冬季施工非政府技术措施. (204)第3节防汛抗洪措施 (205)5。
第1篇一、工程概况本工程为XX工厂新上项目,主要包括生产设备、动力设备、通风空调设备、电气设备等机电设备的安装。
工程地点位于XX市XX区XX路XX号,占地面积约XX平方米。
工程总投资约为XX万元,预计工期为XX个月。
二、施工组织设计编制依据1. 国家及地方有关法律法规、标准规范。
2. 设计单位提供的施工图纸、设计说明书及有关技术资料。
3. 施工合同及相关文件。
4. 施工现场实际情况。
三、施工组织设计原则1. 确保工程质量、进度、安全、文明施工。
2. 优化施工方案,提高施工效率。
3. 节约成本,合理利用资源。
4. 做好施工现场管理,确保文明施工。
四、施工部署1. 施工准备:组织施工人员进场,进行技术交底,落实施工材料、设备、工具等。
2. 施工顺序:按照施工图纸和设备安装顺序,依次进行设备基础施工、设备安装、管道安装、电气设备安装、调试及试运行。
3. 施工方法:(1)设备基础施工:按照设计要求进行基础施工,确保基础平整、牢固。
(2)设备安装:按照设备安装顺序,先进行大型设备安装,再进行中小型设备安装。
(3)管道安装:按照管道安装顺序,先进行主管道安装,再进行支管道安装。
(4)电气设备安装:按照电气设备安装顺序,先进行变配电设备安装,再进行控制设备安装。
(5)调试及试运行:完成设备安装后,进行系统调试及试运行,确保设备正常运行。
五、质量保障措施1. 严格按照施工图纸和规范要求进行施工,确保工程质量。
2. 加强施工过程控制,及时发现并解决质量问题。
3. 对关键工序进行旁站监督,确保关键工序质量。
4. 加强材料、设备检验,确保所用材料、设备符合质量要求。
5. 做好隐蔽工程记录,确保隐蔽工程质量。
六、工期保障措施1. 合理安排施工进度,确保按期完成工程。
2. 加强施工现场管理,提高施工效率。
3. 优化施工方案,减少施工过程中不必要的停工、返工。
4. 加强施工人员培训,提高施工技能。
5. 加强与设计、监理等单位的沟通协调,确保工程顺利进行。
水电站机电设备安装工程施工组织设计范文水电站机电设备安装工程施工组织设计范文云南省云县大寨河三级水电站机电设备安装工程施工组织设计编写:审核:批准:云南省开远电力修造公司大寨河三级站机电项目部1月目录一、编制依据................................... 错误!未定义书签。
二、编制说明................................... 错误!未定义书签。
三、工程概况.................................... 错误!未定义书签。
四、工程内容及施工特点 (3)4.1施工内容及工程量 (3)4.2工程特点及施工条件 (4)五、工程施工工期 (6)六、组织措施 (6)6.1现场组机构 (6)6.2各级人员职责 (8)6.3拟投入施工技术人员 (11)6.4本工程拟投入施工设备、仪器、工具 (13)6.5施工准备 (15)七、技术方案 (16)7.1水轮发电机组施工方案 (16)7.2发电机安装施工方案 (24)7.3水轮发电机总装施工方案 (29)7.4调速系统安装 (32)7.5水轮机进水蝴蝶阀安装 (36)7.6水力机械辅助设备及管道工程施工方案 (38)7.7厂内桥式起重机安装方案 (47)7.8电气设备施工方案 (53)7.9照明工程施工方案 (75)7.10电缆施工方案 (79)八、质量目标及控制措施 (80)8.1质量目标 (80)8.2质量组织措施 (81)8.3质量管理措施 (81)九、环境、安全目标及控制措施 (81)9.1工程项目环保理措施 (81)9.2安全目标及控制措施 (82)9.3安全施工的保障措施 (85)十、技术管理措施 (87)十一、文明施工措施 (88)十二、施工进度计划 (88)12.1各项工作计划安装时间表 (88)12.2施工进度计划表 (89)12.3主要机电设备供货时间 (90)12.4本合同主要节点工期 (91)12.5本合同部分工程工期计划详细安排 (92)12.6进度计划保证措施 (97)12.7工期影响因素及预防措施 (97)十三、与招标工程相同及以上电压等级的输变电工程施工业绩 (99) 机组安装进度计划横道图 (100)一、编制依据1.水力发电机组安装技术规范(GB8564-88)、与本工程施工有关的规程、规范和技术标准;2.水利水电基本建设工程单元工程质量等级评定标准(SDJ249.3-88);3.有关设计图纸和文字说明及设备安装技术条件;4.本公司综合管理手册、程序文件及作业指导书、公司的施工水平和类似工程的施工经验;4.本项目施工现场实际情况、施工环境和自然条件5.施工组织设计规范;6.招标文件和招标补充文件。
目录1、工程概况12、组织机构23、施工规划及临建布置34、施工总进度65、资源配置86、机电设备主要施工方案117、质量、安全、环保与文明施工.. 23~28第一章工程概况1.1 工程概况甘肃省黑河龙首二级(西流水)水电站位于黑河干流西流水峡谷中,电站厂房距张掖市43Km、距已建成的龙首一级水电站约9Km。
主要建筑物由混凝土面板堆石坝、溢洪道、引水发电隧洞及调压井、发电厂房及开关站等组成,混凝土面板堆石坝最大坝高146.5m,引水发电隧洞长1.678Km。
电站总装机容量为157MW,年发电量5.28亿KW·h,安装3台单机容量为45MW和1台单机容量为22MW的水轮发电机组。
4台机组共用一根压力引水隧洞,在压力隧洞末端设调压井,井后高压引水隧洞分叉引出4根支管分别接到4台机组,机组设置进水阀,进水阀采用重锤式液控双平板型蝴蝶阀。
1.2 电站主要机电设备1.2.1 水轮机和进水阀HL(L237)-LJ-220型水轮机3台,HL(L237)-LJ-162型水轮机1台,水轮机进口设进水阀。
1.2.2 发电机SF-J45-16/4400型发电机3台,SF-J25-12/3850型发电机1台。
1.2.3 主变压器SF10-63000/110 121±2×2.5%/10.5KV三相风冷双圈电力变压器3台。
SF10-31500/110 121±2×2.5%/10.5KV三相风冷双圈电力变压器1台。
1.2.4 电气主接线发电机与升压变压器采用单元接线,发电机出口装设高压开关柜,发电机电压为10.5kV,发电机主引出线采用敞开式母线与升压变压器连接,发电机主引出线接一组励磁变压器。
电站以110kV一级电压接入系统,110kV侧为单母线分段接线。
110kV开关站采用户外敞开式布置,开关站进线4回,出线2回。
1.2.5 厂用电系统每两台发电机主引出线的高压开关柜外侧接一组干式变压器作为厂用电源变压器,另外引入一路外接10KV电源。
水电站机电设备安装施工组织设计一、项目概况本水电站机电设备安装施工组织设计是根据项目的实际情况和施工要求进行的,主要包括施工方案、资源配置、施工步骤、质量控制、安全措施等内容。
二、施工方案1.施工目标:按照设计要求和标准进行机电设备安装,确保工程质量和安全。
2.施工规模:本次安装工程包括水轮发电机组、机械设备以及电气设备等。
3.施工任务:根据施工图纸和设备安装说明,组织机电设备的吊装、安装、接线等工作。
4.施工周期:根据工程量和进度要求,合理安排施工时间,并确保工期的契合度。
5.资源要求:合理配置施工人员、设备、材料和技术支持等资源,以满足施工需要。
三、资源配置1.人员:根据施工任务的复杂程度和施工工艺的要求,招募具有丰富机电设备安装经验的施工队伍,由专职负责人进行施工组织和协调。
2.设备:按照施工图纸要求和设备说明,准备相关的吊装设备、安装工具和测试设备等,确保施工的顺利进行。
3.材料:根据施工需要和预算要求,选择合适的材料供应商,保证材料的质量和及时供应。
四、施工步骤1.施工准备:根据施工计划,组织施工人员和设备进行现场勘测、测量和定位等工作,确保施工的准确性。
2.吊装安装:根据设备的要求和施工图纸,安排吊装设备进行机电设备的吊装、定位和固定等工作。
3.接线调试:根据设备的电气图纸和接线说明,安排电工人员进行电气接线和调试工作,确保设备的正常运行。
4.系统调试:对机电设备进行系统调试,确保设备的各项功能和性能达到设计要求。
5.安全验收:对施工过程中的安全措施和安全保护设施进行检查和验收,确保施工过程的安全。
6.整理清理:完成施工任务后,对工地进行整理、清理和交废品等工作,确保施工现场的整洁。
五、质量控制1.施工过程中,严格按照施工图纸和相关技术规范进行施工,确保施工质量符合设计要求。
2.设置施工过程中的验收节点,对完成的施工工序进行验收,确保工程质量和施工进度。
3.对施工材料进行质量检验,确保材料质量合格,符合施工要求。
目录第一章工程概述 (2)第二章施工总平面布置 (6)第三章施工组织及资源配置 (20)第四章工程施工进度计划 (29)第五章工程施工管理 (34)第六章质量控制与检验 (48)第七章安全生产文明施工环境保护 (59)第八章施工技术方案专题说明 (73)工程概述1.1 工程概况1.1.1 概况某水电站位于沅水干流上游河段的清水江中下游,贵州省黔东南苗族侗族自治州锦屏县境内,上距剑河县城80km,下距锦屏县城25km,是沅水干流15 个梯级电站中的第二级,为沅水上唯一具有多年调节性能的龙头水电站。
电站为I 等工程,工程规模为大(I)型。
工程枢纽布置为:河床布置主坝,左岸布置副坝,坝型均为混凝土面板堆石坝,地下引水发电系统布置在右岸。
水库正常蓄水位475m,相应库容37.48亿m3,有效库容26.16 亿m3。
引水发电系统由三大系统组成:引水系统、厂房系统和尾水系统。
主要由引水洞、主副厂房、母线洞、主变开关洞、尾水调压井、尾水洞、电缆竖井、尾水闸门竖井、施工支洞、进厂交通洞、主排风洞、母线排风洞及竖井、排水廊道等地下建筑物和进水口、尾水出口、出线平台等地面建筑物组成。
地下厂房内装有4 台单机容量为250MW 的立轴混流式水轮发电机组,采用一机一洞引水的布置方式,尾水系统采用 2 机共用一个调压井和一条尾水隧洞的布置型式。
电站保证出力234.9MW,多年平均发电量约24.28 亿kW·h,以一回500kV 电压等级接入湖南电网的邵阳变电站。
电站在系统中担任调峰、调频和事故备用。
地下厂房区布置有主副厂房、安装场,其主要尺寸为147.20m×22.70m×60.01m(长、宽、高),底部设有检修排水廊道(高程291.24m)。
在主厂房端头靠4#机侧布置有六层的中控楼。
主变开关洞位于主厂房下游并与之平行,洞室间岩墙厚31.50m,主变开关洞尺寸为111.00m×23.00m×30.80m。
水电站厂房机电安装施工组织设计一、概述本文档旨在设计水电站厂房机电安装施工的组织设计方案。
水电站厂房机电安装工程是水电工程的重要组成部分,其施工组织设计是施工过程中必不可少的一环。
合理的施工组织设计能够提高施工效率,减少施工风险,确保工程质量。
二、施工组织设计目标1.提高施工效率:通过合理的施工安排和组织,确保施工进度的顺利推进,减少不必要的等待和工期延误。
2.保证工程质量:合理的施工组织设计可以确保施工过程中各项工作的顺利进行,从而确保施工质量符合设计要求。
3.减少施工风险:通过细致的施工安排和预防措施,减少施工中可能出现的事故和意外情况,确保施工安全。
4.控制施工成本:通过合理的施工组织设计,优化资源利用和施工流程,降低施工成本。
三、施工组织设计内容3.1 施工人员和组织架构根据工程规模和施工需要,确定所需施工人员数量、职责和岗位划分,建立施工组织架构。
确保施工人数充足且各个部门协调配合,减少沟通和协调不畅造成的问题。
3.2 施工队伍培训对施工人员进行必要的培训,提高施工人员的技术素质和工作安全意识。
培训内容包括施工工艺、安全操作规程、管理制度等。
3.3 施工计划制定详细的施工计划,包括工序安排、施工顺序、施工进度和时间节点等。
合理安排施工顺序和施工流程,确保各项工作有序进行。
3.4 施工机具和材料准备根据施工计划和需求,准备所需的施工机具和材料。
确保施工机具的完好性和材料的质量达到要求,避免施工过程中因为机具和材料问题造成工期延误和质量问题。
3.5 施工安全措施制定施工安全管理制度,明确各个施工单位的安全责任和安全操作规程。
加强现场安全监督和检查,确保施工过程中的安全风险得到有效控制。
3.6 质量控制措施建立质量控制措施和验收标准,加强对施工质量的监督和检查。
确保施工工艺符合设计要求,施工质量满足相关标准和规范。
3.7 环境保护措施制定环境保护方案,合理安排施工过程中的废弃物处理和环境保护措施。
目录工程概述 (2)施工总平面布置 (7)四、电气施工技术方案 (17)4.1 成套盘柜安装 (17)4.2 电缆桥架安装 (19)4.3电缆敷设 (20)4.4接地装置施工 (22)4.5二次回路接线 (24)4.6电缆管路预埋 (25)4.7母线安装 (25)五、安全文明施工管理措施及成品保护 (27)5.1危险点分析 (27)5.2 电焊作业安全措施 (29)5.3现场文明施工措施 (29)5.4成品保护措施 (30)施工组织及资源配置 (38)工程施工进度计划 (49)工程施工管理 (55)质量控制与检验 (70)安全生产文明施工环境保护 (83)施工技术方案专题说明 (100)工程概述1.1 工程概况1.1.1 概况某水电站位于沅水干流上游河段的清水江中下游,贵州省黔东南苗族侗族自治州锦屏县境内,上距剑河县城80km,下距锦屏县城25km,是沅水干流15 个梯级电站中的第二级,为沅水上唯一具有多年调节性能的龙头水电站。
电站为I 等工程,工程规模为大(I)型。
工程枢纽布置为:河床布置主坝,左岸布置副坝,坝型均为混凝土面板堆石坝,地下引水发电系统布置在右岸。
水库正常蓄水位475m,相应库容37.48亿m3,有效库容26.16 亿m3。
引水发电系统由三大系统组成:引水系统、厂房系统和尾水系统。
主要由引水洞、主副厂房、母线洞、主变开关洞、尾水调压井、尾水洞、电缆竖井、尾水闸门竖井、施工支洞、进厂交通洞、主排风洞、母线排风洞及竖井、排水廊道等地下建筑物和进水口、尾水出口、出线平台等地面建筑物组成。
地下厂房内装有4 台单机容量为250MW 的立轴混流式水轮发电机组,采用一机一洞引水的布置方式,尾水系统采用2 机共用一个调压井和一条尾水隧洞的布置型式。
电站保证出力234.9MW,多年平均发电量约24.28 亿kW·h,以一回500kV 电压等级接入湖南电网的邵阳变电站。
电站在系统中担任调峰、调频和事故备用。
某水电站机电设备安装工程施工组织设计目录第一章工程概述 (2)第二章施工总平面布置 (10)第三章施工组织及资源配置 (34)第四章工程施工进度计划 (48)第五章工程施工管理 (58)第六章质量控制与检验 (82)第七章安全生产文明施工环境保护 (103)第八章施工技术方案专题说明 (129)工程概述1.1工程概况1.1.1概况某水电站位于沅水干流上游河段的清水江中下游,贵州省黔东南苗族侗族自治州锦屏县境内,上距剑河县城80km,下距锦屏县城25km,是沅水干流15个梯级电站中的第二级,为沅水上唯一具有多年调节性能的龙头水电站。
电站为I等工程,工程规模为大(D型。
工程枢纽布置为:河床布置主坝,左岸布置副坝, 坝型均为混凝土面板堆石坝,地下引水发电系统布置在右岸。
水库正常蓄水位475m,相应库容37.48亿m3, 有效库容26.16亿m3。
引水发电系统由三大系统组成:引水系统、厂房系统和尾水系统。
主要由引水洞、主副厂房、母线洞、主变开关洞、尾水调压井、尾水洞、电缆竖井、尾水闸门竖井、施工支洞、进厂交通洞、主排风洞、母线排风洞及竖井、排水廊道等地下建筑物和进水口、尾水出口、出线平台等地面建筑物组成。
地下厂房内装有4台单机容量为250MW的立轴混流式水轮发电机组,采用一机一洞引水的布置方式,尾水系统采用2机共用一个调压井和一条尾水隧洞的布置型式。
电站保证出力234.9MW,多年平均发电量约24.28亿kW • h,以一回500kV电压等级接入湖南电网的邵阳变电站。
电站在系统中担任调峰、调频和事故备用。
地下厂房区布置有主副厂房、安装场,其主要尺寸为147.20m X 22.70mX 60.01m(长、宽、高),底部设有检修排水廊道(高程291.24m)。
在主厂房端头靠4#机侧布置有六层的中控楼。
主变开关洞位于主厂房下游并与之平行,洞室间岩墙厚31.50m,主变开关洞尺寸为111.00mX 23.00mX 30.80m。
主变开关洞与主厂房之间有4条母线洞,洞宽为7m,地面高程为322.70m。
尾水系统由4条8.9mX 11.5m的尾水支洞、2个圆形阻抗式调压井、2个“2合1”的岔洞、2条圆形尾水隧洞及尾水出口等建筑物组成,尾水支洞闸门竖井在主变开关洞下游边墙处,孔口尺寸为8.90m X 3.0m。
发电机与变压器组采用联合单元接线,发电机出口装设发电机断路器。
发电机至主变间用15.75kV离相封闭母线连接,主变通过油/SF6套管和管母线(GIB)直接与500kVGIS 连接。
GIS通过500kV挤包绝缘电缆与户外出线平台设备连接。
电站采用开放式全分布计算机监控系统。
电站设有中控室,负责对全厂设备进行操作、控制和监视。
每台机布置有机组励磁、调速器、辅助设备控制屏和保护屏、计算机监控系统现地控制单元等。
11.2工程自然条件及对外交通工程现场的环境温度从最低-8.4C到最高38.3C之间变化,最低月平均气温22C, 最高月平均气温32.4C,多年平均相对湿度84%,多年河水平均流量为240m3/s<» 电站所在地区地震基本烈度小于里氏六度。
三板溪电站对外公路从湖南靖州县境内309国道的响水坝接线,至大坝下游的清水江大桥约82kin,路面为混凝土,宽6.5m。
公路沿线桥涵荷载标准为汽一20、挂一300。
厂内混凝土路面宽10.5m,大桥荷载标准为汽一60、挂一200。
铁路运输最近的是靖州县艮山口车站,距离工地约88.6km。
进厂交通洞的尺寸为7.0m X(7m直段+2m顶拱),厂内设备吊物孔尺寸为:发电机层4.8mX3.0m;母线层 3.0m X 2.5m;至水轮机层以下均为2.5m X 2.5m<,12工程范围本合同机电安装工程的项目和工作内容包括以下设备的到货、卸货、现场验收、仓储保管、二次运输、安装、调试、启动、试运行、维护和保修期内的保修至移交发包人的全部工作(包括为完成合同所需的临时设施等):(1)混流式水轮发电机组4台套(含混流式水轮机及其微机调速器油压装置;250 MVV水轮发电机及微机可控硅静止励磁设备;水轮发电机组控制、保护及测量屏柜等;机组单元内油、气、水、量测、消防系统管路及设备)。
(2) 2台套400/100/10t桥机本体及其配套设备、1台套10t桥机及其配套设备,桥机轨道、滑线安装。
(3)公用系统a、4台套发电机电压配电装置;b、计算机监控系统设备(不包括机组LCU,但包括与其连接的电缆);c、通信系统;d、直流系统;e、工业电视系统;f、接地工程(含整个电站的接地,其中土建已预埋的进行交接);g、照明工程(含坝区的室外照明);]】、油、气、水、水灭火和水力测量系统设备、管路、控制、保护、监测工程;I、通风、空调系统设备及管路工程;J、机电埋设件;k、消防系统。
(4)主变及其辅助设备4台套主变压器及保护、控制监测设备(5)500kVGIS及其辅助设备a、500kVGIS及其辅助设备,包括2个进线间隔,1个出线间隔,1个PT和避雷器间隔,4隔离开关和电流互感器间隔、500kV SF6管母线;b、500kVGIS控制、保护、监测及自动化设备(包括母线保护、各线路保护、故障录波装置及安全自动装置);(6)500kV挤包绝缘电缆及其辅助设备,总长度约1200m,最大输送容量1150MVV(7)500kV出线平台设备,包括出线并联电抗器、SF6/空气套管端、SF6管母线、户外电缆终端、隔离开关、避雷器、阻波器、电容式电压互感器、500kV 控制保护设备等(8)与上述设备有关的辅助设备的安装本工程计划于2005年12月底第一台机组投入运行,2006年9月底全部机组投产。
13工程特点l、根据某水电站施工工程进度安排,4#机尾水管交付安装工作面时间为2004年4月,桥机到货时间为2003年10月30日,因此在4#机尾水肘管等水下埋设件安装期间,厂房桥机能投入正常使用,使水下部件的吊装具备了有利条件。
2、某水电站施工由于受自然条件的限制,相对的空闲场地较少,对于工地成套设备材料存放及生活福利设施等的布置空间相对有限。
为此,我局将充分利用我局土建已参与电站地下厂房施工的有利因素,进行资源综合调配,使有限的资源得到充分利用。
利用土建与机电安装高峰期的时间差,进行综合考虑,合理安排调配施工人员的住宿、生活用水、用电、医务人员等,适当减少新建生活住房的建筑面积,充分利用有限的空间。
同时合理安排设备材料进场时间,主要大件设备尽量直接拉进厂房卸车,减少仓库面积使用量及二次倒运工作量。
3、主厂房桥机为单小车电动双梁式,额定起重量主钩为400t、副钩为100t,主梁重约70t,安装时在主厂房安装场顶部没有设吊点,因此需要制订专门的技术措施来实施施工,我局对此作了专门的阐述。
4、某水电站以一回500kV接入湖南电网,与近区电网无联络,首台机组调试试运行时厂用电从施工变电站以10kV引入。
我局将根据厂用电系统的实际容量与有关单位协商在首机发电前自行设计完成该线路。
同时为了确保电站的安全试运行,我方考虑自带一台40kVV的柴油发电机以满足渗漏排水及临时照明的保安电源的需要。
5、按某水电站施工进度安排,电站机电安装从肘管吊装到第一台机组发电前后共约21个月的时间,后续机组发电时间间隔3个月。
根据我局在小浪底水电站的施工经验,从肘管安装到第一台机组投产,一般情况需18〜22个月,其它机组按每台机相继3〜4个月投产。
从某水电站设备的到货情况来看,部分设备的到货相对较晚,如2#机调速器电气柜、软件、电缆等2006年4月到货,6月发电;1#机自动化系统设备等2006年7月到货,9月发电。
因此本工程施工的高峰期较为集中,只要加强土建与机电安装及各方面的密切配合,加强设备到货检查,安排施工紧凑,调配得当,按期发电是可以实现的。
6、某水电站安装的机组为低水头、低转速机组,生产厂家为哈尔滨电机厂,安装位置在地下厂房。
我局对此类型的机组安装及施工环境具有较强的实际施工经验,积累了丰富经验(熟悉哈尔滨电机厂厂家的设备)。
现将某水电站与小浪底的机组主要特性参数对比如下:某水电站与小浪底的机组主要特性参数对比表1-1施工总平面布置2.1施工布置总原则根据我工程局以往施工经验,结合本工程的规模、特点、施工环境及施工条件, 拟定本工程的施工总布置原则为:1、所有的生活、生产临建设施、施工辅助企业及施工道路布置均按招标文件要求及发包人提供的各种条件在指定的施工场地进行规划布置。
2、临建设施的规模和容量按施工总进度及施工强度的需要进行规划设计,力求布置紧凑、合理、方便使用,规模精简,以降低工程造价,并尽量避免与其它标段工程施工的干扰和影响。
3、施工生产设施和生活办公设施划分合理,按使用功能进行分区,使生产区与生活办公区实现相对分隔,减少干扰。
4、按国家有关规定和招标文件的要求,所有的生活、生产等设施布置体现安全生产、文明施工。
5、各施工场地及营地均按有关要求配置足够可靠的环保设施及消防设施,避免施工对公众利益的损害,并考虑为他人提供方便。
2.2施工场地规划施工场地的规划布置根据招标文件所提供的场地情况,并结合发包人提供的现有条件和由于我局承建三板溪地下厂房施工,辅助企业、生活福利可资源共享的优势,按施工需求及使用功能的不同进行规划布置。
2.2.1生活福利、办公设施场地规划生活福利设施与我局三板溪分局共享,根据分局土建所承担的项目与机电安装工程施工人员强度高峰分配,在A2区现有的住房设施经调配可以满足本标人员住宿条件。
办公区在招标文件指定的一期场平B1区内规划布置,并配有污水处理系统,场地由业主无偿提供使用。
2.2.2生产辅助企业场地及设备、材料库规划生产辅助企业包括金工车间和配管场。
金工车间(100m2)将布置在我局地下厂房标一期场平D区钢管厂旁,资源共享;配管场在钢管厂内,届时钢管制作高峰己过(2004年10月前为钢管制作高峰期),可以用作配管使用。
材料库(200 m2)与我局中心仓库合用。
设备库主要在招标文件指定的一期场平B1区内进行规划布置,主要有封闭库(1800 m2)、保温库200 m2)、露天堆放场(1590 m2)、敞棚库(1800 m2)。
施工场地规划(施工总平面布置图)见附图2.1。
2.3施工交通、风、水、电及通信布置2.3.1交通布置一期场平B1区内纵向布置一6m宽水泥路面与大门外公路相接。
在主厂房上游侧布置一道栈桥通至4#机,作为人行通道兼小型材料运送通道。
栈桥布置和结构见附图2.4。
2.3.2施工供风机电安装施工用风采用移动式空压机供给。
自备1台6.0in3/min和3台0.75m3/min的空压机,供厂房各施工作业面的设备和管路吹扫,以及供给焊缝碳弧气刨清根用气。
