精装修工程与安装工程的界面划分
- 格式:docx
- 大小:19.37 KB
- 文档页数:4

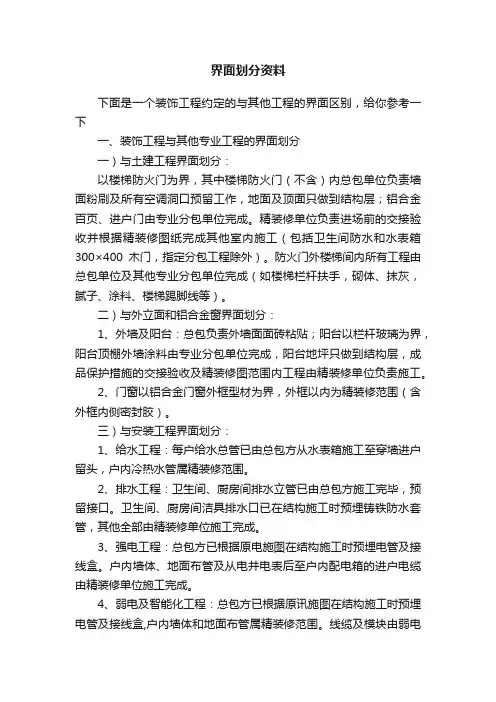

界面划分资料下面是一个装饰工程约定的与其他工程的界面区别,给你参考一下一、装饰工程与其他专业工程的界面划分一)与土建工程界面划分:以楼梯防火门为界,其中楼梯防火门(不含)内总包单位负责墙面粉刷及所有空调洞口预留工作,地面及顶面只做到结构层;铝合金百页、进户门由专业分包单位完成。
精装修单位负责进场前的交接验收并根据精装修图纸完成其他室内施工(包括卫生间防水和水表箱300×400木门,指定分包工程除外)。
防火门外楼梯间内所有工程由总包单位及其他专业分包单位完成(如楼梯栏杆扶手,砌体、抹灰,腻子、涂料、楼梯踢脚线等)。
二)与外立面和铝合金窗界面划分:1、外墙及阳台:总包负责外墙面面砖粘贴;阳台以栏杆玻璃为界,阳台顶棚外墙涂料由专业分包单位完成,阳台地坪只做到结构层,成品保护措施的交接验收及精装修图范围内工程由精装修单位负责施工。
2、门窗以铝合金门窗外框型材为界,外框以内为精装修范围(含外框内侧密封胶)。
三)与安装工程界面划分:1、给水工程:每户给水总管已由总包方从水表箱施工至穿墙进户留头,户内冷热水管属精装修范围。
2、排水工程:卫生间、厨房间排水立管已由总包方施工完毕,预留接口。
卫生间、厨房间洁具排水口已在结构施工时预埋铸铁防水套管,其他全部由精装修单位施工完成。
3、强电工程:总包方已根据原电施图在结构施工时预埋电管及接线盒。
户内墙体、地面布管及从电井电表后至户内配电箱的进户电缆由精装修单位施工完成。
4、弱电及智能化工程:总包方已根据原讯施图在结构施工时预埋电管及接线盒,户内墙体和地面布管属精装修范围。
线缆及模块由弱电专业单位施工.5 、1单元G户型10层及以下PVC20门磁管路由精装修单位预埋.(从进户门门框顶到可视室内机)6、户内强、弱电箱施工属精装修范围.注:安装工程的风口、检修口、喷淋头、开关面板、插座、广播等在墙面、顶面、地面的位置,由精装修施工单位按设计图纸统一排布,并经过设计、业主确认后施工。
精装修工程与土建工程界面划分一、施工界面划分从专业技术、利于施工组织、利于保证质量和利于明确责任的角度划分各单位各工种的施工范围是施工顺利进展和减少扯皮的重要工作,主要明确如下几项:1、二次结构墙体砌筑因涉及抗震构造等由土建施工单位按照设计规范施工,包含墙体抹灰批荡,室内的顶面和地面基层找平。
2、机电管线的划分管线安装均属隐蔽工序,直接影响中层和面层工序的交接而且穿插频繁,对进度和质量影响都非常大,强弱电以户内电箱为分界点,各种进水系统则应以管道井的仪表及阀门等接点处为分界点,排水系统为尽量减少对结构的破坏由土建单位将排水横支管预埋至出楼面管口处为界面(如若采用同层排水方式,则按给水系统划分分界,均由土建单位负责安装主立管并预留三通口)。
3、厨房和卫生间防水因涉及底部管道隐蔽和一、二次闭水,与精装交叉极其频繁且在成品保护上容易造成相互干挠和扯皮,为明确责任和工程顺利进行由精装单位完成施工。
4、户内风道因要求跨层贯通且有消防要求由土建单位统一安装,而户内管井包封及主支管连接及面层装饰由精装单位完成。
详细的划分有以下方面1、土建方面土建单位完成框架主体结构,二次结构隔墙砌筑、厨卫内的排烟(气)管道安装、外墙门窗(含塞缝)工程。
走道、电梯厅、及各种井道内侧的普通装修含防火门安装。
各种进水系统、排水系统、消防疏散梯基层批荡抹灰和室内墙面、地面天花的基层找平等。
2、精装方面公共区域的饰面装饰,如:电梯间的墙面、地面、天花顶面和走道的天、地、墙面的饰面装饰;各管道井的饰面装饰,户内内墙的饰面腻子和装饰,天棚的饰面装饰粉刷,地面的装饰铺贴;卫生间、厨房间二次防水施工及防水保护层,户内管井包封及主支管连接等。
二、电气系统划分1、土建单位负责主体框架结构及二次结构内暗配管线(不含管内电线、电缆)的预埋工作,砼结构中的孔洞预留、预埋,配管内穿带钢丝,线盒预埋完;其余的由精装单位按招标设计图施工安装与调试。
2、土建单位负责从低压柜至户内配电箱(含户内配电箱)安装完成止,并负责户内配电箱以前的项目安装与调试,待户内配电箱以后项目完工后主持整个配电系统调试工作;由精装单位完成从户内配电箱以后的所有项目,包括末端盒位微调、管内的电线、电缆、灯具、面板安装工作,并负责其施工范围内调试工作,配合整个强电系统的调试。
附件2
精装修作业界面划分表

表1:土建安装与精装施工界面划分(户内精装修)
说明:本工程界面划分各区域(城市)公司可根据项目属在地相关规定、资源匹配情况以及项目特殊情况在招标前进行修订、审批,未尽之处招标答疑澄清或以实际施工过程中建设单位指令为准。
表2:土建安装与装饰施工界面划分(公共区域装饰)
说明:本工程界面划分各区域(城市)公司可根据项目属在地相关规定、资源匹配情况以及项目特殊情况在招标前进行修订、审批,本方案未尽之处以实际施工过程中建设单位指令为准。
装饰工程与其他专业工程的界面划分一、与土建工程界面划分:A、内墙体:土建总包单位负责装饰进场前的所有分户墙砌体施工,隔墙由总包单位砌筑,精装修单位负责进场前的砌体交接验收并负责交接后的砌体粉刷等施工,轻质隔墙由精装修单位施工。
B、外墙体:1.土建总包单位负责外墙体砌筑、保温、抹灰的施工;2.精装修单位负责外饰面施工。
C、楼地面:1.土建总包单位负责找平层施工和伸缩缝、隔音、隔热垫的施工;2.幕墙的层间防火施工由土建总包单位施工;3.地面装饰面层由精装修单位施工;4.室内防水由精装修单位负责施工;5.室内楼梯扶手由精装修单位安装。
D、烟气道土建总包单位负责预制混凝土烟气道立管和止回阀的施工。
二、与安装工程界面划分:A、给排水工程a、给水(冷、热)1. 土建总包施工单位负责水管井内给水管、水表、各区域总阀门安装及相关试验,精装修单位负责总阀门后所有支水管及管件的安装施工及相关试验;2. 土建总包单位负责消火栓和喷淋系统的施工。
b、排水1. 土建总包施工单位负责废、污水立管及支管按图纸施工到相应洁具及地漏、清扫口点位,并负责废、污水管线的相关试验;精装修单位负责洁具、地漏、清扫口的安装;2. 土建总包施工单位负责雨水管道施工,楼板开孔、修补由总包负责。
B、暖通工程3. 专业单位负责防排烟、通风管道的施工以及相关试验;4. 空调施工单位负责完成空调、新风设备的安装、调试,空调施工单位完成需要预埋、打孔的管道施工(含墙上开槽、修补);6. 空调施工单位负责提供风口开孔尺寸,精装修单位配合开孔,风口制作、安装由空调施工单位负责;8. 空调施工单位负责室内排风系统的管道及设备安装,空调单位负责控制线路的安装,并接到风机上。
C、电气工程a、强电1. 总包单位负责强电井道内的电表箱及各区域总配电箱安装,精装修单位负责总配电箱后端线路及分配电箱的安装;2. 精装修单位负责所有照明灯具、开关插座的配线、安装、调试。
b、弱电及智能化1. 弱电及智能化相关管线、设备、墙壁插口、调试由专业单位施工。
精装修施工区域:1.精装修区域及非精装修区域界面上非砌块墙(如轻钢龙骨石膏板隔墙等),包括石膏板及表面清理(不含墙面抹灰);2.精装修区域内非砌块墙(如轻钢龙骨石膏板隔墙等)及墙面装饰(若有)3.精装修区域墙面水泥砂浆找平及砼表面处理4.精装修区域墙面防水,墙面装饰等5.精装修区域的所有天地面装饰(详见精装修区域内的设计)6.精装修区域内包括精装修与非精装修界面上的门、窗、防火门、百叶、含小五金、配件等7.精装修区域所有砼结构面上的防水及防水保护8.精装修区域内地面、墙面及顶棚的装修,包括固定家具、门窗(非防火门)、洁具、开关、插座及相关配件及小五金(详见图纸精装修区域内的设计)。
9.所有装修门(不含防火门)小五金10、防白蚁11、洁具及附件的安装12、精装修区域的拖布池及相关附件13、装饰性灯具的安装14、配合综合机电、弱电、电梯于精装修部位上的开孔15、精装修区域内的风口(含风管挂下段)16、除按电梯技术规范规定必须的装修以外的电梯装修17、精装修区域与非精装修区域交界的门、窗、隔断及靠精装修区一侧的装修属于精装分包范围。
精装区与非精装区交界的轻钢FC吸音板隔墙非精装墙面一侧为总包范围。
轻钢龙骨隔墙(含两面的石膏板)为精装修工程范围。
墙面两侧墙面上的装饰,则分别由精装单位和总包单位完成。
18、精装修区域的轻质混凝土回填属于精装修范围,地上消火栓采用石膏板墙暗包处理,属于精装修工程不属于总包。
19、精装修区域,总包单位仅需完成至结构及砌筑工程,并对结构及砌体表面进行清理;后续的墙面抹灰、钉网、地面找平等工作均由精装修分包承担。
20、防水工程除另有说明者除外,总分包单位各自承担施工范围内的防水工程以及相关的建筑构造做法(包括但不限于:回填部分、基层处理和找平层等)21、室内的伸缩缝由总分包单位根据施工范围承担各自范围内的伸缩缝施工22、施工用水费(包括工程施工区、产品加工区等)由总包承担并代缴(指定分包、指定供货商、独立施工单位生活、办公用水电费除外),总包不得再向指定分包、指定供货商、独立施工单位收取管理费、照管等相关费用;总包在各栋的各层楼相关位置提供足够的水电的接驳口及计量装置。
精装修工程工作界面划分在精装修工程中,工作界面的划分非常重要。
总承包工作界面包括清理基层、调整毛混凝土地面误差、用水房间降板找平层、防水保护层、地面与门窗洞口标高控制等工作内容。
而精装修专业承包工作界面则包括清理基层、装饰与门窗洞口装饰收口处理、墙面、柱的抹灰及后续装饰面层施工等内容。
总承包工作界面中,精装修单位负责用水房间结构层以上的防水、找平等工作,而精装修区域结构墙、柱、梁板及二次结构墙、柱的处理由总承包负责。
精装修单位负责处理与装饰面层排版、模数等不符的部分,而结构楼地面标高超出规范允许偏差则由总承包负责处理。
精装修区域的测量放线由总承包提供每层的1米控制线和坐标系统,楼层内的控制线及坐标系统则由精装单位负责。
在精装修专业承包工作界面中,精装单位负责大型装饰构件的后置埋件、核对天棚和地面标高控制线、天棚顶部装修施工、所有的受力测试及相关专家论证等工作内容。
相关的找平、装饰等工作也由精装单位负责处理。
总包工作界面则包括负责砌体工程、含区域防火隔断、机房隔墙等工作内容。
总包单位负责处理精装与非精装交接处的抹灰收口,有门框的以门框为界,无门框的以门洞内转角为界。
而精装修区域以外防火门门框与结构洞口间砂浆塞缝、注浆、防火门门框与土建洞口的基层抹灰收口处理、防火门门框与土建洞口饰面层收口处理等工作则由总包单位负责处理。
此外,总包单位还负责外墙洞口两侧干硬性防水砂浆塞缝及JS防水、其余部位门窗框与土建洞口发泡剂塞缝施工,精装修区域新增隔墙施工等工作内容。
总承包将结构面交给精装修单位进行施工。
精装承包人需要自行考虑办公区、生活区用地及用房的相关费用。
同时,负责从总承包人分配的临时用水接驳口自行接驳临时用水的管道,并维护正常的临水、临电、办公生活区用地及用房使用。
若现场无法满足其临时用水需求,精装承包人需要自行解决,并与发包方协商解决水费问题。
同样地,精装承包人需要自行接驳临时用电的线路并维护其正常使用。

精装修住宅项目施工界面划分面应光滑、洁净,不应有爆灰、裂缝;(2)墙面:【铝模、轻质隔墙、高精度砌块免抹灰体系】内墙面垂直度和平整度按【0,5】mm移交,阴阳角按【0,5】mm移交,方正性按【0,10】mm移交,无空鼓,无开裂,无渗漏;【木模抹灰体系】内墙面垂直度和平整度按【0,4】mm移交,阴阳角按【0,4】mm移交,方正性按【0,10】mm移交,无空鼓,无开裂,无渗漏;(轻质隔墙:实施完成拼缝处的两遍挂网抹灰后,移交工作面给装饰总包);(3)地面:总包负责厨卫间、阳台完成结构吊洞、并对有防水要求的结构进行防水闭水合格(保护并回填硬化)后移交给精装修单位;有防水要求的楼地面找平层、找坡及R角由总包单位施工;卫生间墙地面第二次防水及装饰面由装饰单位完成。
木地板地面由总包移交地坪,其平整度按【0,3】mm移交,相邻房间门洞处地坪与相连的过道地坪保证装饰面完成后高差按【0,3】mm移交;(4)水电安装部分:a,(预埋管线由总包负责,穿线由总包负责,预留预埋管底盒,由总包单位完成,面板安装由精装单位完成,有吊顶位置总包预留电线长度约50cm,非精装部位白炽灯由总包单位负责安装,b.给水:总包预留丝堵,精装单位负责安装角阀与龙头,c.排水:总包负责预留大便器及地漏高出装修完成面10cm,面盆、菜盆处高出装修完成面20cm;管道完成通水通球试验;所有给排水点位根据装修施工图由总包单位施工完毕。
d、总包负责墙面线盒加高圈的安装(如需要);(5)装饰完成面与结构板面高差为40mm(设计部应注意给设计院交底),电梯门、防火门、入户门与公区、室内地坪标高关系应按此进行调整。
(6)传统项目:厨卫间降板标高与砂浆粘接层厚度关系,厨房降板为30mm,卫生间降板为50mm,阳台降板为50mm,相邻厨房的生活阳台降板80mm。
2.地暖项目:根据精装修图纸计算出的地暖铺设底标高办理交接面移交手续(地暖布管及保护层总厚度约60-70mm)。
精装修工程与其他专业工程的界面划分一、门窗1、±0.00以上所有外立面可视部分的铝合金门窗及玻璃幕墙,包括采光天井处铝合金、开放式阳台门等均由专业施工单位施工,精装修施工单位负责精装修区域内所有与门窗、幕墙龙骨的室内收口工作(包括洞口四边与门窗或幕墙龙骨的粉刷收头及打胶处理等)。
2、精装修施工单位负责完成所有精装修区域内的内门的施工,进户门及门上五金由直接分包的进户门专业单位完成,但精装修施工单位应予以配合。
所有精装修区域内的防火门均由精装修施工单位完成,非精装修区域防火门由总包单位完成。
3、进户门门顶由精装修施工单位完成。
二、粉刷、油漆、涂料1、墙体粉刷1)精装修区域内由总包单位负责在精装修施工单位进场前完成所有除装饰隔断的砌体施工。
粉刷施工由精装修单位完成。
精装修施工单位需与总包单位进行砌体交接验收。
2)非精装修区域的墙体由总包单位完成粉刷及涂料施工。
3)阳台墙面粉刷由总包单位施工,精装修单位负责粉刷面的尺寸复核验收及饰面施工。
4)增加进户门洞、消防疏散门洞、管道井门洞、消防栓、通风洞口四周等公共区域相关洞口封堵或修整由精装修施工单位负责完成(包括粉刷及涂料施工)。
5)总包负责管道井内部粉饰等工作,与精装修分界原则为:有门框的以门框为收头边界,无门框的以门洞阳角(内墙面)为收头边界。
6)所有门洞墙面砌到顶面,待装修阶段安装管子完工后精装单位采用角钢过梁加固并封堵。
2、顶棚1)所有精装修区域顶棚不做粉刷,吊顶以上墙面粉刷由精装修单位完成。
非精装修区域顶棚粉刷、涂料均由总包单位负责施工。
2)阳台顶面粉刷及涂料由精装修单位负责施工。
3、总包单位负责楼梯间地面、墙面装饰施工及栏杆扶手的制作和安装,精装修施工单位应注意对上述完成面的成品保护,避免在材料搬运过程中对上述部位的损坏,若发现精装修单位对上述部位造成损坏的,应照价赔偿。
三、楼地面1、精装修区域内所有的楼地面找平层施工均由精装修施工单位负责完成,总包单位需每个单元楼层至少提供一个准确的标高控制点(线)。
装饰工程与其它专业工程的界面划分与土建工程界面划分:1.1墙体粉刷:1.1.1总包单位负责装饰进场前的室内部分,所有楼地面、管井及架空层等隔墙、墙体砌筑;门头梁、管井翻边、厨房导墙、阳台翻边等结构浇捣。
装饰单位负责室内部分楼地面、砌体、顶面结构工程的交接验收并负责交接后的砌体粉刷、墙面批腻子等施工。
现场已完成的砌体工程与精装修施工图纸如有出入,需要对现有砌体拆除、修改或补砌的工作由精装修单位负责施工;1.2楼地面:1.2.1土建总包施工单位负责厨房、卫生间和阳台结构板蓄水试验,装饰单位负责进场前交接验收;1.2.2装饰单位负责厨房、卫生间和阳台的防水工程以及地面的找平层及面层施工;1.2.3 室内各地面由总包单位负责地面结构层施工,精装修单位负责地面找平及面层施工;1.3天棚1.3.1总包单位完成至结构面,装饰单位完成精装修施工区域的室内吊顶及半室外廊道吊顶、电梯前室(含地下一层及二层精装修施工区域范围以内的)所有吊顶施工;2.4其他1.4.1总包单位负责非装修区域防火门施工,装饰单位负责与装修区域相邻的防火门(甲定乙供)施工;1.4.2总包与装饰单位的施工界面以铝合金门窗边框作为施工范围的划分界限(部分半室外廊道吊顶除外),装饰单位负责铝框内侧收口,幕墙负责铝框外侧收口,装饰单位负责进场后的交接验收,幕墙单位负责做好铝合金框下口的防水施工,防水材料必须使用甲方指定产品。
1.4.3幕墙专业施工单位负责铝合金窗、门的安装施工,并负责框内、外封堵及密封胶的施工和自身的成品保护,装饰单位完成进场后的成品保护交接验收;1.5厨房卫生间烟气道1.5.1总包单位负责厨房、卫生间预制混凝土烟气道立管、止回阀的安装及四周10cm宽混凝土翻边施工;装饰单位负责检查烟道及排气管止回阀的安装密封情况,给予加固、密封;1.5.2装饰单位负责厨房止回阀与抽油烟机排烟软管的连接,卫生间止回阀与排气扇排气软管的连接,及负责排气扇、配合抽油烟机安装开孔施工,并负责卫生间排气扇安装;厨房电器单位负责排烟管与油烟机的连接。
住宅精装修施工工作界面划分表简介住宅精装修施工工作界面划分表是为了更好地管理和组织住宅精装修施工工作而设计的一份文档。
该文档主要包括施工工作的各个环节和任务的分工及负责人的安排,以及相关的进度和完成情况。
施工工作界面划分表工作环节任务负责人进度完成情况地面进行验收项目经理99%已完成地面清理杂物劳务工100%已完成地面铺设地砖泥瓦工50%进行中隔断墙施工瓦工10%进行中天花吊顶确定方案设计师100%已完成天花吊顶确定材料采购人员50%进行中天花吊顶安装木工0%未开始电路规划和设计电气工程师100%已完成电路安装插座电工0%未开始水电规划和设计水暖工程师100%已完成水电安装水管水暖工10%进行中水电安装卫生器具水暖工0%未开始工作环节任务负责人进度完成情况油漆确定色彩色彩师100%已完成油漆涂刷油漆油漆工0%未开始工作界面划分表解读根据上表,我们可以清晰地了解到住宅精装修施工工作的各个环节和任务的分工及负责人的安排,以及相关的进度和完成情况。
其中,•地面方面,验收已经基本完成,清理杂物工作已经完成,铺设地砖的任务正在进行中。
•隔断墙方面,施工任务正在进行中,进度较慢,需要加快工作进度。
•天花吊顶方面,方案确定和材料采购已经完成,安装尚未开始。
•电路方面,规划和设计已经完成,安装插座尚未开始。
•水电方面,规划和设计已经完成,水管安装正在进行中,安装卫生器具尚未开始。
•油漆方面,色彩方案已经确定,涂刷油漆工作尚未开始。
总结住宅精装修施工工作界面划分表是一个有效的管理工具,它可以帮助施工团队和管理人员更好地了解施工工作的进度和完成情况,通过分工和负责人安排,优化工作效率,确保施工工作的高质量和准时完成。
在实际使用过程中,我们还可以针对具体情况进行调整和升级,不断提高工作管理和组织水平,为客户提供更好的服务。
装饰工程与其他专业工程界面划分一、与土建工程界面划分:A、墙体:1.土建施工单位(总包)负责装饰进场前按照精装修墙体分隔图砌筑分户墙、室内隔墙,精装修施工单位进场后负责进场后,负责内隔墙复核,若与平面图不符,由精装修施工单位负责现场放线、放样以及拆除和砌筑,墙体粉刷由精装单位负责施工;2.精装修单位负责对总包楼梯完成面、栏杆、墙面的成品保护进行管理,避免在材料搬运过程中对上述部位的损坏,若发现精装修单位对上述部位造成损坏的,应照价赔偿。
(如发现其他单位造成损害的,精装单位有管理权责)3.厨房卫生间排水主管包管(含素混凝土翻边)砌筑粉刷由精装修单位完成。
4.如需设备阳台吊顶由精装修单位完成,墙面若为外墙涂料或石材的由相关专业单位统一完成。
B、卫生间:1.精装修施工单位负责进场前卫生间、阳台等需防水的楼板、砼翻边及结构蓄水试验,土建方、监理方、建设方协助配合,如发现渗漏水及时向土建方书面提出并确定整改完成时间,并作书面交接验收;2.精装修施工单位负责卫生间防水处理及相关试验;C、楼地面:1.精装修施工单位负责进场前与土建及相关单位进行交接验收,如地面出现较大偏差,需书面汇总,并由业主方、监理、总包单位、精装修单位四方现场核对并书面确认后,由总包方负责整改。
地面移交时,总包需保证地面清洁,无结块,无垃圾;2.精装修施工单位负责阳台(含设备阳台)、露台的防水施工并进行相关蓄水试验;室内房间由精装修施工单位负责找平层(房间铺设地板的空间)施工;3.所有内门洞上口未有过梁的区域由精装施工单位负责加固,细木工板吊杆固定;4.精装修施工单位负责厨房、卫生间、阳台的防水涂料施工(含防水保护层及回填找平层),防水完成后需进行蓄水试验。
D、烟气道:土建施工单位负责厨房预制混凝土烟气道立管和止回阀(止回阀尺寸由精装修单位提供)的施工;E、管线穿洞:精装修施工单位统一完成精装修范围的安装管线及设备穿墙孔洞的修补工作。
F、消防楼梯间墙面粉刷由总包完成,楼梯(含顶底跃层)栏杆、墙顶面批灰乳胶漆、楼梯侧面及背面粉刷与乳胶漆、滴水线、地砖及墙面翻高墙砖由精装修完成。
论精装修住宅项目土建与装修界面划分做法目前住宅市场精装项目越来越多,主要是精装交付为小业主省去了装修带来的诸多繁琐,而且精装批量带来的成本节约。
但精装项目施工时,开发公司经常碰到土建承包单位和装修承包单位界面划分不清,带来的施工扯皮、相互推诿等不良现象。
现就我在工作中对精装修住宅项目土建与装修的界面划分的一点认识,与大家分享和讨论。
一、土建1)车库部分(1)车库与各楼幢分界面界限之内的全部工作(包含土建及装修施工内容)均由土建单位施工,包括土建初装饰及防霉涂料、防滑地面、门窗收边及各类管道封堵收尾等工作。
车库与楼幢分界一般设置在防火分区或伸缩缝(防火卷帘部位)、单元门等处。
具体以设计图为准。
如车库内个别需要特殊装修的另外安排。
(2)自行车库按毛胚做法表由土建单位施工。
(3)车库自带的楼梯间装修由景观单位施工。
(4)汽车坡道、自行车坡道:除景观石材铺贴、外装饰等外均由土建单位施工。
2)主楼外立面部分(1)外墙粉刷、防水、外墙面砖、幕墙预埋件的防水处理由土建单位施工。
(2)各类阳台:封闭阳台在土建单位施工完成结构及墙面粉刷后移交装修单位施工,非封闭阳台的装修由土建单位施工。
(3)外墙其他安装方面:外墙石材干挂、涂料、门窗由相关专业单位施工完成。
3)主楼室内部分(1)室内所有的墙面抹灰由土建单位完成(不要求批白),地坪清理完成。
地面如有地暖则在地暖完成后由土建单位完成豆石砼的浇筑,按相关方案要求完成,并要求符合装修的各类地面施工要求,如平整度及标高等。
(2)消防楼梯间:由土建单位完成墙面粉刷、结构踏步正反面的修正后移交装修单位,楼梯栏杆一般由专业分包施工。
(3)户内花园、入户花园、屋顶花园等土建单位完成粉刷工作,地面如有防水应完成防水及找平等工作后移装修单位,标高等应符合装修要求。
属于外墙面的由相应外墙单位完成。
(4)厨房、卫生间土建单位完成如下工作:主体结构面到基层防水由土建单位完成后经蓄水试验完成后移交装修单位。
精装修工程与安装工程的界面划分
一、给水工程
1、精装修单位负责管道井内水表后至末端给水点位冷热水管道、配件及热水管保温、墙面开槽补槽(水表及其前后阀门由当地自来水公司施工),户内所有卫生洁具、龙头、三角阀、软管、装饰帽安装及三角阀处的面层修补收口等工作;
2、精装修单位负责阳台内冷水管道预留,采用堵头进行封堵,户内及阳台生活冷热水管、地暖供回水管、保温及相应配件、阀门等施工,要求给水管、地暖管一户一表打压,打压采用水压方式安装压力表并做好检查记录,精装单位负责交付业主前冬季给水管道及供暖管道的排水及吹干管道内未排完水的工作;
3、精装修单位负责进户给水管道标识标牌及水表与房号的核对工作,水表及房号编号由总包完成,总包配合当地政府部门完成水压检测并承担水压检测产生的费用;
4、完成室内给水管网试验、冲洗、消毒,并完成通水
二、排水工程
1、精装修单位负责厨房、卫生间、阳台排水支管、淋浴房地漏开孔及封堵、支管穿楼板穿梁开孔及补洞等工作,立管三通高度及朝向由精装修单位提供深化图纸,立管由总包单位施工完成;三通后支管由精装修单位施工。
2、一层厨房、卫生间、阳台排水支管由精装修单位接入架空层内排水总管,室外检查井及检查井管道接入处的修补工作由总包完成;
3、总包预留户内套管,收口封堵由精装修施工(除空调套管以外),空调、新风套管封堵收口由空调单位自行完成。
三、电气工程
1、预留预埋及封堵
(1)前期预留预埋基本原则:
混凝土结构上的管线、底盒预埋由总包完成;二次结构(砌体墙)上的管线、底盒的开槽、预埋、修补、疏通由精装修单位完成。
①主体结构预留后期安装所有的套管及孔洞(给排水、卫生间、消防、电梯、强弱电、太阳能等)由总包施工。
②地上住宅户内剪力墙部位及楼内公共区的强弱电电气预埋由总包施工。
预留点位不满足安装要求的由总包负责整改,精装修区域由精装修单位负责二次配管,非精装修区域由总包负责二次配管。
③所有的消防报警系统的预埋由总包施工,户内二次结构(砌体墙)上的管线、底盒的开槽、预埋、修补、疏通由精装修单位完成,所有精装区域吊顶上定位开孔由精装修完成。
④精装修区域二次开洞由精装修单位负责实施,非精装修区域开洞由总包负责实施。
⑤机电设备设施基础、基础预埋件由总包按设备厂家要求制作完成。
⑥防雷接地系统全部由总包施工完成。
对于有接地要求的设备设施、卫生
间局部等电位、外幕墙及外窗,由总包单位按各专业要求预留接地点,专业分包单位负责完成与接地点的连接工作,卫生间局部等电位预留,总包施工至预留等电位盒。
⑦总包单位完成全部强、弱电桥架安装,待全部强弱电线缆敷设完成后安
装桥架盖板,并完成桥架穿墙体、楼板的防火封堵。
(2)、进户电源管由总包单位施工至强电井内,完成管道与桥架的收口工作,进户电缆及其接线工作由总包单位施工完成,进户电源管附近吊顶封板必须在进户电缆施工完成后方可施工;
2、精装修单位负责户内开关插座配管、穿线、面板安装、配电箱接线及回路标识;
3、精装修单位负责户内照明配管穿线、基础灯具安装、控制开关安装(装饰吊灯由灯具厂家安装,控制开关、配管穿线及线缆搪锡接驳等由装修单位完成);
4、浴霸(或排气扇)安装及其电源控制管线面板安装由装修单位完成;
5、电地暖电源管及电源线由精装修单位施工至电地暖控制面板,控制面板至地面预留2根PVC20管至地坪(具体需结合电地暖施工图纸),电地暖地面布线、控制线、控制面板由电地暖单位完成;
6、水地暖电源管及电源线由装修单位施工至集分水器控制箱并完成控制箱内接地线的搪锡及接线工作,集分水器箱下口地暖管固定及封堵找平由精装修公司施工。
7、设备平台空气源、壁挂炉、电源插座配管、穿线、插座安装由精装修单位完成;中央空调室外机电源穿线由精装修单位施工至外机接线端子盒附近并预留相应接线长度,外机侧电源线接线工作由空调单位完成;中央空调室内机电源穿线由装修单位施工至室内机接线端子盒附近并预留相应接线长度,室内机电源接线工作由空调单位完成;控制系统穿线及面板安装由空调单位完成;分体式空调电源穿线由装修单位完成,柜机插座安装及铜管穿墙洞均由空调单位完成;
8、厨房油烟机排烟软管及卫生间排气系统软管在装修单位在封板之前由专业单位完成;
9、户内等电位仅考虑卫生间内洁具接地,等电位预留扁钢由总包单位完成(预留管线与精装修单位交接确认),等电位盒、接地扁钢接入盒内、等电位系统的配管穿线及接线工作均由装修单位完成;
四、弱电工程
1、户内所有二次结构上弱电线管由装修单位负责,要求线端标识清晰;走廊与地下室桥架(所有弱电桥架)由总包单位负责;户内弱电模块面板、报警按钮、可视对讲机、探测器所有弱电设备由弱电单位安装;户内穿线由弱电单位完成,箱内设备由弱电单位安装;
2、一层门厅内摄像机配管由总包单位负责,精装修单位负责吊顶部位定位开孔,穿线由弱电单位负责;
3、一层门厅平移门上端弱电控制线配管、强电配管及穿强电线、出门按钮配管由总包单位负责;穿弱电线由弱电单位负责;
4、一层通往地下室门(门厅外)设置门禁,总包单位预留管线,穿线由弱电单位负责;
5、地下室门厅设置门禁,门禁配管(含地下室通上人行坡道处)由总包单位负责,穿线由弱电单位负责;
6、门厅外连廊可视对讲门口机配管至一层井道由总包单位负责,门口机底盒(甲供)暗埋由总包单位负责,如遇柱无法预埋由精装修单位负责外包装饰施工,穿线由弱电单位负责;
7、门厅外连廊信报箱配管及穿线至一层井道由精装修单位负责;
8、走廊弱电桥架至电梯井配管;电梯监控、五方通话及背景音乐由总包单
位负责,弱电线缆由弱电单位施工。
9、组团中心(物业服务点)的弱电点位配管由精装修单位负责、穿线由弱电单位负责;
其他
1、户内预留孔洞由专业单位封堵完成,总包预留报废的穿梁套管及孔洞由精装修封堵等;
2、户内一次结构及毛坯房内所有预留管由总包穿铁丝,确保管路畅通,二次配管由精装修单位穿铁丝,并与其他单位做好交接工作;
3、所有配管工作均包含开槽补槽工作,补槽工艺必须满足绿城集团工艺工法,要求铺铁丝网片加玻纤网片;
4、所有为其他分包单位(新风、壁挂炉、空调、电地暖、水地暖等)预留的电源管线及控制管线、预留孔洞等需结合分包单位深化图纸及相关要求进行施工;
5、地坪浇筑过程中对已完工的地暖管道做好保护,浇筑过程中,必须全程打压浇筑;
6、局部无吊顶(阳台吸顶灯)、剪力墙及吊顶高于梁底处的预埋管由总包单位完成;
7、电梯召唤按钮墙面瓷砖开孔由精装修单位完成,电梯铁皮封堵由总包单位施工完成。
