水泥砂浆楼地面施工工艺
- 格式:docx
- 大小:2.45 MB
- 文档页数:3

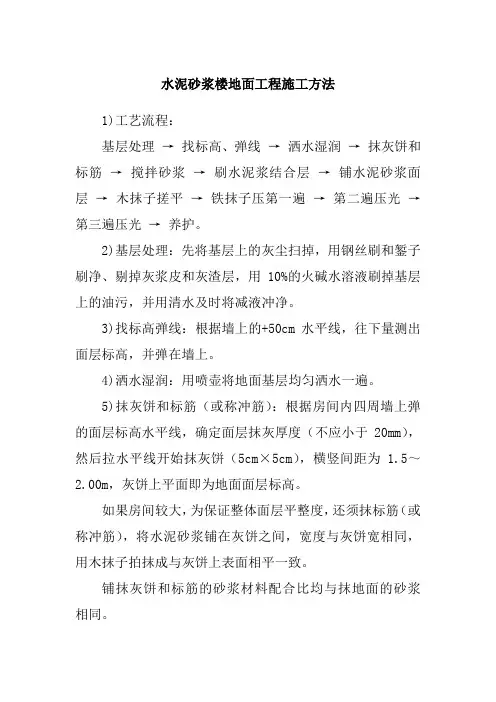

水泥砂浆楼地面工程施工方法1)工艺流程:基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→第三遍压光→养护。
2)基层处理:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净。
3)找标高弹线:根据墙上的+50cm水平线,往下量测出面层标高,并弹在墙上。
4)洒水湿润:用喷壶将地面基层均匀洒水一遍。
5)抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20mm),然后拉水平线开始抹灰饼(5cm×5cm),横竖间距为 1.5~2.00m,灰饼上平面即为地面面层标高。
如果房间较大,为保证整体面层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼宽相同,用木抹子拍抹成与灰饼上表面相平一致。
铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。
6)搅拌砂浆:水泥砂浆的体积比宜为1∶2(水泥∶砂),其调度不应大于35mm,强度等级不应小于M15。
为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。
7)刷水泥浆结合层;在铺设水泥砂浆之前;应涂刷水泥浆一层,其水淡比为0.4~0.5(涂刷之前要将抹灰饼的余灰清扫干净;再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。
8)铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或标筋)高度刮平。
铺砂浆时如果灰饼(或标筋)已硬化,木刮杠刮平后,同时将利用过的灰饼(或标筋)敲掉,并用砂浆填平。
9)木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查其平整度。
10)铁抹子压第一遍:木抹子抹平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂(1∶1)的拌合料(砂子要过3mm 筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。
水泥砂浆楼地面装饰施工工艺及方法一、准备工作1.清理地面:首先要将地面上的杂物清理干净,比如灰尘、油污等。
确保地面干净平整。
2.基层处理:对于基层不平整的情况,需要进行修补和打磨,以保证地面的平整度。
3.填充坑洞:对于地面上的坑洞,可以使用水泥腻子或修补地面材料进行填充,填充后要进行打磨,确保地面平整。
二、施工工艺及步骤1.浸湿地面:在施工前,需要将地面浸湿,以免地面过于干燥,吸收水分过快。
2.修平水泥砂浆:将水泥砂浆与水按一定比例混合,搅拌均匀。
然后将水泥砂浆倒在地面上,用钢抹子进行修平,使其达到预期的厚度和平整度。
修平时,可以根据需要选择有花纹或平整的抹光方式。
3.养护:修平后的水泥砂浆地面需要进行养护,防止快速干燥导致开裂。
养护时间一般为3-7天,期间需要经常进行湿润养护,比如喷水、铺湿毛巾等。
养护时间要根据施工环境温度和湿度来确定。
4.打磨:养护结束后,需要对水泥砂浆地面进行打磨,以提高地面的光亮度和平整度。
打磨时可使用磨光机进行打磨,较大面积的地面可选择专业的抛光设备。
5.上蜡封固:打磨后的地面需进行上蜡封固,以增加地面的光泽度,并提高地面的耐磨性和防水性。
一般可使用蜡水进行上蜡,上蜡后需擦拭干净,确保地面干净亮丽。
三、施工注意事项1.施工环境:施工时需要保持室内通风,确保空气流通,以便水泥砂浆能够均匀干燥。
2.水泥砂浆配比:根据施工环境的要求和地面的使用目的,选择合适的水泥砂浆配比。
一般情况下,水泥和砂的比例为1:3或1:43.平整度:施工时要注意地面的平整度,特别是空间相对较大的地面,要确保地面的平整度和水平度。
4.养护要求:养护过程中,避免人和物体直接踩踏地面,以防止地面变形或损坏。
水泥砂浆楼地面装饰施工工艺及方法简述如上,正常施工下水泥砂浆楼地面装饰品质可靠,坚固耐用,平整美观。
然而品质不好会严重影响地面装饰效果,所以在施工过程中需要格外注意各个细节的把握和执行,才能够保证施工出的地面装饰效果达到预期目标。
水泥砂浆楼地面施工工艺及施工方法一、施工工艺流程基层清理→弹标高及面层水平线→打点(做灰饼)及冲筋→配置砂浆→铺砂浆→找平压光→分隔缝→养护→验收。
二、施工方法要点1、基层清理通过打磨机剔除地面上的杂物(落地灰、砌筑砂浆等),清理完成后用清水冲洗干净、并将清理出的垃圾清除干净。
2、弹标高及水平线在墙面放置建筑一米线,并根据墙上建筑一米线,往下量测出楼地面面层的标高。
3、贴灰饼及冲筋(1)根据房间内四周墙上的面层标高水平线,确定面层抹灰厚度不小于20mm,然后拉水平线开始抹灰饼,横竖间距1.5-2.0m,灰饼上平面即为地面面层标高。
(2)对灰饼的标高进行检查。
(3)房间较大的,为保证整体面层平整度,须进行冲筋,将水泥砂浆铺在灰饼之间,宽度与灰饼宽相同,用木抹子拍成与灰饼上表面相平。
(4)班组和施工单位管理人员应对冲好的标筋进行标高核对和检查,确保地面找平标高无误。
4、配置砂浆面层水泥砂浆的配合比宜为1:2(水泥:砂,体积比),稠度不大于35mm,强度等级不应低于M15。
5、铺砂浆(1)在正式进行施工前应提前对地面进行充分润湿。
(2)铺砂浆前先在基层上均匀扫素水泥浆(水灰比0.4~0.5)一遍。
(3)将水泥砂浆铺满在素水泥浆上面,用木杆进行铺平。
6、找平压光(1)第一遍:用压光机进行大面压平,使水泥砂浆更密实。
(2)第二遍:待水泥砂浆凝结稍有反水后,人踩上去有脚印但不下陷时,用铝合金刮杠进行刮平,依据现场打点与冲筋呈扇形,此时如遇到低于冲筋处需进行补砂浆。
(3)第三遍:在水泥砂浆初凝前进行铁抹子收平,从边角到大面。
7、分隔缝初凝后按功能区间切割出分隔缝,分隔缝间距一般为3至6米,在转角处宜设置分隔缝。
8、养护养护应在面层压光24h后,一般以手指按表面无指纹印时进行,养护时视气温高低,在表面洒水或洒水后覆膜保持润湿,养护时间不少于7d。
9、验收实测实量地面平整度、地面水平度、净高等指标,标记空鼓、裂缝等质量问题点位并整改。
水泥砂浆楼地面施工方法1.前期准备:在开始施工前,需要对地面进行清理和处理。
首先,清除地面上的杂物和尘土,确保地面干净无障碍,以便进行后续施工。
其次,对地面进行基础处理,包括填平低洼区域、修复裂缝和处理凸起。
最后,需要检查地面的水平度和坚固度,确保其符合施工要求。
2.基层处理:在地面清理完毕后,需要进行基层处理。
首先,对地面进行湿润处理,以提高水泥砂浆的粘结性能。
其次,进行防水处理,使用防水剂涂刷在地面上,以保护地面免受水泥砂浆的渗透。
3.基层找平:基层处理完成后,进行基层找平的施工。
首先,在地面上进行涂抹找平灰浆,以填平低洼区域和修复地面不平。
然后,使用找平板或找平机进行找平。
找平时应注意保持水平,确保地面平整。
4.水泥砂浆铺设:完成基层找平后,进行水泥砂浆的铺设。
首先,制备水泥砂浆,将水泥、砂和水按一定比例混合搅拌,直到形成均匀的浆状物。
然后,将水泥砂浆铺到地面上,使用刮板或镘刀进行铺设。
铺设时应注意保持一定的厚度和均匀性,以确保地面的强度和平整度。
5.砂浆养护:水泥砂浆铺设完毕后,需要进行养护。
养护是指在施工后给水泥砂浆提供一定的湿度和时间,以促进水泥的硬化和稳定。
一般情况下,采用喷水养护的方法,每天喷水2-3次,持续7-10天。
养护期间应避免人员和机械设备在地面上行走,以防止损坏。
6.地面处理:水泥砂浆养护完毕后,需要对地面进行最后的处理。
首先,清理地面上的垃圾和杂物。
然后,进行打磨和抛光处理,以提高地面的光滑度和光亮度。
最后,对地面进行防水处理,使用防水剂涂刷在地面上,以增强地面的防潮性能。
水泥砂浆楼地面施工需要保持仔细、细致的态度,确保每一个环节都能够得到正常的进行,从而获得一个坚实、平整的地面。
在施工过程中,需要注意安全,采取相应的防护措施,以确保人员的安全。
同时,施工时应保持环境卫生,及时清理垃圾和杂物,以便进行下一步施工。
水泥砂浆楼地面施工方案一、施工前准备。
在进行水泥砂浆楼地面施工之前,首先需要对施工现场进行准备工作。
清理地面上的杂物和灰尘,确保地面平整,并清除地面上的油污和其他污渍。
同时,需要检查地面的强度和平整度,确保地面符合施工要求。
二、基础处理。
在进行水泥砂浆楼地面施工之前,需要对地面进行基础处理。
首先,在地面上进行喷淋作业,以保证地面的湿润度。
然后,在地面上进行底层处理,采用水泥砂浆进行压填,确保地面的坚固性和平整度。
三、砂浆铺设。
在进行水泥砂浆楼地面施工时,需要进行砂浆的铺设工作。
首先,按照设计要求进行砂浆的配比,确保砂浆的质量符合要求。
然后,将砂浆均匀地铺设在地面上,并采用专用工具进行压实,确保砂浆的密实度和平整度。
四、养护工作。
在进行水泥砂浆楼地面施工之后,需要进行养护工作,以确保地面的质量和使用寿命。
养护工作包括对地面进行保湿处理和覆盖保护层,以防止地面出现开裂和变形。
同时,需要对地面进行定期检查和维护,及时处理地面出现的问题,确保地面的平整度和使用性能。
五、施工注意事项。
在进行水泥砂浆楼地面施工时,需要注意以下事项,一是严格按照设计要求进行施工,确保地面的质量和使用性能;二是加强施工现场的管理和安全保护,确保施工作业的安全进行;三是做好施工记录和验收工作,确保施工质量的可控性和可追溯性。
总之,水泥砂浆楼地面施工是一个复杂的工程,需要各个环节的配合和协调,只有做好施工前准备、基础处理、砂浆铺设、养护工作和施工注意事项,才能确保地面的质量和使用寿命,为人们的生活和工作提供一个安全、舒适的环境。

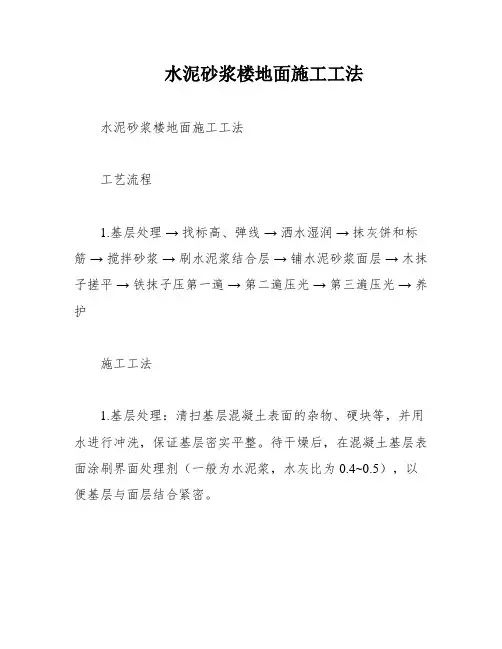

水泥砂浆楼地面施工工法水泥砂浆楼地面施工工法工艺流程1.基层处理→ 找标高、弹线→ 洒水湿润→ 抹灰饼和标筋→ 搅拌砂浆→ 刷水泥浆结合层→ 铺水泥砂浆面层→ 木抹子搓平→ 铁抹子压第一遍→ 第二遍压光→ 第三遍压光→ 养护施工工法1.基层处理:清扫基层混凝土表面的杂物、硬块等,并用水进行冲洗,保证基层密实平整。
待干燥后,在混凝土基层表面涂刷界面处理剂(一般为水泥浆,水灰比为0.4~0.5),以便基层与面层结合紧密。
2.水泥砂浆宜采用机械搅拌,按配合比投料,计量要正确,严格控制加水量,搅拌时间不应小于2分钟,拌合要均匀,颜色一致。
水灰比宜控制在0.4,不得任意加水。
3.摊铺水泥砂浆后,即进行振实,并做好面层的抹平和压光工作。
必须掌握好水泥砂浆在水泥初凝前完成抹平,在终凝前完成压光。
一般抹压三遍,先用木抹子扳实、刮平、搓平,再用钢皮抹子压头遍,等表面收水后随即压光,并检查平整度。
待水泥砂浆开始凝结,即人踏上有脚印但不下陷时,用钢皮抹子压第二遍,要求不漏压,并将凹坑、砂眼处压平。
当水泥砂浆凝结,即人踩上去稍有脚印而无抹子纹时,可用钢皮抹子压第三遍,并将第二遍留下的抹子纹压平、压实、压光。
当采用地面抹光机压光时,在压第二、第三遍中,水泥砂浆的干硬度应比手工压光时稍干一些。
4.当水泥砂浆面层抹压时,其干湿度不适宜时,应采取措施:如表面稍干,宜淋水予以压光;如确因水灰比稍大,表面难于收水,可撒干拌的水泥和砂进行压光,其体积比为1:1(水泥:砂),砂需过3mm筛,但撒布时应均匀。
5.水泥砂浆面层如遇管线等出现局部面层厚度减薄处在10mm以下时,必须采取防止开裂措施,一般沿管线走向放置钢筋网片,或符合设计要求后方可铺设面层。
6.水泥砂浆面层铺设好并压光后24小时,即应开始养护工作。
一般采用满铺湿润材料覆盖,浇水养护,在常温下养护5~7天。
夏季时24小时后养护5天;春秋季节48小时后需养护7天,使其在湿润条件下硬化。

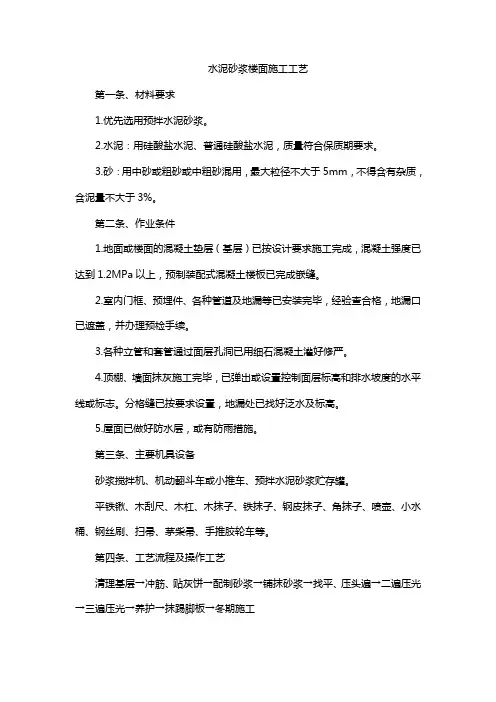

水泥砂浆楼面施工工艺第一条、材料要求1.优先选用预拌水泥砂浆。
2.水泥:用硅酸盐水泥、普通硅酸盐水泥,质量符合保质期要求。
3.砂:用中砂或粗砂或中粗砂混用,最大粒径不大于5mm,不得含有杂质,含泥量不大于3%。
第二条、作业条件1.地面或楼面的混凝土垫层(基层)已按设计要求施工完成,混凝土强度已达到1.2MPa以上,预制装配式混凝土楼板已完成嵌缝。
2.室内门框、预埋件、各种管道及地漏等已安装完毕,经验查合格,地漏口已遮盖,并办理预检手续。
3.各种立管和套管通过面层孔洞已用细石混凝土灌好修严。
4.顶棚、墙面抹灰施工完毕,已弹出或设置控制面层标高和排水坡度的水平线或标志。
分格缝已按要求设置,地漏处已找好泛水及标高。
5.屋面已做好防水层,或有防雨措施。
第三条、主要机具设备砂浆搅拌机、机动翻斗车或小推车、预拌水泥砂浆贮存罐。
平铁锹、木刮尺、木杠、木抹子、铁抹子、钢皮抹子、角抹子、喷壶、小水桶、钢丝刷、扫帚、茅柴帚、手推胶轮车等。
第四条、工艺流程及操作工艺清理基层→冲筋、贴灰饼→配制砂浆→铺抹砂浆→找平、压头遍→二遍压光→三遍压光→养护→抹踢脚板→冬期施工1.清理基层将基层表面的积灰、浮浆、油污及杂物清扫掉并洗干净,明显凹陷处应用水泥砂浆或细石混凝土垫平,表面光滑处应凿毛并清刷干净。
抹砂浆前ld浇水湿润,表面积水应予排除。
2.冲筋、贴灰饼根据墙面弹线标高,用l:2干硬性水泥砂浆在基层上做灰饼,大小约50mm 见方,纵横间距约为1.5m左右。
有坡度的地面,应坡向地漏一边。
如局部厚度薄于10mm时,应调整其厚度或将高出的局部基层凿去部分。
3.配制砂浆预拌砂浆应提供配合比、现场取样、养护的数据。
面层水泥砂浆的配合比宜为l:2(水泥:砂,体积比),稠度不大于35mm,强度等级不应小于M15。
水泥石屑砂浆为1:2(水泥:石屑,体积比),水灰比为0.40。
使用机械搅拌,投料完毕后的搅拌时间不应少于2min,要求拌合均匀,颜色一致。
楼地面工程施工方法
电梯、机房、水箱间为水泥砂浆楼地面,其余楼地面为水磨石地面。
1.水泥砂浆楼地面
(1)施工顺序:清理楼地面f浇水湿润f扫水泥浆f水泥砂浆底层一水泥砂浆面层一原浆压光。
(2)施工要点及方法:
1)底层水泥砂浆宜按1:2.5,面层水泥砂浆宜按1:1.5的体积比进行施工,施工中应采用干硬性水泥砂浆,以手捏成团稍出浆为准。
2)面层压光宜用钢皮抹子分三遍完成,并逐遍加大用力压光。
压光工作应在水泥终凝前完成。
3)水泥砂浆面层铺好后的7〜IOd内,每天应进行浇水养护,保持面层湿润。
2.现浇水磨石楼地面
(1)施工顺序:清理楼地面一浇水湿润一扫水泥浆一水泥砂浆基层一养护一弹分格线一贴分格条一养护一刷水泥浆一铺设水磨石拌合料一养护一第一遍磨一修补孔隙、凹痕一第二遍磨一修补孔隙、凹痕f第三遍磨一草酸清洗f上蜡打磨。
(2)施工要点:
1)分格条应用靠尺板比齐,两边粘埋牢固,水泥稠浆应比分格条低3mmo 分格条上平一致,接头严密。
2)水泥、石粒应先预配,预配好后再大面积施工。
施工中应按预配的比例
严格操作。
3)水磨石拌合料的铺设厚度应高出分格条1〜2mm。
4)面层撒石子时应均匀抛撒,以使磨完后石粒清晰,分布均匀,美观大方。
5)开磨前应先试磨,表面石粒不松动方可开磨。

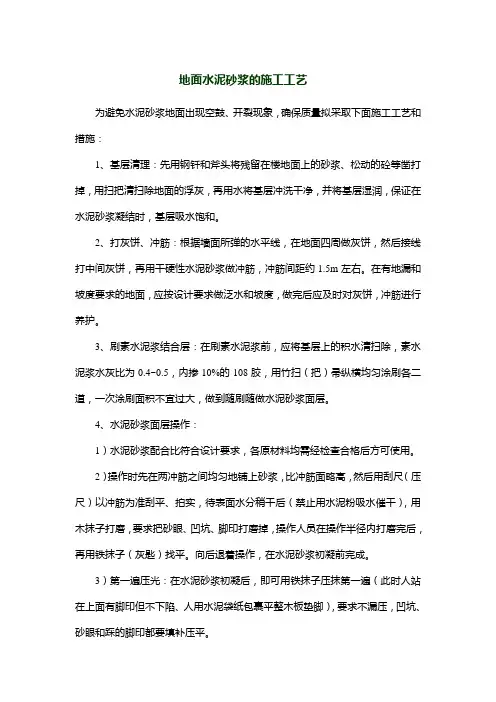

地面水泥砂浆的施工工艺为避免水泥砂浆地面出现空鼓、开裂现象,确保质量拟采取下面施工工艺和措施:1、基层清理:先用钢钎和斧头将残留在楼地面上的砂浆、松动的砼等凿打掉,用扫把清扫除地面的浮灰,再用水将基层冲洗干净,并将基层湿润,保证在水泥砂浆凝结时,基层吸水饱和。
2、打灰饼、冲筋:根据墙面所弹的水平线,在地面四周做灰饼,然后接线打中间灰饼,再用干硬性水泥砂浆做冲筋,冲筋间距约1.5m左右。
在有地漏和坡度要求的地面,应按设计要求做泛水和坡度,做完后应及时对灰饼,冲筋进行养护。
3、刷素水泥浆结合层:在刷素水泥浆前,应将基层上的积水清扫除,素水泥浆水灰比为0.4~0.5,内掺10%的108胶,用竹扫(把)帚纵横均匀涂刷各二道,一次涂刷面积不宜过大,做到随刷随做水泥砂浆面层。
4、水泥砂浆面层操作:1)水泥砂浆配合比符合设计要求,各原材料均需经检查合格后方可使用。
2)操作时先在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用刮尺(压尺)以冲筋为准刮平、拍实,待表面水分稍干后(禁止用水泥粉吸水催干),用木抹子打磨,要求把砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨完后,再用铁抹子(灰匙)找平。
向后退着操作,在水泥砂浆初凝前完成。
3)第一遍压光:在水泥砂浆初凝后,即可用铁抹子压抹第一遍(此时人站在上面有脚印但不下陷、人用水泥袋纸包裹平整木板垫脚),要求不漏压,凹坑、砂眼和踩的脚印都要填补压平。
4)第二遍压光:在水泥砂疱终凝前,此时人踩上去有细微脚印,当拭抹无抹纹时,即可用抹压第二遍,压时用左边稍大一些,把第一遍压光时留下的抹纹、细孔等抹平,达到压平、压实、压光。
5)养护:水泥砂浆地面完12小时内开始蓄水养护,养护要及时、充分,必要时可蓄水养护,养护时间宜不少于7天。
6)楼地面施工时注意事项和细部做法:(1)厕所、厨房等楼地面坡度、泛水坡向符合设计。
(2)厕所、厨房地漏应相对于地面标高低5~10mm。
水落口周围直径500mm,范围内坡度不应小于5%,水落口杯与基层接触处留宽20mm、深50mm凹槽,嵌填密封材料。
水泥砂浆楼地面施工工艺(一)施工工艺1.找标高根据结构施工时的50cm水平控制线,在装修地面前应先把原50cm 线重新弹出。
再从50cm线下返50cm,弹出地面上表面线。
2.剔凿地面施工前,应先把结构施工中或抹墙施工中的落地灰彻底剔凿掉,清扫干净,露出基层的混凝土。
3.湿润基层在做地面的前2天对基层进行浇水湿润,第二天再次浇水湿润。
使基层混凝土得到彻底的湿润,在施工时基层既要彻底湿润,但又不能有积水现象。
4.冲筋地面的施工要保证其表面平整,为此,施工时先抄好高度,贴好灰饼。
灰饼为大小约5-8cm的方块。
间距1.5m左右。
然后按照灰饼冲筋。
冲筋按1.5m设一道,筋宽5CM左右。
有排水要求的房间,冲筋时,应按设计要求的坡道向地漏处找坡。
5.刷结合层、抹灰砂浆抹灰之前在基层上先刷一道素水泥浆结合层。
注意必须随刷随抹地面的砂浆。
刷一段结合层,紧跟着就要抹一段灰砂浆。
6.压光a.第一遍抹光:在抹砂浆时,每抹一段应用木杠刮平一段,并用木抹子找细搓平,然后用铁抹子轻轻压光。
轻压的目的是为了防止出现过多过深的抹痕。
b.第二遍抹光:等水泥砂浆过一段时间后,根据实际情况看,上人后有脚印,但不往下沉陷时,开始压第二遍。
第二遍压光时应用力压实压光,把脚印、小坑、砂眼、气泡等缺陷都压平,做到平整光滑,不漏压。
c.待水泥砂浆终凝前,即人上去有轻微的脚印,但压实后没有抹花时,开始抹第二遍。
第三遍应用力压实压光,把表面遗漏的缺陷都处理好。
使地面压得平整光滑洁净。
7.养护水泥地面做完后,经24小时后应进行养护,可以用锯末或草帘铺严,上面充分洒水,进行养护。
也可以浇水浸泡来养护,养护的前7天应始终保持湿润,7天后可适当减少水量,一般要养护到14天。
(二)质量要求A保证项目的要求a.面层的材料、材质应符合设计要求和施工验收规范的规定。
b.面层和基层结合必须牢固,无空鼓开裂的现象。
B一般项目要求1.表面应平整、光滑、无裂纹、脱皮麻面、起砂等现象;2.有排水要求的房间,应向地漏处找坡。
水泥砂浆楼地面
一、水泥砂浆楼地面
基层清理→洒水润湿→抹踢脚板→刷素水泥砂浆结合层→冲筋贴灰饼→铺水泥砂浆压头遍→养护。
(一)基层清理
地面基层,地墙相交的墙面,踢脚板处的粘杂物清理干净,影响面层厚度的凸出部分应剔除平整。
(二)洒水润湿
在施工前一天洒水润湿基层。
(三)抹踢脚板
有墙面抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成;无墙面抹灰层的只抹面层砂浆。
(四)刷素水泥砂浆结合层
宜刷水泥浆,也可在垫层或楼板基层上均匀洒水后,再撒水泥面,经扫涂形成均匀的水泥浆黏结层,随刷随铺水泥砂浆。
(五)冲筋贴灰饼
根据标高水平线,在地面四周做灰饼,如有地漏和有坡度要求的地面,应按设计要求做泛水和坡度。
(六)铺水泥砂浆压头遍
要求在水泥初凝前进行,之后进行第二遍压光,要求不漏压,平而出光。
有分格的地面压过后应用溜缝抹子溜压,做到缝边光直,缝隙明确。
之后进行第三遍压光,用铁抹子把第二遍压光留下的抹子纹压平、压实、压光,达到交活的程度。
(七)养护
地面压光交活后24h,铺锯末洒水养护并保持湿润,养护时间不少于15d。
养护期间不在许压重物和碰撞。
空鼓、开裂的出现,不同材质的地面面层在分界处嵌入玻璃条或塑料线条等,分隔宜在门框裁口处。
使界弧型走廊地面板材铺贴效果8-12mm 左右),长度不大于6m ,面积不超过36塑料地面与踢脚线注:地坪阴角和门洞口应考虑设伸缩缝(㎡,可有效的防止线分明清晰。
水泥砂浆(水磨石)楼地面施工1 水泥砂浆工艺要点:①楼面施工前,将现浇板上附着的水泥砂浆、砼块、垃圾、泥、油污等杂物清理干净,并将楼面混凝土凿毛,然后用清水冲洗掉浮灰和其他杂物。
按照设计和规范要求的方法和措施封堵管道洞口和留置的施工洞口。
②在墙面,柱面上弹出+500mm 的标高控制线,根据设计要求的地面标高,和标高控制线在基层上做出灰饼,间距为1.5~2m 。
用水泥砂浆在各灰饼间冲筋,以控制砼地面的标高和平整度。
③凡地面与柱、墙及其他主体结构交界处,应按设计和规范要求设置分格缝。
分格条用10厚、宽度与地面厚度相同的泡沫板或海绵条设置,分格条顶标高与地面高度齐平,两侧用砂浆捂牢。
④建筑地面下的沟槽、暗管等工程完工后,经检验合格并做隐蔽记录,方可进行建筑地面工程的施工。
水、电管线管是否施工完毕,有无漏项。
⑤结合层施工待现浇板洒水湿润后,将配制好的素水泥浆在砼表面薄刷一道,严禁有积水和水泥浆堆积。
⑥水泥砂浆面层的厚度应符合设计要求,且不应小于20mm 。
较厚部位采用细石混凝土,水泥砂浆面层的体积比(强度等级)必须符合设计要求;水泥砂浆面层要用铁抹子压光三遍,逐遍加大压力,三遍压光,必须在水泥砂浆终凝前完成。
⑦执行样板先行的原则楼面施工前须先进行样板施工,待各方验收合格后方可进行大面积施工。
⑧施工完毕须及时浇水养护,养护时间不少于7天。
温度低于5度不宜施工。
室内水泥砂浆地面,采用专用工具拉毛处理,拉毛纹路清晰、深浅一致,美观适用①分格条镶嵌不牢固(或未低于面层),液压前未用铁抹子拍打分格条两侧,在滚筒滚压过程中,分格条被压弯或压碎。
因此为防止此现象发生,必须在滚压前将分格条两边的石子轻轻拍实。
水泥砂浆楼面施工工艺1施工方法:⑴工艺流程:⑵操作工艺:1)清理基层:将基层表面的灰尘、浮浆、油污及杂物清理干净,明显凹陷处用水泥砂浆或细石混凝土垫平,表面光滑处凿毛并清刷干净。
抹砂浆前1d浇水湿润,表面积水予以排除。
2)冲筋、贴灰饼:用1∶2干硬性水泥砂浆在基层上做灰饼,大小约50mm见方,纵横间距约1.5mm 左右。
有坡度的地面,坡向地漏一边。
如局部厚度薄于10mm时,调整其厚度或将高出的局部基层凿去部分。
3)配制砂浆:面层水泥砂浆的配合比宜为1∶2(水泥∶砂,体积比),稠度不大于35mm,强度等级不小于M15。
水泥石屑砂浆为1∶2(水泥∶石屑,体积比),水灰比为0.40。
使用机械搅拌,投料完毕后的搅拌时间不少于2min,要求拌和均匀,颜色一致。
4)铺抹砂浆:灰饼做好待收水不致塌陷时,即在基层上均匀扫素水泥浆(水灰比0.4~0.5)一遍,随扫随铺砂浆。
若待灰饼硬化后再铺抹砂浆,则随铺砂浆随找平,同时把利用过的灰饼敲掉,并用砂浆填平。
5)找平、压头遍:铺抹砂浆后,随即用刮尺或木杠按灰饼高度,将砂浆找平,用木抹子搓揉压实,将砂眼、脚印等消除后,用靠尺检查平整度。
抹时用力均匀,并后退着操作。
待砂浆收水后,随即用铁抹子进行头遍抹平压实至起浆为止。
如局部砂浆过干,可用茅柴帚稍撒水;如局部砂浆过稀,可均匀撒一层1∶1干水泥砂(砂需过3mm筛孔)来吸水,顺手用木抹子用力搓平,使互相混合。
待砂浆收水后,再用铁抹子抹压至出浆为止。
6)二遍压光:在砂浆初凝后进行第二遍压光,用钢抹子边抹边压,把死坑、砂眼填实压平,使表面平整。
要求不漏压,平面出光。
有分格的地面,压光后,用溜缝抹子溜压,做到缝边光直,缝隙明细。
7)三遍压光:在砂浆终凝前进行,即人踩上去稍有脚印,用抹子压光无抹痕时,用铁抹子把前遍留下的抹纹全部压平、压实、压光,达到交活的程序为止。
8)养护:视气温高低在面层压光交活24h内,铺锯末或草袋苫盖,并洒水保持湿润,养护时间不少于7d。
第一节水泥砂浆楼地面一、施工准备1、材料水泥:宜用32.5mpa普通硅酸盐水泥或矿渣硅酸盐水泥,过期、受潮结块的水泥和安定性不合格的水泥,均不得使用。
严禁混用不同品种、不同标号的水泥。
砂:洁净的中、粗砂,含泥量不大于3%并筛去杂物。
2、作业条件⑴在四周墙面弹出标高基准墨线。
⑵门框和楼地面预埋件、水电设备管线等均施工完毕并经检查合格。
⑶各种立管孔洞、缝隙等应先用细石混凝土灌实堵严(细小缝隙可用水泥砂浆灌堵)。
⑷基层结构及其它有关作业内容的隐蔽验收手续办理完成。
⑸前置施工的顶棚(天花)、墙柱饰面施工完毕。
⑹施工环境温度应符合规范要求,或采取防护措施。
二、工艺流程处理、润湿基层→打灰饼、做冲筋→基层刷素水泥浆结合层→铺面层水泥砂浆→第一遍压光→第二遍压光→第三遍压光→抹踢脚线面层→养护三、操作工艺1、打灰饼、做冲筋根据地面设计标高和抹灰厚度以及预先在墙面弹定的标高基准墨线,在地面四周做灰饼,然后拉线打中间灰饼再用干硬性水泥砂浆做冲筋,冲筋间距约1.5m 左右。
在有地漏和坡度要求的地面,应按设计要求做泛水和坡度。
对于面积较大的地面,应用水准仪测出基层的平均标高并计算面层厚度,然后边测标高边做灰饼。
2、刷素水泥浆结合层:宜刷水灰比为0.4~0.5的素水泥浆,也可在基层上均匀洒水湿润后,再撒水泥粉,用竹扫帚均匀涂刷,随刷随做面层,但一次涂刷面积不宜过大。
3、水泥砂浆地面操作⑴混凝土基层通常用干硬性水泥砂浆,砂浆外表湿润松散,手握成团、不泌水为准。
水泥焦渣基层可用一般水泥砂浆。
水泥砂浆配比为1:2(水泥:砂),操作时先在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用压尺以冲筋为准刮平,并对低凹处填补砂浆,并用木抹子搓压、拍实,待表面水分稍干后(禁止用水泥粉砂水催干),用木抹子打磨,要求把砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨完后,即用纯水泥浆(水灰比约为0.6~0.8)均匀满涂地面上(约1~2mm厚),再用铁抹子抹光。
住宅楼水泥砂浆地面施工方法完整版在住宅楼的建设中,水泥砂浆地面施工是一个关键环节。
它不仅影响着房屋的美观,更关系到居住的舒适性和耐久性。
下面,我们就来详细了解一下住宅楼水泥砂浆地面的完整施工方法。
一、施工准备1、材料准备水泥:应选用强度等级不低于 325 的普通硅酸盐水泥,确保水泥质量合格,无结块、受潮等现象。
砂:宜采用中砂或粗砂,含泥量不大于 3%,以保证砂的质量和清洁度。
水:使用洁净的自来水,避免使用含有杂质或有害物质的水源。
2、工具准备搅拌机:用于搅拌水泥砂浆。
运输工具:如手推车,以便运输水泥砂浆。
抹子:包括铁抹子和平抹子,用于抹平地面。
刮杠:用于刮平地面。
靠尺:用于检查地面平整度。
扫帚、拖把等清洁工具:用于清理基层。
3、基层处理首先,要将基层表面的浮土、杂物等清理干净,确保基层表面平整、坚实。
对于有油污的基层,应使用清洗剂进行清洗,去除油污。
对基层表面的凹凸不平处,应进行剔凿和修补,用水泥砂浆填补平整。
4、弹线根据设计要求,在墙面上弹出地面的标高控制线,以便控制地面的平整度和坡度。
二、搅拌砂浆1、按照设计要求的配合比,将水泥和砂放入搅拌机中进行搅拌。
2、搅拌时间应不少于 2 分钟,确保砂浆搅拌均匀,颜色一致。
3、搅拌好的砂浆应在初凝前使用完毕,避免砂浆放置时间过长而影响质量。
三、铺设砂浆1、将搅拌好的砂浆倒在基层上,用刮杠按照标高控制线将砂浆刮平。
2、刮平后,用木抹子进行初步抹平,使砂浆均匀分布,并排除其中的气泡。
四、压实收光1、待砂浆初凝后,用铁抹子进行压实,增加地面的密实度。
2、压实后,进行第一次收光,使地面表面平整光滑。
3、然后,根据地面的干燥情况,适时进行第二次收光,进一步提高地面的平整度和光洁度。
五、养护1、地面施工完成后,应在 12 小时内进行养护。
2、养护方法可以采用覆盖塑料薄膜或洒水保湿,养护时间不少于7 天。
3、在养护期间,要避免地面受到重物撞击和人员踩踏,确保地面强度的正常增长。
楼地面装饰施工工艺一、水泥砂浆地面1、施工准备(1)技术准备1)水泥砂浆面层下的基层作法应已按设计要求施工并验收合格;2)铺设前应根据要求通过实验确定配合比。
(2)材料要求1)水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在32.5级以上;不同品种、不同强度等级的水泥严禁混用;2)砂:应选用水洗中、粗砂,当选用石屑时,其粒径为1~5mm;且含泥量不大于3%。
(3)作业条件1)配合比已经试验确定。
2)应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
3)基层清洗干净,严禁积水、浮灰,浇捣前一天应洒水湿润,楼地面不得有积水现象。
4)门框及预埋件已安装并验收。
5)施工前,应做好水平标志,以控制铺设的高度和厚度,可采用竖尺、拉线、弹线等方法。
6)对作业人员已进行了技术交底。
7)如有泛水和坡度,垫层的泛水和坡度应符合设计要求。
2、施工工艺(1)工艺流程检验水泥、砂子质量→配合比试验→技术交底→准备机具设备→基底处理→找标高→贴饼冲筋→搅拌→铺设砂浆面层→搓平→压光→养护→检查验收(2)操作工艺1)基层处理:把沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫干净,应在抹灰的前一天洒水湿润后,刷素水泥浆或界面处理剂,随刷随铺设砂浆,避免间隔时间过长风干形成空鼓。
2)找标高:根据水平标准线设计厚度,在四周墙、柱上弹出面层的上平标高控制线。
3)按线拉水平线抹找平墩(60mm×60mm见方,与面层完成面同高,用同种砂浆),间距双向不大于2m。
有坡度要求的房间应按设计坡度要求拉线,抹出坡度墩。
4)面积较大的房间为保证房间地面平整度,还要做冲筋,以做好的灰饼为标准抹条形冲筋,高度与灰饼同高,形成控制标高的“田”字格,用刮尺刮平,作为砂浆面层厚度控制的标准。
5)搅拌:a、砂浆的配合比应根据设计要求通过试验确定。
b、投料必须严格过磅,精确控制配合比或体积比。
应严格控制用水量,搅拌要均匀。
水泥砂浆楼地面施工工
艺
The manuscript was revised on the evening of 2021
水泥砂浆楼地面施工工艺:
检验水泥、砂子----配合比试验----技术交底---准备机具设备----基层处理----找标高---贴饼冲筋---搅拌---铺设砂浆面层---木抹子搓平----铁抹子压第一遍---第二遍压光---第三遍压光---养护—检查验收
1、基层处理
2、弹线、做标筋
注:铺抹灰饼和标筋的砂浆材料配合比均与抹地面的砂浆相同。
3、水泥砂浆面层铺设
1)水泥砂浆应采用机械搅拌,拌和要均匀,颜色一致,搅拌时间不应小于2min。
水泥砂浆的稠度,当铺设在炉渣垫层上时宜为25~35mm;当在水泥混凝土垫层上铺设时,应采用干硬性水泥砂浆,以手捏成团稍出浆为准。
2)涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或标筋)高度刮平。
铺砂浆时如果灰饼(或标筋)已硬化,木刮杠刮平后,同时将利用过的灰饼(或标筋)敲掉,并用砂浆填平。
3)木抹子搓平:木刮杠刮平后,立即用木抹子搓平,从内向外退着操作,并随时用2m靠尺检查其平整度。
4、压光
1)铁抹子压第一遍:木抹子搓平后,立即用铁抹子压第一遍,直到出浆为止,如果砂浆过稀表面有泌水现象时,可均匀撒一遍干水泥和砂(1∶1)的拌合料(砂子要过3mm筛),再用木抹子用力抹压,使干拌料与砂浆紧密结合为一体,吸水后用铁抹子压平。
2)第二遍压光:面层砂浆初凝后,人踩上去,有脚印但不下陷时,用铁抹子压第二遍,边抹压边把坑凹处填平,要求不漏压,表面压平、压光。
3)第三遍压光:在水泥砂浆终凝前进行第三遍压光(人踩上去稍有脚印),铁抹子抹上去不再有抹纹时,用铁抹子把第二遍抹压时留下的全部抹纹压平、压实、压光(必须在终凝前完成)。
当面层需分格时,即做成假缝,应在水泥初凝后进行弹线分格。
宜先用木抹搓一条约一抹子宽的面层,用钢皮抹子压光,并采用分格器压缝。
分格缝要求平直,深浅一致。
大面积水泥砂浆面层,其分格缝的一部分位置应与水泥混凝土垫层的缩缝相应对齐。
