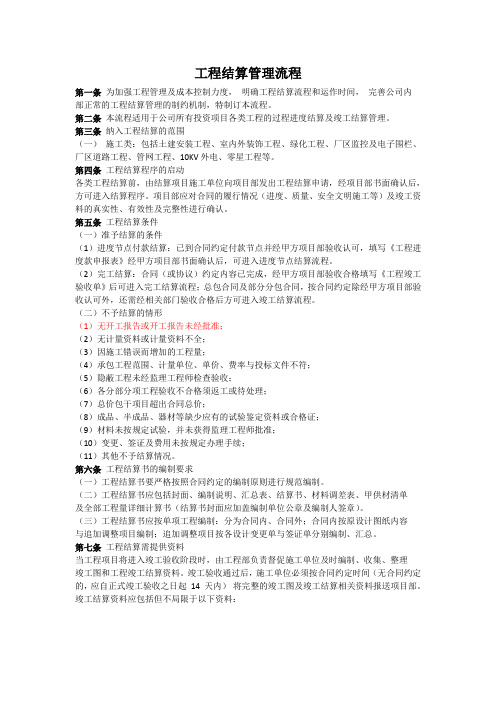

工程结算管理流程第一条为加强工程管理及成本控制力度,明确工程结算流程和运作时间,完善公司内部正常的工程结算管理的制约机制,特制订本流程。
第二条本流程适用于公司所有投资项目各类工程的过程进度结算及竣工结算管理。
第三条纳入工程结算的范围(一)施工类:包括土建安装工程、室内外装饰工程、绿化工程、厂区监控及电子围栏、厂区道路工程、管网工程、10KV外电、零星工程等。
第四条工程结算程序的启动各类工程结算前,由结算项目施工单位向项目部发出工程结算申请,经项目部书面确认后,方可进入结算程序。
项目部应对合同的履行情况(进度、质量、安全文明施工等)及竣工资料的真实性、有效性及完整性进行确认。
第五条工程结算条件(一)准予结算的条件(1)进度节点付款结算:已到合同约定付款节点并经甲方项目部验收认可,填写《工程进度款申报表》经甲方项目部书面确认后,可进入进度节点结算流程。
(2)完工结算:合同(或协议)约定内容已完成,经甲方项目部验收合格填写《工程竣工验收单》后可进入完工结算流程;总包合同及部分分包合同,按合同约定除经甲方项目部验收认可外,还需经相关部门验收合格后方可进入竣工结算流程。
(二)不予结算的情形(1)无开工报告或开工报告未经批准;(2)无计量资料或计量资料不全;(3)因施工错误而增加的工程量;(4)承包工程范围、计量单位、单价、费率与投标文件不符;(5)隐蔽工程未经监理工程师检查验收;(6)各分部分项工程验收不合格须返工或待处理;(7)总价包干项目超出合同总价;(8)成品、半成品、器材等缺少应有的试验鉴定资料或合格证;(9)材料未按规定试验,并未获得监理工程师批准;(10)变更、签证及费用未按规定办理手续;(11)其他不予结算情况。
第六条工程结算书的编制要求(一)工程结算书要严格按照合同约定的编制原则进行规范编制。
(二)工程结算书应包括封面、编制说明、汇总表、结算书、材料调差表、甲供材清单及全部工程量详细计算书(结算书封面应加盖编制单位公章及编制人签章)。
第1篇一、工程结算概述工程施工项目结算是指对工程完工后的成本、收入、利润等进行核算和确认的过程。
结算工作涉及合同管理、成本核算、财务处理等多个方面,对于维护企业利益、保障工程顺利进行具有重要意义。
二、工程施工项目结算流程1. 收集资料结算工作开始前,需收集以下资料:(1)工程施工合同及附件;(2)工程变更通知单、设计变更单;(3)工程量清单、材料价格清单;(4)施工图、施工组织设计;(5)工程验收报告、竣工资料;(6)其他相关文件。
2. 核算工程量根据施工图、设计变更单、工程量清单等资料,对工程实际完成量进行核算。
核算过程中,应注意以下几点:(1)严格按照合同约定的工程量计算规则进行核算;(2)对变更部分进行单独核算;(3)对工程量核算结果进行审核,确保准确性。
3. 计算工程款根据工程量核算结果、合同约定价格、材料价格等因素,计算工程款。
计算过程中,应注意以下几点:(1)考虑合同约定的付款比例、进度款支付条件;(2)对变更部分进行单独计算;(3)核算结果应与合同约定相符。
4. 编制结算报告根据核算结果,编制工程结算报告。
报告内容包括:(1)工程概况;(2)工程量核算结果;(3)工程款计算过程;(4)合同履行情况;(5)其他相关事项。
5. 提交结算报告将编制好的结算报告提交给发包方或甲方。
提交过程中,应注意以下几点:(1)确保结算报告内容完整、准确;(2)提供相关证明材料;(3)与发包方或甲方沟通,确保结算结果得到认可。
6. 确认结算结果在结算报告提交后,与发包方或甲方协商确认结算结果。
确认过程中,应注意以下几点:(1)核对结算报告内容;(2)解决争议问题;(3)签订结算协议。
7. 支付结算款在确认结算结果后,根据协议约定支付结算款。
支付过程中,应注意以下几点:(1)核对结算款金额;(2)确保支付安全、及时。
8. 结算资料归档将结算资料整理归档,包括结算报告、协议、付款凭证等。
三、注意事项1. 确保结算工作符合国家相关法律法规;2. 严格遵循合同约定;3. 加强与发包方或甲方的沟通,确保结算结果公平、合理;4. 保存好结算资料,以便日后查询。
第1篇一、工程开工前1. 签订合同:在工程开工前,建设方与施工方需签订工程合同,明确工程范围、工期、质量、价格等条款。
2. 工程预算编制:施工方根据工程合同和相关标准,编制工程预算,包括人工费、材料费、机械使用费等。
3. 预付款:建设方按照合同约定,向施工方支付一定比例的预付款,以保障施工进度。
二、工程施工过程中1. 工程进度款结算:施工方按照工程进度,向建设方提出进度款申请。
建设方审核后,根据合同约定支付进度款。
2. 工程变更及签证:在工程施工过程中,如遇设计变更、材料价格波动等情况,施工方需及时与建设方沟通,办理变更及签证手续。
3. 工程量审核:建设方或委托第三方对施工方上报的工程量进行审核,确保工程量准确无误。
4. 工程款支付:建设方根据审核后的工程量,支付相应工程款。
5. 工程进度款结算:施工方按照工程进度,继续向上报进度款申请,建设方审核后支付。
三、工程竣工验收1. 工程验收:工程完工后,施工方需组织建设方、监理方等进行工程验收,确保工程质量达到合同要求。
2. 验收合格:验收合格后,施工方与建设方办理工程移交手续。
3. 工程结算:施工方根据工程合同、预算、变更签证等资料,编制工程结算书,报送建设方审核。
4. 工程款支付:建设方审核工程结算书后,按照合同约定支付剩余工程款。
四、工程保修期1. 工程保修:在工程保修期内,如出现质量问题,施工方需按照合同约定进行维修。
2. 工程保修费用结算:工程保修费用由建设方支付,施工方根据实际情况,提出保修费用结算申请。
3. 工程保修期结束后,工程结算流程结束。
总之,工程施工中的结算流程是一个严谨、细致的过程,涉及多个环节和参与方。
通过规范结算流程,有助于确保工程顺利进行,维护各方权益。
在实际操作中,各方应严格按照合同约定,遵循相关法律法规,确保结算工作顺利进行。
第2篇一、工程结算概述工程结算是指工程完工后,施工单位根据合同约定,向业主办理工程价款结算的过程。
第1篇一、前言工程项目管理流程结算单是工程项目管理中的一项重要文件,它详细记录了工程项目从立项、设计、施工到竣工的全过程,包括工程量、工程款、材料费、人工费、设备费等各项费用的结算情况。
本文将详细阐述工程项目管理流程结算单的编制流程、内容以及注意事项。
二、编制流程1. 立项阶段在工程项目立项阶段,项目管理团队需对工程项目的可行性进行充分论证,包括市场调研、技术可行性、经济可行性等。
在此基础上,编制《工程项目立项报告》,并提交给相关部门审批。
2. 设计阶段(1)初步设计:设计单位根据《工程项目立项报告》的要求,编制《初步设计文件》,包括工程图纸、设计说明书、工程量清单等。
(2)施工图设计:设计单位根据《初步设计文件》的要求,编制《施工图设计文件》,包括详细的工程图纸、设计说明书、工程量清单等。
3. 施工阶段(1)招标投标:项目管理团队根据《施工图设计文件》的要求,组织招标投标工作,确定施工单位。
(2)合同签订:项目管理团队与施工单位签订《工程施工合同》,明确双方的权利和义务。
(3)施工过程管理:项目管理团队对施工过程进行监督,确保工程质量和进度。
4. 结算阶段(1)工程量确认:项目管理团队与施工单位共同确认实际完成的工程量。
(2)工程款结算:根据《工程施工合同》和实际完成的工程量,计算工程款。
(3)材料费、人工费、设备费结算:根据实际发生的材料费、人工费、设备费,计算各项费用。
(4)编制结算单:项目管理团队根据上述数据,编制《工程项目管理流程结算单》。
(5)审批结算单:将《工程项目管理流程结算单》提交给相关部门审批。
(6)结算支付:审批通过后,按照《工程施工合同》约定,进行结算支付。
三、结算单内容1. 项目基本信息包括项目名称、项目地点、建设单位、施工单位、设计单位等。
2. 工程量清单详细列出各项工程的工程量,包括单位、数量、单价等。
3. 材料费结算包括各种材料的名称、规格、数量、单价、总价等。
4. 人工费结算包括各种人工的名称、工种、数量、单价、总价等。
工程施工验收结算流程一、工程竣工验收1.准备工作在工程施工接近完工时,建设单位应组织相关人员对工程进行全面检查,确保工程完工达到设计要求,并准备相关验收文件和资料。
2.通知验收建设单位应提前通知相关监理工程师和施工单位对工程进行竣工验收。
在验收之前,双方应商定验收时间、地点和内容,并准备好相应的资料。
3.验收程序(1)现场踏勘:双方应前往工程现场进行实地踏勘,检查工程完工情况和质量状况,对照设计文件和合同要求,确认工程是否符合验收标准。
(2)资料核对:检查施工单位提供的所有施工记录、验收报告、检测报告等相关资料,确保资料完整准确。
(3)竣工图审查:对施工单位提供的竣工图进行审查,确认工程实际建设情况与设计文件一致。
(4)施工质量检查:对工程结构、材料、设备等进行逐项检查,确保质量符合标准。
(5)验收报告编制:根据现场检查结果编制验收报告,明确工程的合格性和存在的问题,并提出处理意见。
4.验收结论经过全面检查和评估后,监理工程师会对工程进行评定,提出验收结论。
如果工程符合验收标准,则可以通过验收;如果存在问题,则需要施工单位整改后再次验收。
二、工程结算1.准备工作在工程竣工验收合格后,建设单位应组织相关人员准备工程结算所需的所有资料和文件,包括施工合同、施工方案、变更合同、工程款支付情况等。
2.结算审核(1)提交结算资料:施工单位应按照合同约定和结算规定,提交完整的结算资料和工程竣工验收报告。
(2)结算审核:建设单位应委托专业的结算审核单位对结算资料进行审核,核对工程量清单、材料单价、工程进度等内容,确保结算的准确性。
(3)审计复核:建设单位还应委托独立的审计单位对工程结算进行复核,核实结算结果的合理性和真实性。
3.结算编制(1)结算编制:审核通过后,建设单位应根据结算审定结果编制结算书,并签署相关文件。
(2)结算签订:施工单位应在接到结算书后签署,并提交申请结算款项。
4.结算支付(1)支付程序:建设单位根据结算书的内容和合同约定,按时足额支付结算款项给施工单位。
工程款结算流程及方案一、前言工程款结算是工程建设过程中的重要环节,它关系到施工单位的经济利益和工程质量的评价。
工程款结算流程及方案的制定对于保障施工单位的合法权益,规范工程款结算的程序与步骤,确保工程质量的提高,具有重要的意义。
二、工程款结算流程1. 工程款结算前期准备(1) 确认合同约定在工程款结算的前期准备阶段,首先要对工程合同中的款项约定进行确认,包括工程款结算所需的相关资料和文件,以及工程款结算的程序和时间要求等。
只有对合同约定进行清晰明确的确认,才能为后续的工程款结算提供必要的依据。
(2) 资料准备施工单位在着手进行工程款结算前要对相关的资料进行准备,包括工程施工的实际情况资料、工程质量的检测报告、材料和设备的到货验收等资料文件,以及工程进度与质量的验收文件等。
只有对这些资料进行准备,才能保障工程款结算的顺利开展。
2. 工程款结算程序(1) 施工单位提供结算资料施工单位在完成了工程的实际施工工作后,根据合同约定,需要提供工程款结算所需的各种资料文件,包括工程量清单、材料及设备进场验收记录、质量检测报告、施工进度记录等,以及其他合同约定的相关资料文件。
(2) 监理单位审核工程结算资料监理单位在施工单位提供结算资料后,需要对相关资料进行严格的审核,包括对工程量清单的核算、工程质量的检测报告、施工进度的核实等。
只有监理单位对这些资料进行详实的审核,才能保障工程款结算的公正与规范。
(3) 业主单位审核工程款结算监理单位审核通过后,需要将工程款结算的相关资料提交给业主单位审核。
业主单位需要对工程款结算资料进行严格的检查核实,确认各项款项的实际情况和相关手续是否齐全,以及对工程质量和施工进度的审核确认。
(4) 双方确认工程款结算在监理单位和业主单位的审核确认后,双方需要进行工程款结算的最终确认,在双方确认工程款结算后,施工单位可以提交工程款结算的最后申请,业主单位需要在规定的时间内进行工程款结算的付款。
工程结算实施细则及工作流程第一章总则第一条为了切实加强工程建设造价管理,节约投资,减少浪费,提供投资效益并提高成本管理效率,实现工程建设造价的合理确定,有效控制,结合本公司实际情况特制定本工程结算实施细则及工作流程。
第二条工程结算表达该工程最终工程造价和结算工程价款依据的经济文件,包括竣工结算、分阶段结算和合同终止结算。
第三条确定工程结算价格应遵循经济规律和实事求是的原则,严禁弄虚作假、高估冒算、随意压价等不正当的计价行为。
第四条本实施细则及工作流程依据公司发布的《造价管理办法》编制,适用公司新建、改扩建、维修等项目的工程结算。
第二章名词解释1、竣工结算:建设项目完工并经验收合格后,对所完成的建设项目进行全面的工程结算。
2、分阶段结算:在签订施工承发包合同中,按工程特征划分为不同阶段实施和结算。
该阶段合同工作内容已完成,经发包人和有关机构中间验收合格后,由承包人在原合同分阶段价格的基础上编制调整价格并提交发包人审核签认的工程价格,它是表达该工程不同阶段造价和工程价款结算依据的工程中间结算文件。
3、合同终止结算:工程实施过程中合同中止,对施工承发包合同中已完成且经验收合格的工程内容,经发包人、总包人或有关机构点交后,由承包人按原合同价格或合同约定的定价条款,参照有关计价规定编制合同中止价格,提交发包人或总包人审核签认的工程价格,它是表达该工程合同中止后已完成工程内容的造价和工程价款结算依据的工程经济文件。
4、结算审核对比表:在结算审查时,按照结算的内容,分别列出工程子目的序号、项目编码或定额编号、项目名称、计量单位、数量、单价、合价、总价和核增核减数等内容,与结算内容进行比对,全面、真实反映结算审查情况的表格,见附件1。
5、结算审定签署表:工程造价结算审查完成后,由结算审查委托人、承包人和结算审查受委托人共同签字盖章,正式确定最终具有法律效力的工程结算文件,见附件2。
6、公司:北京恒源天泰能源科技有限公司。
工程竣工结算管理程序及工作流程1. 管理程序1.1 竣工结算的定义竣工结算是指在工程项目完工后,对工程各项费用进行总结和核算的过程。
其目的是确保工程项目的经济性和合理性,同时保障合同双方的权益。
1.2 竣工结算的重要性竣工结算对于工程项目的管理和财务控制起着重要作用。
通过竣工结算,可以评估工程项目的成本效益,并确保工程款项的合理支付,避免出现纠纷和争议。
1.3 竣工结算的流程竣工结算的流程包括以下几个步骤:1. 收集相关资料:项目经理和财务部门负责收集工程项目的各项费用和材料等相关资料。
2. 审核费用和材料:财务部门对收集到的费用和材料进行审核,确保其真实、合规,并与工程合同进行核对。
3. 制定结算方案:根据审核结果,制定竣工结算方案,明确各项费用的计算方法和依据。
4. 结算审核:财务部门对结算方案进行审核,确保其合理性和准确性。
5. 结算确认:项目经理和财务部门就结算方案达成一致,并由双方签署确认文件。
6. 结算支付:根据结算方案,财务部门负责支付工程款项。
1.4 竣工结算的注意事项在进行竣工结算时,需要注意以下几个事项:- 保证结算的准确性和合理性,避免出现计算错误和费用争议。
- 结算过程应遵守相关法律法规和合同约定,确保合同双方的权益。
- 结算文件应保存完整,并能够提供相关证据和支持材料。
2. 工作流程2.1 工程竣工结算工作流程图以下是工程竣工结算的工作流程图,便于理解和操作:2.2 工作流程说明工作流程包括以下几个环节:1. 收集资料:收集工程项目的费用和材料等相关资料。
2. 审核资料:对收集到的资料进行审核,确保其真实、合规,并与合同进行核对。
3. 制定结算方案:根据审核结果,制定竣工结算方案,明确费用的计算方法和依据。
4. 审核结算方案:对结算方案进行审核,确保其合理性和准确性。
5. 签署确认文件:项目经理和财务部门就结算方案达成一致,并签署确认文件。
第1篇一、工程合同签订1. 项目立项:企业根据市场需求和自身实力,选择合适的项目进行投资建设。
2. 合同谈判:与业主进行谈判,明确工程项目的范围、质量、工期、价格等条款。
3. 签订合同:双方就合同条款达成一致后,签订工程施工合同。
二、工程施工阶段1. 施工准备:根据合同要求,进行施工组织设计、材料采购、人员调配等工作。
2. 施工实施:按照施工组织设计和施工方案,进行现场施工。
3. 成本核算:根据实际发生的成本,核算各项工程支出,包括人工费、材料费、机械使用费等。
4. 收入确认:根据合同约定,确认工程进度和收入,按照完工百分比法或实际发生成本占预计总成本的比例计算。
三、工程结算阶段1. 工程量审核:对施工单位报送的工程量进行审核,确保工程量准确。
2. 成本审核:对施工单位报送的成本进行审核,确保成本合理。
3. 确定结算金额:根据审核结果,确定工程结算金额。
4. 生成结算报告:编制工程结算报告,包括工程量、成本、结算金额等内容。
5. 交涉协商:与施工单位就结算金额进行交涉协商,达成一致。
6. 签订结算协议:双方签订结算协议,明确结算金额、付款方式、付款时间等。
四、款项支付阶段1. 付款申请:施工单位根据结算协议,向业主提出付款申请。
2. 付款审批:业主对付款申请进行审批,确保款项支付符合合同约定。
3. 款项支付:业主按照审批结果,将款项支付给施工单位。
五、工程结算核对与归档1. 结算核对:施工单位对已支付的款项进行核对,确保款项支付无误。
2. 归档:将工程结算资料、合同、发票等文件进行归档,以备日后查询。
六、工程结算调整1. 工程变更:如工程出现变更,应及时调整工程结算金额。
2. 结算调整:根据变更后的工程量、成本,重新进行工程结算。
3. 重新签订结算协议:双方就调整后的结算金额签订新的结算协议。
4. 重新支付款项:按照新的结算协议,进行款项支付。
通过以上流程,工程施工企业可以确保工程项目的成本核算、收入确认、费用结算等环节的规范运作,提高企业的经济效益。
第1篇施工工程结算是指在工程项目竣工验收合格后,对施工单位所完成的工作量及成本进行计算、审核和确定工程款支付的过程。
以下是一般施工工程结算的流程及步骤:一、工程竣工验收1. 工程竣工验收是工程结算的前提。
在工程竣工验收合格后,才能进行工程结算。
2. 工程竣工验收包括总包、所有分包、材料设备等,由甲方、乙方、监理、预算人员四方共同验收。
3. 验收合格后,签发合格证书,制作表格对应合同进行验收,明确乙方完成的工程量增减情况,并经四方签认。
二、结算资料准备1. 施工单位汇总整理所有结算资料,包括:(1)完整的施工图、竣工图;(2)招标文件、招标答疑、补充文件;(3)投标文件、施工合同和补充协议;(4)图纸会审记录、施工组织设计、会议纪要;(5)业主指定或自供的设备、材料型号、品牌;(6)设计变更单、工程联系单及现场签证单;(7)地基验槽记录、工程隐蔽记录、施工日志;(8)桩基检测报告与验收记录;(9)其他与工程造价有关的所有资料。
2. 在准备以上资料时,需要注意是否为经过业主签字、盖章确认的资料,以确定其可靠性。
三、结算审核1. 监理负责审核结算资料的完整性,确保资料符合竣工资料的验收要求。
2. 监理审核后,将审核结果反馈给甲方和乙方。
四、甲方审核1. 甲方的预算人员原则上应该自己审核,如招标时的工程量清单由咨询公司编制,则可以由该公司负责审核。
2. 甲方预算及工程人员配合完成结算工作。
五、双方核对谈判1. 甲方初步审核后,与乙方进行核对谈判,解决重大分歧。
2. 双方核对达成一致后,甲方写出书面材料汇报结算情况及最终结果。
六、结算书签发1. 经各方主管领导同意后,在结算书上签发书面意见。
2. 结算书签发后,乙方提出结算付款申请。
七、结算付款1. 甲方预算审核后,由甲方主管领导签发后交财务付款。
2. 甲方一般先付80%或90%,剩余的作工程质保金,等一年的保修期满后向甲方提交一份付款申请书即可付款。
以上是施工工程结算的一般流程及步骤。
第1篇一、前言建设工程施工结算是指在建设工程施工过程中,根据合同约定和工程实际情况,对施工工程量、工程款等进行核算、确认和支付的过程。
为确保建设工程施工结算的顺利进行,现就有关事项说明如下:一、结算依据1. 《中华人民共和国合同法》2. 《中华人民共和国建筑法》3. 《建设工程施工合同》4. 《建设工程价款结算管理办法》5. 《建设工程施工合同纠纷案件适用法律问题的解释》6. 相关行业标准和规范二、结算原则1. 合同优先原则:在结算过程中,如合同约定与法律法规相冲突,以合同约定为准。
2. 实际施工原则:以实际完成的工程量和质量为依据,合理确定工程款。
3. 等价交换原则:工程款结算应体现公平、合理、等价交换的原则。
三、结算流程1. 施工过程中,监理单位对施工工程量进行计量,并形成工程量清单。
2. 承包人根据工程量清单和合同约定,编制工程款结算申请。
3. 发包人审核承包人提交的工程款结算申请,确认工程款结算金额。
4. 发包人按照约定的支付方式,向承包人支付工程款。
四、结算内容1. 工程量结算:包括分部分项工程量、措施项目、其他项目等。
2. 工程款结算:包括分部分项工程款、措施项目款、其他项目款、质保金等。
3. 结算费用:包括施工过程中发生的各项费用,如材料费、人工费、机械费等。
五、结算争议处理1. 双方协商:在结算过程中,如出现争议,应首先通过协商解决。
2. 仲裁或诉讼:协商无果时,可向仲裁机构申请仲裁或向人民法院提起诉讼。
六、注意事项1. 结算资料应齐全、真实、准确,包括工程量清单、施工图纸、变更签证、验收报告等。
2. 结算过程中,双方应遵守法律法规和合同约定,确保结算结果的合法性和有效性。
3. 结算完成后,双方应妥善保管结算资料,以备日后查阅。
总之,建设工程施工结算是一项重要工作,关系到工程项目的顺利进行和双方的合法权益。
各方应高度重视,严格按照法律法规和合同约定进行结算,确保工程项目的顺利完成。
竣工结算报送及审核流程一、竣工结算流程二、流程说明1、工程竣工验收合格后30天内,施工单位向监理单位递交竣工结算申请及完整的结算资料(见结算资料清单)。
2、监理公司接到结算申请及结算资料后10天内,对资料的准确性、完整性、符合性进行审核,如不符合要求,施工单位应在7天内补充及修订不完整不准确的资料。
监理公司对上述结算资料出具结算意见。
3、甲方项目部在接到经监理审核的结算申请及结算资料后10天内,对资料的准确性、完整性、符合性进行复核,如不符合要求,施工单位应在7天内补充及修订不完整不准确的资料。
项目部对上述结算资料出具结算意见。
4、经项目部审查通过的结算资料视为最终的结算资料,在此之后无论任何单位或部门补充的资料均须按上述流程并报甲方公司领导批准方予受理。
5、成本部在接到项目部转来的结算资料后组织预算工程师进行结算审核.根据工程实际情况在1~3个月内完成。
6、成本部审核完毕在与施工单位进行校对前须同施工单位共同制定校对工作计划,明确校对时间及在每个时间段的应校对的工作内容,双方签字确认.若在校对过程中施工单位预算人员在某个时间段内未前来校对则视为施工单位认可甲方对该时间段内工作内容的审核结果。
7、校对工作完毕后,预算工程师将校对后的结果提交成本部指定的专业预算工程师进行复核.8、专业预算工程师在接到校对结果后21天内进行复核,如有不同意见及时与主办工程师进行沟通然后将统一意见后的结算书提交成本部经理审核。
9、成本部经理在7天内对专业预算工程师复核后的结算书进行审核.10、成本部审核结果报送公司领导审定,经公司审定的结算书一式四份,甲乙双方签字盖章,甲方存三份,乙方存一份。
该结算书做为甲方支付工程结算款的唯一依据。
如甲方需要另行编制竣工结算证明及建设工程造价结算核准表,乙方必须无条件配合,该竣工结算证明及建设工程造价结算核准表所附之结算书仅作为办理相关证件用,不作为支付工程款的依据.三、施工单位申报竣工结算需提交的资料清单1、结算申请表一份,该结算申请表须经监理公司及甲方项目部签署意见,对施工单位报送的竣工结算资料进行审核确认,对施工范围及施工过程中合同执行情况进行详细说明,确认施工范围是否与合同约定相符、在施工过程中施工范围有何变化以及与其他分包单位的施工范围如何界定。
工程结算办理要求及流程一、结算办理要求1. 合同履行到约定的结算节点时,由承包人向发包人项目部提交《结算申请表》及相关竣工结算资料。
资料清单包含但不限于以下内容:(1)工程结算书(加盖编制单位公章、预算员签章);(2)竣工验收单及竣工资料;(3)工程施工合同、补充合同或施工协议书;(4)经项目部确认后的工程竣工全套图纸;A竣工图纸提交包括签字盖章的纸质版竣工蓝图,及对应电子版CAD图纸;B竣工图确认要求:针对纸质竣工——施工监理需在每页竣工图确认章上签字并加盖监理项目部公章;项目部由项目部负责人在图纸目录上签字即可;(5)设计变更图纸、设计变更实施确认单、联系函、图纸会审交底纪要、会议纪要、备忘录等;(6)施工过程中的工程指令、工程签证单(发包人认可的);(7)施工组织设计;(8)甲供、甲指乙供材料设备清单、乙供物资限价表;(9)主要材料差价证明材料;(10)工期延误确认联系单(需有公司公章或项目部章的原件);(11)工程监理发包人、政府部门确认的隐蔽工程及竣工验收证明;2. 监理单位、发包人项目部复核合作方提交的全部资料后,填报《结算申请表》中的相关内容。
3. 发包人项目部将核查完毕的结算资料及清单、连同《结算申请表》,提交发包人成本部门,成本部门根据结算资料,启动结算审核工作。
4. 结算审核完成后,发包人承包人双方签署《建设工程造价编审确认表》和《结算确认协议书》。
二、结算办理流程及相关表格附:1.结算办理流程图2.结算申请表3.结算资料接收登记表4.工程结算确认协议书5.建设工程造价编审确认表6.建设工程结算审核汇总表7.建设工程竣工结算指派人员授权书8. 廉洁承诺函9.分项工程验收单附:1 结算办理流程图A、工程竣工验收合格后,30个日历天内承包人提交完整的结算资料,经监理公司、项目部专业工程师、项目部负责人签批,发包人和咨询公司按合同约定的结算时间完成该工程的结算审核工作。
承包人每延迟1日,则按该工程最终造价的1%承担违约金,扣完为止。
第1篇一、工程施工结算的定义工程施工结算是指承包商根据施工合同约定,对实际完成的工程量、发生的费用进行计算,并与业主进行结算的过程。
工程施工结算包括工程量结算、工程价款结算、合同毛利结算等。
二、工程施工结算的流程1. 工程量结算:根据施工图纸、工程量清单和施工规范,对实际完成的工程量进行计算,并与合同约定的工程量进行对比。
2. 工程价款结算:根据工程量结算结果、合同约定的单价和取费标准,计算出工程价款。
3. 合同毛利结算:根据工程价款结算结果,扣除合同约定的成本和费用,计算出合同毛利。
4. 工程结算审批:将工程结算结果报业主审批,业主同意后,承包商可进行工程款的结算。
三、工程施工结算的重要性1. 成本控制:通过工程施工结算,可以全面了解工程项目的成本构成,有助于承包商对工程成本进行有效控制。
2. 利润实现:工程施工结算能够确保承包商在工程项目的实际利润得到实现。
3. 工程款结算:工程施工结算是承包商向业主结算工程款的重要依据,有利于保障承包商的资金周转。
4. 信誉保障:良好的工程施工结算能够提高承包商在业主和行业中的信誉。
四、工程施工结算注意事项1. 严格按照合同约定执行:工程施工结算应严格按照施工合同约定进行,确保结算结果的合法性和准确性。
2. 确保工程量计算的准确性:工程量计算是工程施工结算的基础,应确保计算结果的准确性。
3. 及时收集相关资料:在工程施工过程中,应及时收集与结算相关的资料,如施工图纸、工程量清单、合同等。
4. 加强沟通与协调:在工程施工结算过程中,承包商与业主应保持良好的沟通与协调,及时解决结算过程中出现的问题。
5. 注意税收政策:在工程施工结算过程中,应关注税收政策,合理规避税收风险。
总之,工程施工结算事宜是工程项目管理中的关键环节,承包商应高度重视,确保结算工作的顺利进行。
通过科学、规范的工程施工结算,有助于提高工程项目管理水平,实现经济效益最大化。
第2篇工程施工结算是指建筑安装工程承包商根据施工合同约定,对已完成的工程量进行计算,并按照合同规定的程序向建设单位(业主)办理结算的累计金额。
第1篇一、合同签订在工程施工前,建设单位与施工单位根据项目需求,签订工程施工合同。
合同中应明确工程项目的范围、质量、工期、价格、付款方式等内容。
二、项目开工施工单位按照合同要求,组织人员、设备、材料进场,进行项目开工前的准备工作。
主要包括:1. 工程测量:确定工程位置、高程、地形等;2. 施工方案编制:根据工程特点,制定合理的施工方案;3. 施工组织设计:明确施工过程中的组织架构、人员安排、进度安排等;4. 材料采购:根据工程需求,采购各类材料;5. 设备租赁:租赁或购买施工设备。
三、工程实施1. 施工进度控制:按照施工方案,合理安排施工进度,确保工程按期完成;2. 质量控制:严格按照国家规范、标准进行施工,确保工程质量;3. 成本控制:根据合同约定,合理控制工程成本,避免浪费;4. 安全管理:加强施工现场安全管理,确保施工人员生命财产安全。
四、工程验收1. 初步验收:施工单位在工程完工后,组织自检,确保工程质量符合要求;2. 最终验收:建设单位组织有关专家对工程进行最终验收,验收合格后,办理移交手续。
五、工程结算1. 计算工程量:根据施工图纸、施工记录、变更签证等资料,计算工程量;2. 确定结算价格:根据合同约定、市场行情、变更签证等因素,确定结算价格;3. 编制结算书:将计算出的工程量、结算价格等汇总,编制结算书;4. 审核结算书:建设单位、施工单位、监理单位对结算书进行审核,确保结算的准确性;5. 确认结算:双方对结算书无异议后,确认结算结果;6. 付款:按照合同约定,进行工程款支付。
六、工程资料归档1. 收集整理工程资料:包括施工图纸、施工记录、变更签证、验收报告等;2. 归档:将整理好的工程资料按照规定归档,以备查阅。
通过以上六个阶段,完成了工程施工到结算的整体流程。
在这一过程中,施工单位应严格按照合同要求,确保工程质量、进度、成本等方面的控制,为建设单位提供优质服务。
同时,建设单位也要加强对施工过程的监督管理,确保工程顺利进行。
附件六:工程结算管理办法工程结算管理办法工程结算是指施工企业按照合同规定,在一个单位工程或单项建筑安装工程完工、验收、移交后,向建设单位(业主)办理最后工程价款清算的经济技术文件。
一、工程结算主要流程(一)、工程竣工验收报告经发包方认可后48天内,承包方向发包方递交竣工结算报告及完整的结算资料,双方按照合同约定的合同价款调整方式,进行工程竣工结算。
(二)、发包方项目部及委托的监理公司收到承包方递交的竣工结算报告及结算资料后25天内进行核实,给予确认或者提出修改意见。
发包方成本管理部确认竣工结算资料合格后通知咨询公司对结算资料进行审核(5个月内完成结算审核)。
(三)、工程竣工验收报告经发包方认可后48天内,承包方未能向发包方递交竣工结算报告及完整的结算资料,造成工程竣工结算不能正常进行或工程结算价款不能及时支付,发包方要求交付工程的,承包方应当交付;发包方不要求交付工程的,承包方承担保管责任。
(四)、发包方和承包方对工程竣工结算价款发生争议时,按争议的约定处理。
二、工程结算要求1、总包工程结算审核的条件:(1)工程竣工验收合格①当工程具备验收条件时,承包人应及时向发包人提交竣工报告及竣工资料,严禁“三拖”(拖验收、拖资料、拖移交)。
否则发包人有权依据监理工程师出具的鉴定结论书,自行组织有关部门验收,并提出整改意见。
承包人必须按要求整改,并承担整改费用;如承包人拒绝按发包人提出的要求整改,发包人有权另请他人整改,由此发生的整改费用从结算款中扣除,不足部分发包人有权向承包人追偿。
当验收通过后具备交付使用条件时,承包人不得以任何借口拒绝移交工程,否则,发包人有权强行使用,由此发生的一切后果,由承包人负责。
②工程竣工验收通过后28天内,承包人应自行拆除施工临时设施,撤退施工机械设备并清理场地,修复场内的交通道路,撤离所有施工人员,并将清场的施工场地移交给发包人。
如逾期仍未撤离完的,则竣工日期以撤离完之日为准。
建设工程款项结算文件(详细版)一、前言本文件旨在详细说明建设工程款项结算的相关事项,确保各方权益得到保障。
请相关各方仔细阅读并充分理解本文件内容。
二、款项结算概述2.1 结算主体本工程款项结算主体包括:发包方、承包方及监理方。
2.2 结算依据本工程款项结算依据包括:工程合同、工程变更单、工程进度报告、工程验收报告等。
2.3 结算方式本工程款项结算方式采用按工程进度分阶段付款的方式。
三、款项结算流程3.1 工程进度报告提交承包方应在每个付款节点前提交工程进度报告,报告中应包括工程实际完成情况、工程量清单、相关证明材料等。
3.2 监理方审核监理方应对承包方提交的工程进度报告进行审核,确认工程实际完成情况与报告相符,并对工程质量、安全等进行评估。
3.3 发包方审批发包方根据监理方的审核意见,对款项支付进行审批。
3.4 款项支付发包方审批通过后,办理款项支付手续,将款项支付给承包方。
四、款项结算金额计算4.1 工程预算工程预算根据工程设计文件、工程量清单等编制,作为结算的基准。
4.2 工程变更工程变更导致工程量的增减或工程费用的变动,应根据工程变更单进行调整。
4.3 工程量实测工程量实测根据实际完成情况进行,监理方负责对工程量进行审核。
4.4 结算金额计算结算金额根据工程预算、工程变更、工程量实测等数据进行计算。
五、款项结算时间及支付方式5.1 付款时间付款时间根据工程进度报告及监理方的审核意见确定。
5.2 支付方式支付方式采用银行转账方式,发包方将款项支付至承包方指定的银行账户。
六、款项结算的变更与调整6.1 工程变更如发生工程变更,应按照相关规定进行款项的调整。
6.2 不可抗力如发生不可抗力事件,影响工程进度,应根据合同约定进行款项的调整。
七、争议解决7.1 各方应按照合同约定处理款项结算过程中的争议。
7.2 如各方无法协商解决争议,可向工程所在地的人民法院提起诉讼。
八、附则本文件自各方签字盖章之日起生效,一式肆份,发包方、承包方、监理方各执壹份,具有同等法律效力。
附件:1.施工单位工程结算编制内容示例2.工程结算的审查要点3.文件移交清单4.工程款结算审核条件5.工程结算审核表6.XX年XX月至XX年XX月水电使用费一览表附件1:施工单位工程结算编制内容示例一、本工程结算编制依据:1、《结算专题会议纪要》;2、投标文件;3、《建安工程施工承发包合同》第xx条:合同价款及调整方式的规定;4、《装饰工程施工委托函》及《关于装饰工程报价申请的批复》。
5、其它有关文件。
二、本工程结算造价分以下两部分进行编制:1、工程量清单项目结算造价2:新增,设计变更及现场签证项目结算造价第一部分:工程量清单项目结算造价一、工程量清单内项目结算计价方法:(一)、原工程量清单内项目各分部分项工程基本按投标文件进行编制,各分部工程调整情况如下:土建及装饰工程:1、按投标文件工程量和综合单价或甲方审核单价进行结算,其中调整的项目有:(1)扣除由其他分包单位施工项目的工程造价:○1、扣除铝合金门窗施工单位施工项目投标造价(采光天棚、夹板装饰门、金属平开门、金属推拉门、金属推拉窗),但增加了铝合金门窗的安装费;○2、扣除栏杆施工单位施工项目投标造价(金属扶手带栏杆、栏板)。
(2)工程量清单中的装饰工程项目:装饰工程中块料楼地面(厨房厕所防滑砖、阳台仿古砖),块料墙面(厨房厕所阳台栏板内侧防滑砖),天棚吊顶(厨房厕所)、外墙刷喷涂料等项目,在结算时扣除原投标造价,直接按《关于装饰工程报价申请的批复》中审定的单价重新计价。
(3)工程量调增的项目有:砖水池、化粪池由原工程量清单中的5座调整为9座(投标时没图,在招标答疑上是暂按5座计算,而实际在施工中按室外排水平面图要求施工的数量为9座)。
给排水工程:扣减了甲供卫生洁具主材费用(按招标答疑中确定的单价),其他项目没有调整,按原投标中标计价表编制安装费结算。
电气安装工程:电气工程没有进行调整,按原投标时中标计价表及总造价编制结算;(二)、项目措施费及其他项目费(1)、项目措施费:土建、装饰工程,给排水及电气安装工程结算中的项目措施费按原投标时的项目措施费结算;在原投标的临时设施费的基础上增加了以下项目措施费:1、样板房主体工程赶工费:经协商同意给予赶工费的补偿,见会议纪要及签证单编号26。
2、临时设施费:(1)第二次搭建临时设施费:说明施工内容,通过协商同意按原投标时的临时设施费的75%给予补偿,见签证单编号27。
(2)临时设施补偿费:我司完工后,由于开放公司征用我司临设板房作为其它施工单位临时设施办公用,经协商同意板房补偿xxx元整。
见签证单xx。
3、其他项目费:扣除预留金,扣除总包服务费中未发生项目的费用(煤气工程总包服务费)。
三、工程量清单项目结算造价工程量清单项目结算总造价:xxxx元大写:xxxx整。
第二部分、新增,设计变更、洽商及现场签证项目结算编制一、图纸及工程量清单外新增项目工程结算根据“结算专题会议纪要”的精神我司在结算时增加了以下项目的工程造价;1、桩芯工程:2、二次装修项目:我司在完成框架结构的施工后,该部分施工内容属清单外增加工程项目,并按委托函的有关结算的规定进行该部分项目的结算:(1)、原工程量清单中已有的装饰工程项目在工程量清单项目结算时已按“关于南沙滨海花园一期(启动期二期)别墅标段二装饰工程报价申请的批复”文件审定的单价进行了调整。
其项目有:块料楼地面(厨房厕所防滑砖、阳台仿古砖),块料墙面(厨房厕所阳台栏板内侧防滑砖),天棚吊顶(厨房厕所)等,详见工程量清单项目结算有关内容;(2)、原工程量清单中未有的装饰项目在结算时,按《关于装饰工程施工委托函》中结算有关精神执行,原工程量清单中有可参照的工程量按投标工程量清单中的工程量,以“别墅标段二装饰工程报价申请的批复”审核的单价进行结算。
3、市政工程:该部分工程施工图纸在施工过程中增加的图纸,不在招标范围内,属新增加的工程项目;详见签证编号xx有关内容。
4、室外电缆:招标文件中“”,清单工程量也无室内配电箱(MX1)到室外(MX)的配电项目ZR-VV-5*10MT40/F,在招标答疑纪要第3页:“2、电源进线管预埋项目,清单中未列明,是否漏项?答:不包。
”在施工时要求我司完成该部分工作,我司也按照要求完成了该项目的施工,在投标报价时我司也未对该项目进行报价,属新增加的工程项目。
详见签证编号xx有关内容。
二、设计变更和设计洽商项目工程结算该部分工程为设计变更及设计洽商修改的项目,其中:1、屋架钢管支架:C型屋面钢管支架原图纸未出大样和标明使用材料,只说节点大样详一期(见图J-C-3-09),其节点大样是在施工时后补的(建字号(别-7改)号),清单工程量也无此项目,在投标报价时我司无法对该项目进行报价,也未对该项目进行暂报价,结算应增加该工程项目造价;2、天面女儿墙钢筋混凝土:CL别墅天面女儿墙施工图大样未注明女儿墙使用的材料,也没有具体的配筋图纸,在施工时我司经与设计院联系,确认该型号女儿墙为钢筋混凝土墙,并补充了钢筋配置,且清单工程量无此项目,在投标报价时我司也未对该项目进行报价,结算应增加该工程项目造价;见图纸会审记录。
3、厕所沉箱填充陶粒混凝土:厕所沉箱原施工图纸无大样图,总说明里面也没有说明填充的材料及做法,在施工过程中经与设计院联系,以设计变更的方式补充了大样图(建字第(别-1)号),确定使用陶粒混凝土作为填充材料,我司已按要求完成该项目的施工;工程量清单无此项目,在投标报价时我司也未对该项目进行报价,结算应增加该工程项目造价;4、厕所沉箱刚性防水:厕所沉箱原施工图纸无大样图,说明里面也没有刚性防水,清单工程量亦无此项目,在投标报价时我司也未对该项目进行报价。
在施工工程中经与设计院联系,以设计变更的方式补充了大样图(建字第(别-1)号),增加了刚性防水,工程量清单无此项目,在投标报价时我司也未对该项目进行报价,结算应增加该工程项目造价;5、墙面抹灰(分格):在施工图纸总说明及立面图上都未要求对外墙面抹灰进行分格,在清单工程量项目特征中也未提及抹灰分格,而在施工时设计院和开发公司要求对外墙抹灰进行分格,并在样板房施工时确定了分格的具体方案。
我司在报价时的单价分析里未包含墙面分格的工作内容即未报价,结算应增加该工程项目造价;见设计变更及洽商编号xx有关内容。
三、现场签证项目工程结算造价1、该部分工程为施工过程中现场签证增加的项目;2、工程量按现场签证单计算工程量。
四、新增项目,设计变更、洽商和现场签证项目工程结算造价结算申报造价: xxxxx元,大写: xxxxxxx 。
其中:1、新增项目结算申报造价:xxxxxx元2、设计变更、洽商结算申报造价:xxxxxx元3、现场签证项目结算申报造价:xxxxxx元4、其他项目结算申报造价:xxxxx元五、本工程结算申报造价:xxxxx元,大写:xxxxxx。
附件2:工程结算的审查要点2.1 审查结算书编制说明是否完整、详细,其内容应包括:竣工图纸名称、套用的定额、计费标准、人工补差、材料价格、未含项目等。
2.2 审查依据编制结算书的各种原始资料,是否正确有效。
完整的结算资料包括(但不局限于)以下内容:a) 招标、投标文件;b) 施工合同(包括合同审批表);c) 确定合同价格的文件(包括招标情况汇总表,中标单位的投标书、双方达成一致的预算书及其它资料);d) 双方确认的所有工程变更及相应的预算书;e) 工程竣工验收资料(工期或质量未达到合同要求的项目应提供相应明确责任的说明);f) 工程档案移交的甲方确认文件;g) 其它与结算相关的双方确认的协议、备忘录等;h) 结算明细表和汇总表、甲供材料、限价材料通知书;i) 成本控制部工程预算(结算)审核意见表。
以及其它办理结算手续的相关资料是否完备:a) 结算通知单;b) 结算申请单;c) 结算报审表;d) 完工结算价款确定书。
2.3 结算工程量的审查,要求审查人员逐项审查工程量计算书,发现差错立即与对方核对认可签字。
a) 结算的工程量以竣工图为准;b) 竣工图表达不清之处,预算人员应到工地现场实地测算。
2.4 严格按合同附件(经甲方审批的施工图预算或投标文件)的单价逐一对照审核结算单价和计算方法。
2.4.1 单价审查a) 结算单价在合同中有规定的,则按合同规定执行;b) 结算单价在合同中未规定的,则参照定额和市场合理低价进行确定。
2.4.2 总价审查a) 结算总价=预算造价+设计变更+现场签证+人工补差+材料差价+增加项目- 减少项目,要求分项计算并编制分项汇总表;b) 扣除甲供材料的多用材料费(领用甲方材料数量减预算用量的差量乘甲方订货单价);c) 材料价差严格按材料限价调整;d) 按合同确定的结算方式计算结算总价,。
由造价人员负责审核结算书并与施工单位核对,并参照合同进行甲供材、工期奖罚、质量奖罚、安全奖罚、水电费、扣款项目、配合管理费、总包服务费、保修金等费用的计算和扣除。
2结算造价=预算造价+设计变更+现场签证+人工补差+材料差价+增加项目-减少项目,要求分项计算并编制分项汇总表;.4.3 审查现场经济签证、变更设计通知、补充协议、会议纪要、材料差价确认单等经济文件是否正确和有效,是否经规定授权签认人签认,签认程序是否符合合同规定等。
2.4.4 审查工程价款调整(增加或减少)是否严格执行了合同条件。
如合同规定“唯有设计变更才能调整工程价款”。
则凡不是设计变更的调整均不能计价。
2.5 为防止承包单位高估结算,应与承包单位在工程合同中约定控制办法。
比如委托工程造价咨询单位审核竣工结算,强调承包方报送的结算造价最终核减额在审核总价5%以内(含5%)的造价咨询酬金由甲方支付,若结算造价最终核减额超出5%,则超出部分而引起的造价咨询酬金增加部分由承包方支付;若承包单位报送的结算金额超出最终审定结算金额10%(含10%)时,承包单位除造价咨询酬金外,发包单位可进一步扣款(扣款比例、金额各公司自定),直至取消今后对润基工程的投标资格(应在《工程结算通知单》强调此内容)。
2.6 严格审查施工单位的索赔要求(包括工期索赔要求和费用索赔要求)是否成立,主要应从以下几方面着手进行反索赔工作:a) 充分了解合同条款,分析引起索赔的干扰事件(如未按规定提供设计文件、未按合同规定支付工程款、下达错误指令、设计错误造成返工等)是否符合合同条款规定的索赔范围和索赔条件。
b) 分析合同条款的法律基础,寻找对方是否有在法律上不能立足的漏洞。
c) 索赔的程序、时限是否符合合同条款和法律规定。
d) 索赔的计算方法和基础数据是否符合规定,有否重复计算。
e) 索赔的书面证据是否有效文件。
f) 通过合同状态分析,进行索赔责任的界定,剔除对方应当负责任的索赔额。
