高大梁模板支撑施工方案
- 格式:doc
- 大小:436.33 KB
- 文档页数:34
(一)编制说明1、编制人员情况高模板支撑专项施工方案编制人员表施工单位:南昌铁路建筑工程有限责任公司2、编制依据1)《建设工程安全生产管理条例》2)《建设工程质量管理条例》3)《建筑施工安全检查标准》JGJ59-994)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)5)《施工技术》2002.3.《扣件式钢管模板高支撑架设计和使用安全》6)《混凝土结构工程施工质量验收规范》GB50204-20027)抚州市四套领导班子等机关办公用房工程设计文件施工图8)相应的国家及行业规范标准3、编制审核情况第8页共18页本工程高支撑模板施工专项方案由项目部编制,支撑模板计算均采用正版PKPM 软件脚手架设计程序进行计算。
报公司相关部门复核、审批,并报送设计单位验算后修改,报送监理公司审核批准后邀请专家论证审查通过后,严格按方案进行实施施工。
4、工程相关情况(二)工程概况本工程为抚州市四套领导班子等机关办公用房工程,建筑面积38000m2,人工挖孔基础,钢筋砼框架结构,最高高度46.5m,长164.5m,宽32.1m,圆弧形,南北向。
±0.000为底层车库架空层楼面,底层车库架空层层高3.3米。
以上1-7轴、16-22轴为十层,除一层层高为3.9米外其余层高3.6米。
7-16轴为十二层,其中9~14轴为共享大厅共三层,第一层楼面(为7-16轴六层楼面)标高18.300m,第二层楼面(为7-16轴九层楼面)标高29.100m,第三层楼面(为7-16轴十一层楼面)标高36.300m。
故一层的高厅堂模板支撑高为18.3m、二层模板支撑高为10.8m、三层模板支撑高为7.2m,且中间只有四个圆柱支撑,均属于高支撑,并且大厅一层底下为底层架空车库层,大厅一、二和三层结构梁截面形式有450x1500mm、350x1300mm、650x700mm、400x800mm、350x600mm和250x400mm,板厚为100mm,砼标号为C30。
高大模板工程施工方案方案编制人:审核人:审定人:目录1.编制说明及编制依据 (1)2.工程概况 (1)2.1工程概况 (1)2.2高大模板区域 (1)2.3本工程高大模板特点与施工关键 (2)3.支撑系统设计 (2)3.1支撑系设计 (2)3.2模板工程 (3)3.3梁模板及支撑体系设臵表 (4)4.材料要求 (4)4.1模板体系材料选用 (4)4.2支撑体系的材料选用 (4)5.搭设方法 (5)5.1 高大模板支撑体系搭设施工工艺 (5)5.2 高大模板支撑体系拆除施工工艺 (5)6.安全保证措施 (5)6.1技术安全保证措施 (5)6.2验收保证措施 (6)6.3预防坍塌事故的安全技术措施 (6)7.砼浇筑方案 (7)7.1混凝土浇筑方法 (7)7.2混凝土浇筑准备 (7)7.3混凝土浇筑路线 (7)7.4砼浇筑注意事项 (8)8.监测措施 (8)8.1、监测措施 (8)8.2、监测方法 (8)8.3、监测仪器、频率 (9)8.4、监测预警值 (9)8.5、超预警值的处理措施 (9)9.应急预案 (9)9.1应急领导机构 (9)9.2应急计划 (12)9.3、火灾事故应急措施 (13)10.验算书 (14)10.1水岸丽城800*1200梁验算 (14)11.附图 (31)1.编制说明及编制依据●水岸丽城1栋工程项目施工图纸;;●《建筑施工模板安全技术规范》JGJ162-2008●《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 J84-2001(2002版);(扣件式钢管脚手架支撑体系)●《建筑施工门式钢管脚手架安全技术规范》JGJ128-2000 J43-2001(2000版);(门式钢管脚手架支撑体系)●《建筑结构荷载规范》(GB5009-2001);●《混凝土结构工程施工及验收规范》(GB50204-92);●《木结构设计规范》(GB50005-2003);●《钢结构设计规范》(GB50017-2003);●《建筑工程施工质量验收统一标准》(GB50300-2001);2.工程概况2.1工程概况1、水岸丽城第一栋工程位于广东省东莞市道滘镇,建筑面积17386.85㎡,建筑高度74.6m,地上25层,地下1层,设计使用年限为50年。
XXX电瓷有限公司一期增建厂房4轴线15.500米高大梁模板专项施工方案一、工程概况1-1 项目名称:XXX电瓷有限公司一期增建工程1-2 所在地:XX市新区1-3 设计:XXX工程有限公司1-4 监理:XXX建设监理有限公司1-5 施工:XXX建设有限公司1-6 构造:框排构造,钢屋面1-7 规模:地上一层1-8 用途:工厂1-9 建筑面积:1794 ㎡1-10 工期控制:20XX年X月X日~20XX年X月X日1-11 质量目标:合格二、方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收。
5、模板及模板支架的搭设,还必须符合JCJ59-99检查标准要求,要符合文明标化工地的有关标准。
6、综合以上要求,拟采用以下施工方案(具体见附图):(1)、梁底模采用18厚胶合板,龙骨采用3根40×90木方,间距250mm;(2)、梁侧模采用18厚胶合板,次龙骨采用6根40×90木方,主龙骨采用48×3.0标准钢管,间距400,设一道Φ12对拉螺杆,距底模距离为600,主龙骨钢管在梁上口用短钢管连接;(3)、梁模板支撑采用钢管脚手架,步距1.5米,梁底承重立杆横向间距1.2m*2+0.4m+0.3m+0.4m+1.2m*2,设置8根承重立杆,架体宽度为5.9米(按高宽比1:3),架体排距为1m。
架体按照构造要求设置剪刀撑;(具体见附图)(4)、架体基础土要分层夯实,架体范围浇注100厚混凝土垫层,沿梁方向铺设50厚脚手板,伸入设备基础部分的架体基础从设备基础底搭设满堂脚手架搭设上来。

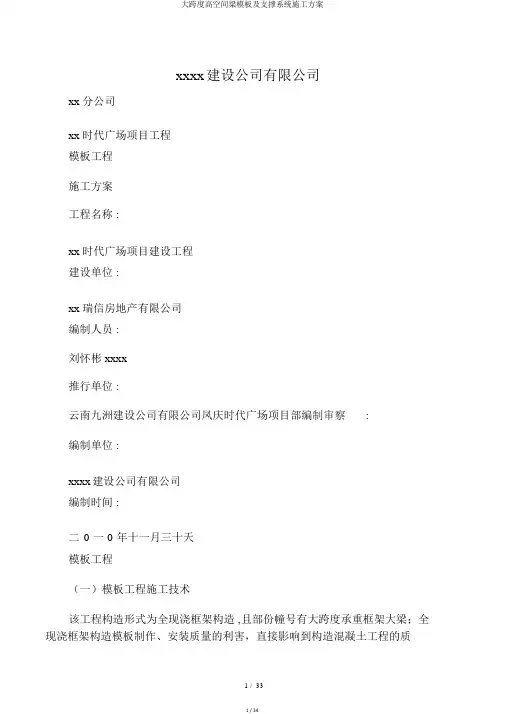

xxxx建设公司有限公司xx分公司xx时代广场项目工程模板工程施工方案工程名称 :xx时代广场项目建设工程建设单位 :xx瑞信房地产有限公司编制人员 :刘怀彬 xxxx推行单位 :云南九洲建设公司有限公司凤庆时代广场项目部编制审察:编制单位 :xxxx建设公司有限公司编制时间 :二0 一 0 年十一月三十天模板工程(一)模板工程施工技术该工程构造形式为全现浇框架构造 ,且部份幢号有大跨度承重框架大梁;全现浇框架构造模板制作、安装质量的利害,直接影响到构造混凝土工程的质量,影响到梁、板、柱等构造构件空间地址正确和几何尺寸的正确性,影响到构造构件的外观质量等。
有时还会影响到施工人员的人身安全。
所以,模板工程是整个构造工程的基础工程。
本工程的主要模板工艺包括独立基础承台侧模、基础拉梁模、柱模、梁模、板模。
为保障模板工程的制作、安装质量,应严格按以下要求进行。
1、熟悉工程构造特点,认识设计妄图,全面仔细的理解并掌握构造施工图中各种构件的形状、几何尺寸、空间地址。
仔细核对图纸会审纪要、更正通知、采用的图集做法等。
经核对无误后,木工工长应综合以上施工文件,画出柱子定位图、主次梁分布图、板模配板图、楼梯详图、特别部位施工大样图等。
在画图中若发现构造图中发现构件地址相矛盾时,应马上与业主、监理等交换建议。
请业主单位与设计方联系,尽早解决问题并将结果通知其他专业的主管负责人。
在模板图中,须详尽注明构件与轴线的关系尺寸、起止标高、截面尺寸,预留孔、预留洞、预埋件的详尽地址。
对于楼梯图,还应计算出斜板底模长度,平台梁底模与斜板底模的高差距离、踏步在斜板上的投影长、梯板厚度的垂直投影高度、上跑与下跑在转折处的错开距离等。
模板图达成后应与钢筋工长,木工操作组组长交换建议,及时发现有无错漏之处,尽可能把问题解决在安装从前,防范非设计更正返工。
2、在垫层或板面上弹出定位轴线、梁中心线(或边线)、柱定位线、楼梯起步线、预留孔、洞控制线。
超高梁、板支模方案一、编制依据1、《广东省建设工程高支撑模板体系施工安全管理办法》2、《建筑施工安全检查标准》JGJ59-993、《建筑工程荷载规范》4、《XXXXXXXX中心施工组织设计》5、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2001、JB04-20016、《建筑施工高处作业安全技术规范》二、工程概况XXXXXXX中心位于江北5号小区,框剪十六层,基础类型为人工挖孔桩,主体为钢筋混凝土框剪结构,地上十五层,地下一层.首层、四层、五层层高为4.5米,其余楼层层高均为3。
6米,本方案支撑的是三层楼面1/C~1/E×5~7轴的大梁及楼板,总跨度约12米,梁的规格为400×1000mm,板厚150mm。
本部位的二层是架空,楼层高为8.1米,本工程的梁、板底支撑采用钢管门式架(MF1219),底模为18mm胶合板,方木采用50×100mm红松.三、梁、板施工工艺流程搭设门式架\支柱头模至梁底支梁、板模绑扎钢筋隐蔽验收浇筑梁板砼养护转入下一道工序四、结构布置:梁侧模采用方木背竖楞@400mm,竖楞上背方木横楞并Φ12螺杆@1000mm对拉;梁底模下设一道方木纵楞.方木搁栅@300mm,门架间距@600mm(楼板用@900mm).立杆离地面100mm设扫地杆,每隔1800mm设水平拉结杆.五、支撑设计计算方案:1、梁的支撑设计计算:用MF1219门式作支撑的搭设方案如图.a)恒载NQK1和NQK2的计算:钢筋砼及架子自重产生的轴向力为NQK1:(1)木板模(18mm):0。
4×0。
.6×0.018×7840=33N(2)楞木(50mm×100mm):0.05×0。
1×(1.4+0.6×3)×7840=125.44N(3)门架4榀:4×0。
224=880N连接撑4个:4×0。

第一章、工程概况:1.1、工程概况工程名称:和谐领城大厦建设地点:克拉玛依市城南商务区,北邻兴开路,南邻兴业路,东邻桔祥路。
工程性质:该工程由商业、办公楼、地下一层平时车库〔战时两个二等人员掩蔽部〕、设备用房组成。
建筑呈“回〞字形布置,中间为下沉式广场,地上共8层,1-2层为商铺,3-8层为办公及设备用房,建筑高度为,室内外高差。
地下一层为平时车库〔两个二等人员隐蔽部〕、商铺和设备用房。
建筑层数:地下1层,地上8层。
设计使用年限:50年。
结构类型:钢筋混凝土框架结构。
抗震等级:7度耐火等级:一级。
本工程总建筑面积23800平米,地下一层6292.12平米〔其中人防为4157平方米〕,地上8层,长,宽,高47.5米,主体为框剪结构。
根据本工程人防局部的特点,对超大断面、超高梁支模架进行编制有针对性施工方案。
建设单位:克拉玛依和谐房地产开发设计单位:上海华都建筑规划设计监理单位:克拉玛依市金科工程监理有限责任公司施工单位:克拉玛依今世建筑安装有限责任公司1.2、超大超高梁工程概况:〔后附高大梁、板平面布置图〕本工程人防局部梁板为超大超高梁板工程。
B轴线3/01轴线1-18轴线、19交B-R轴线梁规格为450mm*1200mm,J轴线-1/K轴线交1/02轴线梁规格为550mm*1850mm,H轴线-J轴线交1/02轴线梁规格为550mm*1000mm,2/01交1/0A-H轴线梁规格为450mm*1000mm,R 轴线交1-19轴线梁规格为500mm*1300mm,1/0A轴线4-5轴线梁规格为450mm*1600mm。
1/0A-A轴线交3/01-19轴线、2/01-3/01轴线交1/0A-L轴线、1/01-1/19轴线交R-1/R轴线、B轴线-R轴线交19-1/19轴线为350mm厚混凝土顶板。
2/01-1轴线交A-R轴线、3/01-19交Q-R 轴线、18-19轴线交B-R轴线、A-C轴线交2/01-19轴线为250厚混凝土顶板。
高大梁模板满堂脚手架搭设施工方案摘要:本文就高大梁模板满堂脚手架的搭设施工进行了探讨,结合了具体的工程实例,详细介绍了高大模板支撑体系搭设应遵循的的轨范和搭设方式,并提出了构造要求及包管安全的法子。
旨在为类似工程的施工提供参考。
关键词:高大梁模板;满堂脚手架;施工方案所谓的高大梁模板,是指扶植工程施工现场混凝土构建模板支撑高度超过8m,或搭设跨度超过18m,或施工总荷载大于15KN/m2,或集中线荷载大于20KN/m2的模板支撑系统。
本文结合具体实际工程,对高大梁模板满堂脚手架的搭设施工进行了探讨,以期能为类似工程的实施提供参考借鉴。
1 工程概况据调查,该工程为框架结构,地下1层,地上9层,占地总面积为37870m2,设计有3个直通屋面的大厅,中厅长40m,宽18.7m,屋面4个大梁均为500mm×2100mm,梁底距一层地面35.7m,面积748m2;东、西厅长28m,宽14.8m,屋面六个大梁均为400mm×1200mm,梁底距一层地面36.6m,面积414.4m2。
无论从高度还是从跨度来讲,均属于建质(2021)87#文中规定的危险性较大的分部分项工程,应按有关要求,确保施工安全。
2 施工轨范施工按次:编制施工方案→方案论证→施工技术交底→分层搭设满堂脚手架→分层验收满堂脚手架→整改存在问题→脚手架整体验收。
3 施工方案通过方案对比、论证,最终确定采用以整体稳定、局部加强的扣件式满堂钢管脚手架和带有可调式伸缩头作为支撑体系的施工方案进行施工,该方案的内容如下:3.1 搭设方式满堂架搭设:钢管采用φ48×3mm,立杆纵、横向间距1m,水平纵、横杆步距1.5m,水平标的目的剪刀撑每隔3层设置一层,四周竖向剪刀撑每隔6跨一道,竖向连续设置直到顶层,四周与建筑物连接的连墙件每隔两步三跨与建筑物的梁或柱连接,脚手架板每隔三层满铺一层,梁底立杆加强,立杆纵距0.75m,横距0.3m、0.4m。

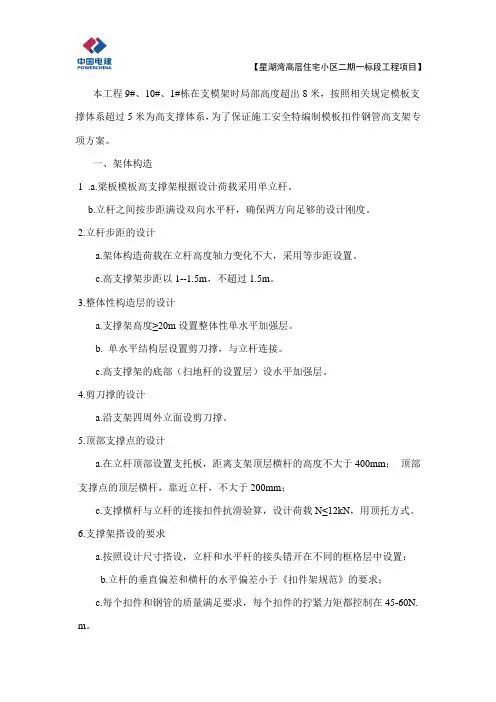

本工程9#、10#、1#栋在支模架时局部高度超出8米,按照相关规定模板支撑体系超过5米为高支撑体系,为了保证施工安全特编制模板扣件钢管高支架专项方案。
一、架体构造1 .a.梁板模板高支撑架根据设计荷载采用单立杆。
b.立杆之间按步距满设双向水平杆,确保两方向足够的设计刚度。
2.立杆步距的设计a.架体构造荷载在立杆高度轴力变化不大,采用等步距设置。
c.高支撑架步距以1--1.5m,不超过1.5m。
3.整体性构造层的设计a.支撑架高度≥20m设置整体性单水平加强层。
b. 单水平结构层设置剪刀撑,与立杆连接。
c.高支撑架的底部(扫地杆的设置层)设水平加强层。
4.剪刀撑的设计a.沿支架四周外立面设剪刀撑。
5.顶部支撑点的设计a.在立杆顶部设置支托板,距离支架顶层横杆的高度不大于400mm;顶部支撑点的顶层横杆,靠近立杆,不大于200mm;c.支撑横杆与立杆的连接扣件抗滑验算,设计荷载N≤12kN,用顶托方式。
6.支撑架搭设的要求a.按照设计尺寸搭设,立杆和水平杆的接头错开在不同的框格层中设置;b.立杆的垂直偏差和横杆的水平偏差小于《扣件架规范》的要求;c.每个扣件和钢管的质量满足要求,每个扣件的拧紧力矩都控制在45-60N. m。
d.地基支座的设计要满足承载力的要求。
7.施工使用的要求a.模板支架施工过程中均衡受载,采用由中部向两边扩展的浇筑方式。
b.控制实际施工荷载不超过设计荷载,控制钢筋等材料不在支架上方堆放。
c.浇筑过程中,专人检查支架和支承情况,。
11.2顶板模板支撑计算书一、参数信息1.模板支架参数横向间距或排距(m):1;纵距(m):1;步距(m):1.50;立杆上端伸出至模板支撑点长度(m):0.30;模板支架搭设高度(m):9;采用的钢管(mm):Φ48、3.0 ;板底支撑连接方式:方木支撑;立杆承重连接方式:对接扣件,考虑扣件的保养情况,扣件抗滑承载力系数: 0.75;2.荷载参数模板与木板自重(kN/m2):0.500;钢筋混凝土自重(kN/m3):25.00;施工均布荷载标准值(kN/m2):2.500;3.材料参数面板采用胶合面板,厚度为18mm;板底支撑采用方木;面板弹性模量E(N/mm2):210000;面板抗弯强度设计值(N/mm2):205;木方抗剪强度设计值(N/mm2):1.4;木方的间隔距离(mm):250.000;木方弹性模量E(N/mm2):9000;木方抗弯强度设计值(N/mm2):13;木方的截面宽度(mm):40.00;木方的截面高度(mm):90.00;4.楼板参数楼板的计算厚度(mm):100.00;图2 楼板支撑架荷载计算单元二、模板面板计算模板面板为受弯构件,按三跨连续梁对面板进行验算其抗弯强度和刚度模板面板的截面惯性矩I和截面抵抗矩W分别为:W = 10*10*10/6=166.66cm3;I = 10*10*10*10/12=833.33cm4;模板面板的按照三跨连续梁计算。

目录第一章.工程概况 (1)第二章.施工准备 (1)第三章. 施工组织部署 (2)第四章. 构造要求及技术措施 (3)第五章. 模板设计及计算 (6)第六章.施工工艺 (29)第七章.质量、安全保证体系 (30)第八章.成品保护措施 (33)第一章、工程概况基地总建筑面积54984平方米, 整体地形较为平坦。
周边道路中已建成,开发条件较好。
本工程建筑物室内地面标高±0.000相当于绝对标高53.60m 。
质量标准:符合国家现行《建筑工程施工质量验收统一标准》。
施工范围:星湖湾高层住宅小区二期一标段工程1#、9#、10#栋及部分地下室,包括土建、装饰、水电及附属工程施工等;结构形式为框架剪力墙结构,抗震设防列度为6度。
第二章. 施工准备材料准备及材质要求:地胎模:(24墙,10.0烧结多孔砖,M5.0水泥砂浆砌筑;25厚1:2水泥砂浆抹面);模板: 1220×2440×14(厚)双面覆膜木胶合板、大模板(木胶合板,5×7木枋,槽钢框);钢丝网:密目钢丝网(钢筋支撑)。
支承系统:根据目前长沙市建筑工程脚手架的更新换代并综合本工程的实际情况,我项目使用轮扣式脚手架,他拥有方便拆装、承载力大、稳定性能好、无零配件、运输储存方便等特点,立杆及横杆为Φ48*3.5厚普碳钢管,立杆型号分别为:300长度为3米,240长度为2.4米,170长度为1.8米,120,长度为1.2米,90,长度为0.9米。
横杆型号分别为:120长度为1.2米,90长度为0.9米,60长度为0.6米,可调底座长度为0.55米,可调高度为0.4米,可调U型顶托为0.55米,可调高度为0.4米;60*80木枋、槽钢[80、蝴蝶扣等。
其它:ф14止水螺杆(防水砼部分剪力墙、柱、梁);ф14对拉螺杆(梁);ф14对拉螺杆(柱);ф16套管; 20~25钢筋撑铁。
第三章. 施工组织部署安全生产文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部确保项目整体创“长沙市优质工程”,至少一个单体创湖南省“优质工程”,力争一栋创“芙蓉杯”奖的根本要求,本工程将实行责、权、利高度统一的项目法管理,组建以项目经理李育根等为领导的“中国水利水电第二工程局有限公司星湖湾高层二期一标段工程项目经理部”,项目经理部按公司要求建立全面责任承包制,代表公司具体对工程施工进行总承包全过程管理,负责工程的协调指挥工作,并负责对工程的领导、指挥、协调、决策重大事宜。

高大模板支撑架专项施工方案(优选.)在现代建筑领域中,高大模板支撑架的专项施工方案显得至关重要。
其在建筑工程中的作用不可忽视,因此制定一套优选的施工方案至关紧要。
在这篇文章中,我们将探讨高大模板支撑架专项施工方案的精要内容,并为读者提供一些建设性的观点和信息。
首先,对于高大模板支撑架的专项施工方案,我们要从基础着手,确保施工过程的平稳进行。
在进行支撑架的安装之前,必须进行仔细的地基勘察,以确保支撑架的稳固性。
此外,选择适当的材料也是至关重要的一环,可以考虑采用高强度、耐腐蚀的材质,以增加支撑架的使用寿命。
为了保证专项施工方案的实施更为有效,我们建议在制定计划时考虑全面的风险管理。
不同地域和气候条件可能会对支撑架的施工产生不同的影响,因此在方案中应该考虑到这些变量,并采取相应的应对措施。
这不仅有助于提高施工效率,还能有效降低施工过程中可能出现的意外损失。
与此同时,注重人力资源的合理配置也是高大模板支撑架专项施工方案的一个重要环节。
在拟定施工计划时,要确保有足够的合格工人,并对其进行充分的培训,以提高工作效率和安全性。
同时,合理安排工程进度,避免过度加班,保障工人身体和精神的健康。
值得一提的是,高大模板支撑架专项施工方案的成功执行还需要充分考虑环保因素。
在材料选择和施工过程中,应该优先选择环保型材料,减少对周围环境的影响。
通过合理规划施工流程,可以最大程度地减少废弃物的产生,实现可持续发展的目标。
总的来说,高大模板支撑架专项施工方案的优选对于建筑工程的顺利进行至关重要。
通过综合考虑地基条件、风险管理、人力资源配置和环保因素等多个方面,我们可以制定一套更加完善和可行的施工方案,确保工程的高效完成。
这不仅有助于提高建筑工程的质量,还能为行业的可持续发展做出积极贡献。
目录第一节、编制依据 (1)第二节、工程概况 (2)第三节、施工计划 (3)第四节、施工工艺技术 (4)第五节、高大模板施工的安全保证措施 (16)第六节、劳动力计划 (26)第七节、计算书及附图 (27)********************************工程高大模板支撑系统施工方案第一节、编制依据一、本工程施工图。
二、本工程施工组织设计。
三、本工程现场实地情况。
四、本公司的技术、机械设备装备情况及现场技术条件。
五、有关施工规范及标准1、建筑施工组织设计规范(GB/T50502-2009)2、建筑工程施工质量验收统一标准(GB50300-2001)3、混凝土结构工程施工质量验收规范(GB50204-2002)(2011年版)4、建筑施工模板安全技术规范(JGJ162—2008)5、混凝土结构工程施工规范(GB50666-2011)6、建筑施工高处作业安全技术规范(JGJ80—91)7、建筑施工扣件式钢管脚手架安全技术规范(JGJ130—2011)8、建筑结构荷载规范(GB50009-2012)9、混凝土结构设计规范(GB50010-2010)10、建筑施工安全检查标准(JGJ59-2011)11、钢筋焊接及验收规程(JGJ18-2003)12、混凝土强度评定标准(GB/T50107-2010)13、施工现场安全临时用电安全技术规范(JGJ46-2005)14、钢筋机械连接技术规程(JGJ107-2010)六、地方性法规、标准1、建设工程高大模板支撑体系施工安全监督管理导则:建质[2009]254号2、危险性较大的分部分项工程安全管理方法:建质[2009]87号3、《成都市实施(危险性较大的分部分项工程管理办法)规定的通知》(成建委发(2009)558号)4、《成都市建设工程高支撑模板系统安全管理办法》成建安监发(2012)19号第二节、工程概况一、工程基本情况二、各建设责任主体三、高大模板主要分布情况根据《危险性较大的分部分项工程安全管理办法》规定:对于超过一定规模的危险性较大的分部分项工程,应组织专项方案论证。
高大支撑模板工程施工方案一、工程概述本工程是指在土建施工中,针对大型建筑物或者桥梁等工程结构,在施工过程中需要采用高大支撑模板进行支撑和模板搭设的工程。
本工程施工内容主要包括支撑模板的选材、制作、安装、拆除等环节,需采取全方位的程验和安全措施,确保施工质量和工人安全。
二、工程地点本工程施工地点位于XX省XX市XX区XX路XX号,具体位置如图所示。
三、工程内容1.支撑模板选材:应根据实际需要选择适当的材料进行支撑模板的制作,一般采用高强度钢材或钢筋混凝土等材料,材质应符合国家相关标准,并应具有承载能力和耐用性。
2.支撑模板制作:根据建筑结构的实际需要,设计并制作符合要求的支撑模板,确保其在承载和支撑方面的稳定性和安全性。
3.支撑模板安装:在土建施工的过程中,按照建筑设计要求和相关标准,对支撑模板进行安装并进行调整,确保其与建筑结构的结合和支撑效果达到预期效果。
4.支撑模板拆除:在土建施工的后期,对不需要使用的支撑模板进行拆除,确保施工场地的清洁整洁和施工的顺利进行。
四、施工方案1. 施工前准备施工前,应仔细查看和整理相关图纸,确定支撑模板的类型和尺寸等细节,并对施工所需材料进行验收,确保其质量符合要求。
2. 施工方案制定根据实际需要,设计并制定支撑模板的具体施工方案,包括支撑模板的制作、安装和拆除等环节,并制定详细的安全措施。
3. 安全措施在施工过程中,严格按照国家相关安全规范和标准,建立安全工地,对施工现场进行管理并监督,确保工人的安全。
4. 现场施工在施工现场,应按照设计方案和安全措施,对支撑模板进行制作、安装和调整,并进行实时的监测和检查,确保其安全稳定。
五、质量保证1. 选择优质材料:根据实际需要,选择符合国家相关标准和要求的优质支撑模板材料。
2. 严格按标准施工:在施工过程中,严格按照支撑模板的设计方案进行施工,并开展质量相关的检查和监督。
3. 完善的验收机制:对施工结束后的支撑模板进行严格的验收,确保其质量和安全性。
高支撑模板施工方案高支撑模板施工方案一、项目概况高支撑模板施工是一种常用于建筑施工的方法,通过搭设模板结构,可以实现对混凝土的支撑和成型。
本方案适用于高层建筑、桥梁、隧道等需要大面积混凝土浇筑的工程。
该方案旨在提供一种高效、安全、可靠的高支撑模板施工方法。
二、施工方案1. 材料选用根据实际需求选择适宜的模板材料,如木模板、金属模板等。
确保模板具有足够的强度和刚度,能够承受混凝土的重量和压力。
2. 模板设计与制作根据施工图纸和实际需求,设计和制作适应模板支撑的结构和尺寸。
确保模板可以稳定地支撑混凝土,并满足施工要求。
同时,注意模板的连接方式和结构设计,以确保整个模板系统具有足够的强度和稳定性。
3. 搭设模板按照设计图纸和施工要求,进行模板的搭设。
首先,搭建支撑结构,确保支撑稳固。
然后,根据模板尺寸,进行模板的安装和调整,确保模板的平整度和垂直度。
4. 固定模板使用钢撑和木撑等工具,对模板进行固定。
确保模板具有足够的稳定性和安全性,避免其在浇筑混凝土时出现变形或倒塌的情况。
5. 混凝土浇筑在模板搭设和固定完成后,进行混凝土的浇筑。
根据施工要求,合理控制混凝土的流动性和韧性,以保证混凝土能够填满整个模板,并形成均匀且具有足够强度的结构。
6. 模板拆除经过一定的时间后,混凝土达到足够的强度后,可以进行模板的拆除。
拆除模板时,要注意保护混凝土表面,避免对其造成损害。
同时,根据施工要求,采取适当的方式进行模板的拆除,确保拆除过程安全可靠。
三、安全措施1. 施工前进行安全培训,确保施工人员具备相关技能和知识。
2. 使用符合规定标准的模板材料,确保其具有足够的强度和稳定性。
3. 在搭设和固定模板过程中,严格按照设计要求进行,避免模板变形或倒塌。
4. 在混凝土浇筑过程中,保持施工现场的整洁,避免混凝土泥浆溅到人体和设备上。
5. 施工人员应佩戴防护用品,如安全帽、安全鞋和手套等。
6. 推行岗位责任制,明确各个岗位的职责和工作流程,确保施工过程的安全。
南国北都城市广场二标段、三标段工程高大模板支撑专项施工方案编制人:审核人:审批人:湖北工程建设总承包有限公司武汉市江汉建筑工程公司高大模板支撑专项施工方案第一节编制依据《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《混凝土结构设计规范》GB50010-2002中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 中国建筑工业出版社;《建筑施工计算手册》(第二版)江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社、《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《建筑地基基础设计规范》GB50007-2002中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社;《建筑结构静力计算手册》(第二版) 中国建筑工业出版社;《建筑施工模板安全技术规范》JGJ162-2008;《建设工程高大模板支撑系统施工安全监督管理导则》建质[2009]254号武汉东艺建设设计有限公司设计的施工图武汉永成金属结构有限公司设计的施工图《南国北都城市广场二标施工组织设计》第二节工程概况南国北都城市广场二标、三标工程由武汉北都商业有限公司建设,武汉东艺建筑设计有限公司设计,武汉盛强建设工程监理有限责任公司监理,湖北工程建设总承包有限公司、武汉市江汉建筑工程公司总承包施工。
依据建质[2009]254号、建质[2009]87号文件规定在一、二标段范围内有以下三个部位局部模板高度大于8m:12-14/C-E轴第一层至第二层、12-13/F-L轴第一层至裙楼屋面、2-14/C-L 轴第二层至裙楼屋面。
具体参数见下表:……………………………………………………………精品资料推荐…………………………………………………第三节施工计划1、施工进度计划横道图:2、材料计划;第四节施工工艺技术一、模板安装要求1、梁、板模板安装顺序及技术要点①模板安装顺序模板定位、垂直度调整→模板加固→验收→混凝土浇筑→拆模②技术要点安装墙模前,要对墙体接茬处凿毛,用空压机清除墙体内的杂物,做好测量放线工作。
高大模板支撑工程施工方案一、项目概述高大模板支撑工程是指在建筑物施工过程中,为了支撑和固定模板而进行的工程。
模板支撑是建筑施工的重要环节,直接影响着施工质量和安全。
在高大模板支撑工程中,需要考虑到风荷载、自重、运载荷载以及模板尺寸等因素,因此其施工方案需要精心设计和严格执行。
本文将结合具体高大模板支撑工程项目,从施工前期准备、施工方案设计、施工组织、安全与质量保障等方面,对高大模板支撑工程施工方案进行详细阐述,希望能够为相关工作提供参考。
二、施工前期准备1. 工程调研与设计在施工前期准备阶段,需要对工程所在地的地形地貌、气候环境、材料资源等进行调查研究,以便为后续施工提供数据支持。
同时,还需要设计模板支撑工程的具体方案,包括支撑结构、材料选用、施工工艺等内容。
2. 资金与材料准备在确定了施工方案之后,需要对所需的资金和材料进行准备。
包括支撑材料、设备租赁、人力资源等方面的预算和安排。
3. 人员培训与技术交底施工前期需要对相关人员进行培训,确保其具备必要的技能和知识。
同时,对施工方案进行详细交底,确保施工人员对施工方案有清晰的理解。
4. 安全与环保准备在施工前期,需要做好安全和环保准备工作。
包括施工场地的准备、安全防护设施的设置、施工现场的环保措施等。
5. 法律法规与政策文件的遵守施工前期需要对相关的法律法规和政策文件进行了解和遵守,确保施工过程符合相关标准和要求。
三、施工方案设计1. 模板支撑结构设计根据具体的施工情况和要求,设计适合的模板支撑结构,确保能够承受模板的重量和外部荷载。
2. 支撑材料选用根据施工要求和支撑结构设计,选择合适的支撑材料,包括钢管、脚手架、连接件等。
3. 施工工艺设计设计高大模板支撑工程的施工工艺,包括支撑结构的搭建、调整和拆除等环节。
4. 安全与质量控制设计施工中的安全控制措施和质量控制措施,确保施工过程中的安全和质量。
5. 资材动用计划设计施工过程中所需的支撑材料的动用计划,确保施工过程中材料供应的及时性和充足性。
高大梁模板支撑架设计与施工某主厂房的+22m高大梁模板支撑架工程,其中现浇混凝土大梁的截面尺寸为800(700、650)×2400、650(600、500、550)×2000、400×1600(1000)、500×2200、450×1800、400×1000等,其模板支撑架采用φ48厚3.5mm普通钢管扣件式支撑架,支撑架搭设总高度为22m。
具体设计与施工要求如下。
1搭设前准备⑴材料选用:模板选用18厚木胶板,木楞采用60×80的方木,对拉螺栓采用φ12钢筋,模板支撑选用φ48厚3.5mm普通钢管和锻铸铁标准扣件。
⑵支撑地基处理:大梁下支撑地基的处理为回填土应分层夯实,密实度达规范要求后,上铺一层100厚砂石;再浇C20的混凝土垫层。
对于回填土厚度在1m以下的,混凝土垫层厚度为200;对于回填土厚度在1-2m间的,混凝土垫层厚度为300;对于回填土厚度在3m以上的,混凝土垫层厚度为400。
2 大梁模板高支撑架的搭设要求⑴搭设前必须对进场的脚手架配件进行严格的检查,禁止使用规格和质量不合格的杆配件。
⑵搭设时,在立杆200高处沿纵横方向设扫地杆,使立杆牢固稳定,并且在架子的外侧挖一浅水沟及时排除积水。
⑶经使用PKPM软件计算支撑架搭设尺寸为:对于梁高在2m以上的梁底支撑为四根立杆,间距为横向0.4m或0.33m,纵向为0.5m或0.6m,扣件采用三扣件。
1-2m高的梁梁底支撑为3至4根立杆,间距为横向0.4m、0.6m或0.33m,纵向为0.6m,扣件采用三扣件或双扣件。
在梁与梁之间无板处采取搭设满堂架与梁的支撑拉通,其间距为梁的支撑纵向间距的两倍。
其支撑平面布置见图1。
不同梁高的梁支撑布置见图2。
图2 梁支撑剖面示意图⑷立杆之间必须按步距满设双向水平拉杆,步距不得大于1500。
确保两方向足够的设计刚度。
⑸沿支架四周外立面满设垂直剪刀撑;中间每隔四排立杆设一道垂直剪刀撑,垂直剪刀撑钢管与地面呈45-60度夹角,所有垂直剪力撑均需由底到顶连续设置,并且四边及中间每隔四排立杆从顶部开始向下每隔2步设一道水平剪刀撑。
百度文库- 让每个人平等地提升自我XX电影院旧城改造南片工程商业综合楼高大模板支撑安全专项施工方案编制:审核:审批:编制单位:编制日期:目录第一章、编制说明及依据 (3)编制说明 (3)编制依据 (3)第二章、工程概况 (4)工程项目概况 (4)高支模概况 (4)第三章、施工计划 (7)技术准备 (7)材料与设备计划 (7)进度计划 (8)第四章、施工工艺技术 (9)基础处理 (9)模板支撑体系设计 (11)4.2.1模板及支撑架的材料选取及力学性能 (11)4.2.2模板高支撑体系的构造设置 (11)4.2.3截面梁700×1200系列模板支撑设计参数 (13)4.2.4截面梁500×800系列模板支撑设计参数 (14)4.2.5截面梁400×800系列模板支撑设计参数 (14)4.2.6小于300×600截面梁支撑设计参数 (15)4.2.7楼板模板支撑设计参数 (16)工艺要求及验收要求 (17)4.3.1模板高支撑架安装 (17)4.3.2梁、板模板安装 (17)4.3.3模板高支撑架验收和拆除的程序 (18)4.3.4模板高支撑架拆除 (18)第五章、施工安全保证措施 (19)模板高支撑体系施工安全保障体系 (19)模板高支撑体系技术保障措施 (20)预防坍塌事故的安全保障措施 (22)预防高空坠落的安全保障措施 (23)监测监控措施 (23)应急救援预案 (24)5.7.1应急预案的方针和原则 (24)5.7.2突发事件、紧急情况及风险分析 (25)5.7.3应急组织机构 (25)5.7.4应急预案措施 (27)第六章、劳动力计划 (28)管理人员计划 (28)劳动力计划 (28)第七章、模板高支撑架计算书 (29)、700MM×1200MM大梁支撑体系验算 (29)、500MM×800MM大梁支撑体系验算 (35)、400MM×800MM大梁支撑体系验算 (41)、250MM×600MM大梁支撑体系验算 (47)、243MM厚楼板支撑体系验算 (47)、地基承载力验算验算 (53)第一章、编制说明及依据编制说明(1)该高支模施工方案根据XX电影院旧城改造南片工程商业综合楼“安全、经济”的要求编制。
目录一、编制依据 (2)二、工程概况 (2)1梁设计概况 (2)2模板设计概况 (2)三、施工准备 (3)1 技术准备 (3)2 机具准备 (3)3 材料准备 (3)四、施工部署 ......................................... 错误!未定义书签。
1.劳动力组织安排 ..................................... 错误!未定义书签。
2.劳动力组织 (4)3.工程进度安排 ...................................... 错误!未定义书签。
五. 主要施工方法和工艺 (4)1.梁模板设计 (4)2.模板配置的原则 (6)3.施工工艺 (6)3.1.工艺流程 (7)3.2. 支撑架安装流程 (7)3.3. 支撑架加强措施 (7)六、质量标准 (9)1.质量标准 (9)2. 模板质量通病及防治 (10)七成品保护措施 (12)八、安全与环境管理措施 (12)1、组织保障 (12)2、技术措施 (12)3、应急预案 (16)3.2、突发事件风险分析与防范 (17)3.3、应急资源配置 (18)3.4、组织机构设置 (18)3.5、应急组织的分工职责 (19)3.6、签订救援协议 (20)3.7、应急响应 (20)3.8、模板支撑体系倒塌事故的应急救援 (20)4、模板支撑体系监测监控 (21)5.环境措施 (23)九.成本节约措施 (24)附录模板计算书 (24)一、模板侧压力计算 ................................... 错误!未定义书签。
二、梁底及支撑架计算 ................................. 错误!未定义书签。
一、编制依据《四川绵竹麓堂温泉-会议中心施工图纸》;《四川绵竹麓堂温泉-会议中心实施性施工组织设计》;《地基与基础工程施工及验收规范》—GB50202-2002《混凝土结构工程施工质量验收规范》—GB50204-2002《建筑工程施工质量验收统一标准》—GB50300-2001《建筑施工模板安全技术规范》—JGJ162-2008《建筑施工碗口式钢管脚手架安全技术规范》—JGJ166-2008《建筑施工扣件式钢管脚手架安全技术规范》—JGJ130-2001《建筑施工手册》第四版二、工程概况麓堂温泉-会议中心建设项目位于绵竹市土门镇五旗村,建筑面积3895㎡,由深圳市建筑设计研究总院有限公司设计。
1梁设计概况2三、施工准备1 技术准备1)充分熟悉图纸达到清楚各部位构件规格、尺寸、标高。
2)进行模板设计和计算,编制模板分项施工方案。
施工前由工长对作业层工人进行书面和现场交底,让每个工人都清楚模板由加工制作到安装的具体做法。
2 机具准备四.劳动力组织五. 主要施工方法和工艺1.主要梁模板设计1)本工程各种尺寸的梁主要有都为矩形梁,只是截面不同,详见下表。
根据施工规范梁按照0.3%的起拱。
3A、梁底支撑架和顶板支撑架要求加设空间剪刀撑,剪刀撑间距:梁底为3.6m,剪刀撑与的地面夹角为600;剪刀撑搭接接长部分不小于1.0m,不得少于3道扣连接;剪刀撑每根钢管连接三根以上立杆和三根以上横杆;旋转扣件轴心距平、立杆交汇点应≤150mm;保证整个架体的整体稳定性。
B、梁底支撑架和顶板支撑架在不符合模数时,要求用1m和2m的短钢管用直角扣件按 1.2m的间距将两架体连接在一起,保证架体的整体性。
C、在有柱的位置,用钢管将架体抱在框架柱上边,抱柱要求每隔2m一道,保证架体的水平位移和中心失稳,每根连接钢管至少连接4根钢管立杆。
D、支撑架体内部在4m标高位置挂一道安全平网,安全平网和架体连接牢固。
E、框架梁侧水平背棱为50mm×100mm方木,竖向背楞为双钢管;对拉螺栓为14圆钢,水平间距400mm,竖向间距小于等于300mm,均匀布置,螺栓用加厚螺母拧紧,螺母下垫蝴蝶卡。
F 注意事项○1施工前按照图纸尺寸要求,将整理好的木胶合板堆放到施工场地附近,将已使用的和未使用的分开堆放,便于配模。
○2合模后用钢管在柱上、中、下(柱先浇筑)各设一道柱箍,用蝴蝶卡和螺杆拉紧固定。
柱模四个方向用U托顶撑加固,防止模板移动。
G支撑架设置支撑架的选用表注意:○1.顶部支撑点位于顶层横杆时,应靠近立杆,且不宜大于200mm;○2剪刀撑要按照要求设置。
角度不小于45°不大于60°。
○3第一排立杆高度应错开设置。
2.模板配置的原则(1)要保证构件的形状尺寸及相互位置的正确。
(2)要使模板具有足够的强度、刚度和稳定性,能够承受新浇混凝土的重量和侧压力,以及各种施工荷载。
(3)力求构造简单,拆装方便,不妨碍钢筋绑扎,保证混凝土浇筑时不漏浆。
(4)配置的模板,应优先用选用通用、大块模板,使其种类和块数量少,木模镶拼量最少。
(5)模板长向拼接宜采用错开布置,以增加模板的整体刚度。
(6)模板的支撑系统应根据模板的荷载和部件的刚度进行布置。
3.施工工艺3.1.工艺流程搭设支撑架子→架体调整→梁托底钢管搭设→梁底模铺设→梁、钢筋绑扎→梁侧梆安装→自检→项目部、监理验收3.2.架体安装流程○1侧模用15mm厚覆膜木胶合板做面板,次龙骨采用50x100mm方木、主龙骨采用双钢管。
梁模采用10mm厚木胶合板。
○2按放样图立好支撑架,支完梁柱接头、梁模,楼板由四边向中心按4‰起拱。
○3在梁模顶钉70mm铁钉,间距600mm,梁模必须是梁侧帮包住梁底模,梁底模中间的龙骨必须为50×100方木,间距100mm。
○4检查底模的起拱程度;检查梁侧模的平直度;清理底模上的铁钉、木胶合板块等并报验。
○5质量保证措施a.梁顶顶模撑在拼缝处必须有。
b.木胶合板钉铁钉之前,必须先试拼完成。
c.严格按照项目的立杆排布图放线定位后支满堂架子,严格按照排板图加工木胶合板,整板严禁乱锯。
d.梁侧压梆的木胶合板略向后移2mm,避免将来吃模。
3.3. 支撑架加强措施本工程模板支架为高支撑架,为了确保架体整体稳定及安全使用,特采取如下措施:a.为了确保模板支架施工过程中均衡受载,采用由中部向两边扩展的浇筑方式;b.严格控制实际施工荷载不超过设计荷载,对出现的超过最大荷载要有相应的控制措施,钢筋等材料不能在支架上方堆放;c.浇筑过程中,派人检查支架和支承情况,发现下沉、松动和变形情况及时解决。
d.严格按照设计尺寸搭设,立杆和水平杆的接头均应错开在不同的框格层中设置;e.确保立杆的垂直偏差和横杆的水平偏差小于《扣件架规范》的要求;并且最上面横杆距模板支撑点间距小于200f.使用钢管连接的部分,确保每个扣件和钢管的质量是满足要求的,每个扣件的拧紧力矩都要控制在45-60N.m,钢管不能选用已经长期使用发生变形的;g.沿支架四周外立面应满设剪刀撑;h.单水平加强层可以每4--6米沿水平结构层设置水平斜杆或剪刀撑,且须与立杆连接,设置斜杆层数要大于水平框格总数的1/3;i第一排立杆接头位置必须错开。
(1)模板的定位基准工作模板在拼装前,要做好模板的定位基准工作,其步骤是:1)进行中心线和位置线的放线首先引测建筑物的边柱轴线,并以该轴线为起点,引出每条轴线。
模板放线时,应先清理好现场,然后根据施工图用墨线弹出模板的内边线和中心线,引至站前单位施工的高架桥柱墩上。
2)做好标高测量工作用水准仪把建筑物水平标高根据实际标高的要求,直接引测到模板安装位置。
在无法直接引测时,也可以采取间接引测的方法,即用水准仪将水平标高先引测到过度引测点,作为上层结构构件模板的基准点,用来测量和复核其标高位置。
(2)模板堆放与运输经检查合格的模板,应按照安装程序进行堆放、运输。
重叠平放时,模板之间均应上下对齐,底层模板应垫离地面不小于10CM。
(3)安装前的准备工作1)向施工班组进行技术交底。
2)竖向模板安装的底面应平整坚实,并采取可靠的定位措施,按施工设计要求预埋支撑锚固件。
3)先将梁底就位,然后钢筋绑扎完毕后合上侧模,进行加固。
4)模板应涂刷隔离剂。
(4)模板的支设方法1)按位置线安装钢结构及其他相关专业预埋件。
2)清扫消除模板内杂物,再安装另一侧模板,调整斜撑使模板垂直后,拧紧穿梁螺栓。
六、质量标准1.质量标准1.1保证项目:模板及其支架必须具有足够的强度、刚度和稳定性;其支撑部分应有足够的支撑面积。
1.2基本项目:模板接缝不应漏浆。
模板与混凝土接触表面清理干净并涂隔离剂,严禁隔离剂沾污钢筋与混凝土接槎处。
1.3允许偏差模板安装允许偏差及检验方法1.4检查验收程序模板分项工程经施工单位项目专业技术、质量和安全检查员自检达到合格后方可提交验收,并由项目专业质量检查员填好“模板分项工程质量验收记录”,检查结论栏内应由项目专业技术负责人签署“合格”并签字后交监理或建设单位验收。
模板分项工程质量验收应由由监理工程师(建设单位项目技术负责人)组织施工单位项目专业技术、质量和安全负责人等进行验收,经验收合格后,方可进行下道工序施工。
2. 模板质量通病及防治2.1轴线位移2.1.1发生偏差点后认真校正造成累积误差;2.1.2拉水平、竖向总垂直度控制;或打砼时不要撤掉通线;2.1.3拉杆不要太稀,按照要求设置;2.1.4对称浇注混凝土,防止挤偏模板;2.1.5螺栓、顶撑、木楔使用恰当,不用铁丝拉结捆绑;2.2变形2.2.1支撑及模板带、楞不能太稀,上下支撑在同一轴线上;2.2.2连接件对齐,变形木模板禁止使用;2.2.3梁模板对拉螺栓及模内顶撑;2.3标高偏差2.3.1设标高控制点,严格验收复核工作2.3.2模顶设标高标记(特别是梁顶标高)按标记检查施工;。
2.4接缝不严,接头不规则2.4.1木模变形及时更换;2.4.2模板接头非整拼时,模板接缝处堵板仔细;2.4.3模板接头尺寸准确;不错台。
2.5模内清理不符合要求2.5.1梁柱接头最低点留清扫口;2.5.2合模之前做第一道清扫;2.5.3钢筋已绑,模内用压缩空气清扫。
2.6封闭的或竖向的模板无排气口,浇捣口对梁内大予留洞口模底,设排气口,防止产生气囊,使混凝土不实;2.7拆模,混凝土受损2.7.2拆侧模不能过早,以免破坏混凝土棱角(常温混凝土同条件试块强度≥1.2Mpa);拆模必须经过项目技术人员同意。
2.7.3低温下模板拆模过早,使梁体粘连。
2.8其它支模问题2.8.1不按规定起拱(严格按规范进行);2.8.2予埋件、予留孔支模中遗漏;2.8.3合模前与钢筋、水、电未协调配合;2.8.4支模顶撑在受力筋上电弧点焊损伤受力筋;2.8.5施工缝未支模或立缝施工缝仅用钢丝网不插模板、砼无法振实。
2.8.6起拱要按照设计要求范围内。
七成品保护措施1、模板搬运及堆放时,应轻拿轻放,不准碰撞,防止模板变形。
