隔震垫施工方案
- 格式:doc
- 大小:750.00 KB
- 文档页数:8
隔震支座安装施工工法(一)1前言1995年1月1 7日,阪神地区发生了里氏7.2级地震,造成了惨重的损失。
值得庆幸的是,在这次地震中,一项减轻地震灾害的新技术再次得到了全世界的广泛关注。
距震中35公里的西部邮政大楼,其所处场地的地震危害程度达到震度7度(相当于我国地震烈度的9~1 0度),震后周围建筑物纷纷倒下,只有该大楼安然无恙耸立在一片废墟当中,大楼整体框架并无大的变形,只是一些装饰工程有所损坏。
之所以该大楼能在如此破坏性地震中保存完好就是运用了橡胶支座隔震技术。
顾名思义,橡胶支座是建筑物基础支座,在建筑物的上部结构与下部结构之间设置的结构层,用橡胶支座将上部结构与下部结构分隔。
在发生地震时,支座发生较大的水平位移变形,吸收缓冲大量的地震能量。
使上部结构的地震影响大幅降低。
2工程概况第三十三中学,由建筑设计研究院有限责任公司规划设计。
地处程梅线与G205交汇处往南方向,程梅线西,朝阳街道西重构村。
场地地势相对平坦,地形起伏不大。
原始地貌为冲洪积准平原。
规划总建筑面积约29863.2平方米,教学综、实验楼5层局部3层;食堂、风雨操场2层;学生公寓楼5层。
其中单位工程实验楼、教学楼、学生公寓楼采用了隔震技术。
本工程抗震等级为一级,抗震设防烈度8度,属于重点设防(乙类),抗震设防烈设计基本地震加速度为0.30g。
由于结构受的地震作用很大,在设计方案阶段本工程拟采用叠层橡胶支座隔震技术。
根据叠层橡胶支座隔震技术规程[3],考虑将隔震层设置在结构第1层以下的部位。
隔震支座位置示意图3 方案论证由于该技术是新生事物,是我们从未接触过的新工艺。
在我们拿到图纸之后就召开了项目部对“隔震支座施工安装的专题会议”。
会议上成立了QC小组,QC小组的课题即隔震支座新技术的施工安装。
研究并讨论的如何施工,经过一系列的小组活动,初步总结制定出以下施工方案:绑扎支墩钢筋安装下预埋板支设支墩侧模下高强螺栓预拧与下预埋板保护塔吊浇筑支墩砼安装隔震垫上支墩钢筋绑扎梁板模板安装梁板钢筋安装混凝土浇筑。

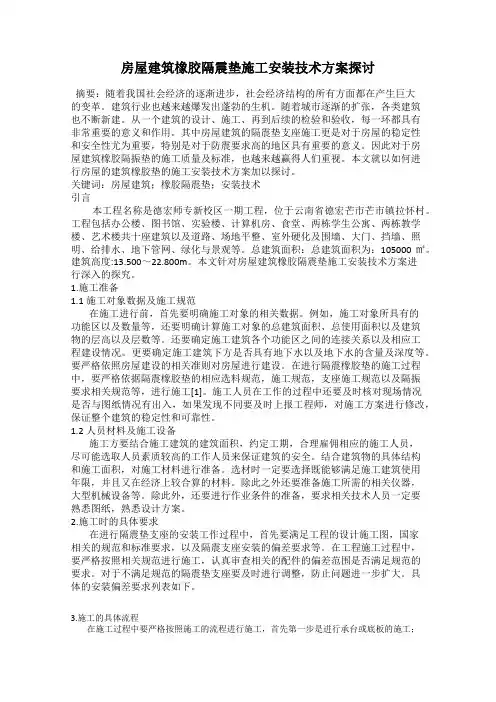

房屋建筑橡胶隔震垫施工安装技术方案探讨摘要:随着我国社会经济的逐渐进步,社会经济结构的所有方面都在产生巨大的变革。
建筑行业也越来越爆发出蓬勃的生机。
随着城市逐渐的扩张,各类建筑也不断新建。
从一个建筑的设计、施工、再到后续的检验和验收,每一环都具有非常重要的意义和作用。
其中房屋建筑的隔震垫支座施工更是对于房屋的稳定性和安全性尤为重要,特别是对于防震要求高的地区具有重要的意义。
因此对于房屋建筑橡胶隔振垫的施工质量及标准,也越来越赢得人们重视。
本文就以如何进行房屋的建筑橡胶垫的施工安装技术方案加以探讨。
关键词:房屋建筑;橡胶隔震垫;安装技术引言本工程名称是德宏师专新校区一期工程,位于云南省德宏芒市芒市镇拉怀村。
工程包括办公楼、图书馆、实验楼、计算机房、食堂、两栋学生公寓、两栋教学楼、艺术楼共十座建筑以及道路、场地平整、室外硬化及围墙、大门、挡墙、照明、给排水、地下管网、绿化与景观等。
总建筑面积:总建筑面积为:105000㎡。
建筑高度:13.500~22.800m。
本文针对房屋建筑橡胶隔震垫施工安装技术方案进行深入的探究。
1.施工准备1.1施工对象数据及施工规范在施工进行前,首先要明确施工对象的相关数据。
例如,施工对象所具有的功能区以及数量等,还要明确计算施工对象的总建筑面积、总使用面积以及建筑物的层高以及层数等。
还要确定施工建筑各个功能区之间的连接关系以及相应工程建设情况。
更要确定施工建筑下方是否具有地下水以及地下水的含量及深度等。
要严格依照房屋建设的相关准则对房屋进行建设。
在进行隔震橡胶垫的施工过程中,要严格依据隔震橡胶垫的相应选料规范,施工规范,支座施工规范以及隔振要求相关规范等,进行施工[1]。
施工人员在工作的过程中还要及时核对现场情况是否与图纸情况有出入,如果发现不同要及时上报工程师,对施工方案进行修改,保证整个建筑的稳定性和可靠性。
1.2人员材料及施工设备施工方要结合施工建筑的建筑面积,约定工期,合理雇佣相应的施工人员,尽可能选取人员素质较高的工作人员来保证建筑的安全。
第1篇一、项目背景随着我国城市化进程的加快,高层建筑、桥梁、道路等基础设施的建设越来越多。
在基础设施建设过程中,强夯工程作为一种常用的地基加固方法,被广泛应用于各类工程中。
然而,强夯工程在施工过程中会产生较大的振动,对周边环境和建筑物的稳定性造成一定影响。
因此,为了确保施工安全和周边环境不受影响,有必要对强夯工程进行减震处理。
二、减震处理目的1. 减少强夯工程对周边环境的振动影响。
2. 降低对周边建筑物和基础设施的损害。
3. 提高施工安全,确保施工顺利进行。
三、减震处理原则1. 安全可靠:确保减震措施不会对施工安全造成影响。
2. 经济合理:在保证减震效果的前提下,尽量降低成本。
3. 便于实施:减震措施应易于操作和维护。
四、减震处理方案1. 施工前准备(1)对施工区域进行详细勘察,了解地质条件、周边环境及建筑物情况。
(2)根据勘察结果,制定详细的施工方案,包括减震措施、施工工艺、施工进度等。
(3)组织施工人员进行培训,确保其掌握减震措施和施工工艺。
2. 减震措施(1)振动隔离1)采用隔振垫:在强夯设备与地基之间设置隔振垫,以降低振动传递。
2)采用隔振装置:在强夯设备底部设置隔振装置,如隔振器、隔振梁等。
(2)振动衰减1)调整强夯设备参数:通过调整强夯设备的工作频率、冲击次数等参数,降低振动幅度。
2)优化施工工艺:合理安排施工顺序,如先进行轻夯,再进行重夯,以降低振动峰值。
(3)振动控制1)设置监测系统:在施工区域周边设置振动监测点,实时监测振动情况。
2)根据监测结果,调整施工参数,确保振动控制在允许范围内。
3. 施工工艺(1)施工前,对施工区域进行平整,确保地基均匀。
(2)根据施工方案,合理布置强夯设备,确保设备稳定。
(3)按照施工工艺,依次进行轻夯、中夯、重夯等工序。
(4)在施工过程中,密切监控振动情况,发现异常及时采取措施。
4. 施工进度(1)根据施工方案,合理安排施工进度,确保工程按期完成。
改造工程减震隔震方案设计随着城市化进程的加速,建筑物的稳定性和安全性越发受到关注。
在大型建筑物的改造工程中,减震隔震方案设计显得尤为重要。
通过合理设计和配置减震隔震系统,可以有效降低地震对建筑物的破坏,保障建筑物的稳定性和安全。
本文将围绕改造工程中减震隔震方案设计展开讨论,内容主要包括减震隔震系统的原理、设计方案选择、实施方法和效果评估等方面。
一、减震隔震系统的原理减震隔震系统是一种通过可控制的减震装置,降低建筑结构在地震或其他外部振动作用下的震动。
其主要原理是通过将建筑结构与地基分离,通过减震器或隔震层等装置来吸收和消除地震引起的能量。
减震系统可以分为主动减震和被动减震两大类。
主动减震系统通过传感器实时感知地震作用,调节减震器的阻尼力来减小结构的震动。
被动减震系统则是通过预先设置的减震装置来吸收和消除地震作用。
二、设计方案选择在改造工程中选择合适的减震隔震系统设计方案十分关键。
根据具体情况,可以选择以下几种设计方案:1. 减震支撑结构:通过设置减震支撑结构,如剪力墙、斜撑或减震墙等来提高建筑的整体稳定性。
2. 耦合梁减震结构:通过设置耦合梁,将梁和柱之间的水平位移耦合,起到减震效果。
3. 隔震结构:采用隔震系统将建筑结构与地基分离,通过隔震层或隔震垫等装置来减小地震作用。
4. 减震支座结构:通过设置减震支座,可以在建筑结构受到外部振动作用时,减小结构的震动。
根据具体的建筑结构、地质条件和地震等级等因素,选择合适的减震隔震系统设计方案。
三、实施方法在实施改造工程减震隔震方案时,需要注意以下几个方面:1. 确定设计方案后,需要对建筑现状进行详细的结构检测和评估,以确保设计方案的可行性。
2. 对于隔震系统的安装和构建,需要加强对施工质量的控制,确保系统能够正常运行。
3. 在施工过程中,需要注意与原有结构的连接和整体协调,避免对原有结构造成不必要的影响。
4. 在施工完工后,需要对整个减震隔震系统进行全面的检测和调试,确保系统运行正常。

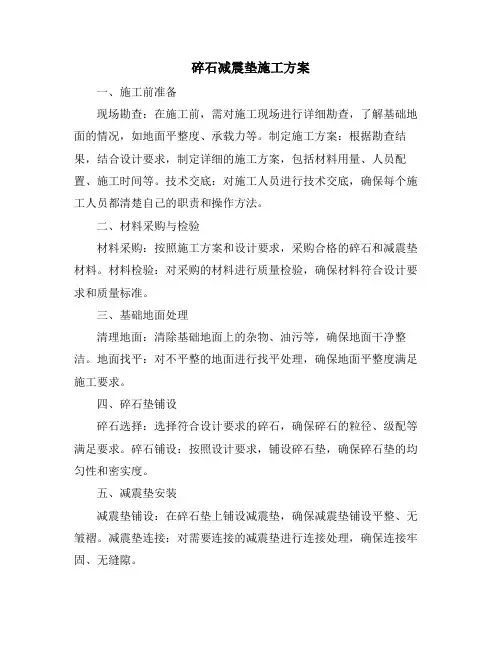

碎石减震垫施工方案一、施工前准备现场勘查:在施工前,需对施工现场进行详细勘查,了解基础地面的情况,如地面平整度、承载力等。
制定施工方案:根据勘查结果,结合设计要求,制定详细的施工方案,包括材料用量、人员配置、施工时间等。
技术交底:对施工人员进行技术交底,确保每个施工人员都清楚自己的职责和操作方法。
二、材料采购与检验材料采购:按照施工方案和设计要求,采购合格的碎石和减震垫材料。
材料检验:对采购的材料进行质量检验,确保材料符合设计要求和质量标准。
三、基础地面处理清理地面:清除基础地面上的杂物、油污等,确保地面干净整洁。
地面找平:对不平整的地面进行找平处理,确保地面平整度满足施工要求。
四、碎石垫铺设碎石选择:选择符合设计要求的碎石,确保碎石的粒径、级配等满足要求。
碎石铺设:按照设计要求,铺设碎石垫,确保碎石垫的均匀性和密实度。
五、减震垫安装减震垫铺设:在碎石垫上铺设减震垫,确保减震垫铺设平整、无皱褶。
减震垫连接:对需要连接的减震垫进行连接处理,确保连接牢固、无缝隙。
六、质量检测与控制过程检测:在施工过程中,对碎石垫和减震垫的铺设质量进行实时检测,确保施工质量符合要求。
质量验收:施工完成后,进行质量验收,确保施工质量满足设计要求和质量标准。
七、完工验收与维护完工验收:施工完成后,组织相关部门进行完工验收,确保工程质量和安全。
维护保养:定期对减震垫进行检查和维护,确保其长期稳定运行。
八、安全施工措施安全培训:对施工人员进行安全培训,提高施工人员的安全意识和操作技能。
安全防护:施工现场设置安全警示标志,采取必要的安全防护措施,确保施工人员和周围人员的人身安全。
应急预案:制定应急预案,对施工过程中可能发生的突发情况进行处理,确保施工安全和顺利进行。
以上为本碎石减震垫施工方案的主要内容,具体施工方案还需根据实际情况进行调整和完善。
在施工过程中,应严格按照施工方案进行操作,确保工程质量和安全。
编号:编码:ZB/JL-CW14-14 天津医科大学总医院滨海医院一期工程隔震技术施工方案编制人:审核人:天津市建工工程总承包有限公司2015.3。
30目录一、工程概况0二、编制依据1三、重点难点2四、施工部署2五、施工方法4六、质量控制标准8七、安全保证措施10八、成品保护11一、工程概况天津医科大学总医院滨海医院一期工程项目位于天津市滨海新区汉沽东扩区滨海医疗城北部,接近城市主干道汉蔡路及大丰路。
用地南侧、东侧和西侧紧邻规划市政道路。
该工程包括门诊医技综合楼、动力中心、液氧站、门卫室四个栋号,总建筑面积114998㎡。
其中门诊医技病房综合楼在首层与地下一层间设置2。
2m高隔震层(局部C 区住院楼电梯基坑位置设置隔震支座),设计工作寿命为大于60年。
本工程使用的隔震结构产品类型为有铅型隔震橡胶支座、无铅型隔震橡胶支座、全方向滑动支座、粘滞阻尼器。
有铅型隔震橡胶支座既具有较高的承载性,又具有较大的阻尼、大水平位移能力和复位功能,它是一种集支承与耗能于一体的隔震装置。
无铅型隔震橡胶支座不含铅芯棒,阻尼系数较小,一般只利用其较小的水平刚度,以延长结构的周期,避免地震力对建筑的破坏.粘滞阻尼器:根据流体运动,特别是当流体通过节流孔时会产生粘滞阻力的原理而制成的,是一种与刚度、速度相关型阻尼器.使用的介质为硅油。
该介质具有粘温系数小、极低和极高温度下(-50℃~+250℃)性能稳定,抗辐射性能较好。
同时它具有优良的电气绝缘性能和优良的抗臭氧、耐电晕、憎水防潮性能。
隔震支座及阻尼器平面图详见附图。
隔震层楼梯剖面示意图材料统计表二、编制依据1、天津医科大学总医院滨海医院一期工程施工图纸2、《建筑隔震橡胶支座》(JG118—2000建筑)3、《叠层橡胶支座隔震技术规程》(CECS126:2001)4、《建筑隔震橡胶支座》(GB20688.3—2006)5、《建筑施工模板安全技术规范》(JGJ162—2008)6、《混凝土结构工程施工质量验收规范》(GB50204—2002)(2011版)7、《建筑工程施工质量验收统一标准》GB50300-2013三、重点难点1、本工程隔震支座共计550个,阻尼器86个,工期紧、体量大,给主体连续施工造成困难.2、本工程支座的预埋板安装精度高,比一般的埋件安装耗费人力、物力、资金,要求施工人员精益求精,需对管理人员及施工人员进行专项培训。

白云区剧院减震垫施工方案1. 引言随着城市建设的发展,大型剧院的建设越来越多。
白云区剧院作为一座重要的文化设施,其建设需要充分考虑舞台振动对演出效果的影响,以及观众席舒适度的要求。
因此,在剧院建设过程中,减震垫的施工方案十分关键。
本文将介绍白云区剧院减震垫施工方案的详细内容。
2. 减震垫的作用减震垫是一种用于减震降噪的装置,可以降低建筑结构受到的地震、振动或冲击载荷产生的影响。
在白云区剧院中,减震垫具有以下作用: - 减小舞台振动,提升演出效果; - 提供观众席的舒适度,减少观众在观赏演出时的不适感。
3. 减震垫的材料选择减震垫的施工方案首先需要选择合适的材料。
常用的减震垫材料包括橡胶、聚氨酯和石墨等。
在白云区剧院建设中,为了满足舞台振动和观众席舒适度的要求,可以选择具有高减震性能和耐久性的聚氨酯材料。
4. 减震垫施工方案4.1 舞台振动减震垫舞台振动减震垫主要用于减小舞台受到的振动影响,提升演出效果。
具体施工方案如下: 1. 根据舞台设计和结构特点,确定减震垫的位置和数量。
2. 清理舞台底部的杂物,确保减震垫可以平稳放置。
3. 将聚氨酯材料剪裁成合适的尺寸,并铺设在舞台底部。
4. 确保减震垫与舞台底部紧密贴合,并采用适当的固定方式固定减震垫。
4.2 观众席减震垫观众席减震垫主要用于提供观众席的舒适度,减少观众在观赏演出时的不适感。
具体施工方案如下: 1. 根据观众席的设计和结构特点,确定减震垫的位置和数量。
2. 清理观众席下方的杂物,确保减震垫可以平稳放置。
3. 将聚氨酯材料剪裁成合适的尺寸,并铺设在观众席下方。
4. 确保减震垫与观众席底部紧密贴合,并采用适当的固定方式固定减震垫。
5. 施工安全注意事项在减震垫的施工过程中,要注意以下安全事项: 1. 施工人员必须佩戴好安全防护装备,包括头盔、手套和安全鞋等。
2. 施工现场必须设置明显的警示标识,提醒他人注意施工区域。
3. 施工过程中要定期检查减震垫的安装情况,确保其牢固可靠。

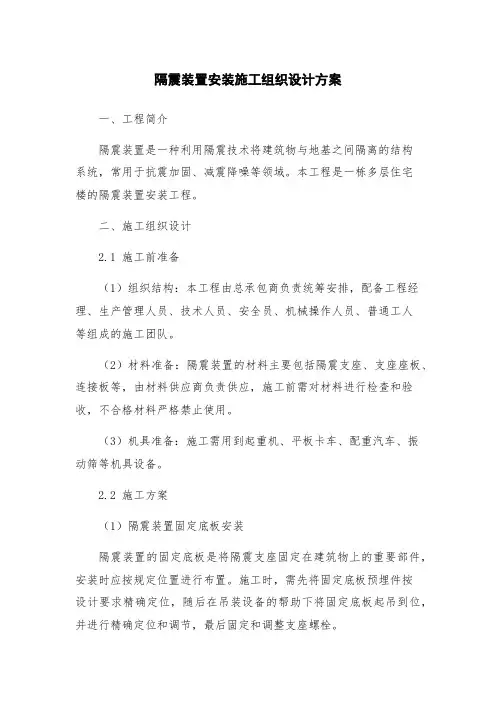

隔震装置安装施工组织设计方案一、工程简介隔震装置是一种利用隔震技术将建筑物与地基之间隔离的结构系统,常用于抗震加固、减震降噪等领域。
本工程是一栋多层住宅楼的隔震装置安装工程。
二、施工组织设计2.1 施工前准备(1)组织结构:本工程由总承包商负责统筹安排,配备工程经理、生产管理人员、技术人员、安全员、机械操作人员、普通工人等组成的施工团队。
(2)材料准备:隔震装置的材料主要包括隔震支座、支座座板、连接板等,由材料供应商负责供应,施工前需对材料进行检查和验收,不合格材料严格禁止使用。
(3)机具准备:施工需用到起重机、平板卡车、配重汽车、振动筛等机具设备。
2.2 施工方案(1)隔震装置固定底板安装隔震装置的固定底板是将隔震支座固定在建筑物上的重要部件,安装时应按规定位置进行布置。
施工时,需先将固定底板预埋件按设计要求精确定位,随后在吊装设备的帮助下将固定底板起吊到位,并进行精确定位和调节,最后固定和调整支座螺栓。
(2)支座座板及连接板安装在底板固定完成后,需对隔震支座、支座座板、连接板进行组装安装。
按照构造图纸和设计要求,将隔震支座、支座座板、连接板、调整垫片等进行拼装调整,并通过螺栓紧固使其组成隔震层结构。
(3)隔震装置调试隔震装置安装完成后需进行调试,包括结构静下载、动荷载以及实际震动试验等,检测其隔震效果是否满足设计要求。
如不满足要求,需按规范要求加强调整,直至满足设计要求。
2.3 安全措施(1)现场防护:施工现场应设置必要的围挡,保持整洁有序。
对施工区域作业人员应做好安全教育,强制配戴安全防护用品,并配备专人进行安全监控。
(2)机械设备安全使用:机械设备的管理和使用应严格按照相关规定,定期进行检查维修,使用过程中应注意机械安全和环保、使用安全操作规范。
(3)材料质量控制:对所有进场材料应按照相关要求进行检查验收,不合格材料严格禁止使用。
三、总结隔震装置安装施工是一项综合性很强的工程,需要科学合理的安排和规划,切实严格把关施工过程中的各个环节质量和安全。
. ..a 建筑隔震橡胶支座施工方案建筑一生2022-4-24目录一、项目概况 (2)二、施工安装前准备工作 (3)三、材料与设备 (3)四、劳动力组织 (4)五、施工工艺流程及操作要点 (4)5.1工艺流程 (4)5.2操作要点 (5)六、隔震支座安装注意事项 (10)七、成品保护措施 (11)八、施工质量控制技术措施 (11)九、隔震支座的检查和维护 (12)十、质量验收标准 (12)十一、安全注意事项 (13)十二、安全措施 (13)十三、环保措施 (13)标准依据:《建筑抗震设计规》GB50011-2010《橡胶支座第1部分:橡胶隔震支座试验方法》(GB/T 20688.1-2007)《橡胶支座第3部分:建筑橡胶隔震支座》(GB 20688.3-2006)《叠层橡胶支座隔震技术规程》(CECS126:2001)《建筑结构隔震构造详图》03SG610-1一、项目概况二、施工安装前准备工作隔震支座安装之前,需完成隔震支座及支座配件验收,安装工具及相关测量仪器准备,各工种施工人员的任务安排及技术交底等工作。
1)、技术准备阅读图纸和相关规或标准,了解设计意图和质量要求。
2)、机具设备和施工人员准备施工所用的有关机具设备及各工种施工人员准备。
三、材料与设备1)、检查隔震橡胶支座使用的橡胶、钢材及其他材料必须符合设计要求。
2)、检查隔震橡胶支座的外观不应有使用上有害的裂缝、鼓胀、外伤。
表1支座外观质量要求3)、检查隔震橡胶支座的尺寸偏差符合标准要求:高度允许偏差(允许偏差±1.5%和±6mm较小值);平面尺寸偏差(±1%,且不大于4mm);平整度1/300以。
4)、检查连接板外形尺寸、板厚尺寸、孔中心距离及孔径符合设计要求。
5)、检查防锈涂层厚度达到规定要求;检查螺栓有效高度达到设计要求。
6)、隔震橡胶支座的力学性能符合《建筑隔震橡胶支座》(JG118-2000)以及《橡胶支座:第1部分隔震橡胶支座试验方法》(GB/T20688.1-2007)所规定的出厂检验项目要求。
隔震支座专项施工方案1. 引言隔震支座是一种用于减少结构地震响应的重要装置,在工程施工中需要合理的施工方案,以确保支座的安装和使用效果。
本文档旨在提供一个隔震支座的专项施工方案,以确保施工的顺利进行。
2. 施工准备在进行隔震支座安装之前,首先需要进行充分的施工准备工作。
具体包括: - 确定隔震支座的型号和规格,与设计单位确认支座的选型是否符合设计要求; - 准备必要的施工工具和设备,如吊装设备、起重工具等; - 检查施工现场,确保施工承重能力和安全要求符合要求; - 检查施工材料,确认隔震支座的质量和数量是否满足要求。
3. 施工步骤3.1 隔震支座安装按照以下步骤进行隔震支座的安装: 1. 清洁支座安装位置,并确保支座底面平整; 2. 按照设计要求确定支座的安装位置和间距; 3. 使用起重工具将支座放置在安装位置上,确保支座与结构接触紧密; 4. 使用水平仪或水平仪器检查支座的水平度; 5. 固定支座,可以采用螺栓连接或焊接等方法。
3.2 隔震支座调试在隔震支座安装完成后,需要进行调试和检查,以确保支座的正常工作。
具体步骤如下: 1. 检查支座连接是否牢固,并采取必要的措施进行加固; 2. 检查支座之间的水平度差异,调整支座或结构的高度,使其达到设计要求; 3. 检查支座下方的隔震垫的液体是否满足要求,必要时进行补充或更换; 4. 进行隔震支座的垂直度和水平度调整,确保支座与结构的接触面平整; 5. 检查支座的位移限制器和防脱落装置是否正常运行; 6. 进行静载试验和动载试验,检查支座的隔震效果和稳定性。
4. 安全措施在隔震支座的施工过程中,需要注意以下安全措施: 1. 施工现场要设置明显的警示标志,提醒工作人员注意安全; 2. 工作人员必须佩戴安全帽和安全鞋,并按照规定使用安全绳索等安全装备; 3. 施工现场要定期清理垃圾和杂物,保持整洁; 4. 施工过程中需要有专人负责监督和指导,确保施工质量和安全要求; 5. 在高空作业时,要设置安全网或者安全防护措施,防止人员坠落事故的发生。
隔震工程施工方案一、隔震工程的概念隔震工程是指在设计和施工过程中,采用各种隔震设施和技术手段,将建筑物和地震之间的作用力隔离开来,使建筑物在地震发生时能够减少地震力的作用,从而减少结构破坏,提高建筑物的安全性。
隔震工程不仅可以保护建筑物本身,还可以减少地震对人员和设备的伤害,是一项重要的抗震技术。
二、隔震工程的施工原则1. 先进的技术设备隔震工程的施工需要使用一些先进的技术设备,如隔震支座、隔震橡胶、隔震垫等,这些设备可以有效地减少建筑物在地震时受到的影响力,提高抗震性能。
2. 合理的施工程序在进行隔震工程的施工时,需要按照合理的程序进行施工,避免出现工序混乱或施工浪费的情况,这样才能保证施工质量和安全性。
3. 严格的质量控制隔震工程的施工需要严格控制材料和施工质量,保证施工过程中不出现质量问题,确保隔震设备和结构的可靠性和安全性。
三、隔震工程的施工方法1. 预处理在进行隔震工程的施工前,需要对建筑物进行一定的预处理,如清理建筑物周围的杂物、检查建筑物的结构、设备和设施是否存在问题等,确保施工前的准备工作已经完成。
2. 安装隔震设备在进行隔震工程的施工时,需要根据设计要求,选择合适的隔震设备,如隔震支座、隔震橡胶等,进行安装和调整,确保隔震设备的可靠性和稳定性。
3. 结构加固隔震工程的施工也需要对建筑物的结构进行一定的加固,以保证隔震设备的稳固性和持久性,提高建筑物的抗震性能。
4. 施工监测在进行隔震工程的施工时,需要对施工过程进行严格的监测和检测,及时发现问题,及时进行调整和处理,确保施工的质量和安全。
四、隔震工程的监测在隔震工程的施工完成后,需要对施工成果进行定期的监测和检测,以保证隔震工程的可靠性和安全性,并根据监测结果进行必要的调整和维护,确保隔震工程的长期有效性。
五、隔震工程的保养隔震工程的施工完成后,需要对隔震设备和建筑物结构进行定期的保养,检查隔震设备是否存在问题,及时进行修理和更换,确保隔震设备的正常运行,提高建筑物的抗震性能。
隔震支座施工方案1. 引言隔震支座是建筑结构中常用的一种设备,旨在减轻地震或其他振动对建筑物的影响。
隔震支座能够降低建筑物受到的震动能量,从而保护建筑物的结构和内部设施。
本文将介绍隔震支座的施工方案,包括施工准备、施工步骤和施工注意事项。
2. 施工准备在进行隔震支座的施工之前,需要进行一系列的准备工作。
2.1 设计方案确认施工前,需要确认隔震支座的设计方案。
设计方案应包括隔震支座的型号、数量、安装位置以及相关的施工要求。
确认设计方案可以保证施工工作的顺利进行。
2.2 材料采购根据设计方案确定所需的材料清单,并进行采购。
隔震支座的材料通常包括橡胶、钢板、螺栓等。
在采购过程中,要注意选择质量可靠的材料,以确保隔震支座的安全性能。
2.3 施工队伍组织安排专业的施工队伍进行隔震支座的安装工作。
施工队伍应具备相应的经验和技术,在施工过程中能够遵守相关的操作规范和安全要求。
3. 施工步骤隔震支座的施工可以分为以下几个步骤进行。
3.1 基础处理首先需要对建筑的基础进行处理。
清理基础表面的杂物和污垢,并做好防水处理,以保证隔震支座的安装质量。
3.2 安装支座根据设计方案,将隔震支座安装到建筑的支承部位。
在进行安装时,要确保隔震支座与建筑物的承重结构之间具有一定的间隙,并使用合适的螺栓进行固定。
3.3 调整支座位置安装完成后,需要对隔震支座的位置进行调整。
调整支座可以使用调整螺栓或垫片进行,以保证支座与建筑物之间的平衡和稳定。
3.4 检查和测试在施工完成后,需要对隔震支座进行检查和测试。
检查时要注意支座的固定情况、间隙的合理性以及支座表面的损坏情况。
测试时可以利用振动台或其他设备进行,测试隔震支座的隔震性能是否符合要求。
4. 施工注意事项在进行隔震支座的施工过程中,需要注意以下几点。
4.1 安全防护在施工过程中,要做好相应的安全防护措施,包括佩戴安全帽、穿戴防护服和手套,确保施工人员的人身安全。
4.2 施工质量控制施工过程中,要进行严格的质量控制,确保隔震支座的安装质量符合设计要求。
隔震支座安装施工工法隔震支座安装施工工法1. 引言在建造工程中,为了减少地震对建造物造成的伤害,提高建造物的抗震能力,隔震支座的应用愈发重要。
本文将详细介绍隔震支座安装施工工法,包括材料准备、施工准备、隔震支座的安装和固定等环节。
2. 材料准备2.1 隔震支座:根据设计要求和建造物性质选择合适的隔震支座,包括橡胶隔震支座、球面铰式隔震支座、屈曲薄板隔震支座等。
确保材料质量可靠。
2.2 隔震支座固定配件:包括支座螺栓、垫板、锁紧螺母等,根据隔震支座的类型和尺寸进行选择。
3. 施工准备3.1 施工方案制定:根据建造设计和地震设计要求,制定隔震支座的施工方案,并进行相关计算和验算。
3.2 施工人员培训:确保施工人员熟悉隔震支座的施工工艺和操作要点,提高施工质量和效率。
3.3 施工设备准备:准备合适的起重设备、测量仪器和工具,确保施工过程中的安全和准确性。
4. 隔震支座的安装4.1 准备工作:清理施工现场,确保基础面平整,检查隔震支座和固定配件的完整性。
4.2 安装支座:根据设计要求,将隔震支座放置在基础上,使用起重设备进行定位和调整。
4.3 固定支座:使用垫板和支座螺栓将隔震支座固定在基础上,根据设计要求进行预紧力调整。
4.4 检查和记录:对安装的隔震支座进行检查,包括支座的位置、水平度和固定情况,并进行记录。
5. 隔震支座的固定5.1 固定前准备:对已安装的隔震支座进行检查,确保支座安装坚固无误。
5.2 固定过程:根据设计要求,使用锁紧螺母对隔震支座进行固定,确保支座稳定可靠。
5.3 检查和验收:对固定后的隔震支座进行检查,包括固定是否坚固、支座是否正常运行等,并进行验收和记录。
6. 扩展内容1、本文档所涉及附件如下:- 隔震支座施工方案图纸- 隔震支座安装验收记录表- 隔震支座材料合格证明2、本文档所涉及的法律名词及注释:- 地震设计要求:建造工程中根据地震活动特点制定的保护措施和抗震设计规范。
- 隔震支座:一种用于减震、隔震的建造结构支座,通过橡胶、钢球等材料提供弹性支撑。

隔震层施工方案1. 引言隔震层施工是一种常用的地震防护措施,能有效降低地震对建筑物的破坏程度,保护人员的生命安全和财产安全。
本文档将介绍隔震层施工方案的设计与实施过程。
2. 设计原则在制定隔震层施工方案时,应遵循以下原则:•地震防护目标:确保建筑物在地震发生时能够安全可靠地持续运行。
•结构安全性:隔震层结构应具备足够的强度和刚度,能够承受地震产生的力和位移,并保证建筑物的稳定性。
•材料选择:选用符合规范要求的高强度、高韧性、耐腐蚀的材料,确保隔震层的性能和寿命。
•可维护性:隔震层结构应设计为可定期进行检修和维护,以保持其长期运行效能。
•经济合理性:根据项目预算和实际需求,合理控制隔震层施工成本。
3. 施工步骤3.1 隔震层选材隔震层的选材应根据设计要求和地质条件进行选择。
通常采用的材料包括橡胶隔震支座、高耐久性的混凝土等。
在选材过程中,要确保材料的质量和性能达到国家或行业标准。
3.2 隔震层结构设计隔震层施工的关键在于结构设计,要根据具体的建筑结构和地震要求进行设计。
设计包括隔震支座的布置、橡胶隔震垫的尺寸和参数等。
3.3 施工前准备施工前需进行详细的准备工作,包括施工方案的编制、施工图纸的制定、施工设备和人员的准备等。
同时,要对原有建筑结构进行检查和评估,确保施工的可行性和安全性。
3.4 隔震层施工3.4.1 拆除原有结构:根据设计要求,拆除建筑物底部的原有结构,确保施工的顺利进行。
3.4.2 安装隔震支座:根据设计图纸,按计划安装预制的隔震支座,保证支座的稳定性和相互之间的平衡。
3.4.3 铺设橡胶隔震垫:在隔震支座之间铺设橡胶隔震垫,确保隔震层的均匀分布和连接。
3.4.4 安装上部结构:在隔震层上安装上部结构,确保上部结构与隔震层的连接牢固。
3.5 施工验收施工结束后,进行施工质量验收和技术交底,确保施工质量符合规范和设计要求。
同时,对隔震层进行运行试验,验证其地震防护性能。
4. 施工注意事项•严格遵守设计和施工规范,确保施工质量和工艺。
隔震工程施工方案1.工程概况天津市98中学坐落在本市河东区龙潭路19号,1号教学楼1964年建成,砖混结构,建筑层高1-3层为3.6米,4层3.9米.建筑物总长度,62.1米总宽度15.9米,局部三层部分,首层高度3.6米2—3层3。
3米,2.隔震工程概况本工程用到的橡胶隔震支座的数量较多,使用部位为、建筑物地圈梁与6条形基础之间。
橡胶隔震支座在本工程的构造由三部分组成:下支墩、橡胶隔震支座、上支墩。
橡胶支座通过预埋板用高强螺栓等连接件与上下支墩相连。
主楼内隔震层层高为1。
650m,隔震支座的主要型号有:LRB600—120、(16个)NRB600、(58个)P400 (44个)橡胶隔震支座分为有芯型和普通型两种。
下支墩生根于下层框架柱上,在下支墩顶面预埋带有预埋锚筋和预埋螺栓套筒的下预埋板,橡胶隔震支座通过高强螺栓和下预埋板连接;上支墩的预埋螺栓套筒通过高强螺栓直接与橡胶隔震支座的上连接板固定。
三、施工部署根据施工总进度计划,按照基础施工的流水分段,逐段进行隔震施工。
四、施工准备1.技术准备技术准备包括以下内容:1)阅读图纸和相关规范或标准,了解设计意图和质量要求,编写施工作业指导书;2)拟定施工流程,进行书面技术交底;3)编写操作工艺和要点,培训操作人员;4)制定质量保证措施;5)完善工序衔接签证手续;6)绘制施工记录表及竖向变形观测表等;7)测设建筑物的定位和控制线,并将测量记录报送监理,经审定后再抄测隔震支墩轮廓线和检查线。
2.机具准备施工中所用的有关机具应提前准备并校正,所用的机具主要有:经纬仪、标杆、水准仪、塔尺、卷尺、机械水平尺、角尺、塞尺、游标卡尺、线坠、活动扳手、套筒扳手、电焊机、葫芦吊和简易钢架等。
3。
材料准备3。
1所需要的材料主要有:精制高强螺杆、钢板及其它钢材。
高强螺杆要做防锈处理,钢板及其它钢材一般为Q235A钢。
3.2材料进场验收:橡胶隔震支座进场时必须进行验收.检查的主要内容有:(1)合格证检查:产品应具有出厂合格证。
隔震垫施工方案
一、施工流程
图3-1 隔震支座安装施工流程
二、施工方法
1、承台、底板施工
隔震支座下支墩与承台、底板分开施工,下支墩竖向钢筋在承台底板混凝土浇筑前预埋准确,混凝土振捣平整。
2、测量定位
当承台、底板混凝土强度达到1.2N/㎜²时,可进行测量定位。
为确保隔震支座的平面中心位置准确,采用全站仪测设每个隔震支座中心点的投影,标定在混凝土面上。
3、绑扎下支墩钢筋
安装下支墩上部钢筋及周边钢筋。
为确保预埋锚筋位置的准确性,在混凝土面上预先标定隔震支座八个(或四个)预埋锚筋的竖向投影的位置,以尽量避免预埋锚筋后f放被承台的主筋阻挡的情况发生。
4、预埋套筒及预埋锚固钢筋定位、固定
预埋套筒及预埋锚筋定位、固定是本工程的一个难点,为此采取以下措施:(1)预埋钢套筒上口及胶套筒(为预留出隔震支座下法兰板厚度以方便支座安装所设)下口预先与定位预埋板用高强螺栓拧紧固定,以确保套筒的位置准确,见图4-1。
此过程测量是整个隔震支座安装你的关键,需各工种密切配合,测量定位预埋板的标高、平面中心位置及平整度。
根据偏差大小适时对套筒及锚筋进行调整(为方便控制定位预埋板的标高和平面中心位置,可采取预先在钢模板四个角部位对应的下支墩主筋上点焊短钢筋的方式,短钢筋顶标高为支墩
设计标高减掉定位预埋板厚度,短钢筋布置位置见图4-2,短钢筋宜选用ф10,与定位预埋板接触一端断面宜先用切割机切平整)。
(2)为保证预埋套筒的锚固长度和竖向固定,采用加工螺纹的预埋锚筋与预
埋套筒相连,见图4-1。
(3)为保证预埋钢模板的水平度和平面位置的准确性及预埋套筒的垂直度,可根据实际情况在锚筋底部点焊定位与支墩钢筋相连,以确保锚筋和定位预埋板不产生水平和竖向位移。
5、下支墩侧模安装
安装侧模,侧模高度略高于支墩顶面高度,并在侧模上用水准仪标定出支墩顶面设计标高的位置,方便浇筑混凝土时控制支墩标高。
侧模的刚度要满足新浇筑混凝土的侧压力和施工荷载的要求,必要时可加密柱箍,模板要拼缝严密、底部固定牢靠,并保证其垂直状态模板加固应牢固可靠。
6、下支墩浇筑
采用泵送浇筑混凝土时,应尽量减少泵管对预埋件的影响,应避免混凝土泵管对预埋件产生大的冲击。
在振捣过程中,振动棒不能碰撞定位预埋板、锚筋,而且禁止工人踩踏预埋板件,以防止轴线、标高及平整度产生偏差,影响安装质量。
浇筑完毕后,注意混凝土的养护。
7、安装隔震支座
混凝土养护7天后,且混凝土强度不小于10 N/㎜²即可进行隔震支座安装。
安装隔震支座前,应先清理干净下支墩(或柱)上表面,为避免砂浆、混凝土等杂物进入套筒孔内。
清理完毕后先将定位预埋钢板上的螺栓M1及胶套筒(见图4-1)取下,再根据现场条件采用汽车吊或塔吊将该位置所需隔震支座吊到该支墩上,吊装支座时注意应轻举轻放,防止损害支座和下支墩混凝土。
待隔震支座下法兰板螺栓孔位与预埋钢套筒孔位对正后,将螺栓M1连接时严禁用重锤敲打。
隔震支座安装完成后用全站仪或水准仪复测隔震支座标高及平面中心位置并记录成表。
